任务验收如何做好确认完成?项目负责人流程优化与操作步骤

去年我帮一家做工业设备交付的公司复盘项目延期原因,查到一组很扎眼的数据:他们全年 137 个项目里,有 41 个项目的最终验收被"打回重做",占比接近 30%。更意外的是,这些被打回的项目中,78% 在执行团队的内部看板上都标注为"已完成"。也就是说,执行者认为做完的任务,在验收人眼里根本没完成。这个偏差不是执行力问题,而是"确认完成"这个动作本身没有被定义清楚。

任务验收的核心不是"检查有没有做完",而是"确认交付物是否满足事先约定的通过条件"。项目负责人真正要优化的,是把验收从一次性的终点检查,改造成一条贯穿交付的确认链路。本文会给出可落地的操作步骤、判断标准、避坑清单,以及不同团队规模下该怎么取舍。

一、先讲核心结论:验收做不好,问题大多不在验收环节

我做项目复盘有一个习惯:凡是验收出问题的项目,先往前翻三份文档,任务书、需求变更记录、里程碑定义。十次里有七次,问题出在这里,而不是验收当天。

任务验收确认完成的第一结论是:验收标准必须在任务启动时就锁定,而不是在交付时才讨论。验收环节只是执行这个标准的动作,它本身不产生标准。如果你在验收会上才第一次问"这算不算完成",这场验收大概率会变成扯皮会。

第二个结论是,验收结论不应该只有"通过/不通过"两档。成熟的验收体系至少需要三档结论:通过、有条件通过、不通过。大量项目的验收僵局,源于双方在"完全通过"和"完全否定"之间没有中间地带,只能硬碰硬。

第三个结论是,确认完成是一个可拆解的动作序列,而不是一个判断瞬间。它包含核验交付物、比对标准、组织确认、处理遗留、归档签字五个动作。项目负责人的流程优化,优化的就是这五个动作的执行质量。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

二、背景与真实场景:为什么"做完了"和"验收通过"总是对不上

先还原一个我见过很多次的场景。开发负责人在群里发了一句"模块做完了,可以测了",项目负责人回复"好",然后在系统里把任务状态改成已完成。两周后客户验收,发现有三个边界场景没覆盖,还有一个接口的错误码和文档不一致。客户当场提出重新验收,项目负责人很被动。

这个场景里没有任何人偷懒。开发确实写完了代码,测试也跑过主流程,项目负责人也确实"确认"过了。问题在于,所有人对"完成"的定义不一致:开发认为"代码提交即完成",测试认为"主流程通过即完成",客户认为"文档与实现一致、边界场景覆盖即完成"。

1. 项目越大、协作方越多,"完成"的定义就越分裂

小团队里,三五个人彼此熟悉,一句话就能对齐。但当项目涉及多个部门、外部供应商、多个验收层级时,"完成"的定义会被不同角色的立场拉扯。甲方关注可用性,乙方关注交付范围,监理关注合规,三方对同一个交付物的判断标准并不相同。

这也是为什么政府采购领域会专门出台履约验收管理规定。政策层面强调验收要有组织主体、要有规范程序,本质上就是在治理"定义分裂"这个问题。企业项目虽然不适用政府采购法规,但背后的管理逻辑是相通的:验收必须有一个明确的第一确认人,以及一套事先约定的标准。

2. 验收时机被压缩,是执行层的普遍现实

我统计过接触过的项目,验收环节被压缩的情况非常普遍。计划里给验收留了 5 天,实际往往只剩 1 到 2 天,因为前面的开发和联调超期了,验收环节成了缓冲垫。在压缩后的验收窗口里,核验根本做不细,只能走个签字流程。

所以流程优化的方向之一,是把验收动作分散到里程碑节点,而不是集中在终点。每个里程碑做一次轻量确认,终点验收就只是汇总,而不是重新核对。

3. 缺少工具支撑,验收记录无法追溯

用表格和聊天记录管理验收的团队,最大的痛点是追溯难。三个月后有人问"当时这个缺陷是怎么约定的",翻半天聊天记录也找不到。这也是为什么中大型团队会转向专业的项目管理平台来承载验收流程。验收记录、遗留项、整改期限如果能挂在任务上,追溯成本会下降一个量级。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

三、拆解常见误区:项目负责人在验收上的六个典型错误

下面这六个误区,是我在复盘中最常遇到的。每一条后面我都附了一个反例,方便对照自己的项目。

1. 误区一:把"任务状态改为完成"等同于"验收确认完成"

这是最普遍的错误。任务状态是执行者的自我声明,验收确认是确认人的独立判断,两者是不同性质的动作。执行者提交的是"完成声明",项目负责人给出的是"确认结论",中间必须有一次标准比对。

反例:某团队看板上所有任务都是绿色,但一查发现,大部分任务是执行者自己改的状态,项目负责人从没点开看过交付物。这种看板的可信度等于零。

2. 误区二:验收标准写在脑子里,不写进任务书

项目负责人往往清楚自己要什么,但没写下来。执行者按自己的理解交付,验收时才发现偏差。这不是谁不负责,而是信息没有落到纸面。

我的做法是:任何任务的验收标准,至少要包含"交付物清单 + 通过条件 + 不通过的处理方式"三项。三项缺一项,这个任务就不具备启动条件。

3. 误区三:只验收最终结果,不验收过程文档

很多项目结果交付得不错,但文档、测试记录、部署说明缺失,导致后续维护和交接困难。验收时图省事放过了,半年后维护团队接手时才发现无从下手。

反例:一个交付项目验收通过三个月后,客户系统出问题,维护团队找不到任何部署文档和接口说明,只能重新逆向代码,耗时两周。

4. 误区四:验收结论只有"通过"和"不通过"

缺少中间档位,会让验收陷入非黑即白的对抗。有些交付物主体合格,只有个别非关键项待完善,硬判不通过会浪费双方时间;硬判通过又留下隐患。"有条件通过"这一档,是验收效率的关键缓冲。

5. 误区五:遗留问题只记录,不约定整改期限和责任人

验收会上大家都同意"这几个问题后面改",但没写清谁改、什么时候改完。结果这些遗留项就消失在时间里,直到下次出问题才被翻出来。

6. 误区六:验收通过后没有闭环到变更、付款、复盘

验收不是一个孤立节点,它后面接着变更归档、付款节点、项目复盘。如果验收结论没有传递到这些环节,验收就成了一张没人用的签字单。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

四、专业判断逻辑:验收确认的底层框架

讲完误区,说清楚我判断验收是否做好的底层逻辑。这套逻辑可以用三个问题串起来:谁来确认、拿什么确认、确认到什么程度。

1. 谁来确认:明确第一确认人和会签方

项目负责人是任务验收的第一确认人,这一点没有争议。但很多项目忽略了会签方,比如技术负责人、质量负责人、客户代表。第一确认人负责组织验收、给出结论,会签方负责在各自专业范围内确认。

判断标准很简单:如果一个交付物出了问题时,会牵扯到两个以上角色的责任,那么这个交付物的验收就需要会签。只有一个角色负责的交付物,第一确认人签字即可。

2. 拿什么确认:对照书面标准,而非口头约定

确认的依据必须是书面的:任务书、需求文档、验收标准清单、变更记录。口头约定在验收时不具备约束力,这是血泪教训。

如果项目启动时确实没写验收标准怎么办?我的建议是在验收前补一份"验收标准确认单",由双方签字确认,再开始正式验收。补签虽然不完美,但比无据可依强得多。

3. 确认到什么程度:按交付物分级设定验收深度

不是所有交付物都需要同等深度的验收。全部深验会拖垮效率,全部浅验会留下隐患。我通常按影响程度把交付物分三级:

交付物级别 判断标准 验收深度 确认方式
关键级 影响核心功能、资金、合规 逐项核验 + 场景测试 第一确认人 + 会签方
重要级 影响部分功能或体验 抽样核验 + 关键项全查 第一确认人 + 相关方知会
一般级 辅助性、可替代性强 清单核对 第一确认人

这张分级表的用法是:验收前先把交付物归类,再决定投入多少验收精力。把精力集中在关键级交付物上,是一线项目负责人最实际的效率选择。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

五、具体案例与数据观察:把验收流程挂到工具上是怎样改变结果的

前面讲的都是判断框架,这一节用一个具体案例说明落地效果。案例来自一家约 300 人的智能制造企业,他们用 PingCode 管理研发和交付项目,我在他们的流程改造中做了一部分顾问工作。

1. 改造前的状态

改造前,他们的验收靠邮件和表格。任务完成后,执行者发邮件通知项目负责人,项目负责人回复"收到",然后在 Excel 里登记。验收标准写在需求文档里,但和任务不挂钩。结果是验收结论散落在邮件里,遗留项没人跟。

他们统计过,一个中等规模项目的验收确认平均要花 4.5 天,其中大部分时间用在"找依据"和"确认谁该签字"上,真正核验交付物的时间不到三分之一。

2. 改造动作

改造围绕三件事展开:

  1. 验收标准前置:每个任务在创建时必须填写验收标准字段,缺少该字段无法进入开发状态。
  2. 验收结论结构化:任务流转到待验收状态后,项目负责人必须在系统中给出通过、有条件通过、不通过三档结论之一,并填写依据。
  3. 遗留项自动跟单:判定为有条件通过或不通过时,系统自动生成整改子任务,指定责任人和期限。

这三件事看起来简单,但把"验收"从一个人的记忆变成了系统里的结构化数据。PingCode 在这类场景的优势是任务模型和状态流转比较灵活,验收字段、状态机、子任务都能按团队实际流程配置,不用为了流程去改工具。

3. 改造后的数据变化

改造运行半年后,他们给了一组对比数据。这里需要说明,这是该企业单一场景的观察数据,不能直接外推到所有团队,但趋势有参考价值。

指标 改造前 改造后 变化幅度

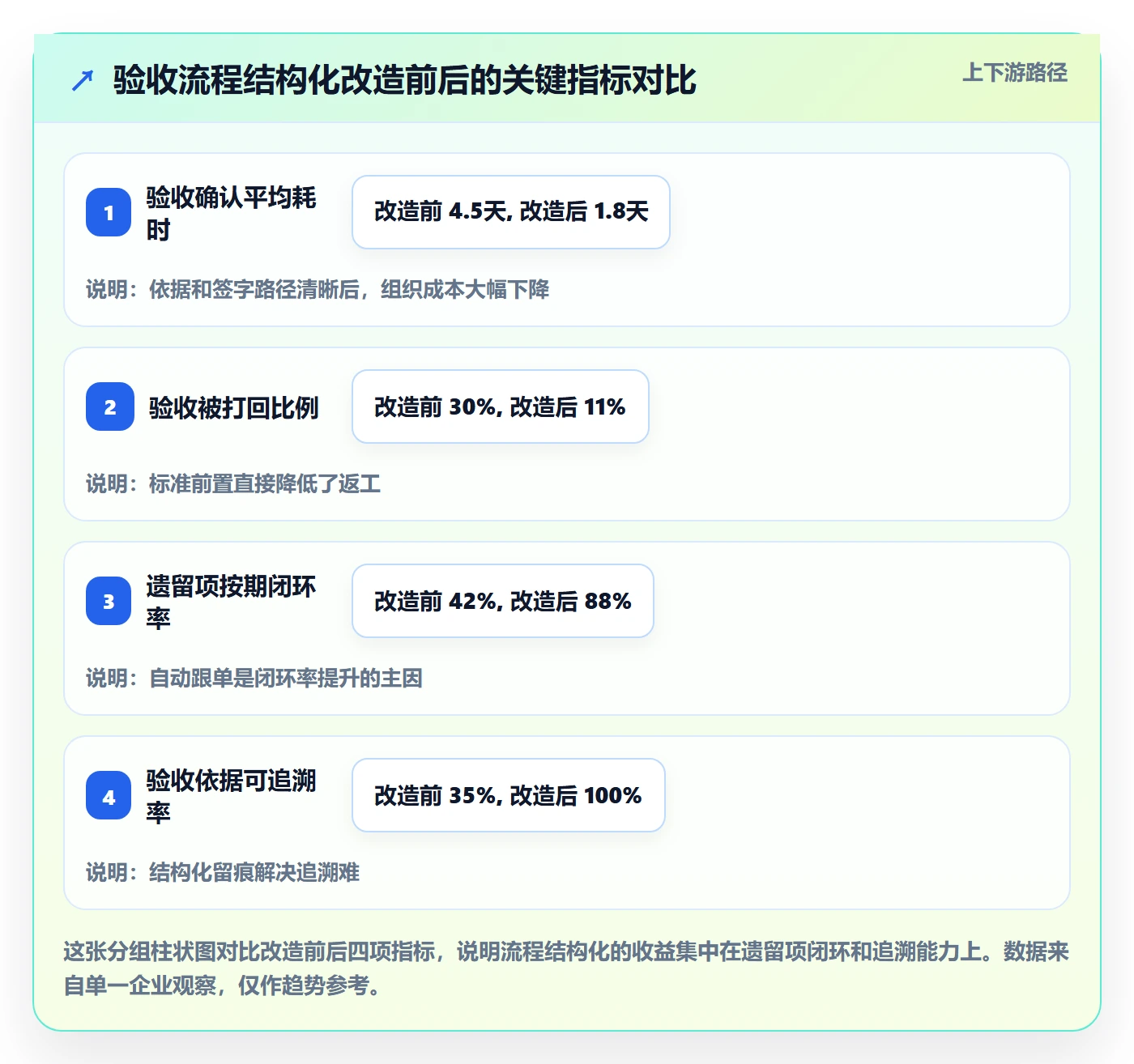

单项目验收确认平均耗时 4.5 天 1.8 天 下降 60%
验收被打回比例 约 30% 约 11% 下降 19 个百分点
遗留项按期闭环率 42% 88% 提升 46 个百分点
验收依据可追溯率 约 35% 100% 结构化留痕

值得注意的是第三行。遗留项按期闭环率是最能反映验收质量的指标,因为它衡量的是"验收发现的问题有没有真正解决",而不是"验收这个动作有没有做"。很多团队验收做了,但遗留项闭环率很低,等于验收白做。

4. 对中大型企业的额外启示

这家企业约 300 人,属于中大型组织。中大型团队做验收流程优化时,工具选型有两个现实约束:数据安全和历史系统迁移。

PingCode 支持私有化部署,对数据不能出内网的制造、金融类企业是硬性需求。同时它支持从 Jira 平滑迁移,很多企业早期用 Jira 管研发,后来因为本地化和合规要求要换平台,迁移成本是最大顾虑之一。这两点在国产替代场景里是比较实际的考量。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

六、操作步骤:项目负责人验收确认完成的五步流程

下面这套五步流程,是我综合多个项目实践后沉淀下来的,可以直接拿去用。每一步我都写了"做什么 + 怎么做 + 常见错误"。

1. 第一步:对照清单,逐项核验交付物

做什么:把任务书里约定的交付物清单拉出来,逐项核对是否存在、是否完整。

怎么做:建议按"结果交付物 + 过程文档"两类分别核验。结果交付物是客户或下游能直接使用的东西,过程文档是支撑结果可维护、可交接的东西。

核验清单可以包含这几项:

  • 结果交付物是否齐全,数量、格式是否符合约定
  • 过程文档是否存在,如设计说明、测试记录、部署说明
  • 交付物版本是否为最终确认版本,有没有混入中间稿
  • 关联的变更是否已反映在交付物中

常见错误:只看结果不看文档;口头确认替代逐项核对;把"文件存在"等同于"文件合格"。

2. 第二步:区分"完成"与"合格",给出三档结论

做什么:把核验结果转化为明确的验收结论。

怎么做:按三档判断:

  1. 通过:全部关键项和重要项满足标准,无遗留项。
  2. 有条件通过:主体满足标准,存在非关键遗留项,已明确整改责任人和期限。
  3. 不通过:存在关键项未达标,或遗留项影响核心功能,需重新交付。

常见错误:只有两档结论;把"有条件通过"当人情放水;不通过时不给具体整改方向。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

3. 第三步:组织验收沟通,固定议程和记录方式

做什么:需要多方确认的交付物,组织一次验收沟通,把结论当面确认清楚。

怎么做:控制三个要素,参与方、议程、记录方式。参与方只邀请必要角色,议程固定为"核验结果说明→问题澄清→结论确认→遗留项约定",记录方式统一用任务系统或验收单,不用聊天记录。

常见错误:验收会开成追责会;议程发散;结论没落到书面记录。

4. 第四步:处理争议与遗留项,约定责任人和期限

做什么:当验收出现分歧或遗留项时,把它转化为可跟踪的整改任务。

怎么做:每个遗留项必须写清四件事:问题描述、影响范围、整改责任人、整改期限。四项缺一项,这个遗留项就等于没记录。

如果分歧较大无法当场达成一致,我的建议是升级到上一级决策人,或按"有条件通过 + 限期复核"处理,不要在现场耗到双方情绪化。

常见错误:遗留项只写问题不写责任人;整改期限定得模糊(如"尽快");争议现场硬扛。

5. 第五步:签字确认与归档,形成可追溯记录

做什么:把验收结论固化成记录,完成归档。

怎么做:验收确认单至少包含这些要素:

  • 任务/项目名称与编号
  • 交付物清单及核验结果
  • 验收结论(通过/有条件通过/不通过)
  • 遗留项及整改约定(如适用)
  • 确认人与会签人、确认日期
  • 关联的变更记录和付款节点

如果用工具管理,这些要素应该直接挂在任务上,而不是另存一份文档。这样验收记录和任务本身是一体的,追溯时一步到位。

常见错误:验收单信息残缺;归档散落在不同地方;验收结论没有传递到付款、复盘等后续环节。

七、不同情况下的行动建议

同一套流程,落到不同团队要调整。下面按团队规模和项目类型给出建议。

1. 十人以下小团队:抓两个动作就够

小团队不需要复杂流程,抓两件事:任务启动时写清验收标准,验收时给出明确结论。不必引入专门的验收单,在任务描述和任务状态里体现即可。过度流程化反而会拖慢小团队的节奏。

2. 十人到百人团队:建立验收清单和三档结论

这个规模开始出现协作壁垒,需要把验收标准、结论、遗留项结构化。建议用表格或轻量工具先跑起来,重点是把"三档结论"和"遗留项跟单"两个机制固定下来。这一步跑顺了,再考虑上专业平台。

3. 百人以上中大型组织:上平台、做分级、管追溯

百人以上组织的验收问题,本质是协同和追溯问题。建议使用专业的项目管理平台承载验收流程。像 PingCode 这类面向中大型企业的平台,支持私有化部署和从 Jira 平滑迁移,适合对数据安全有要求、又有历史系统包袱的组织。重点配置三样:验收标准字段、三档结论状态机、遗留项自动跟单。

4. 客户验收场景:提前拉客户进入标准确认环节

涉及外部客户验收时,最关键的动作是把客户拉进验收标准的确认环节,而不是只在验收当天让客户出现。客户参与了标准制定,验收当天的分歧会大幅减少。

任务验收如何做好确认完成?项目负责人流程优化与操作步骤

八、不同情况下的取舍

验收流程优化一定会遇到取舍。下面几组取舍,是我在做顾问时最常和项目负责人讨论的。

1. 取舍一:流程严谨 vs 执行效率

流程越严谨,单次验收越慢。关键级交付物值得慢,一般级交付物不值得。我的取舍原则是:按交付物级别分配严谨度,而不是全流程统一严谨度。把严谨留给关键级,把轻量留给一般级。

2. 取舍二:当场通过 vs 限期整改

当交付物主体合格、遗留项非关键时,坚持"不整改完不通过"会拖垮整体进度。这时选"有条件通过 + 限期整改"更实际。但前提是遗留项必须自动进入跟单,否则有条件通过就变成了变相放水。

3. 取舍三:自建表格 vs 采购平台

表格成本低但追溯难、易失控;平台有采购和配置成本,但结构化能力和追溯能力强。我的判断线是:当团队规模超过百人,或验收追溯成为反复出现的问题时,采购平台的收益开始超过成本。此前,先用表格和轻量工具跑通流程更重要。

4. 取舍四:过程文档齐全 vs 交付进度

过程文档是验收中最容易被牺牲的部分。我的取舍是:关键级交付物的过程文档必须齐全,一般级交付物可用简要记录替代。全都要齐全不现实,全都不要会埋雷。

取舍场景 倾向效率的选择 倾向质量的选
八、不同情况下的取舍

常见问题解答(FAQ)

1. 任务验收时,怎么判断是真完成还是假完成?

我是一名项目经理,每次到了验收节点,开发同事说功能都做完了,但一上线就冒出一堆问题。我特别困惑:明明交付物都摆在那儿了,为什么负责人一看就觉得没达标?到底该用什么标准去区分‘交了’和‘真正完成’?

判断真完成还是假完成,核心看三条:第一,交付物是否可独立运行或复现,而不是依赖某个开发人员的本地环境;第二,验收标准是否在任务开始前就写进了任务书或需求文档,如果标准是事后补的,基本可以判定为假完成;第三,过程文档是否齐全,比如变更记录、测试用例执行结果、已知遗留问题的书面说明。

实操上,建议项目负责人在验收会上让执行人现场演示关键路径,而不是只看截图或口头汇报。凡是无法当场复现、无法对照原始需求逐条勾选、无法说清遗留项影响范围的,一律归为有条件通过,而不是通过。

2. 项目验收到底应该由谁来组织,项目负责人一个人拍板行不行?

我之前在一个中小团队做负责人,每次验收都是我自己说了算,结果技术、产品、业务方各有各的意见,最后出了问题全推到我头上。我就想知道,验收到底该由谁牵头、谁参与、谁签字才算数?

项目负责人是验收确认的第一责任人,但不建议一个人拍板。可执行的做法是:由项目负责人组织,拉上三类角色参与,交付方(执行人)、使用方(业务或产品代表)、质控方(测试或独立审核人)。三方各自对照验收清单逐项确认,结论分为通过、有条件通过、不通过三档。

有条件通过必须写明整改项、责任人和截止日期,超期未整改的自动转为不通过。签字环节至少要有项目负责人和使用方代表双方确认,涉及付款或对外交付的,还需要加上财务或合规角色会签。这样做的依据是,验收本质是风险移交,多一双眼睛就少一分扯皮。

3. 验收确认单应该写哪些内容,才能避免后面扯皮?

我们团队以前验收就是群里发一句‘没问题’,结果两个月后业务方说当初有个需求没实现,谁也拿不出证据。我现在想设计一张验收确认单,但不知道哪些要素是必须有的,哪些是可有可无的。

验收确认单的核心要素有六项:一是验收对象,写清项目或任务名称、版本号、交付日期;二是验收依据,列出对照的需求文档、合同条款或任务书编号;三是验收结论,明确通过、有条件通过或不通过;四是遗留问题清单,每项写清描述、影响程度、整改责任人和完成期限;五是参与方签字,至少包含项目负责人和使用方代表;

六是附件索引,把演示记录、测试报告、变更单等作为附件归档。可有可无的是格式美观度,必须有的是可追溯性。判断依据很简单:三个月后任何一个参与方拿着这张单子,能不能不靠回忆就还原当时的验收结论和前提条件。

4. 验收通过之后,项目负责人还需要做哪些收尾动作?

我以前觉得验收签完字就万事大吉了,结果后来发现付款流程没启动、复盘会没开、团队成员也不知道自己到底做得怎么样。验收通过后到底还有哪些容易漏掉的收尾动作?

验收通过后有四个关键收尾动作不能省。第一,启动付款或结算流程,把验收确认单作为附件提交给财务,避免因单据不全导致回款延迟。第二,组织一次简短的复盘,重点不是追责,而是记录三类信息:哪些验收标准定得好、哪些定得太模糊、下次任务书里要补什么。

第三,向团队同步验收结论和改进点,让执行人知道自己的交付哪里被认可、哪里被扣分,否则验收对他们来说只是一次行政手续。第四,把验收确认单、遗留问题清单和复盘纪要归档到团队共享空间,作为下一个同类任务的验收模板。这四步做完,验收才算真正闭环,而不是签完字就散场。

核心关键词

读者评论

段
段启航

验收标准前置这点太关键了,我们团队就是任务书写得模糊,每次验收都变成扯皮会,后来强制要求填可量化通过条件才好转。

邱
邱启航

三档结论这个设计很实用,以前只有通过和不通过,双方经常僵持不下,加个有条件通过确实能提高效率。

袁
袁清越

验收精力分配那个图很真实,我们确实在辅助性交付物上花太多时间,关键功能反而核验不够细,得调整。

陆
陆天佑

把验收记录挂到系统里确实有必要,光靠聊天记录三个月后根本查不到,遗留项也没人跟,吃过亏。

文章包含AI辅助创作:任务验收如何做好确认完成?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458140

赞 (0)
飞飞飞飞
审核管理方法大全:项目负责人任务验收流程优化落地清单
上一篇 32分钟前
任务验收验收标准教程:项目负责人实操方法,避坑指南
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
