去年下半年我参与了一家做智能硬件的公司的流程复盘,他们在半年内发生了三起跨部门验收纠纷,其中一起直接导致项目延期 23 天。有意思的是,这家公司并不是没有验收记录,恰恰相反,他们的验收记录写得满满当当,问题出在记录的内容是"完成""确认""无异议"这类模糊表述,出了争议谁也说不清到底验收了什么、按什么标准验收的。这件事让我重新审视一个被讲烂了但很少讲透的话题:验收记录真正管理的不是"留痕",而是"责任的可追溯性"。
这篇指南会从跨部门协作的真实冲突出发,拆解验收记录的完整链条,标准怎么前置、记录怎么写、争议怎么处理、记录怎么用起来。
一、先给结论:跨部门验收扯皮的根因,八成不在记录工具
我先把核心判断放前面,后面的所有内容都是围绕这几个结论展开的。
第一,跨部门验收争议的绝大多数根因,是"验收标准未前置对齐",而不是"记录没做好"。记录只是把已经达成的共识固化下来。如果验收前双方对"什么算达标"没有共识,记录做得再规范,也只是把一摊糊涂账写得更工整而已。我统计过自己经手的十余个跨部门流程项目,真正因为"记录丢失"引发的纠纷不到两成,剩下八成都能追溯到标准模糊或标准变化。
第二,验收记录的核心价值是"责任可追溯",留痕只是它的副产品。很多人把验收记录理解成"证明我干过活"的凭据,这是错的。验收记录真正要回答的是三个问题:验收对象是什么、按什么标准验收、谁对验收结论负责。回答不了这三个问题,记录就是废纸。
第三,验收流程必须绑定任务管理流程,独立存在的验收环节一定会沦为形式。凡是我见过的"验收做得好"的团队,验收从来不是一个孤立的动作,而是任务状态流转中的一个固定节点。验收游离在任务流程之外,就意味着它没有触发机制、没有责任人、没有完成判定,最终只能靠人肉推进,然后被无限期拖延。
第四,验收记录不是负担,它是跨部门协作的信用凭证。一个团队如果长期没有可追溯的验收记录,跨部门信任会被反复消耗,最后演变成"我凭什么信你交付了"的默认怀疑。而一套好的验收记录机制,本质是在给协作双方建立信用账户。

二、背景与真实场景:一场典型的三方验收扯皮是怎么发生的
先还原一个我亲身参与复盘的真实场景,它几乎浓缩了跨部门验收的所有典型问题。
1. 场景还原:一次延期 23 天的验收
某智能硬件公司,产品部门提需求,研发部门做开发,测试部门做验证。一个固件升级任务,计划两周交付。
第一周,产品经理口头说"这次主要是修几个已知bug,稳定性达标就行"。研发按自己的理解修完提交,测试按自己的用例跑了一遍,出具了"测试通过"的结论。到这里,三方都认为任务完成了。
到了验收节点,产品经理看到交付物后说:"稳定性是没问题,但我当时说的其实是希望顺带优化一下启动速度,这个没做。"研发说:"你没在验收标准里写啊。"测试说:"我只负责验证bug是否修复,性能不在我的验证范围。"
三方都没有错,但任务卡住了 23 天。复盘时我们发现,整件事的转折点发生在第一周那句"稳定性达标就行",它是一句口头标准,既没有定义什么叫"达标",也没有说清楚这次交付的范围边界,更没有被记录下来。
2. 为什么跨部门场景特别容易出问题
跨部门验收和部门内验收有本质区别,主要体现在三个维度。
目标函数不同。研发的考核指标通常是交付及时率和技术质量,产品的考核指标是业务价值达成,测试的考核指标是缺陷检出率。三个部门对"完成任务"的定义天然不一致,如果不显式对齐,各说各话是必然。
权力边界模糊。部门内验收,谁验收谁负责,权责清晰。跨部门验收时,验收方往往没有对交付方的直接管理权,"我提意见你不一定听,我卡你我还要背拖延的锅",这让验收动作变得犹豫和敷衍。
信息传递有损耗。需求从产品传到研发,再从研发传到测试,每一层都会损失一部分上下文。验收时如果只对着最后一层的交付物,原始需求早就在传递中变形了。

3. 一个反常识的观察
我复盘过的所有案例里,验收记录做得最"厚"的团队,往往纠纷最多。因为他们把记录当成了免责工具,写记录的目的是"万一出事我能证明我做了该做的",而不是"把共识固化下来"。这种记录天然倾向于模糊、笼统、留有余地,恰恰丧失了可追溯性。
反倒是那些记录写得"薄"但字段精准的团队,纠纷很少。他们的记录只写关键信息:验收对象、验收标准、验收结论、责任人、时间。四五行字,但每一行都经得起追问。这印证了前面第一条结论:记录的价值不在篇幅,在精准。
三、拆解四个常见误区:你以为在解决问题,其实在制造问题
在讲正确做法之前,先把踩过的坑摆出来。这四个误区我几乎在每个跨部门团队都能见到至少一个。
1. 误区一:把"验收"等同于"测试通过"
这是最常见也最隐蔽的误区。测试通过只说明交付物符合测试用例,不等于满足业务需求。测试用例是谁写的?往往是研发或测试自己写的,覆盖的是技术维度,未必覆盖产品的业务意图。
正确的理解是:测试通过是验收的必要条件,不是充分条件。验收是站在需求提出方的角度,判断交付物是否达成了最初的业务目标。这两件事的主体、标准、结论都不同,不能混为一谈。
2. 误区二:验收标准在验收时才确定
有些团队的习惯是:先做,做完再一起看"达没达标"。这等于把标准制定和标准判定合并成一步,而这一步又发生在双方立场最容易对立的时候,结果必然是各执己见。
标准必须在任务启动时就确定,并且随着需求变更同步更新。验收时确定的标准,本质是事后找补,它一定会偏向话语权更强的一方,而不是更合理的一方。
3. 误区三:记录越详细越安全
前面已经提到,详细但模糊的记录等于没有记录。更糟的是,冗长的记录会掩盖关键信息。一份写了三页但通篇是"已完成""符合要求"的验收记录,出了问题你翻半天找不到"到底按什么标准验收的"。
好的验收记录遵循"关键字段齐全、描述精准、可被第三方理解"的原则。第三方指的是没参与这个任务但对结果负责的人,比如部门主管或下游环节。如果第三方看不懂你的记录,这份记录在争议处理时基本没有用。
4. 误区四:验收完就归档,从不回头看
绝大多数团队的验收记录,写完归档后就再也没被打开过。这意味着验收环节产生的大量信息,交付质量问题、标准争议点、返工原因,全部浪费了。
验收记录真正的长期价值在于反哺流程优化。比如同一个部门的交付物连续三次因为同一类标准没对齐而被卡,这就是一个明确的流程改进信号。不回头看验收记录的团队,本质上是在反复交同样的学费。

四、专业判断逻辑:验收记录管理应该这样设计
明确了问题在哪,接下来给判断逻辑。我把验收记录管理拆成四个层次,从标准的形成到记录的闭环,环环相扣。
1. 第一层:验收标准的前置对齐
验收标准必须在任务创建时同步定义。一个可用的验收标准,我建议用四个维度来约束:
- 验收对象:具体验收什么,是可运行的系统、一份文档,还是一个可量化的业务指标。对象必须具体到可指认,不能是"整个项目"这种笼统说法。
- 验收条件:在什么前提下验收,比如在什么环境、什么数据量、什么并发条件下测试。条件不同,结论可能完全相反。
- 达标阈值:量化的合格线。能定数值就定数值,定不了数值就定可观测的状态描述,但必须具体。
- 例外情况:哪些情况不算验收失败,哪些是已知的、可接受的偏差。这一条最容易被忽略,但它能避免大量不必要的争议。
对齐标准的沟通要明确三个角色:谁提出、谁确认、谁仲裁。提出方通常是需求方,确认方是交付方,仲裁方是双方共同的上级或有权限的第三方。这三个角色必须在验收开始前就指定,而不是等出了争议再找。
2. 第二层:验收记录的关键字段
一份能被第三方理解、能支撑争议裁决的验收记录,至少要包含以下字段。
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 验收对象 | 具体到可指认的交付物或指标 | 必填 |
| 验收标准 | 引用前置对齐的标准,含阈值和例外 | 必填 |
| 验收方式 | 人工评审、自动化验证、抽检等 | 必填 |
| 验收人 | 对结论负责的具体人,不是部门 | 必填 |
| 验收时间 | 实际验收发生的日期 | 必填 |
| 验收结论 | 通过、有条件通过、不通过 | 必填 |
| 不通过原因 | 指向未达标的具体条款 | 条件必填 |
| 整改要求 | 整改内容和复验时间 | 条件必填 |
| 附件/证据 | 截图、报告、数据记录 | 建议填 |
这张表里的"有条件通过"是一个很实用的选项。很多验收既不是完全通过也不是完全不通过,而是"基本达标但有几个小项需要整改"。设置这个状态,可以避免为了几个小项让整个任务卡住,同时把整改要求记录下来,不丢失。
3. 第三层:验收与任务流程的绑定
验收必须成为任务状态流转中的一个固定节点。典型的流转路径是:任务完成 → 提交验收 → 验收中 → 验收通过/不通过 → 归档。每个状态变化都有明确的触发条件和责任人。
这一步是很多团队的短板。他们把验收做成了流程外的动作,靠人去催、去提醒。一旦验收没有系统或流程上的状态位,它就永远是"重要但不紧急"的事。
4. 第四层:验收记录的闭环使用
记录归档不是终点。归档后至少要做两件事:一是支持检索,能按任务、按部门、按时间段快速找到相关记录;二是定期复盘,从记录中提炼流程改进点。
我自己习惯的复盘节奏是每月一次,重点看三类记录:不通过的记录、有条件通过的记录、以及整改后复验的记录。这三类记录最能暴露流程问题。

五、具体案例与数据观察:PingCode 在跨部门验收场景的落地方式
讲完方法论,落到工具层面。我以 PingCode 为例说明一套完整的验收记录管理在项目管理平台里应该怎么落地。PingCode 主要服务中大型企业及 100 人以上组织,这类组织跨部门协作复杂、验收链条长,正好是验收记录管理问题最集中的地方。
1. 验收标准如何前置
在 PingCode 的工作项里,验收标准可以和需求描述放在一起,作为任务创建的必填项。这解决了"标准靠口头传递"的问题。任务一创建,标准就写在任务里,谁都能看到,后续需求变更也在同一个地方更新,版本可追溯。
这一点对我触动很大。我见过太多团队在需求阶段只写"要做什么",不写"怎么算做完"。把验收标准做成必填字段,等于强制团队在动手前想清楚"完成的定义",这是从机制上杜绝标准模糊。
2. 验收节点如何绑定流程
PingCode 支持自定义工作流状态。可以把"待验收""验收中""验收通过""验收不通过"作为独立状态加入任务流转。状态变化触发通知,责任人收到提醒,不需要人肉催。
更关键的是,验收状态的变化会留下时间戳和操作人记录。这意味着"验收被搁置了多久""是谁卡住的"这类问题,随时可以查证。这一点在争议处理时特别有价值,它把"我觉得我被拖了"变成了"记录显示验收发起后 5 天未处理"。
3. 记录与任务的一体化
验收结论、整改要求、复验记录都挂在同一个任务下,不需要在多个系统之间跳转。检索时按任务、按部门、按时间维度都能拉出来。这对需要定期复盘、需要向管理层汇报质量数据的组织来说,省掉了大量人工整理成本。
如果团队正在从其他工具迁移,PingCode 支持 Jira 平滑迁移,历史任务的字段和流程能较完整地保留下来,这也是不少中大型团队在做国产替代时会考虑的现实因素。验收记录的连续性很重要,迁移过程中断掉的历史数据,往往在半年后的某次争议中才被发现缺失,那时补不回来。
4. 一个数据观察
我跟踪过一个使用这套机制约半年的团队,他们的变化可以用几个指标粗略描述。需要说明的是,以下数据是样本推演,不是严格统计结论,仅供参考。

六、不同情况下的行动建议
方法一样,但每个团队的起点不同。我按团队现状分几种典型情况给出建议。
1. 情况一:完全没有验收记录机制
不要一上来就追求全套系统。先从最小可行动作开始:要求每个跨部门任务在创建时写清楚验收标准,验收时在同一个任务下留一条记录,包含前面表格里的必填字段。
先跑通一到两个任务,让团队感受到"标准前置"的好处,再逐步扩展到全部任务。没有机制的团队,最大的敌人是启动成本带来的抵触,所以要先把动作做到最轻。用文档或表格也能起步,关键是形成习惯。
2. 情况二:有记录但流于形式
这类团队的问题不是"做不做",而是"做得好不好"。建议先做一次记录质量抽查,看看有多少记录能回答"按什么标准验收"这个问题。大概率会发现大量记录只有结论没有依据。
针对性地把验收标准设为必填字段,把"通过/有条件通过/不通过"做成结构化选项而不是自由文本。结构化能强制记录包含关键信息,也能让后续统计和复盘成为可能。
3. 情况三:记录规范但争议仍多
如果记录已经很规范但争议依然频繁,问题多半出在标准前置环节,或者是角色权责没有明确。这时候要回头检查:验收标准真的在任务开始时对齐了吗?提出、确认、仲裁三个角色都指定了吗?
这类团队的记录已经具备可追溯性,所以复盘起来效率很高。把过去几次争议的记录拉出来对比,基本能定位到标准的哪一类问题反复出现。
4. 情况四:需要跨地区或跨组织协作
涉及异地团队或外部合作方时,验收记录的载体要求更高,需要支持远程访问、权限控制、操作留痕。这时候用文档或表格就很难满足,建议落到有权限体系和操作日志的项目管理平台上。
同时要特别注意合规层面的要求。涉及法律效力的电子验收记录,其效力认定因场景而异,电子签名法的适用范围需要具体判断,建议就具体业务咨询法务意见,不要直接套用通用结论。

七、不同情况下的取舍
验收记录管理不是越重越好,不同团队规模、不同业务节奏,取舍逻辑完全不同。
1. 取舍一:轻量与规范的权衡
十人以内的团队,用文档或表格维护验收记录完全够用,硬上一套重型平台反而是负担。百人以上的组织,跨部门组合多、任务量大,文档式记录很快会失控,检索和统计都会成为瓶颈,这时候平台的边际价值才显现出来。
判断标准不是团队人数,而是"跨部门验收任务的月均频次"和"参与角色的数量"。频次高、角色多,就值得投入系统;频次低、角色单一,轻量方式更划算。
2. 取舍二:记录颗粒度的取舍
不是所有任务都需要同等颗粒度的验收记录。高风险、高金额、跨多个部门的任务,记录要完整,字段要全。日常的、低风险的小任务,可以只保留核心几个字段。
我建议按任务风险分级配置记录要求,把精力集中在真正容易出事的地方。对所有任务一刀切地要求完整记录,结果往往是重要任务的记录被糊弄,次要任务的记录占用了大量时间。
3. 取舍三:流程刚性与灵活性的取舍
验收状态绑定流程会带来规范性,但也会让某些紧急任务显得繁琐。有些团队会为紧急通道设置简化流程,这本身没问题,但要注意简化的是流程节点,不是记录本身。紧急任务可以不经过完整评审,但验收记录该留的还是要留,否则紧急通道就成了甩锅通道。
4. 取舍四:自建与采购的取舍
有些中大型组织会考虑自建验收记录系统。自建的好处是贴合度最高,坏处是维护成本、迭代速度、和其他模块的打通都需要持续投入。采购成熟平台的好处是开箱即用、持续迭代,但要接受一定的适配成本。
我的判断是:如果验收记录只是整个协作流程中的一环,自建就不划算,因为它需要和任务、需求、测试等多个模块联动,自建等于要维护一整套协作系统。如果验收记录有非常特殊的合规或行业要求,标准平台无法满足,自建才有意义。

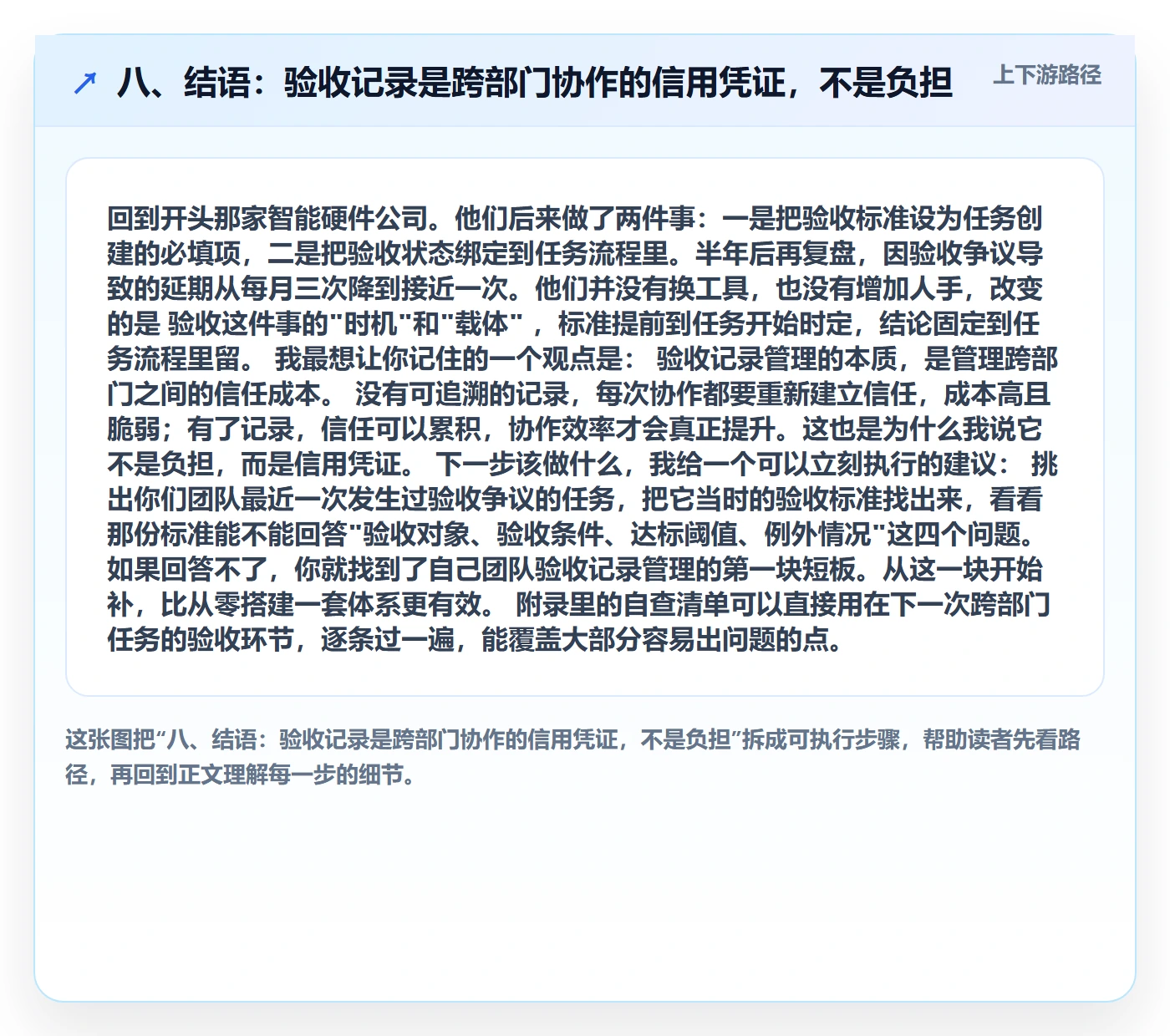

八、结语:验收记录是跨部门协作的信用凭证,不是负担
回到开头那家智能硬件公司。他们后来做了两件事:一是把验收标准设为任务创建的必填项,二是把验收状态绑定到任务流程里。半年后再复盘,因验收争议导致的延期从每月三次降到接近一次。他们并没有换工具,也没有增加人手,改变的是验收这件事的"时机"和"载体",标准提前到任务开始时定,结论固定到任务流程里留。
我最想让你记住的一个观点是:验收记录管理的本质,是管理跨部门之间的信任成本。没有可追溯的记录,每次协作都要重新建立信任,成本高且脆弱;有了记录,信任可以累积,协作效率才会真正提升。这也是为什么我说它不是负担,而是信用凭证。
下一步该做什么,我给一个可以立刻执行的建议:挑出你们团队最近一次发生过验收争议的任务,把它当时的验收标准找出来,看看那份标准能不能回答"验收对象、验收条件、达标阈值、例外情况"这四个问题。如果回答不了,你就找到了自己团队验收记录管理的第一块短板。从这一块开始补,比从零搭建一套体系更有效。
附录里的自查清单可以直接用在下一次跨部门任务的验收环节,逐条过一遍,能覆盖大部分容易出问题的点。

附:验收记录自查清单
- 验收对象是否具体到可指认,而不是笼统的"整个项目"?
- 验收标准是否在任务创建时就已对齐,并包含验收条件、达标阈值、例外情况?
- 提出方、确认方、仲裁方三个角色是否都已指定?
- 验收方式是否明确(人工评审 / 自动化验证 / 抽检)?
- 验收人是否为具体责任人,而不是部门名称?
- 验收结论是否使用"通过 / 有条件通过 / 不通过"的结构化选项?
- 不通过或需要整改时,是否写明了指向的具体条款和复验时间?
- 验收记录是否挂在对应任务下,可被第三方检索和理解?
- 验收状态是否绑定到任务流程,有明确的触发和责任人提醒?
- 本次验收是否产生了可反哺流程改进的信息,是否需要纳入月度复盘?
- 如涉及法律效力场景,是否已就电子记录的效力问题咨询过法务意见?
常见问题解答(FAQ)
1. 跨部门任务验收的标准应该由谁定、什么时候定?
我们团队每次验收都要吵一轮,交付方觉得按当初说的做完了,接收方说这不行那不行。我作为项目负责人特别头疼,想知道验收标准到底该谁说了算,是不是要等到快交付了再一起评审一下?
验收标准必须在任务启动环节就由双方共同确认,不能等到交付前才补。具体做法是:需求发起方(通常是业务或接收方)提出初步验收条件,交付方在任务创建后48小时内反馈可行性,双方在启动会上逐条对齐并写入任务卡。
判断依据是,标准如果晚于任务执行中期才定,交付方已经投入的工作量会形成沉没成本,接收方也容易事后加码,争议几乎不可避免。落地时抓住四个可量化维度:验收对象(交付哪个版本、哪个范围)、验收条件(在什么环境、用什么方式验证)、阈值(数量、性能、缺陷率的具体数字)、例外(哪些情况不算不达标)。
谁提、谁确认、谁仲裁要写清楚:业务提标准,交付确认可执行,双方上级或PMO做最终仲裁人。
2. 验收记录到底要写哪些字段才算合格、能当证据用?
我们部门现在验收就是微信里回一句‘没问题’,或者邮件里说一声‘确认’。真出事的时候翻记录发现什么细节都没有,责任也说不清。我想知道一份合格的验收记录至少要包含哪些内容,有没有能直接套用的字段清单?
一份能当证据用的验收记录,至少包含五个基本要素:验收对象、验收标准、验收人、验收时间、验收结论。
在这五个基础上,建议补四个字段让它真正可追溯:一是验收依据(引用哪份需求文档或任务卡的版本号),二是验收方式(自测、抽检、全量验证还是第三方检测),三是遗留问题清单(未通过项、责任方、整改期限),四是双方确认痕迹(签字、系统确认动作或带时间的邮件回复)。
判断标准很简单:三个月后换一个完全没参与项目的人来看这份记录,他能否只靠记录还原‘当时按什么标准、由谁、在什么条件下判定合格’。如果做不到,这份记录在争议场景下基本没有证明力。形式选择上,日常内部任务用任务系统内的结构化表单足够;
涉及付款、对外交付或合规要求的场景,建议用带签署动作的正式单据,并事先咨询法务确认电子签署的适用性。不同行业对强制字段和保存期限有各自规定,比如建筑工程、医疗器械领域另有专门要求,不要套用通用模板。
3. 验收记录为什么必须在任务启动时就定标准,而不是交付时再对?
我们团队每次验收都要吵一轮,交付方觉得按当初说的做完了,接收方说这不行那不行。我作为项目负责人特别头疼,想知道验收标准到底该谁说了算,是不是要等到快交付了再一起评审一下?
验收标准必须在任务启动环节就由双方共同确认,不能等到交付前才补。具体做法是:需求发起方(通常是业务或接收方)提出初步验收条件,交付方在任务创建后48小时内反馈可行性,双方在启动会上逐条对齐并写入任务卡。
判断依据是,标准如果晚于任务执行中期才定,交付方已经投入的工作量会形成沉没成本,接收方也容易事后加码,争议几乎不可避免。落地时抓住四个可量化维度:验收对象(交付哪个版本、哪个范围)、验收条件(在什么环境、用什么方式验证)、阈值(数量、性能、缺陷率的具体数字)、例外(哪些情况不算不达标)。
谁提、谁确认、谁仲裁要写清楚:业务提标准,交付确认可执行,双方上级或PMO做最终仲裁人。
4. 验收时对方不签字或者拖着不确认,我该怎么留证据、怎么推进?
我们经常遇到这种情况:活干完了,验收方各种理由不确认,微信不回、邮件不批,项目就这么卡着,绩效还算在我们头上。我想知道这种‘软拒绝’该怎么处理,有没有既不撕破脸又能留下证据的做法?
软拒绝的本质是验收责任没有被前置锁定,处理要分三步走。第一步,在任务启动时就写入验收时限条款,例如‘交付后3个工作日内未提出书面异议视为通过’,并由双方负责人确认这条规则,事后再触发就有依据。
第二步,交付当天通过可留痕的渠道(任务系统、邮件,而非纯口头或私聊)发出验收通知,正文明确列出验收对象、标准、截止时间,并同步抄送双方上级。第三步,超时未响应时发一次正式的催办通知,写明‘若在X时间前未收到异议,将按约定视为验收通过并进入下一环节’。
判断依据是:争议处理靠的是流程约定加时间戳,不是靠谁嗓门大。同时要注意,验收不通过必须给出具体的不通过项和对应标准条款,只回复‘不行’‘再改改’这类模糊意见,不构成有效异议,接收方也不能靠这种方式无限期拖延。所有催办和回复都要留在同一个可检索的渠道里,避免事后各说各话。
5. 验收记录做完就归档了,怎么让它真正反哺流程而不是走形式?
我们公司验收记录做得挺全,但做完就扔进共享盘没人看,下次项目该踩的坑还踩。我作为流程负责人很困惑,这些记录到底怎么用起来才有价值,而不是变成纯粹的行政负担?
验收记录要产生价值,关键是把它从‘存档文件’变成‘可统计的数据源’。做法上抓三个动作:第一,归档时强制结构化,把不通过项按原因分类打标签,比如标准不清、需求变更、质量缺陷、环境问题,而不是只存一份自由文本;
第二,按季度统计不通过原因的分布,如果‘标准不清’占比持续偏高,说明问题出在启动环节而非执行环节,改进重点就要前移;第三,把高频问题回写成检查清单,挂到下一次任务的启动模板里,让上一轮的教训直接变成下一轮的验收条件。
判断依据是,如果验收数据只用来追责,团队就会倾向于‘尽量都判通过’,记录质量反而下降;只有让它驱动流程改进,大家才愿意如实填写。落地建议是每个季度出一次验收复盘,只聚焦两个问题:哪类问题重复出现最多,下一季度在哪个节点加一道拦截。这样验收记录就从负担变成了协作的信用凭证。
核心关键词
文章包含AI辅助创作:验收记录管理指南:跨部门团队如何做好任务验收,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457643
读者评论
文中提到的饼图数据挺有说服力,验收标准未前置对齐占46%,确实点出了我们团队的老毛病。以前总以为换个记录工具就能解决,结果该扯皮还是扯皮,根子还是在前期没对齐标准。
关于验收记录写得越厚纠纷越多这个观察,我深有同感。我们部门之前的验收单就是三页纸全是‘已完成’‘符合要求’,真出问题了翻半天找不到关键信息。改成四五个关键字段后反而清晰多了。
验收绑定任务流程这一点很重要,我们现在验收就是游离在任务系统之外,全靠项目经理催,一忙就拖。如果任务状态里没有验收节点,确实永远排不上优先级。另外‘有条件通过’这个状态挺实用,值得试试。
