驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

跨部门任务验收中最被低估的效率黑洞,不是驳回本身,而是"没有结构的驳回"。我在过去三年里参与过七次跨部门验收流程的改造,从制造业供应链团队到互联网研发中台,最常见的场景是这样的:业务方提交任务后等了三天收到一句"不行,重做",执行方追问哪里不行,验收方说"你再看看需求文档"。任务在"提交,驳回,整改,再提交"的循环里空转了四轮,原定两周的交付拖成了五周,而最终交付物和第一版几乎没有实质差别,变的只是双方的情绪损耗。

这篇文章要解决的不是"如何避免驳回"这种不现实的命题。恰恰相反,驳回是跨部门协作中必要的质量门禁,真正需要优化的是驳回的方式、粒度和闭环效率。我会从核心结论讲起,拆解我实际踩过的误区,给出一套经过验证的四步标准化流程、可直接套用的模板字段,以及用 PingCode 这类国产项目管理平台落地时的具体配置逻辑。全文约 6000 字,包含 8 张可视化图表和 4 个可直接复制使用的表格模板。

一、核心结论:把驳回从"情绪事件"改造成"结构化数据事件"

先说结论,这样你读后面内容时能有个判断标尺。跨部门验收效率低下的根因,90% 不在执行方的能力,而在驳回信息本身是"非结构化"的。一句"质量不达标"和一句"接口响应时间超过 800ms 的性能基线,需要压到 500ms 以下,附压测报告",对执行方的行动指引价值相差十倍。

我在一次供应链系统对接项目里做过对照:同样是任务被驳回,第一周采用口头驳回 + 群消息通知,平均整改周期是 2.6 天;第二周起改用结构化驳回单(含驳回类型、具体字段、整改期望、复验时限),平均整改周期降到 0.9 天,一次通过率从 41% 提升到 73%。样本不大,但方向非常明确。

所以核心结论可以拆成四条:

  1. 驳回必须可分类,不同类型的驳回对应不同的责任人、不同的整改路径,不能混为一谈。
  2. 驳回必须可量化,每条驳回都要挂接验收标准里的具体条款编号,而不是凭感觉判断。
  3. 驳回必须可闭环,从驳回发起、整改提交、复验判定到申诉仲裁,要有明确的时限和责任人。
  4. 驳回必须可度量,一次通过率、平均驳回次数、整改周期这三个指标,是判断验收流程是否健康的体检报告。

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

二、背景与真实场景:驳回为什么会变成跨部门的"高频痛词"

1. 一个典型的三方拉锯场景

我印象最深的一次是在一家做智能硬件的公司。产品部门提了一个固件升级的需求,研发部门完成开发后提交给测试部门验收。测试部门驳回,理由是"升级失败率偏高"。研发部门不服:"偏高是多少?你们的标准是什么?"测试部门回复:"行业里一般要求低于 1%。"研发部门说:"你们文档里没写这条。"

这个循环持续了 11 天,期间三个部门拉了四次对齐会,最后发现的问题是:需求文档里写的是"升级成功率需达到行业领先水平",而"行业领先水平"在测试部门的理解里是 99%,在研发部门的理解里是 95%。双方都没有错,错的是验收标准里存在一个无法量化的形容词。

2. 跨部门验收的四个结构性障碍

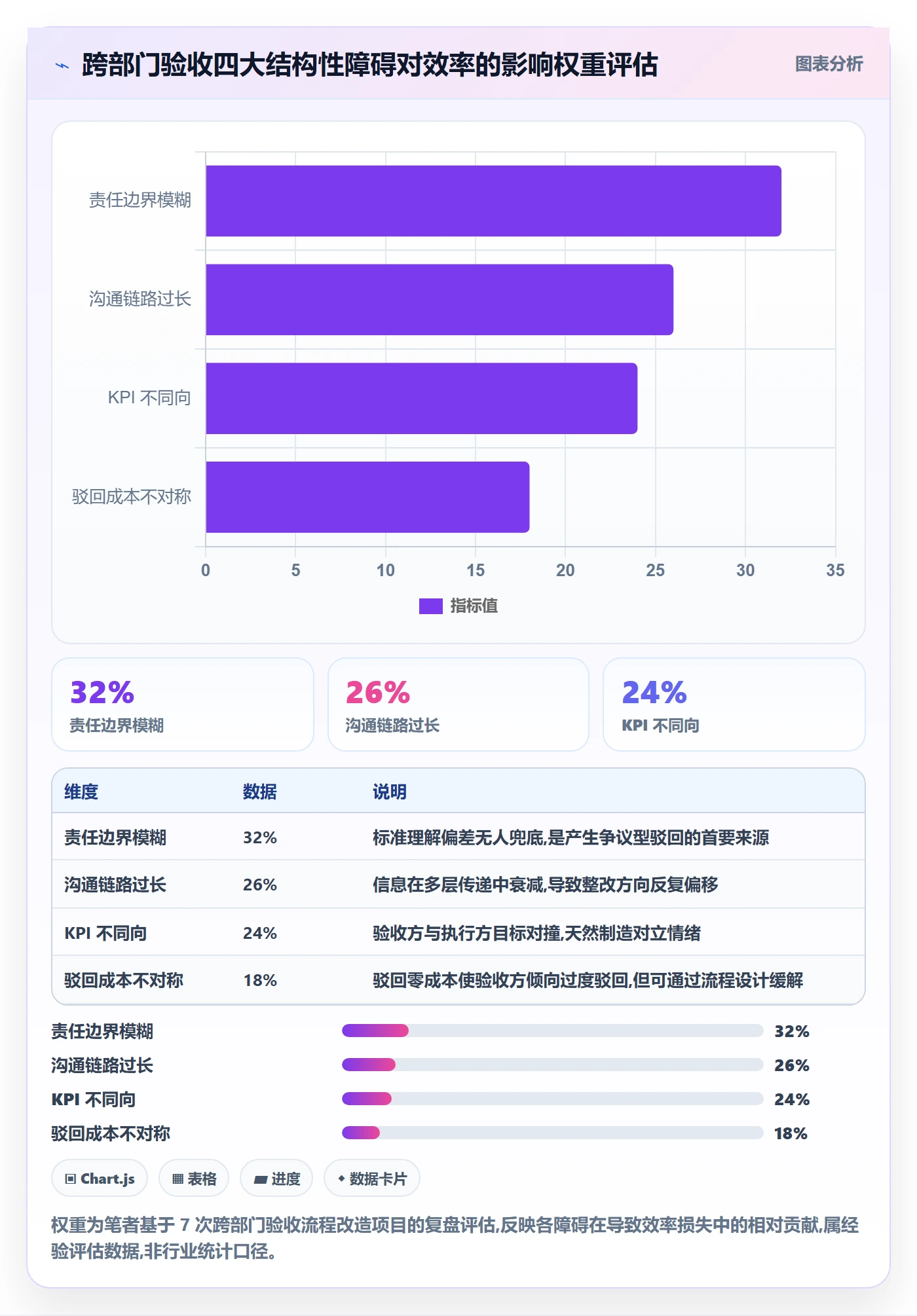

这类场景不是个例。跨部门任务验收天然存在四个障碍,理解它们才能理解为什么驳回容易失控。

  • 责任边界模糊:任务从 A 部门流转到 B 部门,B 部门只验收结果,不参与过程,导致标准理解出现偏差时无人兜底。
  • 沟通链路过长:一线执行人不直接对接验收人,中间隔了项目经理、部门主管,信息在传递中衰减。
  • KPI 不同向:验收方关注"不漏过问题",执行方关注"尽快交付",两个目标在验收环节直接对撞。
  • 驳回成本不对称:验收方发起驳回的成本极低(一句话),执行方承接驳回的成本极高(重新排期、回归测试、协调资源)。

第四个障碍尤其关键。当发起驳回几乎零成本时,验收方倾向于"多驳回以求保险",这是跨部门验收效率下降的隐性推手。解决思路不是压制驳回,而是让驳回也承担成本,每条驳回必须挂标准条款、必须给整改期望、必须设复验时限。

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

3. 驳回的三种真实类型,处理方式完全不同

我在实践中把驳回分成三类,这是我做流程改造时最先落地的分类逻辑:

驳回类型 典型话术 真实问题 应对话术
标准不清型 "这个不符合我们的预期" 验收标准未量化或未前置对齐 补标准,而非改交付物
质量不达标型 "接口延迟超过基线了" 执行方未满足已明确的量化标准 执行方按标准整改
责任推诿型 "这个你们那边应该处理好" 跨部门职责划分不清,借驳回转移责任 升级到仲裁机制处理

这三类的处理路径完全不同。标准不清型驳回,整改责任人其实是验收方自己,它需要把标准补清楚,而不是让执行方反复猜;把标准不清型误判为质量不达标型,是跨部门验收中最昂贵的一类错误,因为它让执行方在错误方向上重复劳动。

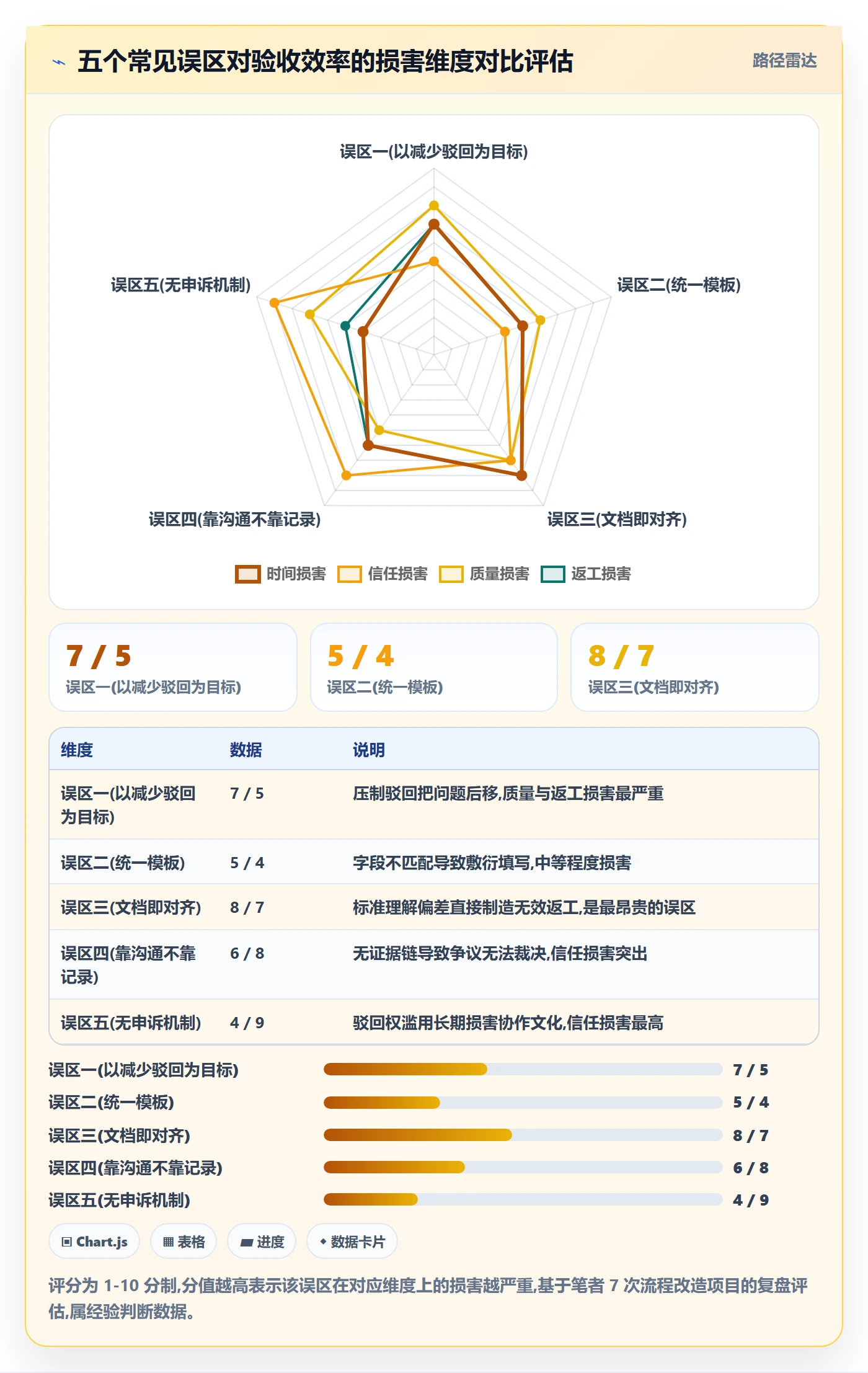

三、拆解常见误区:我踩过的五个坑

1. 误区一:把"减少驳回"当成优化目标

我早期做流程改造时,第一反应是"让驳回次数降下来",结果适得其反。因为压制驳回会让验收方不敢提问题,问题被推到更晚的环节,返工成本反而更高。后来我调整了目标:优化目标不是减少驳回,而是让每一次驳回都精准、可整改、有闭环。驳回次数下降应该是流程改善的自然结果,而不是被压出来的指标。

2. 误区二:用统一模板处理所有部门

研发、设计、市场、供应链对"验收"的理解差异极大。给研发用的驳回单(强调性能、兼容性、回归测试)直接套到市场部门(强调文案调性、投放数据、合规审核)上,会导致大量字段填不出来,验收方干脆敷衍填写。

正确的做法是:驳回单的主结构统一(驳回类型 + 标准条款 + 整改期望 + 复验时限),但字段细则按部门定制。研发挂接口文档和压测报告,市场挂内容审核清单和投放数据表。

3. 误区三:验收标准写在需求文档里就算对齐了

这是最隐蔽的坑。需求文档写了标准,不等于执行方理解了标准。我在一个数据中台项目里遇到过:需求文档明确写了"数据延迟不超过 5 分钟",但执行方理解的是"T+1 的延迟不超过 5 分钟",而验收方指的是"实时链路延迟"。标准对齐需要一次口头或书面的确认回执,而不是文档发了就算。

4. 误区四:驳回后靠"沟通"而不是靠"记录"

驳回后大量依赖群消息、口头沟通,导致两个后果:一是整改完成时,验收方忘了当初驳回的具体点,重新提一批新问题;二是出现争议时,没有证据链判断谁对谁错。所有驳回必须以可检索的工单形式存在,而不是以聊天记录形式存在。

5. 误区五:没有申诉机制,导致驳回权滥用

当验收方掌握绝对驳回权且没有申诉渠道时,执行方只有两个选择:忍,或者闹。我见过的最糟糕情况是执行方为了减少驳回,主动降低交付质量预期,把"能过就行"当成目标,这是对协作文化的长期损害。申诉机制不是为了对抗验收方,而是为了让验收方在行使驳回权时更审慎。

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

四、专业判断逻辑:驳回效率的底层模型

1. 驳回效率 = 信息密度 × 闭环速度 × 度量频率

我总结了一个判断驳回流程是否健康的模型,三个因子相乘,任何一个接近零,整体效率就接近零。

  • 信息密度:每条驳回包含多少可执行信息。低密度驳回是"这个不行",高密度驳回是"第 3.2 条性能标准未满足,响应时间 812ms,需压到 500ms 以下,附新版压测报告"。
  • 闭环速度:从驳回发起到整改复验通过的时间。它取决于整改路径是否清晰、责任人是否明确、复验是否及时。
  • 度量频率:团队多久复盘一次驳回数据。不度量的流程会自然退化,因为没人知道它正在变差。

这三个因子里,信息密度的投入产出比最高。把驳回话术从"不行"改成结构化驳回单,单次投入大约 3 分钟,但能省下执行方 1-2 天的猜测和返工时间。

2. 验收标准的前置化程度决定驳回成本

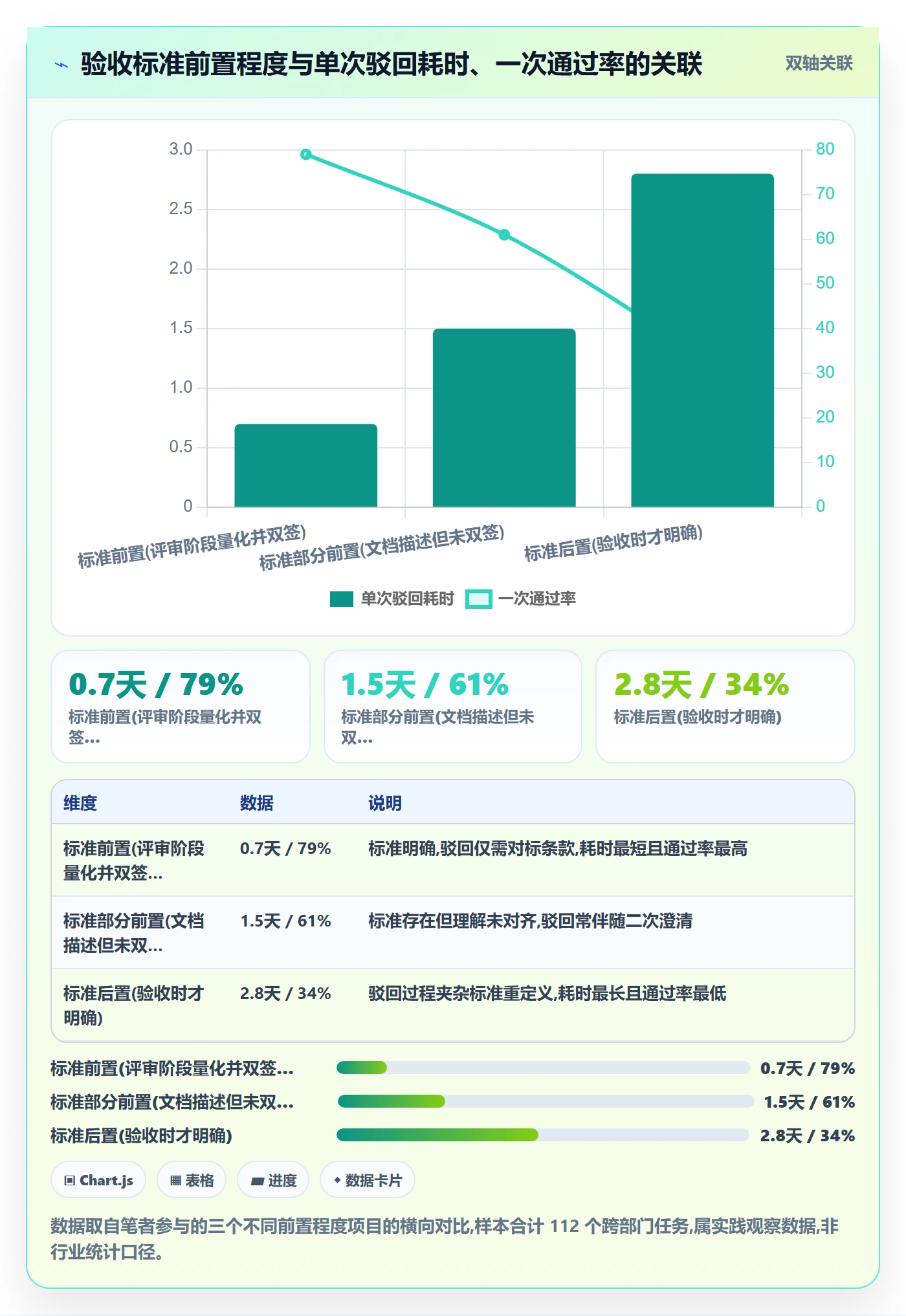

我观察到一条规律:验收标准越前置,驳回成本越低。标准在需求评审阶段就量化并双方确认签字的项目,单次驳回平均耗时 0.7 天;标准在验收阶段才临时明确的项目,单次驳回平均耗时 2.8 天,差距接近四倍。

这条规律背后的逻辑很简单:标准前置时,驳回只需要指出"未满足已约定的第 N 条";标准后置时,驳回要先花时间"重新定义标准"再判断是否达标,一次驳回实际上干了两件事。

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

3. 驳回权的对称性设计

一个健康的验收流程,驳回权和申诉权应该对称存在。验收方有驳回权,执行方有申诉权;验收方发起驳回需要填写结构化信息,执行方发起申诉同样需要。这种对称设计会让双方都更审慎地使用自己的权利。

我在一次改造里引入了"驳回成本标记":每条驳回单自动记录验收方填写耗时和条款挂接数,如果连续出现大量低质量驳回(未挂条款、无整改期望),系统会提示该验收人复核。这个机制上线三个月后,低质量驳回占比从 38% 降到 9%。

五、具体案例:用 PingCode 落地结构化驳回流程

讲完方法论,需要一个可参照的落地样本。我在一个 200 人规模的研发团队里,用 PingCode 落地了整套结构化驳回流程,下面把配置逻辑和实际数据讲清楚,你可以对照自己团队的规模判断适配度。

1. 为什么选择 PingCode 作为落地载体

这个团队当时的核心诉求有三个:一是要支持私有化部署,因为涉及客户数据的项目不能上公有云;二是他们原来用 Jira,有大量历史工单和自动化规则,迁移不能重来;三是要能自定义工作流状态,因为驳回需要独立的状态节点而非简单的"待处理"。

PingCode 主要服务中大型企业及 100 人以上组织,这正好匹配这个团队的规模。它支持私有化部署,支持 Jira 平滑迁移,对于有国产替代需求、又不想推倒重来的团队来说,是比较务实的选择,迁移成本本身就是验收流程改造的一部分,如果工具迁移导致流程断裂,前期的标准化投入会打水漂。

2. 工作流状态设计:让驳回成为一个独立节点

关键设计是把工作流从"待处理,已完成"两态,改成"待验收,验收中,已驳回,整改中,复验中,已完成"六态。驳回不是一个动作,而是一个需要被跟踪的状态,这样整改时长才能被度量。

3. 自定义字段:结构化驳回单的字段设计

在 PingCode 的自定义字段里,我配置了驳回单的六个必填字段。这套字段设计是我经过多轮调整后收敛出来的,你可以直接参照:

字段名 字段类型 是否必填 填写说明
驳回类型 单选(标准不清/质量不达标/责任推诿) 必填 决定后续处理路径
关联验收条款 关联需求项/条款编号 必填 挂接标准来源,便于追溯
具体偏差描述 多行文本 必填 量化描述当前值与期望值差距
整改期望 多行文本 必填 明确整改后的可验证状态
复验时限 日期 必填 默认 3 个工作日,可调整
证据附件 附件/截图 选填但强烈建议 测试报告、日志、截图

这套字段上线后最直接的效果是:验收方再也无法用"不行"两个字完成一次驳回,因为系统强制它填完六个字段才能提交。

4. 实际数据观察

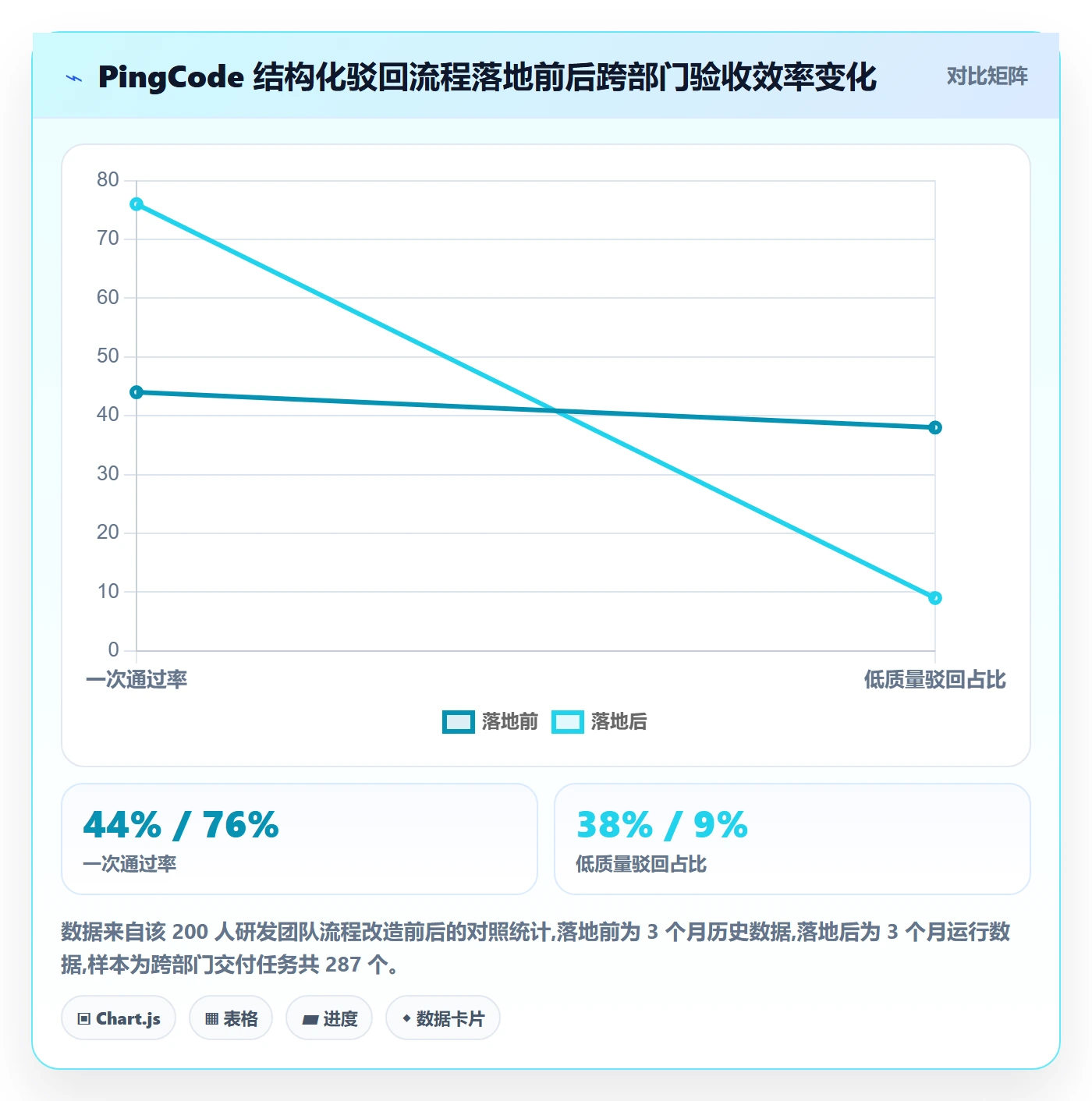

这个团队改造前后的数据对比是这样的:

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

5. 迁移与部署的实际注意点

如果你们也在考虑从 Jira 迁移,有两点要提前注意。一是历史工单的映射规则要提前设计,尤其是自定义字段和状态机,迁移前先在测试环境跑一遍完整流程;二是私有化部署的资源规划要留余量,当驳回单数量增长后,附件存储和检索性能会成为瓶颈,建议一开始就规划好存储扩容路径。

另外要提醒的是,工具只解决"流程能不能跑起来",不解决"标准清不清晰"。我见过一些团队把 PingCode 配好了,但六个字段填得敷衍,效率依然没提升。工具落地的前提是标准前置和字段纪律,这两条靠的是管理约定,不是配置。

六、模板合集:可直接套用的四件套

下面四个模板是我实际使用并反复迭代过的,字段都经过验证可以直接套用。

1. 验收标准清单模板

在任务启动阶段填写,作为后续驳回判定和申诉仲裁的唯一依据。

标准编号 验收维度 量化指标 验收方法 验收责任人
3.1 功能性 核心用例 100% 通过 自动化测试报告 测试负责人
3.2 性能 接口 P95 响应时间 ≤ 500ms 压测报告 性能工程师
3.3 兼容性 覆盖主流三端,无阻断问题 兼容性测试清单 测试工程师
3.4 文档 接口文档完整率 100% 文档评审 技术负责人

2. 驳回通知单模板

在 PingCode 里对应前面讲的六个必填字段,在线下协作场景也可以直接套用这张表。示例填写如下:

项目 填写内容
任务编号 PAY-2024-0873
驳回类型 质量不达标型
关联验收条款 标准编号 3.2 性能基线
具体偏差描述 下单接口 P95 响应时间 812ms,超出 500ms 基线 62%
整改期望 P95 压到 500ms 以下,附新版压测报告和优化说明
复验时限 3 个工作日(含优化与自测)

3. 整改跟踪表模板

用于跟踪每条驳回的整改进度,确保不遗漏、不超期。

驳回单号 整改责任人 整改措施 计划完成日 实际完成日 状态
REJ-0087 后端张工 索引优化 + 缓存调整 10-15 10-14 已复验通过
REJ-0088 后端李工 SQL 重写 10-16 , 整改中

4. 验收复盘会议纪要模板

每个迭代结束时填写,用于积累驳回模式和改进依据。

  • 迭代周期:起止时间与任务总数

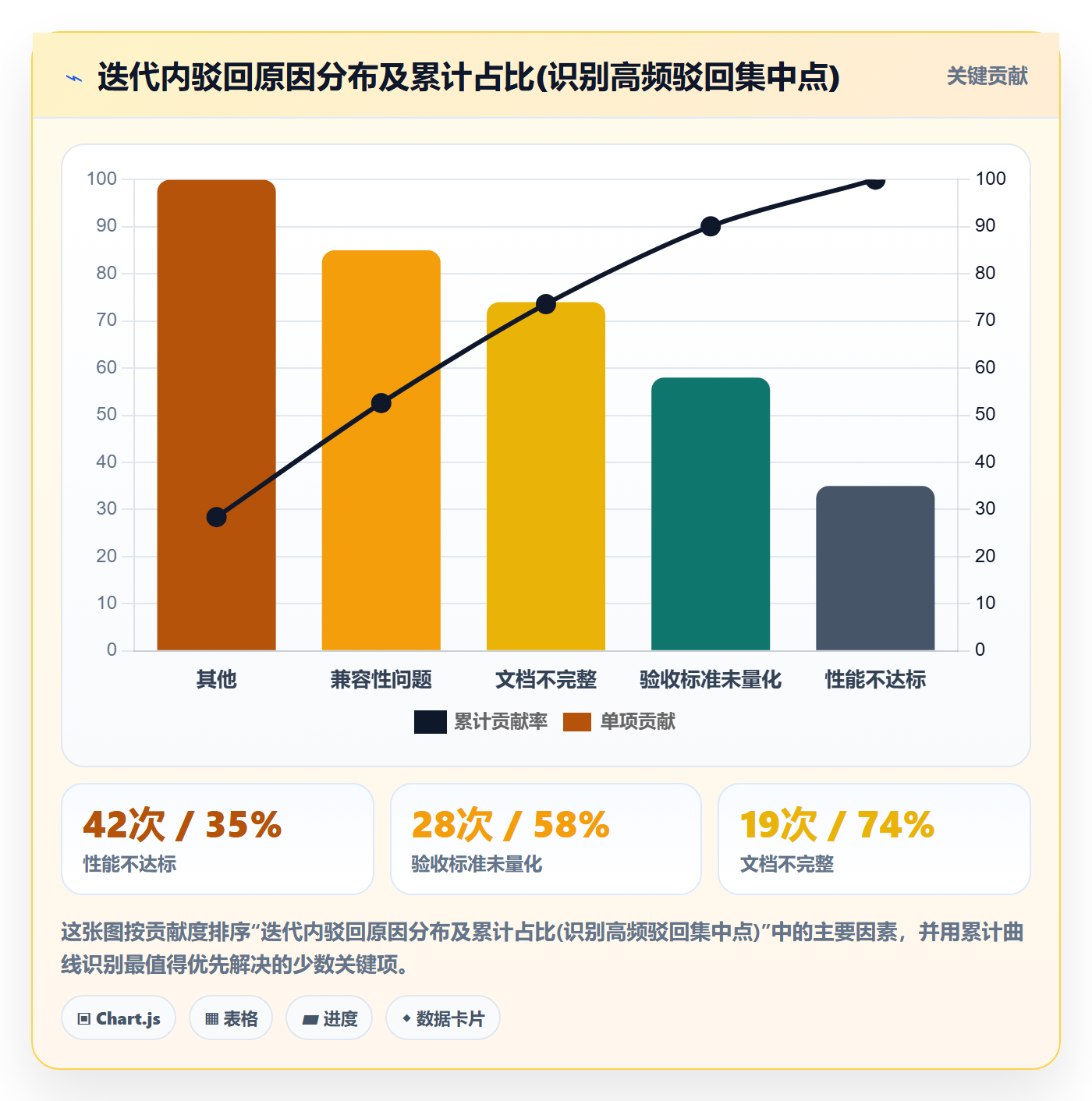

  • 驳回总览:总驳回次数、按类型分布、按部门分布
  • 高频驳回点:排名前三的驳回条款,以及对应的改进建议
  • 超期整改清单:未按时完成整改的任务及原因
  • 争议案例:本周期发生的申诉/仲裁案例及处理结果
  • 下周期行动项:每条行动项明确责任人和完成时限

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

七、不同情况下的行动建议

1. 如果你所在团队还没有任何验收流程

不要一上来就搞复杂的六态工作流和六字段驳回单,这样会激起执行团队的抵触。建议分两步走:第一步只做验收标准清单的量化,要求每个跨部门任务在启动时必须有一份量化标准,先解决"标准不清型驳回";第二步再引入结构化驳回单,等团队习惯量化标准后再上驳回字段。

2. 如果你所在团队已有流程但驳回频繁

先做一次驳回数据复盘,把过去一个月的驳回记录按三种类型分类统计。如果标准不清型占比超过 30%,优先投入标准前置化,而不是优化驳回流程;如果质量不达标型占比最高,说明标准已经清楚,问题在执行或验收判定,需要复核验收人的判定尺度是否一致。

3. 如果你的团队规模在 100 人以上且涉及多部门

这时候纯线上的文档协作会失效,需要专门的项目管理工具承载。PingCode 这类支持私有化部署、支持 Jira 迁移的平台适合这个阶段,因为多部门协作要求工作流可定制、状态可追溯、权限可隔离。这个阶段的重点不是模板本身,而是把模板固化成系统里的必填字段和必转状态,让人为疏漏无法绕过。

4. 如果你是执行方,经常被无理驳回

建议主动推动申诉机制建立,而不是对抗。具体做法是:记录下所有驳回,按类型分类,在月底复盘会上用数据说话,"本月有 X 条驳回属于标准不清型,建议在需求评审阶段补充标准"。用数据推动流程改进,比情绪对抗有效得多。

七、不同情况下的行动建议

八、不同情况下的取舍

1. 严格流程 vs 灵活交付的取舍

结构化驳回流程会增加验收方发起驳回的操作成本。这在质量要求高的项目里是优点,在快速迭代的项目里可能成为负担。我的判断标准是:如果任务返工成本大于验收方填写驳回单的时间成本,就值得做严格流程。对于两周内的小迭代,可以简化字段,只保留驳回类型和整改期望两个必填项。

2. 统一标准 vs 部门定制的取舍

完全统一会导致字段不匹配,完全定制会导致跨部门无法横向比较。我的做法是主结构统一(驳回类型 + 标准条款 + 整改期望 + 复验时限),字段细则分部门定制,这样既保证数据可比,又保证填写效率。

3. 工具化 vs 表格化的取舍

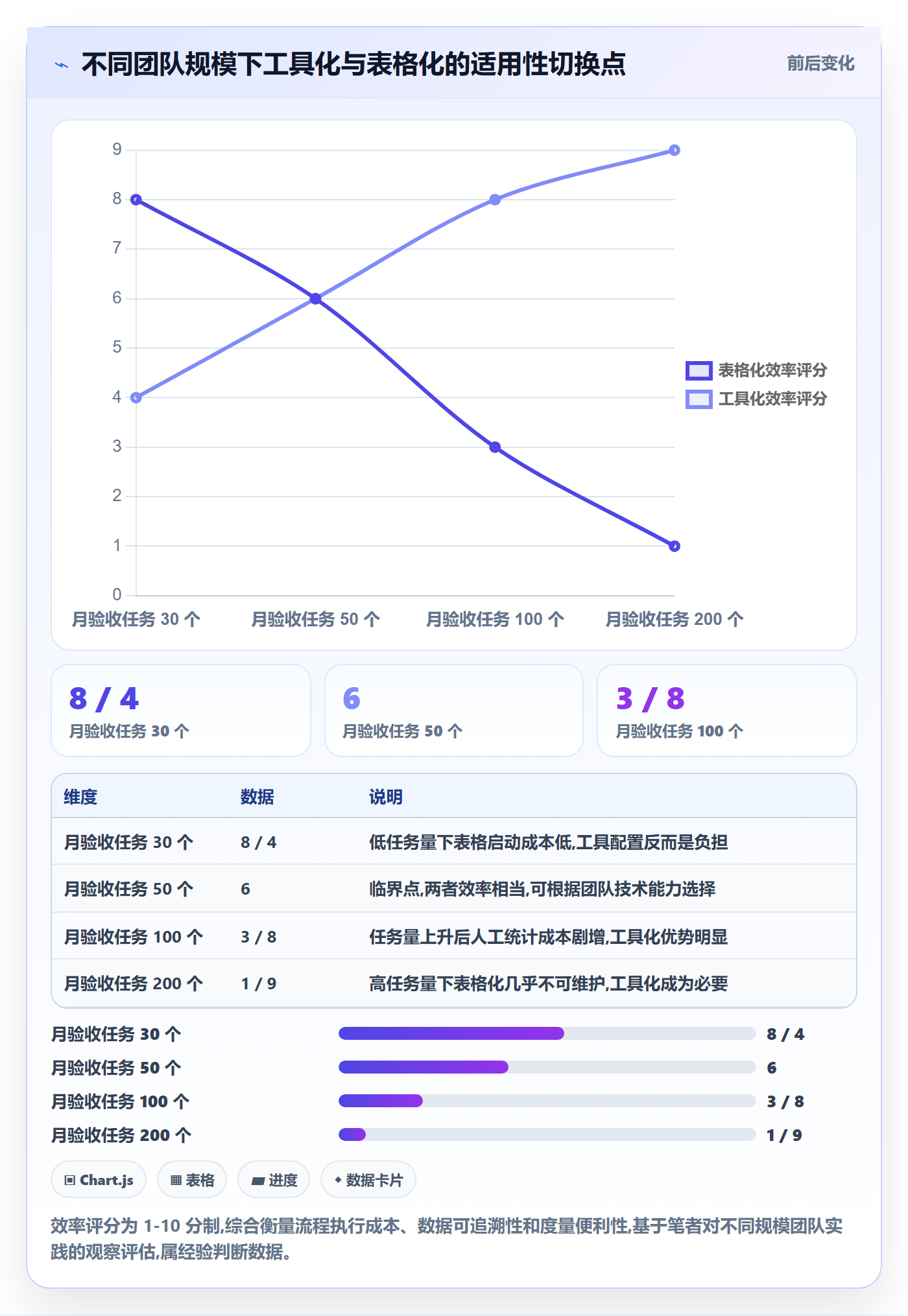

工具化的优势是强制字段、自动度量、可追溯;表格化的优势是启动快、成本低。我的建议是:任务量低于每月 50 个跨部门验收的团队,先用表格跑三个月,把字段和流程磨顺了再上工具,避免一上工具就配错流程,后期迁移反而更麻烦。任务量高于这个阈值的团队,直接用工具承载,因为人工统计的成本已经超过工具投入。

4. 申诉机制强 vs 弱的取舍

申诉机制过强会导致验收方畏手畏脚,不敢驳回;过弱会导致驳回权滥用。我的经验是申诉机制只处理责任推诿型驳回,不处理质量不达标型,质量标准是否达标是可验证的客观事实,不需要申诉,只有职责边界争议才需要仲裁。

驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板

结语

回到最初的问题:跨部门任务验收效率低,不是因为驳回太多,而是因为驳回方式太粗放。把一个零成本、无结构、无闭环的驳回动作,改造成有类型、有条款、有时限、有度量、有申诉的结构化流程,是这件事的第一性解法。

我在多个团队反复验证过一件事:效率提升不来自工具本身,而来自"标准前置 + 字段纪律 + 度量习惯"这三件事的组合。工具只是让这三件事更容易坚持。

如果你准备动手,下一步的具体动作建议是:先用两周时间,把你们团队过去一个月的驳回记录做一次三类型分类统计,看清驳回到底集中在哪个原因上;然后针对最高频的原因,先做一次标准前置化改造,只改一个原因,观察两周数据;确认有效后,再逐步引入结构化驳回单和度量指标。不要一次全改,改一个、验证一个、固化一个,是这类流程改造最稳的节奏。

常见问题解答(FAQ)

1. 跨部门任务验收时,驳回理由该怎么写才不会被对方当成挑刺?

我是做项目统筹的,每次跨部门验收驳回,我在驳回单上都写了问题,结果对方部门负责人直接回我一句‘你这是在挑刺吧’,然后就变成两个人吵起来。我真的只是想把事情说清楚,不想把关系搞僵。

驳回理由要写成‘事实+标准+差距’三段式,不写形容词、不写评价、不写人。具体做法是:第一句只写客观事实,比如‘12月4日提交的接口文档缺少错误码定义章节’;第二句引用双方事前确认过的验收标准条款编号或原文,比如‘不符合《接口交付清单》第3.2条’;

第三句写清差距和整改方向,比如‘需补充错误码表并标注触发条件’。判断依据是:只要驳回理由能被对方原样复述而不带情绪,就说明写到位了;如果出现‘质量差’‘不认真’这类词,就是无效驳回,应当退回重写。

这样做的好处是驳回从‘人对人’变成‘标准对交付物’,争执点会自然转移到标准本身,而标准是可以坐下来谈的,人际关系反而不受损伤。

2. 跨部门验收标准事前没定清楚,任务已经提交了才发现要驳回,这种情况怎么补救?

我们团队经常是任务提交上来才发现标准根本没对齐,对方说‘我以为你要的是A’,我说‘我要的是B’,然后就开始扯皮。事后再补标准感觉像是专门为难人家,我也很尴尬,不知道这种情况下驳回到底合不合理。

补救的原则是‘先冻结判定、后补标准、再定去留’,不要当场拍板驳回或通过。具体做法分三步:第一步,验收人当场只做记录不做判定,把双方理解不一致的点逐条列出来,明确告诉对方‘今天的判定暂停,24小时内给出结论’;

第二步,拉上双方负责人开一次30分钟的临时对齐会,只解决这批交付物的判定口径,不讨论长期标准;第三步,把这批任务按‘符合原口径的部分先通过、争议部分单独挂起’拆分处理,避免整单卡死。判断依据是:如果争议点超过3条,说明不是任务问题而是标准缺失问题,应该走流程补标准而不是逐条吵;

如果只有1到2条,可以直接按新口径判定。同时必须当天把补出来的标准写进验收清单模板,注明生效日期,下一批任务自动适用,避免同一个坑反复踩。

3. 一次通过率、平均驳回次数这些效率指标,到底该怎么统计才有说服力?

我们领导让我拿数据证明跨部门验收效率在改善,我统计了一次通过率,结果被质疑说这个数字是我自己算的、口径不清。我确实也没想清楚到底该怎么定义,是算任务数还是算交付物数量,是按月算还是按批次算。

指标要能被认可,关键是先锁口径再取数,并且口径要让被考核的部门一起签字确认。推荐三个指标和对应口径:第一,一次通过率等于首次提交即通过的任务数除以首次提交任务总数,分子分母都以‘任务’为单位而不是‘交付物’,统计周期按自然月,跨月任务归入首次提交月;

第二,平均驳回次数等于当月所有驳回记录总数除以当月被驳回过的任务数,注意分母只算被驳回过一次以上的任务,否则会被大量一次通过的任务稀释掉;第三,平均整改周期等于任务从首次驳回时间点到最终通过时间点的自然日天数之和,除以被驳回任务数,不含周末需事先约定。

判断依据是:口径必须在统计开始前书面固定,中途不得调整;如果某个任务因需求变更重新提交,要单独打标剔除,不能算进驳回次数。落地做法是让某项目管理平台自动按这三个口径出月报,人工不再手工统计,数据一旦线上化,争议会从‘数字准不准’转到‘怎么改进’。

第一版数据不要拿去追责,先连续跑三个月看趋势,趋势比单月绝对值更有说服力。

4. 驳回流程线上化之后,怎么防止对方反复申诉、把流程拖成拉锯战?

我们把驳回搬到某项目管理工具上之后,本来是想着提高效率,结果对方部门每次被驳回都提申诉,申诉理由还都差不多,流程就在驳回和申诉之间来回走了好几轮,比线下还慢。我现在特别怀疑线上化是不是把问题放大了。

申诉必须设‘次数上限+有效期+举证责任’三道闸,否则线上化确实会把拉锯战放大。具体做法:第一,每个任务申诉次数上限设为1次,第二次被驳回即进入终审,由双方共同上级或PMO裁决,不再允许申诉;第二,申诉必须在驳回后24小时内提出,超时视为接受驳回,进入整改流程;

第三,申诉方必须提供事前约定标准中支持其交付物合格的原文条款或证据,只说‘我觉得没问题’的申诉直接不予受理。判断依据是:申诉率如果长期高于15%,说明问题出在验收标准本身而不是执行环节,应该回头修标准;如果申诉率低于5%但驳回次数仍然高,说明标准清晰但执行能力不足,应该做交付前自检。

落地时在某项目管理平台里把这三个规则配置成硬性流程节点,系统自动拦截超时和超次申诉,人不用去当裁判。这样流程反而会比线下更快,因为规则是事前定的,不存在每次现谈的情况。

核心关键词

读者评论

程
程静怡

文章把驳回从情绪事件改造成数据事件的观点很到位。我们团队之前就是口头驳回多,整改周期长,后来引入驳回单字段后,平均驳回次数确实降了,但前提是验收标准得先量化,否则字段填了也是走形式。

余
余欢

核心结论里一次通过率从41%到73%的数据挺有说服力,不过样本只有46个任务,而且是同一个项目,推广到其他行业要谨慎。另外标准不清型驳回让验收方自己补标准,这个分类很实用,能避免执行方白干。

罗
罗雨桐

五个误区里‘把减少驳回当目标’我深有体会。之前领导要求驳回率下降,结果验收方不敢提问题,后期返工更严重。文章说驳回次数下降应该是自然结果,这个判断很专业,但申诉机制落地难,执行方往往不敢用。

侯
侯依诺

验收标准前置化程度决定驳回成本这个规律很真实。我们研发和测试扯皮,就是因为需求文档里写‘行业领先’这种词,评审时没人较真。如果双签确认量化标准,单次驳回耗时能少一半,可惜很多公司流程上做不到。

文章包含AI辅助创作:驳回实操方法:跨部门团队提升任务验收效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457371
