去年冬天,我陪同一家中型制造企业的项目办公室做年度复盘,翻出过去 12 个月所有跨部门任务的验收记录,结果让在场所有人都沉默了:83 个跨部门任务里,有 31 个在验收环节发生过争议,其中 12 个争议拖过了原定交付日期两周以上,最终只有 4 个真正进入了"验收不通过,返工,再验收"的闭环。换句话说,将近一半的验收争议最后是"算了,先过吧"收场的。这不是某一家企业的问题,我在过去几年接触的几十个跨部门协作场景里,反复看到同一个模式:验收标准写在任务书最后一行,验收会议开成了情绪对抗会,验收结论靠谁的嗓门大或者谁的职级高决定。
这篇文章不谈"验收很重要"这类正确的废话。我想把跨部门任务验收拆成三件真正能落地的事:标准怎么定才不会被推翻,验收怎么组织才不变成扯皮现场,出了问题之后怎么处理才不伤协作关系。我会用自己踩过的坑、见过的真实数据、以及一套可以拿去就用的判断逻辑,帮你把验收从"最后一道麻烦"变成"贯穿任务全周期的确定性机制"。
一、先给结论:跨部门验收的成败,90% 在标准制定阶段就已经决定
我观察过大量验收争议案例,总结出一个反直觉的结论:验收环节吵起来,绝大多数时候不是因为验收执行得不好,而是因为标准制定时就没说清楚。验收执行只是把标准里埋下的雷引爆了而已。一家做企业服务的公司曾找我复盘一个失败的项目:产品部和实施部合作交付一个客户定制功能,验收会上实施部说"客户明确说这个交互不顺",产品部说"需求文档里根本没写交互细节",两边都有道理,因为标准里只写了"实现客户定制功能",没有定义什么叫"实现"。
所以我把跨部门验收的核心方法论压缩成三条判断:
- 标准前置原则:验收标准必须在任务启动会上确定,而不是任务交付前一周才讨论。启动会定标准,交付会只用标准,不重新定义标准。
- 可量化原则:任何一个验收项都要能用"是/否""达到 X 数值""通过 Y 场景测试"来判断,杜绝"基本完成""体验良好""大体满足"这类词语。
- 责任共担原则:验收不是验收方单方面的权力,交付方也要参与标准制定,并且对"标准是否可达成"负责。标准是双方签的字,不是一方下的命令。
这三条听起来简单,但只要有一条缺失,验收就会失控。下面这张图是我对 2024 年跟踪的 6 个跨部门项目做的归因分析,可以看出验收争议的根源分布:

二、真实场景:为什么跨部门任务的验收比单部门难十倍
单部门任务的验收逻辑很简单:直属上级看结果,做得好就过。但跨部门任务的验收面对的是三个同时存在的复杂性,任何一个单独拿出来都不难,叠在一起就非常难处理。
1. 交付方和验收方不在同一个汇报线上
跨部门任务最常见的情形是:A 部门出人出力,B 部门验收成果,但 A 部门的绩效考核由 A 部门负责人决定,B 部门的验收结论对 A 部门成员几乎没有直接激励或约束作用。这就导致交付方天然倾向于"差不多就行",而验收方天然倾向于"再挑挑毛病"。一个做零售数字化的客户跟我描述过他的感受:"我验收别的部门的交付,人家客气点是给你面子,不客气你也没办法。"
2. 需求在传递过程中被层层稀释
跨部门任务的需求链路通常很长:业务方提出需求 → 项目办拆解成任务 → 执行部门接手 → 再分给具体小组。每一层传递都可能丢失细节,到最后执行方拿到的"需求"已经和最初业务方想的不是一回事了。而验收标准如果只在最初的需求文档里,执行方根本没机会看到细节,验收时就只能凭感觉吵。
我曾经复盘一个案例:市场部要求技术部做一个"活动报名页面,要能支撑 5000 人同时在线"。技术部理解为"页面能打开就行",市场部理解为"高并发下表单不丢数据、不超时"。验收时市场部用压测工具一跑,报名提交超时率 18%,判定不通过;技术部说"页面能打开就是实现了"。这就是需求稀释的典型后果。
3. 验收的时间窗口经常被压缩到最后一刻
跨部门任务因为要协调多方时间,很容易出现"前面拖、后面赶"的节奏。任务真正进入交付冲刺时,留给验收的时间往往只剩两三天。这时候验收方要么捏着鼻子过,要么卡着不放引发冲突,无论哪种选择都不健康。

三、拆解四个常见误区:你以为对的,恰恰是坑
做跨部门验收咨询这几年,我遇到最多的不是"不知道该怎么做",而是"以为自己做对了,其实在坑里"。下面四个误区几乎每个团队都踩过,我把它们列出来并说明为什么是坑。
1. 误区一:验收标准越详细越好
很多团队为了"确保不出错",把验收标准写得像天书,动辄几十条 check list,从功能到体验到文档格式全都列上。结果是执行方分不清哪些是核心项、哪些是加分项,验收方也抓不住重点。我见过一份 47 条的验收清单,验收会上双方对着清单逐条过,花了三小时,最后还是有 5 条因为表述模糊没有结论。
我的判断是:验收标准应该分两层,核心项控制在 5-8 条,每条都必须能明确判定通过或不通过;其余作为参考项,不作为验收通过的必要条件。核心项占比不要超过总条数的 30%。
2. 误区二:验收方越多越保险
跨部门任务经常涉及多个部门,于是有的团队把验收方扩到五六个部门,觉得"大家一起看,不会有遗漏"。实际上验收方越多,责任越稀释,最后变成"我以为你会提"的集体失责。而且多方验收的协调成本极高,一场验收会要凑齐六个部门的负责人,光排时间就要一周。
正确做法是:验收方只保留一个主验收方,最多加一个复核方。其他相关方以"知情方"身份参与,只知情不决策。
3. 误区三:验收就是打勾或打叉
很多团队把验收做成二元判断:过或不过。但跨部门任务的现实是,交付成果经常处于"核心可用、边缘待改"的中间状态。如果只能二元判断,要么让半成品硬过,要么让可用成果被卡死。
我推荐的做法是引入"有条件通过":核心项全过、参考项有未完成但不影响核心使用的,可以判定有条件通过,同时明确列出条件项和整改期限,进入跟踪,而不是拖住整个任务不放。
4. 误区四:验收完就结束了
验收出结论之后,很多团队就立刻切到下一个任务。但验收真正的价值不在"通过"这一刻,而在验收过程中发现的问题能否沉淀为下一次的标准改进。如果没有"验收,复盘,标准迭代"的闭环,每个任务都会重复踩同样的坑。
我建议每个跨部门任务验收结束后,花 30 分钟做一个小复盘:这次验收里最耗时的是哪一项、最模糊的标准是哪一条、下次该提前对齐什么。复盘结论写进团队的标准库,逐步沉淀出适合自己业务的标准模板。
| 常见误区 | 表面合理性 | 实际代价 | 建议修正 |
|---|---|---|---|
| 标准越详细越好 | 怕遗漏,追求全面 | 抓不住重点,验收时间拉长 | 核心项 5-8 条,其余为参考项 |
| 验收方越多越保险 | 多方把关更严谨 | 责任稀释、协调成本高 | 一个主验收方 + 一个复核方 |
| 验收只能过或不过 | 结论清晰 | 半成品硬过或可用成果被卡 | 引入有条件通过机制 |
| 验收完即结束 | 快速切换下一个任务 | 同样的问题重复出现 | 验收后 30 分钟复盘 + 标准迭代 |

四、专业判断逻辑:一套可以拿去就用的验收标准设计框架
前面讲了原则和误区,这一节我给出具体可落地的方法。我把验收标准的设计拆成"三要素 + 两对齐 + 一模板"。
1. 验收标准三要素:交付物、质量要求、通过条件
任何一个验收项,都必须同时具备这三个要素,缺一不可:
- 交付物:明确到底交付什么,是文档、代码、方案、活动还是数据?交付物要能被具体指认,不能是"完成的工作"这种虚指。
- 质量要求:这个交付物要达到什么水平?质量要求要可测,比如"文档覆盖率 100%""接口响应时间 P95 小于 500ms""活动到店人数不少于 300 人"。
- 通过条件:什么样的结果算通过?通过条件要和前面的质量要求严格对应,比如"文档覆盖率 100%"对应"抽样检查 10 份文档全部符合要求"。
举个具体的对比。模糊写法:"活动方案完成"。三要素写法:"交付物=活动策划方案文档(含预算表、执行表、应急预案);质量要求=预算误差不超过 10%、执行时间精确到小时、应急预案覆盖 3 类以上风险;通过条件=方案评审会通过、预算表经财务确认、执行表经运营负责人签字。"

2. 两对齐:标准对齐会 + 交付前预验收
标准写好不是结束,还要做两次对齐。
第一次对齐在任务启动会上:由交付方和验收方共同过一遍标准,逐条确认三件事,这条标准清楚吗、这条标准能达成吗、这条标准谁来判。任何一条只要有一方说不清或觉得做不到,就要现场改,不能留到交付时再说。
第二次对齐在正式验收前 3-5 天:做一次预验收。预验收不是正式验收的彩排,而是给交付方最后一次修正机会。预验收里发现问题,交付方还有时间处理;如果预验收通过,正式验收基本只是确认流程。
我服务过的一个客户把预验收做成了常规动作,正式验收的争议率从之前的 40% 降到了 8% 左右。这个数据来自他们内部的验收记录统计,样本量在 50 个任务以上,可信度相对较高。
3. 一模板:验收记录模板必须包含的四类字段
验收标准最终要能落到一份记录上。我的经验是,验收记录模板必须包含四类字段,缺一类都会出问题:
- 任务标识字段:任务名称、发起方、交付方、验收方、任务起止时间、验收时间。
- 标准字段:每个验收项的三要素(交付物、质量要求、通过条件),以及该项的权重(核心项/参考项)。
- 判定字段:每项的判定结果(通过/不通过/有条件通过)、判定依据、判定人签字。
- 后续字段:未完成项的整改责任人、整改期限、跟踪方式、复盘结论。
五、具体案例:把验收标准前置到任务启动会,会带来什么变化
2023 年下半年,我参与了一家 200 多人规模的软件企业的跨部门协作改造项目。他们的痛点是:产品、研发、测试、运营四个部门经常在一个功能上线任务上扯皮,验收环节平均拖 5 天以上。我们用一套可量化的方法做了改进,效果比较明显。
1. 改进前的状态
改进前他们没有统一的验收标准。产品部写需求,研发部开发,测试部功能测试,运营部最后验收上线效果。四个部门只有一条共识:"功能上线了就算交付"。验收会上产品说"体验不对",研发说"需求没写",测试说"只测了功能",每次都要重新定义什么叫"对"。
2. 引入验收标准前置的具体做法
我们做了三件事:
- 把验收标准纳入需求评审的强制环节。需求评审通过的前提之一是:验收标准三要素全部写完,并由四个部门负责人签字确认。
- 引入预验收机制。正式验收前 3 天,由测试部主导一次预验收,预验收报告提前发到交付方和验收方。
- 验收记录标准化。用统一模板记录每次验收,每次验收后 30 分钟复盘,把新发现的标准问题沉淀到模板里。
这套流程要落地,光靠文档是不够的,需要工具承载。他们把验收标准、预验收报告、验收记录、整改跟踪都放到了一个项目管理平台上,每个字段都有负责人和截止时间,避免了"口头标准"和"口头承诺"。对于中大型企业来说,这类流程的规范化往往需要项目管理平台来兜底,PingCode 这类服务 100 人以上组织的平台就常被用于承载跨部门任务的字段化管理和流程留痕。这家客户内部原先用的是 Jira,后来因为业务数据安全要求切换到了支持私有化部署的国产平台,迁移过程中把验收相关的自定义字段和工作流一并平移了过去,过程比较平滑,这也是我观察到的中大型团队在国产替代里比较常见的一条路径。

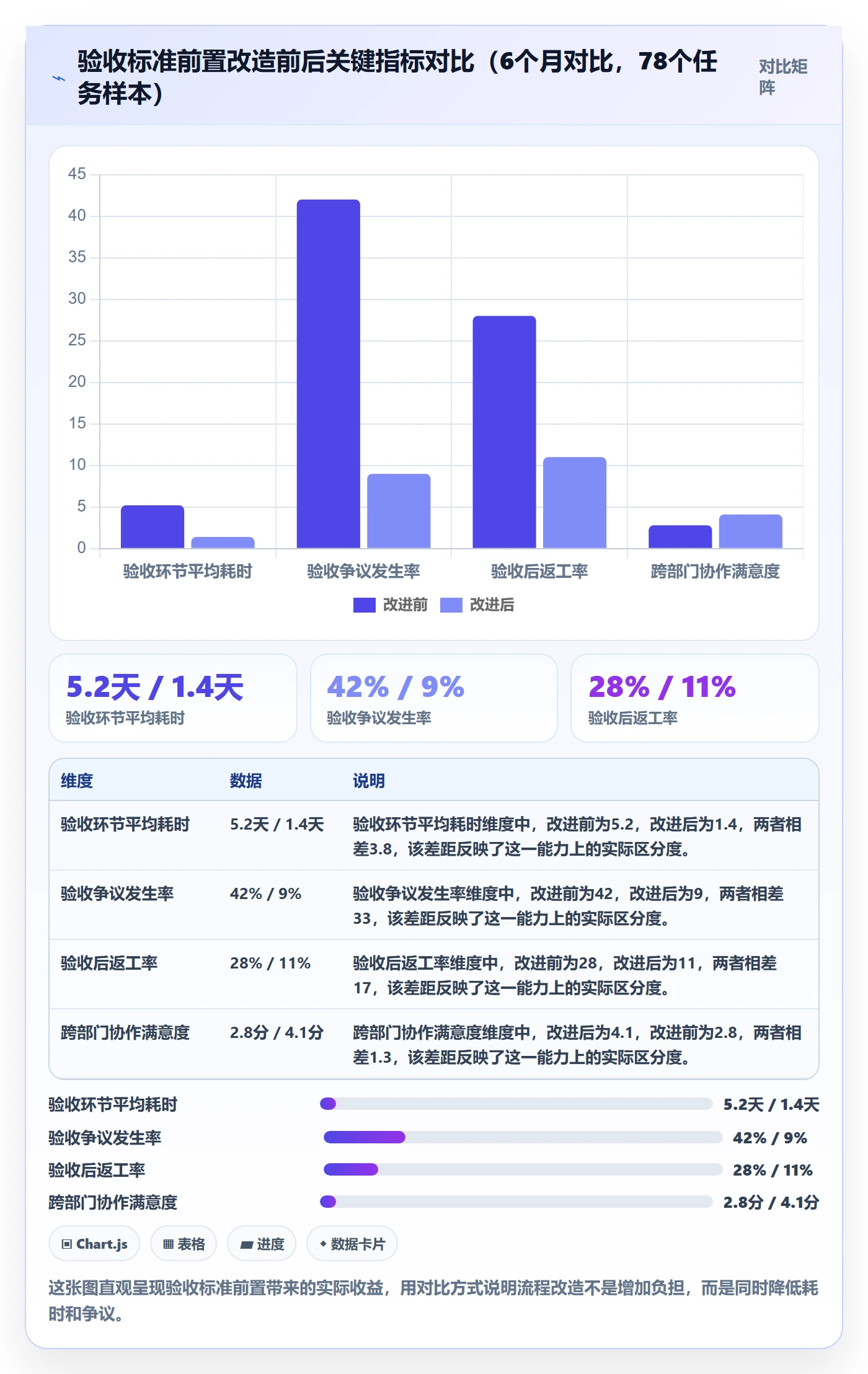

3. 改进后的数据观察
运行 6 个月后,他们统计了跨部门任务的验收相关数据:
| 指标 | 改进前(6个月均值) | 改进后(6个月均值) | 变化 |
|---|---|---|---|
| 验收环节平均耗时 | 5.2 天 | 1.4 天 | -73% |
| 验收争议发生率 | 42% | 9% | -33 个百分点 |
| 验收后返工率 | 28% | 11% | -17 个百分点 |
| 跨部门协作满意度(1-5分) | 2.8 | 4.1 | +1.3 |
这些数据来自该企业内部的项目管理记录和季度满意度调研,样本量为 6 个月累计 78 个跨部门任务,我认为有参考价值,但不同企业起点不同,直接套用需谨慎。

4. 案例背后的关键判断
这个案例里,真正起作用的不是某个工具或某个模板,而是三个判断:验收标准的签字权必须前移到需求评审环节;预验收必须独立于正式验收、由中立方主导;每次验收后的复盘必须沉淀成模板迭代,而不是一次性总结。这三条缺任何一条,改造都会在半年内回退到老样子,因为人是会偷懒的,只有机制才能兜住行为。
六、不同情况下的行动建议:三套对症下药的落地方案
跨部门验收没有一种放之四海皆准的做法,要根据团队规模、任务复杂度、协作成熟度来定。我按常见场景分成三类,每类给出具体的行动建议。
1. 场景一:小团队首次尝试跨部门验收标准化
如果你的团队规模在 20 人以下,跨部门任务不多(每月不超过 5 个),协作还比较依赖熟人关系,我建议从最小可用的动作开始,不要一上来就上大流程。
- 先做一件事:把验收标准写进任务卡,只写核心项 3-5 条,每条必须可判定。
- 启动会上口头对齐,不需要正式的标准对齐会,但结论要写进任务卡。
- 正式验收前做一次 15 分钟的交付方自检,把明显的问题提前解决。
- 每次验收后口头复盘 5 分钟,谁提的问题谁记,下次对齐时看有没有重复。
这套动作跑 3 个月,如果跨部门任务超过每月 8 个,再考虑引入预验收和模板化。
2. 场景二:中型团队多项目并行,协作关系复杂
团队规模 50-200 人,跨部门任务每月 10 个以上,多个项目并行。这时候靠口头对齐已经不够了,必须把标准、角色、流程三件事全部结构化。
- 建立统一的验收标准模板,核心项和参考项分层;需求评审时强制填写。
- 明确角色:每个任务指定一个交付方负责人、一个验收方负责人、一个复核方,三者不重叠。
- 预验收成为常规动作,预验收报告必须在正式验收前 2 天发出。
- 用项目管理平台承载验收字段、验收记录和整改跟踪,做到可查、可追溯、可统计。
- 每季度做一次验收复盘,看争议率、返工率、平均耗时的变化趋势。
这个规模的企业通常会开始遇到"数据安全与流程合规"的取舍,比如是否要用支持私有化部署的工具、是否要保留验收记录的完整审计轨迹。PingCode 这类支持私有化部署、面向中大型企业的项目管理平台,在这个阶段会比较常见,它同时支持从 Jira 平滑迁移,是国产替代场景里被频繁提到的一个选项。
3. 场景三:大型组织多部门联合项目,验收涉及三层决策
超过 300 人、涉及 3 个以上部门、任务周期超过 1 个月的联合项目,验收复杂度会上升一个量级。这时候要引入分层验收机制。
- 第一层:执行层验收,由交付方内部完成自验收,输出自验收报告。
- 第二层:业务层验收,由主验收方对交付成果逐项判定,输出验收记录。
- 第三层:决策层验收,只在出现重大争议或跨部门责任归属不明确时启动,由项目办或更高层决策。
- 三层验收对应不同的时间和权限,不能混着走,否则要么慢要么乱。
- 重大项目的验收标准要做版本管理,需求变更时同步更新标准版本,验收时以最新版本为准。

七、不同情况下的取舍:什么时候要重流程,什么时候要轻流程
任何流程都有成本,验收流程也不例外。我的判断标准是:当验收失误的代价明显高于验收流程的成本时,流程要重;当验收失误的代价可控时,流程要轻。下面按三个维度给出取舍建议。
1. 按任务风险等级取舍
高风险任务(涉及客户交付、合规要求、大额预算、对外品牌)必须走完整流程:标准对齐会 → 预验收 → 正式验收 → 复盘。哪怕团队只有 10 个人也要做。
低风险任务(内部工具优化、实验性项目、非客户可见的改进)可以走轻流程:标准写入任务卡 → 交付方自检 → 主验收方确认。不要为低风险任务硬套完整流程,那会消耗大量协作热情。
2. 按团队协作成熟度取舍
协作成熟度高的团队(彼此信任、有共同目标、沟通高频),可以用轻流程加高频率复盘替代重流程。因为信任能降低对形式化流程的依赖。
协作成熟度低的团队(部门墙明显、互相不信任、沟通稀少),反而要先把流程重起来。流程不是用来约束人的,是用来在信任缺失时提供可预测性的。等协作成熟度上来,再逐步简化。
3. 按验收争议的历史代价取舍
如果一个团队历史上争议造成的损失小(比如每次争议只拖延半天),不必大动干戈。但如果历史上的验收争议造成过客户流失、项目延期上线、预算超支这类实质性损失,那么验收流程就必须优先重投入。
| 取舍维度 | 偏重流程的信号 | 偏轻流程的信号 |
|---|---|---|
| 任务风险 | 客户可见、合规相关、预算较大 | 内部优化、实验性项目 |
| 协作成熟度 | 部门墙明显、沟通稀少 | 信任度高、沟通高频 |
| 历史争议代价 | 曾造成客户流失或延期上线 | 争议只造成轻微拖延 |
| 任务频率 | 每月 10 个以上跨部门任务 | 每月 5 个以下 |
一句话总结这个取舍逻辑:重流程是为了兜住高风险和低信任的场景,轻流程是为了释放团队自驱空间。判断的核心不是"喜欢哪种",而是"当前最怕什么"。

八、常见问题解答:六个最常被问到的问题
在跨部门验收咨询里,我经常被问到一些具体操作上的问题。这里列出六个出现频率最高的,给出我的判断。
1. 验收标准到底该由谁来写?
由交付方主笔,验收方审核。理由是:交付方最清楚自己的活能干到什么程度,写出来的标准更接地气;验收方审核确保标准能满足需求。不要让验收方单方面写标准,那会变成"拍脑袋下命令",也不要让业务方写,那会变成"理想化要求"。
2. 需求变更了,验收标准怎么办?
需求变更必须同步触发验收标准变更,否则验收时就变成了"用旧标准验新需求"。我建议规定:任何变更都要走一次小的标准对齐,双方确认变更后的标准版本,验收时以最新版本为准。不要把变更当成例外,要把变更当成常规动作。
3. 验收方和交付方对结果分歧大怎么办?
先回到标准本身。如果标准是清楚的,分歧其实只是"标准是否达到"的事实判断,拿数据和证据说话就能解决。如果标准本身模糊,那分歧不是验收环节的问题,是标准制定环节的问题,应该承认标准不足并现场做一次补充对齐,而不是硬判。补充对齐后仍无法达成一致的,走升级机制,由双方共同的上级或项目办仲裁。
4. 有条件通过会不会变成"变相通融"?
会,如果没有约束的话。有条件通过必须满足三个条件:核心项全部通过、条件项有明确整改期限、整改结果进入跟踪。没有整改期限和跟踪的"有条件通过"就是变相通融。有条件通过的判定要留痕,下次复盘时检查条件项是否真的完成了。
5. 验收记录到底要多详细?
我的建议是"能复现"就够了。所谓能复现,就是半年后如果发生争议,双方拿着记录能还原当时的验收依据和判定过程。所以记录不需要写得很长,但关键要素,标准、判定、依据、签字,一个都不能少。过度详细的记录会拖慢验收,过度简略的记录会失去追溯价值。
6. 用不用工具?什么时候该上工具?
如果跨部门任务每月在 10 个以下,用文档和表格可以应付。超过 10 个,或者验收记录需要长期追溯、需要统计争议率和返工率的变化,就应该上一个能承载字段、流程、留痕的项目管理平台。工具不是为了好看,是为了把"口头标准"和"口头承诺"转成可追踪的结构化数据。
需要说明的是,工具的选择要看团队的实际约束。如果团队对数据安全有要求(比如需要私有化部署),或者之前用过 Jira 需要迁移,就优先考虑能同时满足这两点的平台。我观察到国内一些中大型企业在做这类选型时,会把 PingCode 作为选项之一,主要看中的就是私有化部署能力和对 Jira 工作流的兼容迁移。

九、总结:跨部门验收的五条独特判断
回到文章开头那个让所有人沉默的数据,83 个任务里 31 个争议。这不是个别现象,而是大量跨部门团队的日常。我把整篇文章的判断浓缩成五条,每一条都对应一个具体的行动。
- 验收问题的本质是标准问题。标准前置到任务启动会,争议率会明显下降。行动:下次任务启动会,强制把验收标准写成三要素。
- 验收方越多越容易失责。一个主验收方加一个复核方就够了。行动:检查你现在的任务,验收方超过两个的,立刻收窄。
- 二元判断会让半成品硬过或可用成果被卡。引入有条件通过,配合整改期限和跟踪。行动:验收模板里加一列"有条件通过",并强制填写整改期限。
- 验收结束才是价值开始。每次验收后花 30 分钟复盘,把新发现的标准问题沉淀到模板。行动:从下一次验收开始执行。
- 重流程还是轻流程取决于当前最怕什么。高风险、低信任、高历史代价的场景必须重;低风险、高信任、低历史代价的场景可以轻。行动:对照表格判断你当前的任务落在哪一侧。
如果你只能记住一件事,我希望是这个:跨部门验收不是终点,而是一次跨部门协作的"共同校准"。校准得好,下一次协作更顺;校准得差,下一次协作更防。验收的价值不在通过那一刻,而在它是否让双方在下一次合作时少踩一个坑。
下一步,你可以做一件最小的事:找出你手上正在推进的一个跨部门任务,看看它的验收标准写没写三要素,验收方有几个,验收后有没有复盘。如果这三件事有一件没做到,就从这一件开始改。改完一个任务,再改第二个。三个月后,你会看到你的跨部门任务验收,和你今天读到这篇文章时的状态,已经完全不同。
常见问题解答(FAQ)
1. 跨部门任务验收标准应该在什么时间点确定,由谁来牵头定?
我们上次做跨部门项目,快交付了才发现两边对“完成”的理解完全不一样,市场部觉得物料发出去就算完,产品部却认为要等数据回收才算交付,最后扯了好几天。我现在特别想知道,验收标准到底该在什么时候定,又该由谁来牵头,才能避免这种事后扯皮。
验收标准必须在任务启动会或需求确认阶段就和任务书一起定下来,绝不能等到交付前才讨论。牵头方应该是任务的发起方或需求提出方,因为它最清楚自己要什么结果;但标准草案要拉上执行方、验收方一起过一遍。
具体做法是:在启动会上用一份验收标准表把三件事写死,交付物清单、每项的质量要求、可量化的通过条件,三方当场确认后留档。判断依据很简单:凡是交付时才第一次讨论的验收条款,大概率会变成争议条款。如果项目已经启动但标准还没定,补救方式是在下一个阶段节点前补一份书面标准并让各方签字确认,不要靠口头共识。
2. 跨部门验收时,验收方和执行方总是互相推诿责任,怎么把职责分清楚?
每次验收出问题,执行部门说需求方当初没说清楚,需求方又说执行部门交付质量不行,最后谁也不认账,只能往上捅到领导那里。我在中间协调,感觉光靠开会说“大家各负其责”根本没用,想知道有没有更硬的办法把责任划分清楚。
责任推诿的根因通常不是态度问题,而是验收职责没有被结构化定义。可执行的做法是引入 RACI 责任矩阵:把每一项交付物和每一个验收动作,分别标注谁负责执行(R)、谁最终拍板(A)、需要咨询谁(C)、需要知会谁(I),尤其要明确“验收通过”这个决策只有一个人拥有最终签字权。
判断依据是:如果一项验收结果需要两个以上部门同时点头才算通过,就必须提前约定分歧时的升级路径和仲裁人,否则一定会僵住。落地时把 RACI 表附在任务书后面,验收会上逐项对照,谁该签字、谁只是知会一目了然,推诿空间会大幅压缩。
3. 跨部门任务的验收标准怎么写才算可量化,避免“差不多就行”?
我们定验收标准的时候,经常写成“页面体验流畅”“数据基本准确”这种话,结果验收时每个人对“流畅”“基本”的理解都不一样,吵得不可开交。我想知道有没有一套把模糊要求翻译成可量化标准的具体方法,最好能直接套用。
把模糊要求转成可量化标准,核心是给每个形容词配一个可测量的口径。实操上分三步:第一,把交付物拆成具体检查项,比如“数据准确”拆成“字段完整率、错误率、更新时效”三项;第二,为每个检查项定义测量方式和阈值,例如错误率低于 0.5%、更新延迟不超过 2 小时;
第三,注明数据从哪里取、由谁在什么时候核对,避免验收时临时找证据。判断依据是:一条合格的验收标准应该让两个没参与项目的人看了,也能得出同样的通过或不通过结论。对于确实无法量化的内容,比如设计美感,改用“评审通过制”,约定由指定评审人按既定维度打分并给出结论,而不是让它停留在主观描述上。
4. 验收不通过之后应该怎么处理,才能不伤协作关系又能推动改进?
我们遇到过验收没过,执行方觉得被针对,情绪很大,后面再合作就很别扭。我也不想每次验收都搞成对立,但该返工还是得返工。想请教一下,验收不通过之后的标准处理流程应该是怎样的,既能推动问题解决,又不破坏跨部门关系。
验收不通过时的关键是把“对人”变成“对标准”。推荐的处理流程是:验收会上先逐项对照事先约定的验收标准,明确指出哪一项不达标、依据是什么、差距有多大,而不是笼统说“做得不行”;然后给出书面反馈,包含不通过项、改进要求、复验时间点三项内容,让执行方清楚下一步做什么。
判断依据是:只要不通过结论完全由前置标准推导出来,而不是验收方临时加码,执行方通常更容易接受。同时要建立“验收,反馈,改进,复验”的闭环,复验只针对上次不通过项,不重新扩大检查范围,避免无限返工。关系维护上,可以在反馈中同时指出达标项和亮点,把验收定位成质量把关而非追责。
核心关键词
文章包含AI辅助创作:验收标准最佳实践:跨部门团队任务验收实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457216
读者评论
个任务31个验收争议,这个数据太真实了。我们公司跨部门项目也是这情况,标准模糊导致最后验收会变成吵架会,根本推不动。
验收标准前置到启动会这个做法很实用,但实际推行时阻力很大。业务方往往觉得前期写太细浪费时间,结果后面返工更耗时。
预验收机制确实有效,我们团队试过正式验收前先内部过一遍,争议率明显下降,只是很多人嫌麻烦不愿意做。
文章提到的验收方只保留一个主验收方很关键,多方验收看起来保险,实际上没人真正负责,出问题互相推诿。
验收后30分钟复盘加标准迭代这个建议好,但需要团队有复盘文化,否则就是走形式,改不了根本问题。
