三年前我接手过一个跨部门验收流程的整改项目,起因是市场部提交的一份活动方案,在法务和财务之间来回被驳回了七次,整个流程走了整整二十六天,而真正用来修改内容的时间加起来不到三天。我做了一次完整的问题追溯,发现七次驳回里只有两次是实质性的合规问题,另外五次分别来自"格式不符合模板""附件命名不规范""没抄送某个负责人"这类完全可以在提交前解决的问题。这件事让我意识到一个反常识的结论:驳回管理的核心不在"驳回"这个动作本身,而在于驳回之前和之后的流程设计。
大部分团队把精力花在"怎么审得更严",却忽略了"怎么让驳回变得可执行、可追踪、可收敛"。这篇文章不会给你一堆泛泛的管理原则,而是拆解一套我在多个跨部门团队中实际跑通过的驳回管理方法,包含决策逻辑、话术模板、落地清单和不同场景下的取舍判断。
一、先给结论:驳回管理做得好不好,看三个指标就够了
在展开具体方法之前,我想先给出一个判断框架。如果你只想知道自己的团队驳回管理处于什么水平,看下面三个指标就足够了。
第一个指标是首次通过率。也就是任务提交后,不经驳回直接验收通过的比例。这个数字低于60%,说明前置对齐出了问题;低于40%,说明验收标准基本是隐性的,靠验收人临场判断。
第二个指标是平均驳回次数。一个任务从提交到最终通过,平均被驳回几次。健康值应该在1.2次以内。如果超过2次,说明驳回意见本身质量不高,被驳回方不知道该怎么改。
第三个指标是驳回后的平均返工时长。从收到驳回通知到再次提交,中间隔了多久。这个数字如果超过48小时,通常不是修改本身难,而是驳回意见不清晰导致对方在猜测你的意图。
这三个指标合在一起,能勾勒出一个团队驳回管理的全貌。我在2022年帮一个约150人的产品研发团队做流程诊断时,他们这三个数字分别是:首次通过率43%、平均驳回次数2.7次、平均返工时长3.5天。经过四个月的流程改造,分别改善到78%、1.3次和1.2天。返工时长从3.5天压缩到1.2天,节省的不是修改时间,而是沟通和等待的时间。

二、背景与真实场景:驳回为什么总是变成拉锯战
要理解驳回管理为什么难,先要理解跨部门验收这个场景的特殊性。它和上下级之间的工作验收有本质区别。
1. 跨部门验收的四个结构性矛盾
第一,验收方和被验收方没有行政隶属关系。法务驳回市场部的方案,法务没有权力要求市场部必须怎么改,市场部也没有义务完全服从法务的意见。这种平级关系下,驳回很容易变成讨价还价。
第二,双方对"合格"的定义天然不同。市场部认为方案逻辑通顺、创意到位就是合格;法务认为合规风险可控才叫合格。两套标准在提交之前如果没有对齐,驳回就是必然的。
第三,驳回的后果不对称。对验收方来说,驳回只是多点一次按钮;对被驳回方来说,可能意味着加班、延期、甚至影响绩效。这种不对称会导致被驳回方的防御性反应,要么过度修改,要么消极抵抗。
第四,缺乏统一的记录和追踪机制。很多团队的驳回发生在即时通讯工具里,一句"这个不行,改一下"就完事了,没有记录、没有时限、没有责任人。等到再次提交时,双方对"上次说了什么"的记忆已经不一致了。
2. 一个典型的驳回拉锯场景
我见过最典型的一个场景是这样的:产品部提交了一份需求文档给技术部评审,技术部负责人看完后在群里回了一句"这个实现不了,重新想想"。产品经理追问哪里实现不了,技术负责人说"整个方案都有问题"。产品经理改了一版再提交,技术负责人说"还是不行,你参考一下上次那个项目怎么做的"。
这个过程重复了四次,产品经理最后直接找了双方共同的上级协调。上级看完之后说了一句:"你们说的其实不矛盾,产品方案没问题,是排期和技术选型需要再对一下。"四次驳回,四次都没有触及真正的问题,排期冲突。这就是典型的驳回意见不具体、不指向根本原因导致的无效驳回。

三、拆解四个常见误区:你以为在管理驳回,其实在制造驳回
在给出具体方法之前,我必须先拆掉几个广泛存在但严重误导的认知。这些误区不纠正,后面的方法用起来也会走形。
1. 误区一:驳回是一种权力
很多验收方把驳回当成展示专业权威的方式,驳回意见写得越严厉越显得自己把关严格。但在跨部门场景下,驳回不是权力,是服务。验收方的职责是帮助被验收方达到标准,而不是证明对方达不到标准。这个认知不转变,驳回意见的质量永远上不去。
2. 误区二:驳回意见越详细越好
有些团队走向另一个极端,要求驳回时必须写满十条以上的修改建议。结果是验收方为了凑数,把一些无关紧要的细节也列进去,真正关键的问题反而被淹没了。
驳回意见的质量标准不是"多",而是"可执行"。一条好的驳回意见应该让被驳回方看完之后,不需要再问任何问题就能开始修改。
3. 误区三:驳回次数纳入绩效考核就能减少驳回
我见过不止一个团队把"被驳回次数"作为质量考核指标。短期内驳回次数确实下降了,但代价是验收方开始放水,与其驳回得罪人,不如带条件通过。三个月后,交付质量整体下滑,返工反而发生在更下游的环节,修复成本更高。
驳回次数是诊断指标,不是考核指标。它可以用来发现流程问题,但不能用来评价个人表现,否则一定会引发防御性行为。
4. 误区四:工具能解决所有驳回管理问题
上了审批流工具就能管好驳回,这是一个非常危险的幻觉。工具解决的是记录和追踪问题,解决不了标准对齐和意见质量问题。我在多个团队看到的情况是:工具上线后驳回流程确实更规范了,但首次通过率并没有提升,因为验收标准和驳回意见的质量没有变化。

四、专业判断逻辑:驳回管理的完整生命周期
下面是我在实际项目中使用的一套驳回管理框架。它的核心逻辑是:把驳回看作一个完整的生命周期,而不是一个孤立动作。驳回前、驳回时、驳回后,每个阶段都有不同的关键动作。
1. 驳回前:三个前置动作,能消除一半以上的无效驳回
(1)验收标准前置对齐
在任务启动阶段,验收方和被验收方就应该一起把"什么算通过"写清楚。注意,不是写一个笼统的"符合业务需求",而是列出具体的检查项。比如法务审活动方案,可以提前约定:是否涉及用户数据收集、是否有明确的用户授权机制、奖品设置是否符合相关规定、宣传话术是否有绝对化用语。这些检查项写清楚之后,提交方在提交前自己就能过一遍,至少能减少一半以上的合规性驳回。
(2)建立驳回阈值
不是所有问题都值得驳回。我建议把问题分成三个等级:A级是必须驳回的硬性问题,比如合规风险、数据安全、核心逻辑错误;B级是可以带条件通过的软性问题,比如格式不规范、非关键信息缺失;C级是可以后续优化的问题,比如排版美观度。
只有A级问题才触发驳回,B级问题在验收意见中标注即可,C级问题不进驳回流程。这个阈值建立起来之后,驳回次数通常能直接下降40%左右。
(3)指定唯一验收责任人
跨部门验收最常见的一个问题是多人驳回。市场部提交方案,法务说这里有问题,财务说那里有问题,品牌部又提了三条意见。被驳回方面对三个方向的意见,根本不知道该先改哪个。
解决方案是:每个验收环节只指定一个汇总责任人。其他人的意见汇总到这个责任人这里,由他统一整理后一次性驳回。这样被驳回方每次只需要面对一套整合后的意见。

2. 驳回时:四个关键动作,让驳回可执行
(1)驳回理由结构化
一个好的驳回通知必须包含四个要素:问题描述、影响说明、修改建议、再提交时限。我用一个模板来说明:
问题描述:活动方案第三部分的用户抽奖机制中,奖品发放规则未说明用户需同意隐私政策。影响说明:该环节涉及用户个人信息收集,缺少授权说明存在合规风险。修改建议:在抽奖参与页面增加隐私政策勾选项,并在方案中补充授权流程说明。再提交时限:请在10月12日18:00前重新提交。
这四要素齐全的驳回通知,被驳回方收到后不需要追问任何问题就能开始修改。对比一下"这个方案有合规问题,改一下",后者带来的沟通成本至少是前者的三倍。

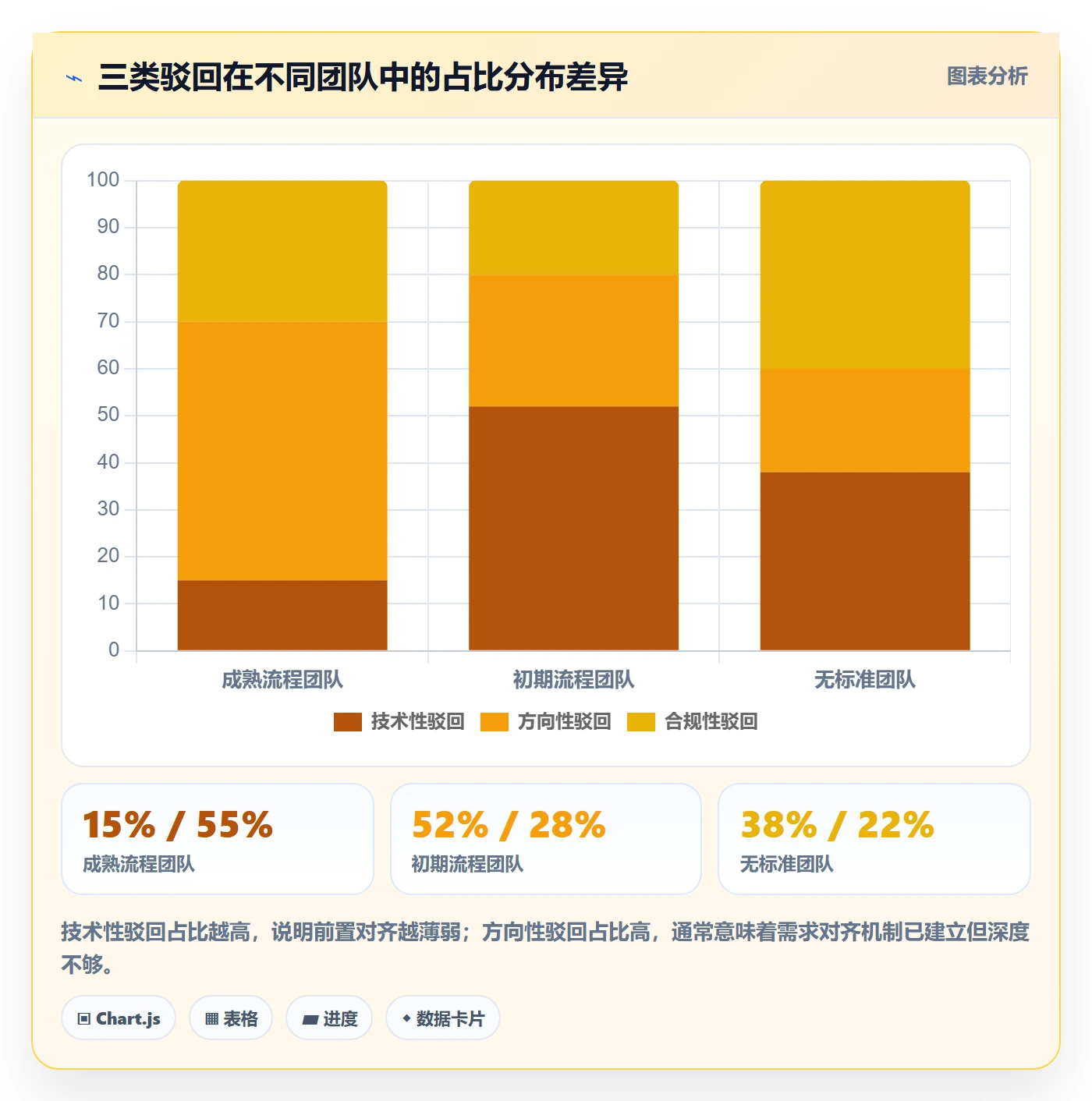

(2)区分驳回类型
不同类型的驳回,处理方式和后续跟进完全不同。我在实践中把驳回分为三类:
| 驳回类型 | 典型场景 | 处理方式 | 再提交要求 |
|---|---|---|---|
| 技术性驳回 | 格式、附件、信息缺失 | 标注具体问题点,给出模板 | 修正后直接再提交 |
| 方向性驳回 | 方案思路、策略方向偏差 | 说明偏离点,建议对齐沟通 | 需先沟通再提交 |
| 合规性驳回 | 法律、数据安全、制度违反 | 明确指出风险点,附相关规定 | 整改后需附整改说明 |
技术性驳回可以快速处理,方向性驳回必须先沟通再动手,合规性驳回则需要整改说明作为附件。如果不对驳回类型进行区分,被驳回方很容易用处理技术性驳回的方式去应对方向性驳回,改了半天,方向还是错的。
(3)驳回话术模板
下面是我在实际团队中使用过的三套驳回话术模板,根据驳回类型选用。
技术性驳回模板:"[任务名称]已审核,发现以下需要修正的问题:[列出具体问题,每条包含位置和修正方向]。这些问题不影响方案的总体方向,修正后可直接重新提交。建议在[时间]前完成,以便不影响整体排期。"
方向性驳回模板:"[任务名称]已审核。当前方案在[具体方面]与我们的预期存在偏差,具体来说:[说明偏差]。建议我们先安排一次15分钟的沟通,对齐方向后再修改,避免反复。"
合规性驳回模板:"[任务名称]已审核,发现[具体合规风险点]。相关规定/依据是:[引用具体制度条款]。修改建议:[可操作的整改方向]。再提交时请附上整改说明,方便快速复核。"
(4)驳回记录留痕
每一次驳回都必须留下记录。记录字段至少包括:驳回时间、驳回人、驳回类型、问题描述、修改建议、再提交时限、实际再提交时间。没有记录,就没有改进的依据。月度复盘的时候,这些记录是发现高频驳回原因的唯一数据来源。

3. 驳回后:三个跟进机制,防止反复驳回
(1)再提交快速通道
被驳回方修改后再次提交,不应该重新走一遍完整流程。我建议为再提交设置快速通道:只审核上次驳回时提出的问题是否已修正,不重新做全面审核。这能把再提交的验收时间从平均2天压缩到半天以内。当然,如果修改过程中发现了新的问题,验收方仍然可以提出,但应该是追加而非重新开始。
(2)驳回升级路径
什么情况下驳回需要升级?我的建议是:同一个任务被同一方驳回超过两次,或者驳回意见涉及跨部门资源协调,或者双方对驳回理由存在根本性分歧。这三种情况下,应该升级到双方共同的上级进行裁决。关键是要提前约定升级条件,而不是等到吵起来了才想起找领导。
(3)月度驳回复盘
每月做一次驳回复盘,不用分析每一个案例,只看两个东西:高频驳回原因TOP5和驳回次数最多的三个任务。高频驳回原因指向的是流程问题,驳回次数最多的任务指向的是标准问题。这两类问题的解决方式完全不同,前者改流程,后者对齐标准。
五、具体案例与数据观察:一套完整流程怎么跑起来
1. 案例背景
2022年下半年,我参与了一个约150人的产品研发团队的跨部门验收流程改造。这个团队有产品、技术、设计、市场、法务五个部门参与任务验收,改造前的核心痛点是:任务从提交到通过平均需要经历2.7次驳回,整个验收周期平均6.8天。
2. 改造动作
我们做了四件事,按优先级排序:
第一步,建立验收标准清单。每个验收环节梳理出一份10-15项的检查清单,提交方在提交前必须逐项自检。这一步花了三周时间,因为需要各部门一起讨论确认标准。
第二步,在项目管理平台中固化驳回流程。这个团队使用的是PingCode进行研发项目管理。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是国产替代方案中的常见选择。我们在PingCode的工作项流转中设置了结构化的驳回字段,包括驳回类型、问题描述、修改建议和再提交时限。
具体来说,我们在PingCode中配置了这样一套工作项状态流转规则:
工作项状态流转:
待提交 → 已提交 → [验收中] → 验收通过 → 已完成
↓
[已驳回] → 修改中 → 已提交(快速通道)
驳回字段配置:
驳回类型(必填):技术性 / 方向性 / 合规性
问题描述(必填,不少于20字)
修改建议(必填,不少于20字)
再提交时限(必填,默认48小时)
关联检查项(选填,关联验收清单编号)
这样做的好处是,驳回不再是即时通讯里的一句话,而是工作项上的一个结构化记录。被驳回方打开工作项就能看到全部信息,不需要反复追问。
第三步,设置再提交快速通道。在PingCode中,被驳回的工作项重新提交后,会自动关联上次驳回记录,验收方只需要逐项确认问题是否已解决。
第四步,建立月度复盘机制。每月导出PingCode中的驳回记录,统计高频驳回原因,在跨部门例会上讨论改进。

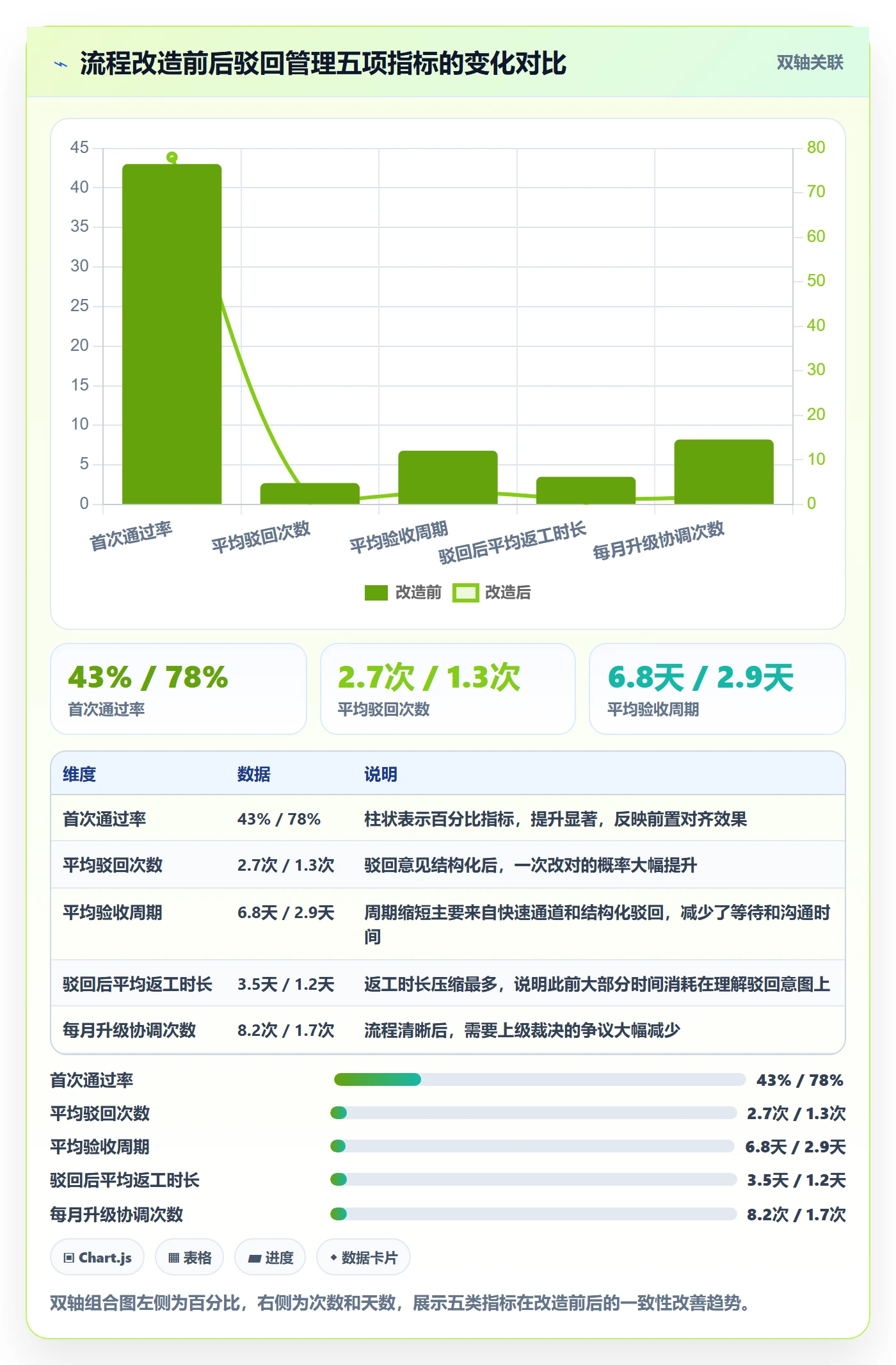

3. 改造结果
四个月后,这个团队的核心指标变化如下:
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 首次通过率 | 43% | 78% | +35个百分点 |
| 平均驳回次数 | 2.7次 | 1.3次 | -52% |
| 平均验收周期 | 6.8天 | 2.9天 | -57% |
| 驳回后平均返工时长 | 3.5天 | 1.2天 | -66% |
| 因驳回引发的升级协调次数 | 每月8.2次 | 每月1.7次 | -79% |
最值得关注的是最后一项,因驳回引发的升级协调次数从每月8.2次降到1.7次。这意味着管理层从"裁判驳回争议"中解放出来,可以把时间花在真正需要决策的事情上。

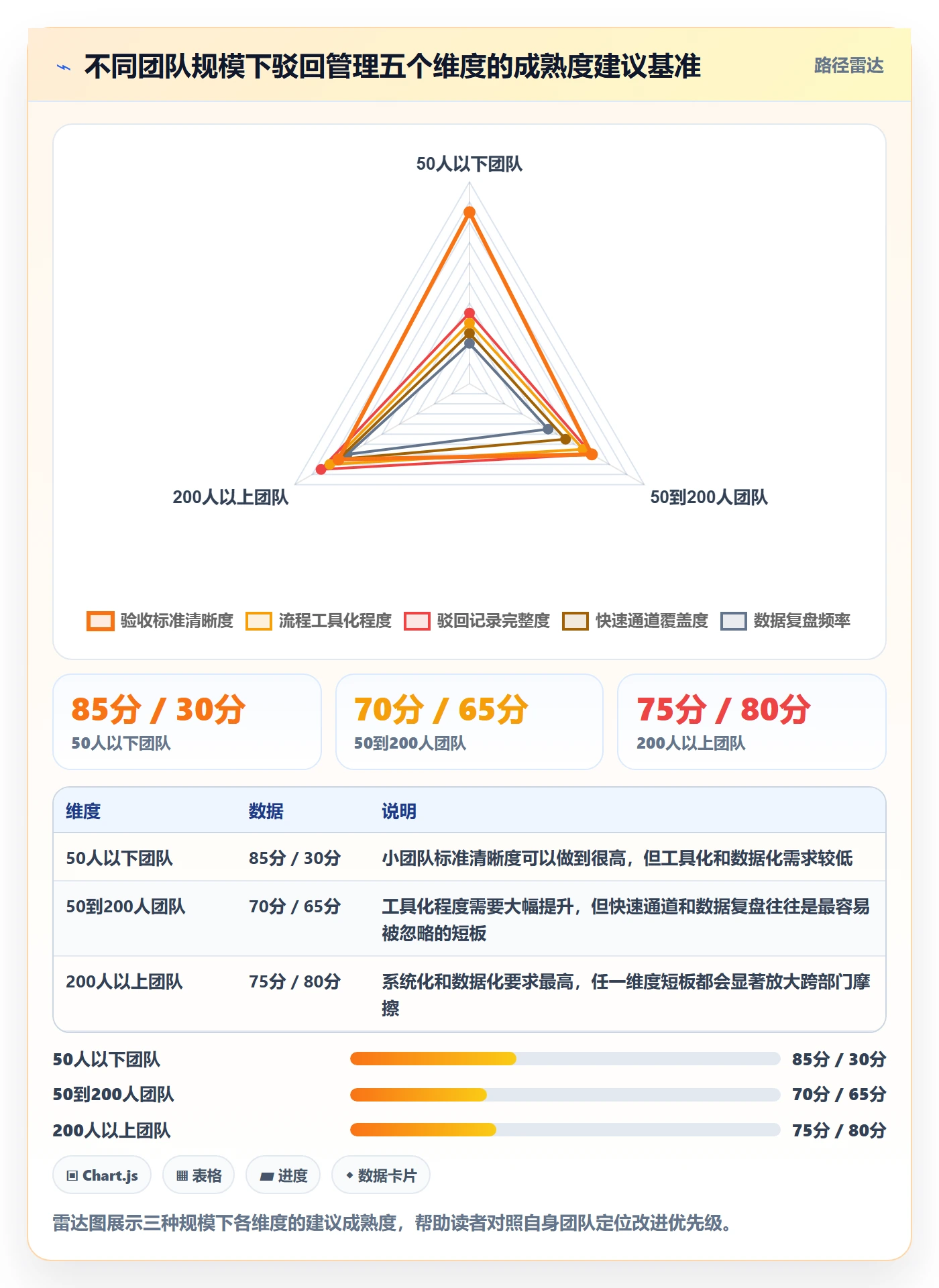

六、不同情况下的行动建议
1. 团队规模在50人以下:先做标准对齐,别急着上工具
小团队的沟通成本天然较低,驳回问题通常不是流程问题,而是标准不清晰的问题。优先动作是让每个验收环节的负责人写出一份检查清单,并且和被验收方一起过一遍。这件事不需要任何工具,用一个共享文档就能完成。
如果要做记录,用现有的即时通讯工具加一个简单的表格就够了。不要在50人以下的团队上复杂的审批流,那会制造出比驳回本身更多的流程摩擦。
2. 团队规模在50到200人:标准加轻量工具
这个规模区间是驳回管理问题最集中的地方。部门墙开始出现,沟通靠喊已经不够了。建议在标准对齐的基础上,引入轻量级的项目管理工具来承载驳回流程的记录和追踪。关键是把驳回的结构化字段配置好,而不是追求工具功能的大而全。
这个阶段最容易被忽视的是再提交快速通道的设计。很多团队的工具配置里,再提交和首次提交走的是同一个流程,导致返工验收的时间和首次验收一样长。
3. 团队规模在200人以上:系统化流程加数据驱动
200人以上的组织,跨部门验收的复杂度会急剧上升。这个阶段需要的是一套系统化的驳回管理流程,包括标准清单、结构化驳回、快速通道、升级路径和月度复盘机制。
同时要开始用数据驱动改进。每月统计首次通过率、平均驳回次数、驳回类型分布,用这些数据来定位流程瓶颈。在这个阶段,支持私有化部署的项目管理平台会更有优势,因为数据安全和流程定制的要求都更高。PingCode这类支持私有化部署且能平滑迁移的项目管理平台,在中大型企业的研发管理场景中是一个务实的选择。

七、不同情况下的取舍
1. 严格验收与快速通过的取舍
验收标准定得越严格,首次通过率越低,但交付质量越高。这个取舍没有标准答案,取决于任务的容错成本。如果返工成本远高于审核成本,就应该放宽验收标准;如果下游依赖度高,就应该收紧。
我的建议是按照任务类型做差异化处理。核心交付物(如上线方案、合同文本、财务报告)用严格标准;内部辅助交付物(如周报、内部通知)用宽松标准。
2. 驳回记录详细程度与操作成本的取舍
记录越详细,后续追溯越方便,但验收方每次驳回的操作成本也越高。这个取舍的关键是找到最小可行记录集。我的经验是四个必填字段就够了:驳回类型、问题描述、修改建议、再提交时限。其他字段都可以选填。如果验收方觉得填四个字段都很麻烦,那说明驳回流程设计得太重了。
3. 升级裁决与部门自治的取舍
升级到上级裁决能快速解决争议,但用多了会削弱部门之间的直接协作能力。我的建议是设置明确的升级门槛:同一任务被同一方驳回超过两次,或者双方对驳回理由存在根本性分歧时才升级。升级不是解决问题的常规手段,是最后的兜底机制。
4. 工具化与灵活性的取舍
工具能带来流程的规范化和数据的可追溯性,但也会牺牲一定的灵活性。在快速变化的业务环境中,过于刚性的审批流可能拖慢节奏。我的建议是:把工具用于记录和追踪,而不是用于控制。工具应该让驳回信息更透明,而不是让驳回变得更难发起。

八、落地清单:可以直接拿去用的四份模板
1. 驳回前自检清单
提交方在提交任务前,逐项确认以下检查项:
- 验收标准检查清单是否已逐项核对?
- 所有必填信息是否完整(附件、命名、格式)?
- 是否已抄送所有需要知会的相关人员?
- 如涉及合规问题,是否已附上相关说明?
- 是否有明确的提交说明,方便验收方快速理解?
2. 驳回通知模板
验收方驳回时,按以下结构填写:
【驳回通知】
任务名称:[填写任务名称]
驳回类型:技术性 / 方向性 / 合规性
问题描述:[具体问题,包含位置和表现]
影响说明:[不修改会造成什么后果]
修改建议:[可操作的修改方向]
再提交时限:[具体日期和时间]
验收责任人:[姓名]
3. 再提交验收检查清单
被驳回方修改后再次提交时,确认以下事项:
- 上次驳回中的每个问题是否都已处理?
- 是否附上了整改说明(合规性驳回必填)?
- 是否有修改过程中发现的新问题需要一并说明?
- 再提交是否在约定时限内完成?
4. 月度驳回复盘表
| 统计项 | 统计口径 | 用途 |
|---|---|---|
| 首次通过率 | 首次提交即通过的任务数 / 总提交任务数 | 判断前置对齐效果 |
| 平均驳回次数 | 总驳回次数 / 总提交任务数 | 判断驳回意见质量 |
| 驳回类型分布 | 三类驳回各占比 | 定位问题类型 |
| 高频驳回原因TOP5 | 按问题描述归类统计 | 发现流程改进点 |
| 驳回后平均返工时长 | 再提交时间与驳回时间的平均差值 | 判断再提交效率 |
| 升级协调次数 | 因驳回争议升级到上级的次数 | 判断流程健康度 |

九、总结与下一步
回到开头那个七次驳回、二十六天的案例。如果当时有标准前置对齐、结构化驳回和再提交快速通道,这个流程大概率可以压缩到三到五天。驳回管理要解决的核心问题不是"怎么少驳回",而是"怎么让每一次驳回都有价值"。
驳回本身不是问题。问题在于:驳回之前没有对齐标准,驳回之时没有说清理由,驳回之后没有追踪改进。这三个环节任何一个断裂,驳回就会从质量控制手段变成协作摩擦来源。
我在多个团队验证过的一个判断是:驳回管理的改善,70%靠流程设计,20%靠工具支撑,10%靠个人沟通技巧。大部分团队把精力花在了那10%上,试图通过培训来提升沟通效率,但真正需要改的是那70%,验收标准、驳回阈值、结构化驳回、快速通道、升级路径、月度复盘。
下一步你可以做三件事:第一,统计一下你们团队当前的首次通过率和平均驳回次数,先建立基线。第二,找最近五次驳回记录,看看每次驳回意见是否包含问题描述、影响说明、修改建议和再提交时限四个要素。第三,和主要验收环节的负责人一起,把验收标准清单写出来。这三件事做完,你就已经比大部分团队做得好。如果你所在的团队规模超过100人,且正在使用项目管理平台,建议把驳回结构化字段配置到工作项流转中,让流程固化下来,这比任何培训都有效。
常见问题解答(FAQ)
1. 跨部门任务验收时,到底什么情况该驳回、什么情况该带条件通过?
我在公司做项目协调,上周运营部交来的物料清单少了两项关键参数,我第一反应是直接打回去重做,但同事说这种小问题提一句让对方补上就行,驳回了反而耽误时间。我现在很纠结,到底驳回的边界在哪里,总不能每次都凭感觉吧?
判断的核心不是问题大小,而是这个问题会不会影响下游动作的启动。可以用一个简单口径:凡是会导致后续环节返工、合规风险或对外交付出错的,必须驳回;凡是不影响主体使用、可以并行补齐的,走带条件通过。具体做法是提前和对方约定一张驳回阈值表,把常见问题分成三类:红线项(数据错误、缺签字、违反合规)一律驳回;
黄线项(格式不统一、次要字段缺失)带条件通过并注明补齐时限;绿线项(措辞偏好、排版风格)不驳回只记录。实操中建议把阈值表写进任务验收单,双方确认后再开始执行,这样驳回时你有依据,对方也不会觉得被针对。
2. 驳回理由怎么写才不会让对方觉得我在挑刺、引发部门间对立?
我们技术部提交的接口文档被产品部驳回三次了,每次理由都写得很含糊,比如'不符合要求''再完善一下',搞得我们一头雾水,改完还是被打回,部门之间气氛也越来越僵。我就想知道,一条合格的驳回理由到底该包含什么?
把驳回理由结构化,基本能消掉大部分情绪对抗。一条合格的驳回通知应该包含四段:第一,问题定位,写清楚是哪一页、哪个字段、哪条数据,不要用'整体''部分'这种模糊词;第二,影响说明,讲清楚这个问题如果不改会导致什么后果,让对方理解你不是在为难他;
第三,修改建议,给出可执行的方向,哪怕只是'参考上一版第三段的结构';第四,再提交时限,明确哪天几点前补交。判断依据是:如果对方看完理由还需要来问你'具体改哪里',说明这条驳回就是不合格的。建议在团队里把驳回通知做成固定模板字段,谁驳回谁填写,系统自动留痕,既减少口舌之争,也方便后续复盘。
3. 跨部门验收被上级或平级驳回后,有没有必要设置升级机制?怎么设才不伤和气?
我是项目负责人,最近卡在一个尴尬的位置:设计稿被市场部驳回两次,双方各执一词,谁也说服不了谁,项目进度一天天拖下去。我在想要不要拉上级来裁决,但又怕这样显得自己没能力协调,或者把矛盾闹大。到底什么情况下该升级?
升级机制不是撕破脸的工具,而是防止项目无限期卡死的保险丝。建议设一个明确的触发条件,比如同一交付物被驳回两次仍未达成一致、或驳回后超过约定时限对方未再提交、或双方对验收标准的理解出现根本性分歧。满足任一条,就自动进入升级流程,由双方的共同上级或指定仲裁人介入。这里的关键是提前约定,而不是临时拉人。
具体做法是在项目启动会上就把升级路径写进协作规则:一级由双方接口人对齐,二级由各自主管协商,三级由项目发起人裁决,每一级设定响应时限,比如24小时内必须给出结论。把升级变成流程动作而非人际冲突,执行起来就不会那么别扭。
4. 驳回记录要留哪些字段?月度复盘时该重点看什么?
我们团队每个月都会有不少驳回,但都是口头说或者聊天记录里提一句,时间一长谁也说不清到底哪些环节老出问题。领导让我做一次协作复盘,我发现根本拿不出数据。想请教一下,驳回记录应该怎么记、复盘该盯哪些指标?
驳回记录建议固定五个字段:驳回时间、驳回方、被驳回方、驳回原因分类(标准不清、数据错误、合规问题、格式问题等)、从驳回到再通过用了多久。其中'原因分类'和'返工时长'是最有价值的两个字段,前者帮你定位系统性问题,后者帮你衡量协作成本。
月度复盘时不要看总次数,总次数受项目量影响波动大,重点看三个指标:第一,单一原因分类占比,如果'标准不清'长期排第一,说明验收标准前置对齐没做好;第二,平均返工时长,超过两天就说明再提交通道有堵塞;第三,重复驳回率,同一交付物被同一方驳回两次以上的比例,这个数字高说明第一次驳回时理由没写清楚。
实操中可以用某项目管理平台把字段做成必填项,驳回时自动生成记录,复盘时直接导出,不用再靠人工回忆。建议先跑一个月,拿到基线数据后再定改进目标,别一上来就设KPI。
核心关键词
文章包含AI辅助创作:驳回管理方法大全:跨部门团队任务验收实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457128
读者评论
三个指标里首次通过率最直观,我们团队低于50%,确实前置对齐出了问题,准备试试验收标准前置和驳回阈值。
驳回话术模板那段很实用,但技术性驳回和方向性驳回的区分需要团队有共识,不然执行时还是会混。
把驳回次数当考核指标那个例子太真实了,我们之前就是,数据好看了但下游返工变多,后来取消了。
文章偏方法论,但跨部门沟通里‘驳回是服务不是权力’这个点很戳人,很多验收方确实没意识到。
