审核落地方案:项目成员开展任务验收的协同管理案例解析

去年年底,我帮一家做工业设备的客户做交付复盘。他们一个 42 人的项目组,原计划 10 月底完成产线控制系统上线,结果拖到 12 月中旬才验收签字。追责会上,项目经理说"任务早就交付了,是他们不签字";技术负责人说"验收标准一直没写清楚,我不敢签";质量部的同事说"我以为这事归他们管"。三方坐在一起,谁也不认账,但项目确实多花了整整 6 周时间。

这不是个例。我复盘过近三年接触过的二十多个延期项目,发现一个反常识的结论:项目延期的头号原因,往往不是任务做不出来,而是做完了没人验收。任务验收这个环节看起来最简单,"检查一下,签个字",但它恰恰是多人协作项目里责任最容易蒸发的地方。

这篇文章不讨论"审核标准怎么写",那是标准作业程序层面的事;我要拆的是更前置、也更棘手的问题:当任务验收涉及发起人、执行人、验收人三方甚至更多角色时,协同机制怎么设计,才能让验收不扯皮、不拖延、不留坑。我会用一个真实的协同改造案例,加上可复用的角色分工表和清单,把这件事讲透。

一、先给结论:验收协同失败,八成是"责任没有唯一归属"

在展开细节之前,我先把核心判断放在这里,后面的所有内容都是围绕它展开的。

验收环节失控的根本原因,不是成员不负责,而是验收责任被"平均分配"了。当所有人都觉得验收是大家的事,结果就是没有人真正负责。

我在多个项目里做过一个简单的对照观察:凡是验收环节明确指定了"第一验收责任人"的项目,验收周期基本能控制在 2 到 3 个工作日内;凡是写"由项目组共同验收"的项目,验收周期普遍拖到 1 到 2 周,而且一旦出问题就相互推诿。这个差异不是偶然的,它符合组织行为学里最基础的"责任分散效应"。

所以,本文要回答的第一个问题不是"怎么验",而是"谁签这个字"。把这个定下来,后面的标准、流程、工具才有意义。

为了让你对整篇文章的论证路径有个预期,我先把验收协同管理的三个核心机制和目标结果用一张图呈现出来。

审核落地方案:项目成员开展任务验收的协同管理案例解析

二、真实场景:一个 42 人项目组的验收卡壳全过程

回到开头那个工业设备项目。我在项目复盘阶段拿到了他们完整的任务记录,把那次验收卡壳拆开看,问题出在四个节点上。

1. 任务下发时,验收标准写成了"完成控制系统开发"

这条任务描述的问题在于,"完成"是一个没有边界的词。技术负责人后来跟我说,他其实写了详细的功能清单,但没写进任务系统里,而是存在自己电脑上。这就埋下了第一个雷:验收标准没有和任务同时下发,就等于没有标准。

2. 交付后,任务状态停留在"进行中"长达 11 天

技术团队 10 月 22 日就把代码提交了,但任务状态没人去改。项目经理以为还在开发,技术负责人以为改状态是项目经理的事。这 11 天是完全空耗的,没有任何人推进,也没有任何人发现异常。

3. 第一次验收会上,三方对"验收通过"的定义不一致

质量部认为要通过压力测试才算完成,技术负责人认为功能跑通签字确认即可,项目经理关心的是能否按时汇报。三方标准各说各话,会开了两个小时没结论。

4. 进入争议期后,没有仲裁人,只能往上捅

争议最终是公司副总出面拍板的。但一个 42 人的项目组,每遇到一次验收争议就往上捅一层,管理成本会指数级上升。

把这四个节点的时间和影响量化一下,能更清楚地看到损耗落在哪里。

审核落地方案:项目成员开展任务验收的协同管理案例解析

三、拆解四个常见误区:你以为的问题,其实不是真问题

在谈方案之前,我必须先纠正几个我在实际项目里反复看到的认知偏差。这些误区不纠正,再好的机制也会被架空。

1. 误区一:把验收等同于质检

这是最普遍也最致命的混淆。验收关注的是"任务目标有没有达成",质检关注的是"产物符不符合规范"。前者是项目管理的动作,主体是任务发起人;后者是质量管理的动作,主体是质量部门。

很多项目把这两件事合在一起做,结果就是质量部门既当裁判又当教练,任务发起人反而把验收责任甩出去了。正确的做法是:验收先过,质检并行,两者依据不同、责任人不同、结论也独立。

2. 误区二:以为"多人验收"更保险

恰恰相反。我在多个项目里看到的规律是:验收人越多,平均签字时间越长,出问题时越难定位。三人以上的联合验收组,如果没指定第一责任人,平均验收周期会比单人验收长出 2 到 3 倍。

协同验收的正确形态是"一人主验 + 多人会签",而不是"多人平验"。主验人负责结论,会签人负责补充意见,两者职责完全不同。

3. 误区三:把验收当成项目尾声的事

验收不是收尾动作,它是贯穿任务全生命周期的。从任务下发的那一刻,验收就已经开始了,因为验收标准是那一刻定的。等到交付时才开始想"怎么验",相当于考试结束才出考卷。

4. 误区四:以为上了工具就能自动解决

我见过不少团队买了项目管理平台,验收照样扯皮。为什么?工具解决的是"记录与可视",解决不了"责任归属"。你可以用工具把验收流程配得很漂亮,但如果没人被指定为第一验收责任人,流程照样卡在"待验收"状态不动。

这四个误区对应到协同机制上,需要修正的动作完全不同,我用一张对照表把它们的关系理清。

审核落地方案:项目成员开展任务验收的协同管理案例解析

四、专业判断逻辑:验收协同需要三个"唯一"

纠完误区,我把判断逻辑收敛成三条。这三条是我在多个项目里反复验证后,认为最能决定验收协同成败的硬指标。

1. 责任唯一:第一验收责任人只能有一个

判断一个项目的验收机制是否合格,我最先看的是:每个任务能不能指出一个具体的"第一验收责任人"名字。如果不能,这个机制就是不合格的,无论流程写得多么完整。

第一验收责任人的职责是:确认标准是否达成、给出通过或驳回的结论、对结论负责。他可以征询其他人意见,但结论必须由他做出。这个人通常是任务发起人或发起人指定的业务代表,而不是项目经理。项目经理的角色是保障流程运转,不是替业务方做验收判断。

2. 标准唯一:验收口径在任务下发时冻结

"标准唯一"的意思是:同一任务在交付时,验收依据必须和下发时一致。如果中途业务需求变了,那要走的不是验收流程,而是变更流程,先变更标准和工期,再谈验收。

我建议的做法是在任务描述里固定一个"验收标准"字段,字段内容必须包含可验证的条件,比如"接口响应时间低于 200 毫秒""文档覆盖 8 个功能点"。避免出现"完成""优化""提升"这类无法验证的词。

3. 路径唯一:争议有且只有一条升级路径

争议一定会发生,关键是有没有预设的出口。验收协同成熟的团队,会把争议解决路径写进流程:先由第一验收责任人和执行人协商,协商不成由项目仲裁角色裁决,仲裁角色通常是项目负责人或技术委员会。

这条路径必须唯一、明确、有时限。比如规定协商不超过 1 个工作日、仲裁在 2 个工作日内给出结论。没有时限的争议处理,等于没有处理。

我把这三个"唯一"和常见的不合格状态放在一起对比,方便你对照自查。

审核落地方案:项目成员开展任务验收的协同管理案例解析

五、案例解析:一次多人协作项目的验收协同改造

下面这个案例来自我深度参与的一个研发团队协同改造项目。团队规模 120 人左右,同时并行 6 到 8 个交付项目,每个项目组 15 到 30 人不等。改造前的状态是:验收周期长、争议多、任务状态常年不准。

1. 改造前:验收责任分散在"项目组"这个模糊主体上

他们的任务卡片上有一栏叫"验收人",实际填写的是部门名或者"项目组",几乎没人写具体名字。交付后,任务常常在"待验收"状态停留一周以上。我随机抽了他们改造前 3 个月的数据:平均验收周期 8.6 天,验收返工率 34%,争议上移率 21%。

2. 改造动作:绑定责任人、冻结标准、分阶段验收

改造分三步走,每一步都对应前面说的三个"唯一"。

第一步,把"验收人"字段改成强制填写具体人员工号,一个任务只能有一个第一验收责任人。这一步推的时候阻力最大,因为很多人不愿意"出头"担责。

第二步,在任务模板里新增"验收标准"字段,要求写可验证条件,不接受"完成""优化"这类词。这个字段在下发时锁定,后续修改必须走变更流程。

第三步,把原本只有终验的任务,拆成至少两个阶段验收点。关键里程碑先验一次,终验只验剩余部分。

他们使用的项目管理平台支持自定义任务字段、验收人唯一性校验和阶段验收节点配置,私有化部署后与内部账号体系打通,验收记录全部沉淀在任务流水里,这为后续的追溯提供了基础。工具在这里的作用是把机制固化成强约束,而不是靠人自觉,这一点很关键,因为靠自觉的机制在压力下一定会退化。

3. 改造后:三个月的观察数据

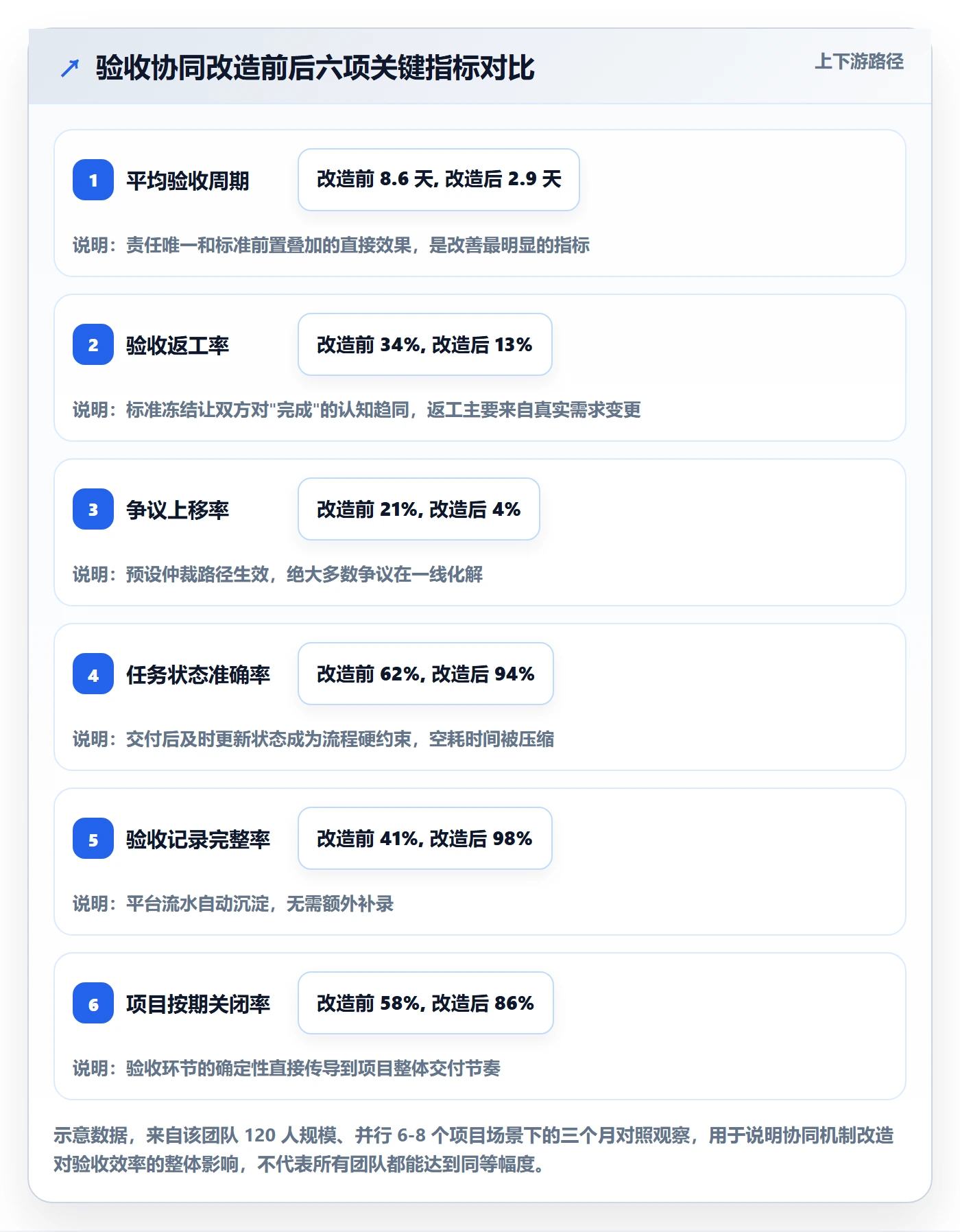

改造上线 3 个月后,我拿到了他们的对照数据。为了让你看清改善幅度,我用一张对比图呈现。

审核落地方案:项目成员开展任务验收的协同管理案例解析

有一组数据我想单独拎出来说:验收记录完整率从 41% 提升到 98%。这个指标看起来不起眼,但它是争议处理的底气。改造前他们处理一次验收争议,光翻聊天记录就得花大半天;改造后,所有修改痕迹、验收意见、驳回理由都在任务流水里,仲裁角色十分钟就能看清来龙去脉。

另外要提醒一点:他们能做到这个幅度,前提是团队规模和组织结构相对稳定,且管理层愿意为"责任唯一"这件事背书。小团队或者人员流动极快的团队,直接照搬可能会遇到执行阻力。

六、角色分工:把"谁负责什么"写到不能含糊

讲完案例,我把可复用的角色分工表给你。这张表是我在多个项目里迭代出来的,核心原则是每个动作都有唯一主体。

1. 三个核心角色的职责边界

任务发起人、任务执行人、第一验收责任人,这三方是验收协同的最小闭环。任何一方职责模糊,验收都会出问题。

角色 核心职责 关键动作 产出物
任务发起人 定义目标与验收口径 下发任务时填写可验证的验收标准;指定第一验收责任人 任务卡(含验收标准字段)
任务执行人 提交可验证成果 交付时附上自检说明和证据材料;主动触发验收流程 交付物 + 自检清单
第一验收责任人 裁决与留痕 对照标准逐条核验;给出通过或驳回结论;驳回时写明理由 验收结论记录
项目仲裁角色 处理升级争议 在约定时限内对协商未果的争议做出裁决 仲裁结论

注意最后一行:仲裁角色不是每个任务都要介入,它是备用出口。但备用出口必须提前指定,不能等争议发生了再找人。

2. 一个容易忽略的角色:验收记录人

在多人会签的场景里,我建议额外明确一个记录人,负责把会签意见汇总成一条结论。否则三个会签人各写一句意见,最后还是没人知道到底过没过。

记录人可以由第一验收责任人兼任,也可以是项目助理。关键是他的产出是"一条明确结论",而不是"一堆意见"。

3. 角色之间的顺序不能乱

正确的顺序是:发起人定标准 → 执行人交付 → 验收人核验 → 有争议才找仲裁角色。这个顺序一旦打乱,比如执行人直接找仲裁角色,就等于跳过了验收环节,协同机制会被绕开。

我把这三个核心角色在验收流程中的先后关系和信息流向画出来,方便你对照团队现状。

审核落地方案:项目成员开展任务验收的协同管理案例解析

七、落地机制:让验收可执行、可追溯的四个动作

这一节是全文最实操的部分。我把验收协同的落地拆成四个动作,每个动作都配"怎么做"和"为什么有效"。

1. 动作一:验收标准前置到任务下发阶段

怎么做:在任务模板里固定"验收标准"字段,要求写 1 到 3 条可验证条件。条件必须包含判断依据,比如数值、清单项、演示步骤。

为什么有效:标准前置把验收从"事后谈判"变成"事前共识"。大量验收争议的本质是双方对同一个词的理解不同,前置就是强制把这个差异在任务开始前暴露出来。

下面是一个可参考的验收标准写法示例,我用结构化文本给出,你可以直接套用到自己的任务系统字段里。

验收标准示例(任务卡字段)
任务名称:产线控制系统 A 模块开发

验收标准:

接口响应时间:在模拟 500 并发下,P95 响应时间低于 200 毫秒
功能覆盖:任务描述中列出的 8 个功能点全部可演示通过
文档交付:包含部署说明、接口文档、回滚方案三份完整文档
稳定性:连续运行 72 小时无中断,日志无 ERROR 级别异常
第一验收责任人:工号 2013(业务方代表)

验收时限:交付后 2 个工作日内完成首轮核验

2. 动作二:分阶段验收代替一次性终验

怎么做:把任务拆成 2 到 3 个里程碑,每个里程碑设一个阶段验收点。阶段验收只需要核验该阶段对应的子标准。

为什么有效:一次性终验的风险是问题集中爆发,返工成本高。分阶段验收让问题在早期暴露,同时把验收工作量摊薄,避免验收人一次面对过于庞大的核验任务。

我观察到的规律是:设置阶段验收的任务,终验返工率比只有终验的任务低 40% 以上。因为大部分问题在阶段验收时已经被发现和修正了。

3. 动作三:异议处理与仲裁路径写进流程

怎么做:明确"协商,仲裁"两级路径,并为每一级设定时限。协商不成必须在 1 个工作日内升级,仲裁在 2 个工作日内出结论。

为什么有效:没有时限的争议处理会无限期拖延。时限的存在本身就会促使双方更快达成一致,因为拖到升级对谁都没好处。

4. 动作四:验收记录强制留痕

怎么做:验收结论、驳回理由、修改痕迹全部沉淀在任务流水里,不允许只停留在聊天记录或邮件里。

为什么有效:留痕不是为了追责,而是为了让争议处理有事实依据。我见过太多项目,争议发生后双方各执一词,因为没有记录,最后只能靠管理层的印象拍板,这对组织是很大的内耗。

这四个动作的投入成本和见效周期不一样,我按落地难度和收益做了个排序,供你安排优先级。

审核落地方案:项目成员开展任务验收的协同管理案例解析

八、常见坑与规避建议

机制设计好了,执行中还有一批高频的坑。这些坑我在实际项目里几乎每次都会遇到,列出来供你避雷。

1. 坑一:自验自过

执行人自己给自己验收,是最隐蔽也最危险的坑。它表面上提高了效率,实际上让验收完全失去了把关作用。规避方法很简单:第一验收责任人不能是任务执行人,这两个角色在系统层面就应该互斥。

2. 坑二:标准漂移

验收过程中,验收人临时提出"顺便再加个功能"或者"这里也改一下吧"。这是典型的范围蔓延,会让验收变成新的需求收集会。规避方法是:验收只对照冻结的标准核验,超出标准的需求一律走变更流程重新评估工期。

3. 坑三:只签字不验证

另一个极端是验收人图省事,看都不看就点通过。这在人情关系比较重的团队里很常见。规避方法不是靠道德约束,而是在验收环节设置最少核验动作,比如必须逐条勾选标准才能提交结论。

4. 坑四:用工具替代责任划分

前面提过,这里再强调一次。工具能把流程固化,但不能替人担责。我见过流程配置得很漂亮的团队,验收照样卡壳,因为责任人字段填的是部门名。

这几个坑的破坏力不同,我按对项目节奏的影响程度做个排序,你可以优先治理最危险的那个。

坑 典型表现 对项目节奏的影响 优先治理建议
自验自过 执行人自己点通过 验收失去把关,问题延后到上线暴露 高,系统角色互斥
标准漂移 验收时临时加需求 工期被反复拉长,验收周期不可控 高,需求走变更流程
只签字不验证 不看内容直接通过 质量风险累积,回滚成本高 中,核验动作强制化
工具替代责任 流程配好但责任人填部门 验收停留在待办状态,无人推进 中,责任人字段强校验
争议无时限 争议挂着没人管 项目整体节奏被单点争议拖住 中,写入时限规则

5. 坑五:忽略验收时限

很多团队定义了验收流程,却没定验收时限。结果任务交付后就挂在"待验收",谁也没违约,但项目就是不走。规避方法是给每一级验收设 SLA,超时自动提醒或升级。

八、常见坑与规避建议

九、不同规模团队的取舍与行动建议

机制不是越全越好,要根据团队规模和项目复杂度做取舍。我按三种典型场景给出建议。

1. 小团队(10 人以下):抓一件事就够了

小团队不用上复杂流程,只需要做一件事:每个任务明确一个第一验收责任人。标准可以口头约定,记录可以简单,但责任人必须写清楚。这一件事做好了,能解决大部分验收扯皮问题。

工具方面,表格或者轻量的任务清单就够用。不必为了流程而引入重型平台,反而增加负担。

2. 中型团队(30 到 150 人):需要机制 + 工具双支撑

这个规模是验收协同问题爆发最集中的区间。人多了,靠口头约定必然失效,必须把机制固化成系统约束。建议同时落地四个动作里的前三个:标准前置、分阶段验收、异议仲裁路径。

工具是这个阶段的关键。像前面案例里提到的项目管理平台,支持私有化部署、自定义任务字段、验收人唯一性校验,并且能平滑迁移历史数据,适合中大型组织在不大动现有流程的前提下逐步改造。需要强调的是,工具的价值在于把机制变成默认动作,而不是增加一层审批负担。如果选型时发现某个工具让验收流程变得更长,那大概率是选错了或者用错了。

3. 大型组织(150 人以上,多项目并行):需要统一治理视图

这个规模下,单个项目的验收做得好还不够,还要有跨项目的验收治理。建议在四个动作基础上,额外增加两层:一是统一的任务模板和字段规范,二是跨项目的验收效率看板。

看板要盯的指标至少包括:平均验收周期、验收返工率、争议上移率、任务状态准确率。这四个指标能反映整个组织的验收协同健康度。

三种规模的取舍重点不同,我用一张表总结。

审核落地方案:项目成员开展任务验收的协同管理案例解析

4. 不同情况的行动建议

如果你现在正准备做验收协同改造,我按三种典型处境给出具体动作:

  • 刚发现验收问题,还没动手:先做一件事,把最近 3 个月的任务拉出来,统计有多少任务能明确说出第一验收责任人。这个数字如果低于 80%,先解决责任归属,别急着上工具。
  • 已经在做流程改造,卡在执行层:检查是不是验收标准没前置。执行层抵触往往不是因为不愿意配合,而是因为标准不清导致他们不知道怎么配合。把标准模板给他们,阻力会小很多。
  • 流程跑得还行,但数据不透明:这时候该考虑工具支撑了。重点看工具能不能强制验收人唯一、能不能留存修改痕迹、能不能配置阶段验收节点。至于私有化部署和迁移能力,中大型组织需要重点评估,因为它直接关系到历史数据和账号体系的衔接成本。

5. 不同情况的取舍

取舍的核心问题是:你要的是流程完备,还是执行落地?这两者在资源有限的团队里往往不能兼得。

如果团队执行力偏弱,优先选"少而硬"的机制,比如只做责任唯一和标准前置,把这两件事做到接近 100% 覆盖。如果团队执行力强但缺方法,可以一次性铺开四个动作。如果团队规模大且项目并行度高,则需要在机制之外加上治理看板,否则总部看不到各项目的验收健康度。

还有一个容易被忽略的取舍:验收严格度和项目速度之间存在真实权衡。验收越严,单次周期越长,但返工越少。我的建议是不要追求两头都极致,而是先定一个可接受的质量底线,再在这个底线上优化速度。

十、验收协同自查清单与下一步

最后,我把整篇文章的判断收敛成一份自查清单。你可以拿这份清单对着自己的项目逐条过一遍,任何一条打不上勾,那就是你下一个要改的地方。

  1. 每个任务能否说出唯一的第一验收责任人名字?
  2. 验收标准是否在任务下发时就填写完成,且包含可验证条件?
  3. 验收标准在下发后是否被冻结,修改是否走变更流程?
  4. 任务是否设置了至少一个阶段验收点,而不是只有终验?
  5. 验收结论、驳回理由、修改痕迹是否全部留痕?
  6. 争议是否有明确的两级处理路径和时限?
  7. 验收人是否强制不能与执行人重合?
  8. 是否定义了验收时限(SLA),超时是否会自动提醒?
  9. 团队是否定期查看平均验收周期、返工率、争议上移率?
  10. 工具是否把上述机制固化成默认动作,而不是增加审批层级?

回到开头那句反常识的结论:项目延期的头号原因,往往不是任务做不出来,而是做完了没人验收。这不只是一句吐槽,它指向一个可操作的判断,当你的项目反复延期时,先别急着怪执行慢,去查一查验收环节的责任归属和标准前置做得怎么样。

如果你只打算带走一个观点,我希望是这个:验收协同的本质不是流程设计,而是责任收敛。把"大家负责"变成"某人负责",剩下的标准、工具、看板才有落地的地方。这也是为什么我在多个项目里都坚持先改责任人字段,再谈其他,因为责任唯一是唯一那条不能省的步骤。

下一步怎么走,取决于你的处境:如果还没动手,先做那份"责任归属统计";如果已经在改造,先补齐标准前置;如果流程跑通但数据不透明,开始评估工具支撑。不需要一次做完所有事,但责任唯一这一条,越早定下来,后面的路越好走。

常见问题解答(FAQ)

1. 多人协作的项目里,任务验收到底该由谁来签字才算数?

我们团队十几个人做一个交付项目,每次到验收环节就开始互相推,执行的人说自己做完了,发起的人说再等等,我作为负责人夹在中间特别难受。到底验收该谁签字、谁负责,有没有一个明确说法?

建议在任务下发时就指定唯一的“第一验收责任人”,通常由任务发起人或其书面授权的代表担任,其他人只提供意见不承担签字责任。具体做法是:任务卡上写明发起人、执行人、验收责任人三个角色,验收责任人必须是具体的人名而不是部门名;

执行人提交成果后,验收责任人在约定时限内给出“通过/有条件通过/驳回”三种结论之一,逾期未响应则默认升级到其上级裁决。判断依据是:验收的本质是责任归属,多人共同签字等于无人真正负责。如果一个任务超过两个签字人,就要警惕责任被稀释。

2. 验收标准到底是任务下发时定,还是做完之后再补?

我以前带项目都是先让团队干活,等东西做出来再讨论合不合格,结果每次都要反复扯皮,改来改去拖了很久。身边有人说标准应该提前定,但提前定又怕定得太死影响发挥。这个顺序到底有没有讲究?

验收标准应当在前置到任务下发阶段,也就是“先约定口径,再开始执行”。可执行的做法是:任务下发时同时产出三条信息,交付物是什么(具体到文件、模块或数据)、达到什么状态算完成(可用指标、通过条件或对照样例)、验收的时间窗口(提交后几个工作日内给结论)。

如果确实无法提前量化,至少要先确定“验收方式和验收人”,避免事后临时找标准。判断依据是:事后补标准会天然偏向验收方,执行方容易觉得被刁难,争议成本远高于前置沟通成本。实务中建议把标准写在任务描述里,作为验收时的唯一依据。

3. 项目里多人协作,验收记录要怎么留才不算白留?

我们做完一个阶段就口头说通过了,结果下个阶段出问题,谁都说不清当初到底验没验、验了什么。我吃过几次这种亏,现在想规范一下留痕,但又不想搞得太繁琐。到底要留哪些东西才有用?

留痕的核心是“可追溯”,不是把所有聊天记录都存下来。建议至少保留四类记录:一是验收标准原文(任务下发时的版本),二是执行人提交的成果及提交时间,三是验收责任人的结论和理由,四是如果有争议,记录升级裁决的过程和依据。做法上,可以在某项目管理平台里把验收结论做成结构化字段,而不是散落在聊天记录中。

判断依据是:当争议发生时,能证明“当时按什么标准、由谁、在什么时候做出了什么结论”就够了。记录过于繁琐会导致团队抵触,反而留不下来,所以优先保证关键节点有据可查。

4. 验收和质检是不是一回事,能不能合并成一步做?

我们团队人少,老板总说验收和质检重复劳动,让我合并成一个环节省时间。但我又担心合并之后出了问题没人兜底。这两件事到底有什么区别,小团队能不能合?

验收和质检是两件事,不建议直接合并。验收关注的是“目标有没有达成”,比如功能是否可用、需求是否被满足;质检关注的是“过程符不符合规范”,比如代码规范、文档完整性、流程合规。两者的判断人和判断时点通常不同。

小团队可以简化流程,但角色逻辑不能省:可以由同一个人兼任,但要在记录里区分“本次是验收结论还是质检结论”。可执行做法是,在交付节点先做验收(对结果负责),再做质检(对规范负责),或者把质检作为验收的前置检查项列出清单。

判断依据是:合并之后一旦出问题,会分不清是“没达到目标”还是“不合规范”,责任归属就说不清了。

核心关键词

读者评论

夏
夏梓萱

文章把验收扯皮归因于责任分散,确实切中要害。我所在的项目也常出现“任务完成了但没人签字”的情况,最后延期了才互相推诿,指定唯一责任人后验收效率明显提升。

戴
戴佳宁

三个“唯一”里,标准冻结最难落地。业务需求中途一变,验收标准就得跟着改,但很多团队没有变更流程,导致验收时各说各话,作者说的先变更再验收是实操关键。

郑
郑俊杰

案例中把验收拆成阶段节点很实用,但工具字段强制填写具体人名会遭到抵触。我们团队刚开始也这样,后来把验收时效纳入考核才慢慢推行下去,机制落地离不开管理配套。

文章包含AI辅助创作:审核落地方案:项目成员开展任务验收的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456839
