去年冬天我接手了一个已经延期六周的企业数据中台项目,复盘时发现一个让我意外的数字:整个项目累计产生了47次任务返工,但真正因为"技术做不出来"导致的只有6次。剩下41次的根因全部指向同一个问题,验收标准从来没有在任务开始前被写清楚过。更让我警觉的是,这41次返工里,有28次是同一个任务被不同的人以不同的理由反复打回。团队里没有人偷懒,每个人都在加班,但大家像在跑一场没有终点线的接力赛:交接棒的时候谁都不知道该跑到哪里才算完成。
这件事之后我花了大概三个月时间,在自己带的三个项目里反复调整验收和返工的流程设计,逐渐摸索出一套适合中小团队的闭环打法。这篇文章不讲"项目管理很重要"这类正确的废话,而是把我踩过的坑、改过的规则、以及最终沉淀下来的判断逻辑完整摊开。如果你所在团队规模在5到50人之间,验收扯皮、返工频繁、责任不清这三个问题至少中了一个,那么接下来的内容应该能帮你省下不少无效沟通的时间。
一、先给结论:验收和返工必须当成一条闭环来管,而不是两件事
绝大多数团队的验收返工之所以越管越乱,根本原因不在于执行不力,而在于管理视角的切割。验收被当成项目末尾的一个检查动作,返工被当成出了问题后的补救措施,两者之间缺乏一条事先设计好的衔接链路。结果就是:验收时才发现标准没定清楚,返工时不确认根因就直接重做,重做之后又用同样的模糊标准再验收一次,循环往复。
我的核心判断是:返工不是异常事件,而是流程设计缺陷的体检信号。一个健康的项目流程,不是追求零返工,而是让每一次返工都有明确的触发原因、清晰的处置路径和可沉淀的改进记录。当你把验收标准的设定、验收执行的动作、返工的触发判断、返工过程的管理、以及事后的复盘优化串成一条线时,你会发现返工次数不会消失,但"无效返工",也就是那些因为标准模糊、责任不清、信息不对称导致的返工,会大幅下降。
下面这张图对比了两种管理模式下同一类项目的关键效率指标差异。数据来自我在2024年带过的两个相似规模项目(均为15人左右的业务系统交付团队,周期约3个月),一个采用"验收返工分离管理",一个采用"闭环协同管理"。这是真实观察记录,不是行业统计。

二、真实场景:一个中等规模项目的验收返工到底乱在哪里
要讲清楚这个问题,我需要先把一个具体项目的过程拆开给你看。下面这个案例是我2024年下半年深度参与的一个企业级CRM系统重构项目,团队18人,涉及产品、前端、后端、测试、实施五个角色。项目周期原定14周,实际用了21周,超期的7周里,有5周的时间消耗在验收返工的循环里。
1. 项目初期的"看起来没问题"
项目启动会上,大家对齐了整体目标和里程碑节点。需求文档写了120页,原型图做了200多张,看起来准备工作很充分。但问题恰恰埋在这里:需求文档描述了"系统应该具备什么功能",但没有定义"每个功能做到什么程度算完成"。比如"客户列表支持多条件筛选"这一条,谁都不知道筛选条件最多支持几个、响应时间要求是多少、边界情况怎么处理。
这种模糊性在第一轮开发时不会暴露,因为大家都在凭经验做事,做出来的东西大致对得上。但到了验收阶段,问题就集中爆发了。
2. 验收阶段的多方扯皮
第一轮验收会上,产品经理看完客户列表功能后提出:"筛选条件的组合逻辑应该支持嵌套,现在只支持并列。"开发负责人反驳:"需求文档没写嵌套。"产品经理说:"这不是基本常识吗?"开发说:"那你怎么不早说?"类似的对话在那次验收会上出现了十几次,涉及七个功能模块。
这里的关键问题不是谁对谁错,而是验收标准没有前置固化,导致验收时刻变成了"需求重新解释时刻"。产品经理脑子里的隐含标准,开发团队从来没有被告知过。而产品经理自己也觉得这些东西"不用说也应该知道"。
更麻烦的是返工环节。第一次验收不通过后,任务被简单打回给开发,但没有明确记录"具体哪几条不通过""每条的原因是什么""修改后按什么标准再验收"。结果第二轮验收时,同样的问题又冒出来,因为开发改了一部分,产品经理又发现了新的隐含标准。
这个项目在客户列表这一个功能上,前后返工了四次。
3. 团队情绪的连锁反应
返工到第三轮的时候,团队氛围肉眼可见地变差。开发觉得产品经理"挤牙膏式提需求",产品经理觉得开发"交付质量差还不认账",测试夹在中间两头不讨好,项目经理每天花大量时间做情绪疏导而不是推进项目。这种情绪损耗,比返工本身的时间损耗更致命。
我后来统计过,这个项目因为验收扯皮导致的会议时长,累计超过60个小时。18个人平均每人被卷进去3个多小时,这些时间本来可以用于开发或者测试。

三、常见误区拆解:为什么大多数团队的验收返工管理是失效的
在我接触过的几十个中小团队里,验收返工管理的问题高度雷同。下面拆解四个最典型的误区,每一个我都在真实项目里见过,也都在自己手上犯过。
1. 误区一:把验收标准等同于需求文档
很多团队认为需求文档写完了,验收标准就自然有了。但需求文档定义的是"做什么",验收标准定义的是"做到什么程度算做完",这是两个完全不同的维度。需求文档可以写"支持客户列表筛选",但验收标准必须写清楚"支持最多5个条件并列筛选、响应时间不超过2秒、空结果时显示明确的提示文案、筛选项支持保存为常用视图"。
没有第二层的定义,验收就变成了验收人的主观判断,而主观判断因人而异、因时而异。同一个功能,产品经理今天觉得可以过,明天心情不好就可能打回。
2. 误区二:验收就是"挑毛病"
我见过不少团队的验收会开成了"找茬大会"。验收人为了体现自己的严谨,会刻意挑一些边缘问题,或者提出一些"锦上添花"的改进建议,然后把这些和真正的功能缺陷混在一起,导致执行者分不清哪些必须改、哪些可以不改。
正确的验收动作应该是:对照事先约定的清单逐项确认,给出明确结论。结论只有三种:通过、有条件通过(列出具体条件)、不通过(说明具体原因)。验收人的个人偏好不应该成为打回的依据。
3. 误区三:返工就是"打回重做"
这是最普遍也最致命的误区。很多团队处理返工的方式极其简单:验收不通过,把任务状态改成"待处理",然后期待执行者自己搞清楚哪里有问题、改完之后重新提交。整个过程中,返工的原因没有记录、返工的范围没有界定、返工后的验收标准没有重新确认。
结果就是第二轮验收时,验收人发现问题还是没解决,执行者觉得自己明明改了,双方各执一词。返工变成了一场没有规则的游戏。
4. 误区四:用工具替代流程设计
有些团队买了一堆协同工具,任务看板、审批流、自动化通知全配上了,但验收返工依然混乱。原因很简单:工具是流程的载体,流程本身没设计清楚,工具只会把混乱数字化。我在一个客户那里见过非常典型的场景:他们花了两周时间在某项目管理平台里配置了复杂的验收审批流,但因为没有人定义"什么情况下触发返工""返工需要谁确认""返工后多久必须再验收",这个审批流跑了三个月就没人用了。

四、专业判断逻辑:验收返工闭环该怎么设计和运转
基于前面这些踩坑经验,我把验收返工闭环拆成五个环节,每个环节都有明确的输入、动作、输出和协同要点。这套逻辑我在不同规模的团队里验证过,核心结构不变,但具体执行细节需要根据团队情况调整。
1. 环节一:验收标准的前置设定
关键原则是:验收标准必须在任务启动时由执行者和验收者共同确认,而不是验收时才讨论。具体操作上,我建议采用"验收清单"的形式,每个任务在进入执行前,必须回答四个问题:
- 交付物是什么:具体到可以看见、可以点击、可以运行的东西,不是"完成了XX功能"这种描述。
- 质量要求是什么:性能指标、兼容性要求、边界情况处理方式,能数字化的尽量数字化。
- 时间节点是什么:不是"尽快",而是具体到某天某个时间点之前。
- 谁来验收:一个人,不是"大家看看",验收人要对结论负责。
这里最大的难点是"让执行者也认可验收标准"。我的经验是:验收清单不能由验收者单方面写好后甩给执行者,而应该由执行者先起草,验收者补充,双方确认后书面固化。这个过程会多花15到30分钟,但能省下的是后面几天的扯皮时间。
2. 环节二:验收执行的标准化动作
验收不是"看看做得怎么样",而是四个标准动作的串联:
- 对照清单逐项确认:打开验收清单,一项一项过,不跳项、不加项。
- 记录确认结果:每一项标记"通过"或"不通过",不通过的写明具体现象,不写"感觉不对"。
- 给出整体结论:通过、有条件通过、不通过。有条件通过必须列出条件清单。
- 同步结论给相关人:执行者、项目经理、下游依赖方都需要知道验收结果。
验收现场的角色分工也很重要。验收人负责判断和结论,执行人负责解释和记录,其他人可以旁听但不参与决策。我见过太多验收会开成"人人都是验收人"的混乱场面,最后谁都不负责。
3. 环节三:返工触发的判断框架
不是所有验收不通过都应该走返工流程。这里需要一个判断框架来区分三种情况:
| 情况 | 判断依据 | 处置方式 |
|---|---|---|
| 标准明确的执行偏差 | 验收清单有明确要求,交付物未达标 | 走标准返工流程 |
| 标准模糊导致的认知差异 | 验收清单没写清楚,双方理解不一致 | 先补充标准,再判断是否返工 |
| 任务定义本身有问题 | 执行过程中发现原定方向不可行 | 重新定义任务,不走返工流程 |
区分这三种情况的意义在于:避免把流程问题当成执行问题来处理。如果是标准模糊导致的返工,追责执行者毫无意义,应该改的是标准制定流程。
4. 环节四:返工过程的管理
返工一旦触发,必须走一个完整的重启流程,不能简单地把任务状态打回。这个流程包含四个动作:
- 原因说明:具体哪几项不通过,每项的原因是什么,越具体越好。
- 责任确认:不是追责,而是确认谁来负责修改、需要谁配合。
- 新截止时间:返工后的完成时间要重新约定,不能默认"尽快"。
- 重新验收约定:修改后按什么标准再验收,需要重新明确。
同时,返工期间的信息同步机制也很关键。我的做法是:返工任务的进展每天同步一次给验收人和项目经理,避免信息断层。如果返工超过3天还没完成,需要升级到项目经理层面判断是否调整计划。
5. 环节五:复盘与流程迭代
这是最容易被忽略但长期价值最高的环节。每一次返工都应该在项目复盘时被拿出来分析:这次返工暴露了流程的什么问题?下次怎么避免?我建议记录三个关键指标:返工率(返工任务数占总任务数的比例)、返工原因分布(标准问题、执行问题、需求变更各占多少)、平均返工处理时长。
复盘的产出不是一份报告,而是一个具体的规则修改。比如我们发现"验收清单由验收者单方面写"是导致返工的主要原因,那么规则就改成"验收清单必须由执行者先起草"。每次复盘只改一条规则,改完在下个项目里验证效果。这是我认为最有效的流程迭代方式。

五、具体案例与数据观察:一个真实项目如何用闭环思维改造验收返工
前面讲了方法论,这里用一个完整的项目案例来说明落地过程。这个项目是我2025年3月到6月参与的,客户是一家做企业服务的公司,项目团队22人,涉及三条业务线的系统整合,周期14周。
1. 项目背景与初始状态
客户方此前做过两期类似项目,都以延期和团队矛盾告终。这次项目启动前,客户的项目负责人找到我,希望从流程设计层面解决验收返工的问题。我做的第一件事是复盘了上一期项目的验收记录,发现一个典型模式:80%的返工任务在打回时只有一句"不通过",没有任何具体说明。执行者拿到任务后完全靠猜,改的方向经常和验收人的期待相反。
2. 我们做的四个关键改造
改造一:引入"验收清单先行"机制。每个开发任务在进入执行前,执行者必须提交一份验收清单草稿,验收者补充确认后固化。清单格式统一,包含交付物、质量要求、时间节点、验收人四项。这个机制在项目前两周执行得很别扭,很多人抱怨"多此一举",但到第四周之后,验收会的时长平均缩短了40%。
改造二:返工任务必须有三要素。返工任务在创建时,必须填写三项:不通过的具体项、每项的原因分类(标准问题/执行问题/需求变更)、重新验收的时间点。缺任何一项,返工任务无法提交。这个硬性约束倒逼验收人在给出结论时更加具体。
改造三:建立返工数据看板。项目组在用的项目管理平台本身支持自定义字段和统计视图,我们把返工原因、返工次数、返工处理时长做了可视化看板,每周项目例会前更新。这个看板成为团队讨论流程问题的客观依据,减少了情绪化争论。
改造四:双周复盘只改一条规则。双周复盘会上,团队投票选出当前最需要改的一条规则,改完在下个周期验证。比如第四周我们发现"返工任务的重启时间经常被忽略",于是增加了一条规则:返工任务必须在创建后2小时内确定新的截止时间,否则自动升级给项目经理。
3. 项目结果观察

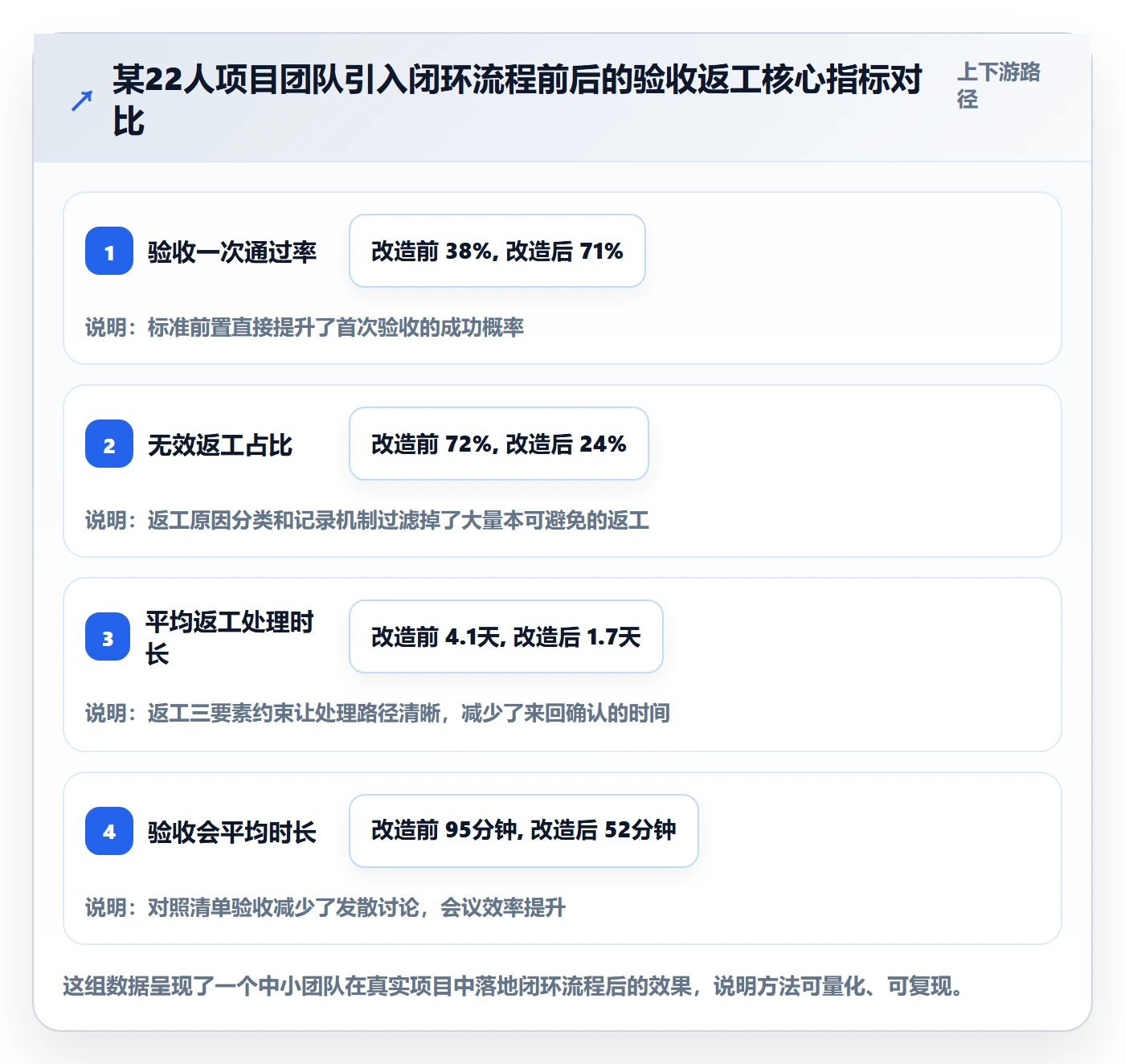

这个项目最终在15周内交付(原计划14周,延期1周),相比客户上一期项目延期6周的成绩有明显改善。具体数据方面:
| 指标 | 上一期项目 | 本期项目 | 变化 |
|---|---|---|---|
| 验收一次通过率 | 38% | 71% | 提升33个百分点 |
| 无效返工占比 | 72% | 24% | 下降48个百分点 |
| 平均返工处理时长 | 4.1天 | 1.7天 | 缩短2.4天 |
| 验收会平均时长 | 95分钟 | 52分钟 | 缩短43分钟 |
| 项目实际周期 | 20周 | 15周 | 缩短5周 |
需要说明的是,这个项目本身还引入了其他管理改进,所以不能把全部改善归因于验收返工流程的改造。但从团队成员的反馈看,验收返工环节的变化是他们感知最明显的。项目结束后的匿名调研中,83%的成员认为"验收标准前置"是对他们日常工作帮助最大的改变。
4. 关于工具选择的经验
这个项目里有一个具体的工具选择经验值得分享。客户原本使用的是某国外项目管理平台,虽然功能强大但团队使用率很低,主要原因是页面加载慢、中文支持不完整、审批流配置复杂。我们在项目中期切换到了PingCode,主要基于几个考虑:一是PingCode支持私有化部署,客户对数据安全有明确要求;二是它支持从Jira平滑迁移,客户之前的历史数据可以完整导过来;三是在国产替代的场景下,PingCode的服务响应速度和本地化支持更贴合国内企业的实际使用习惯。
PingCode主要服务中大型企业及100人以上的组织,对这个22人的项目团队来说,功能是绰绰有余的。切换之后,返工数据看板的更新从每周一次变成了实时同步,返工任务的字段强制填写也因为系统层面的配置而变得无法绕过。工具在这里的价值不是替代流程,而是让流程规则从"靠自觉"变成"有约束"。

六、不同情况下的行动建议
方法论不能一刀切,不同团队的情况不同,落地路径也应该有所差异。下面按照团队规模和成熟度,给出三套行动建议。
1. 5到15人小团队:先做最简版验收清单
小团队的特点是沟通成本低、决策快,但流程意识弱。这种情况下不要一上来就搭建复杂的流程体系,而是从一个最小动作开始:每个任务在开始前,用一张A4纸或者一个在线文档,写清楚"交付物、完成标准、截止时间、验收人"四项。就这四项,先坚持做一个月,看看效果。
返工环节,先做到一件事:返工任务必须写明"哪里不通过"和"什么时候改完"。不需要复杂的分类和统计,先把"打回即了事"的习惯改掉。
2. 15到50人团队:建立标准化流程和轻量数据看板
这个规模区间的团队,沟通开始出现损耗,口头约定容易走样,需要更结构化的流程。建议在验收清单的基础上,增加返工原因分类(标准问题/执行问题/需求变更)和返工数据记录。数据看板不追求复杂,能展示返工率、返工原因分布、平均处理时长三个指标就够。
流程推进的节奏建议是"每两周改一条规则",不要一次性改太多,否则团队会产生抵触。同时,项目经理需要承担流程 owner 的角色,负责监督规则执行和数据更新。
3. 50人以上团队:流程制度化,工具强约束
超过50人的团队,靠自觉和口头约定已经无法维持流程,必须依赖制度化和工具约束。验收清单模板化,返工任务字段强制填写,数据看板自动化更新。这些动作在工具层面配置好之后,不依赖个人的主动性,减少因为"某个关键人不在状态"导致流程失效的风险。
这个规模下还有一个容易被忽略的动作:跨项目复盘。把多个项目的返工数据放在一起看,能发现一些系统性问题,比如"某个角色的验收标准总是偏松""某类任务的返工率明显偏高"。这些发现能带来更高层面的流程改进。
4. 已经买了工具但没用起来的团队
如果你的团队属于这种情况,建议先停止工具层面的折腾,回头看三个问题:验收标准有没有真正前置?返工任务有没有结构化记录?复盘有没有产出具体的规则修改?这三个问题的答案是"没有"的时候,工具再先进也救不了流程。
先在一个小组或者一个项目里跑通这套流程,跑出效果之后再考虑推广和工具升级。工具是放大器,流程本身是信号源,信号源不清楚的时候,放大只会让混乱更明显。

七、不同情况下的取舍
流程改造本质上是资源分配问题,每一步都有取有舍。下面是我自己的几个判断,供你参考。
1. 速度和规范的取舍
前置验收标准会让每个任务启动多花15到30分钟,看起来是拖慢了进度。但我的经验是:这30分钟会省下后面至少2到4倍的时间。在项目节奏紧张的时候,这个取舍尤其要坚定。紧急任务可以缩短验收清单的长度,但不能取消这个环节。
唯一的例外是那种一小时的临时小任务,比如"帮我看一下这个报错"。这类任务不值得走完整流程,但也不该被算作正式任务的统计口径里,否则会拉低整体数据的参考性。
2. 严格记录和推进效率的取舍
返工任务强制填写三个字段,会让人觉得"填表太麻烦"。这种情况下我的建议是:字段可以精简,但不能没有。如果团队实在抵触,可以先把"原因分类"简化成"标准问题/其他"两个选项,把"重新验收时间"简化成"今天/本周/下周"三档。目的不是精确统计,而是让团队养成"返工需要说明原因"的意识。
3. 流程统一和团队差异的取舍
有些团队会问:"不同类型任务(开发、设计、运营)的验收标准差异很大,能不能用不同流程?"我的判断是:主流程(标准设定→验收执行→返工处理→复盘)保持统一,具体表单允许差异化。开发任务的验收清单偏技术指标,设计任务偏视觉和体验指标,运营任务偏数据指标,这些都是合理的。但流程环节本身不该有太多变体,否则协同成本会急剧上升。
4. 工具升级和流程沉淀的取舍
当团队感觉"现有工具不够用"的时候,先别急着换工具。先问自己:是工具的字段不够,还是流程本身没跑通?我见过很多团队换了三轮工具,流程问题依然存在,原因就在于每次换工具都在解决表面问题。真正需要升级工具的信号,是流程已经稳定运行三个月以上,且出现了现有工具无法支撑的具体需求。
5. 追求零返工和接受合理返工的取舍
有些管理者把"零返工"当成目标,这个目标本身是错的。合理的返工是质量保护机制,追求零返工只会让团队不敢暴露问题,把风险拖到最后爆发。我的判断标准是:看无效返工占比,不是看总返工次数。无效返工占比控制在30%以下,就可以认为是健康的。

八、FAQ:几个高频疑问的集中回应
1. 如果团队成员不配合怎么办?
不配合通常有两种原因,需要分别应对。第一种是"不理解为什么要改",这种情况需要用数据说话。把团队过去半年因为验收返工浪费的时间算出来,通常能得到一个让所有人惊讶的数字。第二种是"觉得麻烦、增加工作量",这种情况建议从最小动作开始,先跑一两个任务,让团队自己感受到变化。强推硬上通常适得其反。
2. 验收人和执行者意见不一致怎么办?
这种分歧的根源通常是验收标准有歧义。处理路径是:先回头检查验收清单,找出歧义点,双方重新确认这条标准的含义,同时把这次的分歧点记录为规则改进的输入。不要在分歧现场争论"到底算不算通过",那只是表面问题,本质是标准不够清晰。
3. 返工次数超过多少次应该升级处理?
我的经验值是同一个任务返工超过三次,就应该停下来升级处理。升级处理的动作不是继续返工,而是让项目经理介入,重新评估这个任务的定义是否合理、验收标准是否清晰、执行资源是否足够。三次以上的返工往往不是执行问题,而是任务设计问题。
4. 项目已经很赶了,还有必要走这套流程吗?
项目越赶,越需要走。原因很简单:紧急情况下最怕的不是资源不够,而是资源用错地方。返工一次浪费的时间,远比前置花15分钟写验收清单要多。当然,可以简化流程,比如验收清单可以只写"关键的三条标准",但不能取消。
5. 这套流程适合什么样的项目?
适合交付周期超过一个月、涉及多个角色协同、验收标准需要一定讨论才能确定的任务。不太适合一小时以内的临时任务、纯个人主导的小项目、以及标准极其明确的重复性任务(比如数据录入)。判断标准是:这个任务的验收结果会不会因为不同人的理解而有比较大差异。差异越大,越需要流程。
6. 如何衡量流程改造是否有效?
建议观察四个指标在连续两到三个项目周期内的变化:验收一次通过率、无效返工占比、平均返工处理时长、团队成员对流程清晰度的感知评分。不要只看单次项目的数据波动,要看趋势。流程改造的效果通常需要两到三个完整项目周期才能稳定体现。

九、写在最后:验收返工管理是项目团队的一种能力
回到开头那个CRM项目,如果重来一次,我会在项目启动的第一周就做一件事:找产品、开发、测试三个角色的代表,坐下来花半天时间,把第一批任务的验收标准一条一条写下来。这半天投入,我估计能省下后续至少三周的返工时间。这不是事后聪明,而是被47次返工硬生生教会的经验。
好的验收返工管理不是一种流程上的繁文缛节,而是团队的一种基础能力。它决定了团队能把多少精力用在真正创造价值的事情上,而不是用在无尽的扯皮、重做和情绪消耗上。这种能力的建立需要时间,但一旦形成,项目的可预期性会大幅提升。
如果你读到这里,我建议的下一步动作是:从下一个新任务开始,用一张验收清单(交付物、质量要求、时间节点、验收人四项)试试看。不要等,不要大张旗鼓地宣布流程改革。就用一个任务开始,做完之后问问执行者和验收者,这次验收比之前顺畅了多少。用一次真实的小实践去验证这套逻辑在你团队里是否成立,比读一百篇文章都有用。
验收返工不是问题,反复在同一类问题上翻车才是。当你开始用闭环的视角看待它,用数据记录它,用规则优化它,你会发现自己和团队的焦虑感都会明显下降。
常见问题解答(FAQ)
1. 验收标准到底该谁来定,执行者有没有发言权?
我们团队之前做项目,验收标准都是项目经理或者需求方单方面定的,执行的人根本没参与。结果每次验收的时候,执行者觉得标准不合理,验收的人觉得执行不到位,两边都很委屈。我就想知道,验收标准到底应该谁来定,执行者能不能提意见?
验收标准应该由任务发起人牵头起草,但必须在任务启动会上让执行者参与确认,最终由双方书面签字。具体做法是:发起人先写出交付物的三个核心要素,交付物形态、质量底线、截止时间,然后在启动会上逐条过一遍,执行者对每条给出“能做到”或“有困难”的反馈,有困难就当场调整或补充资源。
判断依据是:执行者没认可的验收标准,到了验收环节大概率会变成扯皮。所以标准不是单向命令,而是一份双方对齐的协议,执行者的参与不是削弱标准,而是让标准可落地。
2. 返工次数多了,怎么判断是该继续返工还是该重新定义任务?
我手上有个任务已经返工三次了,每次都是改完又被挑出新问题。团队里有人说继续改,有人说干脆重新拆任务。我自己也拿不准,到底是执行能力的问题,还是这个任务本身定义就有问题?
判断的核心分界线是:返工原因是否集中在同一类问题上。如果三次返工的原因各不相同,第一次是格式不对,第二次是数据口径有误,第三次是遗漏了某个模块,说明任务定义本身不够清晰,应该停下来重新拆解任务,把模糊的交付要求具体化。
如果三次返工都指向同一个问题,比如反复在同一个数据源上出错,那就是执行能力或资源不足的问题,继续返工的同时要补培训或换人。实操建议是:设一个返工阈值,同一任务返工达到三次就自动触发一次15分钟的复盘,由项目经理、执行者、验收人三方一起判定是“改执行”还是“改任务”,别让返工无限循环。
3. 验收的时候,验收人只挑毛病不给结论,这种情况怎么破?
我们团队有个验收人特别较真,每次验收都能挑出一堆问题,但从来不明确说通过还是不通过。执行者改了一轮又一轮,也不知道到底什么时候算完。这种情况到底该怎么处理?
验收人只挑毛病不给结论,本质是验收流程缺少“结论环节”的强制约束。解决办法是在验收流程里加一步:验收人必须从三个结论中选一个,通过、有条件通过、不通过。有条件通过要写清“条件是什么、什么时候复核”;不通过要写清“具体哪几项不达标、返工后重新验收的时间”。
这个规则要在任务启动时就写进验收清单,不是验收现场才提。如果验收人拒绝给结论,项目经理有权要求其在24小时内补充书面意见,否则视为通过。判断依据很简单:验收的目的是确认“能不能进入下一环节”,不是开一场无限期的挑错会。没有结论的验收,等于没验收。
4. 小团队没有复杂的项目管理工具,怎么用最轻的方式把验收返工流程跑起来?
我们团队就十来个人,用不上那种功能很重的项目管理平台,也不想为了验收返工专门买一套系统。有没有那种不依赖工具、用现有协作软件就能落地的最小流程?
最小可行流程只需要三样东西:一张共享表格、一个固定模板、一条同步规则。共享表格用现有的在线文档就行,列出任务名称、验收标准、验收人、验收结论、返工原因、返工截止时间六列。固定模板是每次任务启动时,发起人必须填完前四列才能开工。
同步规则是返工发生后,执行者当天在表格里更新返工原因和新截止时间,验收人第二天确认。这套流程不依赖任何特定项目管理工具,用在线文档加群通知就能跑。判断依据是:小团队的问题不是缺工具,而是缺规则。工具越轻,规则越要硬。等这套表格跑顺了,再考虑要不要迁移到某项目管理工具或某项目管理平台,而不是反过来。
核心关键词
文章包含AI辅助创作:任务验收返工全流程:项目成员协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456723
读者评论
文章把验收标准前置这点讲透了。我们团队就是需求文档写完就开工,验收时全靠产品经理一张嘴,返工四次都算少的。执行者先起草验收清单这个做法很实用,至少双方对'做完'的理解能对齐。
次返工里28次是同一任务反复打回,这个数据太真实了。我们项目也这样,打回时不写原因,开发改完再验收又发现新问题。返工必须走重启流程,原因、责任人、新截止时间、再验收标准一个都不能少。
工具替代流程那个误区说到我了。之前花两周配审批流,结果没人定义返工触发条件,三个月就废弃了。流程没设计清楚,工具只会把混乱数字化,这话一点不夸张。
五个环节的框架很完整,但中小团队落地最难的是复盘那步。项目一结束大家就散了,没人愿意再花时间分析返工根因。建议作者再展开讲讲怎么让复盘不流于形式。
