过去两年我参与过四个不同规模项目的验收流程重构,从 12 人的创业团队到 300 人以上的研发组织都经历过。一个反复出现的事实是:验收效率低,八成不是"成员不配合",而是验收记录从一开始就没有被当成"结构化数据"来设计。大多数团队的验收记录是一段自由文本,谁写谁发挥,结果就是验收人看不懂、复查人找不到、争议时拿不出依据。这篇文章不讲"验收很重要"这类废话,只讲一件事:怎样把验收记录设计成一套可复用、可追溯、能真正提速的结构化方法,以及在不同团队规模下应该怎么取模板、怎么取舍。
一、先把结论说清楚:验收记录提效的三个杠杆
如果你的团队现在验收记录写得很随意、验收会议开得很长、事后经常翻旧账,那么真正能带来效率提升的杠杆只有三个,且优先级是明确的。
第一个杠杆是字段标准化。把"验收对象、验收标准、判定条件、验收人、时间节点、证据附件"这六个字段固定下来,验收记录的返工率会立刻下降。原因很简单:验收争议几乎都出在这六个字段中某一个缺失或含糊。
第二个杠杆是场景化模板。不同行业的验收字段差异极大,软件研发任务的验收和工程施工的验收,字段重合度可能不到 40%。强行用一张"万能表",结果就是每个团队都在表外加备注,模板形同虚设。
第三个杠杆是与任务系统打通。纯文档形态的验收记录最大的问题是"脱节",任务在系统里流转,记录却在另一个文件夹里,验收时两边对不上。对 100 人以上的组织,这种脱节的成本会随规模线性放大。

我之所以把结论提前,是因为很多文章把"验收流程"讲得像一套管理学理论,读者看完不知道该先动哪一步。真实情况是:先做字段标准化,成本最低、见效最快;再做场景化模板,解决适配问题;最后考虑系统打通,解决规模问题。顺序反了,就会陷入"工具买了一大堆,记录还是写不明白"的困境。
二、背景与真实场景:验收记录为什么总在拖慢节奏
1. 三个我亲历的高频返工场景
场景一:标准含糊导致的反复确认。某次软件模块验收,开发在记录里写"功能已实现,测试通过",验收人看完直接打回,因为"测试通过"没有说明测了哪些用例、通过率多少、是否覆盖边界条件。来回沟通三轮,两天过去了,真正的技术问题一个都没解决。这不是态度问题,是记录字段设计问题。
场景二:记录缺失导致的追溯困难。一个交付类项目在三个月后出现争议,甲方认为某项指标未达标,乙方认为"当时口头确认过"。翻遍所有文档,没有一条记录写明该项指标的验收判定过程。最后只能靠会议纪要里一句模糊表述来扯皮。验收记录的第一价值不是"留痕",而是在争议发生时能复现当时的判断依据。
场景三:格式不统一导致的汇总成本。一个 200 人规模的研发组织,各小组自行其是,验收记录有的用 Excel、有的用文档、有的只在聊天记录里。月末汇总验收状态时,项目管理办公室要花整整两天做人工对齐。这个成本平时看不见,但每月都在发生。

2. 验收记录的本质:对齐判断标准,而不是记录结果
我观察到一个普遍的认知偏差:大多数人把验收记录当成"结果存档",所以只记录"通过/不通过"。但从效率和风险两个角度看,验收记录真正要解决的问题是在验收发生之前,就让人知道"什么算通过"。
换句话说,验收记录里最重要的不是结论,而是判定条件。如果一个验收记录删掉结论后仍然能让人判断出该不该通过,它就是合格的;如果删掉结论后完全看不懂,那它只是一张走过场的表。
这也解释了一个反常识现象:验收记录写得越"简洁"的团队,返工反而越多。因为它们省掉的是判定条件,留下的只是结论,而结论在争议时几乎没有任何说服力。

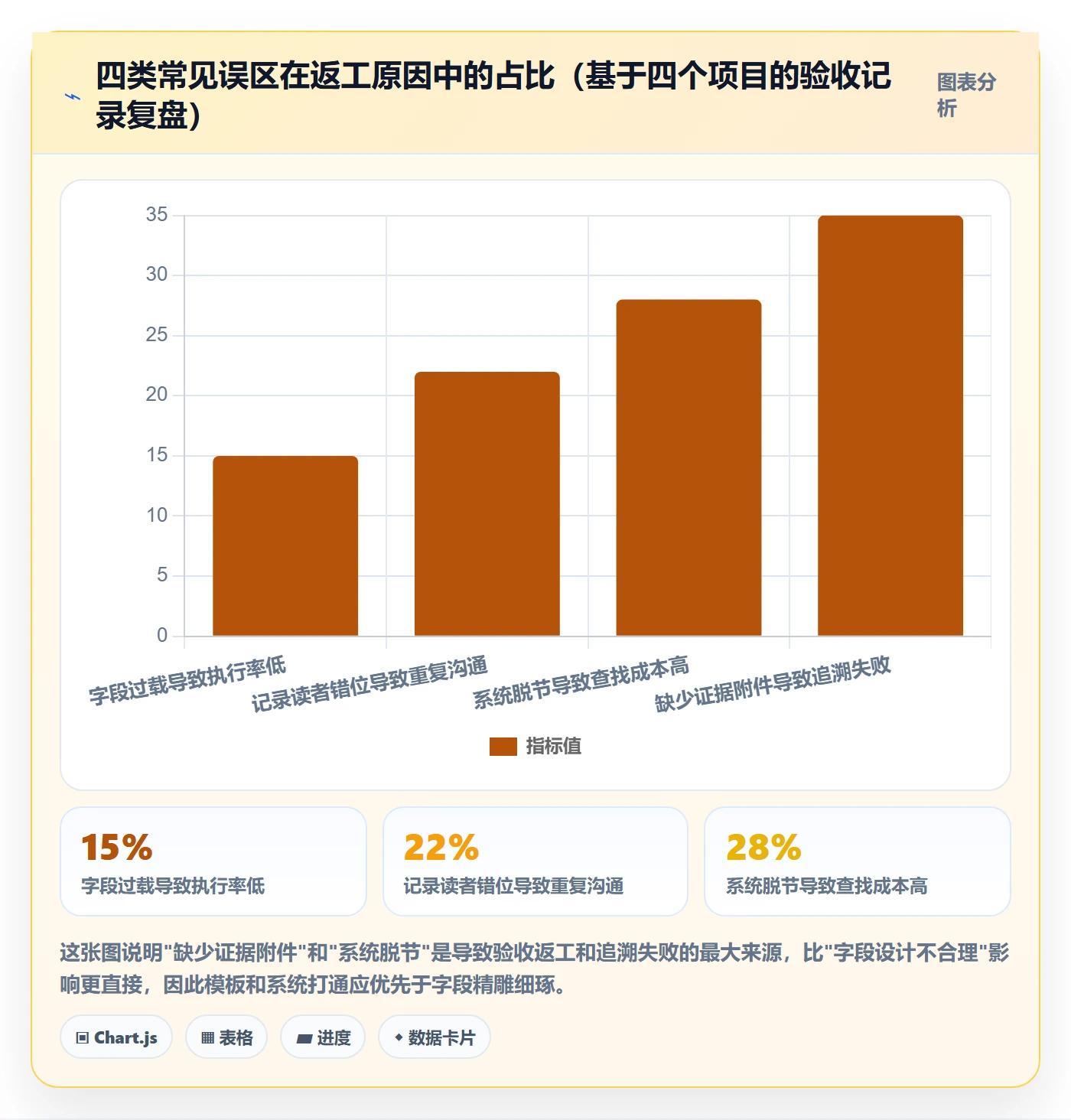

三、拆解常见误区:这四个坑我几乎在每个团队都见过
1. 模板越复杂越好?字段过载反而降低执行率
有些团队吃过"记录不全"的亏后,走向另一个极端:设计一个 30 多个字段的验收表,从"任务背景"到"风险登记"一应俱全。结果是执行成员填两次就放弃了,或者全部填"无"来应付。
我的判断是:验收记录字段数量应该控制在 8-12 个,并且区分"必填"和"选填"。必填字段是所有验收都必须回答的问题,选填字段按场景启用。字段一旦超过 15 个,执行率会断崖式下降,这是我在多个团队观察到的经验规律。
2. 记录只给上级看?忽略执行成员的可用性
很多验收记录是为了"向上汇报"而写的,字段设计围绕"领导想看什么"展开,却忘了记录的第一读者其实是下一个要接手的人。当下游成员接到任务时,如果无法从验收记录里快速理解"这个任务的边界和判定条件",就不得不重新问一遍。
我通常建议:验收记录的第一个用户,应该被假定为"完全不熟悉这个任务的同事"。如果他看完记录后能独立判断任务是否达标,这份记录才算合格。
3. 验收记录与任务系统脱节
这是中大型团队最典型的痛点。任务在系统里流转,验收记录却写在另一个文档工具里,两者之间没有关联字段。结果验收时要么凭记忆找,要么干脆重新问一遍。每一条验收记录都应该能反向链接回它对应的任务,否则它就是一个孤立的文档。
4. 把验收当成"终点"而不是"可追溯节点"
还有人把验收看成任务的终点,验收完就万事大吉。但真实项目里,交付后几个月甚至几年都可能需要复查。如果验收记录没有留存证据附件(测试报告、截图、签字确认等),事后追溯基本无从下手。

四、专业判断逻辑:验收记录应该怎么设计才提效
1. 判断原则:从"回答四个问题"出发倒推字段
我在设计验收记录结构时,通常用一个简单原则倒推:谁验收、验什么、怎么判、记录在哪。这四个问题覆盖了验收记录的全部核心信息,任何超出这四类的字段都值得怀疑。
- 谁验收:验收人和被验收人,以及最终判定责任人。多方会签时要明确谁是主验人。
- 验什么:验收对象与范围,包括明确排除项,防止范围蔓延。
- 怎么判:验收标准与判定条件,必须是可复核的客观描述,而非主观感受。
- 记录在哪:记录载体与留存方式,包括证据附件和归档路径。
2. 字段设计:六个必填 + 三个选填
基于上面的原则,我把通用型验收记录的字段拆成必填和选填两类,这是我在多个团队反复验证过的最小可用集合。
| 字段类别 | 字段名称 | 为什么需要 | 怎么写 |
|---|---|---|---|
| 必填 | 验收对象与范围 | 防止范围蔓延,明确"验的是什么" | 写清具体模块/交付物,并列出排除项 |
| 必填 | 验收标准 | 这是判定依据,也是争议时唯一可复核的内容 | 用可量化的描述,避免"基本可用""大致完成" |
| 必填 | 判定条件 | 把标准和结论之间的映射说清楚 | 写明临界值、通过阈值、例外处理方式 |
| 必填 | 验收人与时间节点 | 明确责任人和时间预期 | 写具体姓名或角色,时间精确到日 |
| 必填 | 验收结论 | 结论本身,但必须能被前面的字段支撑 | 通过/有条件通过/不通过三档,附理由 |
| 必填 | 证据附件 | 事后追溯的唯一凭据 | 测试报告、截图、签字件等,注明版本 |
| 选填 | 遗留问题与后续动作 | 有条件通过时必备 | 列出问题、责任人、整改期限 |
| 选填 | 关联任务编号 | 打通任务系统,便于反向查找 | 填写对应任务或工单的唯一编号 |
| 选填 | 验收方式 | 说明是会议验收、书面验收还是线上验收 | 一句话说明即可 |
注意这张表不是让你照抄,而是让你理解每个字段"为什么存在"。字段的取舍依据是它能否回答四个问题,而不是别人家的模板有几个格子。
3. 载体选择:三种记录形态的适用边界
验收记录的载体直接影响效率。我把常见的三种形态列出来,并给出适用边界。
| 载体形态 | 适用团队规模 | 优势 | 局限 |
|---|---|---|---|
| 纯文档/表格 | 12 人以下 | 零成本、上手快 | 无关联、无检索、易脱节 |
| 文档 + 命名规范 | 12-50 人 | 成本低,检索稍好 | 依赖执行纪律,易失效 |
| 任务系统内嵌验收记录 | 100 人以上 | 与任务强关联、可追溯、可统计 | 需要系统支持,初期迁移有成本 |
我在 100 人以上组织里最明显的体会是:当团队规模上来之后,验收记录与任务系统的关联不是"锦上添花",而是"基础设施"。因为在这个规模下,靠人工对齐已经不可能维持一致性。

五、具体案例与数据观察
1. 一个 300 人研发组织的验收记录重构案例
这是我在实际工作中跟踪过的一次重构。该组织有约 300 名研发人员,分布在多个产品线,此前验收记录分散在文档、表格和即时通讯记录中,月末汇总验收状态平均需要 12 人时,验收争议的平均排查时间为 8 人时每次。
重构分三步:统一字段(六必填三选填)、统一模板(按研发/交付两类分场景)、把验收记录嵌入任务流转节点。执行三个月后,月末汇总耗时降至 3 人时,争议排查时间降至 2 人时每次,且验收结论可统计率从约 40% 提升到 90% 以上。

这里有一组值得关注的数据:单条记录的填写耗时实际上略有上升(从约 6 分钟到约 7 分钟)。这常被用来反对结构化记录,但把汇总、排查、沟通这几项加进去后,整体人力成本是明显下降的。这个取舍在后面第八章会展开讲。
2. 中大型组织的实践参考:PingCode 场景
在 100 人以上的研发组织里做验收记录系统化,工具层的支持是关键。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于需要国产替代的团队是一个常见选项。
在这些组织里,验收记录嵌进任务系统的实际价值体现在三点:一是记录与任务天然关联,不依赖人工填写编号;二是验收状态可聚合统计,月末汇总不再靠人工;三是证据附件与记录同源存放,追溯时不需要在两个系统之间跳转。对于已经有任务系统的组织,验收记录是否内嵌,直接决定了验收数据能不能被复用。
需要强调的是,工具解决的是"关联和检索"问题,不解决"字段设计和判定条件"问题。如果字段本身设计得一塌糊涂,上再好的工具也只是把混乱搬到了系统里。工具的前提是方法与模板先跑通。

六、分场景模板思路:不要用一张万能表
1. 软件/研发类任务验收记录要点
研发任务的验收有两个特殊点:一是判定条件高度依赖测试用例,二是需求变更频繁导致范围容易漂移。所以研发类验收记录要额外强调三个维度。
- 用例覆盖:不能写"测试通过",要写"X 个用例执行 Y 个通过,覆盖率 Z%"。
- 范围冻结:记录验收时点的需求基线版本,防止后续变更扯皮。
- 遗留缺陷:列出未修复缺陷及处理约定,这是"有条件通过"的依据。
2. 工程/交付类任务验收记录要点
工程和交付类验收更强调客观指标和多方签字。
- 指标可复核:如尺寸、强度、性能参数,必须写清测量方法和依据标准。
- 会签记录:多方参与时,明确主验人和会签人角色。
- 留证方式:现场照片、检测报告、签字件作为附件,注明版本日期。
3. 通用型验收记录表结构示例
下面是通用型验收记录的字段结构示例,使用 YAML 格式便于复制到任何记录系统中。
acceptance_record:
验收对象: "订单模块-支付回调功能 v2.3"
验收范围:
包含: ["支付成功回调", "支付失败回调", "超时重试"]
排除: ["对账模块", "退款流程"]
验收标准: "所有支付场景回调成功率达 99.9% 以上"
判定条件: "连续 3 轮回归测试回调成功率 >= 99.9% 且无 P1 缺陷"
验收人:
主验人: "质量负责人"
被验人: "支付模块开发负责人"
时间节点:
提交验收: "2026-01-10"
验收完成: "2026-01-13"
验收结论: "有条件通过"
遗留问题:
描述: "超时重试在极端网络下偶发延迟"
责任人: "支付模块开发负责人"
整改期限: "2026-01-20"
证据附件:
"回归测试报告_v2.3.xlsx"
"回调成功率监控截图.png"
关联任务编号: "PAY-1024"
这份结构刻意控制在 11 个字段以内,且把范围拆成"包含/排除"两段,这是我在实践中发现最能防止范围蔓延的设计。
4. 验收前/中/后三个动作的落地清单
模板只是容器,真正让效率提升的是流程动作。我通常按验收前、验收中、验收后三段来组织。
- 验收前:清单化预检。被验人按模板自查六必填字段是否齐全,证据附件是否上传。
- 验收中:结构化记录。验收人按判定条件逐项确认,结论必须能被字段支撑。
- 验收后:可追溯归档。记录与任务建立关联,证据附件归档到可检索路径。

七、不同情况下的行动建议
1. 12 人以下团队:先做字段,别碰工具
这个规模的团队沟通成本低,靠一张规范化的表格就能跑顺。建议只做一件事:把六必填字段固化到一张表里,所有任务验收都走这张表。不要急着买系统,也不要设计过于复杂的模板,先让字段统一起来。
判断标准很简单:如果你现在能随口说出"我们验收记录里必填哪几个字段",并且团队成员答案一致,就基本到位了。
2. 12-50 人团队:加场景化模板 + 命名规范
这个规模开始出现"不同小组做法不一"的问题。建议在字段标准化的基础上,按你们最常见的两到三类任务做分场景模板,并强制统一文件命名规范,让检索成为可能。
命名规范的作用常被低估。我见过太多团队因为命名混乱,导致找一个三个月前的验收记录要花半小时。命名规范的收益是复利式的,越往后越明显。
3. 50-100 人团队:开始考虑记录与任务的关联
这个规模是过渡期。人工对齐开始吃力,但上系统还有迁移成本。我的建议是:先把"关联任务编号"从选填提升为必填,在现有文档体系里先建立关联习惯;同时评估任务系统的内嵌验收能力,为下一步做准备。
4. 100 人以上团队:优先把验收记录嵌入任务系统
到这个规模,人工对齐已经不可持续。建议优先选择支持验收记录内嵌、支持私有化部署、支持平滑迁移的任务管理平台。对于研发组织,PingCode 这类面向中大型企业的平台是常见选择,它支持私有化部署和 Jira 平滑迁移,对国产替代场景适配较好。
但要再次强调:先跑通方法与模板,再上工具。如果直接上工具而不统一字段和判定条件,只会把混乱放大到系统里,后续清理成本更高。

八、不同情况下的取舍
1. 填写成本 vs 追溯价值
这是最核心的一组取舍。结构化记录会让单条填写耗时略微上升(如前文案例中的 6 分钟到 7 分钟),但换来的是汇总和追溯成本的大幅下降。
我的判断原则是:如果一项记录在一年内被复查的概率超过 10%,就必须结构化;如果几乎不会被复查,就简化到最小字段。不是所有任务都需要完整记录,区分重要任务和日常任务,是取舍的第一步。
2. 模板灵活性 vs 执行一致性
过于灵活的模板执行一致性差,过于刚性的模板则无法适配真实场景。我的做法是固定必填字段(保证一致性),开放选填字段(保留灵活性)。这个二分法让模板既有纪律又不僵硬。
3. 人工对齐 vs 系统关联
50 人以上时,人工对齐的隐性成本会急剧上升。但系统关联也有迁移成本和培训成本。取舍的关键指标是:你们每月花在"对齐验收状态"上的人工时间是否超过 20 人时。超过这个量级,系统关联的投入就基本值得。
4. 通用模板 vs 分场景模板
通用模板维护成本低,但适配差;分场景模板适配好,但需要持续维护。我的建议是先做通用模板,等出现明显的两三类差异后再拆分。过早拆分会导致模板版本管理混乱。

九、可复用清单与下一步建议
1. 验收记录自查清单(8 条)
- 验收对象是否写清,并明确列出排除项?
- 验收标准是否可量化、可复核?
- 判定条件是否给出阈值或临界值?
- 验收人是否明确主验人和被验人?
- 时间节点是否精确到日?
- 证据附件是否上传并注明版本?
- 记录是否能反向关联到对应任务?
- 记录是否存放在可检索的统一路径?
2. 下一步行动建议
如果你准备动手,我建议按下面的顺序推进,不要跳步。
- 第一周:把六必填字段固化到一张表里,选一个正在进行的任务做试点。
- 第二周:收集试点反馈,重点看判定条件是否写清楚、证据附件是否够用。
- 第三周:按团队最常见的两类任务做分场景模板,统一命名规范。
- 第一个月:统计一次月度汇总耗时和返工次数,用数据判断是否需要系统关联。
- 第二个月起:如团队规模在 100 人以上,评估任务系统内嵌验收记录的能力,优先考虑支持私有化部署和平滑迁移的平台。
最后说一句我的核心判断:验收记录的效率问题,本质上是"判断标准有没有被提前写清楚"的问题。模板和工具都是手段,先对齐判断标准;只要这一步做到位,即使暂时没有系统,效率也会明显提升。反过来,标准不清、工具再好也白搭。
3. 常见问题
问:小团队真的需要结构化验收记录吗?需要,但可以极简。12 人以下团队用一张六字段表即可,重点是字段统一,而不是字段全面。
问:结构化记录会不会增加成员负担?单条填写耗时会略微上升,但汇总和追溯成本大幅下降,整体是净收益。关键是控制必填字段数量,不要超过 8-12 个。
问:什么时候该把验收记录放进任务系统?当每月用于对齐验收状态的人工时间超过 20 人时,或团队规模超过 100 人时,系统关联的投入基本值得。在此之前,先把字段和模板跑通。
常见问题解答(FAQ)
1. 验收记录到底该写哪些字段,才不会变成流水账?
我们团队之前也用过验收记录表,但每次填完都没人回头看,感觉就是走个形式。我一直在想,是不是字段没设计对,导致记录既不能帮我判断任务是否真的完成,也不能在出问题时当依据。到底哪些字段是必需的,哪些可以砍掉?
判断字段是否必需,只看一个标准:这条信息在两周后还能不能帮你做判断。能,就留;不能,就是流水账。实操上分四类字段。第一类是验收对象与范围,写清验的是哪个任务、哪一版交付物、覆盖哪些模块,避免验收后扯皮说我以为验的是另一个东西。
第二类是判定条件,把完成标准写成可勾选的条目,比如接口返回200、页面加载小于2秒、字段无缺失,而不是写质量良好这种无法判定的词。第三类是验收人与时间,写清谁验的、什么时候验的、验的是第几次提交。第四类是结论与例外,写通过、有条件通过还是不通过,有条件通过的必须注明遗留项和责任人。
其余字段如备注、附件、心情一律砍掉。字段多不等于记录好,能支撑追溯和判断才是关键。
2. 验收记录用文档表格还是放进任务管理工具里,哪个效率更高?
我们现在是用在线表格记验收,项目一多就散落在好几个文件里,找一条历史记录要翻半天。有人建议直接放到任务管理工具里,但迁移和统一格式又要花时间。我纠结的是,为了效率提升,到底值不值得换工具?
判断依据是记录的检索频率和追溯成本。如果你们一个月内需要回查验收记录超过五次,或者出过因为找不到记录而返工的情况,就值得迁移到任务管理工具里。文档表格的问题是版本分散、字段不统一、和任务状态脱节,验收通过后任务还显示进行中,很容易漏更新。
任务管理工具的优势是把验收记录挂在任务下,状态、责任人、时间自动关联,回查时按任务或人筛选即可。实操建议是不要一次性全量迁移,先选一个正在跑的项目做试点,把四类核心字段在工具里配置成固定字段,跑完一个迭代后再决定是否推广。
如果团队规模小于五人且项目周期很短,文档表格加上固定的字段约定也能用,不必为了工具而工具。判断的核心不是哪个工具更高级,而是追溯一次记录需要多长时间。
3. 验收标准写不清楚,是不是效率低的根本原因?
我们组每次验收都要来回确认好几轮,成员说自己做完了,我一验又发现不符合预期。我怀疑问题不在记录本身,而在于一开始就没有把验收标准说清楚。这种情况该怎么改?
验收反复确认,八成不是记录环节的问题,而是验收标准在任务分派时就没对齐。记录只是把标准落下来,标准本身模糊,记得再规范也没用。可执行的做法是分两步。第一步,在任务开始前把验收标准写成清单,每条都要能回答是或否,比如支持导出Excel、错误日志包含请求ID,而不是写功能完善、体验流畅这类主观词。
第二步,在验收记录里直接把这份清单复刻过来,逐条勾选,勾选不通过就写清差距和复验时间。判断标准是否清晰的简单测试是:把这条标准给另一个没参与该任务的同事看,他能不能独立判断通过与否。能,就是清晰;不能,就是还要拆。把标准前置到任务分派阶段,验收当天的沟通轮次通常能从三四轮降到一轮。
4. 验收记录做完之后怎么归档,才能既方便追溯又不增加负担?
我们现在验完就把表格丢在群里,过一段时间要找依据根本找不到。但要是每条都认真归档,又觉得太费时间。有没有一种归档方式,既不增加太多工作量,又能保证需要的时候查得到?
归档的关键是定规则,而不是定动作。先定三个规则。第一,归档位置统一,所有验收记录只放一个地方,可以是任务管理工具的任务详情,也可以是固定的项目文件夹,禁止散落在群聊里。第二,命名或索引规则统一,至少包含项目名、任务名、验收日期三个要素,这样按关键词就能筛出来。
第三,归档时机统一,验收结论一旦确定就立刻归档,不要攒到项目结束再补。执行层面,任务管理工具通常可以做到验收记录随任务状态自动留存,几乎不增加额外动作,这是它比文档表格省力的地方。如果坚持用文档,至少做到每个项目一个文件夹、每次验收一条独立记录,不要把所有项目塞进一张大表。
判断归档是否合格的标准是:换一个没参与项目的人,能不能在五分钟内找到某条验收记录并看懂结论。能做到,负担就没有白费。
核心关键词
文章包含AI辅助创作:验收记录实操方法:项目成员提升任务验收效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456458
读者评论
把验收记录当结构化数据来设计这个观点很到位。我们团队以前就是自由文本,验收人看不懂、复查找不到,后来固定了六个必填字段,返工率明显下降。
人以上组织验收记录内嵌任务系统确实是刚需。我们200人规模,各小组记录格式不一,月末汇总要两天人工对齐,这个成本平时看不见但每月都在发生。
单条记录填写耗时从6分钟升到7分钟这个数据很真实。很多人只看这个就反对结构化,但把汇总和排查加进去,整体人力成本是明显下降的,这个取舍讲得清楚。
缺少证据附件导致追溯失败占35%这个数据有共鸣。我们项目交付后三个月出争议,翻遍文档没有判定过程记录,最后只能靠会议纪要扯皮,教训深刻。
先做字段标准化再做模板最后系统打通,这个顺序很关键。很多团队反过来,工具买了一大堆,记录还是写不明白,钱花了问题没解决。
