去年第三季度,我帮一家做工业设备的公司做管理诊断,访谈了17位中层管理者。问到一个问题:“你们部门交付的任务,验收是谁说了算?”17个人里,有11个人的回答本质上都是同一句话,“看情况”。更有意思的是,同一批项目,我问他们“上个月有几个任务验收不通过”,超过一半的人答不上来具体数字。这不是个例。验收标准缺失或形同虚设,是中小企业从“人治”走向“制度化”过程中最容易卡住的一环。
它不像绩效考核那样被反复讨论,也不像OKR那样有流行概念加持,但它直接决定了:任务交付到底有没有“合格线”,团队协作到底是靠共识还是靠嗓门。
这篇文章不讲“验收标准很重要”这种谁都知道的话。我想讲清楚的是:为什么大多数企业建不起来验收标准,不是因为不会写,而是因为从一开始就把验收标准放错了位置,把它当成了考核工具,而不是交付工具。我会结合我过去几年在几十家企业的实操观察,拆解从0到1搭建验收标准的完整路径,包括最小可行方案、落地阻力和取舍判断。如果你正打算给团队建立一套验收规范,或者已经有一版但执行不下去,这篇内容应该能帮你少走一些弯路。
一、先给结论:验收标准不是“考核表”,而是“交付协议”
很多管理者第一次尝试做验收标准时,会下意识地写成一张打分表:任务完成度30分、质量40分、时效30分,加起来100分,低于80分算不通过。这套东西看起来专业,实际推行起来几乎必然失败。原因很简单:它把验收从“确认交付物是否达标”变成了“给人打分”,而一旦涉及打分,讨论的焦点就从任务本身转移到了人情和博弈上。
1. 验收标准要解决的问题,是“交付物是否合格”
真正的验收标准,回答的是一个非常具体的问题:这个任务交付出来的东西,满足哪些条件才算合格?它针对的是“物”,不是“人”。比如“客户方案文档交付”,验收标准可能是:包含报价明细表、包含交付周期承诺、经法务确认无风险条款、客户对接人书面确认收到。这四条每一条都是可验证的,跟“谁做得好不好”没有关系。
当标准针对“物”的时候,验收就变成了一个核对过程,争议会大幅减少。而当标准针对“人”的时候,验收就变成了评价过程,争议几乎不可避免。这是我在大量企业里反复看到的分水岭。
2. 一个反常识判断:验收标准越简单,执行率越高
我见过不少团队花两周时间制定出一份精美的验收标准手册,涵盖十几类任务、几十个维度、上百个检查点。结果三个月后我去回访,问他们用了吗,负责人苦笑说“太复杂了,大家还是按老办法来”。
验收标准的执行率,跟它的复杂程度成反比。一份只有五条检查项、但人人都在用的验收清单,价值远高于一份五十条、但躺在文件夹里的规范文档。从0到1阶段,目标不是“完整”,而是“跑起来”。

3. 管理者的角色:不是定标准的人,而是组织共识的人
我经常跟管理者说一句话:验收标准不应该由你一个人拍板,而应该由你组织、团队共创、你校准。原因很实际,你自己定的标准,执行时员工没有参与感,遇到模糊地带第一反应是“这不是我理解的”;而团队参与讨论出来的标准,哪怕粗糙一点,执行意愿也完全不同。
管理者的核心工作,是确保标准清晰、可验证、有共识,并带头对照标准验收,而不是替所有人写出每一条细则。
二、真实场景:验收扯皮的三种典型画面
为了让后面的方法更具体,我先还原三种我亲眼见过的验收场景。它们几乎是所有验收问题的原型。
1. 场景一:任务交付时的“薛定谔的完成”
某SaaS公司的市场部,让设计出一版活动落地页。任务发出时说的是“下周三之前给我”。周三下午,设计师发来链接,说“做好了”。市场负责人打开一看,发现移动端排版错位、主视觉图没按品牌规范、报名表单缺了字段。设计师说“你说的做好了啊,页面能打开”。两人都不算撒谎,因为他们对“做好”的理解从来就不一致。
这就是没有验收标准的典型后果,“完成”成了一个主观词,每个人按自己的理解填内容。最后要么返工耽误上线,要么勉强上线影响转化。
2. 场景二:跨部门协作时的“甩锅循环”
一家制造企业,销售部门提交给交付部门的项目资料经常缺项。交付部门验收时说“资料不全,没法排期”,销售说“客户那边就给了这些”。两边僵持,最后升级到副总那里裁决。副总问:“你们之前有没有约定过资料清单?”两边都沉默。没有约定,就没有标准;没有标准,就只能靠权力裁决。而权力裁决每次都消耗管理层的精力。
3. 场景三:绩效谈话时的“翻旧账”
还有一种更隐蔽的后果,出现在季度末。管理者给某个员工打了较低的评价,员工反问:“上个月那几个任务你不是都说没问题吗?”管理者说“当时是能用,但不代表做得好”。员工不服。问题出在哪里?验收的时候没有明确标准,绩效的时候却拿出了隐含标准。这是最伤士气的一种情况,因为它让员工觉得规则是“后置”的、不可预测的。

三、常见误区:为什么你的验收标准建了也没用
在推进验收标准这件事上,我观察到几个高频误区。它们表面上各不相同,但底层逻辑是一致的,把验收标准理解成了“管控工具”。
1. 误区一:把验收标准写成“尽量做好”
“及时响应”“质量合格”“客户满意”,这些词在验收标准里出现,基本等于没写。因为它们无法被观察,无法被核对。一个标准能否成立,检验方法只有一个:两个不同的人拿着它去核对同一个交付物,能不能得出相同结论。如果两个人的判断不一样,这个标准就是失效的。
比如“及时响应”改成“客户在工作时间发起咨询后2小时内首次回复”,就变得可核对了。这不是抠字眼,而是把主观判断转化为客观事实。
2. 误区二:一上来就想覆盖所有任务类型
企业里的任务类型五花八门:研发任务、市场任务、销售任务、行政任务、创意任务……如果一开始就想给每类任务都定标准,工作量巨大,且大部分标准会因为不常使用而形同虚设。
我通常建议:先选一类高频、跨角色、交付物清晰的任务试点。比如“客户方案交付”“产品版本发布”“月度报表提交”。一类跑通了,再复制到其他类型。从0到1的重点是“1”,不是“全”。
3. 误区三:验收不通过就等于扣钱
把验收结果直接和惩罚挂钩,是压垮验收标准的最后一根稻草。因为一旦挂钩,员工的行为会从“把事做好”转向“别被扣钱”,会有意识地规避那些验收标准严格的任务,或者想办法让验收者“通融”。
验收的第一用途是发现改进点,不是分配惩罚。验收不通过,先复盘标准本身是否合理、执行环节是否到位,再考虑人的因素。惩罚是最后一环,不是第一环。
4. 误区四:标准定了就不动
市场和业务都在变,验收标准当然也要迭代。我见过一些团队,年初定的标准,到年底还在用,但业务方向早就变了。结果标准成了摆设,或者成了阻碍。
我的建议是:每季度做一次验收标准复盘,只问三个问题,哪些标准从没用过?哪些标准经常引起争议?哪些标准已经不符合当前业务?该删的删,该改的改。标准是活的工具,不是死的文书。

四、专业判断逻辑:验收标准设计的四个原则
讲了误区和场景,接下来讲方法。我把验收标准设计归纳成四个原则,它们构成了后面的四步法的底层逻辑。
1. 原则一:可观察,而不是可感受
验收标准必须能被观察或核对,而不是依赖感受或印象。“文档结构清晰”不可观察,“文档包含封面、目录、页码、版本号”可观察。前者是评价,后者是事实。
这一点对创意类任务尤其重要。很多人说创意类任务无法量化,其实不是无法量化,而是用错了方式。创意类任务的验收标准不应该定“好不好”,而应该定“做没做到”。比如设计任务,可以定:提供了3版方案、每版都有移动端和桌面端、配色符合品牌色板、主文案在首屏可读。这些都可以观察,而“好不好看”留给决策者。
2. 原则二:可共识,而不是可解释
标准写出来之后,要在团队里过一遍,确保每个人理解一致。检验方法很简单:让团队成员分别复述验收标准,看是否一致。如果说法不一,说明标准存在解释空间,需要继续细化。
这不是浪费时间。前期多花两小时对齐,后期能省下几十个小时的扯皮。
3. 原则三:可追溯,而不是可遗忘
验收结果要有记录,能查、能复盘。这不是为了追责,而是为了迭代。当某个标准反复引起争议时,你能翻出记录看看到底是哪一步出了问题。
记录不必复杂,一个任务名、一次验收时间、验收人、结论、备注,就足够了。关键是要有,要有地方查。
4. 原则四:可迭代,而不是可永恒
最后一条,验收标准要定期迭代。我在前面提过,这里再强调一次:标准是活的,业务在变,标准必须跟着变。一个从不修订的标准,要么被架空,要么成为负担。
迭代的触发条件可以包括:业务方向调整、验收争议频次上升、标准使用率下降、新任务类型出现。不必等年度复盘,随时可以修订。

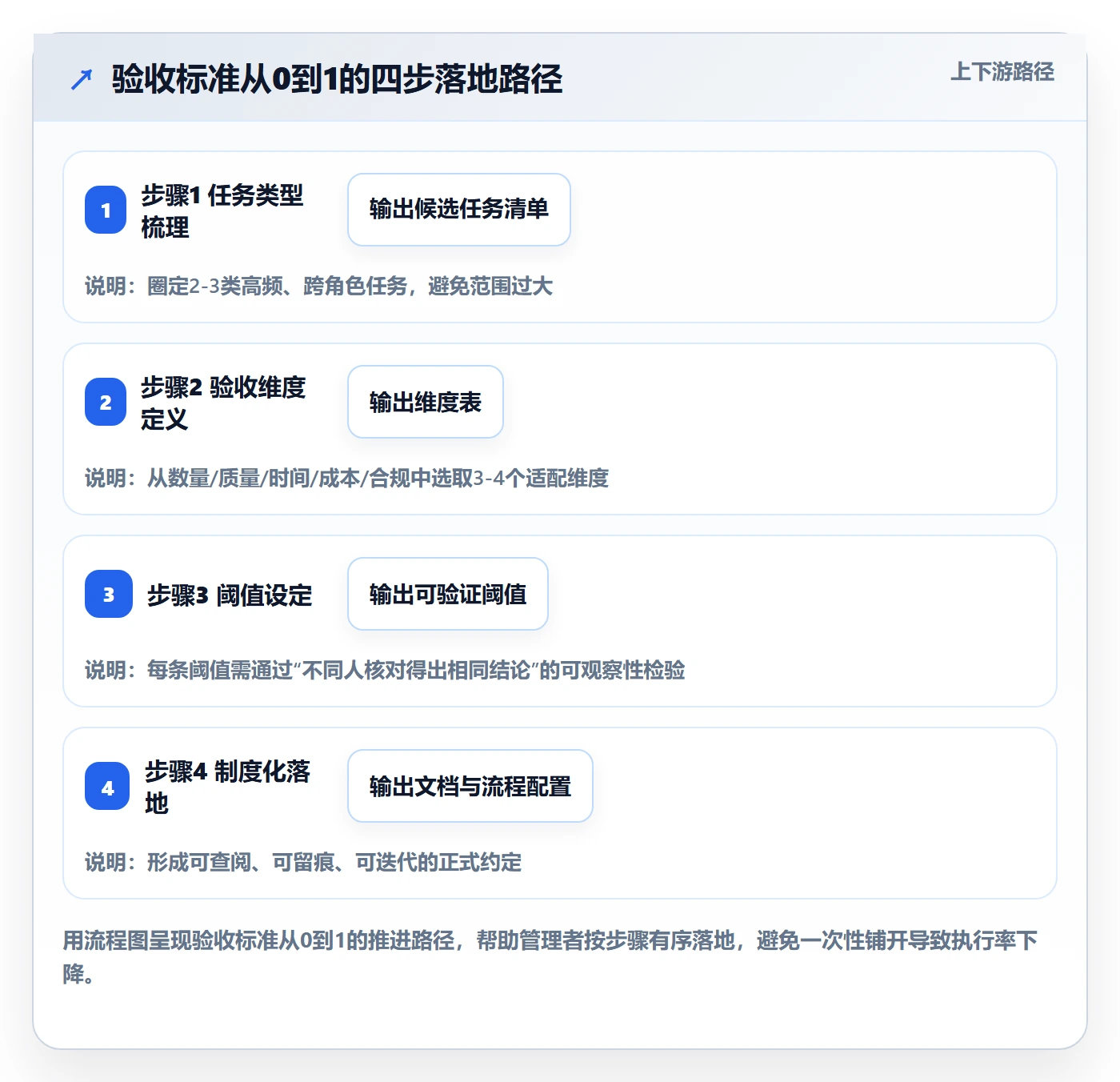

五、从0到1的四步法:把标准建起来并跑起来
讲完原则,讲具体做法。这套四步法是我在多个团队推进验收标准时反复使用的路径,不复杂,但要求每一步扎实落地。
1. 第一步:梳理任务类型
先回答一个问题:你们团队经常交付的任务,有哪几类?分类维度可以是按交付物形态(文档类、代码类、设计类、数据类)、按协作形态(个人任务、跨角色任务、跨部门任务)、按频次(日/周/月/季)。分类的目的是找出高频任务,作为第一批试点。
我通常建议把范围收窄到两三类高频任务。比如一个产品团队,可以先做“产品需求文档交付”和“版本发布验收”两类。这两类频次高、涉及角色多、交付物清晰,最适合试点。
2. 第二步:定义验收维度
对每类任务,明确验收维度。我最常用的五个维度是:数量、质量、时间、成本、合规。不是每个任务都需要五个维度,通常取其中三到四个即可。
| 验收维度 | 要回答的问题 | 示例 |
|---|---|---|
| 数量 | 交付物数量是否达到约定 | 方案提供3版;每版含桌面端与移动端 |
| 质量 | 交付物内容是否满足要求 | 文档包含封面、目录、版本号;代码通过静态检查 |
| 时间 | 交付时间是否在约定范围内 | 周三18:00前提交;延迟需提前24小时同步 |
| 成本 | 交付消耗的资源是否在预算内 | 外包预算不超过1.5万元;云资源不超过200元 |
| 合规 | 是否满足内部规范或外部要求 | 经法务审核;符合品牌色板;符合数据安全规定 |
这张表可以直接拿去用,但不要照抄示例。每个任务类型的验收维度,必须根据它的交付物特点来定。比如研发任务的“质量”维度可能是单元测试覆盖率、缺陷密度;市场任务的“质量”维度可能是文案合规、素材齐全。
3. 第三步:设定合格阈值
维度定了,接下来是阈值。阈值要满足三个条件:可量化、能验证、团队认可。举几个我常用的写法:
- “覆盖率不低于70%”而不是“覆盖率较高”
- “响应时间在2个工作小时内”而不是“及时响应”
- “缺陷数量不超过3个”而不是“缺陷较少”
- “客户书面确认收到”而不是“客户满意”
阈值不求完美,先求可用。如果某条阈值团队争议很大,可以先按多数人的意见定一个初值,跑一个周期再调整。
4. 第四步:形成制度文档并落地
最后一步是把验收标准写下来、走一遍流程、形成记录。这里我要特别强调,验收标准不能只存在管理者脑子里,必须形成可查阅的文档或系统配置,否则它永远是一份“私人标准”。
对于中大型企业,把验收标准配置到项目管理平台里是一个高效做法。例如 PingCode 这类面向中大型企业(100人以上组织)的项目管理平台,支持把任务类型的验收清单配置为任务模板或工作流节点,验收人可以直接在任务中对照核对并留痕。PingCode 支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景下的常见选择。这种做法的好处是标准不再靠口口相传,而是固化在流程里,新人接手也能照做。
对于小团队,用文档或表格也能起步,关键是“写在纸上、跑起来、有记录”。形式不重要,可执行才重要。

六、最小可行版本:小团队的第一版验收标准怎么做
前面讲的是通用方法,但很多读者可能来自小团队,十几个人、甚至几个人。他们最关心的是:“我们规模小,需要搞这么正式吗?如果要搞,最小版本长什么样?”
1. 先选一类高频任务试点
不要全面铺开,只选一类。我通常建议选那类“最近三个月因为交付歧义返工最多”的任务,因为团队对痛点感受最深,试点阻力最小,效果也最容易被看到。
2. 用检查清单代替评分表
小团队不需要打分。一张检查清单就够了,每条只需回答“是 / 否”。比如“客户方案交付验收清单”:
- 报价明细是否完整?(是/否)
- 交付周期是否明确?(是/否)
- 法务是否确认无风险条款?(是/否)
- 客户是否书面确认收到?(是/否)
四个“是”即通过,任何一个“否”即视为未完成。检查清单的最大优势是核对成本低,容易坚持。评分表需要思考,检查清单只需要核对。
3. 跑一个周期后复盘迭代
跑一个月或两个月,然后复盘。复盘只需要三个问题:哪些检查项经常不过?哪些检查项从没有不过?还有哪些问题本来应该加进去但没加?根据这三个问题的答案修订清单。
这个过程本身就是在训练团队的验收意识。一版会迭代的粗糙标准,远比一版从不修订的完美标准有价值。
4. 小团队的三条底线
如果只记三条,我建议是:第一,只选一类任务起步;第二,检查项不超过五条;第三,每次交付都对照一遍。做到这三条,你的验收标准就已经跑起来了,后面再慢慢扩。

七、怎么让验收标准不变成“墙上的纸”
标准建起来是一回事,用得起来是另一回事。我见过太多团队的标准文档,最后都躺在共享盘里。要让它活着,有几个关键动作。
1. 管理者带头对照标准验收
这是最重要的一条。管理者说“我们以后按标准来”,但自己验收时还是凭感觉说“我觉得可以”,那标准立刻沦为空话。管理者每一次验收,都是一次标准宣示。你对照标准验收,团队就知道标准是真的;你凭感觉验收,团队就知道标准是摆设。
2. 让团队参与标准制定
标准不是从上往下压的,而是共同讨论出来的。原因很实际:参与制定的人,理解更深、执行意愿更强,也更愿意在你不在场时照着做。组织一次一小时的共创会,效果远超过你一个人写一星期。
3. 建立争议处理机制
再完善的标准也会遇到“标准没覆盖”的情况。这时候不能让验收人和交付人自己吵,要有升级路径。我的建议是:标准未覆盖的情况,先由双方记录争议点,交由上级或标准owner裁决,裁决结果作为下一次标准迭代的输入。这样争议不仅被解决,还变成了标准进化的养料。
4. 定期迭代并公开修订记录
标准修订后要让所有人知道,并且说明为什么改。比如“本月增加了客户书面确认这一条,因为过去三个月有3次客户说没收到”。这种公开修订本身就是一种管理沟通,它让团队感受到标准是活的、是回应现实问题的,而不是拍脑袋定的。
5. 把验收结果和复盘挂钩,而不是和惩罚挂钩
验收不通过时,先复盘三件事:标准是否合理、执行是否到位、资源是否充足。只有确认是执行态度问题,才考虑后续处理。这个顺序不能颠倒,颠倒了,验收标准就会变成大家想躲的东西。

八、常见问题与避坑指南
接下来回答几个高频疑问,都是我实际被问过很多次的。
1. 创意类任务怎么验收?
创意类任务不能验收“好不好”,但可以验收“做没做到”。具体做法是:把任务拆成可观察的过程和约束条件。比如设计任务,可以验收:方案数量、覆盖场景(移动端/桌面端)、品牌规范符合度、关键信息可读性。至于美不美、有没有创意,由决策者在方案之间做选择,而不是在验收环节打勾。
2. 验收标准太细,会不会束缚员工?
会。所以我一直强调:验收标准针对“交付物合格线”,不针对“怎么做”。它约束的是“结果必须达标”,不是“过程必须照做”。合格线之上的发挥空间越大越好。如果员工觉得被束缚,通常是标准越界了,从“合格线”变成了“操作指南”,需要及时纠偏。
3. 跨部门协作任务谁来验收?
跨部门任务最容易扯皮,因为验收人是谁往往不清晰。我的建议是:跨部门任务的验收人应该由“任务发起方”或者“下游使用方”担任,因为他们是“交付物”的直接使用者。谁用这份交付物,谁就是验收人。这一条要提前约定,不要等到交付时才决定。
4. 验收不通过怎么处理才不伤士气?
三步走:先确认标准是否清晰、再确认执行是否到位、最后再考虑人的因素。前两步确认完,如果确实是执行态度问题,再谈后续。这样做的好处是让团队看到,验收标准是公正的工具,不是针对谁。伤士气通常是因为跳过了前两步,直接对人。
5. 小团队需要走这么完整的流程吗?
不需要。小团队可以只做“一类任务+五条检查项+每次对照”这三件事,跑起来就是成功。等团队规模扩大、任务类型变多,再逐步扩展。从0到1的重点是“有”,不是“全”。
6. 用表格还是用工具?
看规模。五人以内的团队,一份共享文档或表格就够。任务量大、角色多、跨部门协作频繁的中大型组织,建议把验收标准配置到项目管理平台里,和任务流程绑定。对于 100 人以上、有合规或私有化部署诉求的企业,可以考虑支持私有化部署的 PingCode 这类平台,顺带解决 Jira 迁移带来的数据断档问题。核心判断标准只有一个:当你要核对标准时,能不能在五秒内找到它。能,就是合适的工具;不能,就换一种方式。

九、不同情况下的行动建议
最后一部分,我给三类不同情况的团队分别给出行动建议。你可以对照自己的情况选择对应路径。
1. 情况一:完全没有验收标准,交付靠口头
这类团队优先级最高,收益也最大。建议本周就做三件事:第一,组织一次一小时的会,列出最近三个月引起返工最多的三类任务;第二,挑其中一类,用检查清单形式写出五条验收项;第三,下一周所有该类任务交付时,对照清单验收并记录。三周后再复盘一次。
不要一开始追求完美。从0到1阶段,“跑起来”比“跑得好”重要十倍。
2. 情况二:有标准但执行不下去
这类团队的重点是“简化”和“带头”。先检查标准本身是不是太复杂,能不能压缩到五条以内;再检查管理者自己有没有带头对照标准。执行不下去,八成不是因为员工不配合,而是因为标准太重或者管理者自己没用。
从这两处切入,通常一两周就能看到改善。如果标准涉及跨部门,还要把验收人明确下来。
3. 情况三:有标准、执行也还行,但不够体系
这类团队的下一步是“扩展”和“制度化”。扩展是指从一类任务复制到其他高频任务类型;制度化是指把验收标准纳入正式管理流程,比如新人入职时的培训、任务系统的模板配置、季度复盘的一部分。
到这一步,可以考虑引入项目管理平台,把验收标准和工作流绑定,减少人工核对负担。对于中大型企业,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的国产平台是可以评估的选项之一。评估重点不是功能多少,而是能否把你们的验收流程无损搬到系统里。

十、不同情况下的取舍
做验收标准,本质是一个多目标的平衡游戏。以下是我认为管理者必须提前想清楚的几组取舍。
1. 标准化 vs 灵活性
标准太粗,会扯皮;标准太细,会束缚人。我的建议是:标准聚焦“合格线”,不规定“怎么做”。合格线之上保留灵活性。遇到模糊地带,倾向于先记录、再修订,而不是当场争论。
2. 短期投入 vs 长期收益
建标准的短期成本很直观:花时间讨论、写文档、走流程。长期收益则分散在避免返工、减少扯皮、提升协作效率上。我通常建议管理者用一个具体指标衡量:三个月内因为交付歧义导致的返工次数是否下降。看到了下降,就说明投入有回报。
3. 统一标准 vs 分类标准
统一的验收模板方便管理,但未必适配所有任务类型;分类标准更贴合实际,但管理成本更高。我的建议是:从0到1阶段用统一模板,从1到2阶段再分类细化。先跑通逻辑,再考虑差异。
4. 靠工具 vs 靠人
工具能解决留痕、提醒、查询的问题,但解决不了标准本身不合理、管理者不带头的问题。工具是放大器,不是发动机。先把标准本身立住,再考虑用工具放大效果。反过来做,通常是把混乱搬进系统。
5. 立即全面推行 vs 单点试点
答案永远是单点试点。在验收标准这件事上,成功案例的力量远大于文档的力量。跑通一个试点,把它作为案例讲给其他团队听,比发十份规范文档都有效。
这几组取舍没有标准答案,取决于你们团队规模、业务节奏、管理成熟度。但有一点是确定的:永远选择“先跑通、再优化”的路径,而不是“先完美、再推行”。
结语
如果你问我,验收标准这件事最重要的一句话是什么,我会说:它不是一张考核表,而是一份针对交付物的“合格线协议”。它的目的是让团队对“什么叫完成”有一致理解,从而减少扯皮、减少返工、减少不必要的管理介入。
企业管理者做这件事,最大的障碍不是不知道该怎么做,而是总想一步到位。我见过的最好的一版验收标准,只有五条,写在一张A4纸上,贴在产品团队的白板上,每个人交付时都扫一眼。它看起来简陋,但它真的被用了两年。而那些做得精美、放在共享盘里的文档,大多数只在制定当天被认真看过一次。
所以,如果你今天要开始,我建议的动作只有一个:打开文档,选一类最近三个月返工最多的任务,写下五条验收项,明天交付时就用它。三周后再回来看,你会比读十篇方法论有更大的收获。验收标准的价值,从来不在“写得多好”,而在“用得多勤”。
常见问题解答(FAQ)
1. 验收标准到底该由谁来定,是管理者拍板还是团队一起讨论?
我之前带过一个五人小团队,任务验收基本都是我一个人说了算,结果每次打回重做员工都觉得是我在挑刺。后来团队变大了,我发现光靠我一个人定标准根本忙不过来,也容易脱离实际。到底验收标准应该谁来拍板,才能真正落地又不伤士气?
建议采用“管理者定框架、执行者填细节、双方签字确认”的三层机制。管理者负责确定验收的维度(比如数量、质量、时间、成本、合规这五类)和不可退让的底线;具体到每一项的合格阈值,由实际执行任务的人先写初稿,因为只有干活的人最清楚哪个环节容易出问题;
最后双方对照初稿逐条过一遍,把模糊表述改成可观察的行为或数据,确认后存档留痕。判断依据是:标准如果只由管理者单方面制定,执行者会把它当成管控工具而非共识,落地时必然打折扣。关键动作是让执行者参与阈值设定,这样标准才有“自己答应的事”的约束力。
小团队可以简化流程,但“执行者先写、管理者校准”这个顺序不能省。
2. 创意类、协作类这种没法量化的任务,验收标准怎么写才不流于形式?
我做运营和内容策划,最头疼的就是给设计和文案定验收标准。你说一篇推文好不好,阅读量能看,但创意质量怎么打分?设计稿更是主观,每次验收都变成双方各执一词。这种偏定性的任务,真的能写出可执行的验收标准吗?
创意类任务不能硬套数量指标,但可以拆成“下限条件+上限参考+过程证据”三层来写。下限条件是硬门槛,比如文案必须包含核心卖点、不能有事实错误、字数在区间内、通过合规检查,这些是可以逐条打勾的。上限参考是方向性描述,比如“目标受众读完能说出产品的一个差异点”,用来对齐预期但不作为打回的唯一理由。
过程证据是关键,要求执行者在提交时附上参考案例、修改说明或用户反馈截图,把主观判断变成有据可查的讨论。判断依据是:定性任务的验收重点不是消灭主观,而是把主观判断的前置依据显性化。实操中可以用“检查清单代替评分表”,清单只列能明确判断对错的条目,模糊项转为评审会讨论,避免用分数假装精确。
跑一到两个周期后,把反复出现争议的条目补充进清单,标准就会越来越实。
3. 小团队总共不到十个人,搞一套验收标准制度是不是太重了,有没有最小可行的做法?
我们公司就八个人,老板最近说要搞任务验收标准化,我担心一上来就写一堆制度文档,大家嫌麻烦根本不会用。但确实也遇到过交付时扯皮的情况,员工觉得做完了,老板觉得没达到要求。小团队到底该怎么起步,既不太重又能解决问题?
小团队的最小可行方案是“一类任务、一页清单、一个周期”。第一步只挑一类最高频、最容易扯皮的任务做试点,比如每周都要交的周报或客户方案,不要一次性覆盖所有任务类型。第二步用一页纸写清四件事:交付物是什么、谁验收、验收时对照哪几条检查项、不通过时怎么办。检查项控制在五到八条,每条都要能明确判断对错。
第三步跑一个完整周期后开一次复盘会,把实际发生的争议点补进清单,删掉从来没用上的条目。判断依据是:制度落地的障碍不是内容太少,而是启动成本太高,小团队的优势是反馈快,用一个月迭代出来的清单比一次性写十页制度更管用。等这一类任务跑顺了,再复制到第二类任务,逐步扩展即可。
4. 验收不通过的时候怎么处理,才能既保证交付质量又不把员工搞寒心?
我之前当主管时遇到过这种情况:任务验收不通过要求返工,员工表面配合但明显情绪低落,后面几次交付质量反而更差。直接扣绩效怕人心散了,不扣又怕标准形同虚设。验收不通过到底该怎么处理,有没有既能守住标准又不伤士气的办法?
处理验收不通过要把“事”和“人”分开,核心是三步:先对照标准指出具体差在哪一条,再区分是能力问题还是态度问题,最后给明确的补救路径和时间。具体做法是,验收反馈必须引用标准原文的条目,避免说“我觉得不行”这类主观判断,让员工知道打回的是哪个具体条件没满足。
如果是能力不足导致的不通过,返工同时安排一次针对性辅导或提供参考范例;如果是态度问题比如漏交、敷衍,才进入绩效沟通环节。判断依据是:员工反感的不是标准严格,而是标准模糊导致的不公平感。另外建议设置“首次免责”机制,新任务类型第一次执行时标准可以放宽,把问题暴露出来用于完善标准本身。
返工后按时保质完成的,验收记录上标注通过,不翻旧账。这样标准有牙齿,但咬的是事不是人,团队才不会把验收当成整人的工具。
核心关键词
文章包含AI辅助创作:验收标准怎么做?企业管理者制度设计:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455434
读者评论
把验收标准定位成交付协议而不是考核表,这个观点很戳中痛点。很多公司一上来就搞打分表,结果员工只关心分数不关心交付物,最后标准形同虚设。
图表里3-5条检查项执行率82%这个数据很有说服力。我们公司之前搞了三十多条验收清单,三个月后没人记得,现在精简到五条反而大家天天在用。
场景三绩效翻旧账太真实了。验收时不说清楚,季度末拿隐含标准评价员工,这是最伤士气的。管理者应该反思自己有没有提前把标准说清楚。
文章说先选一类高频任务试点,这点很关键。我们之前想一次性覆盖研发、销售、行政所有类型,结果文档写了两个月,推行一周就放弃了,现在只做客户方案交付这一类反而跑通了。
关于创意类任务可观察不可感受那段有启发。以前总觉得设计没法验收,其实可以定交付了几版、是否包含移动端,好不好看让决策者判断,这样设计师也不会觉得被主观评价。
