去年我在一家约 600 人的制造企业做流程诊断时,翻到了他们研发中心连续 11 个季度的验收记录。11 个季度、累计 347 个任务,管理层签批栏的"驳回"次数是 0,没有一次不通过,也没有一次要求整改。同一时期,这家企业的客户投诉率上升了 23%,两个重点项目的交付延期超过 6 周。验收表上全是"同意",交付现场全是问题,这个反差就是我写这篇文章的起点。管理层开展任务验收,难的不是"要不要验",而是"怎么设计这套制度,才能让签字不再是走过场"。
下面这份审核落地方案,是我复盘多个组织验收制度后整理出的制度设计框架、真实案例与检查清单,我会把判断逻辑、误区、取舍都摊开讲,你可以直接对照自己的组织做裁剪。
一、先给结论:管理层验收落地的四个必要条件
在展开之前,我先把核心判断放在最前面。如果你只有五分钟,看完这四条就能判断自己的验收制度到底卡在哪一环。
第一,验收标准必须在任务启动时固化,而不是在验收会上讨论。我见过的绝大多数"验收走过场",根源不是管理层不负责,而是验收时无标准可依,没有基线,只能凭感觉,凭感觉的结果就是"看起来还行就过了"。
第二,管理层的角色是"标准守门人",不是"最终签字人"。把管理层定义为签字环节,制度就必然退化为形式;把它定义为标准解释权和例外裁决权的持有者,制度才有张力。
第三,验收结论必须多态化。只有"通过/不通过"二元结论的验收制度,实际执行中一定会滑向"全部通过",因为"不通过"的沟通成本太高。至少要设计出"通过、有条件通过、整改后复验、不通过"四态。
第四,验收的产物不是签字,是记录。签字只证明"有人负责",记录才证明"过程可控"。验收落地的标志是:有标准可依、有记录可查、有整改闭环。

二、背景与真实场景:为什么"签字即通过"如此普遍
1. 我亲历的三个典型场景
先讲三个我实际参与过的场景,它们分别代表了验收失效的三种常见形态。
场景一:某软件公司的"月末冲刺"。研发任务集中在月底验收,管理层一个下午要签 20 多份验收单,平均每份停留时间不到 5 分钟。验收会变成了"批量确认会",管理层真正能提出问题的任务不超过 10%。这不是态度问题,是制度设计把管理层的注意力当成了无限资源。
场景二:某集团职能部门的"补材料式验收"。任务已经实质完成并上线三个月,验收流程才启动,此时所有交付物都是事后补齐的。验收人员拿到的不是过程证据,是精心整理的结论材料。验收时点滞后于交付时点,等于把验收变成了追认。
场景三:某工程单位的"标准漂移"。同一个类型的任务,上半年的验收标准是 A,下半年因为人手紧张悄悄降成了 B,没有任何书面说明。半年后复盘时,没人能解释清楚标准是什么时候变的。
2. 这些场景背后的共同结构
三个场景看起来不一样,底层问题是同一个:验收被当成了一个孤立节点,而不是任务全生命周期的一个控制点。
一旦验收是孤立节点,它就会自然地向两个方向退化:往轻了退,变成签字形式;往重了退,变成事后追责工具。两种情况都不产生管理价值。
我在做流程诊断时常用一个简单的判断方法:随机抽 10 份历史验收记录,问三个问题,标准在哪、过程记录在哪、不通过之后发生了什么。三个问题都能答上来的组织,验收制度基本是活的;答不上来的,验收表不管做得多漂亮,都是死的。

三、拆解四个常见误区
1. 误区一:验收是流程的终点
很多组织把验收当成项目收尾的最后一个动作,验收完成即归档。这会带来一个隐蔽的后果:验收中暴露的问题不会回流到下一个任务的启动环节。
我在一家做智能硬件的企业看到过典型情况:同一类结构设计缺陷在三个不同项目里重复出现,每次验收都记录为"遗留问题",每次都没有触发标准更新。验收记录了问题,却没有把问题变成下一轮的默认标准。
正确的定位是:验收是管理闭环的起点,它的产物应该包括三样东西,本任务的结论、对标准本身的修订建议、对下一轮任务的风险提示。
2. 误区二:验收越严越好
这是另一个方向的错误。我见过一些组织,为了体现"重视验收",把验收标准定得极高,结果是大量任务卡在验收环节,形成"待验收队列"。
验收严格度需要和复验成本匹配。一个简单的判断:如果一次驳回后,重新准备交付物需要的时间超过任务本身的 30%,那么过于频繁的驳回反而会拖垮整体交付节奏。严格不等于高频驳回,严格应该体现在标准清晰且不轻易让步,而不是体现在驳回次数上。
3. 误区三:管理层必须全部亲审
"管理层亲自参与验收"这句话经常被理解成"所有任务都要管理层签字"。这在实际操作中不可持续。
管理层的注意力是稀缺资源。正确的设计是分级验收加抽查机制:常规任务由项目负责人验收,管理层只对高风险、高金额、跨部门三类任务亲自介入,同时定期抽查常规任务的验收记录。这样既保证了管理层对关键节点的控制力,又不至于把注意力耗尽在低价值签字上。
4. 误区四:验收结论越简单越好

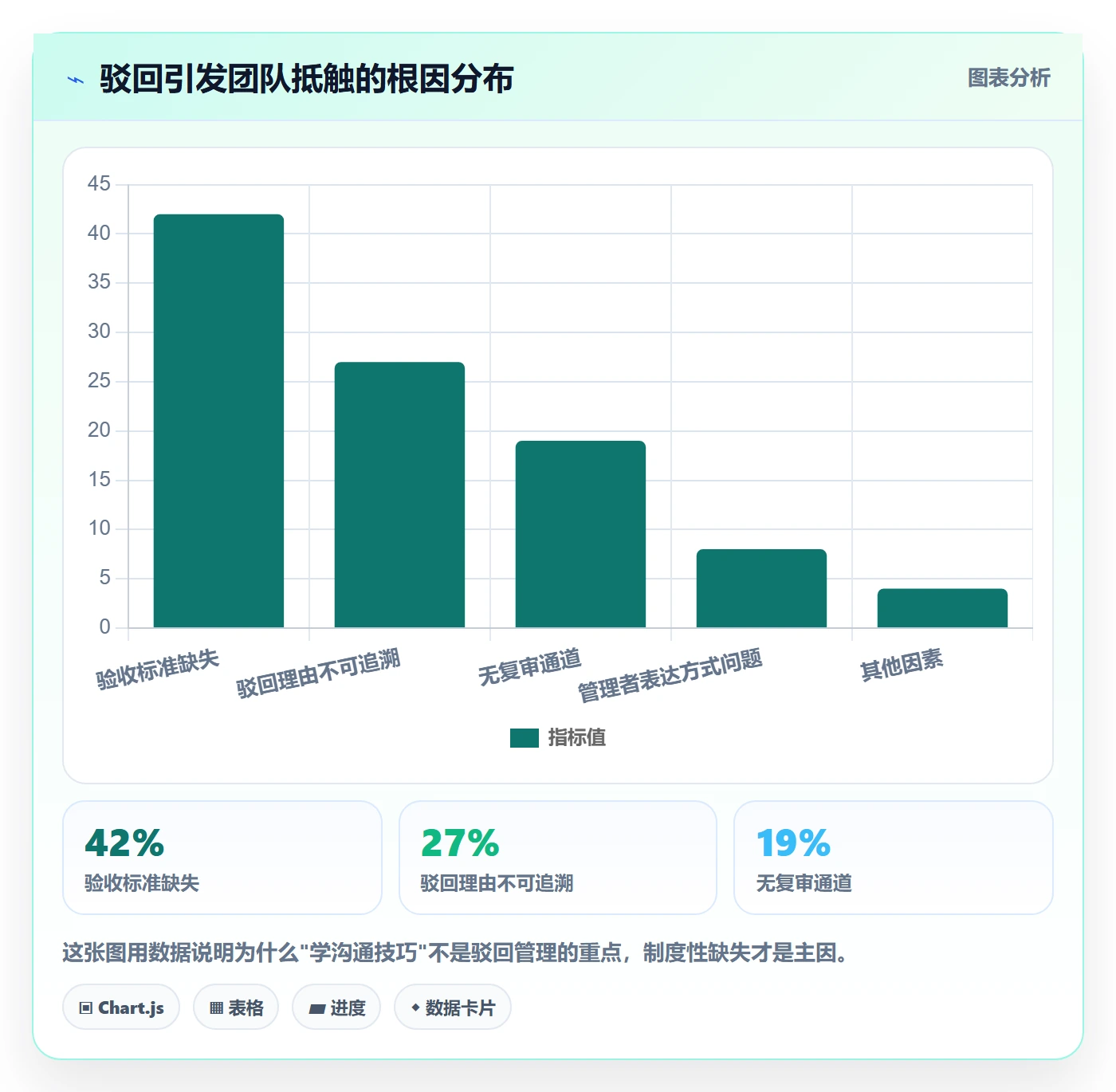

二元结论(通过/不通过)看起来最简洁,但在真实组织中会制造巨大阻力。审核者面对"不通过"时,要承担解释责任、沟通成本、可能的冲突,于是理性选择是"通过"。

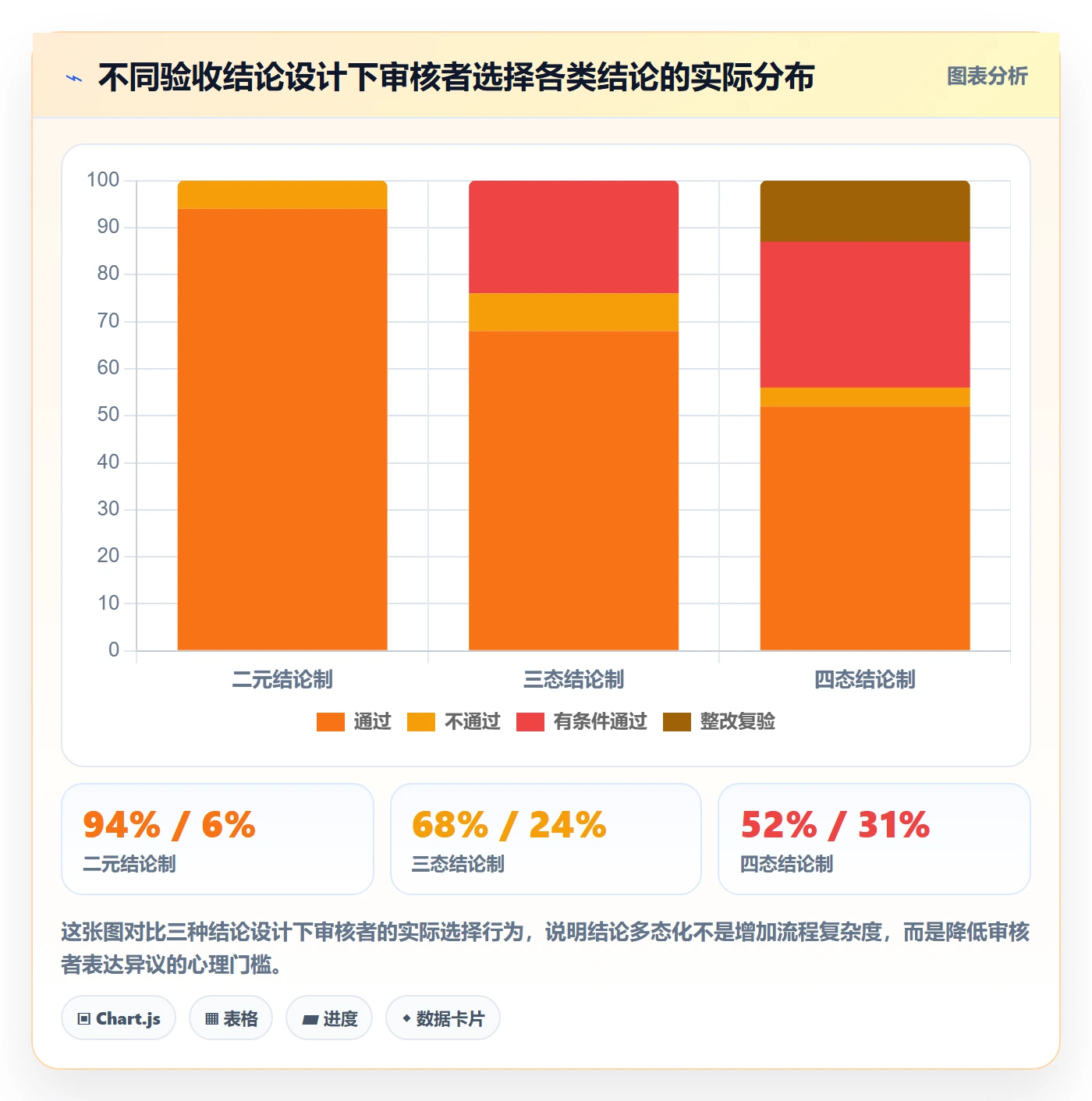

加入中间态能显著降低驳回阻力。我一般建议至少四态:通过、有条件通过(附整改事项)、整改后复验、不通过。有条件通过是使用频率最高的状态,它让审核者可以在不激化矛盾的前提下把问题显性化。

四、专业判断逻辑:验收制度该怎么搭
1. 权责对等:谁验收、谁负责、谁追溯
验收制度的第一性原理是权责对等。验收权、解释权、追溯责任必须落在同一个角色身上,否则就会出现"签字的是 A、解释标准的是 B、出问题时追责的是 C"的错位。
我的做法是在验收制度里明确三类角色:
- 标准制定方:负责在任务启动时确定验收标准,通常是任务发起方或业务负责人。
- 验收执行方:负责对照标准检查交付物,通常是项目负责人或专业审核岗。
- 例外裁决方:负责处理标准争议和例外情况,通常是管理层。管理层不承担全部验收执行,但保留最终裁决权。
这三类角色可以部分重叠,但职责边界必须书面化。我在一家企业就见过因为边界不清导致的僵局:项目负责人认为标准是"能用即可",管理层认为必须"通过测试",两边都有道理,但没人有裁决权,任务卡了三周。
2. 标准前置:验收标准必须在任务启动时明确
这是我反复强调的一点。标准前置的本质是把验收讨论从"事后博弈"变成"事前共识"。
标准前置的具体做法,是在任务书里固定一个"验收标准"字段,包含可检查的交付物清单和对应的判断依据。这个字段一旦确认,后续任何调整都必须走变更流程并留痕。
这里有个容易忽略的细节:标准要可检查,而不是可描述。"高质量的代码"是描述,"通过静态扫描且单测覆盖率不低于 60%"是可检查。描述性标准在验收时一定会引发争议,因为它无法被验证。
3. 留痕可查:过程记录比结论更重要
验收记录的价值不在结论本身,而在于它能回答"这个结论是怎么得出的"。
我建议至少保留三类记录:交付物版本、检查过程记录、结论与依据。结论与依据这一条经常被省略,但它恰恰是复验和追责的关键。一条只写"通过"的记录,在三个月后没有任何追溯价值。
在工具层面,这一环现在可以做得比较轻。以 PingCode 为例,它支持把验收标准作为任务字段固化,验收时的检查记录、结论和依据都可以挂在任务下,形成完整的记录链;任务如果被驳回,会自动生成整改事项并关联到原任务,复验时可以直接看到整改前后的对比。PingCode 主要服务中大型企业及 100 人以上组织,这类组织任务数量多、跨部门协作复杂,靠人工台账维护记录链的成本很高,工具化是更现实的选择。
4. 结论多态:至少设计四种结论
前面已经提到,这里补充设计的细节。四态结论的设计要回答三个问题:
- 有条件通过的"条件"由谁定?由验收执行方定,但条件项必须可检查、有责任人和截止时间。
- 整改后复验的复验人是谁?原则上由原验收执行方复验,避免换人导致标准漂移。
- 不通过的兜底机制是什么?必须有明确的升级路径,比如金额超过阈值或涉及跨部门资源时升级到管理层裁决。
这四种结论在实际使用中的分布,也能反过来反映制度是否健康。如果一个组织的"通过"占比长期在 90% 以上,几乎可以断定标准太松或结论设计有问题。

五、案例拆解:政府项目与企业项目的制度设计对比
1. 案例A:政府科技项目验收的公开流程
政府科技项目的验收流程是公开可查的,我以公开的省级科技项目管理系统的用户手册为参照,梳理出它的核心结构。这类流程通常是:
- 任务书查询,确认立项时的目标、指标和交付要求;
- 项目验收查询,查看验收状态和待办环节;
- 单位审核,承担单位在系统内完成初审并提交;
- 管理层(主管单位)审批,对验收结论做最终确认,系统留痕。
可借鉴之处有两点:一是任务书作为验收依据被系统固化,标准前置这件事在流程上是被强制的;二是每个环节都在系统内留痕,审核链完整。
局限也很明显:这类手册偏操作层,它告诉你"点哪个按钮完成审核",但不解释"为什么要这样设计"、"标准发生争议时怎么办"、"验收不通过后的整改机制如何运转"。对于一个想设计内部验收制度的企业管理者来说,它能提供流程骨架,但提供不了判断逻辑。
2. 案例B:一家 600 人企业的验收制度重构(情景模拟)
下面这个案例是我在一家约 600 人的制造企业做流程诊断时的重构推演,数据为脱敏后的情景模拟,用于说明制度调整前后的变化。
重构前的状态:验收集中在月末,管理层单次签批 20 份以上,平均审阅 4 分钟;验收标准在任务启动时缺失,验收时临时讨论;结论只有通过/不通过;验收记录只写结论。结果是驳回率 0.7%,但同期交付延期率上升、客户投诉上升。
重构动作有四步:
- 在任务书里加入强制字段"验收标准",未经填写不予立项;
- 建立分级验收:常规任务项目负责人验收,高风险/高金额/跨部门任务管理层亲审,其余管理层按月抽查 10%;
- 结论改为四态,整改事项自动生成并关联责任人;
- 每季度复盘一次验收记录,把重复出现的问题回流为标准修订项。

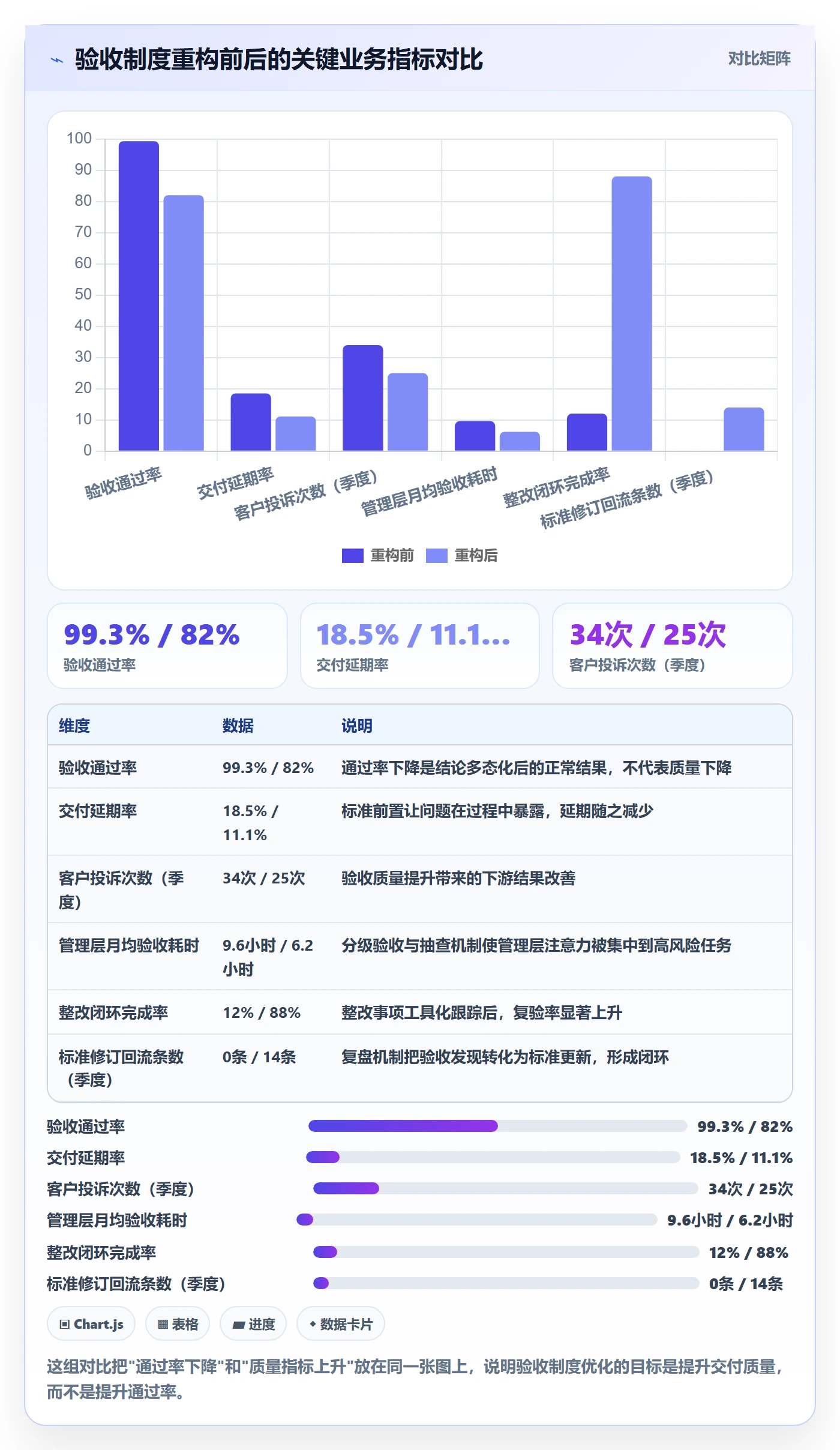

重构后的变化(约两个季度后):验收通过率从 99.3% 降到 82%,但交付延期率下降约 40%,客户投诉下降约 26%。管理层单次验收审阅时长从 4 分钟提升到 11 分钟,但管理层每月花在验收上的总时长反而下降了约 35%,因为大部分常规任务不再需要管理层介入。
这个案例的关键不在于"通过率下降",而在于通过率下降的同时交付质量上升。如果只看到通过率下降就慌了,很容易又退回到"全部放行"的老路。这是验收制度重构中最需要定力的地方。
顺带说一句工具选型。这家企业的任务分布在多个团队,跨部门任务占比接近四成,靠表格维护记录链已经维持不下去。后来他们把验收标准、检查记录、整改事项都放到了项目管理系统里。我们当时评估过几个方案,PingCode 在中大型组织的场景下比较合适,它支持私有化部署,支持从 Jira 平滑迁移,国产替代的适配度较高,验收流程可以按组织实际情况配置分级规则,整改事项能自动关联原任务形成闭环。
对于百人以上、有私有化要求的组织,这是相对务实的选择方向。

3. 两个案例的共性规律
把政府项目流程和企业重构案例放在一起看,能提炼出三条共性规律。
规律一:标准前置是共同的前提。政府流程用任务书强制标准,企业重构用立项字段强制标准,形式不同,逻辑一致。没有前置标准,后面所有环节都是空中楼阁。
规律二:分级是共同的手段。政府流程天然分层(承担单位初审、主管单位审批),企业重构引入分级验收和抽查。分级不是降低标准,是把有限的管理注意力配置到关键节点。
规律三:记录是共同的证据。政府流程靠系统留痕保证可追溯,企业重构靠工具固化记录链。二者都说明,验收的产物是记录,不是签字。

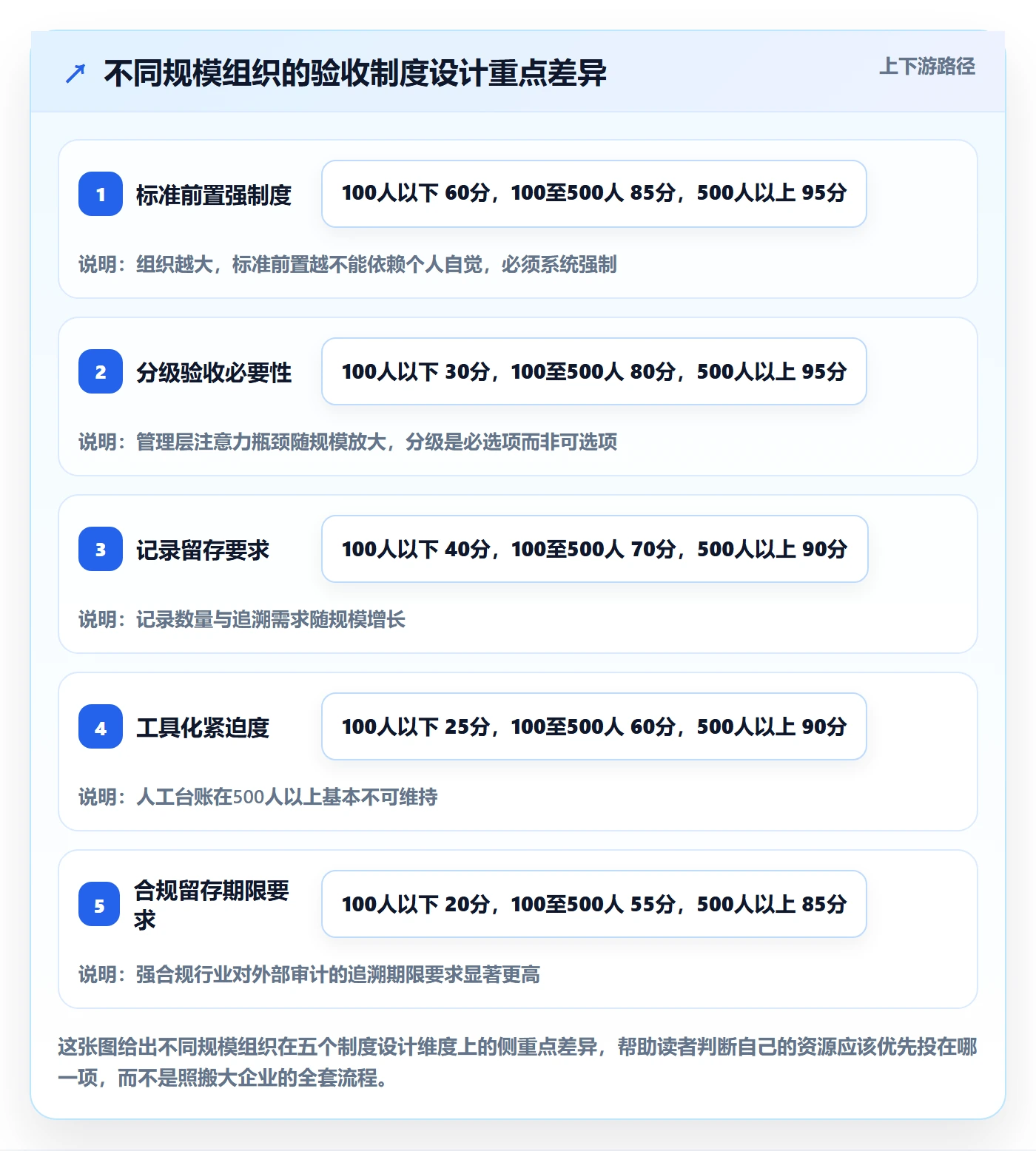

六、不同情况下的行动建议
1. 组织规模小于 100 人
这个规模下不建议做复杂的验收制度。任务量有限,管理层可以承担较多的直接验收。
行动建议:只在任务书里加一个"验收标准"字段,结论保留通过和有条件通过两态,记录存到共享文档即可。重点是把标准前置这件事先做起来,流程工具化可以往后放。
2. 组织规模在 100 到 500 人之间
这是验收制度最容易失效的区间,任务量已经上来,管理层注意力开始不够用,但制度还没跟上。
行动建议:立即建立分级验收机制,明确哪三类任务必须管理层亲审,其余下放并配合月度抽查。结论扩展为四态,整改事项必须有责任人。这个规模下,靠人工台账勉强能撑,但记录丢失的风险开始上升,可以考虑引入支持验收流程固化的工具。PingCode 主要服务中大型企业及 100 人以上组织,这个区间属于它的典型适用场景。
3. 组织规模超过 500 人
这个规模下,验收制度必须工具化,靠人维护记录链的成本已经超过工具成本。
行动建议:把验收标准、检查记录、整改复验、标准修订回流四个环节全部纳入系统,形成完整链路。同时建立季度复盘机制,把验收记录当成组织学习素材。这个规模下还建议做验收制度的健康度自评,用上一节的六个维度找出最短板。
4. 强合规行业或涉及外部审计的组织
金融、医疗、部分工程类组织,验收记录本身就是合规证据。
行动建议:验收标准的可检查性要求更高,结论依据必须书面化且可被第三方复核,记录留存期限按行业监管要求设定。这类组织的工具选型要优先考虑私有化部署和数据可控性,因为验收数据通常涉及审计追溯,不适合完全依赖外部托管。PingCode 支持私有化部署这一点,在这类场景下是必要的。

七、不同情况下的取舍
1. 严格度与交付速度的取舍
验收严格度和交付速度存在真实的矛盾,这个矛盾无法靠"两手都要硬"解决。我的建议是按任务类型分别设定严格度。
面向外部客户、涉及安全或合规的任务,严格度优先,宁可慢也不放行。内部工具、试验性探索类任务,速度优先,验收可以简化到只检查交付物是否存在。用同一套严格度覆盖所有任务,是制度设计里最常见的偷懒。
2. 管理层介入深度与注意力的取舍
管理层介入越深,控制力越强,但注意力消耗越大。取舍的关键是识别"不可逆决策点",那些一旦放行就无法挽回的任务。
对不可逆的任务,管理层必须亲自介入;对可逆的任务,下放验收并靠抽查兜底。这个取舍标准比"重要任务管理层审"更可操作,因为它有明确的判断依据。
3. 记录颗粒度与执行成本的取舍
记录越细,追溯越容易,但执行成本越高。我的一般建议是:结论依据必须记录,检查过程记录到"能复现结论"的程度即可,不必逐条记录操作细节。
换句话说,记录的目标是让另一个人能看懂结论是怎么来的,不是还原整个执行过程。超过这个颗粒度的记录,投入产出比会快速下降。
4. 工具投入与人工维护的取舍

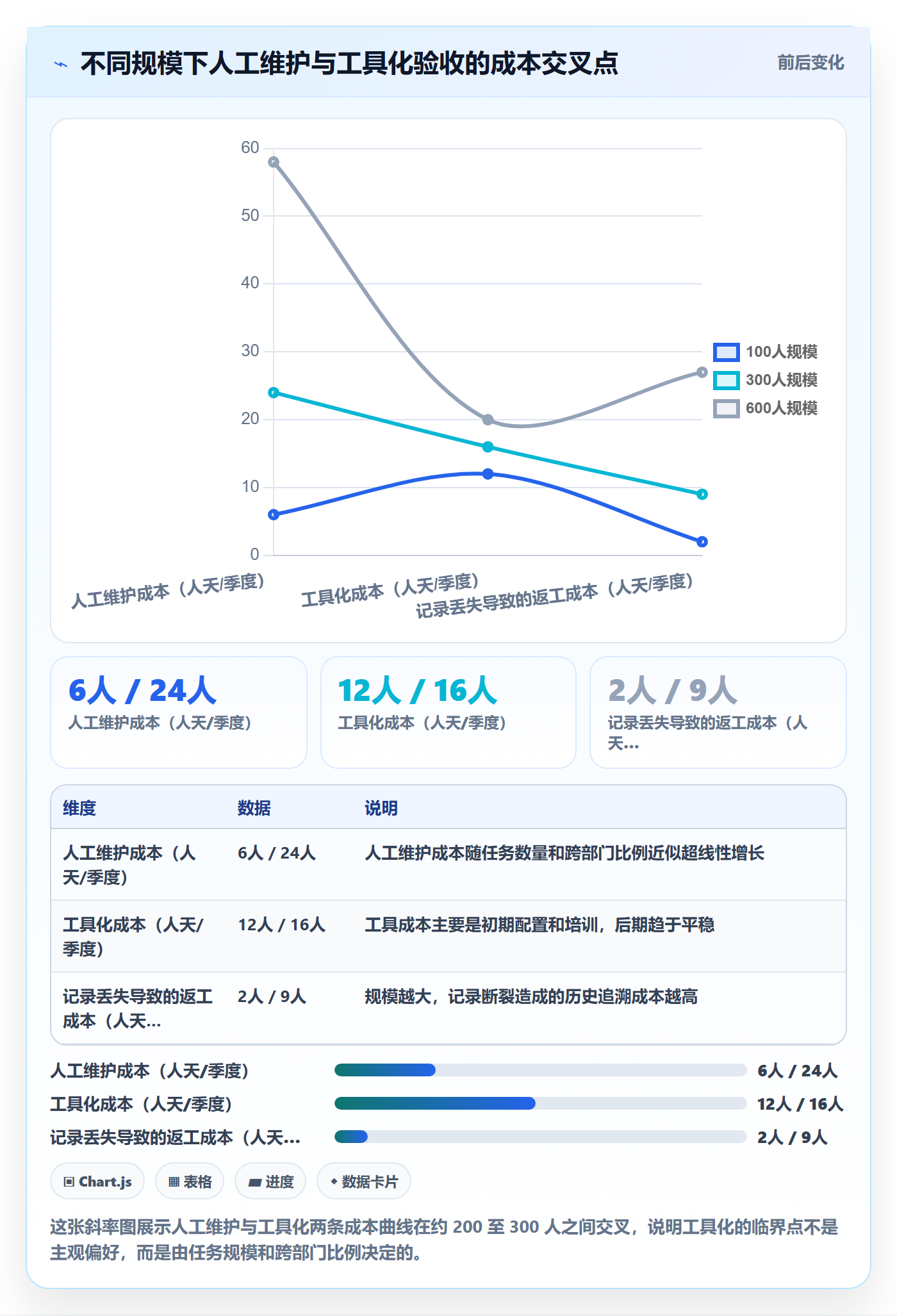

在 100 人以下,人工维护记录链完全可行,工具投入的必要性不高。超过 300 人,人工维护的隐性成本(记录丢失、复验收不到历史、标准漂移无据可查)会快速超过工具成本。
工具选型上,我建议重点看三点:能不能把验收标准固化为任务字段、能不能让整改事项自动关联原任务、能不能支持私有化部署以满足数据可控要求。PingCode 在这三点上都能对应上,同时支持从 Jira 平滑迁移,对于原本用海外工具、现在要做国产替代的组织,迁移成本相对可控。

八、落地检查清单
最后给一份可以直接拿去用的检查清单。这份清单不是让你逐条打钩,而是帮你识别最短板。
| 检查项 | 合格标准 | 常见问题 |
|---|---|---|
| 验收标准是否前置 | 每个任务启动时都有可检查的验收标准字段 | 标准缺失或只有描述性表述 |
| 标准变更是否留痕 | 任何标准调整都有书面记录和审批 | 标准被口头下调,复盘时说不清 |
| 验收角色是否清晰 | 标准制定、验收执行、例外裁决三方职责书面化 | 三方职责重叠,出现争议无裁决人 |
| 结论是否多态 | 至少四态,有条件通过和整改复验被实际使用 | 只有通过/不通过,驳回率接近零 |
| 整改是否闭环 | 驳回后自动生成整改事项,跟踪到复验通过 | 整改无责任人、无截止时间、无复验 |
| 记录是否可追溯 | 结论依据可让第三方复现结论 | 只记录结论,不记录依据 |
| 管理层介入是否有分级 | 高风险、高金额、跨部门三类任务亲审,其余抽查 | 全部亲审导致注意力耗尽 |
| 是否有标准回流机制 | 每季度复盘,把重复问题转化为标准修订 | 问题重复出现但标准从不更新 |

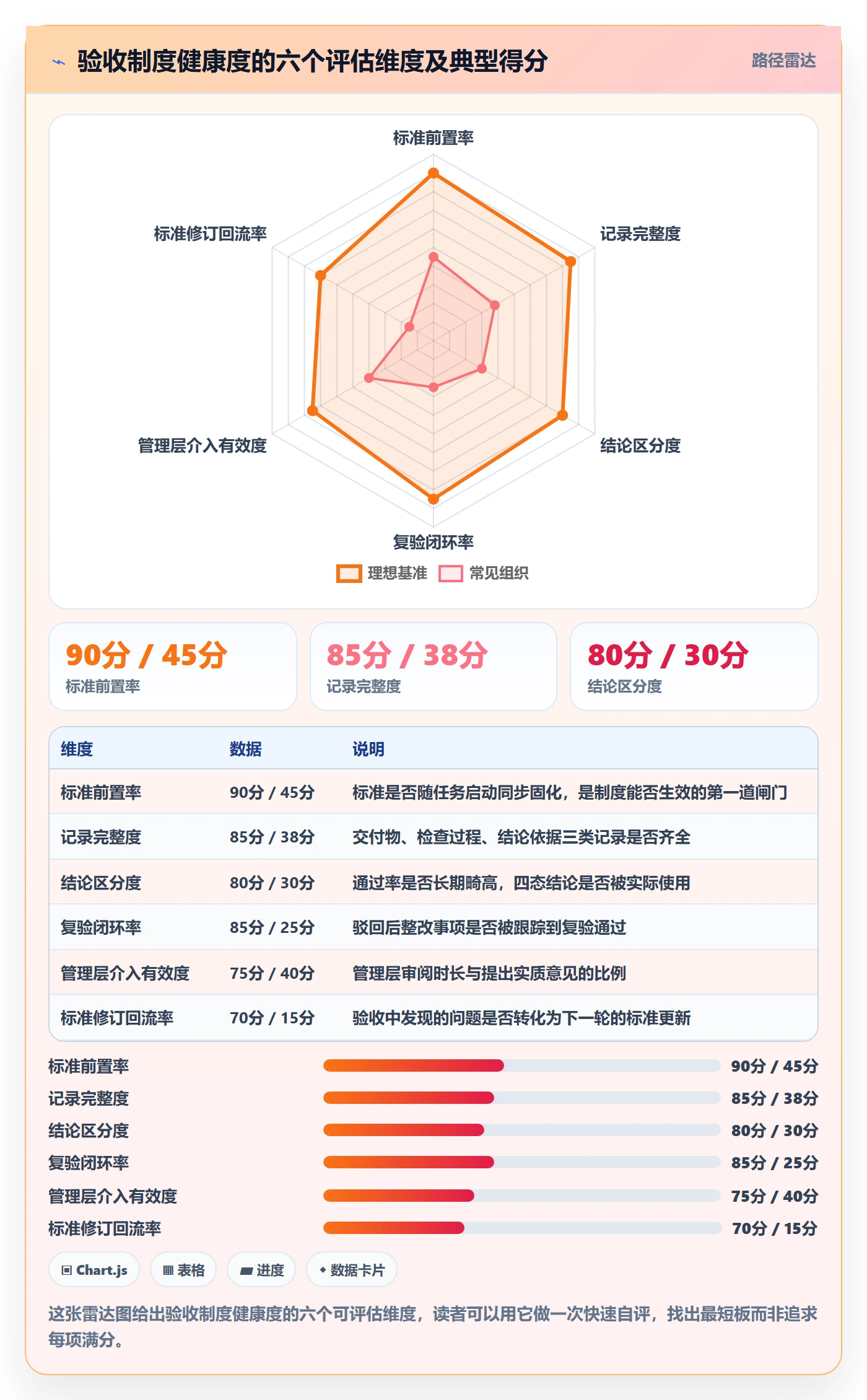

| 是否有健康度评估 | 按六个维度定期自评,定位最短板 | 只统计通过率,看不到制度质量 |
1. 从下一个任务开始做的三件事
- 在任务书里加一个"验收标准"字段,未经填写不予立项;
- 把结论从两态改成四态,先跑一个季度看分布;
- 挑一个已驳回的任务,检查整改事项有没有被跟踪到复验通过。
这三件事不需要任何工具投入,也不需要组织级发文,一个团队就能启动。验收落地从来不是靠一份完美的制度文件,而是靠一个个任务上真实发生的标准前置、真实驳回和真实复验。
验收不是终点,它是管理闭环的起点。当你的组织能拿出十份"记录完整、依据可查、整改闭环"的验收记录时,这套制度才算真正活了。下一步,就从下一个任务的标准填写开始。

常见问题解答(FAQ)
1. 管理层验收到底该不该亲自签字,什么情况下可以授权?
我们公司项目一多,老板根本签不过来,上个月有个项目验收我代签了,结果出了质量问题,追责追到我头上。我就很困惑,管理层验收到底是必须本人到场,还是可以按金额或风险分级授权?
验收签字权不能按'谁有空谁签'来定,要按风险敞口分级。可执行的做法是设定三条授权红线:一是金额或资源投入超过预设阈值(比如50万或部门季度预算15%)的任务必须管理层亲审;二是涉及跨部门交付、外部客户验收或合规资质的任务不得授权;三是首次合作方或新类型任务的首个案例必须亲审。
红线之外的任务可以授权,但授权要落到书面,且授权人仍需对验收结论承担连带责任,这样既解决管理层精力问题,也避免责任真空。
2. 验收标准应该在什么时候定,任务做完了再补标准行不行?
我们团队经常是活干完了才想起来要验收,然后大家临时凑在一起讨论'这个算不算完成',每次都吵得不可开交。我就想知道,验收标准到底该在项目哪个阶段定下来才算数?
验收标准必须在任务启动、任务书签署的那一刻就冻结,事后再补等于没有标准。判断依据很简单:验收的本质是拿交付物和预期比对,如果预期本身是事后协商的,验收就退化成博弈。
可执行的做法是在任务书里强制写清三样东西,交付物清单(具体到文件、样机、数据包)、可量化的合格线(比如缺陷率低于2%、响应时间小于200ms)、以及不可接受的硬性否决项。任务书没有这三项,审批环节就不该放行,倒逼标准前置。
3. 验收结论只有'通过'和'不通过'两种吗,不通过之后怎么办?
我们部门验收基本就是二选一,要么过要么打回去重做,但有些项目其实是'基本能用但有小毛病',直接判不通过又太狠,判通过又留隐患。这种灰色地带到底怎么处理才不显得拍脑袋?
成熟的验收结论至少有四档:通过、有条件通过、整改后复验、不通过。区别在于'有条件通过'允许在约定时间内补齐非核心项,但必须挂账跟踪;'整改后复验'则要求出具书面整改通知,写清整改项、责任人、复验时间和复验人,整改期间任务不得关闭。
判断依据是风险等级而非主观好恶,核心功能缺陷一律不通过,外围体验问题可走有条件通过。关键是把每一档的触发条件写进制度,验收人按条款对号入座,就不存在拍脑袋。
4. 验收制度怎么才能不流于形式,有没有可量化的落地检验指标?
我们公司验收制度写了好几页,挂在墙上挺好看,但实际执行还是走个过场,签个字就完事。老板问我制度落地没有,我答不上来。有没有什么硬指标能证明验收是真的在运行,而不是纸面功夫?
判断验收制度是否真落地,看四个可量化指标。第一,验收结论分布:如果连续半年通过率都是100%,基本可以判定制度空转,健康分布通常有5%到15%的不通过或有条件通过。第二,整改闭环率:发出的整改通知有多少按期复验关闭,低于80%说明跟踪机制失效。
第三,管理层抽查覆盖率:管理层不必全审,但每月抽查已授权验收记录的比例应不低于10%,且抽查要留痕。第四,验收与绩效挂钩比例:验收结果是否实际影响过任何人的考核或奖金,一次都没影响的,制度就是摆设。把这四个数按季度拉出来看趋势,比任何汇报都有说服力。
核心关键词
文章包含AI辅助创作:审核落地方案:管理层开展任务验收的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/454551
读者评论
文章用347个任务零驳回和23%投诉率上升对比,揭示验收形式化问题,数据很有冲击力。但四态结论设计虽好,实际推行时可能增加管理成本,中小企业未必适用。
标准前置确实是关键,我们公司验收扯皮就是因为启动时没定标准。不过管理层亲审那部分,分级加抽查的思路很实用,避免了签字疲劳。
漏斗图显示整改闭环只有4%,这太真实了。很多公司验收完就完了,问题不回流,下一个项目重复踩坑。文章的建议有操作性,但需要工具支撑。
案例对比政府和企业项目验收,有参考价值。但文章偏重制度设计,执行中人的因素也很重要,比如跨部门博弈和权责模糊,光靠流程解决不了。
作者说验收是管理闭环起点,这个观点很认同。但工具化那段像软文,虽然道理没错,但小团队用表格也能做到记录可查,不一定非要上系统。
