提交怎么做?管理层流程优化:任务验收从0到1

2021 年我在一家企业服务公司带交付团队,37 个人,同时跑 6 个项目。有连续三个月,我每周五下午的周会上都会问同一个问题:这周的任务谁验收了?会议室里没人接话。不是没人验收,是每个人心里的“验收”标准都不一样,开发觉得代码合并了就算完成,测试觉得用例跑通了才算,项目经理觉得客户签字了才算。

后来我把这三个月的返工记录翻出来做了一次归因,结果有点意外:造成返工的 41 个任务里,只有 6 个是执行质量本身出了问题,剩下 35 个的根因都能追到同一个地方,任务提交的时候,没人说清楚“交什么、交到什么程度、交给谁”。这篇文章想讲的不是“验收有多重要”,而是一个更具体的判断:验收做不好,绝大多数情况下不是验收环节的问题,是提交从来没有被定义过。

一、先说结论:验收的起点不在验收环节,在提交环节

我把这个判断拆成三条可执行的结论,它们构成了后面所有内容的基础。如果你只读一段,读这三条就够了。

1. 提交标准是验收标准的上游,不是下游

大多数团队的做法是:先把活派下去,等交上来发现不对,再倒回去讨论“这算不算完成”。这个顺序本身就是错的。验收标准应该和任务一起下达,而不是在任务交付之后才被临时发明出来。

我见过最典型的一幕:项目经理在群里发“这个模块下周三交付”,然后周三下午收到一个能跑但不能并发压测的版本,双方开始争论“交付”到底指什么。这场争论本来可以在周二之前用三行字解决。

2. 验收环节能解决的问题,上限很低

验收本质上是一次质量把关,它能做的只有三件事:接受、有条件接受、退回。如果提交物本身缺少定义,验收人手里的选择权其实很小,退回去,对方说“你之前没说要这个”;接受,质量风险就留在系统里。

换句话说,验收是成本的最后一道闸门,不是质量的第一个入口。把改进重心放在验收环节,本质上是在问题已经产生之后才动手。

3. 从提交端改,改动成本远低于从验收端改

下面这张图是我在三个团队做过对比之后整理的示意数据。它想说明的是:同样是提升交付质量,从提交端切入和从验收端切入,投入结构完全不同。

提交怎么做?管理层流程优化:任务验收从0到1

4. 任务越往下走,修复成本越高

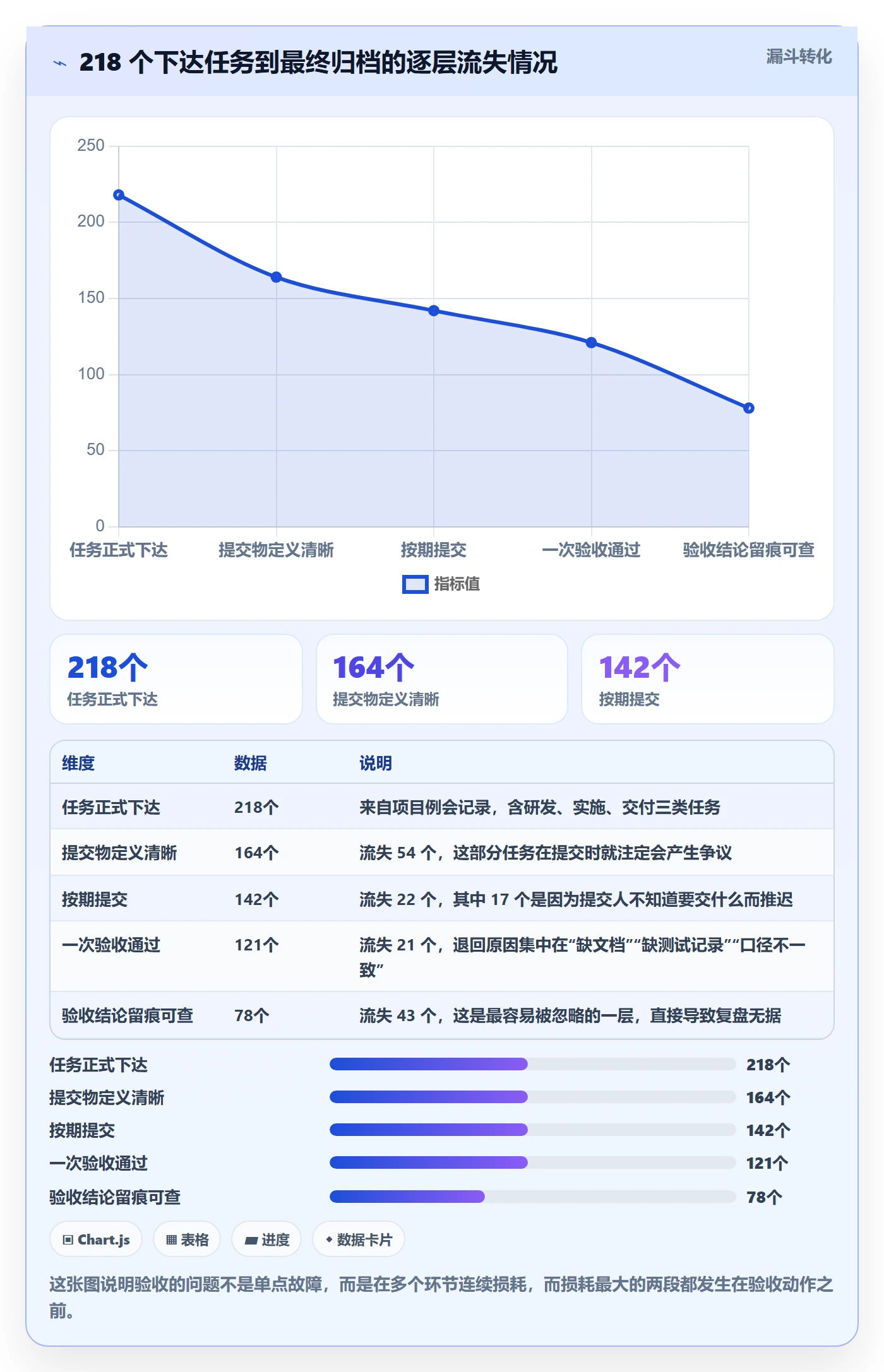

下面这张漏斗图是我根据一个真实项目的任务流转记录还原的。一个季度 218 个任务下达,最终按期、按标准归档的只有 121 个。中间每一层的流失,追下去几乎都能追到同一个原因。

提交怎么做?管理层流程优化:任务验收从0到1

二、真实场景:我见过和亲手踩过的三种断裂

抽象讲“提交与验收脱节”没有意义。我把它还原成三个具体场景,每个场景都带当时的真实细节。你也可以对照一下自己的团队在哪一栏里。

1. 断裂一:口头提交,验收变成“我觉得”

2020 年我做实施交付的时候,客户现场有个定制需求。周一早会上我说“这个功能这周搞定”,对方点头。周五下午他用微信发了一句“好了,你看看吧”。我打开一看,功能确实能用,但三个字段的默认值和我们跟客户确认的口径不一致。

我说这不行,他说你没说默认值有要求。这场争论最后拖到下周,客户那边已经看到了一个错的版本。口头提交最大的问题不是信息不全,而是它是不可追溯的,事后没人能证明当初约定了什么。

这个场景的解法非常简单:把“口头完成”换成“带说明的提交”。提交时必须附带三样东西,交付物链接、自查结论、已知限制。

2. 断裂二:提交物清单缺失,验收人不知道验什么

我做过一次内部统计:在一个 45 人的研发团队里,验收人平均每个任务要花 34 分钟去搞清楚“这个任务应该产出什么”,而真正用于核对质量的时间只有 11 分钟。也就是说,验收环节约 75% 的时间被消耗在“搞清楚要验什么”上,而不是“验得对不对”上。

这个比例听起来夸张,但你回想一下自己接收交付物时的第一反应,是不是先翻聊天记录找当初的需求描述?这个动作本身就是流程缺陷的证据。

3. 断裂三:验收结论不留痕,复盘变成各说各话

这是三种断裂里代价最高的一种,也是最容易被忽视的。任务验收完了,结论只存在于某次对话、某个群聊或者某次会议里。等到季度复盘要归因时,发现根本没有数据可查。

我在一个项目上吃过这个亏。季度复盘时我们想统计“退回任务的主要原因分布”,结果发现系统里只有 3 条验收记录,其他 30 多条都是口头通过。最后只能靠回忆重建,重建出来的结论几乎没有可信度。

下面这张图对比了三种断裂形态在返工工时上的占比。可以看出,断裂二(提交物清单缺失)造成的返工工时最多,但它的修复成本其实最低,只需要在任务下发的模板里加一行清单。

提交怎么做?管理层流程优化:任务验收从0到1

三、拆解五个常见误区

为什么很多管理者明明重视验收,却始终改不好?我在跟同行交流、以及做内部培训的过程中,反复遇到五个高度一致的误区。它们彼此之间还会互相强化。

1. 误区一:把验收当成最后一道关卡

这个认知的隐含假设是“前面做对,最后检查一下就行”。但现实是,如果前面没有约束,最后一道关卡只能选择“接受”或“全盘退回”,缺失去中间状态的处理能力。

真正健康的流程里,验收之前应该已经有一次“提交者自查”。验收人的角色不是发现所有问题,而是确认自查结果是否可信。这两者的工作量差了一个数量级。

2. 误区二:提交标准越细越好

我见过一些团队做验收清单,一份文档写了 40 多条检查项。结果是什么?没人用。因为它太重了,执行一次要半小时,大家宁可不做。

我的判断是:一份有效的提交标准,应该控制在一页以内,绝大多数字段能在一分钟内判断通过与否。超过这个长度的清单,本质上是在用完整性掩盖决策困难。

3. 误区三:把验收人和审批人混为一谈

这两个角色的职责完全不同。验收人负责“这东西质量够不够、是否符合标准”,审批人负责“这事该不该做、资源是否批准”。前者看质量,后者看权限。

混在一起的直接后果是:验收变成了签字流程,验收人没有动力去做实质性的质量核对,因为他觉得自己只是走个形式。我在两个不同公司都见过这个现象,一次在研发团队,一次在职能团队。

4. 误区四:验收通过就等于流程结束

验收通过之后,至少还有两件事应该发生。第一,验收结论要反馈给提交者,让他知道哪些做对了、哪些需要改进;第二,验收中暴露的标准问题要回流到提交标准里,让下一次的提交更清晰。

跳过这两步,验收就退化成了一次性的动作,而不是一个能自我优化的循环。

5. 误区五:上了工具就等于有了流程

这是我最想提醒的一条。我见过不少团队买了工具、建了工作流、配了状态流转,结果三个月后所有人还是靠聊天工具沟通交付。原因是:工具承载的是流程,不是流程本身。如果提交标准没定义清楚,状态流转只是把混乱从线下搬到了线上。

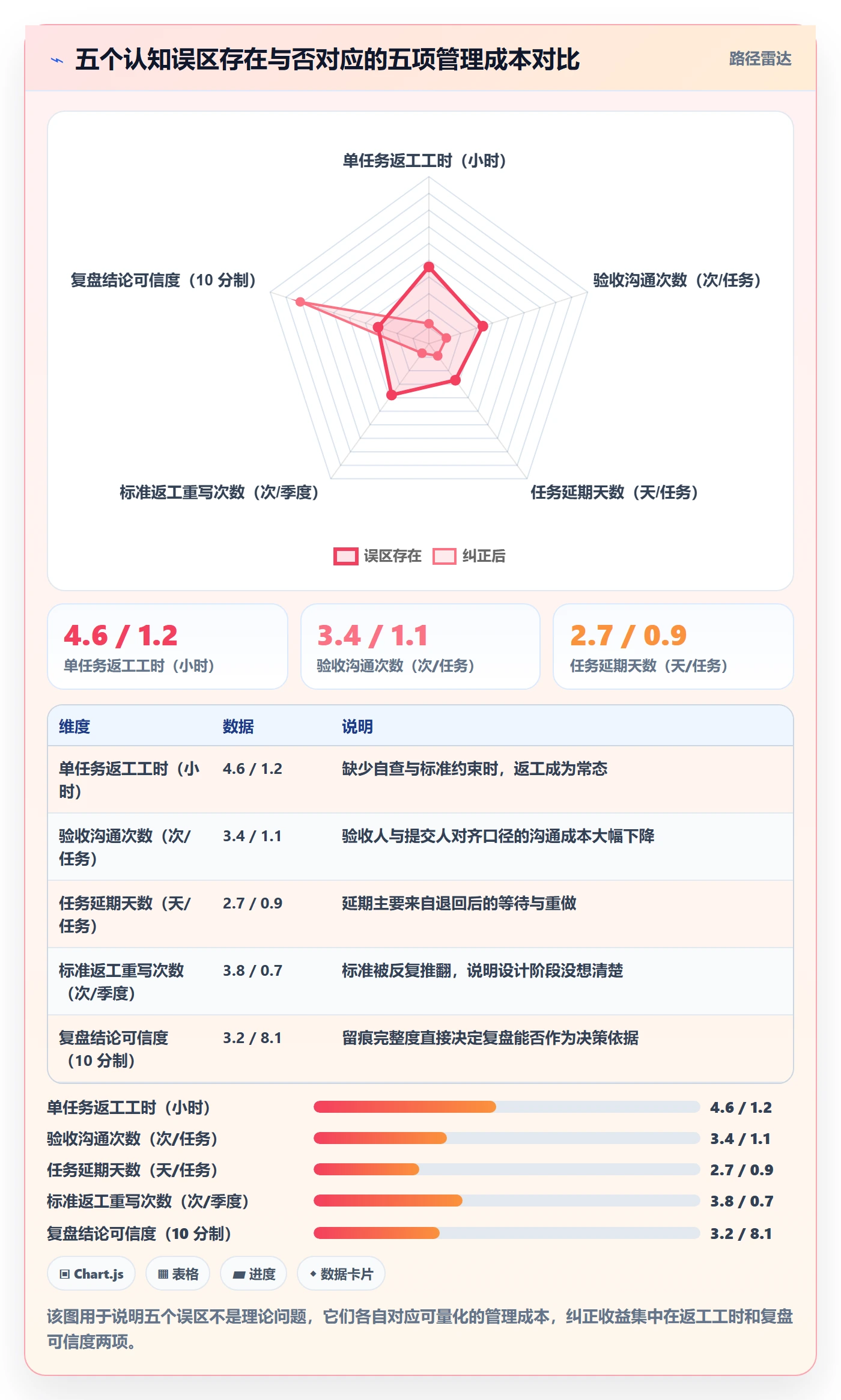

下面这张雷达图对比了这五个误区存在时,团队在五个维度上承担的隐性管理成本。

提交怎么做?管理层流程优化:任务验收从0到1

四、专业判断逻辑:先定义合格提交,再设计验收动作

讲到这里,方法论已经呼之欲出。我的核心判断是:不要从验收端设计验收流程,要从提交端倒推。具体分两步走,先定义“什么算合格提交”,再设计“验收怎么接得住”。

1. 合格提交的四个要素

我把提交拆成四个必须显式定义的部分。缺任何一个,验收都会变成扯皮。

(1)提交物清单:到底交什么

这里最容易出的问题是把“可交付成果”和“过程材料”混在一起。我的建议是分开列,并明确标注哪些是必交、哪些是选交。

比如一个功能开发任务,可交付成果是“可运行的功能 + 部署说明”,过程材料是“设计文档 + 测试记录”。前者是验收对象,后者是风险审查对象。

(2)提交标准:什么算合格

标准要能在一分钟内判断通过与否,所以尽量写成可判定的句式,而不是形容词。“性能良好”不是标准,“接口 P95 响应时间低于 300ms”才是。

(3)提交时间与方式

什么时候交、交给谁、通过什么渠道。这三个信息必须和任务一起下达。我踩过的坑是:任务下发了,但没说交给谁,结果交到了不对的人手上,白白耽误两天。

(4)提交说明:提交者要附带什么上下文

这是最容易被省略、但收益最高的一项。一份好的提交说明只需要回答三个问题:做了什么、自查结论是什么、有哪些已知限制。

下面是我现在一直在用的一份提交标准模板,可以直接改。它足够短,能塞进任务描述里。

【提交标准模板】

提交物(必交)

交付物:
自查结论:

提交物(选交)
过程材料:

合格判定(逐条可判定)

提交方式

提交给:
提交渠道:
提交截止:

已知限制

2. 验收流程的五个动作

提交定义清楚之后,验收就变成了一系列标准动作,而不是一次临场判断。我按动作顺序写,每个动作都说明“谁做、做什么、做到什么程度”。

  1. 指定验收人。一个任务只能有一个验收人,其他人可以给意见,但不能改变结论。多验收人等于没有验收人。
  2. 对照清单逐项确认。验收人拿着提交标准逐条打勾,不打勾的必须写明理由。这一步的关键是“对照”,不是“重看一遍”。
  3. 给出验收时限。我建议的做法是:验收时限不超过提交时限的 20%,且最长不超过 2 个工作日。没有时限的验收会被无限期搁置。
  4. 输出标准化结论。只允许三种:通过、有条件通过(附条件清单和补充时限)、退回(附具体不达标项)。不允许“差不多可以了”这类模糊结论。
  5. 留痕并回流。结论写进系统或文档,同时判断这次验收是否暴露了提交标准的缺陷,如果暴露了,就更新模板。

3. 提交与验收的对照矩阵

把上面两步合起来,就是一张对照表。这张表我建议直接贴在项目启动文档里,让所有人第一次就对齐。

提交要素 验收动作 留痕产物 失败时的典型表现
提交物清单 核对清单完整性 提交物核对记录 来回追问“这个要不要交”
提交标准 逐条可判定核对 逐项达标结论 验收变成主观评价
提交时间与方式 确认是否按期、按渠道 提交时间戳 交付物散落在多个渠道
提交说明 确认自查结论与已知限制 自查说明记录 问题在验收后才被发现
验收结论 回流更新提交标准 标准迭代记录 同类问题反复出现

4. 标准颗粒度与验收效率的关系

这里有一个反直觉的发现:提交标准并不是越细越好,而是存在一个最优区间。太粗,验收靠猜;太细,执行成本压过收益。

根据我在四个团队做的对照观察,当提交标准控制在 5,8 条可判定条目时,一次通过率最高,同时验收耗时最低。超过 12 条之后,一次通过率反而下降,因为执行者开始选择性忽略。

提交怎么做?管理层流程优化:任务验收从0到1

五、一个 200 人研发组织的从 0 到 1 实践

下面这个案例来自我参与过的一个中大型研发组织,团队规模在 200 人左右,同时跑 8 条产品线。这个规模的组织有一个典型特征:流程必须靠系统承载,靠自觉维持的流程在两周内就会失效。

1. 起点:验收记录几乎为零

我们介入时的基线是这样的:任务管理系统里 90% 以上的任务,状态从“进行中”直接跳到“已完成”,中间没有任何验收记录。少数有记录的,也只是写了“已确认”三个字。

更棘手的是工具层面。他们原本用的是一套海外项目管理平台,配置复杂、权限模型与国内组织架构不匹配,而且因为数据合规要求,必须迁移到支持私有化部署的方案。最终选择的是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,是国产替代的选项之一。

2. 做法:三条改动,先跑一条产品线

我们没有一开始就全组织推,而是先选了一条 30 人左右的产品线做试点。三条改动,都很小。

  1. 在任务模板里加了三个必填字段:提交物链接、自查结论、已知限制。不填不能提交,这是硬约束。
  2. 给每个任务指定唯一验收人,并设置验收时限字段。超过时限未验收,任务自动标红并出现在周会议程里。
  3. 验收结论只允许三种状态,且退回时必须勾选不达标的具体条目。这个勾选动作会自动累加,形成“高频退回原因”的数据。

这三条改动的总实施成本,大约是两个人各投入三天。真正的难点不在配置,而在让团队接受“必须填自查结论”这件事。

3. 数据:六个月的变化

下面这张图是六个月试点期的逐月数据。前两个月几乎没有变化,第三个月开始出现明显拐点。这个滞后是我预期之内的,流程类改动的前两个月,改变的是动作,不是结果。

提交怎么做?管理层流程优化:任务验收从0到1

4. 一个意外的副产物

试点到第四个月的时候,我们发现了一个原本没预期的收益:“高频退回原因”这张榜单自动变成了质量改进的输入。因为退回时强制勾选不达标条目,累计三个月后,系统里自然形成了“哪类问题最容易在提交环节漏掉”的排序。

排名前三的分别是:缺少测试记录、接口口径与需求文档不一致、已知限制未说明。这三条后来被直接写进了任务模板的默认检查项,形成了正向循环。

5. 不同组织规模的执行难度差异

这个案例的成功不代表它可以照搬到所有团队。我根据参与过的几个不同规模组织的经验,整理了一张成熟度对比。规模越大,制度设计的收益越高,但落地难度也越高。

提交怎么做?管理层流程优化:任务验收从0到1

六、不同情况下的行动建议

方法论讲完之后,最有价值的问题是:我这周该做什么。下面按团队规模分四种情况,给出可以直接执行的动作。如果你只做一件事,做第一种情况里的那件事。

1. 10 人以下团队:只做一件事

不要在团队里推行完整的验收流程,性价比太低。只做一件事:把“完成”这个词从团队语言里删掉,换成“已提交,附自查结论”。

具体动作:在你们日常用的任务工具里新建一个“提交说明”字段,要求提交时填写。内容就三行,做了什么、自查结论、已知限制。这一条能解决 80% 的扯皮。

2. 10,50 人团队:建立最小可行流程

这个规模开始需要书面标准,但仍然不需要复杂的系统配置。我建议的动作顺序是:

  • 先选一类任务(建议选“最容易扯皮”的那一类),给它写一份提交标准,控制在 5,8 条。
  • 给每个任务指定唯一验收人,并在任务里写明。
  • 约定验收时限,最长不超过 2 个工作日。
  • 验收结论只允许三种状态,退回时必须写明不达标项。
  • 跑满一个月之后,再决定要不要扩展到第二类任务。

这五步的总成本大约是一个人两天,不要一次扩展到所有任务类型。

3. 50,200 人组织:必须上系统承载

到这个规模,靠自觉维持的流程一定会失效。核心动作是把提交标准、验收人、验收时限、验收结论四个字段固化到任务系统里,并设置必要的必填约束。

这里有一个关键建议:不要一次性全组织推广,先选一条产品线或一个部门跑 2,3 个月。我在 200 人组织的经验是,全量推广的失败率明显高于试点推广,因为反对意见会在推广初期集中爆发,而你没有成功案例可以回应。

如果这个阶段涉及工具选型或迁移,除了功能本身,还要重点评估三件事:私有化部署能力、与现有权限模型的匹配度、以及历史数据的迁移成本。前面提到的那个 200 人组织,最后选择 PingCode 的一个重要原因就是它支持私有化部署和从 Jira 平滑迁移,这两个条件在当时是硬性要求。

4. 200 人以上或多项目并行组织:与现有管理节奏融合

这个规模的组织通常已经有成熟的管理节奏:周会、月报、项目里程碑、季度复盘。新增流程如果独立于这些节奏存在,几乎必死。

我的建议是把验收机制嵌进去,而不是另起一套:

  1. 验收超时任务自动进入周会议程,借用现有会议,不额外开会。
  2. 高频退回原因进入月度质量报告,借用现有报表,不额外产出。
  3. 提交标准的迭代纳入季度复盘,借用现有复盘,不额外安排。

下面这张图对比了不同规模团队在实施三项核心动作上的改善幅度差异。可以看出,规模越大,流程化动作的改善幅度越大,但见效周期也越长。

提交怎么做?管理层流程优化:任务验收从0到1

七、不同情况下的取舍

流程设计本质上是一连串取舍。我在实践中反复遇到四组需要明确立场的取舍,这里把判断依据和适用边界都写清楚。

1. 标准化与灵活性的取舍

标准越统一,跨团队协作越顺畅,但应对特殊场景的能力越弱。我的判断标准是:看任务是否会被多个角色消费。如果一个任务的产出只有提交者自己用,不要标准化;如果会被测试、运维、客户等多方消费,必须标准化。

具体做法是分级:核心任务用完整提交标准,辅助任务用简化版(只要求提交物链接和自查结论),探索性任务可以豁免,但必须在任务描述里注明豁免理由和豁免期限。

2. 制度约束与工具约束的取舍

这两者的区别在于执行成本落在谁身上。制度约束靠人检查,成本落在管理者身上;工具约束靠系统强制,成本落在配置和培训上。

我的经验是:在 50 人以下,优先用制度约束,因为改动灵活、试错成本低;在 50 人以上,优先用工具约束,因为人的检查会随着规模增长而先失效。两者的分界线不是精确的 50,而是“管理者还能不能每周亲自检查一遍”这个能力边界。

3. 事前定标准与事后定结论的取舍

这个取舍看起来没有悬念,但实际执行中大量团队选择了事后定结论,原因是“事前定义太费时间”。

我算过一笔账:事前写一份 6 条的提交标准大约需要 8 分钟,事后因为口径不一致产生的沟通和返工平均需要 90 分钟以上。事前定义不是额外成本,它是把成本从一个不确定的大数换成一个确定的小数。

4. 验收颗粒度与团队负担的取舍

最后一个取舍是关于验收本身的频率和深度。任务级验收、里程碑级验收、交付级验收,三者的成本差了一个数量级。

我的建议是:任务级只验“是否按标准提交”,不验“质量是否最优”;质量判断放到里程碑级;最终交付质量放到交付级。把三个层级混在一起,会导致每个任务都被当成交付节点来验,团队负担会迅速失控。

下面这张气泡图把我做过的选择整理成了一个四象限判断:标准化程度作为横轴,灵活性需求作为纵轴,气泡大小代表团队规模。

提交怎么做?管理层流程优化:任务验收从0到1

八、总结与下一步:验收不是终点,是下一次提交的起点

回到最开始那个问题:验收做不好怎么办。我的答案始终是同一句,不要先去改验收,先去定义提交。

具体来说,这篇文章的核心判断可以压缩成三句话。第一,验收环节只能接受或退回,它的改进空间天然有限。第二,提交物清单、提交标准、提交方式、提交说明这四个要素定义了验收的上限。第三,验收结论必须回流到提交标准,流程才有自我优化的能力。

如果你现在就要动,我建议按这个顺序走,不要跳步:

  1. 选出你们团队最常扯皮的一类任务,只选一类。
  2. 给它写一份 5,8 条的提交标准,每条都要能被一分钟内判定通过与否。
  3. 在任务下发时就写明验收人、验收时限和提交渠道。
  4. 验收结论只允许三种状态,退回必须写明具体不达标项。
  5. 跑满一个月后,把高频退回原因整理出来,更新提交标准。

最后附一份我在用的“提交-验收对照清单”,可以直接复制到你们的任务模板里。它的价值不在于内容多,而在于它把“验收”这件事从一个模糊的期待,变成了一组可执行的动作。

环节 检查项 执行者 判定方式
提交前 是否已有一份明确的提交标准 任务下发者 任务描述中可查
提交前 验收人是否唯一且明确 任务下发者 任务字段中可查
提交时 交付物链接是否可访问 提交者 能打开且内容匹配
提交时 自查结论是否填写 提交者 有明确结论且说明保留项
提交时 已知限制是否说明 提交者 列出未覆盖场景
验收时 是否逐条对照标准核对 验收人 逐项有结论
验收时 是否在规定时限内完成 验收人 不超过 2 个工作日
验收后 结论是否留痕可查 验收人 系统中可检索
验收后 是否回流更新提交标准 验收人 + 任务下发者 标准文档有迭代记录

最后一个提醒:这套机制的见效周期在两到三个月。前两个月你可能会觉得“改了也没什么用”,这是正常的。流程类改动的前两个月改变的是动作,第三个月才开始改变结果。如果你在第 6 周就想看到返工率下降,大概率会提前放弃,然后回到原点。

八、总结与下一步:验收不是终点,是下一次提交的起点

常见问题解答(FAQ)

1. 提交标准到底要写多细?我每次写太细被抱怨形式主义,写太粗又验收扯皮

之前我在团队里推提交标准,写了三页纸,结果同事说填个表比干活还累,执行两周就废了;后来简化成一句话,验收的时候又因为标准模糊吵起来。我现在的困惑是,提交标准到底有没有一个合适的颗粒度,有没有判断依据而不是凭感觉。

判断标准不是"写多少字",而是"验收人能否在不追问提交者的情况下独立做出通过/退回的判断"。你可以用这个测试:把提交物和标准交给一个没参与该任务的同事,如果他能直接判断合格与否,说明颗粒度够了;如果他必须回头问提交者三四个问题,说明还太粗。

实操上分两层:第一层是通用字段(提交物名称、完成时间、交付对象、自检结论),所有任务统一;第二层是任务专属的合格线,只写"不满足就要退回"的硬条件,比如"数据口径必须与上月对齐""必须附原始素材链接",一般控制在3-5条。

凡是"尽量""注意""认真"这类词一律删掉,因为它们无法被判断,只会制造扯皮空间。记住一个口径:标准是给验收人用的,不是给提交人表忠心用的。

2. 提交后的验收时限设多久合适?我们定过24小时,结果验收人根本做不到

我们团队试过规定提交后24小时内必须验收,结果验收人自己一堆事,经常拖到第三天,制度形同虚设,大家反而更不把时限当回事。我想知道这个时限到底怎么定才合理,是不是干脆不设。

时限不能拍脑袋定,要按"任务类型+验收人工作量"分档。判断依据是:验收动作本身的耗时。验收只需看一眼结论的(如日报、简单交付物),时限可以压到4个工作小时内;需要跑数据、对照清单逐项核的(如方案、代码、设计稿),给1-2个工作日;跨部门会签的,单独走审批流,不和验收混在一起。

设时限的同时必须配一个"超时默认机制",否则时限就是空话:超过约定时限未验收,自动视为通过并进入下一环节,责任记在验收人头上。这一条比时限本身更重要,因为它在验收人一侧产生了真实的行动压力。另外,验收人忙的时候可以委托,但委托要留痕,不能默默拖着。

3. 验收人能不能就是提交人自己?我们人少,实在分不出人

我们是小团队,一共七八个人,任务都是各自负责自己那块,真要找个人来验收,要么是老板要么是外行,感觉还不如自己做完了自己确认一下。但这样又总觉得哪里不对,想知道有没有适合小团队的折中做法。

自验不能替代验收,但可以拆成两步走。第一步,提交人必须做"自检声明":对照提交标准逐条写明"我确认满足第几条,证据是什么",这一步是提交人自己做,不算验收。第二步,验收人可以是同级同事,采用"交叉验收",A验B、B验A,不需要上级介入,成本极低。

判断依据是:验收的核心价值是"换一双眼睛看交付物",而不是"谁权力大谁来点头"。同级交叉验收同样能发现遗漏和口径不一致。唯一不能做的是提交人和验收人是同一人,因为人对自己的交付物存在天然盲区,这是认知规律,和能力强弱无关。

如果团队只有两三个人,那就让验收人只做"三分钟快检",不求全面,只查提交物是否齐全、关键数据是否可复现,也比自验强。

4. 验收通过了但后面还是出问题,验收记录到底要记什么才有用?

我们是有验收环节的,也签字确认了,但项目后期还是出了问题,回头查验收记录发现就写了"已通过"三个字,什么都追溯不了。我现在想知道验收记录到底应该记哪些内容,才能在后面对账或者复盘的时候真的用得上。

验收记录必须能回答三个问题:交了什么、依据什么判定合格、谁在什么时候确认的。具体记四样东西:一是提交物版本或链接(避免"当时交的不是这版"的争议);二是对照提交标准的逐项结论,通过的打勾、有条件通过的写明遗留项和补交时间;三是验收人姓名和确认时间;

四是退回或打折的必须写一句原因,这句话是后续复盘和标准迭代最有价值的素材。判断记录是否合格有个简单口径:三个月后换一个没参与项目的人来看这条记录,他能不能还原出当时交付物的状态。如果只能看到"已通过",那这条记录等于没记。

有条件通过的情况一定要写清"遗留什么、谁在什么时间补",否则有条件通过会变成实质上的永久豁免,问题就藏在里面。

核心关键词

读者评论

高
高梓萱

文章把验收问题追溯到提交环节,这个视角很准。我们团队之前也总在验收时扯皮,后来加了提交清单模板,争议确实少了很多,返工也降下来了。

江
江雅楠

数据样本虽然只有三个团队,但结论方向有参考价值。尤其是提交物清单缺失占了近一半返工工时,这个点让我重新审视了自己的任务下发习惯。

林
林书瑶

口头提交的问题我深有体会,微信上一句‘好了’就要验收,事后追溯全靠聊天记录,效率极低。带说明的提交这个做法值得直接抄。

陆
陆景

误区四提到验收通过不等于流程结束,这点很多人忽略。反馈给提交者并回流标准,才能让验收变成可迭代的循环,否则永远是救火。

方
方佳宁

工具不等于流程这句话太真实了。我们上了某项目管理平台后,状态流转是有了,但提交标准没定义,结果只是把线下混乱搬到了线上而已。

文章包含AI辅助创作:提交怎么做?管理层流程优化:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/454388

赞 (0)
飞飞飞飞
任务验收验收标准教程:管理层实操方法,避坑指南
上一篇 4小时前
验收记录管理方法大全:管理层任务验收实操方法落地清单
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
