项目做完了,客户却迟迟不肯在验收单上签字,这是我做了十多年实施交付之后,见过频率最高、也最伤团队的场景。更扎心的是,很多实施团队直到这一刻才意识到:验收失败根本不是"最后一公里"的问题,而是项目启动那天就已经埋下的雷。我复盘过自己带过的几十个交付项目,也帮同行看过不少"验收扯皮"的现场,一个反复出现的规律是:真正决定验收成败的,不是交付物做得好不好,而是验收标准、边界、留痕这三件事有没有在早期被锁死。

这篇内容不打算再讲一遍"验收流程有几步"这种谁都能拼出来的科普,而是从实施团队的风险控制视角,把验收拆成"风控锚点",告诉你每个节点该埋什么、怎么埋、埋错了会付什么代价。

一、先给结论:验收不是终点,是风险集中引爆的节点

如果你只记住一句话,我希望是这句:验收纠纷的胜负,在项目启动阶段就已经定了七成。剩下三成才是执行过程中的沟通和补救。这意味着,等到客户说"这不是我要的"再去谈,你手里能打的牌已经所剩无几。

我见过太多团队把验收当成一个"收尾动作",安排一个交付工程师写份文档、发个邮件、约个会,签字就完事。这种认知下,验收必然失控。因为验收本质上是三件事同时发生:交付物的技术确认、商务条件的结算触发、以及责任的最终划分。它同时牵扯技术、商务、法务三条线,任何一条没提前布局,都会在验收当天集中爆发。

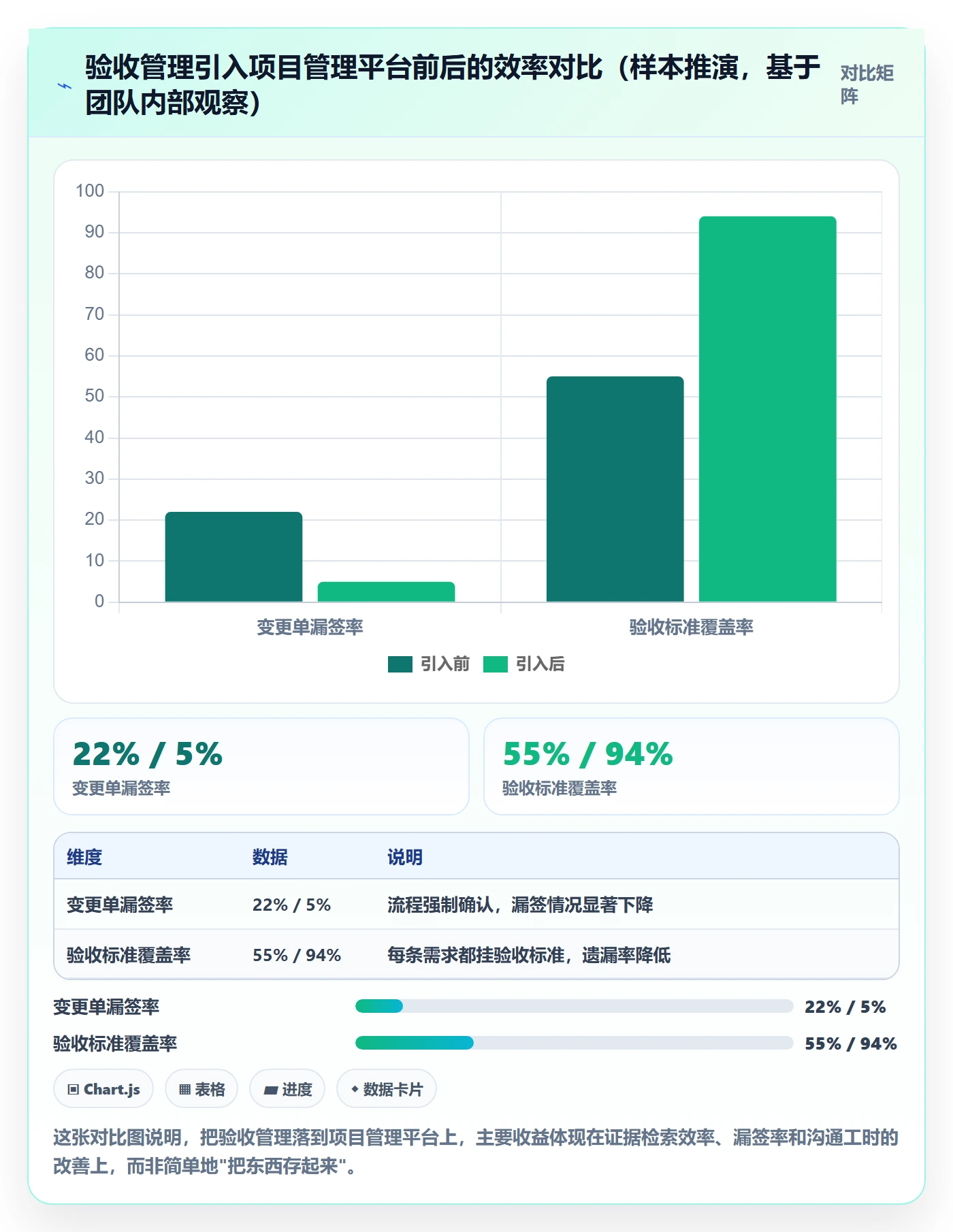

所以正确的姿势是把验收看作一条从启动贯穿到收尾的"风控主线",而不是一个孤立节点。下面这张图,是我对验收风险在项目各阶段"埋雷,引爆"关系的经验总结,能帮你理解为什么越早介入成本越低。

任务验收验收教程:实施团队风险控制,避坑指南

二、真实场景:一个"差一点收不回尾款"的项目

我讲一个自己亲历的项目,做了脱敏处理,但细节基本真实。客户是一家制造业企业,我们给它们做一套生产排程系统的实施,合同金额七位数,尾款占三成。项目启动时大家都很顺,客户方接口人配合积极,需求确认也做了,但有一个当时的"小疏忽":需求确认书里写了功能模块清单,但没写每个模块的"验收判定标准",只写了"满足生产排程业务需求"。

问题出在交付前两周。客户换了新的生产总监,新总监对排程逻辑有自己的理解,认为系统应该支持"多约束条件下的动态插单",而我们的实现是按当初确认的规则做"静态优先级排程"。从技术上讲,系统完全符合当初的需求确认书描述,但从新的业务理解上,客户觉得"这不是我要的"。验收会上,客户一句话卡住了我们:"你们确认书上写的是满足业务需求,现在我的业务需求就是这样。"

这个项目最后的解决方案是:我们免费增加了一个插单功能的迭代,客户不再追究延期。团队多投入了大约三周的开发资源,等于把尾款里的一部分利润让了出去。事后复盘,问题根本不在这次变更本身,而在于需求确认书上那句"满足业务需求",它没有可量化的判定标准,给了双方无限解释的空间。

这就是我常说的:验收不是一次技术检查,它是甲乙方博弈的结算点。你前期偷的每一点懒,都会在验收时以十倍的代价还回来。

二、真实场景:一个"差一点收不回尾款"的项目

三、任务验收到底验什么:三个层次、三个要素

很多人一上来就问"验收流程怎么走",但连"验什么"都没搞清楚。我建议先把验收拆成三个层次来理解,这样你才知道哪些该较真、哪些可以松。

1. 验收的三个层次

第一层是交付物验收,也就是最常被理解的"东西做出来没有、对不对"。这层最容易量化,但也最浅。第二层是过程验收,检查项目执行过程是否留痕、是否按约定方法推进、变更是否受控。这层决定了出问题时你能不能自证清白。第三层是商务验收,它把技术确认和付款条件绑定,是决定尾款能不能到账的关键。

大部分团队只做第一层,结果就是"东西交了,钱没到手",因为过程证据链断裂,商务条件触发不了。

2. 验收标准的三要素:可量化、可确认、可追溯

我判断一份验收标准是否合格,只看三个词:可量化、可确认、可追溯。缺任何一个,这份标准就是一颗定时炸弹。

要素 不合格的表现 合格的表现
可量化 "满足业务需求""性能良好" "排程结果输出时间≤3秒,支持1000个工单同时排程"
可确认 仅口头认可,无书面签字 每项标准有明确的确认方、确认方式、确认时间
可追溯 确认记录散落在聊天里 邮件、会议纪要、变更单、验收单形成完整证据链

3. 最常见的误区:把"客户满意"当验收标准

这是我最想敲黑板的一点。"客户满意"是一个主观感受,不是验收标准。一旦你把满意写进验收条款,就等于把验收决定权交给了对方的情绪。正确做法是把"满意"翻译成可验证的客观条件,比如"支持导出报表格式符合客户提供模板的100%字段"。

下面这张图对比了几种典型验收标准的"扯皮风险指数",你可以对照自己项目里的验收条款自查。

任务验收验收教程:实施团队风险控制,避坑指南

四、实施团队面临的五类验收风险

我把实施团队在验收环节踩过的坑归纳成五类风险,每一类我都给出可观察的信号,你可以对照自己的项目排查。

1. 范围蔓延风险:需求边界不清

这是杀伤力最大的一类。表现是项目进行中需求不断加码,验收边界越来越模糊,最后无限返工。信号很明显:变更单数量超过项目初期的预估、每次会议都有"顺手再加个小功能"、客户接口人说"这个应该很快吧"。

我的判断标准是:如果一个项目的变更单数量超过初始需求点数的30%,基本可以判定范围失控。这时候验收已经不是技术问题,而是项目管理问题。

2. 标准漂移风险:验收口径中途变化

表现是同一个验收项,前期说"这样就行",后期说"这样不行"。根源是验收标准没有被正式锁定。这类风险在客户方人员变动时尤其容易触发,上一任接口人认可的方案,下一任不认。

3. 留痕缺失风险:口头确认无法追溯

表现是关键的确认都是口头完成的,出问题时双方各执一词。这类风险的隐蔽性极高,因为执行过程中一切顺利,你不会觉得有问题,直到争议爆发才发现没有任何书面证据。

4. 人员变动风险:对接人换人导致验收重置

客户方换人,是实施团队最头疼的变量之一。新接口人往往要"重新理解项目",之前的默契归零,验收可能被推倒重来。应对方式是让所有确认都沉淀到组织层面的文档,而不是依赖个人关系。

5. 商务捆绑风险:验收与付款条件脱钩

表现是验收完成了,但合同里的付款条件并没有被触发,导致尾款结算被无限拖延。根源是合同里验收和付款的挂钩条款写得不清不楚。

任务验收验收教程:实施团队风险控制,避坑指南

五、验收前:把风控做在问题发生之前

验收的风控动作,90%应该发生在验收开始之前。下面我给出三个可以马上落地的动作。

1. 启动阶段就要锁定的三份文件

我在每个项目启动时都会坚持产出并让客户确认三份文件:

  • 需求确认书:不只是功能清单,每一条都要带可量化的验收判定标准。
  • 验收标准说明:单独成文,明确验收方式、验收方、时间窗口。
  • 变更管理机制说明:约定变更如何申请、评估、确认,以及变更对工期和费用的影响。

这三份文件的关键不在"有没有",而在"是否被正式确认"。我通常要求客户方项目负责人邮件回复确认,邮件本身就是证据。

2. 如何写一份"防扯皮"的验收标准

我的写法是把每条验收标准写成"条件,动作,结果"三段式。举个例子,不要写"支持报表导出",而要写"当用户在报表页面点击导出时,系统应在5秒内生成符合模板A的Excel文件,字段与客户提供的模板完全一致"。这样的标准,验收时几乎没有解释空间。

3. 建立变更管理机制(附简易变更单结构)

变更单不需要复杂,关键是要素齐全。我常用的简易结构如下,可以直接借鉴:

变更单编号:CR-2024-018
提出方:客户方项目组

提出日期:2024-06-12

变更内容:排程算法增加插单优先级规则

变更原因:生产计划调整频率上升

影响评估:

工期影响:+5个工作日

成本影响:+2人周

对已验收项的影响:无

客户确认:______(签字/邮件)

我方确认:______(签字/邮件)

注意最后两行的确认栏,这才是变更单的价值所在。没有双方确认的变更单,只是一份备忘录,不是证据。

任务验收验收教程:实施团队风险控制,避坑指南

六、验收中:执行阶段的四个关键动作

到了验收执行阶段,留给你的操作空间其实不大,但有几个动作做与不做,结果差距很大。

1. 分阶段验收 vs 一次性验收的选择逻辑

我的经验法则是:项目周期超过三个月、或者交付物包含多个独立模块的,一律分阶段验收。分阶段验收能把大风险切成小风险,每一阶段确认完就锁定,避免最后一次性验收时积重难返。一次性验收只适合周期短、交付物单一的小项目。

2. 验收会议的议程设计与话术要点

验收会议不是评审会,它的目标是"确认"而不是"讨论"。所以我设计的议程通常是:先逐条对照验收标准确认通过与否,再单独处理不通过的项,最后形成书面结论。会议中要避免陷入技术细节争论,一旦跑偏,及时拉回"这条标准当初是怎么约定的"。

3. 验收不通过时的处理流程

验收不通过不可怕,可怕的是没有处理流程。我建议的处理顺序是:先区分"不符合标准"和"新增需求"两类问题。不符合标准的,限期整改;新增需求的,走变更流程,明确对工期和费用的影响。这个区分动作必须在会议现场完成,否则后期一定被混淆。

4. 如何做验收留痕

验收留痕的核心是"三件套":会议纪要、邮件确认、验收确认书。纪要在会后24小时内发出,邮件请对方回复确认,验收确认书在双方签字后归档。三者形成互补,任何一件单独拿出来都不够,组合起来才是完整的证据链。

六、验收中:执行阶段的四个关键动作

七、验收后:收尾不等于结束

很多团队在验收确认后就松了,结果尾款收不回来、争议升级时措手不及。验收后的动作同样重要。

1. 尾款结算与验收确认的衔接

验收确认书签署的那一刻,就应该同步启动尾款结算流程。我在合同里会争取写明"验收确认书签署后X个工作日内支付尾款",把验收和付款强绑定。如果合同里没有这条,验收后要第一时间主动发起结算,别等客户想起来。

2. 争议升级的处理路径

如果尾款被无理拖延,先走书面催告,保留证据;再根据合同约定走商务协商;协商不成的,才考虑法律途径。每一步都要留痕,因为后续任何一步都需要前一步的证据支撑。

3. 项目复盘:把验收经验变成团队资产

项目结束后,我会要求团队做一次验收专项复盘,重点回答三个问题:这次验收有哪些扯皮点、哪些证据起了作用、哪些动作下次要提前做。这些复盘结论沉淀成模板和清单,成为团队资产,下一个项目直接复用。

说到这里,不得不再提一下工具的作用。我所在的团队后来逐步把验收管理搬到了某项目管理平台上,因为纯靠人记、靠邮件找证据,效率太低。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也能做 Jira 的平滑迁移,对国产替代需求比较明确的团队来说是个务实的选择。

用这类平台管理验收,最大的价值不是"记录",而是"强制留痕"。变更单、验收标准、确认记录全部挂在任务和需求上,谁在什么时候确认了什么,一查便知。我们团队切过去之后,验收争议的举证时间从过去平均大半天缩短到十几分钟。这不是工具本身多神奇,而是它把"留痕"从一个靠自觉的动作,变成了流程里的默认动作。

任务验收验收教程:实施团队风险控制,避坑指南

八、不同情况下的行动建议

验收风控没有万能公式,得看项目处在什么阶段、团队规模多大。我按几种常见情况给出建议。

1. 项目刚启动:优先级最高的三件事

把需求确认书、验收标准说明、变更管理机制这三份文件做出来并拿到客户确认,这是回报率最高的投入。哪怕其他事情往后放,这三件必须做。

2. 项目进行到中途:做一次验收风险体检

对照上面五类风险做一次自查,重点看变更单数量和留痕情况。如果发现变更单已经超标,立刻和客户开一次范围确认会,把边界重新锁死。

3. 验收在即:把证据链补齐

此时已经来不及改标准,但可以补证据。把历史邮件、会议纪要、聊天里的关键确认整理成一份确认包,请客户一次性书面确认,哪怕对方只是回复"确认",也有价值。

4. 验收已扯皮:区分技术问题和商务问题

技术问题走整改,商务问题走合同。不要用技术手段去解决商务纠纷,也不要用商务施压去掩盖技术缺陷。分清楚这两条线,处理路径才不会乱。

八、不同情况下的行动建议

九、不同情况下的取舍

风控动作都要投入成本,什么时候该较真、什么时候可以让步,是门学问。我的取舍逻辑如下。

1. 小项目 vs 大项目

小项目周期短、金额小,验收风控可以适度简化,重点是快速锁定标准、快速结款。大项目周期长、干系人多,风控动作必须全套做齐,尤其是留痕和变更管理,省不得。

2. 长期客户 vs 一次性客户

对长期合作客户,验收可以更强调"关系维护",一些小的争议可以适当让步,换取后续合作。对一次性客户或竞争性客户,一切以合同和证据为准,让步要慎重,因为它会被视为软弱。

3. 坚持原则 vs 保住关系

我的底线是:涉及验收标准和付款条件的,必须坚持原则;涉及执行细节和沟通方式的,可以让步。风控守住的是底线,不是每一个细节。

场景 建议坚持 建议让步
验收标准有量化口径 严格按标准判定 判定方式的灵活性
客户新增需求 走变更流程 变更评估的时间
对接人临时更换 要求重新书面确认 确认的具体形式
尾款结算 按合同条件执行 结算流程的节奏

十、避坑清单:实施团队验收风控十条

最后给一份可以直接对照使用的清单。这十条是我从实际项目里一条条踩出来的,建议存下来,每个项目开验收前过一遍。

  1. 启动阶段就锁定验收标准,不要等到交付前才谈。
  2. 验收标准必须可量化,杜绝"满足业务需求""客户满意"这类表述。
  3. 每一条需求都要挂验收判定条件,没有的补上。
  4. 所有变更必须走书面确认,口头承诺一律不算数。
  5. 变更单要有双方确认栏,单方记录不是证据。
  6. 项目周期长的必须分阶段验收,别赌一次性通过。
  7. 验收会议纪要24小时内发出,请对方回复确认。
  8. 区分"不符合标准"和"新增需求",两类问题分开处理。
  9. 合同里写明验收与付款的绑定条款,这是尾款的保险。
  10. 项目结束后做验收复盘,把经验沉淀成团队模板。

十一、写在最后:验收能力是实施团队的护城河

回到最开始那个问题:为什么有的实施团队验收零纠纷,有的天天扯皮?我的观察是,差距不在技术能力,而在风控意识和留痕习惯。技术好的团队很多,但能把验收标准写清楚、把变更管住、把证据留全的团队,其实很少。这恰恰是实施团队最容易建立、也最难被复制的护城河。

如果你现在手上正好有项目在做,我建议你今天就做三件事:翻出当前项目的需求确认书,看看有没有可量化的验收标准;数一数变更单数量,看是否超过需求点数的30%;检查最近一次关键确认有没有书面留痕。这三件事做完,你对项目验收风险的判断会清晰很多。验收这件事,越早动手,代价越小。

常见问题解答(FAQ)

1. 任务验收标准到底应该由谁来定,甲方还是乙方?

我之前做实施的时候,验收标准基本都是甲方说了算,结果做到一半甲方口径变了,我们返工两次差点亏本。后来我就在想,验收标准这个东西到底应该谁说了算,能不能在早期就把主动权抓回来?

验收标准既不能纯由甲方拍板,也不能由乙方单方面定义,正确做法是双方在项目启动阶段共同签署一份验收标准确认书。具体操作上,乙方应在需求调研结束后主动起草验收标准初稿,用可量化的指标描述每项交付物(比如接口响应时间不超过500毫秒、支持并发用户数不低于200),然后提交甲方逐条确认并签字或邮件回复确认。

判断依据是:谁起草初稿谁掌握框架主动权,谁最终签字谁承担确认责任。如果甲方拒绝提前确认,你就在项目周报和会议纪要里反复写明待确认事项,把风险显性化,这本身就是一种保护。记住一个原则:验收标准必须在开发开始前锁定,交付前才谈标准的项目,风险已经不可控了。

2. 项目做到一半,甲方对接人换了,之前确认的东西新来的人不认,怎么办?

我遇到过一次,项目做到验收阶段,甲方原来的项目经理离职了,新来的负责人说之前邮件确认的东西他不清楚,要重新过一遍需求。当时整个人都懵了,工期拖了一个多月。所以我想知道,对接人换人的时候,实施团队应该怎么保护自己?

核心动作是交接留痕加重新确认,而不是指望新对接人自动继承前任的承诺。具体做法分三步:第一,在得知对接人变更后48小时内,整理一份项目当前状态确认函,包含已完成里程碑、已确认需求清单、待决事项、变更记录,用邮件发给新对接人并抄送双方上级;

第二,主动约一次交接会议,逐条过一遍确认函内容,会议纪要当天发出并要求回复确认;第三,对于之前仅有口头确认的关键事项,借这次交接机会补签书面确认。判断依据是:人员变动是验收风险的高发触发点,你无法阻止对方换人,但可以通过流程把确认成本转移到书面记录上。

如果新对接人拒绝确认已完成的里程碑,这就是明确的商务风险信号,需要升级到双方管理层处理,而不是在项目组层面硬扛。

3. 分阶段验收和一次性验收,到底选哪种更安全?

我们团队以前习惯等项目全部做完再验收,结果尾款拖了大半年。后来听说分阶段验收更安全,但又担心阶段拆得太细甲方嫌麻烦不配合。所以想搞清楚,这两种方式各自适合什么场景,实施团队应该怎么选?

选择逻辑取决于项目周期、交付物可拆分程度和甲方的付款节奏,不存在绝对更安全的一种。项目周期超过三个月的,强烈建议分阶段验收,因为一次性验收意味着所有风险堆积到最后,一旦出问题你没有谈判筹码。阶段怎么拆?

按可独立交付、可独立验证、有明确完成标志来切,比如需求确认完成、系统部署上线、试运行满30天、终验通过,每个阶段对应一笔付款节点。如果甲方不愿意分阶段,你要在合同或补充协议里写明每阶段的验收时限和逾期视为通过的条款。判断依据很简单:验收节点越靠后,乙方越被动。

分阶段验收的本质不是增加流程,而是把回款和风险释放前移。项目周期短于一个月、交付物单一的,一次性验收反而效率更高,没必要为了分阶段而分阶段。

4. 验收不通过的时候,实施团队第一步应该做什么?

去年有个项目验收被打了回来,甲方列了十几条问题,我们团队第一反应是赶紧改,结果改完甲方又提了新问题,来回折腾了三个月。我就想知道,验收不通过的时候,到底应该先改问题还是先谈标准?正确的处理顺序是什么?

第一步不是改问题,而是区分问题类型并对齐判定标准。把甲方提出的问题分为三类:第一类是合同或验收标准里明确约定但确实没做到的,这类必须认,给出整改计划和时间表;第二类是标准里没写、甲方临时新增的,这类归入变更管理流程,需要评估是否影响工期和费用;

第三类是对标准理解不一致导致的争议,这类要回到验收标准确认书逐条对齐口径。判断依据是:很多实施团队一收到不通过通知就进入救火模式,结果把第二类、第三类问题也当成第一类来改,白白做了大量无偿返工。

正确动作是收到反馈后48小时内出一份问题分类回复表,逐条标注属于哪类、处理方式、责任方、预计完成时间,发给甲方确认。这张表既是整改依据,也是后续争议时的证据。如果甲方拒绝分类,坚持所有问题都必须免费改,这就是商务谈判层面的事了,需要项目经理往上反馈,而不是技术团队自己消化。

核心关键词

读者评论

袁
袁书瑶

把验收风险前置到启动阶段的思路很对,那三份文件确实是关键。我们项目就是吃了没签验收标准的亏,后期扯皮太耗精力,早点看到能省不少事。

陆
陆依诺

文章对留痕的强调很到位,但实操中让客户每步都签字确认往往阻力不小,尤其对强势甲方。可能需要更具体的话术或替代方案来落地。

周
周静怡

五类风险总结得很准,尤其是商务捆绑那条。很多技术出身的实施经理容易忽略合同里付款条件与验收的挂钩,结果活干完了钱却卡住,这个提醒很必要。

文章包含AI辅助创作:任务验收验收教程:实施团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/453802

赞 (0)
飞飞飞飞
确认完成管理指南:实施团队如何做好任务验收,数据分析全流程
上一篇 41分钟前
任务验收如何做好验收记录?实施团队风险控制与操作步骤
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
