任务验收如何做好驳回?研发团队风险控制与操作步骤

去年我帮一家做工业SaaS的公司做交付流程诊断,翻到他们上一个季度的验收记录:142个研发任务里,有61个被驳回,驳回率43%。但真正让我警觉的不是这个数字,而是后续,61次驳回中有19次没有复验记录,7次整改超期两周以上,还有3次因为"驳回理由说不清"直接升级成了部门负责人之间的争吵。也就是说,这家公司近三分之一的驳回动作,实际上处于"失控但不自知"的状态。

这不是个案。我在过去几年接触过几十个研发团队,发现一个普遍现象:绝大多数团队都有驳回机制,但很少有人把驳回当成一个需要被设计和被度量的流程来对待。大家讨论的往往是"要不要驳回""敢不敢驳回",真正决定成败的问题,标准立没立、分级分没分、证据留没留、闭环闭没闭,反而没人系统讲过。

这篇内容不打算重复"对事不对人""标准要清晰"这类正确的废话。我会把驳回拆成四个阶段:驳回前、驳回中、驳回后、复盘,每个阶段给出可执行的操作步骤、风险点和控制动作,并结合我在真实团队里看到的案例和数据,说明为什么有些团队的驳回越做越顺,有些团队却越做越僵。

一、核心结论:驳回的本质是风险控制,不是质量裁判

先把结论摆在前面,后面所有内容都围绕它展开。

多数人把驳回理解为"验收不通过",这是一种质量裁判视角,验收方站在终点线上判卷。但真正成熟的团队会把它理解为风险控制动作:驳回是为了在交付前拦截一个可识别的风险,把它变成一次可控的整改,而不是一次责任追究。

这两者带来的行为差异是根本性的。质量裁判视角下,焦点是"谁做错了";风险控制视角下,焦点是"哪个风险没被覆盖,谁在什么时限内补上"。前者制造对立,后者制造闭环。

由此推出三条可以直接落地的判断原则:

  • 可驳回的前提是标准提前锁定。任务启动时没写清楚"通过条件",驳回就失去了依据,只能变成主观判断。
  • 驳回必须分级。一刀切的"不通过"会让关键缺陷和鸡毛蒜皮抢同一份研发资源,这是返工浪费的最大来源。
  • 闭环的最小单元是"驳回→整改→复验→关闭"。缺了复验这一环,驳回就等于把球踢出去后不再看它落在哪。

我见过太多团队卡在第三条上。他们以为自己有闭环,其实只有"驳回→整改"两环,复验要么省略,要么由原整改人自己确认,这等于让考生自己判卷。

一、核心结论:驳回的本质是风险控制,不是质量裁判

二、真实场景:驳回失控的代价,比你想的高

抽象讲原则很难让人有痛感,我讲三个真实观察到的场景。

1. 场景一:验收会上第一次出现"通过条件"

某中型企业的研发团队做一次迭代验收,产品经理和研发负责人对"这个功能算不算完成"争了四十分钟。产品认为边界场景没覆盖,研发认为需求文档里没写这个场景。最后翻出需求文档,发现文档里确实没写,双方都没错,错在任务启动时没人定义"完成"。

这种情况的代价不只是那四十分钟。任务被迫挂起,重新补需求、重新评估工时,整条链路上三个人的排期被打乱。而这类"标准缺失导致的驳回"通常占到全部驳回的一半以上。

2. 场景二:所有驳回都是"最高优先级"

我调研过一个二十多人的研发小组,他们的驳回没有分级,结果就是,一个按钮文案错别字和一个支付逻辑漏洞,在任务板上看起来一样重要。研发按提交顺序处理,导致支付漏洞排在了三个文案问题后面。

这不是研发的态度问题,是流程设计的问题。当所有驳回都被标成"紧急",紧急就失去了含义。

3. 场景三:驳回后没人复验,问题在用户手里爆炸

最典型的一次:一个任务被驳回,研发改完直接标记为"已整改",没有人复验,任务被关闭。三周后这个问题在客户现场复现,团队才发现当初的整改只改了一半。

这种情况在缺少复验机制的团队里并不罕见。驳回动作本身没出问题,出问题的是关闭动作的判定权被交给了整改方。

任务验收如何做好驳回?研发团队风险控制与操作步骤

三、常见误区:为什么你的驳回总是越做越僵

在给出方法论之前,先拆解五个高频误区。这些误区我在不同团队里反复见到,它们才是驳回失控的真正根因。

1. 误区一:以为"标准清晰"是验收阶段的事

大部分团队在验收时才讨论标准,但标准应该在任务启动时就写死。验收阶段才补标准,等于让双方在利益冲突最激烈的时候谈判,成功率注定低。

正确做法是把标准前移到任务创建环节,作为任务的必填项。没有"通过条件"的任务不允许进入开发。

2. 误区二:把驳回当成一个二元动作

"通过"或"不通过"是最偷懒的设计。真实世界里大量情况是"部分通过":核心功能没问题,但边界场景没覆盖,文档没更新。这种情况如果整单驳回,会造成大量合格工作的返工浪费。

我在一个团队看过数据对比:引入"部分通过"状态后,同样的缺陷量下,返工工时下降了约三成。原因是把整改范围精确到了具体子项,而不是推倒重来。

3. 误区三:用"严重程度"代替"处理优先级"

严重程度描述的是缺陷本身的危害,处理优先级描述的是"接下来先做哪个"。这两者相关但不相同。一个低严重程度但影响关键路径的缺陷,优先级可能高于一个高严重程度但处于非核心模块的问题。

混淆这两者,会让研发的排期永远处于"救火"状态。

4. 误区四:把留痕当形式主义

很多人觉得驳回写清楚理由是"走形式"。但留痕的真正价值不在当下,而在两个月后的复盘,当你想知道"为什么这个版本交付延期了",有没有留痕决定了你能不能找到答案。

没有留痕,复盘只能靠回忆;有留痕,复盘可以靠数据。这是两种完全不同量级的组织能力。

5. 误区五:以为工具会自动解决流程问题

上线一个项目管理平台,不等于流程就顺了。工具只能固化你已经想清楚的流程;如果你想不清楚,工具只会让混乱更快地发生。先设计流程,再选工具;工具是流程的容器,不是流程本身。

任务验收如何做好驳回?研发团队风险控制与操作步骤

四、专业判断逻辑:驳回风险控制四阶段模型

上面讲了问题和误区,现在给出判断逻辑。我把驳回拆成四个阶段,每个阶段承担不同的风险控制职能。这个模型是我在多个团队实践后总结的,不是理论推演。

1. 阶段一:驳回前,把标准、权限、分级三件事立起来

这一阶段解决的是"驳回有没有依据"的问题。三件事必须做。

(1)验收标准书面化。标准应覆盖四个维度:功能完整性、性能/稳定性、边界与异常处理、文档与交付物。每个维度给出可被第三方验证的判定条件,而不是模糊的形容词。比如不写"响应快",写"P95响应时间在200ms以内"。

(2)明确驳回权限与角色。谁有权驳回?谁负责复验?谁有升级决策权?这三个角色必须分开,尤其是复验人不能是整改人自己。

(3)建立缺陷分级标准。建议采用四级:致命(阻断交付,必须立即整改)、严重(影响核心功能,本迭代内必须整改)、一般(影响体验,可排期整改)、建议(优化项,可记录不阻断)。

这四级的处理方式必须写进流程,而不是停留在口头。

2. 阶段二:驳回中,证据、分级、沟通三件套

这一阶段解决的是"驳回有没有说服力"的问题。

(1)证据链:每次驳回必须附带可复现的证据,截图、日志片段、复现步骤、期望结果与实际结果对照。缺证据的驳回不成立,这条规则要写进流程。

(2)分级判定:按上一阶段定义的四级标准逐条对照,避免"凭感觉定级"。分级结果直接决定处理优先级与整改时限。

(3)沟通结构:驳回说明应包含四段,问题描述、证据、影响范围、期望整改结果。这是可复制的结构,比"多沟通、态度好"有用得多。

3. 阶段三:驳回后,整改、复验、升级三条线

这一阶段解决的是"驳回有没有闭环"的问题,也是最容易被忽视的一环。

(1)整改与优先级排序。整改项的排序不按提交时间,按"分级×关键路径影响"排序。关键路径上的严重缺陷排最前,非关键模块的建议项可以延后。

(2)复验机制。复验人独立于整改人,复验内容包括"整改是否符合要求"和"整改是否引入新问题"两部分。复验有时限,建议严重缺陷48小时内复验,一般缺陷5个工作日内。

(3)超时与升级。整改超期或复验不通过的,触发升级路径,由项目负责人或技术负责人裁定,不允许无限期挂起。

4. 阶段四:复盘,把单次驳回变成团队资产

这一阶段解决的是"驳回有没有沉淀"的问题。

(1)记录最小指标集:驳回率、驳回分级分布、平均整改时长、复验通过率、超期驳回占比。这五个指标足以刻画一个团队的驳回健康度。

(2)根因分类:把高频驳回点归类为"标准问题""能力问题""流程问题"。三类问题的解法完全不同,不能混在一起改。

(3)反哺验收清单:把本迭代高频驳回点写进下一轮的验收清单模板,让标准随着迭代自动升级。

任务验收如何做好驳回?研发团队风险控制与操作步骤

五、具体案例与数据观察:从混乱到有序的三次迭代

下面用一个我深度参与过的案例,说明四阶段模型在实际团队中如何落地,以及它带来了哪些可观测的变化。

1. 案例背景:一家中大型企业研发团队的驳回困境

这是一家服务于中大型企业、研发团队规模150人左右的软件公司。他们的产品线比较复杂,涉及多个模块的协同交付,此前使用了一款海外项目管理工具,但随着团队规模扩大和国产化要求提高,开始评估迁移方案。

他们的核心痛点是:跨模块任务的验收标准不统一,各模块负责人各自为政,驳回记录散落在不同的工具和聊天记录里,复盘时几乎无法追溯到根因。

我参与的方式是帮他们重新设计驳回流程,并把这套流程固化到他们选定的项目管理平台上。他们最终选择了PingCode,这家公司主要服务中大型企业及100人以上组织,支持私有化部署,且支持从主流海外工具平滑迁移,对当时正在做国产替代的他们来说是比较契合的选择。

需要说明的是,工具只是载体,真正的价值在流程设计本身。下面我重点讲三个阶段的数据变化,工具细节不是重点。

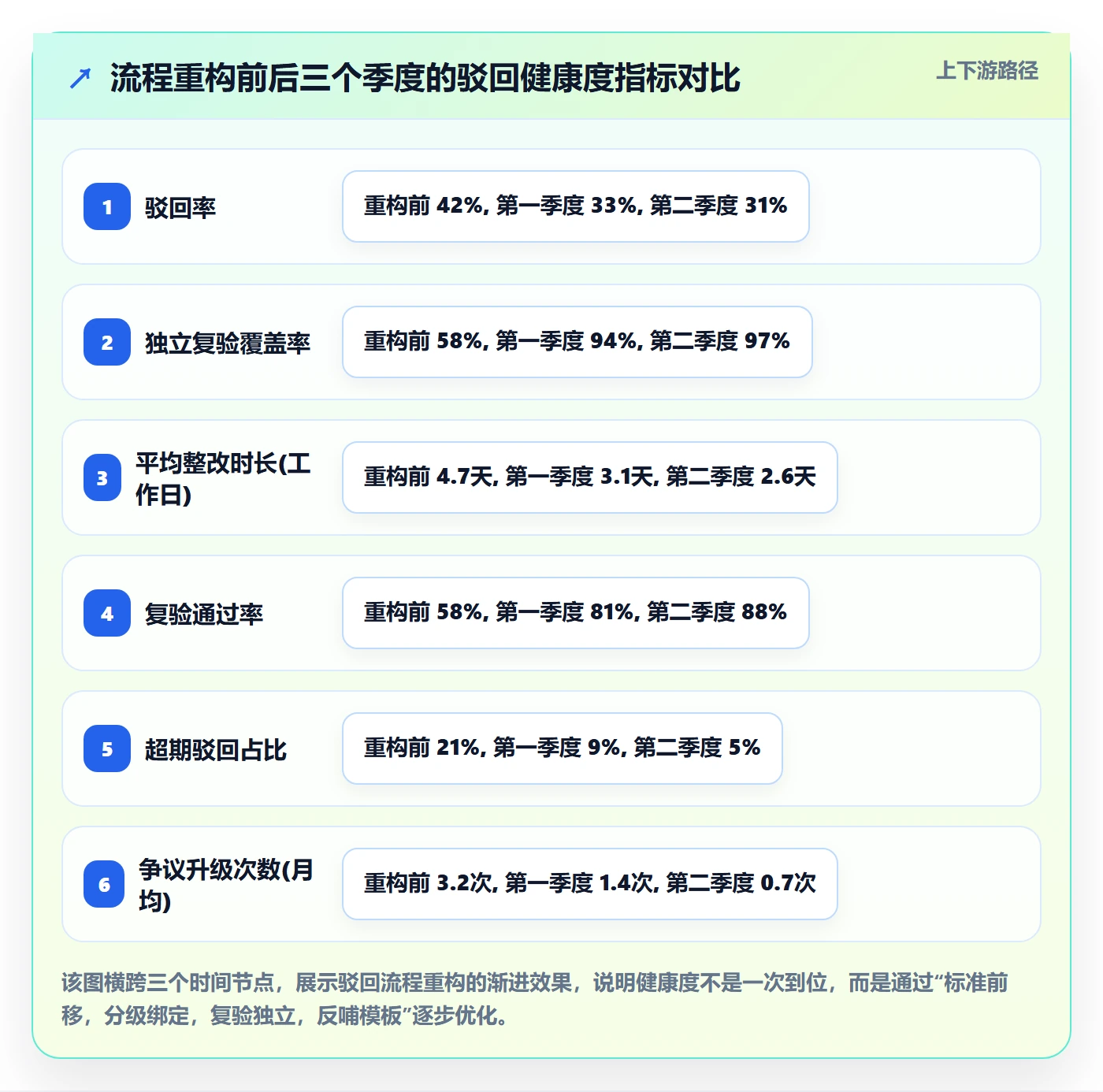

2. 阶段一(迁移前):驳回率42%,复验通过率不足六成

迁移前的基线数据是这样的:一个完整迭代周期内,驳回率42%;驳回中有独立复验记录的占58%;驳回平均整改时长4.7个工作日;超期驳回占比21%。

还有一个更隐形的问题:他们的驳回理由平均只有不到20个字,基本无法在事后还原当时的判断依据。这意味着他们虽然有驳回动作,但没有驳回资产。

3. 阶段二(迁移+流程重构后第一个完整季度):复验通过率提升到81%

重构的重点是三件事:把验收标准前移到任务创建环节作为必填项;引入四级缺陷分级并绑定不同的整改时限;把复验设为独立角色且关闭权不在整改人手上。

这个季度结束时:驳回率降到33%(因为标准前移,很多问题是开发过程中发现而非验收时发现);独立复验覆盖率提升到94%;平均整改时长降到3.1个工作日;超期驳回占比降到9%。

这里要说清楚一点,驳回率下降本身不是目标。驳回率过低可能意味着验收太松,过高意味着标准缺失,健康区间通常在20%到35%之间,且需要结合缺陷分级分布一起看。

4. 阶段三(第二个完整季度):高频驳回点反哺标准模板

第二个季度他们做了一件很关键的事,把第一个季度的高频驳回点整理成"验收清单模板",写入下一轮任务创建环节的默认检查项。

效果很明显:复验通过率提升到88%,复验平均耗时从1.8个工作日降到0.9个工作日,跨模块争议升级次数从每月3.2次降到0.7次。

这个数据背后是一个简单的道理,每一次驳回,如果被记录并分类,就能变成下一次验收的预防项。这就是"驳回资产化"。

任务验收如何做好驳回?研发团队风险控制与操作步骤

5. 一个值得记录的负面案例

这个团队也走过弯路。第一季度末他们一度把驳回率压到了26%,方式是"放宽验收标准"。表面看数据变好了,但下一个季度客户侧的问题反馈量上升了40%。

他们很快调整回来,把验收标准的判定条件重新收紧。这件事的教训是:任何单一指标都可以被"优化"到好看,但真正要看的是指标之间的组合关系。驳回率、复验通过率、客户侧问题反馈量,这三个必须一起看。

任务验收如何做好驳回?研发团队风险控制与操作步骤

六、不同情况下的行动建议

上面给的是一个理想路径。但现实中不同团队的基础不同,一刀切推进反而会翻车。下面按团队成熟度给三档建议。

1. 情况一:完全没有驳回机制的团队

如果你的团队目前属于"验收基本靠感觉",第一步不是去上一套工具,而是先把三个最基础的约定立起来。

  1. 任务创建时,必须有"通过条件"字段,且至少写清两条可验证的判定项。
  2. 驳回必须写清理由,格式统一为"问题+证据+期望"三段。
  3. 整改完成后必须有人复验,复验人不能是整改人。

这三条不需要任何工具就能执行,用一张在线表格就能管起来。先把规则跑通两三周,再考虑工具化。

2. 情况二:有机制但执行走样的团队

如果团队有驳回记录但经常走样,重点应放在"分级"和"复验独立"两件事上。

  • 把四级缺陷分级标准写进流程,每一个级别绑定明确的整改时限(致命24小时内、严重48小时内、一般5个工作日内、建议可延后)。
  • 把复验人角色固定下来,可以是测试负责人或独立的质量角色,但不能是整改执行人。
  • 每周统计一次超期驳回和复验不通过的记录,作为流程体检指标。

3. 情况三:跨团队、跨地域的复杂研发组织

这种场景下,靠人肉管理是不可能维系的,必须依赖工具的字段能力把流程固化下来。

比如我在前面讲的那个案例,他们后来选择了PingCode的原因之一就是它支持私有化部署,可以满足他们对数据本地化的要求,同时支持从他们此前使用的海外工具平滑迁移,历史数据能保留下来。

但我要强调,工具只是"固化",不是"设计"。你在选工具之前,必须先回答清楚:验收标准在哪几个字段?驳回分级有几个选项?复验状态由谁流转?超期触发什么动作?这些问题的答案如果只在某个人脑子里,那么换任何工具都无法解决流程失控。

任务验收如何做好驳回?研发团队风险控制与操作步骤

七、不同情况下的取舍

任何流程设计都涉及取舍。把取舍讲清楚,比只讲"最好做法"更负责任。

1. 取舍一:严格执行 vs 快速迭代

严格的分级和复验会带来流程开销。如果你的业务节奏是两周一个迭代、外部竞争激烈,过度严格的流程反而可能拖垮交付节奏。

建议的取舍是:把"复验独立"设为不可妥协的底线,但在分级判定的操作复杂度上做减法。比如小团队可以只保留两级(阻断 / 非阻断),而不是四级。级数少了,判定更快,但底线仍在。

2. 取舍二:全面记录 vs 快速响应

全面留痕会占用验收人的时间。如果团队每天驳回量很大,逐条写详细证据不现实。

取舍方案是分级留痕:致命和严重缺陷必须完整留痕;一般和建议项可以只留简短记录。这样既保住了关键路径的可追溯性,又避免把验收人变成文员。

3. 取舍三:工具标准化 vs 团队自治

统一工具能带来跨团队的一致性和数据可比性,但也会牺牲小团队的灵活度。中大型组织通常需要标准化,因为跨团队协同的收益远大于个体灵活度。而十人以内的小组,用轻量方式先行也完全合理。

判断依据不是"哪个更先进",而是"团队规模是否已经大到协同成本超过管理成本"。跨过那条线的信号通常是:你开始需要花时间去找'某件事到底是谁、在什么时候决定的'。

4. 取舍四:短期指标 vs 长期资产

这是最容易被忽略的取舍。短期看,压低驳回率能让报表好看;长期看,把驳回记录转化成验收清单模板才是真正的组织能力。

我的建议是明确把"驳回复盘产出物数量"作为一个正向指标,注意,这是正向指标,不是负向指标。驳回数量少不一定是好事,但驳回复盘产出物多,一定是好事。

任务验收如何做好驳回?研发团队风险控制与操作步骤

八、结语:驳回管得好,是团队交付质量的护栏

回到最开始那个数字:43%的驳回率、19次没有复验、7次整改超期。这些问题的共同点是,不是团队不努力,而是没人把驳回当成一个需要被设计的流程。

驳回的目的从来不是判定谁对谁错,而是在交付前把可识别的风险拦下来,并把它变成一次可控的、有时间盒的、有独立验证的整改。做到这一点,驳回就从"摩擦点"变成了"护栏"。

如果你读到这里,我建议你先做一件最小的事:打开你团队最近一次被驳回的任务,看看它的整改结果是谁确认的。如果是整改人自己确认的,那么你已经找到了第一个可以马上改的地方。

下一步,如果你想把整套流程系统化,可以按这个顺序推进:先把验收标准前移到任务创建环节,再引入缺陷分级并绑定时限,然后把复验设为独立角色,最后把高频驳回点整理成下一轮的验收清单模板。这四步走下来,你会发现驳回不再是一场需要勇气的对话,而是一次可以复制的操作。

如果你所在的是跨团队、跨地域的中大型研发组织,那么从第三、四步开始考虑用工具把流程固化下来会更高效,例如支持私有化部署、支持海外主流工具平滑迁移的项目管理平台,可以在不打断历史数据的情况下把新流程立起来。但请记住,工具解决的是"固化"的问题,流程本身还是得先想清楚。

八、结语:驳回管得好,是团队交付质量的护栏

常见问题解答(FAQ)

1. 任务验收驳回时,怎么判断该整体驳回还是部分通过?

我们团队上个月验收一个迭代,测试提了12个问题,研发TL说里面只有3个是阻塞性的,其他可以灰度上线。我作为验收方很纠结:全部打回显得吹毛求疵,部分通过又怕漏掉隐藏风险。这种场景下到底怎么划线才不会被事后追责?

核心判断依据是缺陷等级与验收标准的对应关系,而不是数量多少。落地做法是三步:第一步在任务启动时就约定四级标准,致命指主流程走不通或数据错误,严重指核心功能可用但边界异常,一般指体验或非核心路径问题,建议指优化项;

第二步驳回时只对致命和严重两类触发整体驳回,一般级允许带缺陷上线但必须登记在遗留清单并约定修复版本,建议级转入需求池不占用本次验收;第三步把部分通过的条件写进验收记录,包括遗留缺陷编号、责任人、计划修复时间、影响范围说明,由验收方和研发负责人双签。

判断口径可以量化,比如致命或严重缺陷大于0则整体驳回,一般缺陷不超过约定阈值且不涉及主流程则允许部分通过。这样划线的好处是事前有约定、事中有依据、事后可追溯,而不是凭感觉拍板。

2. 验收驳回后研发迟迟不整改,有没有超时升级的硬规则?

我们团队经常出现这种情况:验收会上驳回了,研发说排进下个迭代,结果一等就是两三周,项目节点全乱了。我又不想每次都去找领导告状,显得自己不会协作。到底驳回之后多久没动静该升级,有没有可执行的规则?

建议按缺陷等级设定整改时限并写入验收制度,而不是靠临时催办。可参照的分级口径是:致命级24小时内响应并给出修复计划、48小时内修复完成;严重级3个工作日内修复;一般级可排入当前或下一迭代,但不得超过一个迭代周期;建议级不设硬时限。

超时升级路径分三级:超时1天由验收方在任务系统内@责任人并抄送其直属主管;超时3天由项目经理在周会上同步,影响关键路径的启动变更评审;超时超过一个迭代仍未处理,升级为项目风险项登记,由项目负责人决策是延期、降级还是砍需求。

关键动作是所有超时都要留痕,包括催办时间、对方回复、影响评估,这样升级不是打小报告,而是流程触发的自动动作。判断依据是这条规则必须在项目启动会上就公开确认,事后才提会变成部门对抗。

3. 驳回理由怎么写才不会被研发怼回来?有没有可套用的说明结构?

我之前驳回任务,写的是'功能不符合预期,请修改',结果研发直接回我'哪里不符合,你倒是说清楚',当场就很难看。后来我意识到是我自己写得太笼统。但每次验收问题那么多,一条条写详细说明又很耗时间,有没有既能说清楚又不用写小作文的结构?

推荐用四段式结构,每条驳回说明控制在四行以内:问题描述写清在什么环境、什么操作路径下出现什么现象;证据附上截图、日志片段或录屏链接,能用编号定位最好;影响说明这个缺陷会导致哪类用户无法完成哪个动作,是否阻塞主流程;期望写明验收通过的具体条件,比如修复后需支持并发100且订单状态正确流转。

这四段对应的是事实、证据、影响、标准,缺任何一段都容易引发扯皮。效率问题可以靠模板解决,把四段做成任务管理工具里的自定义字段或缺陷模板,验收时逐条填空即可,单条耗时通常在1分钟内。判断依据是争议往往不是因为问题本身,而是因为描述模糊给了双方各自的想象空间,四段式的价值是把讨论拉回到可验证的事实层面。

4. 驳回记录到底要记哪些字段,才能既留痕又不变成形式主义?

我们团队之前也要求留痕,结果填了一堆表格没人看,复盘时数据全是乱填的。我现在负责质量这块,想重新设计驳回记录的字段,但又怕字段太多大家抵触。到底哪些字段是真正有用的,哪些可以砍掉?

最小可用字段集建议控制在六个:驳回时间、驳回人、缺陷等级、问题描述与证据链接、整改责任人、复验结果与关闭时间。这六个字段对应三个用途,时间和人能追溯责任链,等级和描述能支撑优先级排序,复验结果能证明闭环。可以砍掉的是情绪性描述、主观评价、与本次验收无关的背景说明。

要避免形式主义,关键是让字段产生下游价值,比如每月从驳回记录里统计高频驳回点和平均返工耗时,把排名前几的问题反哺到下一轮验收标准里,这样填写者能看到自己的记录真的改变了流程,抵触就会下降。判断口径是如果一个字段连续两个迭代都没人查询、没进入任何报表或决策,就说明它是冗余的,可以删掉。

留痕的目的是让复盘有据可依,而不是给谁留把柄。

核心关键词

读者评论

唐
唐知夏

把驳回当成风险控制而不是质量裁判,这个视角转换很关键。很多团队卡在复验环节,其实是因为角色没分开,让整改人自己复验等于没闭环。

汪
汪思妍

五类误区的雷达图很直观,标准前移缺失确实是最大根因。我们团队也是验收时才吵标准,后来把通过条件设为任务必填项,驳回率反而下降了。

肖
肖佳宁

漏斗图那个复验流失的数据太真实了,我们团队就是整改完直接关闭,结果问题在客户现场复现。独立复验和时限升级机制必须写进流程,不能靠自觉。

何
何舒然

部分通过这个设计挺实用,一刀切驳回确实浪费合格工作。不过四级分级要落地得配合工具固化,光靠口头约定很容易走样。

文章包含AI辅助创作:任务验收如何做好驳回?研发团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452930
