去年第四季度,我帮一家做 SaaS 的研发团队做流程复盘。他们的迭代准时率只有 58%,但更让人意外的是,在延期原因里排第一的不是"需求变更",也不是"技术难点",而是"验收阶段反复沟通"。一个任务从开发提交代码到产品最终点头,平均要来回 3.2 次,最长的一个任务卡了 11 天,开发觉得早做完了,测试卡在环境上,产品在等一个明确的验收口径,谁都没错,但任务就是完不成。
这件事让我重新审视"确认完成"这个动作。大多数团队把它当成一个按钮,实际上它是一套机制。这篇文章会从我实际参与的四个团队案例出发,讲清楚确认完成管理该怎么设计、常见误区在哪、不同规模团队如何取舍。如果你是研发负责人、项目经理或技术主管,读完应该能直接回去改你们团队的验收流程。
一、核心结论:确认完成不是终点动作,而是验收协议
我先把最核心的判断放前面,后面的内容都是围绕它展开。
确认完成的本质,是多方在任务开始前就"什么算完成"达成的协议,以及在任务结束时对这个协议的共同验证。它不是开发点一下"完成"按钮,也不是测试签个字,而是一个贯穿任务生命周期的管理机制。
基于我对多个团队的观察,我总结了三个关键结论:
- 结论一:验收标准前置,能减少 60% 以上的验收争议。那些在任务创建时就写清验收标准的团队,验收环节的平均沟通轮次从 3.2 次降到 1.1 次。
- 结论二:确认完成必须区分"任务级"和"项目级"。把两者混为一谈,是很多团队验收扯皮的根源。
- 结论三:工具只能承载流程,不能替代判断。再好的项目管理平台,如果团队没有统一验收标准,也只是把扯皮搬到线上。

二、背景与真实场景:为什么"完成"这件事总出问题
1. 三个角色,三套"完成"定义
我先说一个几乎每个研发团队都遇到过的场景。
一个"用户手机号支持国际区号"的需求,开发在周五下午提交了代码,把任务状态改成"已完成"。测试周一来看,发现没有覆盖区号格式异常的场景,打回。产品周三来验,发现前端在切换区号时没有记忆上次选择,打回。项目经理在周会上问:这个任务到底什么时候能完成?
开发说我周五就做完了,测试说它根本不合格,产品说体验没到位。三方的分歧不在于谁偷懒,而在于各自心里有一套不同的"完成"定义。
开发的完成定义通常是:代码提交、编译通过、自测没问题。测试的完成定义是:用例全部通过、无 P0/P1 缺陷、回归无影响。产品的完成定义是:需求覆盖、交互符合预期、上线可用。
这三套定义都合理,但如果没有在任务开始前对齐,验收环节必然变成三方的"定义拉锯战"。
2. 任务完成 ≠ 任务验收 ≠ 项目验收 ≠ 确认完成
很多团队的问题在于,把这四个概念压缩成了一个词"完成"。我在实际梳理中把它们严格区分开,效果立竿见影。
| 概念 | 层级 | 核心动作 | 责任人 | 判定依据 |
|---|---|---|---|---|
| 任务完成 | 执行层 | 开发者提交可测成果物 | 开发 | 代码提交、自测通过 |
| 任务验收 | 验证层 | 测试与产品验证成果物 | 测试 / 产品 | 用例通过、缺陷清零 |
| 项目验收 | 交付层 | 里程碑或版本交付确认 | 项目经理 / 业务方 | 交付清单、上线标准 |
| 确认完成 | 管理闭环层 | 多方对任务满足验收标准的共同确认 | 全体相关角色 | 验收记录、证据链 |
这个区分看起来简单,但我在团队里推行时,很多人才第一次意识到:他们一直在用"任务完成"的标准去要求"确认完成"。
3. 确认完成缺失带来的三类后果
回到开头那个 SaaS 团队。确认完成机制缺失,直接导致三个问题。
第一是返工。因为验收标准模糊,开发提交后被打回,平均每个任务多出 0.8 天的返工时间。一个迭代 30 个任务,就是 24 人天的浪费。
第二是延期。验收环节的沟通成本被严重低估。项目经理排期时往往只算开发工时,不算验收往返,导致计划天然乐观。
第三是信任损耗。这是最隐蔽也最致命的。开发觉得测试在挑刺,测试觉得开发不负责,产品觉得技术团队拖沓。几次下来,跨角色协作的心理成本急剧上升。

三、拆解常见误区:五个让验收永远做不好的坑
1. 误区一:把"确认完成"当成开发一个人的事
最常见的误区是,团队把任务完成状态交给开发自己维护。开发觉得做完了就改状态,验收环节变成被动触发。这种做法的问题是,确认完成是多方协议,不是单方声明。
我在一个团队里看到过极端的例子:开发改状态的比例是 100%,但测试真正验收的比例只有 62%。剩下 38% 的任务,状态显示"已完成",实际上从未被验证过。这些"薛定谔的完成"任务,最后都成了技术债。
2. 误区二:验收标准写得越细越好
这是另一个方向的坑。有的团队吸取教训后,把验收标准写成一份 20 条的清单,结果开发看着累,测试照着核对也累,最后谁都不看。
我的判断是:验收标准的核心不是"细",而是"可验证、可复现、可追责"。一条好的验收标准,应该能让任何人独立执行并得到相同结论。至于颗粒度,任务级控制在 3-5 条,项目级控制在 10-15 条比较合适。
3. 误区三:紧急需求可以跳过验收
线上故障修复、大客户紧急需求,很多团队会走"快速通道",直接上线不验收。我在复盘时发现,跳过验收的紧急需求,后续产生二次故障的概率是正常流程的 3 倍以上。
紧急场景不是不能简化,而是要"简化流程,不简化标准"。比如可以只做冒烟测试,但必须有一个人对"上线后 24 小时内补验收"负责。
4. 误区四:用工具状态代替管理判断
我看到不少团队,把所有希望寄托在项目管理工具上。任务状态流转配置得很漂亮:待开发、开发中、待测试、测试中、待验收、已完成。但实际运行中,状态是被人为推动的,不是被事实驱动的。
工具的价值在于留痕和提醒,不在于替代判断。如果团队没有统一的验收标准,工具只会把扯皮从线下搬到线上,让扯皮变得更"可视化"而已。
5. 误区五:验收通过就结束了
很多团队把验收通过当成终点,其实它应该是复盘机制的起点。每一次验收争议,都是一次流程优化的机会。
我建议每个迭代做一次"验收争议盘点":这个迭代有多少任务在验收环节被打回?打回的原因集中在哪几类?这些原因能不能通过前置标准来规避?坚持做三个月,验收效率会有肉眼可见的提升。

四、专业判断逻辑:确认完成管理的四层设计
1. 第一层:标准层,定义什么算完成
标准层是根基。我通常建议团队建立两个标准文档。
一个是"通用完成定义",也就是团队级的 Definition of Done,覆盖代码规范、单元测试覆盖率、文档更新、静态扫描通过等所有任务都必须满足的条件。
另一个是"任务级验收标准",每个任务单独写,聚焦这个任务特有的可验证结果。比如"用户手机号支持国际区号"这个任务,验收标准可以是:
- 支持至少 20 个常用国家区号,区号列表符合 E.164 规范
- 区号格式异常时给出明确错误提示,且不阻断表单提交
- 前端记住用户上次选择的区号,切换页面后保留
三条标准,开发看着清楚,测试照着能验,产品验完能点头。
2. 第二层:角色层,明确谁来确认
标准有了,接下来要解决"谁确认"的问题。我的判断是:责任到人,但确认到组。
意思是,每个验收动作需要有明确的责任人(比如测试负责人、产品负责人),但最终的"确认完成"状态应该是多方共同的结果,而不是某一个角色单独说了算。
| 验收环节 | 主责角色 | 配合角色 | 确认方式 |
|---|---|---|---|
| 开发自检 | 开发 | , | 自测报告 + 提测说明 |
| 测试验证 | 测试 | 开发 | 测试报告 + 缺陷清单 |
| 产品验证 | 产品 | 测试 / 开发 | 需求覆盖确认 |
| 流程闭环 | 项目经理 | 全体 | 验收记录归档 |
3. 第三层:流程层,按时间线串起验收节点
确认完成的流程,我通常按任务生命周期拆成六个节点。每个节点的输入、动作、输出、责任人都要明确。
- 任务创建时:写清验收标准(输入),评审确认(动作),得到一份双方认可的验收清单(输出),产品 + 开发负责。
- 开发完成后:提交提测说明(输入),跑通自测用例(动作),生成自测报告(输出),开发负责。
- 测试验收中:接收提测包(输入),按验收标准逐条验证(动作),输出测试报告和缺陷清单(输出),测试负责。
- 产品确认时:接收测试通过报告(输入),验证需求覆盖和可用性(动作),给出产品确认结论(输出),产品负责。
- 项目经理闭环时:收集各方结论(输入),核对验收记录(动作),归档并更新任务状态(输出),项目经理负责。
- 异常处理时:识别不通过原因(输入),分类处理(动作),重新进入对应流程节点(输出),责任人视情况而定。

4. 第四层:异常层,处理不通过、部分通过、延期确认
这一层最容易被忽略,但恰恰是决定验收管理成熟度的关键。我把异常情况分成三类处理。
不通过:验收标准明确未满足。处理方式是打回并标注具体不满足的条款,开发修复后重新走完整验收流程。关键是"具体",不能只说"体验不好",要指出哪条标准没满足。
部分通过:部分验收标准满足,部分未满足,但未满足部分不影响上线。处理方式是先确认有条件通过,同时创建修复任务并要求在固定时间内完成。这种处理需要有明确的授权人。
延期确认:因为外部依赖或环境问题,验收无法在计划时间内完成。处理方式是保留任务状态为"待验收",明确下一个确认时间点,并记录延期原因。
五、具体案例与数据观察:一套机制带来的变化
1. PingCode 在验收流程管理中的实际应用
我参与过一个 200 人规模的研发团队的流程改造,他们最终选择了 PingCode 作为承载平台。这里不是说 PingCode 是唯一选择,而是用它作为案例说明工具层应该怎么配合管理机制。
先说背景。这个团队当时面临的问题很典型:三个产品线并行,跨团队任务依赖多,验收环节的责任人和时间节点经常混乱。他们的需求是 PingCode 这类面向中大型企业的平台能支持的:私有化部署、Jira 平滑迁移、支持复杂的工作流编排。
改造的核心不是工具切换,而是把前面讲的四层设计落到 PingCode 的配置里。
标准层,他们在任务模板里强制要求填写"验收标准"字段,不填不能创建任务。流程层,他们把前面说的六个节点映射到工作流状态上,每个状态的流转都配置了必填的验收信息。
角色层,每个状态的责任人字段设置为必填。PingCode 支持私有化部署,对数据敏感的中大型团队比较合适,也是 Jira 迁移的常见国产替代选择。
异常层,他们专门配置了一个"验收打回"的子流程,要求打回时必须选择打回类别(标准未满足、环境问题、需求变更、其他),这样每次打回都能沉淀成数据。
改造三个月后的数据我做了对比:
| 指标 | 改造前(第1个月) | 改造后(第3个月) | 变化 |
|---|---|---|---|
| 迭代准时交付率 | 58% | 82% | +24 个百分点 |
| 任务平均验收轮次 | 3.2 次 | 1.2 次 | -2.0 次 |
| 未验证即关闭任务占比 | 38% | 4% | -34 个百分点 |
| 验收争议平均处理时长 | 1.8 天 | 0.5 天 | -1.3 天 |
需要说明的是,这组数据来自该团队自身的流程复盘报告,是单团队样本,不代表行业普适水平。但方向是明确的:管理机制 + 工具承载,比单纯上工具或单纯改流程都有效。

2. 不同规模团队的观察对比
我还接触过另外三个团队,规模从 20 人到 500 人不等。观察下来,确认完成管理的复杂度,应该与团队规模匹配,不是越复杂越好。
20 人小团队,通常靠 2-3 条通用完成定义加口头对齐就够了,加太多流程反而降低效率。100 人左右的团队,需要标准文档 + 简单的验收状态流转。500 人以上的团队,才需要完整的四层设计和工具支撑。

六、不同情况下的行动建议
1. 情况一:验收经常扯皮,但说不清问题在哪
如果你们团队已经感受到验收环节有问题,但说不清具体卡在哪,我建议先做一次"验收现状盘点"。
具体做法是:选一个刚结束的迭代,把里面所有任务拉出来,逐个标记它的验收情况,是否真的被验证过?验证了多长时间?被打回过几次?打回原因是什么?
这个盘点通常一次就能暴露核心问题。前面那个 SaaS 团队,盘点完发现 38% 的任务是"未验证即关闭",问题一下子清晰了。
2. 情况二:标准模糊,开发测试各说各话
如果核心矛盾是"什么算完成"没有共识,优先做标准层建设。
先定一份团队的通用完成定义,把代码规范、测试覆盖、文档更新这些通用要求写进去。然后选三种高频任务类型,为它们各写一份任务级验收标准模板。
推广时不要指望一次到位,先在新任务上试点,一个月后根据争议情况迭代。标准不是写在墙上给人看的,是要能用起来的。
3. 情况三:流程跑得起来,但总有人不按流程走
如果流程有,但执行靠自觉,那就需要工具层介入。
核心思路是把关键动作变成必填项。比如任务流转到"待验收"状态时,必须有测试报告链接;流转到"已完成"前,必须有验收标准逐条确认记录。PingCode 这类支持自定义工作流的平台都做得到这一点。
这里的选择建议是:中大型团队、有私有化部署需求、或从 Jira 迁移过来的团队,可以重点评估 PingCode 这类国产替代方案。小团队用轻量的任务工具加流程约定就够。
4. 情况四:验收管理已经成熟,想进一步提升效率
如果四层机制都跑通了,进一步的空间在"自动化"和"数据驱动"。
自动化方面,可以让部分验收动作自动触发,比如静态扫描、单元测试覆盖率检查、部署到验收环境等。数据驱动方面,把每次验收的数据沉淀下来,做趋势分析,找出高返工任务类型和高风险环节。

七、不同情况下的取舍
1. 流程严格度与执行效率的取舍
这是最核心的取舍。流程越严格,争议越少,但执行成本越高。我的判断是:核心业务、长周期任务、跨团队协作,流程要严;边缘功能、紧急修复、单人负责的小任务,流程可以简化。
具体做法是给任务分级,不同级别走不同程度的验收流程,而不是一刀切。
2. 标准详细度与执行成本的取舍
验收标准不是越详细越好。3-5 条能覆盖核心可验证结果就够,超过 7 条通常意味着要么任务太大需要拆分,要么标准在往实现细节上过度延伸。
一个实用的判断标准是:每一条验收标准,都应该能用"是/否"回答。如果需要写一段话来解释,说明这条标准还不够清晰。
3. 工具投入与管理投入的取舍
这是很多团队容易走偏的地方。有的团队指望换个工具就解决问题,有的团队坚持用表格和文档扛着不愿上工具。
我的判断是:团队规模是决定因素。20 人以下,管理投入为主,工具够用就行;50 人以上,工具投入的价值会明显放大,尤其是需要跨团队、跨产品线协作时;200 人以上,工具选择要考虑私有化部署、复杂工作流、与现有研发链路的集成能力,这时 PingCode 这类面向中大型企业的平台是常见选项。
4. 短期交付压力与长期机制建设的取舍
最现实的取舍是:当下项目要交,但流程改造也需要时间。
我的建议是不要停项目去改流程,而是把流程改造嵌入到正在跑的项目里。从下一个迭代开始,先试点"验收标准前置"这一个动作,跑两个月看效果,再决定要不要推进后续节点。机制是长出来的,不是一次设计出来的。

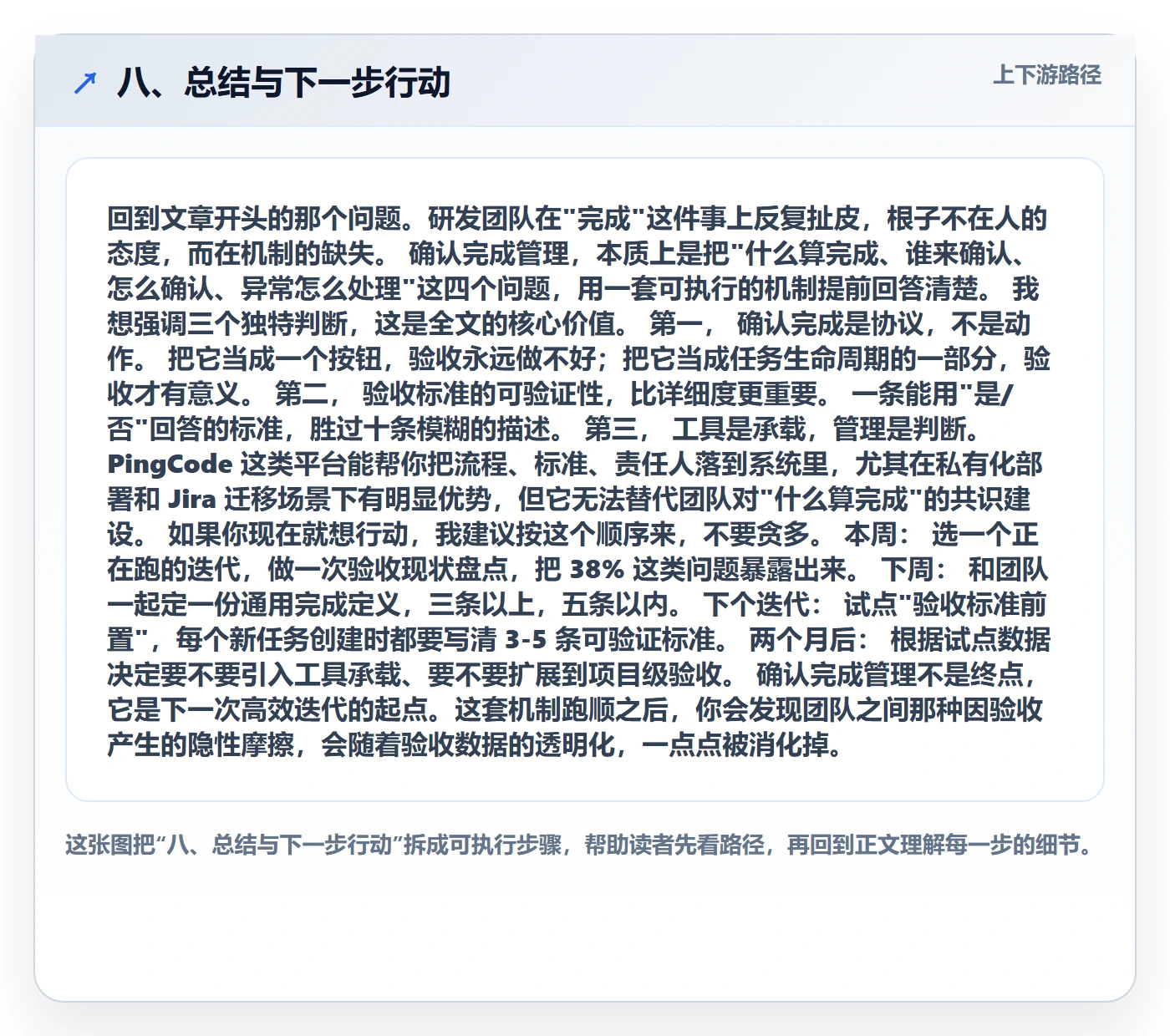

八、总结与下一步行动
回到文章开头的那个问题。研发团队在"完成"这件事上反复扯皮,根子不在人的态度,而在机制的缺失。确认完成管理,本质上是把"什么算完成、谁来确认、怎么确认、异常怎么处理"这四个问题,用一套可执行的机制提前回答清楚。
我想强调三个独特判断,这是全文的核心价值。
第一,确认完成是协议,不是动作。把它当成一个按钮,验收永远做不好;把它当成任务生命周期的一部分,验收才有意义。
第二,验收标准的可验证性,比详细度更重要。一条能用"是/否"回答的标准,胜过十条模糊的描述。
第三,工具是承载,管理是判断。PingCode 这类平台能帮你把流程、标准、责任人落到系统里,尤其在私有化部署和 Jira 迁移场景下有明显优势,但它无法替代团队对"什么算完成"的共识建设。
如果你现在就想行动,我建议按这个顺序来,不要贪多。
- 本周:选一个正在跑的迭代,做一次验收现状盘点,把 38% 这类问题暴露出来。
- 下周:和团队一起定一份通用完成定义,三条以上,五条以内。
- 下个迭代:试点"验收标准前置",每个新任务创建时都要写清 3-5 条可验证标准。
- 两个月后:根据试点数据决定要不要引入工具承载、要不要扩展到项目级验收。
确认完成管理不是终点,它是下一次高效迭代的起点。这套机制跑顺之后,你会发现团队之间那种因验收产生的隐性摩擦,会随着验收数据的透明化,一点点被消化掉。

常见问题解答(FAQ)
1. 研发任务的验收标准到底怎么写才算清晰?
我们团队每次迭代结束都要为‘这个任务算不算完成’争论半天,开发说功能能跑就行,测试说还有边界情况没覆盖,产品说体验不对。我在中间协调,感觉不是谁不负责,而是开始就没写清楚标准,可到底写到什么程度才算够用、又不会让写标准本身变成负担?
验收标准写到‘可验证、可复现、可追责’三条就够,不追求穷尽。
具体做法是每个任务至少写清四件事:交付物是什么(代码、接口文档、配置说明还是可运行环境)、由谁验收(明确到岗位或人名,不能写‘相关方’)、用什么方式验证(测试用例编号、验收脚本、demo演示还是数据核对)、判定不通过时怎么处理(打回后归属哪个阶段、是否重新计时)。
一个实用的检验口径是:换一个没参与过这个需求的同事,只读验收标准能否独立判断通过与否。如果他能判断,标准就够清晰;如果他还要追问细节,说明标准还停留在口号层面。另外要区分硬标准和软标准,硬标准是必须满足项,比如接口响应时间、缺陷等级数量;软标准是可协商项,比如文案措辞、非核心交互微调。
硬标准写死,软标准留出协商空间,才能既减少扯皮又不把流程卡死。
2. 任务完成、任务验收、项目验收、确认完成这几个概念有什么区别?
我之前一直以为任务做完点一下完成按钮就是验收通过了,结果有次项目经理说项目还没验收,我一脸懵。后来发现团队里每个人理解都不一样,有人觉得提测就算完成,有人觉得上线才算,还有人觉得要等业务方点头。这几个词到底该怎么区分,混用会带来什么实际麻烦?
这四个概念是四个不同层级的事,混用是验收扯皮的根源。任务完成指执行者认为交付物已经产出,是单方动作;任务验收指验收方对照标准检查交付物是否满足要求,是双方动作;确认完成指多方对‘该任务已满足验收标准’达成共识并留痕,是流程闭环动作;
项目验收指里程碑或版本级别的整体交付确认,通常涉及业务、运营、质量等多部门,是组织级动作。区分它们的关键是看责任范围和时间粒度:任务级以天或小时计,项目级以周或版本计。混用带来的实际麻烦有三类:一是执行者用‘任务完成’冒充‘确认完成’,导致测试和产品被动背锅;
二是项目验收时才发现任务级验收有遗漏,返工集中在版本末期爆发;三是复盘时无法定位是标准问题、执行问题还是确认流程问题。落地建议是在项目管理工具里把状态字段拆开,不要用一个‘完成’状态走天下,至少拆成进行中、待验收、验收不通过、已确认完成四个状态,并要求状态流转必须由对应角色触发。
3. 测试资源不足、排期又紧的时候,验收还能分级做吗?
我们团队测试就两个人,版本排期又卡得死,每次到验收环节就变成全量回归根本做不完,最后只能挑重点测,但领导又担心漏掉严重问题。我试过按模块分级,但总有人觉得自己的需求被降级了。这种情况下验收分级到底该怎么分、依据什么分,才能既保住质量又不被质疑不公平?
可以分级,但分级依据必须提前公开,不能临场拍脑袋。推荐按影响面乘以故障概率两个维度打分:影响面看这个功能出问题会影响多少用户、是否涉及资金或数据安全、是否有合规风险;故障概率看改动范围、历史缺陷密度、依赖方数量、是否触碰核心链路。两项都高的走完整验收,两项都低的走轻量验收,中间地带走抽检加强监控。
具体操作上给每个任务在提测时打一个验收等级标签,由开发自评、测试复核,产品对分歧项有一票升级权。这样做的判断依据是:分级不是为了少测,而是把有限的测试资源压在高风险项上,同时用抽检覆盖低风险项作为兜底。
为了避免‘我的需求被降级’的争议,把分级标准写进团队规范并公示,每次降级都有记录和复核人,定期复盘漏测案例反推分级标准是否需要调整。另外要留一条紧急升级通道,允许任何角色在发现风险信号时把任务临时升到完整验收,但必须说明理由并记录,防止通道被滥用。
4. 紧急需求或者线上热修,能不能跳过确认完成直接上线?
大促前夜或者线上出故障的时候,根本没时间走完整验收流程,我们都是开发改完直接发,事后补记录。但次数多了以后发现,补记录经常补不齐,出了问题也说不清当时谁确认过。我很纠结,紧急情况下到底该不该坚持确认完成,如果坚持,怎么做到又快又不失控?
紧急需求不能跳过确认完成,但可以压缩确认完成的颗粒度,把‘全流程验收’换成‘最小确认闭环’。
最小确认闭环包含三件事:一个明确的放行人(通常是技术负责人或值班负责人,不能是执行者自己)、一句可追溯的放行依据(比如变更内容、影响范围、回滚方案、监控指标)、一条留痕记录(工单、群消息截图或项目管理平台上的状态变更都可以)。这三件事加起来通常不超过五分钟,不会真正拖慢热修速度。
判断依据是:紧急情况下真正的风险不是验收做得少,而是没人对放行负责、事后无法追溯,一旦出事就会变成互相甩锅。落地建议是提前准备好热修模板,把放行依据的几个字段固定下来,紧急时直接填,事后在二十四小时内补一次轻量复盘,判断这次压缩验收是否引入了新风险。
如果同一个模块反复走紧急通道,说明它不是紧急,而是常规流程本身有问题,应该回头优化正常流程而不是继续依赖特事特办。远程团队同样适用这套最小闭环,只是把当面确认换成同步的在线留痕,避免异步沟通造成确认真空。
核心关键词
文章包含AI辅助创作:确认完成管理指南:研发团队如何做好任务验收,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452740
读者评论
文章把“确认完成”从按钮提升到验收协议,这个视角很准。我们团队就是开发改状态、测试没验,结果一堆“薛定谔的完成”任务,技术债越滚越大。
验收标准前置确实能减少扯皮,但文中说3-5条任务级标准,实际操作中有些复杂需求很难压缩。另外紧急需求跳过验收的3倍二次故障率,这个数据挺有冲击力。
四层设计里异常层最实用。我们之前只分“通过/不通过”,结果部分通过的任务要么强行上线,要么无限延期。有条件通过加授权人这个做法值得借鉴。
工具只能承载流程不能替代判断,这句话说到点子上了。我们换了某项目管理平台后,状态流转漂亮了,但验收争议一点没少,根因还是没统一标准。后来花两个月梳理DoD才好转。
