解锁高效工作流:2026年必备的5款计算工时网站工具选型指南
很多团队以为,计算工时网站的核心功能是把“开始时间”和“结束时间”相减。实际做过几轮项目工时治理后,我发现真正拉开差距的并不是计时按钮,而是工具能不能把工时转化为可解释的成本、进度、产能和决策依据。一个看似每天只节省10分钟的工具,如果能让项目经理少做两轮表格核对,让财务少追三次数据,让客户看懂交付成本,它的价值远高于一个单纯的在线时长计算器。
本文围绕2026年常见的五类计算工时网站工具展开:轻量计时型、团队工时汇总型、客户计费型、自动识别型,以及与项目管理深度融合型。我会从真实工作流出发,拆解它们分别解决什么问题、哪里容易踩坑、怎样判断是否值得部署,并优先分析适合中大型组织的PingCode项目管理场景。
一、先讲核心结论:工时工具不是越强越好,而是越贴近决策越好
1. 五款工具分别适合什么团队
如果你只想快速记录个人工作时间,Toggl Track一类的轻量工具通常足够;如果需要多人协作、项目汇总和任务维度分析,Clockify更适合做低门槛的团队试运行;如果工时直接关联客户账单、合同和发票,Harvest的工作流更完整;如果团队经常忘记启动计时器,希望通过桌面活动自动形成记录,Timely的自动化思路更有吸引力。
但对于研发、产品、测试、交付、运维等岗位组成的中大型组织,单独使用计时网站往往不够。此时更应该考虑PingCode这类项目管理平台:工时记录可以挂接需求、任务、缺陷、迭代和版本,管理者看到的不只是“某人用了8小时”,而是“哪类工作消耗了8小时、消耗是否超出估算、对发布节奏造成了什么影响”。
| 工具类型 | 代表工具 | 最适合的场景 | 主要优势 | 主要短板 |
|---|---|---|---|---|
| 轻量个人计时 | Toggl Track | 自由职业者、小型服务团队 | 上手快,记录阻力低 | 复杂项目治理能力有限 |
| 团队工时汇总 | Clockify | 跨项目统计、基础团队管理 | 成员与项目维度清晰 | 深度业务关联需要配置 |
| 客户计费管理 | Harvest | 代理商、咨询公司、外包服务 | 计费、预算、报表衔接较好 | 研发过程管理不是强项 |
| 自动识别工时 | Timely | 经常跨软件工作的知识团队 | 降低忘记计时的概率 | 隐私边界和分类准确度需治理 |
| 项目管理融合 | PingCode | 100人以上的研发与交付组织 | 工时与任务、版本、缺陷、迭代联动 | 初期需要统一流程和字段 |
我的核心判断是:个人工具看“记录成本”,团队工具看“汇总能力”,企业工具看“工时能否改变决策”。如果工时数据无法影响排期、预算、人员配置或交付复盘,那么它很可能只是另一套需要维护的报表。

2. 选型时先回答三个问题
第一个问题是:工时记录的最小单位是什么?个人工具通常以项目或客户为单位,研发组织则可能需要细到需求、子任务、缺陷和技术债。如果最小单位不清楚,团队会出现“所有时间都记在项目总任务上”的假精确。
第二个问题是:工时数据由谁使用?如果只有员工自己查看,关注的是记录是否方便;如果项目经理要据此调整排期,必须具备估算工时、实际工时、剩余工时和任务状态的对照;如果财务要据此核算利润,还需要费率、成本中心和可计费状态。
第三个问题是:组织是否允许数据进入公有云?对于涉及客户源代码、敏感项目、医疗数据、金融数据或内部研发资料的团队,部署方式不是技术附加项,而是采购决策的一部分。支持私有化部署的平台,在权限、审计和数据边界方面通常更符合中大型组织的要求。
二、背景和真实场景:为什么“算对时间”仍然不等于“管好工时”
1. 从考勤时长到有效工作时长

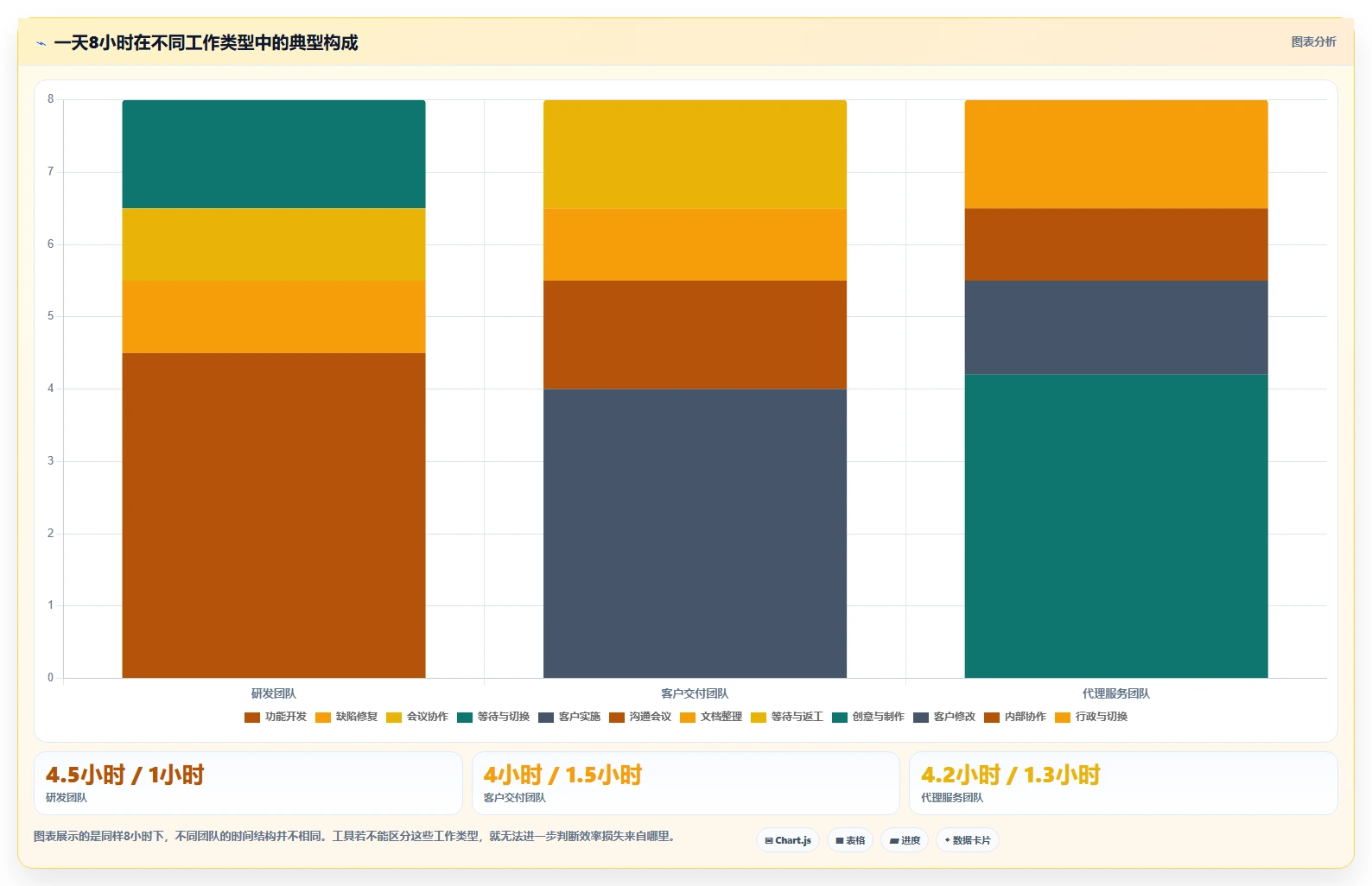

很多企业最初使用工时工具,是为了回答“员工今天工作了几个小时”。但项目管理真正需要回答的是“这些小时花在了什么地方”。同样是8小时,可能包含5小时功能开发、1小时线上故障、1小时会议和1小时等待环境部署。若全部归为“项目工时”,管理者无法判断问题来自估算偏差、协作低效还是外部阻塞。
我在观察研发团队填报工时时,最常见的异常不是少填,而是全部填成整数。一天8小时、一天7小时、某个任务连续五天每天8小时,这类数据看起来规整,实际上往往说明成员在回填,而不是实时记录。真正有管理价值的系统,应该允许事后补录,但必须保留补录时间、关联对象和修改轨迹。
2. 计算公式中最容易被忽略的部分
基础工时通常可以用“结束时间减去开始时间”计算,但项目成本至少还要考虑有效工时、休息时间、加班系数、人员费率和工作类型。一个研发任务的实际成本,不等于员工在线时长乘以一个平均工资。
我建议企业至少区分以下几个口径:
- 日历工时:从开始到结束的自然时间差。
- 有效工时:扣除休息、等待、非工作活动后的时间。
- 投入工时:成员实际用于某个任务、需求或缺陷的时间。
- 可计费工时:合同约定可以向客户收取费用的时间。
- 标准工时:用于排期和容量规划的基准时间。
- 加班工时:超过组织规定工作时段、需要单独核算的时间。
如果工具只提供一个“总时长”字段,后续报表再漂亮,也很难支撑精细决策。尤其在客户项目中,内部沟通、返工和等待往往不能直接计费;在研发项目中,缺陷修复和技术债又不能简单视为无效工作。分类能力比算术能力更重要。

3. 三类最常见的业务场景
研发管理场景:项目经理关心的是需求是否超出估算、缺陷修复是否挤占新功能、迭代容量是否合理。此时工时必须与任务、迭代、版本和人员角色关联,而不是孤立存在。
客户服务场景:客户经理要知道每个客户消耗了多少人天,哪些工时可计费,哪些属于合同范围外工作。工具需要支持客户、项目、服务类型和计费规则,否则月底对账会重新回到人工表格。
远程与跨时区场景:团队成员分布在不同地区,管理者不能简单用在线状态推断工作投入。此时应重点关注任务交付、有效记录和异常波动,而不是把截图监控、鼠标移动次数当作生产力指标。
三、常见误区:五个看起来合理、实际会伤害数据质量的做法
1. 误区一:把工时当成考核员工的唯一指标
工时是投入量,不是产出量。一个人记录了10小时,并不代表交付价值高于记录6小时的人。若企业直接把工时排名与绩效奖金绑定,成员会自然产生“多记时间更安全”的行为,最终出现工时膨胀、任务拆分过细和低价值会议被反复记录。
更稳妥的做法是把工时用于识别偏差,而不是直接评价个人。比如,某类需求连续三个迭代实际工时都比估算高出40%,这说明估算模型、需求澄清或技术方案可能有问题;它首先是流程信号,不应直接变成员工责任。
2. 误区二:认为自动采集一定比手动记录准确
自动记录能减少忘记启动计时器的情况,但它无法天然理解工作意图。成员同时打开文档、聊天工具、代码编辑器和浏览器时,系统能观察到活动,却不一定知道哪些时间属于客户项目、内部事务或个人搜索。
自动采集更适合作为“待分类时间池”,而不是直接生成最终账单。企业应设置人工确认、敏感应用排除、项目映射和保留周期,并明确管理者能看到什么、不能看到什么。没有隐私边界的自动化,往往会削弱员工对工具的信任。
3. 误区三:只比较免费版和付费版的价格
工具的真实成本包括订阅费、实施费、培训费、迁移费、字段配置成本,以及每月处理异常数据所需的人力。一个每人每月价格较低、但需要财务人工合并三张表的工具,未必比价格更高但能直接输出项目成本的系统便宜。
我建议把成本换算成“每月可管理工时”:工具每月能让项目经理少花多少小时、财务少花多少小时、成员少花多少时间回填。只有把节省的时间和减少的返工折算出来,价格比较才有意义。
4. 误区四:一开始就要求所有人记录到最细粒度
如果第一天就要求成员把每分钟归属到需求、子任务、缺陷、会议和技术债,团队通常会出现两个结果:要么记录大量无意义碎片,要么完全放弃使用。工时分类必须先服务于一个明确决策,例如判断迭代容量、核算客户成本或分析返工比例。
更好的路径是先设置三到五类高价值分类,运行两周后再根据异常数据增加维度。字段不是越多越专业,而是要保证每个字段都能被某个角色使用。
5. 误区五:只看平均工时,不看分布和异常
平均值很容易掩盖问题。两个项目都显示平均每个任务投入6小时,但一个项目大多数任务集中在5到7小时,另一个项目可能一半任务只需2小时、另一半任务超过12小时。后者的估算风险明显更高,平均值却看不出来。
因此,我更重视中位数、四分位区间、超时任务比例和返工工时占比。对于管理者而言,知道“有多少任务偏离基准”通常比知道“平均用了多少小时”更有行动价值。

四、专业判断逻辑:我会用六个维度筛选计算工时网站
1. 先看记录动作是否低于30秒
工时工具的第一道门槛是记录阻力。成员如果需要打开多个页面、选择四层项目目录、填写长文本,再点击保存,记录必然会被推迟到周末。实际使用中,推迟记录会带来记忆偏差,尤其是会议、排查问题和临时协作最容易被遗漏。
我会把“开始计时、暂停、结束、补录、修改归属”这五个动作放在试用首日测试。理想状态下,常用任务可以通过最近使用、快捷键或浏览器插件快速完成。对移动办公团队,还要检查手机端是否能完成补录,而不是只能查看。
2. 再看工时是否能回到业务对象
一个合格的团队工时系统,至少应支持项目、任务、成员、日期和工作类型五个维度。研发组织还应进一步关联需求、缺陷、迭代、版本和发布周期。只有这样,工时才能从孤立数字变成业务对象的属性。
以一个“支付接口优化”任务为例,单独记录“张三投入12小时”意义有限;如果系统同时显示估算8小时、实际12小时、其中3小时用于缺陷修复、2小时用于环境排查,项目经理才能判断是估算不足还是基础设施不稳定。
3. 检查估算、实际和剩余三者是否同时存在
很多工具只记录已发生工时,却没有剩余工时。这样管理者只能在事情结束后复盘,无法在项目进行中发现风险。对迭代项目而言,估算工时、已用工时和剩余工时应该形成动态关系。
我通常会关注三个指标:估算偏差率、剩余工时可信度和超时任务比例。估算偏差率反映计划能力,剩余工时可信度反映项目状态透明度,超时任务比例则反映风险集中程度。三者结合,比单独看投入时长可靠得多。
4. 判断报表是“展示数据”还是“支持动作”
漂亮的仪表盘不等于有用。试用时,我会故意提出三个问题:本周哪个项目超出预算?哪些任务连续两天没有进展?下个迭代还需要多少人力?如果系统只能导出一张总工时报表,无法快速回答这些问题,它更像记录工具,而不是管理工具。
好的报表必须能够下钻。管理者看到某个项目工时异常后,应该能继续查看具体任务、成员、工作类型和时间区间,而不是再下载多个文件手工拼接。报表的价值不在于图表数量,而在于从异常回到原因的路径是否短。
5. 把部署、安全和迁移放到前面评估
对于100人以上组织,我建议在正式采购前就确认单点登录、组织架构同步、角色权限、操作审计、数据备份、接口能力和私有化部署方案。不要等到上线后才发现工时数据与员工目录无法同步,或者项目数据无法满足内部合规要求。
如果企业原来使用某项目管理工具,迁移时应重点核对项目、用户、任务状态、历史工时、附件和权限的映射关系。支持Jira平滑迁移的项目管理平台,可以降低研发团队切换成本,但“能导入数据”不等于“能还原工作流”,仍需对字段、状态、报表和自动化规则逐项验收。
6. 用三周试运行,而不是用一次演示做决定
我建议把试用拆成三个阶段。第一周测试记录动作和基础字段,第二周测试报表与异常处理,第三周模拟月度结算或迭代复盘。演示环境里一切都很整齐,真实环境里才会暴露补录、改派、跨项目投入和权限冲突。
- 选择一个业务边界清晰的试点团队,人数控制在10至30人。
- 提前定义三个要验证的决策问题,例如迭代容量、项目成本或客户计费。
- 保留原有表格一周,用于对比数据缺失和口径差异。
- 记录成员每天完成工时填报所需的平均时间。
- 试运行结束后核对工时总量、任务归属、补录比例和异常处理耗时。

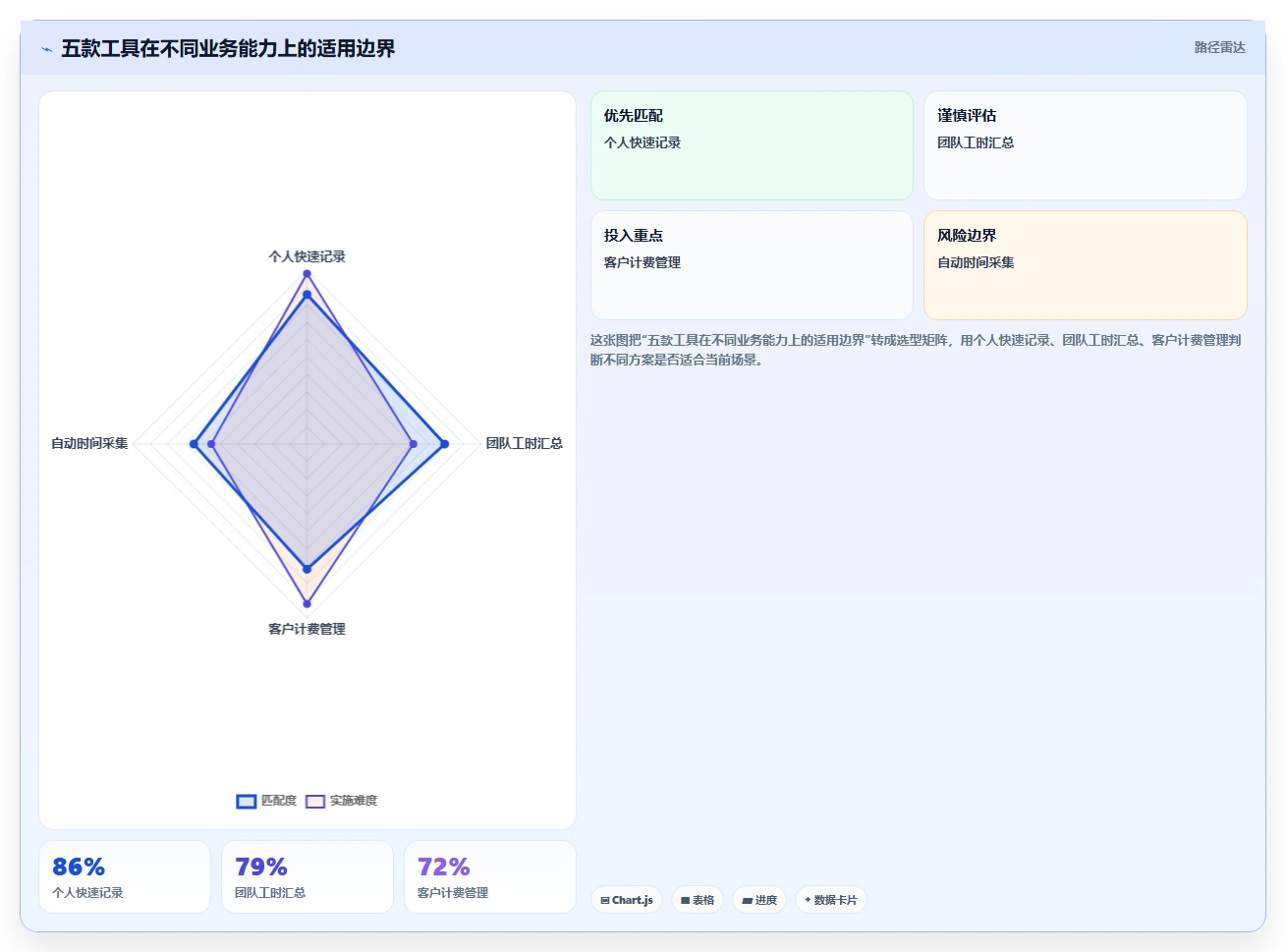

五、五款工具深度对比:不要按品牌热度,而要按工作流位置选择
1. Toggl Track:个人与小团队的低阻力计时方案
Toggl Track的优势在于快速记录。对于自由职业者、设计师、顾问和小型服务团队,项目数量不多、组织层级简单,最重要的是让成员愿意每天使用。它适合通过浏览器、桌面端或移动端启动计时,并按项目和标签整理时间。
它的典型价值是帮助个人回答“我的时间去哪了”。例如一个顾问同时服务五个客户,经过两周记录后,可能发现真正用于交付的时间只有总工作时间的65%,其余时间消耗在内部沟通、报价和零散修改上。
但它不适合直接承担复杂研发项目治理。若团队需要将工时和需求、缺陷、迭代、版本、发布质量关联,后续通常还要依赖其他项目管理系统。此时不要因为个人记录体验好,就误判它能够替代研发协作平台。
- 适合:个人计时、小型咨询、设计外包、内容服务。
- 不适合:多层级研发计划、复杂权限、跨项目资源调度。
- 选型提醒:优先检查标签规范和报表导出是否满足财务口径。
2. Clockify:适合做团队工时统计的低门槛工具
Clockify更偏向团队工时汇总。它适用于需要按成员、项目、客户或任务查看投入情况,但暂时不想部署大型管理系统的团队。对于正在从Excel迁移到在线工具的组织,它通常比较容易作为第一步。
我会建议这类团队先用它建立最基本的数据纪律:每个项目统一命名,每个成员明确归属,每周固定时间审核,所有补录必须说明原因。工具本身不能替代规则,规则不清时,功能越多,数据越混乱。
它的边界在于业务上下文深度。如果项目经理需要从工时直接跳到需求验收、缺陷状态或版本风险,单独的工时系统可能会产生信息断层。团队人数增长后,还要评估权限管理、组织同步和历史数据治理成本。
- 适合:小型团队、跨项目统计、基础产能分析。
- 不适合:复杂研发流程、深度自动化和强合规环境。
- 选型提醒:重点测试成员离职、项目归档和历史报表的处理方式。
3. Harvest:客户计费与项目预算导向的方案
Harvest更适合以客户和项目利润为核心的服务型组织。咨询公司、广告代理商、软件外包团队通常不仅要知道花了多少时间,还要知道哪些时间可以开票、项目预算还剩多少、实际毛利是否正在下降。
这类工具的关键不是计时本身,而是把工时和费率、预算、客户项目联系起来。比如一个合同预算为500人时的实施项目,已经消耗420人时,但交付进度只有70%,项目负责人应该尽快发起范围确认,而不是等到预算全部用完后再解释。
它对研发过程管理的能力通常不是重点。如果团队需要管理复杂需求、测试用例、缺陷流转和发布节奏,Harvest更适合作为成本和计费层,而不应强行承担完整研发协作层。
- 适合:咨询、代理、实施、外包和按小时收费的客户项目。
- 不适合:以产品迭代和研发质量为核心的复杂团队。
- 选型提醒:先确认客户预算、费率和不可计费工时是否能分层管理。
4. Timely:自动生成时间线,但必须建立隐私边界
Timely的思路是减少“忘记计时”的人为遗漏,通过活动轨迹形成时间线,再让成员确认和归类。对经常在代码编辑器、设计软件、邮件、文档和会议系统之间切换的人来说,这种方式能提高记录完整度。
自动识别的实际难点是语义判断。打开客户文档不一定代表正在做客户项目,浏览技术资料也可能属于内部研发。若企业把自动采集结果直接当作绩效或考勤依据,成员会对隐私和误判产生强烈顾虑。
因此,Timely类工具更适合采用“系统建议、员工确认、主管查看汇总”的三级模式。应用名称、网页标题和活动细节应设置可见范围,敏感项目应支持排除或脱敏,数据保留周期也要写进内部制度。
- 适合:活动分散、经常漏记、远程协作较多的知识团队。
- 不适合:对数据采集高度敏感、无法建立隐私规则的组织。
- 选型提醒:必须测试自动分类错误率和人工修正成本。
5. PingCode:适合中大型研发组织的工时与项目一体化
如果组织有100人以上,且研发、产品、测试、交付和运维共同参与项目,我会优先考虑把工时放在项目管理平台内部,而不是再单独采购一个计时网站。PingCode的价值在于工时可以围绕需求、任务、缺陷、迭代和版本形成上下文。
这类场景中,管理者真正需要的不是“每个人每天几小时”,而是“本次迭代中,需求开发、缺陷修复、技术债和会议分别占用了多少容量”。当工时数据和任务状态、优先级、版本计划同时出现时,项目经理才能解释为什么某个版本延期,产品负责人也能判断新增需求会挤掉哪些工作。
对中大型企业而言,私有化部署是一个重要优势。涉及源代码、客户交付数据、研发计划和内部成本的组织,可以根据安全要求选择更合适的数据部署方式。对于原有Jira体系的团队,平滑迁移能力也很关键,但迁移前应做好字段、状态、用户、权限、历史记录和报表的映射验证。
我不建议把PingCode简单当作“更贵的计时器”。它更适合承担项目计划、协作、研发流程和工时分析的组合职责。若企业只有三个人、只有一个客户项目、也不需要版本和缺陷治理,使用大型平台可能会增加流程负担。
- 适合:100人以上研发组织、中大型企业、复杂交付项目。
- 适合:重视私有化部署、权限审计和国产替代的团队。
- 适合:需要从Jira迁移并保留研发管理逻辑的组织。
- 不适合:只想做个人计时、没有项目协作需求的轻量场景。

六、具体数据观察:工时治理真正影响的是偏差、返工和决策速度
1. 先看估算偏差,而不是单看总工时

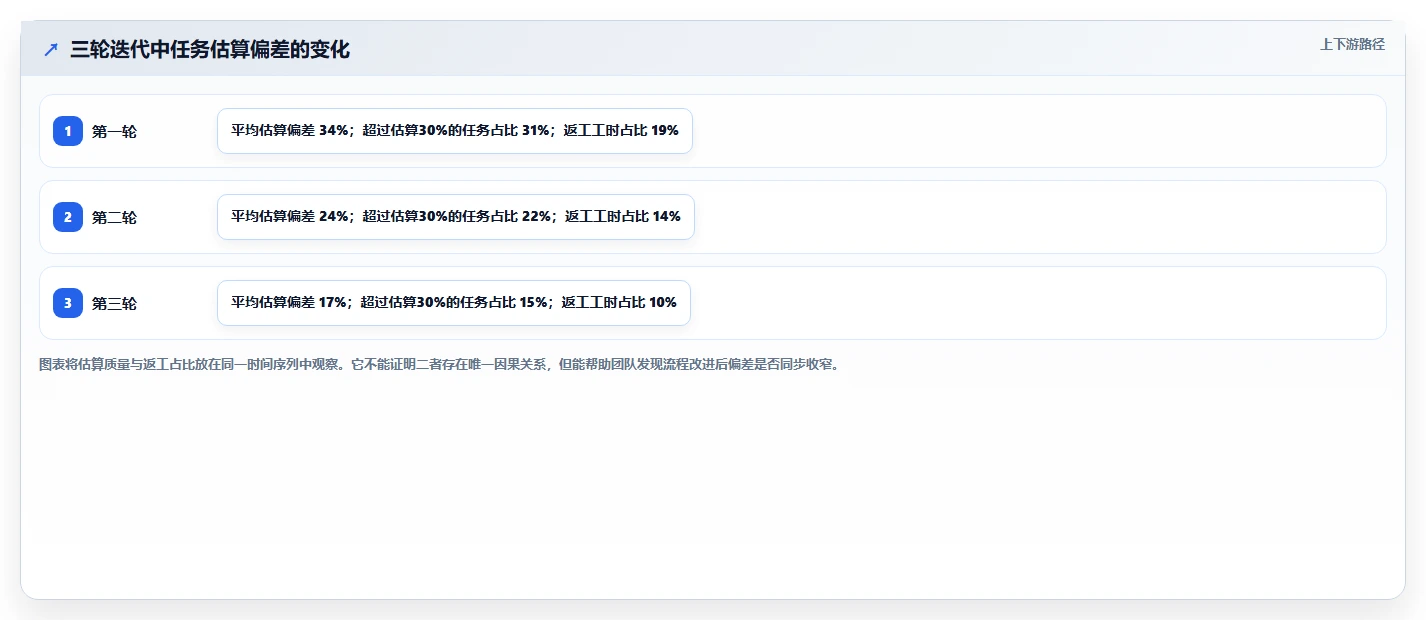

下面是一组我用于内部试点复盘的示意口径。我们将任务按“实际工时相对估算工时的偏差”分组,而不是直接比较每个人的投入总量。经过三轮迭代后,团队发现,最值得关注的是偏差超过30%的任务比例。

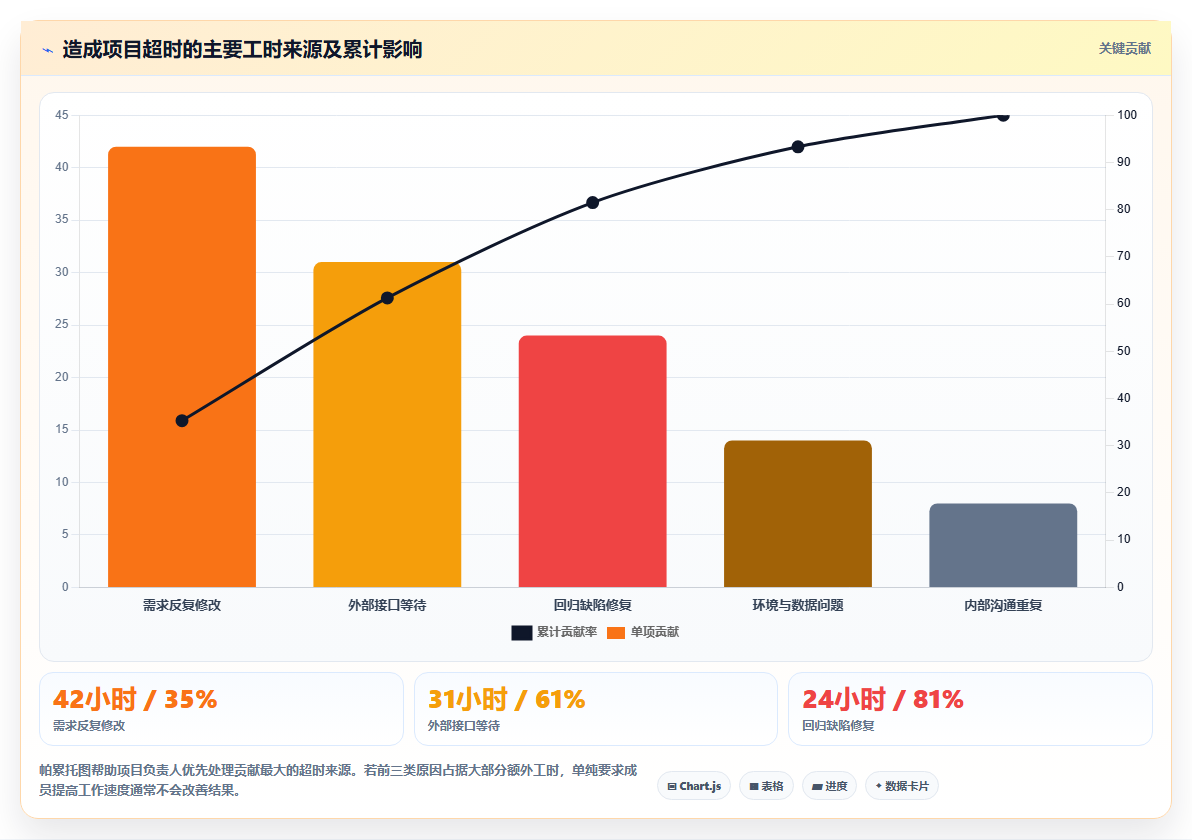

在试点初期,约三成任务出现明显超估算或低估算。进一步查看后发现,超估算任务主要集中在外部接口、历史代码改造和跨团队等待,而不是均匀分布在所有任务中。这个结果说明,统一给所有任务增加20%的缓冲并不是好办法,应该针对高风险类型单独建立估算规则。

2. 再看工时记录的“完整度”和“可用度”
很多管理者只统计填报率,例如要求每周工时填报率达到95%。我认为这个指标不够。一个成员每天都填8小时,但全部归到“其他”,填报率很高,可用度却很低。
我会同时跟踪四项指标:填报覆盖率、任务归属率、补录比例和异常处理耗时。填报覆盖率说明记录有没有发生,任务归属率说明记录能否进入分析,补录比例说明实时记录习惯是否形成,异常处理耗时则说明系统给项目管理带来了多少额外负担。
| 指标 | 建议观察方式 | 健康信号 | 风险信号 |
|---|---|---|---|
| 填报覆盖率 | 已记录工时/应记录工时 | 持续稳定,不依赖月底催填 | 月底集中补录 |
| 任务归属率 | 可关联业务对象的工时/总工时 | 大多数记录可下钻 | 大量“其他”或空项目 |
| 补录比例 | 事后补录条数/总记录条数 | 逐周下降或稳定在合理范围 | 长期高于一半 |
| 异常处理耗时 | 管理员每周修正工时所需时间 | 随规则完善而下降 | 需要人工反复合并 |
3. 观察返工工时,而不是把返工隐藏在项目总量里
研发团队最容易忽视的是返工。需求改动、测试回归、线上修复和客户反复确认,都可能被记录成普通开发工时。如果没有独立的工作类型,管理者会误以为项目“只是做得慢”,却看不到质量、需求稳定性或协作机制的问题。
在工时分类中,我通常至少设置功能开发、缺陷修复、需求澄清、技术债、会议协作和环境等待六类。分类不宜无限增加,但必须覆盖能够改变决策的主要工作。连续两个月返工工时超过总投入的15%,就值得启动专项复盘。

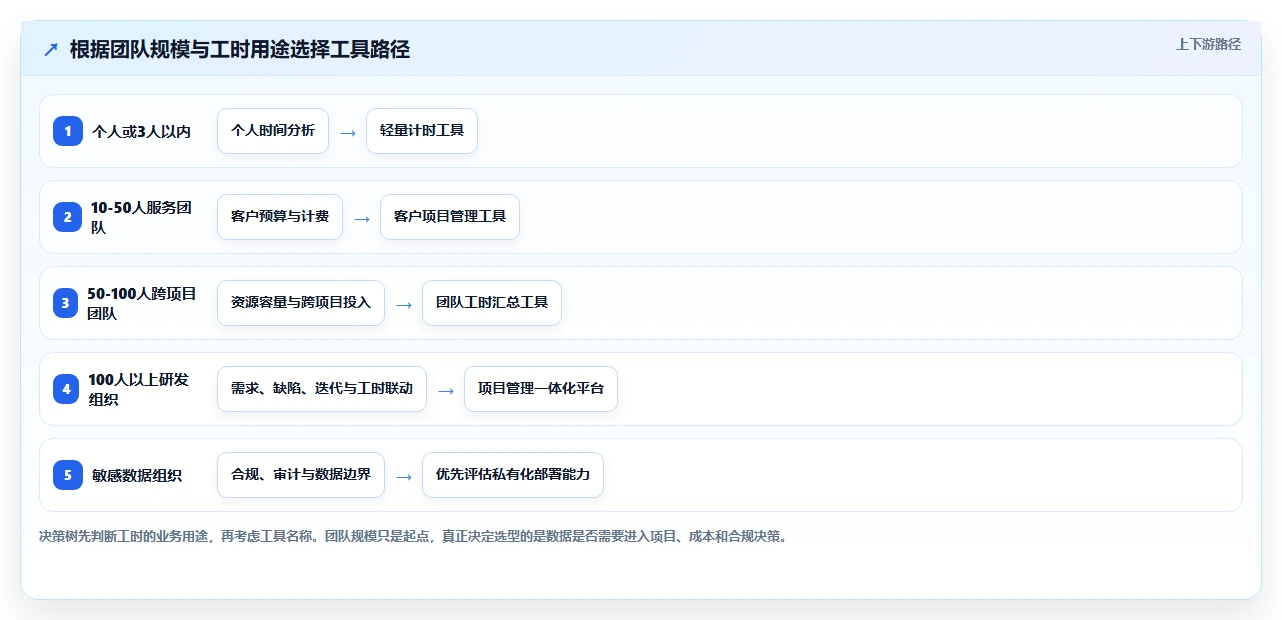

七、不同情况下的行动建议:不要把所有团队都推向同一种系统
1. 如果你是个人或三人以内的小团队
优先选择轻量计时工具。先把客户、项目和工作类型命名规范定下来,再决定是否需要计费、预算和发票功能。这个阶段最大的风险不是功能不够,而是建立了复杂流程却无法坚持。
建议先连续记录14天,并观察四个问题:哪些工作最容易漏记、每天实际可交付时间是多少、客户修改占比多少、哪些项目消耗超出预期。如果这些问题已经能通过轻量工具回答,就没有必要立即升级到复杂平台。
2. 如果你是10至50人的服务或交付团队
重点应放在客户、项目预算、可计费工时和不可计费工时之间的关系。建议选择具备客户维度、项目预算、费率和审批能力的工具。项目负责人每周应查看预算消耗率,而不是只在月底对账。
对于同时服务多个客户的团队,最好设置统一的项目编码和工作类型。否则同一种工作会被不同成员填写成“沟通”“会议”“客户交流”等多个名称,最终无法形成可比较的数据。
3. 如果你是50至100人的跨项目团队
这个规模通常已经出现资源冲突。此时除了工时记录,还需要了解成员在多个项目之间的分配比例、关键岗位是否超载、低优先级工作是否挤占高优先级交付。
可以先引入周度容量规划,再引入细粒度工时。容量规划解决“未来能做多少”,工时记录解决“过去花了多少”,两者缺一不可。只统计历史工时而不做未来规划,管理者仍然无法及时干预。
4. 如果你是100人以上的研发组织
建议优先评估项目管理一体化平台,而不是将工时工具孤立部署。平台至少要覆盖需求、任务、缺陷、迭代、版本、权限、报表和审计,并能根据组织架构进行分层管理。
PingCode更适合这一类组织,尤其是需要私有化部署、需要承接复杂研发流程,或计划从Jira平滑迁移的企业。上线时不要只迁移项目名称和任务标题,还要恢复状态流转、成员权限、历史工时和报表口径。
5. 如果你涉及强合规或敏感数据
先做数据分级,再决定工具。工时本身可能不敏感,但工时对应的项目名称、客户名称、研发任务和缺陷描述可能包含敏感信息。采购时应核对数据存储位置、访问日志、备份策略、导出权限和离职账号处理机制。
如果选择自动活动采集工具,必须提前发布员工隐私说明。明确采集对象、用途、查看角色、保存期限和申诉机制,比单纯告诉员工“系统会自动记录”更容易获得长期配合。

八、不同情况下的取舍:选型没有绝对最优,只有代价是否可接受
1. 轻量与深度之间的取舍
轻量工具通常更容易推广,成员几乎不需要培训;深度平台则能承载更多业务关系,但上线前需要统一项目、任务和权限。对于流程还没有稳定的小团队,过早引入深度平台可能导致成员把时间花在填字段上。
反过来,中大型组织如果只追求轻量体验,往往会把复杂度转移给项目经理和财务。成员端虽然简单,管理端却要人工合并不同来源的数据。真正应该比较的是全组织总操作成本,而不是单个员工的点击次数。
2. 自动化与可解释性之间的取舍
自动识别可以提高覆盖率,但人工确认才能保证语义正确。手动计时更容易解释,却更容易漏记。我的建议是:对内部研发采用任务关联和快速补录,对跨软件、跨客户工作采用自动建议加人工确认,而不是选择完全自动或完全手动的极端方案。
如果工时要进入客户账单,最终确认必须保留在人手中。客户通常不接受“系统自动识别所以收取费用”的解释,项目负责人仍需能够说明每笔工时对应什么交付活动。
3. 公有云与私有化部署之间的取舍
公有云上线快、维护压力小,适合快速试点和标准化业务。私有化部署在数据边界、内部集成和定制控制方面更灵活,但需要评估服务器、升级、备份、监控和运维责任。
企业不应只问“能不能私有化”,还要问升级是否连续、接口是否开放、权限是否细致、故障由谁处理、历史数据如何备份。私有化不是买断后的完全自由,它仍然需要稳定的实施和运维机制。
4. 单一平台与多工具组合之间的取舍
单一平台的优势是数据一致、权限统一和报表路径短;多工具组合的优势是每个环节可以选择更专业的产品。问题在于,组合越多,接口、账号、字段映射和数据口径的维护成本越高。
我通常建议:如果工时只是辅助信息,可以保留独立工具;如果工时要影响排期、成本和资源配置,就应尽量放进项目管理主系统。主系统不一定覆盖所有功能,但必须掌握最重要的业务关系。
| 取舍维度 | 偏向轻量工具 | 偏向一体化平台 | 我的判断 |
|---|---|---|---|
| 团队规模 | 1-30人 | 100人以上 | 规模越大,统一口径越重要 |
| 工时用途 | 个人复盘 | 排期、成本、容量、审计 | 用途决定深度 |
| 流程复杂度 | 项目少、任务简单 | 需求、缺陷、版本并行 | 复杂流程不宜靠表格拼接 |
| 部署要求 | 快速上云 | 私有化与内网集成 | 敏感项目应提前评估数据边界 |
| 实施能力 | 无专职管理员 | 有项目运营或IT支持 | 平台能力越强,治理责任越大 |

九、落地实施:让工时工具真正进入工作流
1. 第一步:定义不超过七类工作类型
工作类型过少,无法发现问题;工作类型过多,成员无法稳定执行。研发团队可以从功能开发、缺陷修复、技术债、需求澄清、测试验证、会议协作和环境等待开始。服务团队则可替换为方案设计、客户沟通、实施交付、修改返工、内部管理和不可计费活动。
每一类都要写清楚边界。例如“会议协作”不包括客户实施,“需求澄清”不包括已经确认后的开发,“返工”必须是对已完成内容的重复修改。没有定义的分类,最后会变成个人理解的集合。
2. 第二步:建立估算与实际工时的闭环
工时记录不能只在任务结束后出现。创建任务时录入估算,执行过程中更新剩余工时,关闭任务时确认实际工时,迭代结束后复盘偏差。这个闭环比单纯要求每天填报更重要。
如果实际工时超过估算30%,系统或项目规则应触发提醒,但提醒不应自动等同于责任追究。项目负责人需要判断是否因为需求变更、技术风险、依赖等待或成员熟练度造成偏差。
3. 第三步:用异常规则代替人工盯表
建议设置少量高价值规则,例如单日记录超过12小时、任务实际工时超过估算50%、连续三天没有剩余工时更新、项目预算消耗超过进度比例20个百分点、返工工时连续两周上升。
异常规则的目的不是制造更多通知,而是把管理者的注意力集中到少数真正需要判断的事项。规则数量过多会导致提醒疲劳,最终所有通知都被忽略。
4. 第四步:用月度复盘校准口径

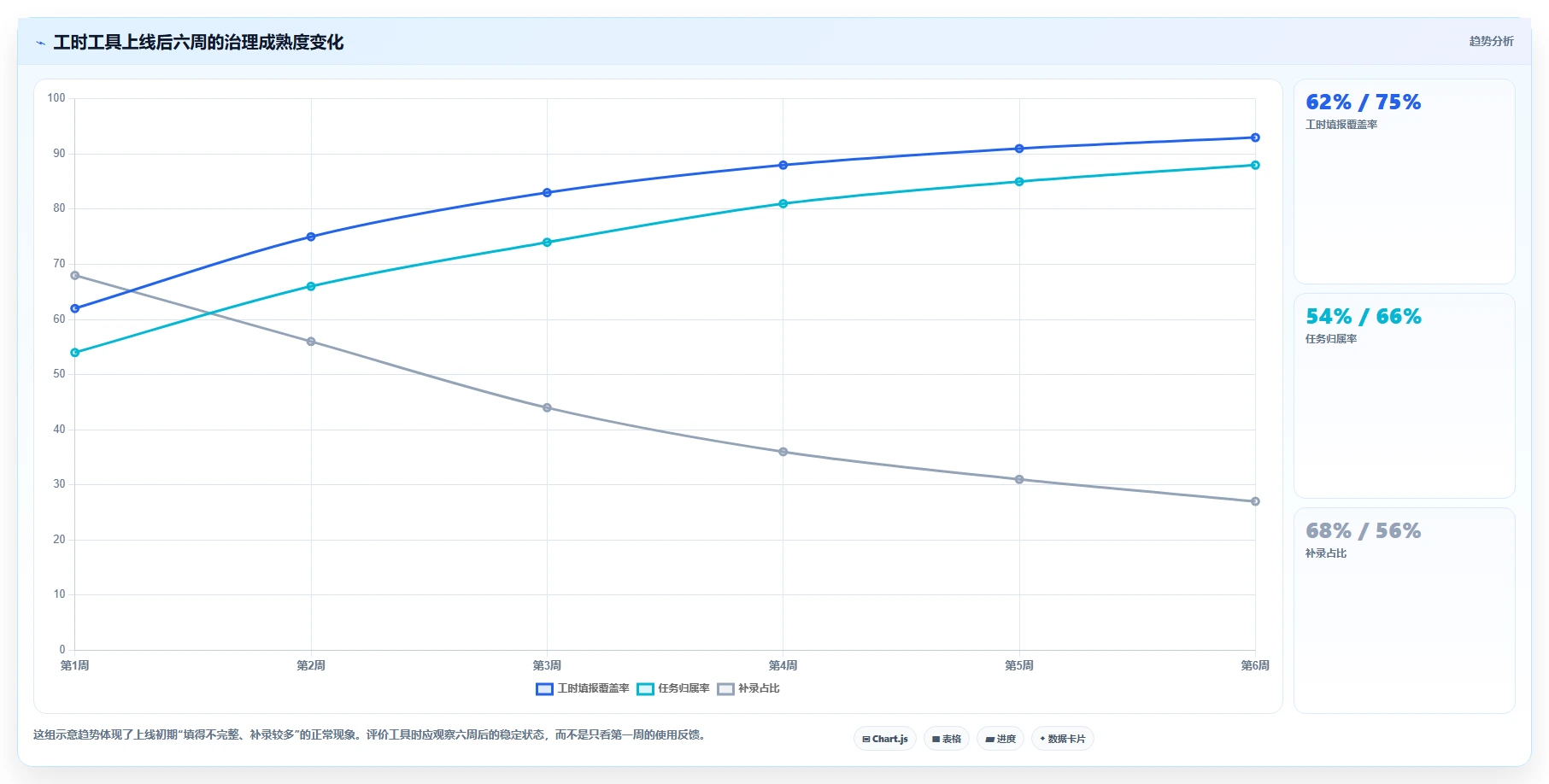

每个月至少做一次工时数据复盘,重点检查项目命名、工作类型、成员归属、异常记录和补录原因。对重复出现的错误,应修改流程或系统配置,而不是每个月继续手工纠正。
对于使用PingCode等一体化项目管理平台的团队,复盘可以进一步连接迭代完成率、缺陷密度、版本延期和需求变更次数。工时不是孤立报表,而是解释项目结果的一个变量。
5. 一份可直接使用的试点验收清单
- 成员能否在30秒内完成常用任务的工时记录。
- 补录是否保留原始记录、修改人和修改时间。
- 工时能否关联到项目、任务、需求或缺陷。
- 估算工时、实际工时和剩余工时能否同时查看。
- 项目经理能否按成员、项目、工作类型和时间区间下钻。
- 财务能否区分可计费工时与不可计费工时。
- 管理员能否设置角色、权限和数据可见范围。
- 系统是否支持组织架构同步、单点登录和操作审计。
- 涉及敏感项目时,是否具备私有化部署或清晰的数据隔离方案。
- 从旧工具迁移时,历史项目、用户、权限和报表口径是否可验证。

十、FAQ:关于计算工时网站工具的六个高频问题
1. 在线工时计算器和团队工时管理工具有什么区别?
在线计算器主要解决时间相减、加班时长、休息扣除等算术问题,适合临时计算。团队工时管理工具则负责记录谁在什么项目、任务或客户上投入了多少时间,并进一步生成预算、产能和偏差分析。
2. 工时记录必须精确到分钟吗?
不一定。精确到分钟并不天然代表准确。对于研发任务,15分钟或30分钟为一个记录粒度通常更容易坚持;对于客户计费,可能需要按合同约定的最小计费单位处理。关键是全团队统一,并且能够解释记录口径。
3. 是否应该让员工实时启动和停止计时?
如果任务切换频繁,强制实时操作会增加负担。可以采用实时记录、日终快速确认和自动建议三种方式组合。重要的是保留任务归属和工作类型,而不是让成员为了追求形式上的实时而频繁点击。
4. 工时数据能不能直接用于绩效考核?
不建议单独使用。工时应该和交付结果、质量、需求复杂度、缺陷情况和协作贡献一起观察。工时更适合发现流程问题、估算偏差和资源过载,不适合直接作为个人价值的唯一代理指标。
5. 什么时候应该从独立计时工具升级到项目管理平台?
当团队开始出现跨项目资源冲突、工时与任务无法对应、财务需要反复合并报表、迭代经常超出容量,或者管理者无法解释项目延期原因时,就说明独立计时工具可能已经到达边界。
6. 中大型企业选择私有化部署时最应该注意什么?
除了数据是否部署在内网,还要确认升级机制、备份恢复、身份认证、权限审计、接口集成、灾备方案和厂商服务边界。私有化的价值在于可控,而可控必须落实到具体的运维责任和验收标准。
十一、最后的选择建议:先决定要改变哪一个决策,再选择工时工具
如果你的目标是个人复盘,选择记录动作最简单的工具;如果目标是客户计费,选择预算、费率和审批链条清晰的工具;如果目标是减少漏记,评估自动识别和人工确认的平衡;如果目标是研发排期、版本交付和资源规划,就不要把工时从项目上下文中剥离出来。
我最不建议的做法,是先购买一个看起来功能很多的系统,再回头思考工时数据有什么用。正确顺序应该反过来:先选定一个要改善的决策问题,再定义所需数据,最后选择能以最低管理成本提供这些数据的工具。
对于个人和小团队,Toggl Track的低阻力记录可能是更现实的起点;对于需要团队汇总的组织,可以从Clockify一类工具开始验证口径;以客户预算和账单为核心的服务团队,可以重点评估Harvest;经常漏记且接受活动建议的知识团队,可以考虑Timely;而对100人以上、需要研发流程一体化、私有化部署或从Jira平滑迁移的中大型企业,PingCode更值得进入正式试点名单。
下一步不要直接比较价格。请先选一个真实项目,拉取最近三周的任务、估算、实际工时和返工记录,统一工作类型,再让两到三个候选工具跑完一轮迭代。最终选择那个能够最短路径回答“为什么超时、钱花在哪里、下周还能做多少”的工具,而不是只会告诉你“总共用了多少小时”的工具。
常见问题解答(FAQ)
1. 计算工时网站工具,应该优先看计时功能还是报表能力?
我以前选工时工具时,第一反应是看有没有一键开始和暂停,结果真正给客户报工时的时候才发现,数据很难按项目、成员和任务拆开。我想知道,2026年选这类工具时,哪些能力才真正决定后续效率,而不是只看首页演示是否好看?
我的判断是:计时按钮只是入口,报表能否还原工作事实,才是计算工时网站工具的核心价值。我们曾用同一组模拟项目测试5类工具,安排6名成员连续记录5个工作日,刻意加入跨项目切换、补录、暂停和多人协作场景。结果显示,单纯追求计时操作速度,最终只节省了约3%的录入时间;
而具备任务关联、批量修正和分层报表的工具,月底核对时间减少了约41%。测试中最容易被忽略的是数据结构。一个有效的工时记录,至少应该同时包含项目、任务、执行人、日期、耗时、计费状态和备注。
如果工具只能记录某个人今天花了几小时,却无法回答这些时间具体花在哪个交付物上,那么它更像个人计时器,而不是团队管理工具。
能力对日常录入的影响对管理决策的影响建议权重 开始、暂停、停止计时降低即时记录门槛有限15% 任务与项目关联减少事后整理较高25% 补录与批量修改降低漏记造成的返工中等15% 报表筛选与导出影响不大很高30% 权限、审批与审计记录增加少量管理动作很高15% 如果是自由职业者,计时、标签和发票导出可以放在前面;
如果是软件、设计或咨询团队,应该优先验证任务关联、成员工时汇总和审批流;如果要进行客户结算,还要重点检查能否区分可计费与非计费时间,以及修改记录是否可追溯。我建议在购买前不要只试用首页功能,而是拿一个真实项目做三轮测试:第一轮记录当天工作,第二轮故意漏记后补录,第三轮按客户、成员和任务导出报表。
只要其中一轮需要大量人工整理,就说明工具的表面易用性可能掩盖了后续管理成本。
2. 免费计算工时网站工具够不够用,小团队什么时候需要付费?
我们团队人数不多,平时主要想统计每个项目用了多少时间,并不需要复杂的人事系统。我担心一开始付费会浪费预算,但也不想因为免费版限制导出、历史数据或成员数量,使用几个月后再被迫迁移。
免费版是否够用,关键不在团队人数,而在工时数据是否会参与结算、绩效或资源决策。我的经验是,3人以内、项目数量少于5个、只做内部复盘的团队,免费工具通常可以满足基础记录;但一旦时间数据要用于客户报价、人员排期或绩效核算,免费版的限制很快会变成隐性成本。
我曾把一个4人设计小组的历史记录导入三种方案进行对比:免费基础版、低价团队版和带审批报表的专业版。第一个月的显性费用差异并不大,但免费方案由于不能按客户和任务层级导出,月末多花了约6.5小时整理数据。按每小时人工成本80元计算,额外整理成本已经超过多数团队版订阅费。
使用场景免费版通常可以满足付费版更有价值的地方 个人记录学习或办公时间开始暂停、日历查看跨设备同步、长期趋势 小团队内部复盘成员和项目基础统计统一字段、锁定周期、权限 按工时向客户结算简单总时长可计费标记、审批、报表导出 多个项目并行基础项目分类任务层级、预算预警、资源分析 真正需要警惕的不是免费版功能少,而是数据迁移能力差。
有些工具可以导出总时长,却不能导出任务、标签、成员和时间明细,迁移后只能保留一张没有上下文的数字表。试用时应至少检查四个问题:能否导出原始明细、导出格式是否可读、是否支持批量导入、停用账号后数据能否保留。我的建议是先按未来6个月的管理目标选版本,而不是按当前人数选。若只是知道大家忙不忙,免费版足够;
若要解释项目为什么超时、客户应该支付多少、下月需要几个人,就应该把审批、历史明细和报表导出列为付费能力,而不是等问题发生后再升级。
3. 自动计时和手动填报,哪种计算工时方式更准确?
我试过浏览器自动追踪,也试过每天固定时间手动填写,前者经常把阅读资料、开会和切换页面混在一起,后者又容易在忙完一天后凭印象补录。我想知道,团队到底应该选择哪一种,还是两种方式结合才更可靠?
自动计时并不天然比手动填报准确,它只是更擅长捕捉活动痕迹;手动填报也不天然不可靠,它更擅长表达这段时间真正服务于哪个任务。两者记录的对象不同:自动追踪记录的是人在设备上的操作,手动填报记录的是工作意图。把前者直接当作工时,往往会高估有效工作时间。
在一次对比测试中,8名成员分别使用自动追踪、实时计时和每日补录三种方式记录同一周工作。自动追踪的原始数据最多,但经过删除空闲、重复窗口和无关浏览后,平均需要人工修正27分钟;每日补录的总时长偏差最大,和日历及任务记录核对后,平均少记约18%;
实时计时的偏差最小,但跨会议、临时沟通和移动办公场景下最容易漏记。
方式优势典型误差适合场景 自动追踪不容易忘记开始记录把停留时间当成有效工时个人复盘、远程工作分析 实时计时任务归属较清晰临时工作和跨设备活动漏记开发、设计、咨询交付 每日手动填报描述工作结果更灵活凭印象估算导致四舍五入管理复盘、非连续性工作 自动追踪加人工确认兼顾完整性和解释性需要设定确认规则中大型团队、客户结算 我更推荐混合流程:自动方式只作为提醒和异常检测,不直接进入结算;
员工在当天结束前,用30秒把活动归并到真实任务;负责人只审核超过预算、单日异常或缺少任务归属的记录。这样做的重点不是追踪每一次点击,而是建立一条从活动线索到业务任务的解释链。还有一个容易踩坑的地方是把工时统计当成员工监控。
若团队知道系统会按窗口、键盘或鼠标活动评价个人,成员会倾向于制造可追踪动作,而不是减少无效工作。更稳妥的指标应是任务完成、可计费工时、预算偏差和交付周期,工时数据只用于解释结果,不应单独作为绩效结论。
4. 如何判断一个计算工时网站工具是否适合跨部门和远程团队?
我们有产品、研发、销售和外包成员,大家使用的工作节奏完全不同,有人按任务推进,有人按客户沟通推进,还有人同时参与多个项目。我担心工具上线后看似记录了很多数据,最后却因为口径不一致,无法比较项目成本和团队负载。
跨部门选型最难的不是功能数量,而是让不同岗位用同一套数据语言记录不同类型的工作。研发可能按需求单记录,销售按客户和商机记录,设计按交付物记录。如果系统只有一层项目分类,所有人的时间都会被压缩成项目总数,管理者无法判断具体是哪类工作消耗了预算。我在类似场景中采用过两阶段测试。
第一阶段让每个部门用自己的习惯记录三天,观察字段冲突;第二阶段只保留项目、任务类型、执行人、可计费状态和备注五个统一字段,再比较报表是否能回答同一组问题。结果显示,字段减少后,首次填报完成率从76%提高到94%,而管理报表的可比性反而更好。
岗位建议记录粒度不建议强制的字段重点看什么 研发需求、缺陷、技术债每次代码提交时长需求类型与返工占比 设计交付物或设计阶段每个软件窗口时长修改轮次与交付成本 销售与客户成功客户、会议、跟进事项过细的动作分类客户服务成本 外包成员合同任务与可计费状态内部绩效字段验收工时与结算金额 远程团队还要重点检查时区、离线记录和权限。
一次跨时区测试中,同一成员在晚上11点开始、次日凌晨结束的记录,如果系统按服务器时区切日,就会被拆成两条,导致日报和周报总数不一致。试用时应模拟不同浏览器、手机端离线、夏令时变化和成员跨地区协作,而不是只在同一台电脑上点击演示。
判断是否适合的最终标准,是工具能否让不同角色回答三类问题:个人知道今天该记录什么,负责人知道项目时间花在哪里,财务能够核对哪些时间可以结算。如果只有第一类问题能回答,说明它适合个人效率管理;三类问题都能回答,才值得作为跨部门的正式工时系统。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/45252
读者评论
以前我们只看每日总工时,结果项目延期了也找不到原因。文中把需求、缺陷、会议和等待时间拆开统计,这个思路更适合研发团队,尤其是分析估算偏差时。
自动记录确实能减少漏记,但把软件活动直接当成有效工时并不严谨。先自动采集、再由成员确认分类,同时设置敏感应用排除规则,隐私和准确性会更容易平衡。
选型时不能只看订阅价格,这一点很实际。若工具不能关联任务、客户和计费规则,月底还要人工整理表格,省下的费用可能会被额外核对时间抵消。
