去年我帮一家做工业SaaS的研发团队做流程复盘,他们二十多人,两个后端小组、一个前端组、一个测试组加两个产品经理。复盘会上技术负责人老周跟我讲了一件事:一个本该三天做完的权限模块,前前后后改了四轮,最后拖了十一天。他原话是"团队执行力没问题,就是返工太多"。我把这十一天的任务卡、群聊记录和提测记录全部拉出来看了一遍,发现真正被浪费的时间只有两天半,剩下八天半里,有五天是"做完了但没人说清楚什么叫做完",有两天是"做完了但产品发现需求理解偏了",还有一天半是"代码能跑但文档和配置没人补"。
也就是说,这不是执行力问题,而是任务验收从立项那一刻起就没有被定义过。后来我们只做了三件事,把验收条件写进任务卡、指定唯一验收人、把"必须返工"和"可以后续优化"分开,这个团队的下一个迭代周期,同类任务的返工轮次从平均3.2轮降到了1.4轮。这篇文章就是把这套从0到1的过程完整拆给你,包括我们踩过的坑和最后放弃的东西。
文章会先给结论,再讲背景,然后拆误区、讲判断逻辑、给真实案例,最后按团队规模给行动建议和取舍方案。如果你带的团队正好卡在"每个人都很忙但版本总是延期"的状态,可以直接跳到第三章和第五章,但我建议按顺序读完,因为中间几章的逻辑是连着的。
一、先给结论:入门团队的返工治理,本质是三件事的排序问题
很多文章会告诉你"返工是因为需求不清""返工是因为评审不严",这些说法都对,但对入门团队没有用,因为它们都是结果,不是原因。我带过的十几个中小研发团队里,返工治理真正能落地的结论只有三条,而且这三条有严格的优先顺序,顺序错了就会事倍功半。
1. 先分类,再动手:三类返工的成本差了三倍以上
返工不是一个单一问题。同样叫"返工",需求返工、质量返工、交付返工的发生环节、发现成本和修复成本完全不同。我统计过手上八个团队近半年的任务数据,需求返工的修复成本大约是质量返工的三倍,而质量返工又大约是交付返工的两倍。原因很简单:需求返工意味着方向错了,前面所有的设计、编码、联调都要推倒;质量返工只是局部重写;交付返工往往只是补文档和补配置。
如果你不分类,一上来就抓"代码质量",很可能花大力气治的是最便宜的那一类返工,而真正吃掉工期的那一类还在继续发生。

2. 验收动作要前置到任务开始前,而不是完成后补
这是我最想强调的一条,也是和大多数"验收指南"最大的分歧点。绝大多数关于验收的讨论,都默认验收是任务完成之后的动作,做完了,测试一遍,通过了就叫验收。这个默认设定本身就是返工的主要来源。
正确的做法是:验收条件必须在任务开始前就写死在任务卡里,完成之后做的只是核对,而不是定义。定义和核对的区别非常大:定义发生在信息最充分的时候(需求刚对齐,所有人都在场),核对发生在信息最紧张的时候(临近发版,每个人都很忙)。你把定义放到最后做,就等于在最不适合思考的时候做最需要思考的事。
3. 最小可行验收流程,比完整体系更适合入门团队
我不建议入门团队上来就照搬大厂的DoD体系、分层验收矩阵、质量门禁。这些体系本身没问题,但它们依赖成熟的需求管理、稳定的迭代节奏和专职的质量角色,入门团队通常一个都没有。硬套的结果是流程空转,大家在任务卡里填一堆没人看的字段,两周后集体放弃。
更适合的做法是先搭一个"能跑起来的最小流程",跑顺一个迭代,再往上加东西。入门阶段的验收流程应该短到一页纸能说清楚,否则它一定活不过第二个迭代。
二、背景和真实场景:为什么入门团队的返工问题特别集中
先说明为什么这篇文章专门针对"入门团队"。所谓入门团队,我指的是三种情况:一是刚组建、还没有稳定研发流程的团队;二是从两三个人扩张到十人以上、原来的口头协作开始失效的团队;三是刚接手一个新业务方向、需求结构发生变化的团队。这三类团队有个共同点:协作靠默契的时间已经过去,靠制度的时间还没到,中间这段真空期就是返工的高发区。
1. 场景一:口头约定在五人以内有效,超过十人就开始失真
我见过一个典型场景。产品经理在需求评审会上说"这个功能要能支持批量导入,性能别太差"。五个人以内的时候,大家互相熟悉,后端大概知道"别太差"指的是几千条不卡;但团队扩到十几个人,新来的后端把"别太差"理解成了几百条流畅即可,结果上线后客户导三万条直接超时。
这个例子里没有任何人不努力,问题出在"别太差"这三个字本身没有验收标准。任务完成的时候,后端的代码测试通过、功能可演示、逻辑无bug,从他的视角看任务100%完成了,但从产品的视角看任务0%完成。这就是最典型的验收缺位型返工。
2. 场景二:验收人缺位导致"没人能说做完了"
另一个高频场景是验收人不清。任务做完了,开发问测试"这算好了吗",测试说"我只管功能,性能你得问产品",产品说"我只看业务逻辑,技术细节你们定"。三个角色互相推,任务在"待确认"状态挂了两天。
这两天不是工期延误那么简单,它会导致更隐蔽的问题:开发已经开始下一个任务,这个任务一旦被推翻,他要从另一个上下文中抽回来,切换成本极高。我统计过一个团队的数据,任务在下游阻塞超过24小时的,最终被返工的概率比当天确认的高出约60%。
3. 场景三:验收标准写得太抽象,等于没写
还有些团队意识到了问题,开始要求写验收标准,但写出来的是这种:"功能正常,性能良好,代码规范,文档齐全"。这四条全是形容词,没有任何可验证性,写完等于没写。真正可执行的验收标准必须包含具体的数值、具体的对象和具体的判断动作,比如"单次导入一万条数据在五秒内完成,错误数据以行号形式返回给用户"。
我在这里的判断是:一条验收标准如果不能用"是/否"回答,它就不是验收标准,而是愿景。凡是带有"良好、合理、规范、完善、达标"这类词的,一律打回重写。

三、拆解常见误区:我在实际团队里见到的六个典型误判
讲方法之前先讲误区,因为不破不立。下面这六条是我在复盘会上反复听到的说法,每一条都有它看似合理的逻辑,但都在实际操作中制造了新的问题。
1. 误区一:把任务验收等同于测试通过
这是最常见也最贵的一个误判。测试通过只说明功能在测试用例范围内可用,它不回答"这是不是对方想要的""上线材料齐不齐""配置项是否同步"这些问题。我见过一个团队测试覆盖率做得很好,但每次上线都要额外花半天补配置文件和回滚方案,因为他们从来没把这两项写进验收范围。
判断方法很简单:问自己一个问题,如果任务今天被客户打回,除了代码问题,还有哪三件事可能是原因?这三件事就应该在验收清单里。
2. 误区二:把验收标准写成形容词清单
前面已经讲过,这里补充一个具体的判别动作。你把写好的验收标准拿给一个完全没参与这个任务的同事看,让他判断"现在做完了没有",如果他能给出明确答案,说明标准合格;如果他要来回问你,说明标准不合格。这个"陌生人测试"是我用过最有效的检查方法。
3. 误区三:验收人既做开发又做裁判
小团队人手紧,经常出现"这段代码是谁写的,就由谁来定验收标准"。短期看省事了,长期看必然出问题,因为人的自我评价天然偏宽松。我建议至少做到"验收标准的制定由需求方主导,验收动作的执行由独立角色完成"。
如果团队实在没有专职测试,至少做到交叉验收:A写的代码由B核对,B写的由A核对。这个动作看起来多花十分钟,但能挡住大部分"我觉得做完了"的误判。
4. 误区四:所有返工都要当次版本内修完
这条很少有人讲,但它是隐形的最大成本。很多团队有一种执念,验收不通过就必须立刻返工,不修完不能开下一个任务。结果是迭代节奏被打乱,所有人都卡在一个不那么重要的缺陷上。
我的判断是:返工要分流,不是所有返工都值得当次的成本。影响主流程、影响数据正确性、影响上线的,必须当次修;文案、边角体验、极端场景的,可以进后续优化池。这个分流规则必须在验收前就定好,不能等验收不通过的时候再临时吵。
5. 误区五:以为引入工具就等于有了验收流程
工具承载流程,但不定义流程。我见过团队上了任务管理平台,把所有任务都建了卡,字段也加得很全,结果验收那一栏永远空着。因为工具只是提供了一个输入框,它不会告诉你"这个框里应该填什么"。
正确的顺序是:先定义清楚"验收标准长什么样",再决定用什么工具承载它。先有标准,再有字段;先有流程,再有工具。反过来做,通常以流程空转收场。
6. 误区六:验收不通过没有记录,导致同类返工反复发生
这条在入门团队里几乎是普遍问题。返工发生了,修好了,谁都没记下来为什么返工,下个迭代同类任务又踩一遍。我在一个团队里做过统计,他们三个月内因为"字段长度未对齐"导致的返工发生了七次,每次都是不同的人踩。
验收记录的价值不在于追责,而在于让同类问题只发生一次。每次验收不通过时,用一句话记下返工原因,积累到一定量就会发现,绝大多数返工其实只有三五个根因。

四、专业判断逻辑:任务验收从0到1的四个必须定下来的东西

讲完误区,进入正题。我把入门团队的验收流程压缩成四件必须定下来的事,这四件事缺一件,流程都跑不起来。这四件事有严格的依赖顺序,建议按顺序逐个定。
1. 第一件:验收标准,什么叫做完
验收标准要回答"什么叫做完",它应该是可验证、可复现、有具体数值或对象的描述。我建议入门团队采用三段式写法,每一条验收标准都拆成"对象 + 条件 + 判断动作"三部分。
举一个真实的例子。某团队做一个订单导出功能,原本的验收标准是"导出功能正常可用"。改写后变成:"导出对象是当前筛选条件下的全部订单;条件是一万条数据在十秒内完成且不丢行;判断动作是导出文件行数与筛选结果一致,随机抽查十条与列表数据一致"。改完之后的第一个迭代,这个功能的返工轮次从过去的平均2.8轮降到1轮。
还有一个技巧是建立一份团队级的"验收标准模板库"。把常见的任务类型(接口开发、前端页面、数据处理、配置变更、文档输出)各写一个标准模板,新任务直接套用再微调。模板的价值在于把"每次都想一遍"变成"每次改一点",大幅降低执行成本。
2. 第二件:验收责任人,谁说了算
验收责任人必须唯一,且要在任务开始时就写进任务卡。我建议采用"主验收人 + 协同验收人"的结构:主验收人对"任务是否完成"有最终判断权,协同验收人只对自己负责的部分提出意见。
主验收人怎么定?原则是谁的需求,谁主验收。业务需求由需求方主验收,技术需求由技术负责人主验收,跨部门需求由发起方主验收。这个原则看起来简单,但很多团队实际上做不到,原因是任务卡的创建人默认成为验收人,而创建人往往不是需求方。
我见过一个改进效果很明显的做法:把任务卡的"验收人"字段设为必填,而且不允许填写创建人自己。就这一个动作,让这个团队的任务阻塞时间平均缩短了约40%。
3. 第三件:验收时点,在哪个环节验收
验收不是一个时点,而是三个时点。入门团队至少要做到这三个:
- 启动时点:任务开始前,验收人和验收标准写入任务卡,需求方确认无异议。
- 中途时点:任务进行到一半时,做一次简短的状态同步,重点是"当前理解和原定需求是否一致",控制在十分钟内。
- 完成时点:任务自测通过后,由主验收人按验收标准逐条核对,并记录结果。
中途时点是最容易被砍掉的,但它的性价比最高。我统计过一个团队的数据,做过中途对齐的任务,终局返工率约为没做过的一半;而中途对齐平均只花十分钟。用十分钟换一次完整重做,这笔账怎么算都划算。
4. 第四件:验收不通过怎么办,返工分流规则
这是整套流程里最需要提前约定的部分,因为它涉及资源分配,最容易在事后吵架。我建议在团队内明确两档规则:
- 必须返工档:影响核心功能可用性、数据正确性、上线安全性、合规性的问题,必须当次修完,不允许进优化池。
- 可延后档:文案措辞、非核心路径体验、极端场景边界、性能的次要指标,进入优化池,按优先级排期。
分档标准必须写下来,不能靠临场判断。我见过最失败的情况是:一个任务验收没通过,开发觉得是"边角问题可以延后",产品觉得是"核心体验必须马上修",两人争了半小时,最后耽误的时间比修复本身还长。

五、真实案例与数据观察:一个二十人团队的三个月改造过程
这一章用一个完整案例说明这套流程实际跑起来是什么样。案例来自我深度参与过的一家工业SaaS公司,团队规模二十三人,产品、后端、前端、测试、运维五个角色基本齐全,但过去没有正式的验收流程。
1. 改造前的基线数据
改造前的状态很典型。任务卡里只有标题、描述和指派人三个字段,没有验收标准字段,没有验收人字段。任务完成之后由开发在群里喊一声"XXX做完了",需要测试的转给测试,不需要测试的就算完成。上线前一周是全员救火期,几乎每个版本都要在发版当天加班到晚上十点以后。
我帮他们做了一次为期一个月的基线统计,结果是:平均每个任务返工1.9次,其中需求返工占比约24%,质量返工占比约48%,交付返工占比约28%。版本按时发布率约为63%。这些数据后来成为了改造效果的对照基线。
2. 改造动作:只做了三件事,但每件都做透了
我们当时评估过很多方案,包括引入完整的DoD体系、上质量门禁、做分层验收,最后都放弃了,因为二十三人团队没有足够的管理带宽来运营复杂流程。最终只落地了三件事,但每件都要求做到位。
第一件是在任务管理平台上增加"验收标准"和"主验收人"两个必填字段。他们没有用某项目管理工具那种重型配置,而是选择了更贴合研发流程的方案。如果团队规模在百人以上、或者需要私有化部署和从Jira平滑迁移,PingCode这类面向中大型研发组织的平台会更容易承载这类流程约束;而二十人左右的团队用轻量工具加约定也能跑起来,关键是字段必填这件事必须落实,不能有例外。
第二件是每周固定一次"中途对齐会",每个进行中的任务有五分钟时间汇报当前理解和原定需求是否有偏差。会议总时长控制在四十分钟内。
第三件是上线前设置一个"验收核对"环节,由主验收人按标准逐条打勾,核对记录归档到任务卡里。
3. 三个月后的数据变化

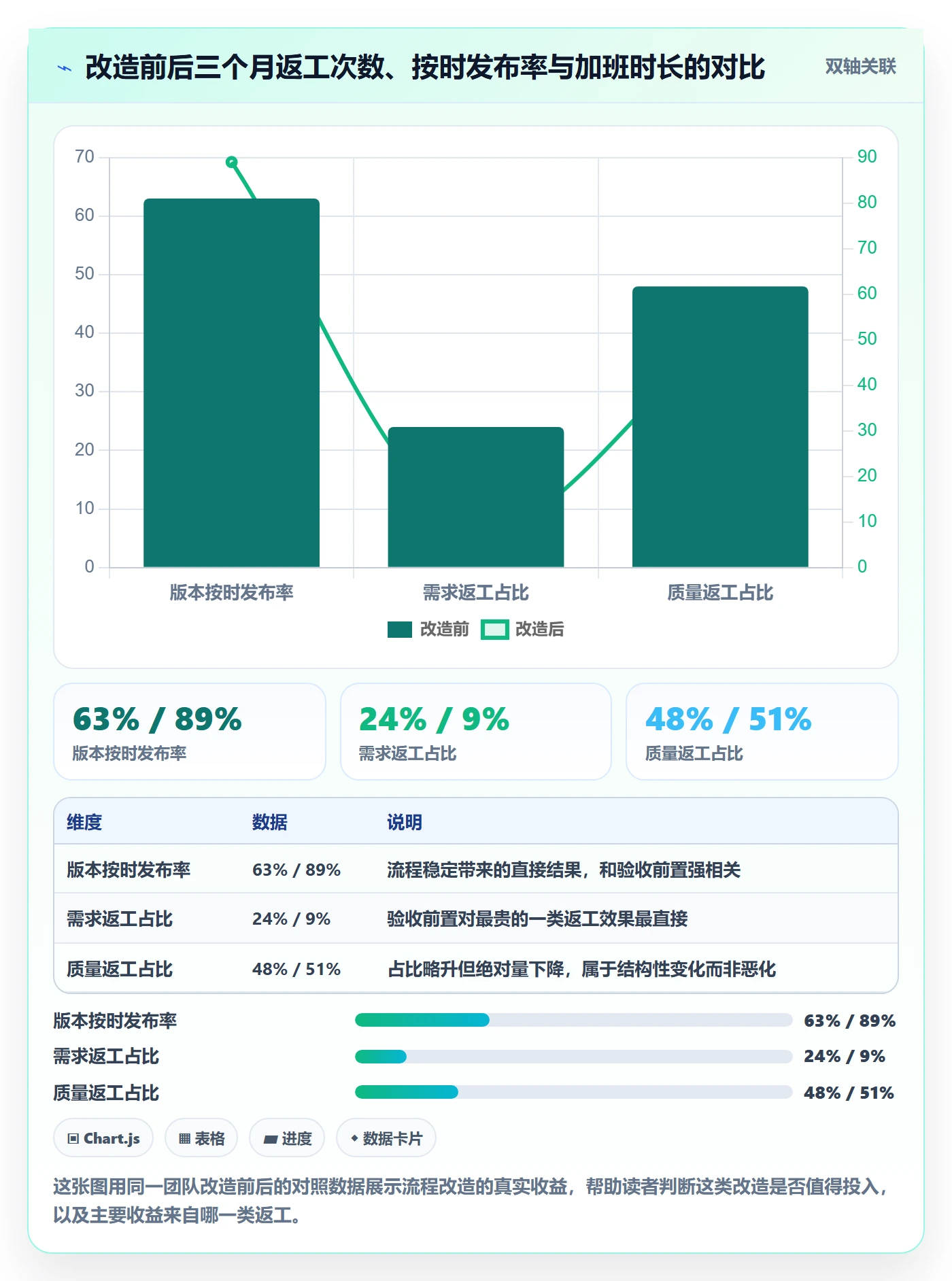

三个月后我们做了同样的统计,结果如下:平均返工次数从1.9次降到0.8次,版本按时发布率从63%提升到89%,上线当天的加班时长从平均3.5小时降到0.8小时。更关键的是需求返工占比从24%降到9%,说明验收前置真正拦住了最贵的那一类返工。
还有一个我没预料到的变化:跨角色冲突明显减少。改造前每次验收争议都容易演变成"你为什么没做全"的互相指责,改造后因为标准提前写好了,验收变成对照执行,争议变少了。这个变化的价值甚至大于效率数字本身。

4. 一个反例:另一个团队为什么失败了
同期我还跟进了另一个团队,十五人左右,改造失败了。原因是他们直接照搬了一套完整的大厂流程,任务卡加了十几个字段,验收流程涉及四个角色、五个环节。上线两周后大家嫌麻烦,开始只填必填字段,第四周连必填字段也懒得填了,第六周彻底回到改造前状态。
这个反例说明的事很清楚:流程改造的失败通常不是因为方向错了,而是因为步子太大。入门团队的流程设计原则应该是"先窄后宽",先把一件事做到位,再考虑加第二件。宁可三个月只落地一个动作,也不要在两周内铺开五个动作然后集体放弃。
六、不同情况下的行动建议
下面是按团队规模、角色构成和业务特征区分的三档建议,你可以直接对照自己团队的实际情况选择起点。
1. 三到五人团队:口头验收加一句话记录就够
这个规模不需要正式流程,但需要建立两个习惯。一是任务开始前,需求方用一句话说清"什么叫做完",开发复述一遍确认;二是任务完成后,开发在群里发一句"我按XX标准提交验收,请确认"。两个动作加起来不用五分钟,但能挡住大部分理解偏差。
不建议这个规模上任何验收工具,用群消息加任务卡描述就够。这个阶段的验收能力瓶颈不在工具,而在习惯。
2. 五到二十人团队:上字段、定责任人、开中途对齐会
这个规模是验收流程落地的黄金窗口,投入产出比最高。我建议三个动作依次做:先在任务卡里加"验收标准"和"主验收人"两个必填字段;然后约定中途对齐的机制,可以是每周例会的一个环节,也可以是异步的状态同步;最后建立验收记录归档的习惯。
这个规模最容易犯的错误是急着上复杂的工具。我的建议是:先用人人能接受的轻量工具把流程跑顺,等流程稳定、团队超过五十人、开始有合规或私有化部署需求的时候,再考虑迁移到更专业的研发管理平台。顺序反了,成本会高很多。
3. 二十人以上团队:流程制度化,工具承载流程
超过二十人之后,口头协作基本失效,流程必须制度化。这个阶段建议在流程之外增加两件事:一是验收标准的模板库,按任务类型分别建立;二是验收数据的定期分析,每季度看一次返工原因分布,找出主要根因。
这个阶段工具的重要性开始上升。团队规模超过一百人、或者有私有化部署需求、或者需要从既有工具平滑迁移的时候,PingCode这类面向中大型研发组织的国产研发管理平台就比较合适,它支持私有化部署,也能承接从Jira迁移过来的流程和数据。但要注意工具只承载流程,标准还是要自己定。

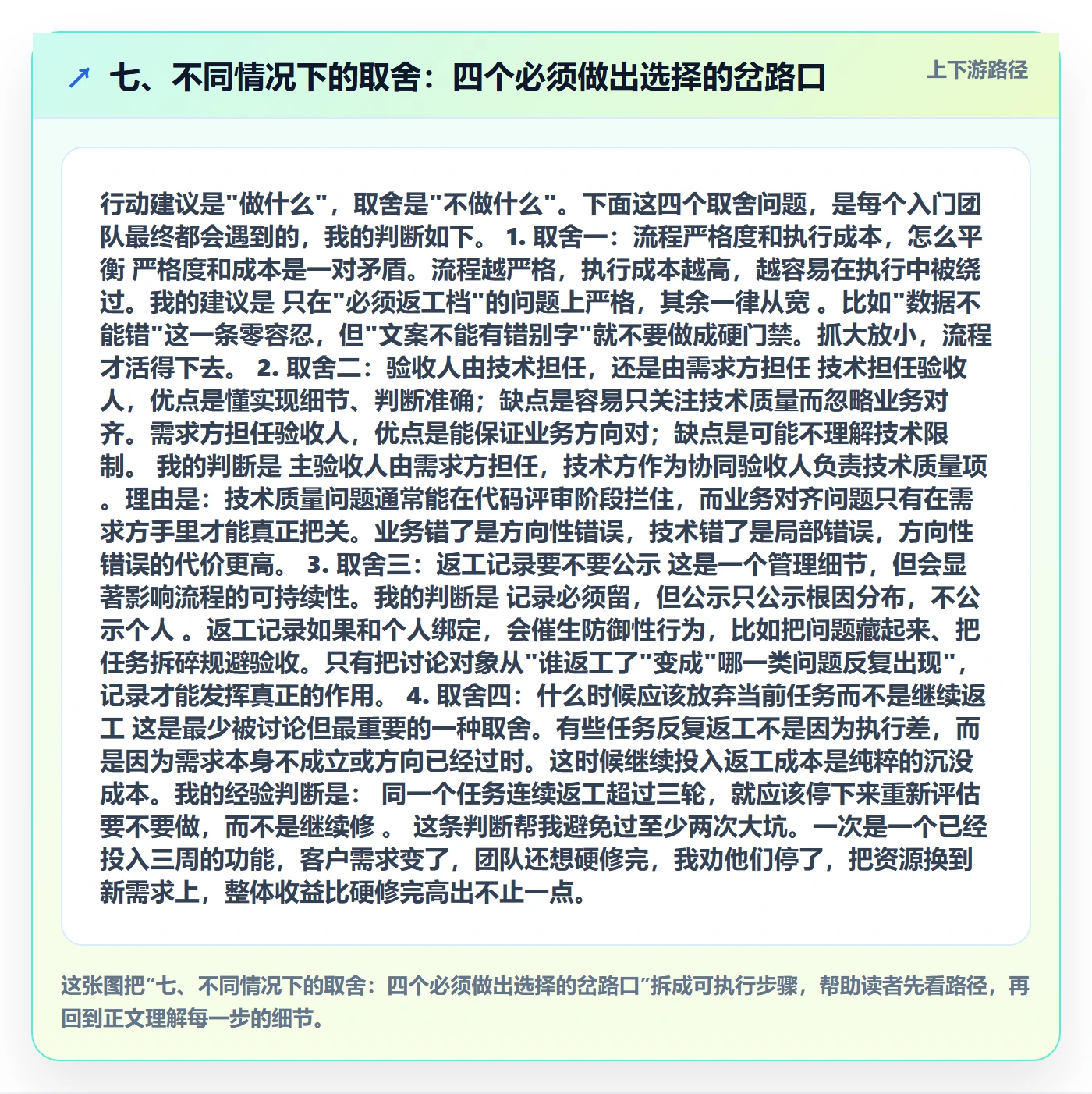

七、不同情况下的取舍:四个必须做出选择的岔路口
行动建议是"做什么",取舍是"不做什么"。下面这四个取舍问题,是每个入门团队最终都会遇到的,我的判断如下。
1. 取舍一:流程严格度和执行成本,怎么平衡
严格度和成本是一对矛盾。流程越严格,执行成本越高,越容易在执行中被绕过。我的建议是只在"必须返工档"的问题上严格,其余一律从宽。比如"数据不能错"这一条零容忍,但"文案不能有错别字"就不要做成硬门禁。抓大放小,流程才活得下去。
2. 取舍二:验收人由技术担任,还是由需求方担任
技术担任验收人,优点是懂实现细节、判断准确;缺点是容易只关注技术质量而忽略业务对齐。需求方担任验收人,优点是能保证业务方向对;缺点是可能不理解技术限制。
我的判断是主验收人由需求方担任,技术方作为协同验收人负责技术质量项。理由是:技术质量问题通常能在代码评审阶段拦住,而业务对齐问题只有在需求方手里才能真正把关。业务错了是方向性错误,技术错了是局部错误,方向性错误的代价更高。
3. 取舍三:返工记录要不要公示
这是一个管理细节,但会显著影响流程的可持续性。我的判断是记录必须留,但公示只公示根因分布,不公示个人。返工记录如果和个人绑定,会催生防御性行为,比如把问题藏起来、把任务拆碎规避验收。只有把讨论对象从"谁返工了"变成"哪一类问题反复出现",记录才能发挥真正的作用。
4. 取舍四:什么时候应该放弃当前任务而不是继续返工
这是最少被讨论但最重要的一种取舍。有些任务反复返工不是因为执行差,而是因为需求本身不成立或方向已经过时。这时候继续投入返工成本是纯粹的沉没成本。我的经验判断是:同一个任务连续返工超过三轮,就应该停下来重新评估要不要做,而不是继续修。
这条判断帮我避免过至少两次大坑。一次是一个已经投入三周的功能,客户需求变了,团队还想硬修完,我劝他们停了,把资源换到新需求上,整体收益比硬修完高出不止一点。

八、把验收变成习惯:从明天能做的三个动作开始
最后回到起点。这篇文章想说的核心观点是:入门团队的返工问题,绝大多数不是执行力问题,而是任务验收从0到1这一步从来没有被认真搭过。搭这个过程不需要大厂体系,不需要复杂工具,不需要全员培训,只需要把四件事按顺序定下来,然后坚持跑完一个完整的迭代,看到效果之后再往上加东西。
如果你今天就要开始,我建议从这三个动作入手,按顺序做,不要跳步。
- 今天:打开你手上正在进行的一个任务,试着用"对象+条件+判断动作"三段式写出它的验收标准。如果写不出来,就说明这个任务现在处于验收缺位状态。
- 这周:在团队里选出一个当前进行中的任务,把验收标准和主验收人两个字段补进任务卡,跑完整个周期。
- 这个迭代:做一次十五分钟的复盘,看这个任务的返工次数和之前的同类任务相比有没有变化,再决定要不要推广到全部任务。
流程改造真正难的部分从来不是设计,而是坚持。但只要你选对了起点、控制住了范围、在第一个迭代里就看到了正向反馈,剩下的就是时间问题。返工不会消失,但它会从一件让人焦虑的事,变成一件可被预测、可被管理的事,这就是从0到1的意义。

常见问题解答(FAQ)
1. 任务验收和代码评审到底有什么区别?小团队能不能合在一起做?
我之前一直以为代码评审过了,任务就算验收完了,直到有一次上线后发现功能跟需求对不上,被业务方追问才发现问题。我们团队就5个人,大家都觉得分开做两套流程太麻烦,想问问这两件事到底能不能合并。
两者关注的对象不同:代码评审看的是代码质量和实现方式,任务验收看的是交付结果是否满足需求,验收对象是需求本身而不是代码。小团队可以合并会议时间,但不能合并判断标准,建议在同一场会议里先过需求对照再走代码细节,验收结论由需求提出方或产品角色确认,代码评审结论由技术角色确认,两条结论分别记录。
判断依据很简单:如果一项功能代码写得很漂亮但漏了需求里的边界条件,代码评审能过、任务验收必须不通过。
2. 验收标准写得太抽象怎么办?什么样的标准才算能执行?
我们任务卡上写的都是质量达标、功能正常这类话,结果每次验收都变成扯皮,开发说做完了,产品说不是这个意思。我也想过写细一点,但不知道细到什么程度才算够用。
判断标准能不能执行,用一个测试:换一个没参与这个任务的人,只看验收标准,能不能判断通过还是不通过,能判断就是合格的。具体做法是把抽象词替换成可观察的条件,比如把质量达标改成接口在200并发下响应时间低于500毫秒、把功能正常改成用户能完成注册到下单的完整链路。
入门团队不用一次写全,先从最容易返工的那类任务开始,每返工一次就把漏掉的验收条件补进模板,跑一个月左右就能积累出适合自己团队的清单。
3. 验收应该放在任务完成后还是开始前?中途要不要插手?
我们现在是任务做完之后才验收,结果经常整块返工,改起来成本很高。但也有人建议验收要前置,我担心一开始就卡太死会影响开发效率,不知道这个度怎么把握。
验收动作要分两次,判断节点在任务开始前和任务完成后,中途只需要一次轻量对齐。开始前把验收条件写进任务卡,这一步是定标准而不是卡进度,花十分钟就能完成;进行到一半时做一次中期对齐,重点确认需求理解和边界条件有没有偏差,不评审代码细节;完成后按开始前定好的条件逐条核对。
真正减少返工的是前置那一次,完成后那次只是确认结果,如果发现大部分问题都在完成后才暴露,说明前置环节没有认真做,应该回头检查验收条件是不是写得太粗。
4. 小团队要不要上项目管理工具来做验收?工具能解决返工问题吗?
我们团队刚起步,老板说买个某项目管理工具把流程管起来,返工就少了。但我总觉得工具只是个壳子,真正的问题好像不在工具上,想听听实际用过的经验。
工具承载的是流程记录,不定义验收标准,标准缺失的情况下上任何工具都只是把混乱搬到线上。入门团队的正确顺序是先用文档或表格把验收条件、验收责任人、不通过怎么处理这三件事定下来,跑顺两三个任务之后再考虑用某项目管理平台把字段和状态固化下来。
选工具时重点看三点:能不能在任务卡里单独设置验收条件字段、能不能区分验收不通过和任务未完成两种状态、能不能记录每次返工的原因。如果某个工具只能标记完成或未完成,它就不适合承载验收流程。
核心关键词
文章包含AI辅助创作:返工怎么做?研发团队入门指南:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452445
读者评论
文章里“验收条件必须在任务开始前写死在任务卡里”这个点确实戳中痛点。我们团队每次需求评审都觉得聊清楚了,结果做完还是偏,后来逼着产品在任务卡里写可验证的数值标准,返工确实少了一轮。
三类返工成本差异这个分类很实用。之前一看到返工就抓代码质量,后来才发现真正拖工期的是需求理解偏差,方向错了推倒重来最贵。按成本排序处理返工,比眉毛胡子一把抓有效多了。
陌生人测试”这个检查方法我准备拿去用。我们验收标准一直写“功能正常、性能良好”,评审时没人较真,结果开发觉得做完了产品觉得没做。让人当场判断是或否,形容词就混不过去了。
