去年冬天,我帮一家做工业 SaaS 的研发团队做流程复盘。他们的技术负责人老周跟我讲了一件事:一个 3 人天的小需求,从开发说"做完了"到真正上线,中间卡了整整 11 天。返工 4 次,产品、测试、开发三方拉了 6 次群语音,最后发现根源不是技术难度,而是三方对"什么叫完成"从来没有对齐过。开发认为代码提交、自测通过就是完成;测试认为主流程测完就是完成;产品认为必须等客户侧确认功能可用才算完成。三个"完成",三套标准,谁也不认谁的。
这不是个案。在我接触过的大概 40 多个研发团队里,能清晰说清楚"我们团队任务完成的定义是什么"的比例,不到三成。剩下七成不是没有标准,而是标准只存在于某个人的脑子里,或者写在文档里但从来没人真正用它来卡验收。
这篇内容我想把"确认完成管理"这件事讲透,不是复述敏捷教材里的 Definition of Done 定义,而是从研发团队真实的任务验收场景出发,把流程、角色、清单、避坑、工具选择这一整套讲清楚。如果你正被"做完了但没验收通过"反复折磨,这篇应该能帮你把返工率真正压下来。
一、核心结论:验收不是最后一道关卡,而是贯穿迭代的共识机制
先把结论放在最前面,避免你在流程细节里迷路。
确认完成管理的本质,不是"在任务结束时做一次检查",而是"在任务开始前就把完成的定义对齐,并在过程中持续用这套定义约束交付"。大部分团队的验收之所以失效,是因为他们把验收当成了终点动作,而不是起点共识。
我把这个结论拆成四个判断,你可以对照自己团队看看中了几条。
判断一:验收标准定义得越晚,返工成本越高。一个需求如果等到开发做完才讨论"验收要看什么",那讨论的其实不是标准,而是扯皮。真正有效的做法是在需求准入阶段就把验收条件写清楚,写不清楚的需求不允许进开发。
判断二:DoD(完成的定义)是团队级的通用标准,AC(验收标准)是需求级的特定标准,两者不能混为一谈。很多团队失败就在于把两者合并了,结果要么通用标准太细导致每个需求都要重新讨论,要么太粗导致谁都能说自己完成了。
判断三:验收不该由单一角色承担。测试成为唯一验收人的团队,几乎必然出现"测试背锅、开发甩锅、产品事后挑刺"的三角困局。验收应该是开发自检、测试交叉验证、产品业务确认的三段式结构。
判断四:验收通过不是结束,而是下一轮迭代改进的输入。每一次验收不通过,都应该转化成一个流程改进项。否则同一个坑会在三个迭代里反复出现。

二、真实场景:三个"完成"撕裂的研发团队日常
回到老周那个案例,我把它还原得更细一点,因为这种场景几乎每个研发团队都经历过。
1. 开发视角的"完成"
开发小陈接到需求:"给订单列表加一个按状态筛选的功能。"他觉得逻辑不复杂,用了半天写完代码,本地跑通了主流程,提交了代码,在群里说"这个需求做完了"。
对开发来说,完成 = 代码写完 + 本地自测主流程通过 + 代码已提交。这个定义在他脑子里是自洽的。
2. 测试视角的"完成"
测试小刘拿到版本,发现筛选状态的接口在并发 50 以上时偶发超时,订单状态枚举值里有 3 个前端没处理,移动端布局在长列表下错位。她提了 7 个 bug,然后跟产品说"这个需求没做完,还有一堆问题"。
对测试来说,完成 = 主流程 + 边界 + 异常 + 性能 + 兼容性都验证通过。这个标准比开发严格得多,但测试没有义务替开发提前定义这些。
3. 产品视角的"完成"
产品老王看到筛选功能能用,但发现筛选后没有"清空筛选"入口,运营同事用起来会骂人;另外筛选状态没有埋点,无法验证功能是否被真正使用。他觉得这个需求虽然能跑,但"不是我想要的那个完成态"。
对产品来说,完成 = 功能可用 + 体验完整 + 可度量。这个维度的标准开发根本不知道,因为从来没人告诉过他。
4. 三个视角一叠加,就是 11 天的返工地狱
三方各说各的标准,谁都没错,但合在一起就是灾难。这个需求本身不复杂,却因为完成定义没有在需求准入时对齐,把 1 人天的活拖成了 5 人天。

三、拆解常见误区:为什么你的验收流程总是失效
我在复盘过的团队里,验收失效几乎都能归结到下面六个误区。你对照一下,中的越多,说明流程问题越严重。
1. 把"代码提交"等同于"任务完成"
这是最普遍的误区。开发提交代码后直接把任务状态改成"完成",然后测试和产品被通知去验收。这等于把验收责任完全推给了下游。
正确的做法是:代码提交只是一个中间状态,任务应该进入"待验收"或"待提测"状态,而不是直接"完成"。这两个状态必须在你的任务管理系统里明确区分开。
2. DoD 写成了一份没人看的文档
很多团队在做敏捷转型时,郑重其事地开了一次会,写了一份 DoD 文档,然后存进知识库再也没打开过。问题不在于文档本身,而在于 DoD 没有变成可执行的动作。
DoD 如果不能转化为验收清单上的勾选项,它就只是装饰。一份好的 DoD 应该是每次验收时都能逐条打勾的。
3. 验收标准随需求变更而失效
需求在开发过程中变更了,但验收标准没同步更新。开发按新需求做,测试按旧标准测,双方都觉得对方有问题。这种情况在快速迭代的团队里尤其常见。
4. 测试成为唯一验收人
开发提交完就不管了,产品上线前才来看。测试一个人扛下了功能验证、边界验证、性能验证、兼容性验证的所有压力,最后还背"漏测"的锅。
这是三方责任失衡的典型表现,本质是流程设计问题,不是测试能力问题。
5. 紧急需求永远跳过验收
"这个线上 bug 很急,先热修上线,验收回头补。"这句话一旦开了一个口子,紧急需求就会越来越多,验收流程形同虚设。
紧急需求不该跳过验收,而应该有一套简化但完整的快速验收流程,比如只保留核心功能验证和回滚预案,但必须有人签字确认。
6. 验收通过了但线上还是出问题
验收环节所有勾都打了,上线后仍然炸了。这通常意味着验收标准覆盖了功能,但没覆盖真实使用场景。比如验收时用的是测试数据,线上是百万级真实数据,性能问题验收时根本测不出来。

四、专业判断逻辑:确认完成管理该怎么设计才有效
讲完误区,回到建设性的部分。一套有效的确认完成管理,我建议按下面四层逻辑来设计,每一层解决一个具体问题。
1. 第一层:用 DoD 建立团队通用底线
DoD 解决的是"任何任务在完成前都必须满足的通用要求"。它应该是团队级、跨需求、相对稳定的。
一个可落地的 DoD 通常包含这几类:代码已通过评审并合并主干、单元测试覆盖率达标、相关文档已更新、无阻塞级和严重级缺陷、已部署到测试环境、验收清单已逐条勾选。
注意,DoD 不该包含业务逻辑细节,那是 AC 的活。DoD 越通用,越容易被坚持执行。
2. 第二层:用 AC 建立需求级特定标准
AC 解决的是"这个具体需求,做到什么程度才算完成"。它是需求级的,一需求一标准。
好的 AC 应该是可验证的、无歧义的。比如"筛选功能可用"就不是好的 AC,因为它无法验证;"用户选择订单状态为待付款时,列表只返回待付款订单,且分页每页 20 条"就是可验证的 AC。
3. 第三层:用角色分工明确验收责任
我建议用三段式验收:开发自检、测试交叉验证、产品业务确认。三段不能省,但可以根据任务规模调整深度。
| 验收阶段 | 主责角色 | 核心动作 | 输出物 |
|---|---|---|---|
| 开发自检 | 开发 | 对照 AC 逐条自测、跑通单元测试、检查边界 | 自检记录 + 提测说明 |
| 测试交叉验证 | 测试 | 功能验证、边界验证、异常验证、回归验证 | 测试报告 + bug 清单 |
| 产品业务确认 | 产品 | 业务场景走查、体验完整性检查、埋点验证 | 验收结论 + 上线确认 |
4. 第四层:用闭环机制让验收反馈回到流程
每一次验收不通过,都应该问三个问题:是标准没定义清楚,还是执行没到位,还是需求本身有问题?答案不同,改进方向不同。这一步不做,前三个层级的努力都会打折。

五、案例观察:一个 120 人研发团队如何把返工率压下来
讲抽象逻辑不够,说一个具体观察。我参与过一次为期三个月的流程优化项目,对象是一家做企业级服务的中型研发团队,研发规模大约 120 人,分成 9 个小组。
改造前的基线数据:需求级返工率约 38%,验收阶段平均每个任务经历 2.3 次打回,紧急需求跳过验收的比例高达 27%。最夸张的一个月,线上事故有 11 起,其中 7 起追溯到"验收未覆盖真实场景"。
改造动作分三步走。
1. 第一步:统一状态定义,把"完成"拆成四个状态
他们把任务状态从原来的"进行中 / 完成"两态,改成"进行中 / 待自检 / 待提测 / 待业务确认 / 已上线"五态。仅仅这一个改动,就让"开发说完成但测试没收到"的沟通损耗大幅下降。
这一步的关键是:状态即约束。任务从"进行中"进到"待自检",开发必须提交自检记录;进到"待提测",必须有可运行的测试环境;进到"待业务确认",必须有产品可验证的入口。每个状态迁移都对应具体动作,不能空转。
2. 第二步:引入统一的研发管理平台承载流程
状态定义变了,靠 Excel 和群消息根本管不过来。这家团队用了一个支持需求、任务、测试、缺陷全链路打通的研发管理平台来承载这套流程。我之所以强调"全链路打通",是因为很多团队的返工问题恰恰出在需求到任务、任务到缺陷的流转断层上,需求在 A 工具,任务在 B 工具,测试在 Excel,三者对不上号,验收时自然扯皮。
在选型上,这家团队评估过几个方案,最后的落脚点是一个面向中大型研发组织、支持私有化部署、并且能从 Jira 平滑迁移的国产研发管理平台。对他们来说,选择理由很实际:120 人的规模已经不适合轻量看板工具,数据安全要求私有化,历史 Jira 数据不能丢,团队还要用中文界面和本地化支持。这几个条件叠加,可选项其实不多。
如果你所在团队规模也在百人以上、有私有化部署或 Jira 迁移诉求,这类平台是绕不开的候选方向。PingCode 就是我观察到的、在这几个维度上比较贴合中大型研发团队需求的国产选择之一。
3. 第三步:把验收清单固化进流程模板
他们把每个需求类型的验收清单做成模板,需求创建时自动带出,开发、测试、产品三个角色各自看到属于自己的检查项。这样一来,验收不再是"想起来才做",而是流程上的必要环节。
改造三个月后的数据对比:需求级返工率从 38% 降到 11%,验收打回次数从平均 2.3 次降到 0.6 次,紧急需求跳过验收比例从 27% 降到 6%,线上事故从月均 11 起降到月均 2 起。

4. 这个案例里最容易被忽略的一个细节
改造过程中最被低估的,不是流程设计,而是状态迁移的强制约束。刚开始推行时,很多开发想直接把任务从"进行中"拖到"完成",系统不允许,必须先经过"待自检",才能进下一步。就是这个看似机械的约束,逼着团队养成了新习惯。
这也是我一直强调的:流程能不能落地,很多时候不取决于设计得多好,而取决于有没有一个承载流程、约束行为、沉淀数据的载体。靠自觉的流程,三个月就打回原形。
六、不同规模团队的行动建议
确认完成管理没有万能方案,100 人团队的做法照搬到 5 人团队,只会把人压死。下面按规模给出具体建议。
1. 5 人以下的小团队:轻量对齐,别上重流程
这个阶段最重要的是把"完成"定义对齐,别搞复杂文档。我建议就做两件事。
第一件,把任务状态拆成"进行中 / 待确认 / 已上线"三态就够了,不用五态。第二件,每次需求开始前,产品用三句话写清楚"做完之后我会怎么验",贴在任务描述里。
不要上复杂的 DoD 文档,不要开验收定义会。你们人少,口头对齐的效率远高于文档流程。规模小的时候靠沟通,规模大的时候靠机制,别在小规模阶段把机制的重量提前背上。
2. 5 到 30 人团队:建立基础 DoD 和三段式验收
这个规模是流程化的最佳窗口期。人数还不多,推行新流程阻力小;但已经出现了"谁负责什么"的模糊地带。
建议做三件事:写一份不超过 10 条的团队级 DoD;明确开发自检、测试验证、产品确认三段责任;把验收清单做成模板,每个需求创建时带出。
工具上,这个阶段可以用轻量的项目管理工具,但要注意一定要支持任务状态流转和清单功能,否则流程还是靠人在群里喊。
3. 30 到 100 人团队:分层落地,引入数据度量
到这个规模,靠自觉已经不行了,必须开始量化。
建议在基础 DoD 之上,引入返工率、验收打回次数、线上事故率这几个指标,按小组或按月看趋势。数据不是为了考核,而是为了发现哪一环出了问题。
同时要开始区分不同任务类型的 DoD。比如纯后端接口类任务和前端体验类任务,验收重点完全不同,用同一套通用标准会失效。
4. 100 人以上团队:平台化承载,标准化与灵活性并存
百人以上团队最大的挑战不是标准难定,而是标准难统一执行。这个阶段的破局点是"用平台承载流程",把标准固化成系统里的强制规则。
具体来说,需要一套能打通需求、任务、测试、缺陷、发布的研发管理平台,让状态流转、验收清单、数据度量都在同一个系统里完成。
选型上,这类团队通常有几个硬性诉求:支持私有化部署、能平滑迁移历史数据、有本地化支持、能按团队定制工作流。面向中大型研发组织的国产研发管理平台是主流方向,PingCode 在这几项上的适配度比较契合,尤其是它能接住从 Jira 迁移过来的复杂项目结构,对已经用惯了 Jira 的团队来说,迁移阻力会小很多。
| 团队规模 | 流程重心 | DoD 复杂度 | 工具诉求 |
|---|---|---|---|
| 5 人以下 | 口头对齐 | 不建立正式 DoD | 轻量看板即可 |
| 5-30 人 | 基础三段式验收 | 10 条以内团队级 DoD | 支持状态流转和清单 |
| 30-100 人 | 分层落地 + 数据度量 | 按任务类型区分 DoD | 支持数据统计和多视图 |
| 100 人以上 | 平台化承载 | 多级 DoD + 自定义工作流 | 全链路打通 + 私有化 + Jira 迁移 |

七、不同情况下的取舍:哪些事必须做,哪些可以放
流程落地最怕的是一把抓,结果什么都做不好。下面这几组取舍判断,是我从实践中总结出来的优先级建议。
1. 取舍一:DoD 写全还是写精
建议写精,不追求写全。一份 30 条的 DoD 没人记得住,一份 8 条的 DoD 反而每条都能打勾。宁可先覆盖最关键的 8 条,也不要一次性追求完整。
等团队把这 8 条跑顺了,再逐步补充。流程是长出来的,不是设计出来的。
2. 取舍二:自动化验收做到什么程度
自动化能覆盖的部分优先自动化,不能覆盖的部分别硬上。单元测试、接口回归、构建部署这些标准化程度高的环节,自动化收益最高。业务体验、探索性测试、体验完整性这些需要人来判断的部分,不要用自动化硬套。
判断标准很简单:这件事的判断规则能不能被清晰写下来。能,就自动化;不能,就留给人。
3. 取舍三:紧急需求要不要走完整验收
不要走完整流程,但要有简化版流程。我建议紧急需求保留两件事:一是核心功能必须有产品确认,二是必须有可执行的回滚方案。其他环节可以后补,但这两条不能省。
没有回滚预案的紧急上线,不是效率,是赌博。
4. 取舍四:验收数据要不要上考核
建议不上考核,只做度量。返工率、打回次数这些指标一旦和 KPI 挂钩,开发就会倾向于把任务拆得更细、把验收标准定得更松,数据好看但问题没解决。
数据用来发现问题、驱动改进,而不是用来评价个人。这个边界一定要守住。
5. 取舍五:工具是自研还是采购
除非你的团队本身就有很强的研发工具能力,否则不建议自研研发管理系统。自研的隐性成本极高:维护、迭代、数据迁移、安全合规,每一项都是持续投入。
对于百人以上、有私有化部署和 Jira 迁移需求的团队,采购成熟的中大型研发管理平台通常是更划算的选择。把工程资源投在业务上,比投在工具自研上回报率高得多。

八、一份可直接复用的研发任务验收自查清单

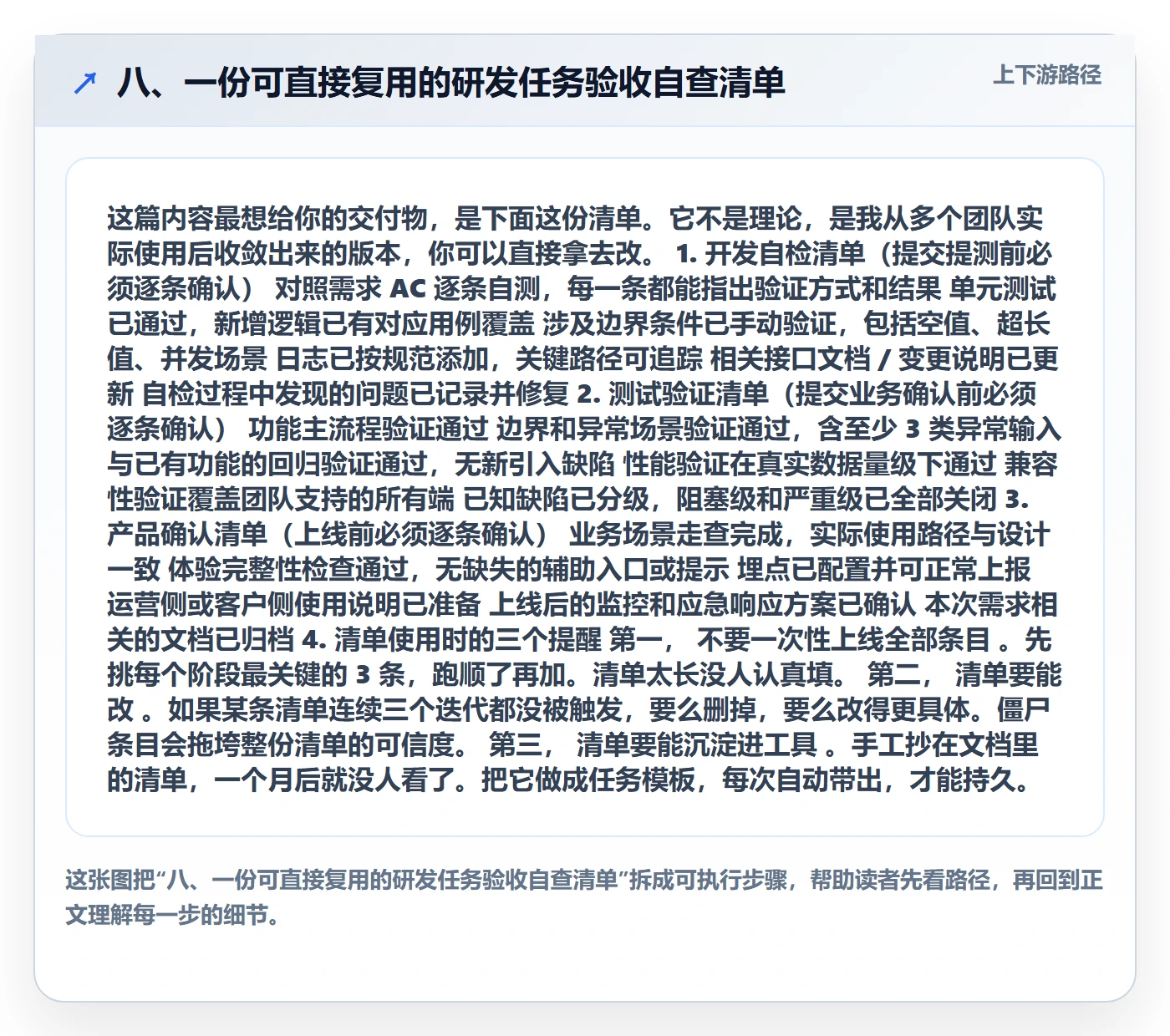

这篇内容最想给你的交付物,是下面这份清单。它不是理论,是我从多个团队实际使用后收敛出来的版本,你可以直接拿去改。
1. 开发自检清单(提交提测前必须逐条确认)
- 对照需求 AC 逐条自测,每一条都能指出验证方式和结果
- 单元测试已通过,新增逻辑已有对应用例覆盖
- 涉及边界条件已手动验证,包括空值、超长值、并发场景
- 日志已按规范添加,关键路径可追踪
- 相关接口文档 / 变更说明已更新
- 自检过程中发现的问题已记录并修复
2. 测试验证清单(提交业务确认前必须逐条确认)
- 功能主流程验证通过
- 边界和异常场景验证通过,含至少 3 类异常输入
- 与已有功能的回归验证通过,无新引入缺陷
- 性能验证在真实数据量级下通过
- 兼容性验证覆盖团队支持的所有端
- 已知缺陷已分级,阻塞级和严重级已全部关闭
3. 产品确认清单(上线前必须逐条确认)
- 业务场景走查完成,实际使用路径与设计一致
- 体验完整性检查通过,无缺失的辅助入口或提示
- 埋点已配置并可正常上报
- 运营侧或客户侧使用说明已准备
- 上线后的监控和应急响应方案已确认
- 本次需求相关的文档已归档
4. 清单使用时的三个提醒
第一,不要一次性上线全部条目。先挑每个阶段最关键的 3 条,跑顺了再加。清单太长没人认真填。
第二,清单要能改。如果某条清单连续三个迭代都没被触发,要么删掉,要么改得更具体。僵尸条目会拖垮整份清单的可信度。
第三,清单要能沉淀进工具。手工抄在文档里的清单,一个月后就没人看了。把它做成任务模板,每次自动带出,才能持久。

九、结语:验收不是不信任,而是对交付质量的共同承诺
回到开头老周那个案例。改造半年后他跟我说,现在团队里最常听到的不是"我做完了",而是"我提交自检了,AC 第 3 条麻烦测试重点看一下"。这句话的变化,背后是一整套完成定义对齐机制的建立。
确认完成管理这件事,说穿了就是让"完成"这个词从一个模糊的口头承诺,变成一个可验证、可追溯、可改进的明确状态。它不需要多复杂的工具,但需要团队真正把验收当成共同的约定,而不是某一方的责任。
如果你想从下一个迭代开始就动手,我建议按这个顺序走:
- 先和团队一起把任务状态从"进行中 / 完成"两态拆成"进行中 / 待自检 / 待提测 / 待业务确认 / 已上线"五态(小团队三态即可)。
- 用上面的自查清单挑每个阶段最关键的 3 条,做成任务模板。
- 下一个迭代观察一下返工率,看看有没有变化,再决定要不要加更多条。
- 如果团队已经过了 50 人,考虑把流程沉淀到一套能打通需求到发布的研发管理平台里,让状态流转和数据度量自动发生。
流程的改进从来不是一步到位,而是从一个具体的动作开始。从下一个需求开始,把"完成"说清楚,剩下的会慢慢长出来。
常见问题解答(FAQ)
1. 研发任务的验收标准到底该由谁来定,产品经理还是技术负责人?
我们团队最近因为验收标准的事吵了好几次。产品经理觉得功能做出来能跑就行,技术负责人坚持要有单元测试和代码审查记录,测试又说得等文档更新完才算完。我夹在中间特别为难,到底谁说了算,有没有一个明确的分工?
验收标准不应该由某一方单独拍板,而应该拆成两层来定。第一层是团队级的确认完成标准,也就是所有任务都必须满足的通用底线,比如代码合并、单元测试通过、无阻塞级缺陷、关键日志已埋点,这一层由技术负责人牵头,产品、测试共同评审确认,一旦定下来就适用于每个任务。
第二层是单个任务的验收标准,由产品经理在需求准入时写清楚,描述这个任务具体要满足哪些可验证的条件,比如某个接口在特定入参下返回什么结果。判断依据很简单:通用的那层看的是交付质量底线,不能因为任务紧急就打折;单个任务那层看的是需求是否被正确实现。
实操建议是在项目管理工具里建两个独立字段,一个叫完成的通用标准,一个叫本任务的验收条件,任务关闭前两个都勾选完毕才能流转到已完成状态。
2. 小团队只有五六个人,有没有必要搞一套完整的任务验收流程?
我们是个六个人的创业研发小队,现在就是谁做完谁说一声就过了,偶尔上线出问题再回头补。最近看了很多大公司的验收流程,感觉特别重,文档、评审、自动化测试一大堆,我们根本跑不起来。想问问像我这种小团队是不是老老实实做轻量版就行?
小团队完全不需要照搬大团队的完整流程,但有三件事必须做,否则人数越少反而越容易踩坑。第一件是明确一条谁都不能跳过的底线,比如代码必须经过另一个人看过才能合并,哪怕只是快速扫一遍。第二件是每个任务在开始前用一句话写清做完的标志是什么,可以就写在任务卡片描述里,不用单独建文档。
第三件是上线后留十分钟做一次简短确认,谁验的、验了什么、有没有遗留问题,记三行就够。判断依据是团队规模越小,口头约定的信息损耗占比越高,因为大家默认对方知道,但实际并不知道。等团队超过十人或者开始出现跨模块协作时,再把这三件事升级成正式的验收清单和角色分工。
所以不是要不要做的问题,而是做到什么颗粒度的问题,六人团队做到上面三条就能挡住大部分返工。
3. 自动化测试和 CI 能替代人工验收吗,人工验收到底还要不要保留?
我们团队最近上了持续集成和自动化测试,覆盖率也到了百分之七十多,领导就说以后验收是不是可以省掉人工环节了,直接看流水线绿了就上线。我总觉得不太对劲,但又说不上来哪里有问题,想搞清楚自动化到底能替掉哪些验收动作,哪些还必须人来看。
自动化能替掉的是回归性质的、可重复验证的部分,比如接口返回值是否正确、核心链路是否通、历史功能有没有被改坏,这些交给 CI 和自动化测试效率最高也最稳。
但有三类验收自动化替不了:第一类是需求意图是否被正确实现,比如产品要的是下单后引导用户去绑卡,开发做成了下单后直接跳首页,接口全通、测试全绿,但业务目标是错的;第二类是体验和边界感受,比如加载是否让人觉得卡、错误提示文案是否让人看得懂;
第三类是上线前的环境和数据确认,比如配置项在生产环境是否生效、灰度范围是否覆盖目标用户。判断依据是把验收动作分成两类,可重复验证的尽量自动化,涉及意图、体验、环境的保留人工确认。实操上建议流水线绿了之后再加一道五分钟的人工确认环节,由产品经理或者任务提出方完成,确认完再走发布,而不是直接省掉。
4. 任务验收通过了,但上线后还是出了故障,这种责任该怎么界定和复盘?
我们前几天有个任务验收全部通过也顺利上线了,结果第二天线上就出问题了。现在开发说验收时测试已经签过字了,测试说当时验收标准里没写这个场景,产品说这不是他提的需求范围。大家互相甩锅,我想知道这种情况到底该怎么复盘才不是变成批斗会?
这种情况先别急着追责,第一步是把事实还原清楚:验收当时验证了哪些场景、哪些没覆盖、没覆盖的原因是什么。通常会有三种结论,对应的改进方向完全不同。第一种是验收标准本身漏了这个场景,那问题出在需求准入环节,改进动作是把这类场景补充进团队的通用验收清单。
第二种是标准写了但验收时没执行到位,那问题出在验收执行环节,改进动作是增加交叉检查或者把这一步固化进工具流程。第三种是标准写了也验了,但线上环境和测试环境有差异导致失效,那问题出在环境一致性上,改进动作是把环境差异项列入上线前检查。
判断依据是复盘的目标是修补流程漏洞而不是找到犯错的人,所以每条结论都要落到一个具体的流程改动上,并且指定下次迭代由谁跟进。实操建议是复盘会上只允许讨论流程和标准,不允许出现谁的责任这种表述,把讨论结果记成一条条的改进项挂到下一个迭代里。
比如可以规定每个上线后故障必须产出一条验收清单的修订记录,这样几次下来清单会越来越贴合你们团队的真实风险点。
核心关键词
文章包含AI辅助创作:确认完成管理指南:研发团队如何做好任务验收,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452403
读者评论
我们团队就卡在“开发说完成了,测试说没完”这个循环里,文章里三个“完成”视角的拆解太真实了。之前一直以为是沟通问题,看完才意识到是完成定义没在需求准入时对齐,准备试试把AC写进需求模板里。
四层机制里DoD和AC的区分讲得最清楚,很多团队确实把两者混着用。不过对中小团队来说,三层验收全上可能太重,我倾向于先落地DoD加开发自检,把代码提交和任务完成两个状态在工具里分开,成本低见效快。
文中那个11天返工的案例几乎是我们组的翻版。我觉得更根上的问题是任务管理系统里没有“待验收”这个中间状态,开发点完成就流转到测试,责任边界天然模糊。建议先改状态机,再谈流程,不然标准写了也落不了地。
