去年Q3,我负责的一个供应链中台版本计划周三晚上上线。周二下午,开发负责人在群里发了一句"需求都做完了,可以验收了"。我打开测试环境,用20分钟过了一遍主流程,看起来没问题,就在验收单上签了字。结果上线后第二天早上,业务方打电话过来:批量导入供应商报价时,超过500行的Excel文件会静默失败,不报错也不写入,数据直接丢了。
回头复盘,这个Bug测试同学测过,开发说"这是已知限制";而我在验收时只走了手工单条录入的路径,压根没测批量场景。这次事故最终导致客户当天无法完成报价录入,业务方被迫回到线下Excel汇总,我用了两个工作日做应急修复和客户解释。问题不在于我"不够仔细",而在于我把验收当成了一次性的检查动作,而不是一次有标准、有边界、有判断的决策过程。
这篇文章想讲清楚一件事:产品经理的任务验收,核心难点从来不是"走流程",而是判断什么算通过、什么算不通过、什么算可以带病上线。我会给出可落地的判断框架、分场景方案、可复用的话术和Checklist,也会用真实项目案例说明不同取舍带来的后果。如果你正独立负责版本验收,或者团队验收标准一直模糊,这篇内容可以直接拿去做参考。
一、核心结论:验收的本质是判断,不是流程
先把结论摆在最前面。多数讲验收的文章,会把重点放在"验收分几步""要检查哪些项",但真正让产品经理在验收环节翻车的,往往不是流程漏了哪一步,而是在关键节点上做出了错误的判断,或者不敢做判断。
1. 验收的三个判断层次
我把产品经理在验收中需要做的判断分成三层,每一层的难度和风险完全不同。
- 功能正确性判断:需求描述的功能是否实现,输入输出是否符合预期。这一层最容易,因为有明确的对照物,测试同学通常已经覆盖。
- 逻辑完整性判断:功能之间的衔接、边界条件、异常分支是否闭环。这一层开始出现灰色地带,"这个算不算Bug"经常在这里产生分歧。
- 体验与业务适配判断:功能可用,但业务方用起来是否顺畅、是否符合真实场景。这一层没有标准答案,最考验产品经理的判断力。
大部分验收事故,不是出在第一层,而是出在第二、三层被跳过或被随意放行。
2. 为什么流程不能替代判断
流程解决的是"不要漏掉动作",但流程无法回答"这个缺陷能不能放行"。我见过很多团队有完整的验收流程,从自检到提测到UAT一步不少,但每次上线还是问题不断。原因是流程走完了,判断没有做。
流程是骨架,判断是大脑。没有判断的流程,只是把事情从一个人手上流转到另一个人手上,风险并不会因此降低。

二、背景与真实场景:验收为什么越来越难
验收变难不是产品经理能力退化,而是外部环境变了。理解这个背景,才能理解为什么老一套验收方法失效了。
1. 需求复杂度上升,单点验收失效
五年前我做的版本,一个迭代可能就是一个表单加一个列表。现在的中后台产品,一个功能往往牵涉权限、审批流、数据同步、多端展示。单点验证通过,不代表链路闭环。
我去年验收一个采购审批流,单看审批节点,通过、驳回、加签都正常。但验收时我漏看了"驳回后重新提交,历史审批记录是否保留"这个场景,上线后被财务发现历史记录丢失,无法追溯。这就是典型的单点通过、链路失败。
2. 交付节奏加快,验收时间被压缩
敏捷迭代把上线周期从月压到周甚至天。以前验收有完整一天,现在可能只有半天。时间压缩之下,产品经理最容易做的动作就是"抽查主流程然后签字",而这恰恰是风险最高的验收方式。
3. 角色边界模糊,责任却更集中
很多中小团队没有独立的UAT环节,测试和产品验收合并。一旦上线出问题,业务方找的是产品经理,不是测试。责任集中了,但验收的判断能力没有同步跟上。
4. 真实场景:三种验收翻车现场
我把见过的验收翻车归成三类,你可以对照自己的团队看看中了几条。
- 场景一:开发说"做完了"就验收。开发基于自己对需求的理解开发,产品经理基于自己的理解验收,双方理解不一致,验收变成了"猜谜"。
- 场景二:验收只走Happy Path。主流程顺畅就签字,异常分支、边界值、并发场景全部跳过。
- 场景三:老板催上线,产品经理妥协放行。明知有未验证项,但迫于上线压力签字,风险被带到线上。

三、常见误区:产品经理验收最容易踩的五个坑
误区之所以是误区,是因为它们看起来"合理",甚至被很多团队当成最佳实践。我逐个拆解。
1. 误区一:验收就是最后点一遍
这是最普遍的误区。把验收理解成上线前的最后一道人工确认,而不是一个贯穿需求到上线的过程。验收标准的制定,应该从需求评审阶段就开始,而不是开发完成后才开始想"怎么验"。
2. 误区二:验收标准和测试用例是一回事
测试用例关注"功能是否符合设计",验收关注"是否符合业务预期"。两者有重叠,但出发点不同。测试通过不代表验收通过,这个边界很多团队没有厘清。
3. 误区三:验收不通过就是开发的问题
验收不通过,第一反应是找开发背锅,这是最伤协作的做法。很多验收不通过,根源在需求描述模糊、验收标准没提前对齐。产品经理首先要问自己:我有没有把验收标准说清楚?
4. 误区四:验收记录是形式主义
很多人觉得写验收记录是浪费时间,尤其小团队。但验收记录不是给流程看的,是给未来的自己看的。上线三个月后业务方说"当时不是这么说的",一份清晰的验收记录就是最有效的证据。
5. 误区五:所有问题都必须修完才能上线
这是另一个极端。追求"零缺陷上线"在快速迭代下不现实,关键在于区分哪些缺陷必须修、哪些可以带病上线、哪些可以放到下个迭代。一刀切既拖累效率,也掩盖真实风险。

四、专业判断逻辑:验收标准怎么定、怎么判
这一节是全文的核心。我会给出可操作的判断逻辑,而不是泛泛的"要仔细"。
1. 可验收的需求怎么写
验收难的根,很多时候在需求阶段就埋下了。"优化用户体验""提升操作效率"这类描述,根本无法验收。可验收的需求必须包含三个要素:明确的触发条件、明确的预期结果、明确的边界范围。
举个例子,"支持批量导入供应商报价",这不可验收。改成"支持导入Excel格式的供应商报价,单次上限2000行,导入失败时逐行提示错误原因,成功行正常写入",这就可验收了。
2. 验收标准的三个层级
我把验收标准分成功能正确、逻辑完整、体验达标三层,每层的判断方式不同。
| 层级 | 判断内容 | 判断方式 | 是否可放行 |
|---|---|---|---|
| 功能正确 | 功能是否按需求实现 | 对照需求文档逐条验证 | 不通过绝不放行 |
| 逻辑完整 | 边界、异常、链路是否闭环 | 按场景清单逐项验证 | 视影响范围判断 |
| 体验达标 | 是否符合业务真实使用习惯 | 业务方参与确认 | 可排期优化 |
3. 验收问题分级标准
不是所有问题都一样重要。我习惯用P0/P1/P2三级来分类,让放行判断有依据。
- P0(阻断级):导致核心功能不可用、数据错误或丢失、影响资金或合规。必须修复后才能上线,没有商量空间。
- P1(严重级):影响部分功能或非核心流程,有临时规避方案。原则上修复后上线,紧急情况可带兜底方案放行。
- P2(一般级):体验问题、文案问题、非高频场景缺陷。可排期到下个迭代,记录在案即可。
分级的价值在于把"能不能上线"从情绪争论变成标准判断。当开发和产品对某个问题争执不下时,先对齐它是P几,讨论会立刻理性很多。
4. 一个可复用的判断框架:四问法
遇到任何验收分歧,我会问四个问题,逐个回答完,结论通常就清晰了。
- 这个问题影响谁?影响面是全部用户还是少数场景?
- 有没有临时规避方案?业务方能不能绕过?
- 如果不修,最坏后果是什么?是体验差,还是数据错、资金损?
- 修复成本多大?是一小时还是三天?
四问法的核心逻辑是:影响面×严重度 决定是否必须修,修复成本 决定什么时候修。这两个维度不要混在一起讨论,否则会陷入"这个重要但成本高"的无限拉扯。

五、案例与数据观察:用项目管理平台落地验收流程
判断逻辑讲完,接下来是落地。验收流程要可持续,必须有工具承载。我用过一个中大型企业常用的项目管理平台PingCode来示范,它在任务验收上的几个特性比较贴合前面讲的方法论。
1. 为什么要用工具承载验收
用Excel或聊天记录管理验收,最大的问题是状态不透明、责任不清晰、历史难追溯。验收项散落在各个群聊里,上线时没人说得清哪些验过、哪些没验。工具的价值是把验收标准、验收记录、问题分级固化下来。
2. PingCode在验收管理上的实际用法
PingCode主要服务中大型企业及100人以上组织,这类组织的验收痛点恰好是流程复杂、角色多、追溯要求高。我在一个200人规模的研发团队里观察过它的实际用法,几个点值得说。
第一,任务和需求可以建立强关联。验收时能直接看到这个任务对应哪条需求、需求当时是怎么写的,避免"开发说做完了、产品说不是这样"的理解偏差。
第二,验收状态可以作为独立工作流节点。任务从"开发完成"流转到"产品验收",再到"验收通过"或"验收驳回",每个节点有明确负责人。这样验收不再是口头确认,而是有状态的流转。
第三,验收驳回可以强制填写驳回原因和问题分级。这个设计直接对应前面讲的P0/P1/P2分级,让驳回记录可统计、可复盘。
另外,PingCode支持私有化部署,对数据敏感的中大型企业比较友好;也支持从Jira平滑迁移,对有国产替代需求的团队来说迁移成本相对可控。
3. 验收流程在平台上的落地路径
我梳理过一条完整的落地路径,可以直接对照配置。
- 需求阶段:在需求描述中写入可验收的验收标准,关联到开发任务。
- 开发完成:开发将任务状态流转为"待验收",并填写自测说明。
- 产品验收:产品经理对照验收标准逐条检查,记录验证结果。
- 问题分级:发现问题的,按P0/P1/P2标注并填写处理意见。
- 验收结论:通过则流转"验收通过",驳回则流转"验收驳回"并指派处理人。
- 上线确认:验收通过后流转"待上线",上线后归档验收记录。
这套路径的关键不在于用了哪个平台,而在于每一步都有状态、有负责人、有记录。即使不用工具,用Excel把这几列固定下来,效果也比口头验收好得多。
4. 一次数据观察:验收前置带来的变化
我跟踪过两个规模相近的团队,一个在需求阶段就把验收标准写清楚并录入项目平台,另一个沿用"开发完成后口头验收"的老方式。连续跟踪6个迭代后,两组数据差异比较明显。

六、不同情况下的行动建议
方法讲完,接下来给分场景的行动建议。不同项目类型、不同团队规模,验收策略应该不一样,不要一套流程打天下。
1. 按项目类型分
大版本、小迭代、紧急修复,三类项目的验收重点完全不同。
| 项目类型 | 验收重点 | 建议动作 | 验收时长参考 |
|---|---|---|---|
| 大版本 | 全链路闭环、业务适配 | 完整Checklist+业务方UAT | 1-2天 |
| 小迭代 | 改动点及关联影响 | 聚焦改动范围+回归关联项 | 2-4小时 |
| 紧急修复 | 修复有效性+无副作用 | 验证修复点+核心链路回归 | 1小时内 |
2. 按团队规模分
小团队(20人以下)角色合并,验收可以由产品经理主导,但要保留"自测→验收"两道关,不能因为人少就省掉自测。
中大型团队(100人以上)角色分工明确,验收应该独立成节点,和测试验收、业务UAT分层。这也是PingCode这类面向中大型组织的平台把验收做成独立状态的原因。
3. 按上线压力分
没有上线压力时,按标准流程走。有明确上线时间点但存在未修复问题时,用四问法做判断:影响面小且有兜底方案的P1可以放行,P0一律不放行。老板强压上线时,把风险书面化,用"如果上线,可能出现什么后果,谁来承担"的方式把决策责任显性化。

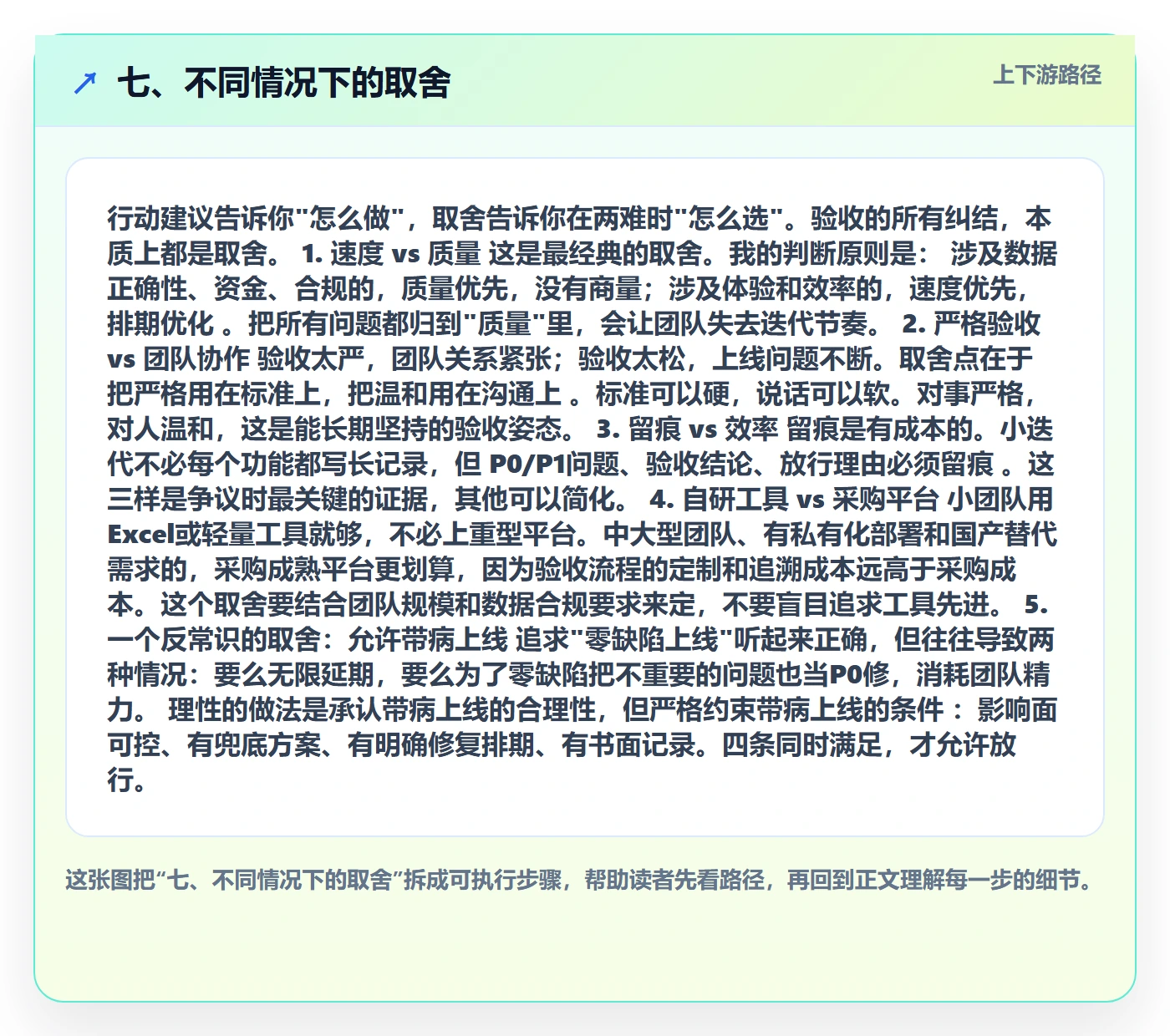

七、不同情况下的取舍
行动建议告诉你"怎么做",取舍告诉你在两难时"怎么选"。验收的所有纠结,本质上都是取舍。
1. 速度 vs 质量
这是最经典的取舍。我的判断原则是:涉及数据正确性、资金、合规的,质量优先,没有商量;涉及体验和效率的,速度优先,排期优化。把所有问题都归到"质量"里,会让团队失去迭代节奏。
2. 严格验收 vs 团队协作
验收太严,团队关系紧张;验收太松,上线问题不断。取舍点在于把严格用在标准上,把温和用在沟通上。标准可以硬,说话可以软。对事严格,对人温和,这是能长期坚持的验收姿态。
3. 留痕 vs 效率
留痕是有成本的。小迭代不必每个功能都写长记录,但P0/P1问题、验收结论、放行理由必须留痕。这三样是争议时最关键的证据,其他可以简化。
4. 自研工具 vs 采购平台
小团队用Excel或轻量工具就够,不必上重型平台。中大型团队、有私有化部署和国产替代需求的,采购成熟平台更划算,因为验收流程的定制和追溯成本远高于采购成本。这个取舍要结合团队规模和数据合规要求来定,不要盲目追求工具先进。
5. 一个反常识的取舍:允许带病上线
追求"零缺陷上线"听起来正确,但往往导致两种情况:要么无限延期,要么为了零缺陷把不重要的问题也当P0修,消耗团队精力。理性的做法是承认带病上线的合理性,但严格约束带病上线的条件:影响面可控、有兜底方案、有明确修复排期、有书面记录。四条同时满足,才允许放行。

八、验收Checklist:可直接复用的模板
最后给一份可直接复用的Checklist。它不是空表,每一项都对应前面讲的判断逻辑。
1. 验收前检查
- 需求中的验收标准是否明确、可验证(触发条件、预期结果、边界范围)
- 开发是否完成自测并提交自测说明
- 测试是否出具测试报告,遗留问题是否已分级
- 本次改动涉及的关联功能清单是否已整理
2. 验收中检查
- 功能正确性:对照验收标准逐条验证,是否全部通过
- 逻辑完整性:边界值、异常分支、链路闭环是否验证
- 数据正确性:关键数据写入、读取、计算是否准确
- 权限与安全:不同角色权限是否正确,敏感操作是否有校验
3. 验收后检查
- 发现的问题是否已分级(P0/P1/P2)
- 放行的问题是否有兜底方案和修复排期
- 验收结论和放行理由是否已书面记录
- 上线后验证动作是否已安排(谁、什么时候、验什么)
4. 一份可参考的验收记录结构
如果你们还没有固定的验收记录模板,可以按下面这个结构来。它足够轻,又覆盖了争议时需要的证据。
版本:V2.3.0
验收人:产品经理
验收时间:2024-xx-xx
验收范围:采购报价批量导入功能
验收结论:驳回 / 通过 / 带兜底方案放行
问题清单:
P0:批量导入超500行静默失败(影响:数据丢失)→ 修复后上线
P1:导入失败提示信息不明确(影响:操作困惑)→ 本次修复
P2:导入按钮文案过长(影响:视觉)→ 下个迭代
放行理由:(如为带病上线)影响面XX,兜底方案XX,修复排期XX
上线后验证:XX时间,由XX验证XX场景
这份记录不追求长,只追求"出问题时能自证"。我用了三年,从未因为验收争议吃过亏。

九、结语:验收是产品经理的底线能力
回到开头那个批量导入的事故。它教会我的不是"验收要更仔细",而是验收必须建立在明确的标准、清晰的判断和可追溯的记录之上。仔细是一种态度,判断是一种能力,后者才是可复制、可提升的。
我不想给你一个"验收九步法"就结束。真正有价值的观点只有几个:验收的核心是判断不是流程;标准要从需求阶段就定;问题和放行都要分级;留痕是为了自证,不是为了形式;带病上线不丢人,丢人的是没有兜底和记录地带病上线。
下一步建议你只做三件事,不用多:
- 把你手上正在做的版本,挑一条最重要的需求,用"触发条件+预期结果+边界范围"重写一遍验收标准,看看有多难写,难写的地方,就是你团队验收最容易翻车的地方。
- 找开发和测试,一起把P0/P1/P2的定义对齐一次,形成团队共识。
- 把这个版本的验收记录,按本文的结构写一份,哪怕只写一页。
坚持三个版本,你会发现验收从"最后一道麻烦",变成了你真正能掌控质量的地方。这才是产品经理该有的底线能力。
常见问题解答(FAQ)
1. 产品经理验收和测试验收到底有什么区别,为什么总有人觉得产品验收就是再点一遍?
我自己第一次独立负责版本验收时,开发提测后测试说通过了,我就照着用例又点了一遍,结果上线后业务方还是反馈有个分支场景不对。当时我就懵了,测试明明过了,为什么产品验收还要背锅?后来我才意识到,产品验收和测试验收看的根本不是同一个东西。
测试验收的核心是验证功能是否符合技术实现和用例预期,关注的是代码有没有按设计跑通、边界和异常有没有覆盖。产品验收的核心是验证需求是否被正确理解和完整落地,关注的是业务目标、用户路径、交互体验和跨模块逻辑是否成立。所以产品验收不能只复跑测试用例,而要回到原始需求文档,按真实用户场景走完整链路。
判断依据可以抓三条:需求文档里的每一个验收条件是否都能在系统里找到对应结果,核心用户路径是否从头到尾可走通,以及异常和兜底状态是否符合业务预期。小团队里角色合并时,至少要保证验收时切换一次视角,先按测试思维过功能,再按用户思维过场景,最后按业务思维过结果。
2. 验收标准到底应该在什么时候定,需求评审时定会不会太早?
我们团队以前都是开发做完再临时对一下,结果每次验收都变成扯皮现场,开发说需求里没写,我说这明显不对。后来我想在需求评审阶段就把验收标准定下来,但又担心那时候方案还没完全清楚,定了反而限制后面调整。
验收标准应该在需求评审阶段定第一版,在技术方案评审后补全第二版,而不是等开发完成。判断依据是验收标准不是测试用例,它只描述可验证的结果,不限制实现方式。
具体做法是在需求文档里把每个功能点写成可验收的条件,比如把体验流畅改成首页到详情页加载不超过2秒,把支持导出改成支持按时间范围导出且单次不超过5万条。评审时产品和开发、测试一起确认这些条件是否可测、是否完整。如果方案确实有调整,允许变更但要同步更新验收条件并留痕。
这样做的好处是开发知道边界在哪,测试知道重点在哪,验收时大家对着同一份标准判断,而不是靠记忆和感觉。
3. 验收不通过时开发说这是需求问题或者老板说先上线再说,产品经理该怎么处理?
上个月版本验收时我发现一个权限校验的漏洞,开发说需求没写清楚,老板又说业务方催得急先上线再说。我当时特别纠结,坚持驳回怕影响进度被说不懂业务,放行又怕出事自己担责。遇到这种两边施压的情况,到底该怎么判断和沟通?
遇到这种情况先把问题分级再做决策,不要陷入要不要放行的情绪对抗。判断依据是看问题的影响范围和可恢复性:影响核心资金、数据安全、权限隔离、合规的属于不能带病上线的一类,必须驳回并给出修复时间;影响非核心流程体验、有临时兜底方案、可快速回滚的可以评估带病上线,但必须记录风险、指定跟进人和修复期限。
沟通时用事实结构表达,先说明问题现象和复现路径,再说影响哪类用户和什么场景,最后给出修复建议和所需时间。对开发强调这是需求边界遗漏不是技术能力问题,对老板强调上线后可能造成的业务损失和修复成本对比。验收记录里写清谁决策、谁跟进、什么时间修复,这样既推进了业务,也保护了自己和团队。
4. 验收Checklist和验收记录到底有没有用,怎么避免变成流于形式的走过场?
我们团队之前也做过验收清单,但每次都是复制上一版改个日期,验收记录也是上线前补的,真出问题的时候翻记录发现什么都没写清楚。我怀疑是不是清单本身没用,还是我们用法不对。
Checklist和验收记录本身有用,但前提是它们要包含判断逻辑而不是只列功能名称。判断依据是看这份清单能不能在没有原作者解释的情况下被另一个人复用。
有效Checklist至少包含四类条目:核心用户路径的完整走查、异常和边界场景的预期结果、跨模块依赖和数据一致性检查、以及上线前必须确认的环境和配置项。验收记录不能只写通过或不通过,要写清楚验收时间、验收环境、验收人、发现的问题描述、问题的复现步骤、问题分级、处理结论和跟进状态。
避免形式化的做法是每次验收前根据本次需求变更范围调整清单条目,把不相关的删掉,把新出现的风险点加进去。同时把验收记录放在项目管理工具里而不是个人文档里,让开发和测试都能看到并在上面回复,这样记录就变成了协作工具而不是交差材料。
核心关键词
文章包含AI辅助创作:审核管理指南:产品经理如何做好任务验收,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452258
读者评论
文章把验收从流程问题重新定义为判断问题,这个视角很有启发。我经历过类似的批量导入静默失败事故,复盘时发现团队确实把80%的验收时间花在主流程上,边界场景基本靠运气。P0/P1/P2分级和四问法可以直接拿来做团队验收规范,比空喊'仔细点'有用得多。
三个判断层次的事故占比数据虽然标注了是经验观察,但47%出在体验适配层这个结论很真实。我们团队验收时最怕的就是'功能没问题但业务方用不顺手',这类问题往往上线后才暴露。不过文章对体验层的验收方法讲得偏少,希望能补充业务方参与验收的具体操作方式。
四问法里'影响面×严重度决定是否必须修,修复成本决定什么时候修'这句话点破了我们团队反复争论的根源。以前每次验收会上开发和产品各执一词,本质就是把该不该修和什么时候修混在一起吵。先对齐P几再讨论排期,确实能让决策理性很多,这个方法值得推广。
