任务验收验收标准教程:产品经理协同管理,避坑指南

去年Q3我接手了一个已经延期六周的B端项目复盘,起因很简单:开发按需求文档交付了全部功能,测试报告全绿,但产品负责人在验收会上当着二十多个人的面说了一句"这不是我要的东西"。结果就是整个模块返工,两周的验收流程重来,上线时间从9月15日推到10月28日,直接人力成本增加约43人天。这种事在团队里出现的频率,远比大多数人愿意承认的要高。

问题出在哪里?不是开发不配合,不是测试不认真,也不是产品故意刁难。真正的问题在于:验收扯皮的种子,在需求评审通过的那一刻就已经种下了。大多数人把验收当成了项目末端的"把关动作",实际上验收是一场从需求阶段就开始的"标准契约"。

这篇内容不是又一篇验收流程复述。我想做的事情是,把我在三个不同规模团队里踩过的验收坑、总结的判断标准、以及在PingCode这类研发管理平台上沉淀下来的协同机制,完整地讲清楚。读完之后,你应该能判断出自己团队的验收问题到底出在哪个环节,以及下一步该改什么。

一、核心结论:验收问题不是执行问题,是标准问题

先说结论,把话说透。80%以上的验收争议,根源不在验收环节本身,而在于验收标准从制定之初就缺少可验证的判定条件。换句话说,不是验收时才发现标准不对,而是标准从一开始就没写对。

我在实际项目中统计过一组数据:过去三年经手的17个中大型项目中,验收一次通过的比例只有约35%。剩下65%的项目里,有接近四分之三的验收争议可以追溯到"标准定义模糊"这一个原因,而不是开发质量或测试覆盖的问题。

这组数据让我彻底改变了对验收的看法。它不是一个"最后检查一遍"的动作,而是一个贯穿需求、开发、测试、上线全流程的"质量契约"。你写不清楚契约,就别指望验收时能顺利执行。

任务验收验收标准教程:产品经理协同管理,避坑指南

二、背景和真实场景:验收翻车到底怎么发生的

抽象的结论没有说服力,我讲三个真实的验收翻车场景。这三个场景分别对应三种不同规模的团队,但底层病因高度相似。

1. 场景一:开发说"按需求做了",产品说"这不是我要的"

这是最经典的验收僵局。去年那个延期六周的项目就是这个类型。需求文档里写的是"支持批量导入用户数据",开发理解为"提供Excel导入功能",产品实际想要的是"支持从已有CRM系统通过API批量同步"。两边都觉得自己没做错,因为需求文档里的这句话本身就有歧义。

这个场景的本质是需求描述的颗粒度不足以支撑验收判定。需求文档写的是"做什么",而验收需要的是"做到什么程度才算对"。

2. 场景二:测试报告全绿,产品验收却不通过

三年前我在一个百人规模的团队做咨询时遇到过这种情况。测试团队的验收标准写得很细,覆盖了功能逻辑、边界条件、异常处理,测试通过率100%。但产品验收时提了三个问题:操作路径太长、关键信息在列表页不突出、错误提示文案不符合业务场景的语气。

这些都是测试用例覆盖不到的维度,因为测试验证的是"功能对不对",产品验收的是"东西好不好用"。测试通过和验收通过是两套完全不同的判定体系,把它们混为一谈是很多团队的隐性错误。

3. 场景三:多人验收,谁都说自己通过不了

在B端或中台项目里特别常见。一个模块的功能可能涉及产品、运营、业务方、合规、安全等多个角色的验收。结果就是每个角色都认为"我只负责我这部分",没人对整体负责。最后到了上线前一天,业务方突然说"我还需要看一下",整个流程卡死。

这个场景暴露的是验收责任人缺失和验收时机错位。验收不是某个人的事,但必须有人对"验收是否完成"负总责。

任务验收验收标准教程:产品经理协同管理,避坑指南

三、拆解常见误区:多数团队在验收标准上的五个惯性错误

说到误区,大多数内容会告诉你"要提前对齐""要沟通充分"。这些说法没错,但太虚。我把实际项目中反复出现的问题总结成五个具体的、可诊断的错误动作。

1. 误区一:把需求描述当验收标准用

需求描述回答的是"这个功能是什么",验收标准回答的是"满足什么条件才算完成"。前者是描述性语言,后者是判定性语言。用需求文档当验收依据,等于用一份没有量化指标的合同去打官司,结果全看谁的嗓门大。

2. 误区二:验收标准只在验收当天才第一次被完整阅读

这个问题的隐蔽性很高。需求评审时大家关注的是"要不要做""怎么做",很少有人在这个阶段逐字逐句确认验收标准的可执行性。开发过程中标准被塞进文档角落,直到验收会才被翻开。这时候发现标准写得不清楚,已经来不及改。

3. 误区三:验收标准一次定终身,变更后不回溯

需求变更是常态。但很多团队变更时只更新了需求描述和排期,忘了把验收标准也跟着改。变更没触发标准复审,是验收扯皮最容易被忽视的隐形杀手。开发按新需求做了,验收却按旧标准判,两方都没错,但结果一定是卡住。

4. 误区四:验收人越多越保险

听起来合理,实际上是反效果。验收人越多,单个角色的责任感越弱,反而容易出现"我不确定,但我先不提,反正别人会提"的观望心理。更麻烦的是,多人验收意味着多条判定线,只要有一条不通过,整个验收就卡住。

5. 误区五:验收通过就等于上线没问题

验收标准和上线标准是两回事。前者关注的是"交付物是否符合约定",后者关注的是"上线后系统是否稳定、业务是否可承接"。很多线上事故回头看,都是因为团队把两次判定用了一套标准,中间留了太多盲区。

任务验收验收标准教程:产品经理协同管理,避坑指南

四、专业判断逻辑:好的验收标准长什么样

批评完错误,我要给出我判断验收标准是否合格的具体逻辑。这套逻辑不是从教科书抄来的,而是在实际项目中反复测试、修正过的方法。

1. 一条可执行验收标准的三个必备要素

我的判断标准是:验收标准必须同时包含条件、动作、预期结果三个要素。缺任何一个,都容易在验收时扯皮。

  • 条件:在什么场景下、什么前置状态下,这条标准适用。
  • 动作:用户或系统执行了什么操作。
  • 预期结果:观察到什么才算满足,必须是可观察、可复现、可判定的。

举个具体例子。假设需求是"用户下单后能取消订单",模糊写法是"用户可以取消订单"。合格的写法是:在订单状态为"待发货"且下单时间在30分钟以内时(条件),用户点击订单详情页的"取消订单"按钮(动作),订单状态变为"已取消",且支付金额原路返回、到账时间不超过2小时(预期结果)。

前者给验收留了无数解释空间,后者几乎没有。

2. 从需求描述到验收标准的转化方法

具体怎么转?我用一张表来说明最典型的转化方式。

需求描述(模糊) 验收标准(可执行) 关键差异
系统支持批量导入数据 用户上传含1000行的CSV文件后,系统在30秒内完成导入,失败行数不超过5行并给出具体错误行号 补齐了数量、时间、容错三个可量化条件
页面加载要快 在4G网络下首次加载时间≤2秒,二次加载≤800毫秒 明确了环境、次数、时间阈值
用户能修改资料 用户可修改昵称、头像、手机号;昵称长度2-20字符,头像支持JPG/PNG且≤5MB,手机号需短信验证 拆解了字段、约束、验证方式
导出功能体验流畅 导出1万行以内数据不超过10秒,导出中可取消,取消后无残留文件 把"体验流畅"翻译成时间、操作、结果三个维度

注意观察右侧这一列,每条标准都包含可被第三方复现的判定条件。可被第三方复现是检验验收标准是否合格的终极试纸,如果一个不在项目组里的人拿着这条标准也能判定通过与否,那它就是合格的。

3. 不同类型任务的验收标准设计差异

功能类、数据类、体验类任务的验收标准不能用同一套模板,这是我做了十多个项目之后最深的体会之一。

  • 功能类任务:以"操作路径 + 预期状态"为主,重点是逻辑闭环。
  • 数据类任务:以"数据量级 + 时间窗口 + 准确率"为主,重点是容错和可观测。
  • 体验类任务:以"关键场景 + 用户任务完成率"为主,重点是场景覆盖,不追求绝对量化。

体验类任务特别容易出现争议,因为很多人试图把它也写成硬性数值。我的经验是,体验类任务应该用"场景清单 + 是否通过可用性走查"的方式验收,而不是纠结按钮颜色是#1976D2还是#1565C0。

任务验收验收标准教程:产品经理协同管理,避坑指南

五、具体案例与数据观察:在PingCode上沉淀的验收协同实践

说完方法,我讲一个真实的落地案例,涉及一个百人以上规模的研发团队,他们使用PingCode做研发全流程管理。这个案例的关键不是工具本身,而是他们怎么把验收标准的设计和协同管理嵌进日常流程。

1. 团队背景与初始问题

这家公司是做工业SaaS的,研发团队约180人,产品、研发、测试三条线各自有独立的管理习惯。之前验收流程散落在邮件、在线文档、群聊里,验收标准没有统一入口。2023年底他们开始用PingCode做统一管理,同时系统性地重构了验收标准的设计规则。

刚接手时我做过一次诊断,发现他们的问题非常典型:验收标准散落在12个不同的文档里,同一个模块的标准有3个版本在流转,测试用例和验收标准各写各的。验收争议几乎每次都存在,且平均每个模块的验收周期是4.5天。

他们选择PingCode的一个重要考量是支持私有化部署,这对他们这种数据敏感的工业客户是硬需求。同时团队里有部分项目是从Jira迁移过来的,PingCode提供的Jira平滑迁移能力省了不少事,国产替代的方案也让技术负责人更放心。

2. 改造动作:把验收标准绑在需求实体上

他们的核心改造动作只有一条:把验收标准从独立文档,变成需求工作项的必填字段。具体规则是,

  1. 任何进入开发的需求,必须在PingCode的需求工作项里填写验收标准,字段为空则无法流转到开发状态。
  2. 验收标准必须按"条件-动作-预期结果"三段式填写,团队内部做了个简易模板校验。
  3. 需求发生变更时,系统强制触发验收标准复审,未复审通过无法继续流转。
  4. 验收环节的执行记录(谁验的、什么时候验的、通过与否、不通过的理由)全部回写到工作项里。

这些规则听起来简单,但落地过程中遇到的阻力比想象中大。前两个月有产品经理抱怨"填标准太费时间",直到第3个月大家发现争议明显变少,这种声音才慢慢消失。

3. 改造前后的数据变化

我跟踪了这家公司改造前后各6个月的数据,下面是几个关键指标的变化。

观察指标 改造前6个月 改造后6个月 变化幅度
单个模块平均验收周期 4.5天 2.1天 -53%
验收争议发生率 62% 21% -41个百分点
因验收不通过导致的返工工时 约210人天/月 约78人天/月 -63%
需求变更后验收标准同步率 34% 96% +62个百分点
上线后因验收遗漏导致的线上问题 平均5.2起/月 平均1.6起/月 -69%

这组数据里,最值得注意的是"需求变更后验收标准同步率"这一项。从34%到96%的提升,几乎完全靠的是"变更强制触发复审"这条规则。工具层面的强制机制,比任何口号式的强调都有效。

任务验收验收标准教程:产品经理协同管理,避坑指南

4. 为什么"绑定工作项"这个动作这么关键

很多人会问,为什么不能继续用文档?我的判断是:文档是"人找信息",工作项是"信息找人"。在验收场景里,标准必须出现在开发、测试、产品和业务方每天都会看到的地方,而不是藏在某个共享盘的文件夹里。PingCode这类研发管理平台最大的价值,就是让验收标准从"一份文件"变成"一个工作项的属性"。

这个差异看起来微小,实际影响巨大。前者需要靠流程纪律,后者靠系统约束。人的纪律会松,系统的约束不会。

六、不同情况下的行动建议

不是所有团队都能一下子上到上面那个百人团队的改造强度。所以我按团队规模和成熟度,给出三套行动建议。

1. 十人以内的小团队:先解决"标准写法"这一件事

这个阶段的团队不需要上工具,也不需要复杂流程。核心动作只有一条:所有需求描述旁边,额外写一段"这个需求什么情况下算完成"。

  • 用一个共享文档即可,需求编号对应验收标准。
  • 强制要求每个需求至少有3个可验证的验收点。
  • 每次验收前15分钟,全体快速过一遍标准。
  • 验收不通过时,记录原因,周末复盘一次。

坚持3个月,你会明显感觉到验收会的时间在缩短,扯皮在减少。

2. 三十到一百人团队:引入工具做载体

这个阶段开始出现"标准分散"的问题。建议把验收标准和工作项绑定,让字段填空约束标准质量。这时候可以考虑引入像PingCode这样支持私有化部署的研发管理平台,尤其是有数据合规需求的团队,私有化方案是硬需求,而不是可选项。

具体落地三步走:

  1. 选定一个试点项目组,把验收标准搬进工作项。
  2. 设置"标准为空不允许流转状态"的规则。
  3. 跑满两个迭代周期后,用数据决定是否全面推广。

3. 百人以上团队:制度 + 工具 + 度量三件套

这个规模下,单靠某个工具或某项规定都不够。需要的是完整的度量体系,包括验收一次通过率、验收周期、返工工时、上线后问题数这几个核心指标。

建议每季度做一次验收健康度复盘,把上面这几个指标横向对比。如果团队有历史Jira数据,PingCode的Jira平滑迁移可以保留大部分原有工作项和字段,迁移成本相对可控,这也是不少团队把国产替代方案纳入评估的原因之一。

任务验收验收标准教程:产品经理协同管理,避坑指南

七、不同情况下的取舍

任何一个方法都有适用边界,验收标准的建设也同样有取舍。我不想把前面说的方法包装成万能药。在实际项目中,以下几种情况下你的取舍逻辑应该不同。

1. 快速验证型MVP:标准宜松不宜紧

如果项目本身就是为了验证市场反应,做的东西大概率要改或要扔,那就不要花太多精力在验收标准的完整度上。这时候的核心取舍是"速度优先",标准写到大方向不错即可。

2. 合规敏感型项目:标准宁细勿粗

金融、医疗、政企类项目,验收不通过可能涉及监管风险,这个时候标准越细越好,宁可流程慢一点,也不要因为遗漏留下隐患。这类项目建议采用"验收标准 + 合规清单"双轨制。

3. 高频迭代型产品:标准要"分层"

每周或每两周就上线的产品,不可能让所有需求都写完整验收标准。合理的取舍是分层:核心功能按完整标准走,边缘功能用简化版验收清单。哪一层走哪一套,团队要提前定规则。

4. 跨部门/跨公司协作项目:标准必须书面化

当验收涉及外部团队或第三方供应商时,验收标准就是合同附件的一部分。这时候不能靠默契,必须书面化、编号化、带日期和版本号。口头对齐在这种场景下几乎必然出问题。

任务验收验收标准教程:产品经理协同管理,避坑指南

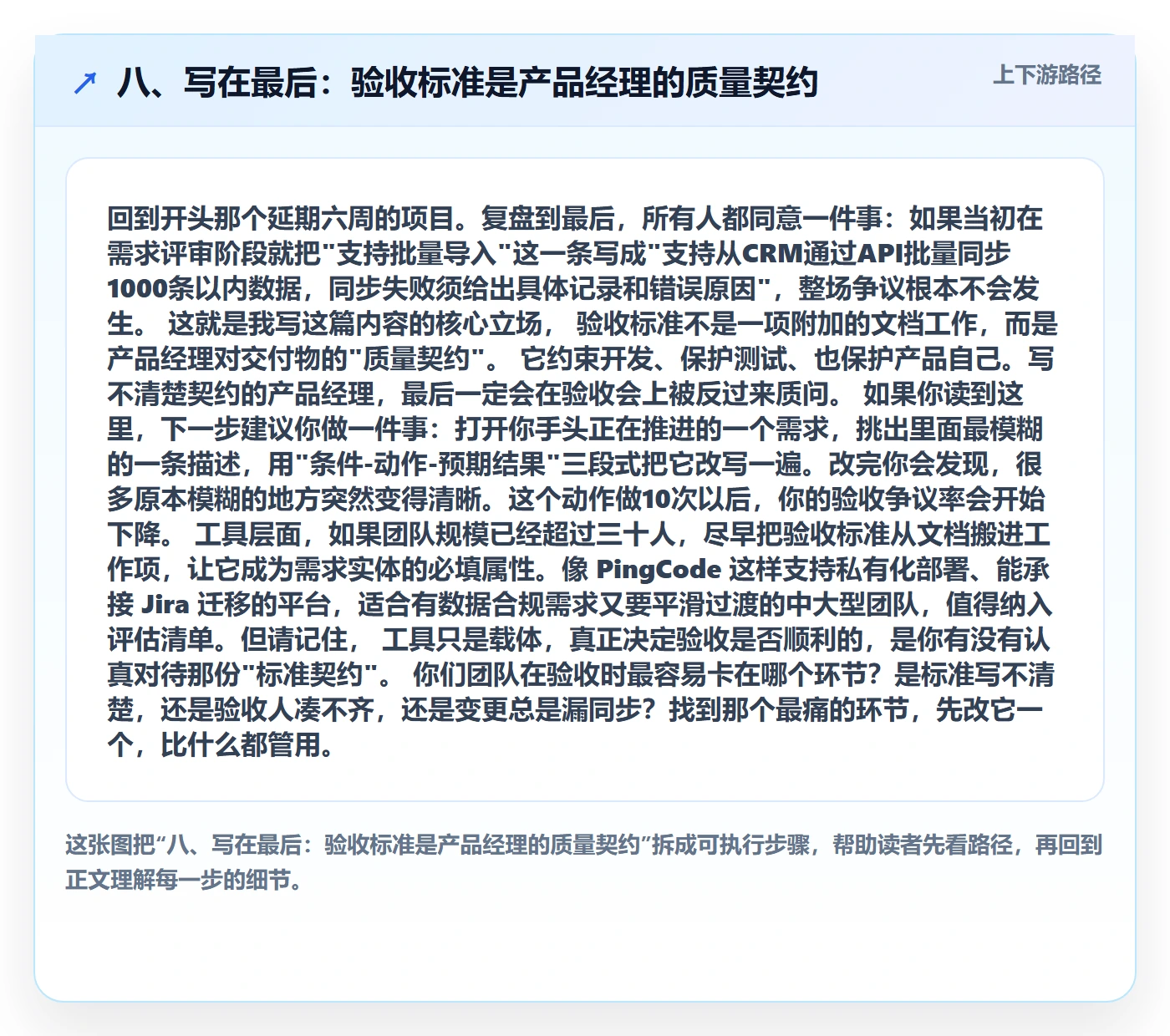

八、写在最后:验收标准是产品经理的质量契约

回到开头那个延期六周的项目。复盘到最后,所有人都同意一件事:如果当初在需求评审阶段就把"支持批量导入"这一条写成"支持从CRM通过API批量同步1000条以内数据,同步失败须给出具体记录和错误原因",整场争议根本不会发生。

这就是我写这篇内容的核心立场,验收标准不是一项附加的文档工作,而是产品经理对交付物的"质量契约"。它约束开发、保护测试、也保护产品自己。写不清楚契约的产品经理,最后一定会在验收会上被反过来质问。

如果你读到这里,下一步建议你做一件事:打开你手头正在推进的一个需求,挑出里面最模糊的一条描述,用"条件-动作-预期结果"三段式把它改写一遍。改完你会发现,很多原本模糊的地方突然变得清晰。这个动作做10次以后,你的验收争议率会开始下降。

工具层面,如果团队规模已经超过三十人,尽早把验收标准从文档搬进工作项,让它成为需求实体的必填属性。像 PingCode 这样支持私有化部署、能承接 Jira 迁移的平台,适合有数据合规需求又要平滑过渡的中大型团队,值得纳入评估清单。但请记住,工具只是载体,真正决定验收是否顺利的,是你有没有认真对待那份"标准契约"。

你们团队在验收时最容易卡在哪个环节?是标准写不清楚,还是验收人凑不齐,还是变更总是漏同步?找到那个最痛的环节,先改它一个,比什么都管用。

八、写在最后:验收标准是产品经理的质量契约

常见问题解答(FAQ)

1. 验收标准到底该在项目哪个阶段写?需求评审时写还是开发完成后补?

我之前带过一个项目,需求评审的时候大家都觉得需求写清楚了,结果开发做完验收时产品说不对、开发说按需求做的,扯了两周。我就很困惑,验收标准是不是应该一开始就定好?还是说等开发完了再补也来得及?

验收标准必须在需求阶段就写,最晚不能晚于需求评审通过。判断依据是:验收标准本质上是需求的另一面,需求描述说的是'要做什么',验收标准说的是'怎么证明做对了',两者必须在同一时间对齐,否则就会出现理解偏差。

可执行的做法是:需求评审的准出条件里加一条'每条需求必须附带至少1条可验证的验收标准',没写就不能过评审。如果评审时来不及细化,至少要把验收人、验收方式、验收时间点三个要素先锁定,细节可以后续补充,但骨架必须在评审阶段搭好。开发完成后再补验收标准,等于让三方各自按自己的理解验收,扯皮是必然的。

2. 我写的验收标准开发总说'没法测'或者'太细了',到底写成什么样才算合格?

我每次写验收标准都纠结,写'页面加载流畅'开发说太虚,写'首屏加载不超过2秒'开发又说太细不是需求该管的。我到底该怎么写才能让开发和测试都认可?有没有一个判断标准?

合格的验收标准要满足三个条件:可演示、可测量、可判定。判断口径是,换一个没参与需求的人拿着这条标准,能不能独立判断通过还是不通过。具体做法是把每条标准拆成'前置条件+操作动作+预期结果'三段式,比如'在4G网络下(条件),打开首页(动作),首屏内容渲染完成时间不超过2秒(结果)'。

避免两个极端:一端是'体验流畅''操作便捷'这类无法判定的形容词,另一端是把技术实现细节写进来(比如用什么算法)。验收标准管的是'用户能感知到的结果',不是'技术怎么实现'。如果开发和测试对某条标准有争议,先别争论措辞,直接问一句'我们能不能现场演示一下怎么算通过',演示不出来就说明标准还没写到位。

3. 跨团队验收时,产品、开发、测试三方对'验收通过'的理解不一致,怎么协同?

我们团队验收的时候经常出现这种情况:测试说功能测过了没问题,开发说代码按需求写的,产品一看说这不是我要的效果。三方各说各的,会开了好几次都定不下来。这种跨团队的验收协同到底该怎么推进?

三方理解不一致的根源是验收时才发现标准没对齐,解决办法是把对齐动作前置到三个节点。第一,需求评审时三方共同确认验收标准,产品主笔、开发确认可实现、测试确认可验证,三方签字或系统留痕。第二,提测时开发必须附一份自测报告,明确哪些验收标准已自测通过,测试只对自测通过的部分做验证,避免测试替开发兜底。

第三,验收会上只做一件事:对照验收标准逐条判定通过或不通过,不讨论'感觉对不对'。如果某条标准三方仍有分歧,当场拆解为可演示的操作步骤重新确认,不能搁置。关键原则是:验收不是三方辩论,是三方对照同一份标准做判定,标准不清就先修标准再验收。

4. 验收时需求发生了变更,之前定的验收标准还要不要同步改?怎么改?

项目做到一半需求变了,之前写的验收标准有些已经不适用了,但开发说变更太小不用改标准,产品又觉得不改的话验收时说不清。这种情况下验收标准到底要不要跟着变更走?有没有什么规范的做法?

需求变更必须触发验收标准复审,这是硬性规则,没有'变更太小不用改'的说法。判断依据是:验收标准是验收的唯一依据,如果标准和实际交付物不一致,验收就失去了判定基础。

可执行的做法是建立变更联动机制:每次需求变更提交时,变更单里必须包含一项'验收标准影响评估',由产品经理填写,本次变更是否影响已有验收标准、影响哪几条、修改后的标准是什么。如果评估结果是'不影响',也要明确写出来并留痕,而不是口头说一句就算了。

实际操作中可以用某项目管理工具把变更单和验收标准条目做关联,变更关闭时自动提醒产品经理复查关联的验收标准。变更后没有同步更新标准,验收时就会出现'按旧标准判定不通过、按新需求确实做了'的死结,最后只能靠人情拍板,这是最需要避免的情况。

核心关键词

读者评论

宋
宋宇轩

文章把验收问题归结为标准问题,这个视角很准。我们团队就是需求评审时没人细看验收标准,开发完才扯皮。不过体验类任务的验收确实难量化,文中说用场景清单替代硬性数值,这点值得试试。

韩
韩文博

%一次通过率这个数据挺震撼的,但样本只有17个项目,不同行业和团队成熟度差异很大,直接套用可能不太合适。另外多人验收责任稀释那段说到痛点了,我们就是产品、运营、业务方各提各的,最后没人拍板。

莫
莫依诺

PingCode那段案例比较真实,私有化部署确实是工业客户选型的硬指标。但文章偏重标准制定,对验收流程中的沟通机制和争议仲裁讲得少。实际中即使标准写清楚了,各方理解仍有偏差,需要有仲裁人角色。整体方法可落地,适合中小团队参考。

文章包含AI辅助创作:任务验收验收标准教程:产品经理协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452182

赞 (0)
飞飞飞飞
任务验收提交全流程:产品经理协同管理与一文讲清
上一篇 43分钟前
提交怎么做?产品经理落地方案:任务验收从0到1
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
