去年第四季度,我帮一家做 SaaS 的 B 端团队复盘一次上线事故。事故本身不复杂:一个"批量导出报表"的需求,开发在周五下午提测,测试跑完主流程说"没问题",产品经理在群里回了一句"OK,可以上了"。周一客户反馈,导出超过 5000 行数据时接口超时,财务对账直接卡住。事后翻聊天记录,产品经理那句"OK"成了唯一的验收凭证,而需求文档里从头到尾没写过"单次导出上限"和"超时阈值"。
这件事让我意识到一个问题:大部分团队不是不验收,而是把"开发说做完了"当成了"任务确认完成"。这两者之间隔着一整套判断逻辑,而绝大多数产品经理从没被系统教过这套逻辑。这篇文章我想把"确认完成"这件事拆开讲清楚,不是给你一份步骤清单,而是给你一套可复用的判断框架、话术和取舍原则。
核心结论:确认完成是一个"主动判定"动作,不是"被动接收"状态
先给结论,后面的内容都是围绕这个结论展开的。
我在过去几年带过和观察过的项目里,验收出问题的团队有个共同特征:他们把验收理解成一个"时间点",而不是一个"判断过程"。任务到了某个状态,默认就算完成了。而真正的确认完成,是产品经理主动做出一个书面判定:这个任务的交付物是否满足预先定义的标准,是否可以被下游安全消费。
这个判定必须同时满足三个条件,缺一不可:
- 标准前置:验收标准在需求阶段就写清楚,而不是交付时才想"应该测什么";
- 证据留痕:确认动作有书面或系统记录,口头"OK"不算;
- 后果明确:确认后如果出问题,责任边界清晰,而不是"大家都以为对方验过了"。
换句话说,任务验收的核心不是"检查功能对不对",而是"管理完成这件事的确定性"。功能对不对是测试的主场,确定性是不是到位,才是产品经理不可替代的价值。

真实场景:三种最典型的验收崩盘现场
抽象讲框架容易飘,我先把三个我亲历或深度参与过的场景摆出来。你会发现它们的崩盘点各不相同,但根源都指向同一件事。
1. "群聊一句 OK"型:验收动作被压缩成一次情绪回应
这是最常见的一类。开发提测,测试在群里说"主流程过了",产品经理扫了一眼,回个"OK",任务状态改"已完成"。整个过程没有对照任何标准,也没有任何书面结论。
我见过一个团队,三个月内出现了四次类似的上线问题,全都是"主流程没问题但边缘场景炸了"。他们的问题不是不认真,而是把"没有发现明显问题"等同于"确认没有问题"。这两句话在逻辑上是两码事,前者是穷举失败,后者是主动断言。
2. "验收标准临时现编"型:交付时才决定要验什么
有一次我临时接手一个项目做验收,翻遍需求文档只找到一句"支持用户导出数据"。我问开发:导出的字段有哪些?导出格式是什么?并发限制是多少?开发反问我:文档里没写,你说验什么?
那一刻我意识到,这个任务从需求阶段就埋了雷。验收标准不是验收时才定的,它是需求的一部分。需求写"支持导出",等于没写标准;写成"支持导出 CSV,包含 12 个指定字段,单次上限 10000 行,响应时间不超过 3 秒",验收才有依据。
3. "口头确认后需求又变了"型:确认的锚点在验收后被悄悄挪走
还有一类更隐蔽。任务验收通过了,但三周后业务方提了个"顺手加个小改动",开发直接在已验收的代码上改,改完没走验收流程就上了。结果那个"小改动"影响了原本已验证的导出逻辑。
这类问题的本质是:验收是一个时点的判定,而确认完成需要维护这个判定在后续变更中不被静默推翻。很多人只做了前者,忽略了后者。

误区拆解:产品经理在验收上最容易犯的五个错
在讲正确做法之前,我想先清掉几个高频误区。这些误区之所以顽固,是因为它们看起来都很"合理"。
1. 误区:测试通过 = 任务可以确认完成
测试验证的是"功能是否符合技术预期",产品经理确认的是"交付物是否可以被下游安全消费"。这两个判断的输入完全不同。
我举个例子。测试可以验证"点击导出按钮会生成文件",但没法判断"生成的字段是不是财务真正需要的"。测试覆盖的是"能不能",产品经理要判断的是"对不对、够不够、稳不稳"。把测试报告当作验收结论,等于把技术达标误判为业务达标。
2. 误区:验收就是走一遍需求文档
需求文档是"要什么",不是"验什么"。它写的是功能的期望,不写边缘条件、不写性能阈值、不写异常处理。如果验收只对着需求文档逐条打勾,你会漏掉所有"文档没写但用户会遇到"的场景。
更麻烦的是,很多需求文档本身就写得含糊,对着它验收等于对着一个模糊的目标确认清晰,逻辑上不成立。
3. 误区:验收标准可以在验收时补
验收时补标准,本质是"事后合理化"。你会不自觉地朝着"已经做出来的样子"去写标准,而不是朝着"业务真正需要的样子"。
这在心理学上叫锚定效应。一旦交付物摆在面前,你的判断就不可避免地被它锚定。所以标准必须前置,这不是流程洁癖,而是对抗认知偏差的必要手段。
4. 误区:口头确认也算确认
口头确认的问题不是"不严肃",而是"不可追溯"。当三周后出问题时,你无法证明当时确认了什么、遗漏了什么、谁的责任。这不是追责问题,而是没有留痕,就没有复盘的基础,团队也就无法从验收失误中学习。
5. 误区:验收一次就够了,后续小改动不用重验
很多人把验收当"一次性通关"。但真实项目里,验收通过后的变更非常频繁。如果变更不重新触发验收,前面那次确认就被静默失效了。
我的判断是:任何触及已验收逻辑的变更,无论多小,都应该重新走一次轻量验收。这里的关键不是流程繁琐,而是判断"这次改动是否动到了已确认的边界"。

专业判断逻辑:确认完成的三层验证框架

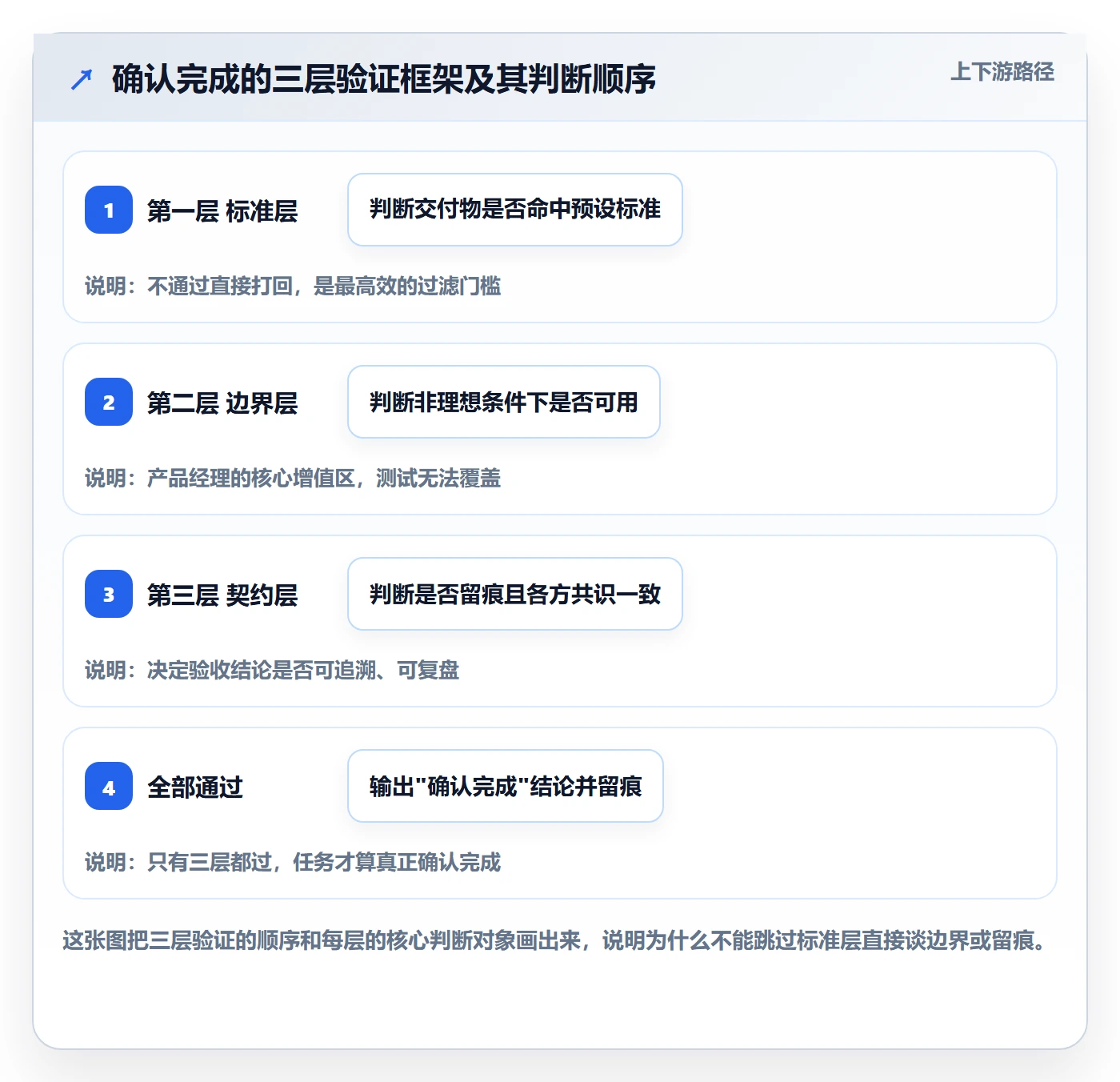

上面讲了误区,现在讲我的核心框架。我把"确认完成"拆成三层验证,每一层都有独立的判断对象,不能互相替代。
1. 第一层:标准层,交付物是否命中预先定义的标准
这是最基础的一层,但也最容易被跳过。判断动作很简单:把需求阶段写下的验收标准拿出来,逐条对照交付物。命中就是命中,没命中就是没命中,没有"基本命中"这种中间态。
我习惯用一个"验收标准对照表"来做这件事,字段包括:标准编号、标准描述、验证方式、验证结果(通过/不通过/部分通过)、备注。关键原则是:任何"部分通过"都要被当作"不通过"处理,因为它意味着还有未解决的不确定性。
2. 第二层:边界层,交付物在非理想条件下是否依然可用
这一层是产品经理和测试最大的分工点。测试负责覆盖设计好的用例,产品经理负责追问"设计之外会发生什么"。
我通常问三个问题:极端输入会怎样(数据量、并发、特殊字符)?依赖失效会怎样(第三方接口挂了、数据库慢了)?用户误操作会怎样(重复提交、中途退出、跨角色操作)?这三个问题的答案,决定了这个任务是"理想环境可用"还是"真实环境可用"。
3. 第三层:契约层,确认动作是否有可追溯的记录,且各方认知一致
这一层最抽象,但最关键。它包含两个部分:留痕和共识。
留痕指的是确认动作有书面或系统记录,比如在项目管理工具里把任务状态改为"已验收"并附验收说明,或者邮件/文档里明确写"验收通过,结论如下"。共识指的是所有相关方(开发、测试、业务、下游)对"这个任务已完成"这件事没有分歧。很多验收事故不是因为没验,而是因为各方以为别人验了。
4. 三层的优先级与判断顺序
三层不是并列关系,而是有顺序的。先过标准层,标准层不通过直接打回,不用往下走。过了标准层再看边界层,边界层有风险就标记出来,决定是否阻断上线。最后确认契约层,形成书面结论。这样判断效率最高,也最不容易漏。

案例与数据观察:一个中大型团队的验收改造过程
抽象框架讲完了,我想用一个具体的、我深度参与过的案例来说明这套判断逻辑怎么落地。这个案例来自一家约 300 人的 SaaS 公司,研发团队分布在三个城市,需求流转复杂,验收环节长期是瓶颈。
1. 改造前的基线:验收问题占线上事故的多数
我先请团队梳理了过去半年的线上事故。结果很典型:在 27 起 P1/P2 级事故中,有 16 起可以追溯到验收环节的疏漏,占比接近六成。而这 16 起里,有 11 起属于"标准层没过但没人发现",也就是说,交付物本身就没达到需求阶段应该定义的标准,但因为标准没写清楚,没人有依据去拦。
这个数据说明一件事:验收问题的大头不在"验得不够仔细",而在"没有可验的标准"。
2. 改造动作:把验收标准写进需求模板,并用工具强制留痕
我们做了三件事。第一,在需求模板里增加"验收标准"必填字段,且要求可量化。第二,把任务状态机里加一个"待验收"态,只有产品经理手动确认才能流转到"已验收"。第三,所有验收结论必须附一段说明,写清楚按哪份标准、验证了什么、结论是什么。
这里我特别想提一下工具的选择。当时团队考虑过几个方案,最终选了一个支持私有化部署、且能从主流工具平滑迁移的项目管理平台,PingCode。选它的核心原因不是功能多,而是它能把"验收标准"作为需求的结构化字段管理,并且状态流转可以配置成强制留痕,这正好对应我们要解决的问题。对于中大型企业、尤其是百人以上组织,验收流程的规范化和可追溯性往往比功能丰富度更重要。
我见过不少团队在工具上反复折腾,最后发现症结不在工具,而在流程设计和判断逻辑。工具只是把判断逻辑固化下来的载体。
3. 改造后的变化:验收返工率明显下降
改造跑了两个季度。16 起验收类事故的目标是压到 5 起以内,实际压到了 4 起。验收结论留痕率达到 100%,之前那种"群里一句 OK"的情况完全消失。更有意思的是,开发在提测前主动对照验收标准的比例从几乎为零升到了七成左右,因为他们知道标准是明确的、验收是会被逐条对照的。
这里我想强调一个反常识的观察:验收标准前置后,开发的返工其实减少了。很多人担心"标准太严会拖慢开发",但实际是标准清晰让开发少走了弯路。模糊的标准才是返工之源。
4. 一个具体任务的完整验收记录示例
为了让你更直观看到"留痕"长什么样,我把当时一个任务的验收说明结构还原一下(信息已脱敏):
任务:批量导出财务对账报表
验收标准:
S1. 导出 CSV,含 12 个指定字段(字段清单见需求 R-238)
S2. 单次导出上限 10000 行,超出给明确提示
S3. 5000 行导出响应时间 ≤ 3 秒(P95)
S4. 并发 20 个用户同时导出不报错
验证方式:
S1 人工核对字段 , 通过
S2 构造 12000 行数据触发提示 , 通过
S3 压测工具测 100 次取 P95 , 通过,实测 2.4 秒
S4 并发脚本 20 路 , 通过,无超时
边界补充验证:
含特殊字符的字段导出后 Excel 打开不乱码 , 通过
导出中途关闭浏览器,重新导出不受影响 , 通过
验收结论:确认完成,可上线
验收人:PM-XXX 日期:2025-XX-XX
这段记录看起来啰嗦,但它就是"确认完成"的物质形态。它把判断过程固化下来,任何人在任何时间都能看到当时验了什么、怎么验的、结论是什么。

行动建议:不同团队情况下怎么落地这套逻辑
框架再好,落到不同团队要走不同的路。我按团队规模和成熟度分三类给建议。
1. 小团队(10 人以下):先解决"留痕",别上工具
这个阶段最现实的问题是没人在意流程。你推一套复杂的验收标准模板,大概率没人填。
我的建议是先用最轻的方式建立"确认完成"的动作:在任务里加一条固定要求,验收结论必须写一段话,说明验了什么、结论是什么。工具就用现有的表格或聊天工具的置顶文档。等团队吃到一两次"因为有留痕所以快速定位了问题"的甜头,再考虑规范化。
小团队不要贪多,先让"确认完成"这个动作有痕迹,比什么都重要。
2. 中等团队(10-100 人):把验收标准模板化,指定责任人
这个阶段人开始多了,靠自觉不行。要做的是两件事:把验收标准做成需求模板的必填项,以及在每个项目里明确"谁负责验收"。
我见过很多中型团队的问题是"验收责任悬浮",开发觉得测试会验,测试觉得产品会验,产品觉得业务会验,最后没人验。指定责任人不是追责,而是消除这种模糊。
3. 中大型团队(100 人以上):流程固化到工具,状态机强制约束
到这个规模,靠文档和会议已经压不住了。研发分散、需求流转长、人员流动快,必须把验收逻辑固化到工具里。这时候选择支持私有化部署、能从主流工具平滑迁移的项目管理平台就变得重要,比如 PingCode,它主要服务中大型企业及百人以上组织,能把验收标准作为结构化字段管理,把状态流转配置成强制留痕,这对国产替代和流程规范化都是比较务实的选择。
关键在于:工具的价值不是替代判断,而是把判断逻辑变成不可绕过的动作。当"不填验收结论就无法流转状态"成为系统的硬约束,流程才真正落地。

取舍原则:验收做到什么程度才算够
框架讲完,最后一个问题是:验收到底要做到什么程度?做太少会出事,做太多会拖慢节奏。我的取舍原则如下。
1. 按任务风险等级决定验收深度
不是所有任务都值得用三层验证全跑一遍。我的做法是按影响面分三级:
| 风险等级 | 判断依据 | 验收深度 | 留痕要求 |
|---|---|---|---|
| 高 | 涉及资金、核心数据、对外接口 | 三层全跑,边界必测 | 完整验收记录+相关方同步 |
| 中 | 影响主流程但可回滚 | 标准层+边界层抽查 | 书面结论 |
| 低 | 文案、样式、内部工具 | 标准层即可 | 简记录 |
关键不是每件事都严,而是把严谨用在刀刃上。全都严,等于没有重点;全都不严,等于没有验收。
2. 在"验证成本"和"漏验风险"之间找平衡点
有些边界场景的验证成本极高,比如需要构造百万级数据才能复现的性能问题。这时候就要判断:这个风险的期望损失,是否大于验证成本?
我的经验是:能被自动化脚本覆盖的边界,一定要做;需要大量人工构造且发生概率极低的,可以记录风险并做监控,而不是强行验证。验收的目标是管理确定性,不是追求零风险。
3. 当进度和验收冲突时,怎么取舍
这是每个产品经理都会遇到的时刻:上线时间卡死,但验收还有没过的项。我的原则是区分"可接受的已知风险"和"不可接受的未知风险"。
如果某个标准没过,但你已经清楚知道问题在哪、影响范围多大、有回滚或监控兜底,那这是一种"已知风险",可以带风险上线并明确记录。如果某个标准没过,而你根本不知道会出什么事,那就是"未知风险",必须阻断。带已知风险上线是决策,带未知风险上线是赌博,这两者的区别就是产品经理的专业性所在。

结语:确认完成是一种可以被设计出来的确定性
写到这里,我想回到开头那个"群里一句 OK"的场景。那件事之后,我给自己定了一条规矩:任何我负责的任务,如果没有一段写清楚"按什么标准、验了什么、结论如何"的记录,我就不认为它完成了。这条规矩看起来是给自己加负担,实际上是帮我省下了大量事后救火的时间。
任务验收这件事,方法论不难,难的是把它变成一个稳定的、不依赖个人状态的机制。标准前置让判断有依据,边界追问让判断更全面,留痕让判断可追溯。这三件事做到,返工自然会少,团队对"完成"这个词的信任度也会重建。
如果你现在就想动手,我建议从最小的动作开始:下一次提测,别急着回"OK",先写一段验收结论,按什么标准、验了什么、结论是什么。坚持一个月,你会看到变化。等到团队规模变大了,再考虑用支持私有化部署、能平滑迁移的项目管理平台把逻辑固化下来,让流程自己跑起来。验收做得好,不是让流程变重,而是让不确定性变少。

常见问题解答(FAQ)
1. 任务验收的“完成标准”到底应该在什么阶段定下来?
我之前一直觉得验收是开发提测之后的事,需求评审时把功能点讲清楚就行了。结果上个版本上线,开发说“按需求做完了”,我一看发现埋点没加、空状态没处理,双方都不认账。我就很困惑,这个标准到底该谁定、什么时候定?
完成标准必须在需求评审阶段就以书面形式定下来,而不是等提测。具体做法是在需求文档里单独加一节“验收标准(DoD)”,用可验证的语句写清三件事:功能范围(哪些页面、哪些按钮、哪些状态)、边界条件(空数据、超长文本、无网络、权限不足时分别显示什么)、完成定义(是代码合并算完成,还是灰度通过算完成)。
判断依据是:任何一条无法用“是/否”回答的验收项都算没写清。评审结束时让开发和测试各回一句“我确认这份 DoD 无异议”,留痕在文档评论或群消息里,后续扯皮时这就是唯一依据。
2. 验收时怎么判断一个任务是真的做完,而不是开发说做完?
我遇到过好几次,开发说‘功能都好了’,我点了几下没发现问题就点了通过,结果测试回归时冒出一堆边界问题,最后背锅的还是我。我不想每次都靠感觉去点,但又不知道有没有一套能落地的判断顺序。
用三层验证代替‘点几下看看’:第一层是功能层,对着 DoD 逐条打勾,缺一项不进入下一层;第二层是边界层,重点看空状态、异常提示、并发或重复提交、权限切换这四类场景,这些是返工高发区;第三层是留痕层,验收结论必须落到系统状态变更或书面确认上,口头说‘可以了’不算数。
判断依据是:如果一个问题你能在验收阶段用 5 分钟发现,流到线上后修复成本通常是它的十倍以上。实操上建议把这三层做成一张固定的验收清单模板,每次验收直接照单勾选,避免凭记忆漏项。
3. 验收过程中发现的问题,怎么分级和处理才不至于拖垮排期?
我最头疼的是验收一开就冒出十几个问题,开发和测试都说自己那块没问题,排期又卡死了。全打回去重做不现实,放过又怕上线出事。我想知道有没有一套分级口径,能让团队快速达成一致。
建议在验收前就和团队约定三档分级口径:阻断级指主流程走不通或数据错误,必须当场打回、不进入上线;重要级指非主流程但有明显体验或逻辑问题,允许带条件通过并约定修复时间点;建议级指文案、样式、交互细节,进 backlog 排后续版本。
判断依据是看这个问题是否影响核心用户完成核心动作,影响就往上提一档,不影响就往下压一档。落地时把分级写进验收清单的固定列,每个问题当场标级并记录负责人和截止时间,避免会后再吵。这样做的价值是把‘要不要返工’从情绪争论变成规则判断。
4. 验收通过之后还需要做什么才算真正闭环?
我以前验收完就默认这事结束了,结果过两周业务方问某个需求上没上,我翻了半天聊天记录才找到结论。还有一次验收通过后业务又提了新需求,开发说这是变更要重新排期,搞得很难看。我想知道验收之后到底还有哪些动作不能省。
验收通过后至少要做三件事才算闭环。第一,结论同步:把验收结论、遗留问题、分级和处理时限整理成一条消息,同步给开发、测试、业务方,避免只有验收人知道结果。第二,需求变更切分:验收通过即视为该任务基线冻结,后续新诉求一律走变更流程重新评估,不要口头答应塞进当前版本,这是防止范围蔓延的关键。
第三,归档与复盘:把本次验收清单、问题记录、DoD 文档归档到项目空间固定目录,版本结束后花十分钟复盘哪类问题重复出现,下个版本直接写进前置检查项。判断依据是:验收的价值不只是这次通过,而是让下一个版本的验收成本更低。
核心关键词
文章包含AI辅助创作:任务验收如何做好确认完成?产品经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451924
读者评论
文章里那个“群聊一句OK”型验收太真实了,我们团队就是这样,测试说主流程过了产品就回OK,结果上线三天两头出问题。后来强制要求产品在系统里写验收结论才好转,光靠嘴说真不行。
三层验证框架里边界层这点很有共鸣。测试确实只测设计好的用例,极端输入和依赖失效这些场景,产品经理不去追问就没人管。我们上次导出超时就是没考虑数据量上限,标准层过了边界层漏了。
把验收标准写进需求模板这个做法我特别认同。我们之前就是需求写“支持导出”,验收时开发问验什么,双方都懵。后来要求需求必须写清楚字段、格式、响应时间这些量化指标,验收才有抓手,扯皮少了很多。
变更不重验那个误区确实破坏力最大。我们有个模块验收通过后,开发顺手改了个小逻辑没走流程,结果影响了下游对账。文章说任何触及已验收逻辑的变更都要轻量验收,这个判断原则很实用,但执行起来需要团队有共识。
文章提到用工具强制留痕这点很关键。口头确认的问题不是不严肃,是出事后没法追溯,复盘都没依据。我们后来在项目管理工具里加了待验收状态,产品经理不手动确认流转不过去,验收说明也必须写,慢慢就成习惯了。
