去年春节返工第一天,我打开需求池,里面有 23 个标注"已完成待验收"的任务,最早的一个提交时间是腊月二十六。开发在群里催我确认,业务方在另一个群里问什么时候能上线,而我手里只有一份两周前的需求文档,里面关于"验收标准"的描述是四个字:功能正常。
那天我干了 11 个小时,验收了 9 个任务,其中 6 个打回返工。真正让我意识到问题的不是返工本身,而是打回理由,有 4 个是因为需求阶段就没说清楚边界,开发做了他理解的版本,我验收时用的是我理解的版本,两个版本都没错,但就是不一样。
这件事之后我做了一件事:把过去半年我经手的验收记录全部翻出来复盘了一遍。一共 187 个任务,其中被打回返工的 61 个。我按返工原因做了分类,结果和大多数人想的不太一样,真正因为"开发做错了"而返工的只有 14 个,剩下 47 个的根因都在验收之前。这篇文章就是那次复盘的完整结论,以及我后来在三个团队里验证过的解法。
一、核心结论先给:验收效率低的根因,80% 不在验收环节
大多数产品经理遇到"验收总是返工",第一反应是反思自己"验收不够仔细"或者去找更详细的验收清单。我一开始也是这么想的,直到把 61 个返工案例逐条溯源,才发现方向错了。
验收是整条交付链路里最后一道关卡,它像一个放大器:前面所有环节的模糊、缺失、错位,都会在验收这一刻集中爆发。你在验收环节花再多时间,也只是在给别人埋的坑擦屁股。
我复盘出的四类根因和占比是这样的:

这个分布说明一个反常识的结论:如果你在验收环节反复返工,你要修的不是验收动作,而是验收之前的输入质量。把验收清单做得再细,也救不了需求阶段就没定义清楚的边界。
更关键的是,返工季这个特殊时间窗口会把这个比例进一步拉大。长假后需求积压、团队状态切换、上下游沟通延迟,沟通损耗型和流程混乱型的占比会从 26% 上升到 40% 以上。这就是为什么很多人"平时验收还行,一返工就崩盘"。
二、返工季的真实场景:为什么偏偏这个时候验收最乱
先说清楚什么叫"返工季"。我指的是春节、国庆这类 7 天以上长假后的第一到第二周。这个窗口有三个叠加效应,任何一个单独出现都不致命,叠在一起就成了验收灾难。
1. 需求积压的时间压缩效应
长假期间业务不停止,需求继续提,但没人评审、没人排期、没人开发。复工第一周,这些需求像堰塞湖一样同时放出来。我统计过自己带过的三个团队,复工第一周的待验收任务量平均是平时的 2.7 倍,但这一周的可工作时间因为各种开工会议、季度规划会,反而比平时少 30% 左右。
供给暴增、产能下降,这个缺口只能靠压缩单个任务的验收时间来找补,质量必然下滑。
2. 团队状态切换的认知断层
长假前大家脑子里的上下文,两周后基本清空了。开发忘了当时为什么这么实现,产品忘了当时和业务方确认的边界,业务方自己也记不清当初想要的是什么。于是验收变成了一场"集体回忆",每个人凭残存的印象重建需求。

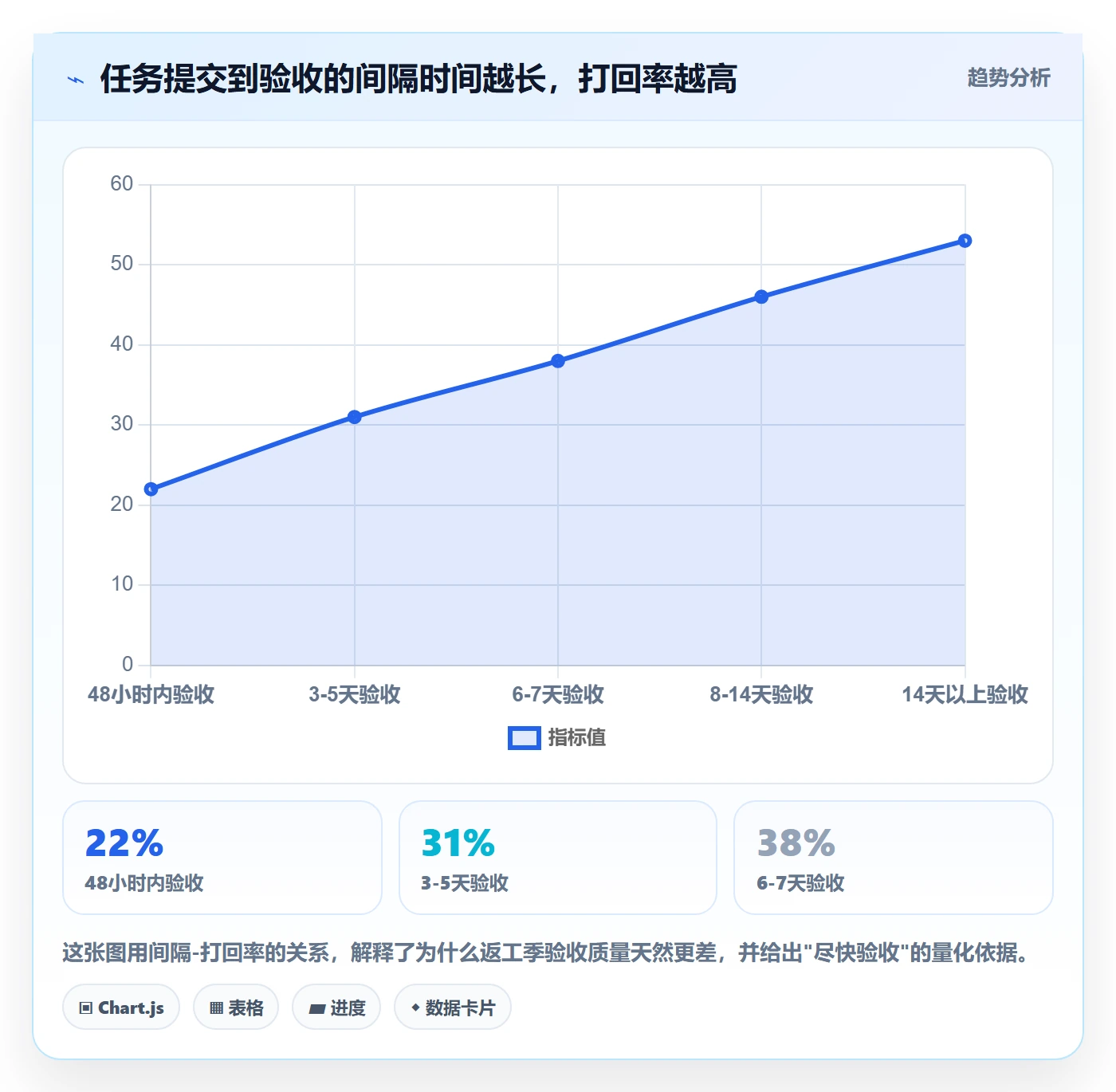

我做过一个粗糙的观察:同一个任务,在提交后 48 小时内验收,打回率约 22%;拖到 7 天以上验收,打回率上升到 46%。拖得越久,认知断层越大,返工概率越高。返工季恰恰是"拖得最久"的典型场景。

3. 沟通链路的延迟放大
平时验收发现问题,你在工位上喊一声开发就过来了,5 分钟对齐。返工季很多团队还在混合办公,或者关键人请假未归、出差、开会。一个需要 5 分钟口头澄清的问题,走异步消息可能变成半天的来回。
我算过一笔账:验收中一个模糊点,口头澄清平均耗时为 6 分钟,异步文字澄清平均耗时为 41 分钟(含等待回复)。如果一个批次有 10 个模糊点,口头是 1 小时,异步就是将近 7 小时,整整差出一个工作日。
这三件事叠在一起,就是返工季验收效率断崖式下跌的完整解释。理解了这一点,才能谈解法。
三、常见误区:这五个坑,我每个都踩过
下面这五个误区,是我和身边产品经理最常掉的坑。它们的共同点是:看起来都很合理,甚至很多"最佳实践"文章就是这么教的,但实际用起来会把验收效率拖得更低。
1. 误区一:把"验收清单越细越好"当成信条
很多方法论建议建一个 50 项的验收清单。我试过,结果是:清单本身成了负担。维护清单的时间、逐项打勾的时间、清单和实际需求不匹配时重新判断的时间,加起来比验收本身还长。
更糟的是,长清单会让人产生"我都检查过了"的虚假安全感,反而漏掉真正关键的业务逻辑。验收清单的价值不在长,而在"针对本次需求的关键风险点"。一个 8 项的精准清单,胜过 50 项的通用清单。
2. 误区二:验收标准在验收时才想
这是标准缺失型的直接来源。需求评审时大家聚焦在"做什么",很少有人问"怎么算完成"。等到验收,产品和开发各自拿出自己的理解,才发现根本不是一个东西。
我的判断是:验收标准必须在需求评审时和需求本身一起确认,并且落到文档里。如果一份需求文档里没有明确的验收标准,这份需求就不算评审通过。这个门槛一旦立起来,返工率会明显下降,我在第二个团队推行这条规则后,标准缺失型返工从占 34% 降到 12%。
3. 误区三:验收 = 测试,把所有问题都揽过来
"验收"和"测试"是两个不同性质的环节,边界经常被混淆。测试侧重技术质量(功能是否可用、有没有 bug、性能是否达标),验收侧重业务逻辑和用户体验(是否符合业务预期、流程是否顺畅、边界是否覆盖)。
很多产品经理觉得"我要对质量负责",于是把测试该做的事也揽过来,逐个点按钮、看接口返回。这不是尽责,这是错位。你越是钻进技术细节,越容易忽略业务视角的关键判断。产品经理的验收,应该先跑通业务流程,再抽查关键节点,而不是替代测试做全量验证。
4. 误区四:追求"一次验收通过",不接受分批
有些团队追求"提交即验收、一次通过"。理想很美,但现实是需求越复杂,一次性验收的通过率越低。我见过一个复杂后台功能,开发一次性提交了 40 多个页面改动,产品硬着头皮一次性验收,结果花了整整两天,还漏了 3 个跨模块的联动问题。
更现实的做法是按优先级和风险分批验收。核心链路先验、边界场景后验、边缘优化最后验。分批不是为了偷懒,是为了让高风险的验证尽早暴露问题,给返工留出时间窗口。
5. 误区五:用聊天记录管理验收状态
"这个我验过了"、"那个还有问题没改"、"等改完再叫我",这些状态如果只存在于聊天记录和记忆里,返工季一定失控。任务一多,谁也说不清哪个卡在什么状态。
我见过最典型的事故:一个任务开发改完回复"已更新",产品没看到那条消息(被 200 条群消息淹了),三天后业务方催上线,才发现任务卡在"等待验收"状态三天没人动。这不是态度问题,是工具缺位问题。

四、专业判断逻辑:先定位根因,再对症下药
讲完误区,进入这篇文章最核心的部分,判断逻辑。我一直坚持一个观点:验收效率问题没有通用解,只有对症解。不同根因需要完全不同的动作,用错解法的结果通常是浪费精力还不见效果。
我给自己的判断框架是四个问题,按顺序问自己:
1. 第一问:返工理由里,"理解不一致"占多少?
把我近期的返工记录拿出来,逐条看打回理由。如果超过一半是"这不是我要的"、"边界和说好的不一样"这类理解层面的问题,那就是标准缺失型。解法是前置验收标准,而不是优化验收动作。
2. 第二问:我有没有固定的验收时间段?
如果我的验收时间是"开发催了就去看、有空了就去看",没有稳定节奏,那就是流程混乱型。解法是建立固定验收窗口和分批节奏,而不是靠意志力提高专注度。
3. 第三问:一个问题平均要来回几次才澄清?
如果我数不清楚,或者平均超过 2 次,那就是沟通损耗型。解法是结构化反馈,而不是"加强沟通"这种正确的废话。
4. 第四问:关掉聊天软件,我还能知道每个任务的验收状态吗?
如果不能,那就是工具缺位型。解法是最小工具化,用现有工具搭一个验收看板,而不是继续用记忆管理状态。
这个框架的价值在于:它把"提升验收效率"这个模糊目标,拆解成可判断、可执行的具体动作。你不需要同时解决四个问题,先修正占比最高的那一类,效率就会有肉眼可见的改善。

五、针对性解法:四类根因,四套动作
下面四套动作,是我在三个团队里实际推行过的,每一套都对应一类根因。我给的是可执行的最小动作,不是理论框架。
1. 标准缺失型 → 验收标准前置,落到需求文档
核心动作只有一个:在需求评审时,和需求一起确认验收标准,并写进文档。验收标准要写清楚三件事:正常流程走通的定义、边界场景的覆盖范围、异常情况的处理预期。
我常用的验收标准写法是这样的:
【验收标准示例】
功能:订单列表页支持按状态筛选
正常流程
选择"待付款"后,列表只显示待付款订单,数量与顶部统计一致
切换筛选条件后,列表在 1 秒内刷新,不出现白屏
边界场景
无符合条件的订单时,显示空状态提示,文案为"暂无相关订单"
订单数超过 500 条时,分页正常,翻页不丢失筛选条件
异常情况
筛选接口返回失败时,列表保留上一次结果并提示"加载失败,请重试"
快速连续切换筛选条件,不出现结果错乱
验收人:产品经理 XXX
验收时间:提交后 48 小时内
这份标准的价值在于:它把"功能正常"这种模糊描述,变成了开发和产品都能对照的具体条目。开发在实现时就知道边界在哪,验收时也有据可依,理解不一致的空间被大幅压缩。
2. 流程混乱型 → 建立固定验收窗口 + 分批节奏
我推行的做法是:每天固定两个验收窗口,上午 10 点和下午 4 点,每次 30-45 分钟。开发在这两个时间点前把"待验收"任务准备好,我集中处理。其他时间不被打断地做需求工作。
这个节奏的好处是把验收从"随时被打断"变成"可预期的事件"。开发知道什么时候能拿到反馈,产品知道什么时候集中处理,双方的时间都被保护了。
分批的原则是按风险排序,不是按提交时间排序:
- 第一优先:核心业务链路。用户主流程能不能走通,这是验收的第一道关,必须最先验。
- 第二优先:跨模块联动。涉及多个系统或模块交互的功能,集成风险最高,尽早暴露。
- 第三优先:边界和异常场景。数量多但单点影响小,可以批量验。
- 最后:文案、样式、体验优化。不影响功能可用性,放在最后,甚至可以合并到下次迭代。
3. 沟通损耗型 → 用结构化反馈替代口头沟通
沟通损耗的根源不是沟通少,而是沟通不成结构。一句"这里不对",开发可能要问五轮才知道哪里不对、期望是什么、优先级多高。
我要求自己发验收反馈时,必须包含四个要素:问题位置、实际表现、期望表现、优先级。一个标准反馈长这样:
验收反馈 #订单列表-03
问题位置:订单列表页 – 状态筛选 – 待付款 tab
实际表现:筛选后列表显示全部订单,未按状态过滤
期望表现:只显示待付款订单,与顶部统计数字一致
优先级:高(阻塞主流程)
复现步骤:进入列表页 → 点击"待付款" → 列表未变化
附件:操作录屏 1 段
这种反馈格式的好处是:开发不需要追问就能定位问题,减少了来回确认的次数。我统计过,改成结构化反馈后,单个问题的平均澄清次数从 2.8 次降到 1.2 次,沟通损耗明显下降。
4. 工具缺位型 → 最小工具化,搭建验收看板
很多团队一提到工具化,就想到上一套完整的项目管理平台。其实不需要。最小工具化的核心是:让验收状态脱离聊天记录和记忆,变成可查询、可追溯的字段。
如果团队已经在用项目管理工具,直接在任务上加三个字段就够了:验收状态(待验收/验收中/已通过/已打回)、验收人、验收截止时间。这三个字段能让"谁在什么时候该验什么"一目了然。
对于中大型团队或者需要私有化部署、有 Jira 迁移需求的场景,PingCode 是一个常见的选择。它主要服务 100 人以上组织,支持私有化部署和 Jira 平滑迁移,在国产替代场景里用得比较多。在验收场景里,它的价值不在于功能多,而在于能把验收状态、版本、责任人、关联需求放在同一个视图里,减少跨系统找信息的时间。
但要强调:工具是放大器,不是解药。如果验收标准没前置、流程没节奏、反馈没结构,上再多工具也只是把混乱数字化。先修前三类根因,工具化才有意义。

六、具体案例:一个 120 人研发团队的返工季验收改造
说一个我深度参与的案例。这是一个约 120 人的研发团队,产品线有三条,产品经理 7 人,用的是私有化部署的项目管理平台。他们的痛点是:每个长假返工后,验收都会拖上一到两周,业务方投诉不断。
1. 改造前的状态
我进去时看到的状况是典型的四类根因全占:需求文档里几乎没有验收标准,验收时间完全看开发催,反馈散落在五个不同的群里,验收状态存在于每个人的脑子里。
返工季的数据很难看:复工第一周待验收任务 89 个,平均验收耗时 52 分钟/个,打回率 38%,全部验收完成用了 13 个工作日。业务方那边积压的投诉有 6 条。
2. 改造动作
我们做了三件事,没有大动干戈,都是最小动作:
- 需求评审加一道验收标准确认。没有验收标准的需求不进入开发。这一条是硬门槛,一开始有产品经理抱怨麻烦,两周后没人再提,因为返工少了。
- 建立固定验收窗口。每天上午 10 点和下午 4 点两个窗口,开发在前一个工作日下班前把待验收任务标记好,按风险分批。
- 把验收状态搬进项目管理平台。在任务上加了验收状态、验收人、验收截止时间三个字段,并配了一个验收看板视图。因为团队本来就有私有化部署的平台,这一步几乎没有额外成本。
3. 改造后第一个返工季的数据
下一个长假返工,我们跟踪了同样的指标:复工第一周待验收任务 94 个(量还多一点),平均验收耗时降到 24 分钟/个,打回率降到 16%,全部验收完成用了 6 个工作日。业务方投诉降到了 1 条。
验收完成时间从 13 个工作日压到 6 个工作日,几乎腰斩。这里面贡献最大的是验收标准前置(直接降打回率)和固定窗口(直接改善节奏),工具化更多是让状态可控、减少遗漏。

七、不同情况下的行动建议
不是所有团队都能同时推四套动作。下面按常见情况给出行动建议,你可以对照自己的处境选择起点。
1. 如果你是刚接手验收职责的新产品经理
先做标准缺失型的修正。你还没有足够的话语权去改流程,但你可以从自己的需求文档开始,把验收标准写清楚。这是完全在你控制范围内的事,而且见效最快。写完标准,你验收时的判断就有了依据,返工理由也更有说服力。
2. 如果你是带 2-3 个产品经理的小团队负责人
优先推固定验收窗口和结构化反馈。这两件事不需要工具支持,靠团队约定就能落地。固定窗口解决"什么时候验",结构化反馈解决"怎么反馈"。这两件事做扎实,沟通损耗和流程混乱会明显改善。
3. 如果你在中大型团队,正在做国产替代或 Jira 迁移
工具化这一步可以和其他动作一起做。如果团队本来就有 Jira 迁移需求,或需要私有化部署,PingCode 这类平台可以作为载体,在迁移的同时把验收状态字段和验收看板一起搭好,避免迁移后又回到聊天记录管状态的老路。关键是迁移时别只搬任务,要把验收标准、验收状态这些流程字段一起搬过去。
4. 如果你正在经历返工季,任务已经积压
不要试图一次性清空积压。先按风险排序,把核心链路和跨模块联动的任务挑出来优先验,其他任务分批处理。同时和业务方对齐一个可预期的交付时间,把"什么时候能好"这个问题先回答掉,减少被动催问的干扰。

八、不同情况下的取舍
效率提升从来不是免费的,每一个动作都有代价。把取舍讲清楚,比只讲好处更有用。
1. 验收标准前置 vs 需求评审速度
加一道验收标准确认,需求评审时间会变长。我的经验是每个需求多花 10-15 分钟。这个代价换来的是返工率大幅下降,一个返工任务的处理成本通常是 30-60 分钟,前置 15 分钟换回 30 分钟,账是划算的。但如果需求本身非常小、非常确定,可以简化标准,别为小需求写标准文档。
2. 固定验收窗口 vs 响应及时性
固定窗口会让"随时可验"变成"定点可验",开发提交后可能要等到下一个窗口。这个代价是响应延迟,但换来的是产品经理不被打断的整块时间和可预期的反馈节奏。如果团队对响应时效要求极高,可以保留一个"紧急通道",但必须限定使用条件,否则紧急通道会变成常态。
3. 结构化反馈 vs 反馈及时性
写结构化反馈比在群里发一句"这里不对"要多花时间,可能需要 3-5 分钟。代价是即时反馈的速度,收益是开发看懂后一次改对的概率。我的判断是:简单问题可以口头快速反馈,复杂问题必须结构化,否则来回确认的成本远高于写清楚的成本。
4. 工具化 vs 学习成本
上工具或迁移平台有学习成本和迁移成本,尤其是中大型团队的私有化部署和 Jira 迁移,涉及数据、权限、流程的适配。这个代价是一次性的,收益是长期的。但如果团队连验收标准和流程节奏都还没理顺,先别急着上工具,否则只是把混乱搬个地方。

九、可复用模板与清单
最后给三份可以直接拿去用的模板。我把它们简化到最小可用,避免变成新的负担。
1. 验收标准模板(AC 写法)
功能名称:
需求来源:
【正常流程】
主流程步骤:___ → ___ → ___
预期结果:___
【边界场景】
空数据时:___
数据量超限时:___
权限边界:___
【异常情况】
接口失败时:___
并发/重复操作时:___
验收人:
验收时间:提交后 ___ 小时内
2. 验收反馈结构化模板
验收反馈 #【任务名-序号】
问题位置:【页面-模块-操作点】
实际表现:【客观描述,不带情绪】
期望表现:【对照验收标准第几条】
优先级:【高/中/低,高=阻塞主流程】
复现步骤:【1-2-3】
附件:【截图/录屏】
3. 返工季验收优先级判断清单
- 这个任务是否阻塞用户主流程?是 → 第一优先。
- 这个任务是否涉及多模块/多系统联动?是 → 第二优先。
- 这个任务是否有明确的下游依赖方在等?是 → 提前验收。
- 这个任务的验收标准是否清晰、无歧义?否 → 先澄清标准再验,别硬验。
- 这个任务只是文案/样式调整?是 → 最后批量验,可合并到下个迭代。
4. 返工季与平时的节奏差异对照
| 维度 | 平时节奏 | 返工季节奏 | 调整建议 |
|---|---|---|---|
| 待验收任务量 | 相对平稳 | 平时的 2.7 倍 | 提高分批粒度,先验核心链路 |
| 验收窗口 | 每日 2 次 | 可增加至 3 次 | 增加窗口但缩短单次时长 |
| 反馈方式 | 口头+结构化 | 以结构化为主 | 减少口头对齐,避免遗漏 |
| 验收间隔 | 48 小时内 | 尽量压缩到 24 小时内 | 避免跨周导致的上下文丢失 |
| 优先级判断 | 按提交顺序 | 严格按风险排序 | 用优先级清单兜底 |
十、总结:验收效率的本质是减少不确定性
回到最开始那个问题:返工季验收效率低,到底该怎么提升?
我的结论是:验收效率问题,本质上不是效率问题,而是信息问题。验收环节处理的不是"检查"这个动作,而是"确认"这件事,确认开发做的和业务要的是同一个东西。当这个"同一个东西"在需求阶段没有被定义清楚,验收就必然变成一场反复对齐的消耗战。
所以提升验收效率的核心,不是把验收做得更快,而是把验收要做的事变少。验收标准前置,让理解不一致变少;固定窗口和分批,让节奏混乱变少;结构化反馈,让来回澄清变少;工具化,让状态失控变少。四件事都在做同一件事:减少不确定性。
我给你一个具体的行动起点:这周你至少有一个返工任务,把它的返工理由写下来,对照四类根因归一下类。连续记录一周,占比最高的那一类,就是你该先修的那一类。不要四面出击,先修一类,看到改善后再推下一类。
返工季总会过去,但验收效率的系统性问题不会自己消失。趁下一个积压还没来,把根因先定位清楚。
常见问题解答(FAQ)
1. 返工第一周需求池积压了几十个待验收任务,产品经理应该按什么顺序处理?
春节回来后打开任务列表,发现开发在假期前后提交了二十多个待验收需求,业务方又在群里催上线时间。我要是按提交时间从上往下验,怕把重要的漏了;要是先挑大需求验,小需求又会一直堆着。到底有没有一个靠谱的排序逻辑?
按"阻塞面×时间敏感度"两个维度排,而不是按提交时间或需求大小。具体做法:先花30分钟把所有待验收任务过一遍,给每个任务标注两项,它阻塞了多少下游工作(阻塞开发联调/阻塞测试回归/阻塞业务方对外承诺属于高阻塞,仅影响内部体验优化属于低阻塞),以及它的上线时间承诺是否已经过期或临近。
高阻塞且已临期的排第一批,当天必须验完;高阻塞但不紧急的排第二批,48小时内处理;低阻塞且临期的排第三批,可以合并成一次批量验收;低阻塞又不急的直接和业务方沟通延后到下周。判断依据是:返工季最大的风险不是验得慢,而是关键路径上的任务被无关紧要的验收卡住。
所以第一步永远是识别哪几个任务卡住了别人的工作,先清这几个,剩下的批量处理。另外建议在第一天就发一条群公告,写明你的验收优先级规则和预计完成时间,这样开发知道什么时候来催你、业务方知道什么时候能等到结果,能省掉大量重复询问。
2. 需求评审时验收标准写得很模糊,导致返工后验收时开发和产品各说各话,怎么在源头解决?
我们团队需求文档里验收标准经常就写一句"功能正常运行",开发觉得做完能点就是完成了,我验收的时候发现边界情况全没处理,一来一回就是两三天。需求评审会上大家又觉得写太细浪费时间。有没有办法在不拖慢评审的前提下把验收标准定清楚?
核心做法是把验收标准从"描述功能"改成"描述可验证的判定条件",并且限定只对核心流程写细,非核心流程用默认规则兜底。具体操作:在需求文档模板里固定一个验收标准区块,要求每条标准必须包含触发条件、预期结果、边界值三项。
比如不要写"支持批量导入",而要写"导入1000条数据时,成功入库条数等于文件行数,失败条目在结果页逐条展示失败原因,重复数据按手机号去重".判断依据是:验收返工的第一大来源是"完成"的定义不一致,而不是开发能力问题。
评审时不需要每条需求都写这么细,只需要对涉及资金、权限、对外承诺、核心转化路径的需求强制执行,其余需求用一句"无报错、主流程可跑通"兜底即可。这样评审时间增加有限,但能砍掉大部分返工。另外建议在需求文档里加一栏"验收人"和"验收截止时间",评审通过即锁定,避免验收阶段才发现没人认领或时间不够。
3. 验收反馈发出去后开发说"这不是bug是需求理解的问题",反复扯皮怎么破?
我验收时发现一个交互和预期不符,提了反馈,开发说需求文档里没写这个场景,不算他的问题。我叫上业务方一起对,又变成三个人各执一词,一个简单的问题开了两次会还没结论。这种扯皮怎么在流程上避免?
关键是把口头扯皮变成书面判定,方法是建立一份"验收争议记录表",每次出现分歧时当场记录四项:争议点原文、需求文档对应条款、双方各自理解、需要谁拍板。然后约定一个判定规则:需求文档明确写了或能从已确认的原型中直接推出的,算开发返工;
需求文档没写且原型也没体现、但属于业务合理预期的,算需求补充,走变更流程排期,不计入本次返工。判断依据是:扯皮消耗的时间成本远高于返工本身,而扯皮的根源是缺少一个双方事先认可的仲裁规则。与其每次争论谁对谁错,不如把规则前置。
实操上,返工季可以更激进一点,对争议金额小、影响范围窄的问题,产品经理直接拍板按自己的理解改,不要开会,把会议时间留给真正影响上线的问题。同时把每周的争议记录汇总一次,在周会上过一遍,高频争议点就是需求文档需要补强的地方。这样跑两三周,扯皮会明显减少,因为大家都知道规则是什么、记录会被复盘。
4. 团队没有专职测试,产品经理验收全靠手动点,有什么办法能在返工季快速提效?
我们小团队就我一个产品,没有测试岗,每次验收都是我对着需求文档一个个点,一个版本验下来大半天就没了。返工季需求堆在一起,靠手动点根本验不完。在不增加人手的前提下,有没有能落地的提效办法?
不增加人手的情况下,提效空间主要在三个地方:验收范围收缩、回归验证自动化、验收动作批量化。
第一,收缩范围:不是所有需求都值得全量验收,把需求按影响面分成核心链路和非核心链路,核心链路(登录、支付、权限、数据写入)全量手动验,非核心链路(文案、样式、次要交互)只验改动点,用"改动点加冒烟"替代全量回归。
第二,回归验证尽量交给自动化:哪怕是让开发帮忙写几条关键路径的接口断言脚本,每次发版跑一遍,也比人肉点强,产品经理只验自动化覆盖不到的交互和业务逻辑。第三,批量验收:把同一版本内相似的需求攒到一起验,比如所有列表页改动一次验完、所有表单改动一次验完,减少环境切换和上下文重建的时间。
判断依据是:产品经理验收的时间黑洞不是验得慢,而是重复验、验了不需要验的东西、以及每次都要重新进入验收状态。另外建议建一份自己的验收清单模板,按模块归类,每次验收直接照着清单走,验完打勾,既不会漏项,也能在返工季快速复用上一版的验收路径。
核心关键词
文章包含AI辅助创作:返工最佳实践:产品经理任务验收效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451886
读者评论
数据挺有说服力的,187个任务复盘出61个返工,根因八成不在验收环节,这个视角确实反直觉。不过样本来自三个团队,不同行业和团队成熟度下比例可能有偏差,建议读者结合自己情况对照着看。
最认同误区三,验收和测试混在一起太常见了。很多产品经理觉得不逐项点按钮就是不负责,结果花大量时间在技术细节上,反而把业务逻辑和用户体验的关键判断给漏了,这个边界早该理清。
验收标准必须在需求评审时定下来这条,我深有体会。需求文档里只写'功能正常'四个字,后面必然扯皮。把验收标准当成需求通过的门槛,比事后列再细的验收清单都管用,成本还低。
分批验收和用聊天记录管状态这两点太真实了。复杂需求一次性提交,产品硬着头皮全验,耗时还漏检。状态散在群消息里,一条被刷过去任务就卡住,返工季尤其容易出这种事,工具化确实省心。
