我做过一个统计:过去三年我参与或旁听过 47 次项目验收会,其中真正因为"技术不过关"卡住的不到 5 次,其余 42 次卡壳的原因惊人地一致,没人说得清上一次验收到底验了什么、谁确认的、当时的标准是什么。更离谱的是,这 47 次里,有 11 次出现了"同一件事验收了两遍以上"的情况,PMO 每次都要重新拉人、重新对标准、重新走一遍流程。这篇文章要讲的,不是"验收记录很重要"这种废话,而是一套我实际用过、能直接把验收返工率往下压的记录设计方法,以及背后的判断逻辑和可复用模板。
一、先给结论:验收记录不是留痕工具,而是验收效率的"前置约束"
绝大多数 PMO 把验收记录当成流程末端的一个"留痕动作",验收做完了,补一张表,归档,完事。这个定位错了,而且错得很彻底。我的核心判断是:验收记录的设计质量,决定了验收本身的效率上限。它不是记录"验收发生了什么",而是提前约束"验收该按什么标准发生"。
为什么这么说?因为验收效率低,本质上不是"记录慢",而是三件事在拖后腿:标准不明确导致反复确认、信息不同步导致重复验收、结论不可追溯导致责任扯皮。这三件事,全部可以在验收记录这个载体上解决,前提是你把它当"设计工具"而不是"归档工具"用。
我见过一个很典型的对比。同一个集团下两个事业部,A 事业部的验收记录模板有 23 个字段,每次验收前 PMO 要花半天对字段;B 事业部只有 8 个核心字段,但每个字段都强制"验收标准"和"实际结果"成对出现。结果 B 事业部的验收一次通过率明显高于 A,而且 PMO 汇总验收状态的时间从"每项目 2 小时"降到"每项目 20 分钟"。字段越少、约束越准,效率反而越高,这是反直觉但反复被验证的结论。
核心结论:验收记录要解决的不是"记下来",而是"让验收标准在记录模板里就被锁死"。记录模板设计得好,验收会开得短、返工少、扯皮少。

二、背景与真实场景:验收效率为什么这么难提上去
1. 验收记录失效的三个典型现场
在讲方法之前,先把"失败长什么样"说清楚。我复盘过的大量案例里,验收记录失效基本逃不出下面三种场景,而且它们经常同时出现。
(1)标准模糊:记录写了,但没人能判定"通过与否"。最典型的一句话是"功能基本正常,验收通过"。但"基本正常"是什么?谁定义的?下一个人接手时,看到这句记录完全无法判断当时的验收边界。这种记录等于没记,反而制造了一种"已经验收过"的假象,第二次验收时争议更大。
(2)记录与任务脱节:验收时才补记录,信息已经失真。很多团队的验收记录是在验收会现场或会后补的。补的时候,凭的是记忆和印象,而不是任务执行过程中的真实状态。这时候记录的不是"验收事实",而是"对验收的回忆"。一旦后续出现分歧,这份记录的可信度极低。
(3)模板不统一:每个项目一套,PMO 汇总成本极高。项目各自为政,A 项目用 Excel、B 项目用文档、C 项目在任务管理系统里填几条。PMO 想看全局验收状态时,需要人工合并、人工比对字段,光是把数据对齐就要花掉大半天。这不是效率问题,这是记录体系缺失的问题。

2. 验收效率的本质:不是记录快,而是少返工
大多数 PMO 一提"提升验收效率",第一反应是"让记录动作更快",用在线表格、用系统、用模板套用。这些都对,但它们解决的是"记录速度",不是"验收效率"。验收效率的本质,是一次通过率。一次通不过,就要拉第二次会、第二次评审、第二次确认,这才是真正吃掉团队时间的黑洞。
所以我给"验收效率"下的定义是:单位任务从进入验收状态到结论确定,所需的总人时,以及这个过程中发生返工/复验的比例。按这个定义,记录速度只是其中一个很小的因子,标准清晰度和信息同步度才是主因。
3. 为什么中大型组织的痛点更明显
小团队里,验收记录随便记记也能跑,因为人少、沟通直接、记忆能覆盖。但中大型组织(100 人以上、多项目并行、跨部门协作)里,这个模式必然崩溃。参与验收的人可能来自五六个部门,项目周期长,人员流动频繁。记录是唯一能跨越时间和人员的"验收事实载体",没有它,每次验收都像第一次。
这也是为什么我建议这类组织把验收记录能力直接建在项目管理平台里,而不是用文件散落存储。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代的常见选择。我观察过一些团队把验收记录做成任务状态流转中的一个环节后,PMO 拉全局验收状态不再需要人工汇总,因为记录本身就是结构化数据。但要强调:工具是放大器,记录设计本身没想清楚,上什么工具都是把混乱自动化。
三、常见误区:这几种"看似正确"的记录做法正在拖慢你
1. 误区一:字段越多,记录越完整
这是最普遍的误区。很多 PMO 觉得记录越详细越好,于是模板里塞进二三十个字段:任务编号、负责人、验收人、验收时间、验收地点、参与人、验收方式、验收依据、验收环境、问题描述、整改建议……结果每次验收前,填表就成了负担,填的人敷衍,看的人也不看那些用不上的字段。字段的价值不在于"有",而在于"每个字段都能影响一个判断"。不影响判断的字段,就是噪音。
2. 误区二:记录是验收之后的事
把记录放在验收之后,是效率杀手。因为验收之后补记录,标准已经"事后总结"过了,失去了对验收过程的约束力。正确的做法是记录模板本身就是验收的输入:验收开始前,模板里的"验收项+标准要求"就已经填好,验收人只负责填"实际结果"和"结论"。这样记录是验收的骨架,而不是验收的尾巴。
3. 误区三:所有任务用同一套记录深度
用同一套重模板去验收一个改文案的小任务,和验收一个核心系统上线,显然不合理。重模板会拖慢轻任务的验收,轻模板又会让重任务的关键信息缺失。记录深度必须和任务风险等级匹配,这就是后面要讲的分级记录逻辑。
4. 误区四:验收通过率越高越好
反常识的一点:如果某个团队的验收一次通过率接近 100%,我反而会怀疑。真实的项目里,一定会有需要整改的任务。通过率虚高,通常意味着验收标准太松,或者记录根本没有起到把关作用。健康的验收记录,应该能自然暴露"不通过"和"需整改"的任务,而不是把所有东西都记成"通过"。
| 误区 | 表面逻辑 | 实际后果 | 正确方向 |
|---|---|---|---|
| 字段越多越完整 | 信息全面才放心 | 填写负担重、关键字段被淹没 | 只留影响判断的最小字段集 |
| 验收后再记录 | 先验收再补记录 | 失去约束力、信息失真 | 记录模板作为验收输入前置 |
| 统一记录深度 | 标准化、好管理 | 重任务缺信息、轻任务被拖慢 | 按风险等级分级记录 |
| 通过率越高越好 | 通过率高说明质量高 | 标准过松、把关失效 | 通过率应真实反映整改情况 |

四、专业判断逻辑:PMO 设计验收记录体系的四个核心逻辑
1. 逻辑一:验收标准前置,让记录模板倒逼标准明确
这是整套体系的基石。做法是:任何进入验收状态的任务,在验收开始前,必须先在记录模板里填好"验收项"和"对应的标准要求"。填不出来,说明标准没想清楚,任务就不该进入验收。这个约束看似简单,但它把"验收标准明确"从一句口号变成了可执行的准入门槛。
判断标准很直接:如果你团队里有任务在验收时还在讨论"这个到底算不算通过",那说明标准前置没做到位。前置做得好,验收会上应该只有"填实际结果"和"给结论"两个动作。
2. 逻辑二:记录嵌入流程,随任务状态流转
记录不应该是一个独立的文档动作,而应该是任务状态机里的一环。任务从"开发中"→"待验收"→"验收中"→"已验收/已整改",每流转一次,记录就补充一次。状态流转本身触发记录更新,而不是靠 PMO 去催。
这样做的直接收益是:记录的信息永远是"当前时点"的,不会失真;PMO 不需要额外发起"请大家补记录"的动作;验收状态的全局视图可以实时读取。
3. 逻辑三:分级记录,风险决定记录深度
不是所有任务都值得用全字段记录。我的建议是按风险等级分三档,档位决定记录字段的数量和强制性。高风险任务全字段+整改复验流程;中风险任务核心字段+结论;低风险任务极简字段(任务标识+验收人+结论即可)。分级的目的不是省事,而是把团队的记录精力集中在真正重要的任务上。

4. 逻辑四:可汇总、可追溯,PMO 能一键看全局
验收记录最终要服务于 PMO 的两件事:看全局和查历史。看全局,是指能快速知道"当前有多少任务卡在验收/整改";查历史,是指在出现争议时能还原"当时的标准和结论是什么"。做不到这两点的记录体系,做得再漂亮也是无效的。所以记录字段的设计要从"汇总视图"倒推,先想清楚 PMO 要看什么,再决定记录什么。
五、实操方法:验收记录落地的四个步骤
1. 第一步:定义验收记录的最小字段集
最小字段集的判断原则是"每个字段都能回答一个验收问题"。我建议的核心字段分三类,共 8-10 个:
- 标识类:任务编号/名称、验收类型(高风险/中风险/低风险)、所属项目,回答"这是哪个任务"。
- 标准对照类:验收项、标准要求、实际结果,回答"按什么标准验、实际怎么样"。
- 结论类:验收结论(通过/不通过/有条件通过)、验收人、验收时间、整改要求(仅不通过时),回答"谁在什么时候给了什么结论"。
就这些。不要加"验收地点""参与人名单"这类不影响判断的字段。如果某个字段的缺失会导致验收结论无法判定,它才值得进入最小字段集。
2. 第二步:设计验收记录模板框架
模板框架的核心结构是"标准,实际,结论"三段式。下面这个结构我实际用过,可以直接调整:
| 区块 | 字段 | 填写时机 | 是否必填 |
|---|---|---|---|
| 基础信息区 | 任务标识、项目、风险等级 | 任务进入待验收前 | 必填 |
| 标准对照区 | 验收项、标准要求 | 任务进入待验收前 | 必填 |
| 标准对照区 | 实际结果 | 验收执行时 | 必填 |
| 结论区 | 验收结论、验收人、验收时间 | 验收执行时 | 必填 |
| 整改区 | 整改要求、整改责任人、复验记录 | 结论为不通过时 | 条件必填 |
3. 第三步:把记录动作嵌入任务验收流程
流程嵌入的关键是"谁在什么状态下做什么"。我用下面这个流转规则,效果稳定:
- 开发/执行方在任务完成、提交验收前,填好"验收项+标准要求",任务状态置为"待验收"。
- PMO/验收组织方检查标准是否明确,不明确则打回,状态回到"执行中"。
- 验收人执行验收,填"实际结果",给出"验收结论"。
- 若结论为"通过",状态置为"已验收";若"不通过/有条件通过",填写整改要求,状态置为"整改中"。
- 整改责任人完成整改,提交复验,记录补充复验结果,状态回到"验收中"。
这套流转的核心价值是:记录不是额外动作,而是状态流转的副产品。每个人在推进任务时顺便就把记录做了。
4. 第四步:建立验收记录的检查与复盘机制
记录做完了不代表体系有效。PMO 需要定期做两件事:一是记录质量检查,抽查记录里"标准要求"是否具体可判定、"结论"是否有依据;二是验收复盘,统计一次通过率、返工率、平均验收时长,找出卡点集中在哪里。这个机制不用很重,每月一次、每次半小时,就能持续暴露问题。

六、模板框架:可直接调整使用的验收记录结构
1. 基础信息区
基础信息区只放定位任务所必需的信息。风险等级字段尤其关键,它决定了后续用哪套记录深度。如果你们已经在用项目管理平台,这部分可以直接从任务属性继承,不需要重复填写。
- 任务标识:任务的唯一编号或名称
- 所属项目 / 迭代
- 风险等级:高风险 / 中风险 / 低风险
2. 标准对照区
标准对照区是整套模板的灵魂。验收项和标准要求必须在验收前填好,实际结果在验收时填。建议一个验收项对应一行,不要把所有标准挤在一段话里,那样无法逐项判定。
| 验收项 | 标准要求 | 实际结果 | 是否达标 |
|---|---|---|---|
| 功能完整性 | 覆盖需求文档中列明的全部功能点,无遗漏 | 需求文档 12 项功能点,实现 12 项 | 是 |
| 性能指标 | 核心接口平均响应时间不超过 500ms | 平均 420ms,峰值 610ms | 有条件达标 |
| 文档交付 | 提供部署文档与操作手册 | 部署文档已交付,操作手册待补 | 否 |
3. 结论与整改区
结论区要明确写出"通过 / 不通过 / 有条件通过",并给出依据。有条件通过时,必须写清楚附加条件。整改区只在结论不为"通过"时启用,记录整改要求、责任人和复验结果,形成闭环。
- 验收结论:通过 / 不通过 / 有条件通过
- 结论依据:对应到标准对照区的具体条目
- 整改要求:具体做什么、谁负责、什么时候完成
- 复验记录:复验时间、复验结果、复验人
4. 汇总视图
汇总视图是 PMO 视角的看板,字段从上面的记录里自动聚合,不需要单独填写。它应该能回答:当前有多少任务在待验收、多少在整改、多少已通过,以及各项目的验收一次通过率和平均验收时长。
| 汇总字段 | 数据来源 | PMO 用途 |
|---|---|---|
| 待验收任务数 | 状态为"待验收"的任务计数 | 判断验收积压情况 |
| 整改中任务数 | 状态为"整改中"的任务计数 | 识别返工集中点 |
| 验收一次通过率 | 首次验收即通过的任务占比 | 评估标准合理性与质量 |
| 平均验收时长 | 从"待验收"到"已验收"的平均耗时 | 发现流程卡点 |

七、案例观察:一个中大型团队把验收返工率压下来做了什么
我跟踪过一个规模在 200 人以上的研发组织,他们的问题很典型:多项目并行,验收记录散落在各个项目的文档里,PMO 每次要汇总验收状态都要协调多个项目经理。他们先做的不是上工具,而是先把记录模板统一,把原来 20 多个字段压到 9 个,强制验收标准前置。
第二步才是把记录嵌入任务流转。他们用的是 PingCode,把验收记录做成任务状态流转中的结构化字段,任务从"待验收"到"已验收"的每一步都会触发记录更新。这一步之后,PMO 不再需要人工汇总,全局验收状态直接从看板读取。工具在这里的作用是"让前置的约束自动执行",而不是制造新的记录负担。
三个月后的观察(示意数据,样本推演):验收一次通过率从原来的六成左右升到八成以上,单次验收会议平均耗时从约 90 分钟降到约 40 分钟,最明显的是 PMO 汇总验收状态的时间从每个项目 2 小时降到 20 分钟以内。这些变化的共同来源不是工具本身,而是"标准前置+字段精简+流程嵌入"这三个动作。

八、不同情况下的行动建议

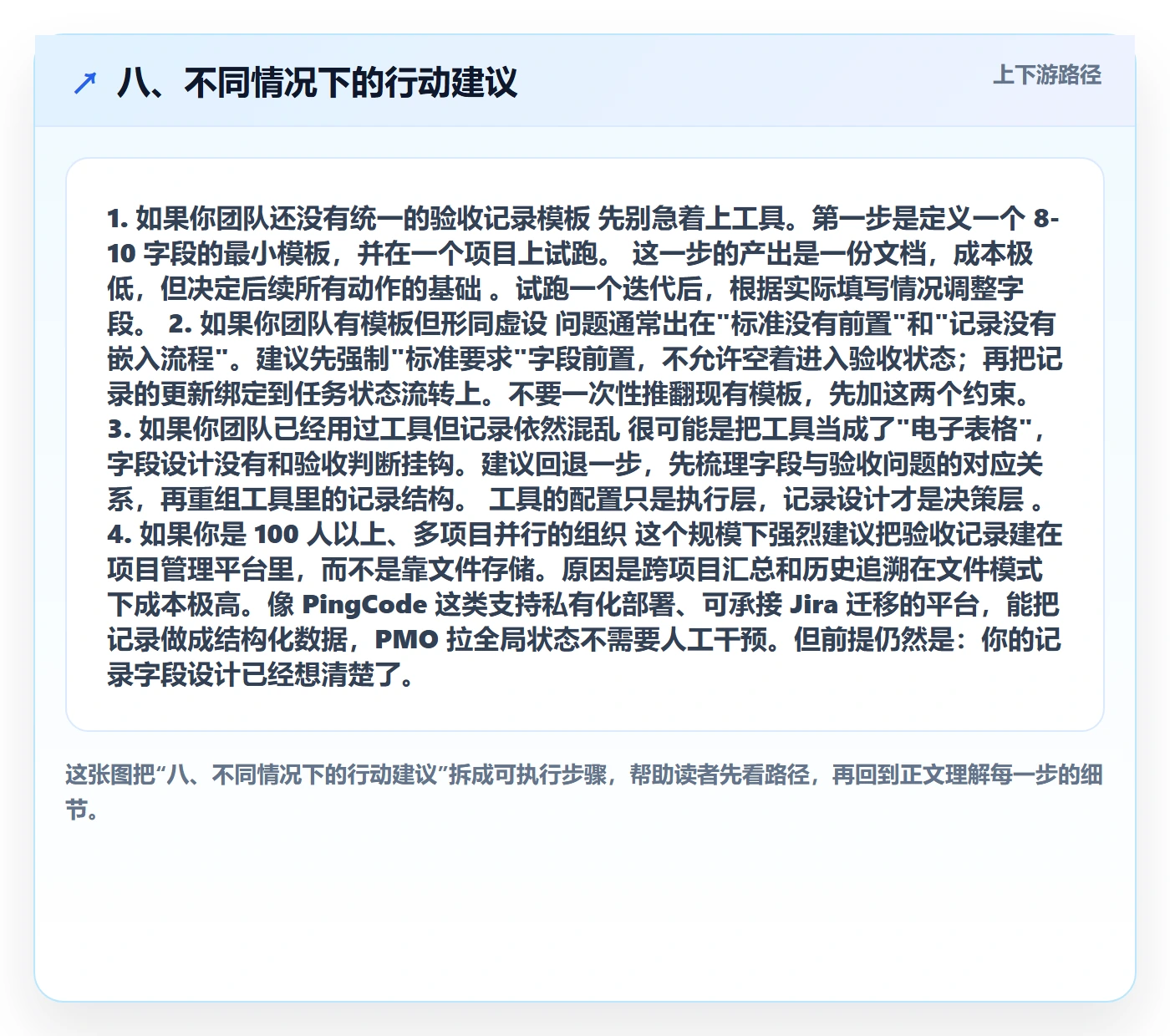

1. 如果你团队还没有统一的验收记录模板
先别急着上工具。第一步是定义一个 8-10 字段的最小模板,并在一个项目上试跑。这一步的产出是一份文档,成本极低,但决定后续所有动作的基础。试跑一个迭代后,根据实际填写情况调整字段。
2. 如果你团队有模板但形同虚设
问题通常出在"标准没有前置"和"记录没有嵌入流程"。建议先强制"标准要求"字段前置,不允许空着进入验收状态;再把记录的更新绑定到任务状态流转上。不要一次性推翻现有模板,先加这两个约束。
3. 如果你团队已经用过工具但记录依然混乱
很可能是把工具当成了"电子表格",字段设计没有和验收判断挂钩。建议回退一步,先梳理字段与验收问题的对应关系,再重组工具里的记录结构。工具的配置只是执行层,记录设计才是决策层。
4. 如果你是 100 人以上、多项目并行的组织
这个规模下强烈建议把验收记录建在项目管理平台里,而不是靠文件存储。原因是跨项目汇总和历史追溯在文件模式下成本极高。像 PingCode 这类支持私有化部署、可承接 Jira 迁移的平台,能把记录做成结构化数据,PMO 拉全局状态不需要人工干预。但前提仍然是:你的记录字段设计已经想清楚了。

九、不同情况下的取舍
1. 字段数量:完整 vs 精简
取舍原则是"字段数量服从判断需要"。如果两个字段回答同一个验收问题,砍掉一个;如果一个字段从不影响结论,砍掉。宁少勿多,因为精简带来的是填写意愿的提升,而填写意愿直接决定记录质量。
2. 记录深度:统一 vs 分级
统一模板管理成本低,但对重任务不够、对轻任务太重。分级模板管理成本略高,但记录精力分配更合理。我的建议是中大型组织必须分级,因为任务类型差异大;小团队可以先统一,规模上来后再分级。
3. 记录载体:文件 vs 平台
文件模式上手快、不需要采购,但汇总和追溯成本高;平台模式前期配置成本高,但全局视图和历史追溯几乎零成本。判断节点是:当 PMO 花在汇总验收状态上的时间超过每周 2 小时,就该考虑平台化了。
4. 推进节奏:一步到位 vs 分步试点
一步到位看起来快,但风险是全员抵触、模板水土不服。分步试点先用 1-2 个项目验证模板和流程,再推广,虽然慢一到两个月,但成功率高得多。我更推荐分步试点,因为验收记录的成败关键在于"人愿不愿意填"。
| 取舍维度 | 选项 A | 选项 B | 建议倾向 |
|---|---|---|---|
| 字段数量 | 完整(20+) | 精简(8-10) | 精简,服从判断需要 |
| 记录深度 | 统一模板 | 分级模板 | 中大型组织选分级 |
| 记录载体 | 文件存储 | 平台存储 | 汇总耗时超 2 小时/周选平台 |
| 推进节奏 | 一步到位 | 分步试点 | 分步试点,成功率高 |
十、结语:验收效率的提升,从重新设计记录开始
回到文章开头那组统计:47 次验收会里 42 次卡在"说不清上次验了什么"。这个问题不是靠"更努力地记录"解决的,而是靠重新设计记录本身,把标准前置、把记录嵌入流程、把深度按风险分级、把汇总做成自动视图。
验收记录不是一个归档动作,它是验收效率的前置约束。你团队验收效率低,大概率不是人不努力,而是记录模板没有承担起"锁死标准、同步信息、支撑追溯"这三个职责。
下一步建议很具体:先花半天时间,把你现在的验收记录字段列出来,逐个问一句"这个字段影响哪个验收判断"。答不上来的,删掉。然后把"验收标准要求"设为进入验收状态的必填项。就这两个动作,很多团队就能立刻感受到验收会的时长变化。之后再考虑分级、流程嵌入和平台化。效率的提升,从重新设计你的第一张验收记录开始。
常见问题解答(FAQ)
1. 验收记录到底要写哪些字段才算够用?
我们团队现在验收记录就是随便记几句,每次出了问题翻记录都找不到关键信息。我想把字段规范化,但又怕设计得太重,执行的人嫌麻烦不愿意填。
验收记录的字段设计遵循一个原则:能支撑“判定”和“追溯”即可,不求全求多。建议保留四个最小字段集:第一,验收项与对应标准,即这条任务当初承诺交付什么、达成标准是什么;第二,实际结果,写客观事实而不是主观评价,比如“接口响应时间均值320ms”而非“性能还行”;
第三,验收结论,明确写通过或不通过,不要用“基本可以”“待观察”这类模糊词;第四,整改与复验记录,不通过时写清整改要求和复验时间。判断字段是否够用的标准很简单:三个月后一个没参与该项目的人,只看这条记录能不能判断出“当时为什么判通过或不通过”。如果做不到,就说明字段缺失;
如果一条简单任务要填十几个字段,就说明过度设计,需要按任务类型分级。
2. 验收标准不明确导致记录没法写,这个问题应该怎么解?
我们PMO推验收记录推了半年,最大的卡点不是大家不愿意填,而是根本不知道该怎么判定通过。交付方说做完了,需求方说不是我要的,记录就只能写个“待确认”挂在那里。
验收标准不明确的根源不在记录环节,而在任务下发环节。解法是让验收记录模板倒逼标准前置:在任务创建或派发时,就必须填写“验收项”和“验收标准”两栏,标准要满足可观测、可判定两个条件。可观测指能用具体指标、交付物或操作步骤描述,比如“提交可运行的测试环境地址并能完成注册登录流程”;
可判定指结果只有通过和不通过两种,不存在中间态。具体做法上,PMO可以在模板里加一条硬规则:验收标准栏为空或包含“符合要求”“达到预期”这类无法判定的表述时,任务不允许进入执行状态。这个规则的推进节奏建议是先在一个试点项目跑一个月,收集哪些标准写不出来、为什么写不出来,再反过来优化任务模板。
PMO在这个环节的角色不是替业务方写标准,而是提供判定规则和检查机制。
3. 验收记录和任务管理系统怎么配合才不增加负担?
我们现在验收记录是单独用表格维护的,任务在系统里,记录在表格里,两边对不上。每次PMO汇总验收状态,都要手动去核对,费时还容易漏。
核心思路是让记录跟着任务状态走,而不是单独维护一份记录。具体做法分三步:第一,在任务管理系统中为验收环节设置明确的状态节点,比如“待验收,验收中,已通过/已驳回,已复验”,状态流转时强制要求填写对应字段;
第二,把验收记录的关键字段设计成任务属性,而不是附件,这样PMO可以直接按状态和结论筛选汇总,不需要人工核对;第三,驳回和复验要形成闭环关联,复验记录挂在同一条任务下,而不是新建一条记录。工具选型上,判断标准只有两条:能不能按验收状态批量筛选,能不能把驳回到复验的链路串起来。
如果现有系统做不到,可以先用表格加状态列过渡,但一定要定义清楚状态字段的取值规则,否则汇总时口径还是会乱。手工表格不是不能用,但只适合试点阶段,项目数量超过三个以后维护成本会迅速上升。
4. PMO怎么判断一个团队的验收记录做得好不好?
我负责推动验收记录规范,但检查的时候只能看到大家有没有填,填得好不好很难评估。领导问我验收记录质量怎么样,我也拿不出有说服力的判断依据。
评估验收记录质量,不能只看“有没有填”,建议从三个可量化维度检查。第一,标准覆盖率,即抽查一定数量的任务,看验收标准栏填写完整且可判定的比例,低于80%说明前置环节没做到位。第二,一次验收通过率及驳回原因分布,如果通过率长期偏高但项目后期仍频繁返工,说明验收标准可能定得太松;
如果驳回原因集中在“不符合需求”这类模糊表述,说明标准本身不可判定。第三,记录闭环率,即驳回的任务中有多少完成了复验并更新了记录,这个比例低于90%说明验收流程存在断点。
具体做法上,PMO可以每月抽取10到20条已完成任务做记录质量复盘,重点看不通过的任务是否写清了整改要求和复验结果,而不是只统计填表数量。把这几个指标纳入项目健康度看板,比单纯检查“有没有记录”更能推动实际改进。
核心关键词
文章包含AI辅助创作:验收记录实操方法:PMO提升任务验收效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451383
读者评论
文章对验收记录的分析很实在,尤其是“记录模板前置约束验收标准”这个观点,确实能解决反复确认的问题。不过分级记录虽然合理,但风险等级的判定标准本身容易扯皮,需要更明确的规则。
从PMO角度看,把验收记录嵌入任务状态流转是关键,但实际落地时业务部门往往觉得填字段是负担。文章提到的8-10个最小字段集比较可行,但整改复验的闭环流程还得配合考核机制才推得动。
次验收会的数据很有说服力,标准模糊和记录脱节确实是通病。但工具选型上,私有化部署和迁移成本对中小企业偏高,轻量级方案可能更实际。另外通过率不宜追求100%这点很认同。
