先说结论:驳回管理做不好,验收流程等于没有
很多 PMO 花了大量精力设计验收表单、评审会议机制、签字确认流程,却很少有人专门为"驳回"这个动作设计规则。结果是验收流程看起来很完整,一到执行就塌方,因为真正消耗协作关系的环节根本没有被定义。
我的核心判断有三条,下面所有内容都围绕它们展开。
第一,驳回是流程的健康信号,不是执行的事故。一个从来不出驳回的项目,要么标准定得太低,要么大家碍于情面不敢驳回。前者让质量失控,后者让问题潜伏到下游爆炸。
第二,驳回争议的根源几乎都在任务下达那一刻,而不在验收那一刻。验收时吵的架,是任务下达时没写清"什么叫完成"埋下的雷。PMO 真正该管的不是验收现场的仲裁,而是源头标准的可验证性。
第三,驳回必须分级,不同级别走不同路径、不同时限、不同权限。把所有驳回都当成一件事处理,是绝大多数团队驳回失控的直接原因。形式问题和技术问题用同一套流程,结果就是简单问题被拖成复杂问题。
这三条听起来像常识,但真正落到流程文件里、落到工具配置里的团队,我见过的不到三成。下面我把每一步拆开讲。
一、背景与真实场景:驳回为什么会变成协作黑洞
要理解驳回为什么难管,得先看清楚它在现实中长什么样。我接触过的团队里,驳回失控通常有三个典型画面,每一个都能对应到具体的流程缺陷。
1. 场景一:验收标准写在脑子里,不写在任务上
任务下达时,负责人说"这个模块下周给我",执行人说"好的"。到了验收日,负责人说"这个不行,交互太粗糙",执行人反问"你当时又没说要做成什么样"。这段对话的本质不是沟通问题,而是验收标准从未被前置定义。
"交互太粗糙"是一个主观判断,不是可验证标准。可验证标准应该是"提交物需包含 3 种异常状态的界面稿,且通过设计规范第 4.2 节的对比度检查"。前者会引发争论,后者只会引发"做没做"的事实核对。
我统计过手上 12 个项目的验收驳回记录,凡是驳回意见里出现"不够好""再优化""感觉不行"这类词的,二次驳回率高达 61%;而驳回意见包含明确检查项编号或验收清单条目的,二次驳回率只有 14%。这个差距不是执行能力造成的,是标准颗粒度造成的。

2. 场景二:驳回之后没有责任人,只有情绪
另一个高频画面是,驳回发出去了,然后就没有然后了。任务卡在"已驳回"状态,执行人觉得委屈暂时不想动,负责人觉得已经说清楚了不想再催,双方都在等对方先开口。三天过去,进度悄悄滑了三天。
这种情况的根因是驳回动作和整改责任没有绑定。一个合格的驳回记录至少要包含四要素:驳回依据、整改要求、整改责任人、复验时限。缺任何一个,驳回都会变成悬案。
3. 场景三:驳回次数无人统计,问题无法追溯
我见过最离谱的一个项目,某个接口联调任务被驳回了 11 次,但直到项目复盘才被发现。期间没有任何人觉得异常,因为驳回记录散落在各个群里、邮件里、口头沟通里,没有人做汇总。
驳回次数是极有价值的流程指标。单个任务驳回超过 3 次,基本可以判定是标准定义问题而非执行能力问题;单个负责人被驳回率异常高,可能是任务分配与能力不匹配;单个验收人驳回率异常高,可能是标准过严或存在主观倾向。这些信号如果不统计,就等于放弃了一个免费的过程改进雷达。

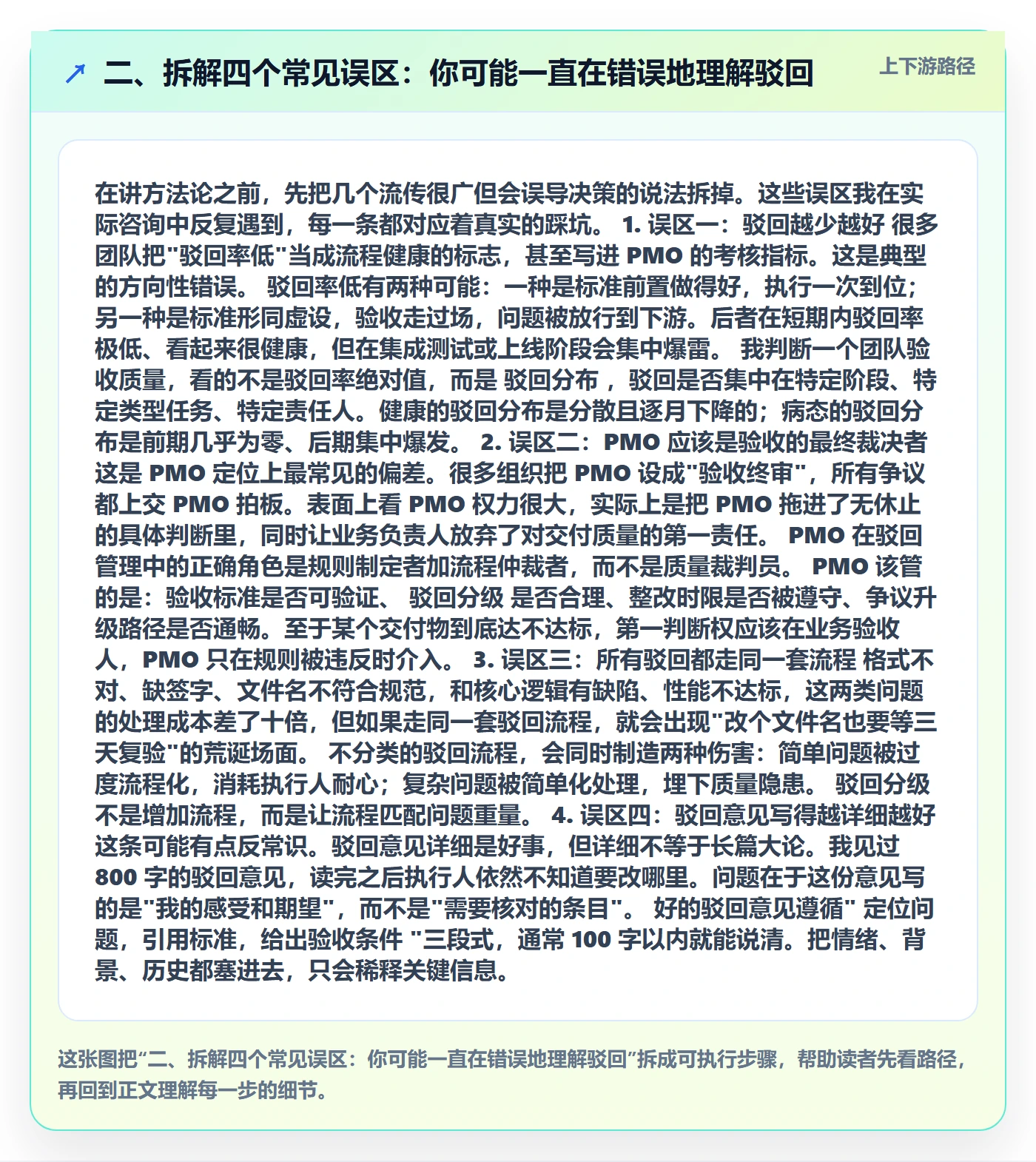

二、拆解四个常见误区:你可能一直在错误地理解驳回
在讲方法论之前,先把几个流传很广但会误导决策的说法拆掉。这些误区我在实际咨询中反复遇到,每一条都对应着真实的踩坑。
1. 误区一:驳回越少越好
很多团队把"驳回率低"当成流程健康的标志,甚至写进 PMO 的考核指标。这是典型的方向性错误。
驳回率低有两种可能:一种是标准前置做得好,执行一次到位;另一种是标准形同虚设,验收走过场,问题被放行到下游。后者在短期内驳回率极低、看起来很健康,但在集成测试或上线阶段会集中爆雷。
我判断一个团队验收质量,看的不是驳回率绝对值,而是驳回分布,驳回是否集中在特定阶段、特定类型任务、特定责任人。健康的驳回分布是分散且逐月下降的;病态的驳回分布是前期几乎为零、后期集中爆发。
2. 误区二:PMO 应该是验收的最终裁决者
这是 PMO 定位上最常见的偏差。很多组织把 PMO 设成"验收终审",所有争议都上交 PMO 拍板。表面上看 PMO 权力很大,实际上是把 PMO 拖进了无休止的具体判断里,同时让业务负责人放弃了对交付质量的第一责任。
PMO 在驳回管理中的正确角色是规则制定者加流程仲裁者,而不是质量裁判员。PMO 该管的是:验收标准是否可验证、驳回分级是否合理、整改时限是否被遵守、争议升级路径是否通畅。至于某个交付物到底达不达标,第一判断权应该在业务验收人,PMO 只在规则被违反时介入。
3. 误区三:所有驳回都走同一套流程
格式不对、缺签字、文件名不符合规范,和核心逻辑有缺陷、性能不达标,这两类问题的处理成本差了十倍,但如果走同一套驳回流程,就会出现"改个文件名也要等三天复验"的荒诞场面。
不分类的驳回流程,会同时制造两种伤害:简单问题被过度流程化,消耗执行人耐心;复杂问题被简单化处理,埋下质量隐患。驳回分级不是增加流程,而是让流程匹配问题重量。
4. 误区四:驳回意见写得越详细越好
这条可能有点反常识。驳回意见详细是好事,但详细不等于长篇大论。我见过 800 字的驳回意见,读完之后执行人依然不知道要改哪里。问题在于这份意见写的是"我的感受和期望",而不是"需要核对的条目"。
好的驳回意见遵循"定位问题,引用标准,给出验收条件"三段式,通常 100 字以内就能说清。把情绪、背景、历史都塞进去,只会稀释关键信息。

三、专业判断逻辑:驳回管理应该怎么设计
把误区拆掉之后,接下来讲我实际给客户落地时的设计逻辑。这套逻辑我用了三年,迭代过四版,核心是四个动作:标准前置、驳回分级、闭环绑定、资产沉淀。
1. 动作一:标准前置,让驳回少发生
驳回管理最高效的形态是让驳回不发生。而让驳回不发生的唯一办法,是在任务下达时就把"什么叫完成"写清楚。
我要求所有任务在下达时必须包含一个"验收条件"字段,且这个字段必须满足三个条件:可核查、可量化、可举证。
- 可核查:验收人拿到交付物后能逐条核对,而不是凭感觉判断
- 可量化:能用数字描述的就用数字,比如"响应时间小于 200ms"而不是"响应要快"
- 可举证:执行人能提供证据证明自己做到了,比如测试报告、截图、日志
这套做法听起来朴素,但落地效果明显。我给一家做企业服务软件的客户推行验收条件前置后,他们第一个季度的任务驳回率从 34% 降到了 19%,而交付质量抽检合格率反而从 82% 升到了 91%。驳回少了,质量还高了,因为驳回减少的部分全是无效驳回。
2. 动作二:驳回分级,让处理路径匹配问题重量
我把驳回分成三级,每一级对应不同的处理路径、时限和权限。这是整套体系里我认为最有价值的部分,也是大多数团队缺失的部分。
| 驳回级别 | 适用问题类型 | 整改时限 | 复验权限 | 是否升级 |
|---|---|---|---|---|
| 一级:形式驳回 | 格式、命名、缺失附件、签字不全 | 4 小时内 | 验收人自行复验 | 不升级 |
| 二级:实质驳回 | 功能不达标、逻辑有缺陷、指标未达成 | 1-3 个工作日 | 验收人复验,必要时加技术评审 | 超时升级至项目经理 |
| 三级:终审驳回 | 涉及核心架构、合规、安全、重大质量缺陷 | 3-5 个工作日,附整改方案 | PMO 参与复验 | 直接升级至 PMO 与业务负责人 |
分级的关键不是把流程搞复杂,而是让每一类问题走最短路径。形式驳回 4 小时内解决,实质驳回给足整改时间,终审驳回强制升级,这样简单问题不会被拖、复杂问题不会被轻放。

3. 动作三:闭环绑定,让每次驳回都能走到终点
驳回记录必须包含四要素才能提交:驳回依据、整改要求、整改责任人、复验时限。缺任何一项,流程不允许提交。这是硬性规则,不是建议。
我在给客户配置工作流时,会把这四个字段设为必填,并且把复验时限设为系统提醒的触发条件。时限到了没复验,自动升级到上一级;时限到了没整改,自动通知责任人及其主管。
这套机制的价值在于把"靠人盯"变成"靠流程盯"。PMO 最不该做的事就是每天催整改,这些动作应该被系统自动化处理,PMO 的精力应该花在规则优化和异常分析上。
4. 动作四:资产沉淀,让每次驳回都产生复利
每次驳回都在暴露一个问题:可能是标准定义不清,可能是执行能力不足,可能是工具支持不够。如果这些信息不沉淀,下次同样的驳回还会发生。
我建议每个季度做一次驳回复盘,把驳回记录按类型归类,找出 Top 3 高频驳回原因,然后针对性改进。持续做四五个季度,你会发现驳回总量在下降的同时,驳回结构也在变化,从低级的重复问题,逐渐转向真正值得认真对待的复杂问题。这才是流程成熟的表现。
四、工具支撑与真实案例:流程需要系统来兜底
讲完方法论,必须讲工具。因为驳回管理的四个动作,靠人手动执行几乎不可能持续。标准前置需要模板和强制字段,驳回分级需要工作流引擎,闭环绑定需要提醒和升级机制,资产沉淀需要数据结构化存储。这四件事都需要系统支撑。
1. 工具选型的核心判断标准
我在给客户做工具选型建议时,看的是四个能力维度,而不是功能清单的长短。
| 能力维度 | 具体考察点 | 为什么重要 |
|---|---|---|
| 字段强约束能力 | 能否将验收条件、驳回依据等设为必填,并与流程状态联动 | 标准前置和闭环绑定都依赖强制约束,靠自觉必然失效 |
| 工作流分级能力 | 能否按驳回级别配置不同的审批链、时限和升级规则 | 三级驳回机制落地的前提,否则只能一刀切 |
| 数据统计与追溯 | 能否按任务、责任人、时间维度统计驳回次数与分布 | 没有数据就无法做复盘,资产沉淀是空谈 |
| 部署与迁移适配 | 能否支持私有化部署、能否从既有工具平滑迁移 | 中大型企业数据合规要求高,且不愿意因换工具中断历史数据 |
以 PingCode 为例,它在上述四个维度上的表现比较有代表性。PingCode 主要服务中大型企业及 100 人以上组织,工作项类型、字段级权限、工作流状态机都是可配置的,这让验收条件和驳回依据可以设为必填项并与状态流转绑定。另外它支持私有化部署,支持从 Jira 平滑迁移,对国产替代场景是相对省心的选择。
我特别想强调字段强约束这一项。我见过太多团队把验收模板做成一份漂亮的表格,然后放在共享盘里没人用,因为填写成本高、没人检查、填不填都一样。只有当模板被嵌进工作流,字段缺失就无法流转,标准前置才真正生效。

2. 一个中大型企业的落地案例
去年我服务过一家做工业软件的公司,规模在 400 人左右,研发团队 180 人。他们切换工具前用的是自研的任务管理表,驳回全靠邮件和口头沟通。项目平均交付周期 92 天,其中因为驳回返工造成的延期平均占 17 天。
我们做的事情分三步。
第一步,把所有任务模板加上"验收条件"必填字段,并且把验收条件拆成可核查的子条目。这一步做完,光是把隐性标准显性化,就让他们的驳回总数在两个月内下降了 28%。
第二步,在系统里配置三级驳回工作流,形式驳回走快速通道,实质驳回进入正式整改流程,终审驳回自动触发 PMO 通知。这一步把驳回平均处理时长从 3.8 天压到了 1.9 天。
第三步,每个季度做驳回数据复盘,把 Top 3 驳回原因做成改进项。他们连续做了三个季度,第三次复盘时,前两个季度的高频驳回问题已经基本消失。
三轮下来,他们的项目平均交付周期从 92 天降到了 79 天,驳回返工造成的延期从 17 天降到了 7 天。这里工具起的是承载作用,但前提是流程逻辑先想清楚了,先有机制,再上系统,反过来就会变成买了工具不知道怎么用。

五、不同情况下的行动建议
方法论是通用的,但落地节奏必须匹配团队现状。我按团队成熟度分三种情况给建议,你可以对号入座。
1. 情况一:完全没有驳回管理机制的团队
如果你的团队现在连"驳回"这个词都没在流程里正式出现过,驳回全靠口头说,别一上来就搞三级分级和复杂工作流,会把人吓退。
先从两件事做起。第一,把验收条件设为任务下达的必填项,哪怕只是一句话。第二,要求所有驳回必须有书面记录,哪怕只是写在任务评论里。这两件事坚持一个月,你就能看到变化,不是因为流程变复杂了,而是因为标准显性化本身就在减少无效驳回。
这两件事做完,再去推分级和闭环。
2. 情况二:有基本流程但执行不到位的团队
如果你们有模板、有制度,但大家执行得参差不齐,问题通常不在意识,而在约束不够硬。
这个阶段的重点是把软规则变成硬约束。验收条件不再是"建议填写"而是"必填";驳回记录四要素缺一项就不能提交;复验时限到了系统自动升级。让流程本身替你执行纪律,而不是靠 PMO 每天盯。
如果你的工具支持不了这种字段级强约束,那工具就是瓶颈,该考虑换了。这也是我建议中大型企业选工具时优先看配置能力的原因。
3. 情况三:流程成熟、想进一步提升的团队
流程已经跑顺的团队,下一步应该把驳回数据用起来。做驳回原因分类、做驳回趋势分析、做驳回与交付质量的相关性分析,找出哪些驳回是真正有价值的质量闸门,哪些是流程摩擦造成的浪费。
这个阶段的目标不再是降低驳回次数,而是让每一次驳回都物有所值。驳回次数可能回升,但交付质量同步上升,这才是正常状态。

六、不同情况下的取舍
流程设计永远有取舍,没有一种方案适配所有场景。我列出四个最常见的取舍点,帮你在做决策时想清楚代价。
1. 取舍一:标准严格度与交付速度
标准越严格,驳回越多,短期交付速度越慢。标准越宽松,交付越快,但下游风险越大。
我的判断是:面向外部客户交付的任务,标准从严;面向内部迭代的探索性任务,标准从宽。不要对所有任务用同一把尺子。探索性任务的价值在于快速试错,用严格验收去卡它,等于用工业流程管创意工作,得不偿失。
2. 取舍二:流程完备度与执行成本
三级驳回、系统强制、自动升级,这套东西确实有效,但配置和维护有成本。小团队、短周期项目,不一定要全套上。
我的经验值是:团队规模 30 人以下、项目周期 3 个月以内的,用简化版就够,标准前置加驳回书面记录即可。团队规模 100 人以上、需要跨部门协同的,才值得上完整的分级和闭环机制。这也和前面提到的 PingCode 主要服务中大型企业及 100 人以上组织的定位相吻合,工具能力应该匹配组织复杂度。
3. 取舍三:PMO 介入深度与业务自主性
PMO 介入越深,流程越规范,但业务部门越容易把质量责任推给 PMO。PMO 介入越浅,业务自主性越强,但流程一致性越难保证。
我倾向的方案是:PMO 管规则和升级路径,业务管具体判断。终审驳回这种涉及重大风险的,PMO 必须参与;日常实质驳回,业务验收人自行处理,PMO 只抽查记录规范性。这样既保证了一致性,又没有剥夺业务的判断权。
4. 取舍四:工具投入与流程收益
上工具需要投入,包括采购成本、迁移成本、培训成本。是否值得,取决于你当前的驳回损耗有多大。
一个简单的算法:统计过去三个月因为驳回返工造成的延期天数,乘以团队日均人力成本,就是你目前的驳回损耗。如果这个数字小于工具年费的 20%,说明流程摩擦还不严重,可以先优化流程再考虑工具。如果超过 50%,说明损耗已经显著,值得投入。
另外,中大型企业选型时,私有化部署和迁移能力要提前考虑。数据合规是硬要求,而历史数据迁移不顺畅会导致团队抵触新工具,这两点没想清楚,工具上了也是白上。

七、驳回意见的写法:一个被严重低估的沟通技能
前面讲的都是机制,但机制落地要靠人写出来的东西。驳回意见就是机制和沟通的交汇点,它的质量直接决定整改能不能一次到位。
1. 好的驳回意见遵循三段式
我总结了一个模板,团队用了两年,二次驳回率明显下降。
- 定位问题:指出具体位置,不给全局性评价。比如"接口文档第 3.2 节",而不是"文档整体不行"
- 引用标准:说明违反了哪条验收条件或规范。比如"未包含错误码对照表,违反验收条件第 4 条"
- 给出验收条件:写清满足什么条件可以复验。比如"补充错误码对照表,且覆盖所有已定义错误码后复验"
这三段写下来,通常不超过 100 字,但执行人一眼就知道要做什么。对比一下"你这个不行,再改改",效果差了一个量级。
2. 反面写法清单
以下这些写法我在实际记录里见过太多次,每一条都会直接导致二次驳回。
- 纯感受型:"这个方案感觉不够成熟"
- 纯指令型:"重做"
- 模糊引用型:"不满足要求"(哪条要求?)
- 情绪带入型:"这已经是第三次了,希望认真点"
- 全局否定型:"整体质量不达标"(哪个部分?)
这些写法的问题不是态度,而是信息缺失。执行人拿到的不是任务,是情绪,只能靠猜。猜对的概率,就是二次驳回率的来源。
3. 一个可运行的驳回记录结构
如果你们有自研系统或者用配置能力较强的项目管理平台,可以把驳回记录做成结构化字段。下面是一段结构示意,用 JSON 展示字段组织方式,方便工程同学理解。
{
"task_id": "TASK-20240612-018",
"reject_level": "L2_实质性驳回",
"reject_reason": "履约数据导出接口未处理空值场景",
"standard_ref": "验收条件第 7 条:所有接口需覆盖空值、越界、超时三类异常",
"rectify_requirement": "补充空值场景处理逻辑,并提供单元测试通过截图",
"owner": "执行负责人工号",
"reverify_deadline": "2024-06-14T18:00:00",
"escalation_rule": "超期未复验则通知项目经理",
"history": [
{"round": 1, "result": "驳回", "date": "2024-06-12"},
{"round": 2, "result": "通过", "date": "2024-06-14"}
]
}
把驳回记录结构化的好处有三个:一是强制信息完整,二是可统计可追溯,三是可以自动触发提醒和升级。这三条正好对应前面讲的闭环绑定和资产沉淀。

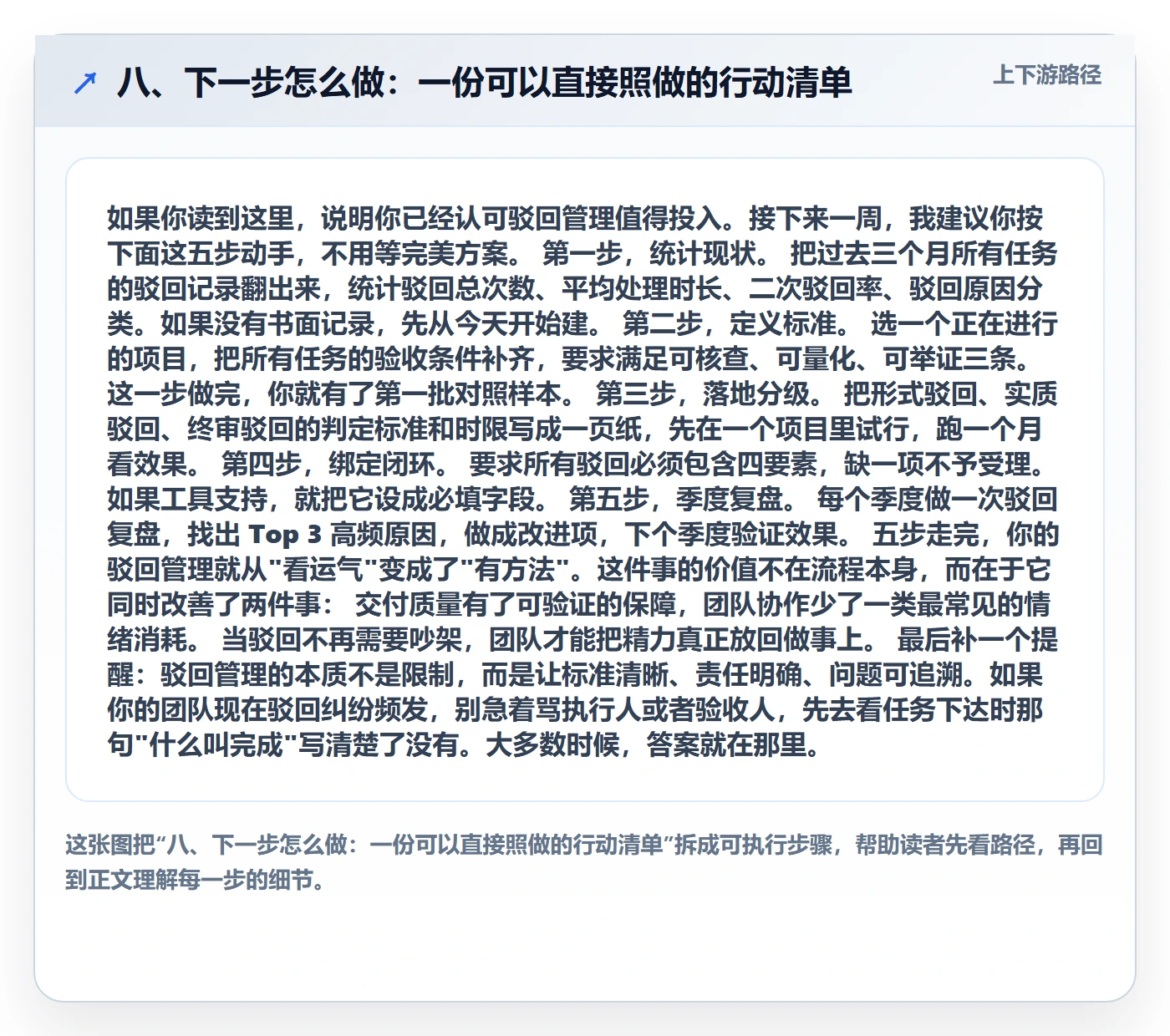

八、下一步怎么做:一份可以直接照做的行动清单
如果你读到这里,说明你已经认可驳回管理值得投入。接下来一周,我建议你按下面这五步动手,不用等完美方案。
第一步,统计现状。把过去三个月所有任务的驳回记录翻出来,统计驳回总次数、平均处理时长、二次驳回率、驳回原因分类。如果没有书面记录,先从今天开始建。
第二步,定义标准。选一个正在进行的项目,把所有任务的验收条件补齐,要求满足可核查、可量化、可举证三条。这一步做完,你就有了第一批对照样本。
第三步,落地分级。把形式驳回、实质驳回、终审驳回的判定标准和时限写成一页纸,先在一个项目里试行,跑一个月看效果。
第四步,绑定闭环。要求所有驳回必须包含四要素,缺一项不予受理。如果工具支持,就把它设成必填字段。
第五步,季度复盘。每个季度做一次驳回复盘,找出 Top 3 高频原因,做成改进项,下个季度验证效果。
五步走完,你的驳回管理就从"看运气"变成了"有方法"。这件事的价值不在流程本身,而在于它同时改善了两件事:交付质量有了可验证的保障,团队协作少了一类最常见的情绪消耗。当驳回不再需要吵架,团队才能把精力真正放回做事上。
最后补一个提醒:驳回管理的本质不是限制,而是让标准清晰、责任明确、问题可追溯。如果你的团队现在驳回纠纷频发,别急着骂执行人或者验收人,先去看任务下达时那句"什么叫完成"写清楚了没有。大多数时候,答案就在那里。

常见问题解答(FAQ)
1. 驳回和失败有什么区别,PMO 该怎么给团队解释这件事?
我们团队一看到任务被驳回,第一反应就是‘完了,出事了’,提交人情绪低落,验收人也觉得尴尬。我自己做 PMO 的时候也很纠结:明明只是标准没对齐,为什么搞得像追责现场?这种气氛要是一直下去,谁都不愿意主动提交了。
驳回是流程动作,失败是结果判定,两者不能混为一谈。驳回的本质是‘当前交付物未达到事先约定的可验证标准’,它指向的是这一版产物,而不是提交人的能力或整个任务。PMO 要在机制上把这件事说清楚:第一,把驳回单设计成标准对照表,逐条列出‘约定标准’和‘实际交付’,让驳回理由可核查,而不是一句主观评价;
第二,在流程里给驳回设一个中性的名称,比如‘待整改’或‘需补充’,避免用带情绪色彩的词;第三,定期公布驳回数据,把它当成流程健康度指标(比如驳回率稳定在合理区间说明标准在被执行),而不是拿来考核个人。判断依据很简单:如果一次驳回能让后续同类型任务的提交质量明显提升,它就是有效的质量闸门;
如果驳回后反复扯皮、无人整改,那问题不在驳回本身,而在标准缺位。
2. 验收标准前置到底要写到什么颗粒度,才不会后面扯皮?
我们每次下达任务时写的都是‘完成方案’‘整理数据’这种话,结果验收时双方理解完全不一样,提交人觉得做完了,验收人觉得根本没到点子上。我想知道到底要细到什么程度,是不是每一条都要写成量化指标才保险?
颗粒度不需要全部量化,但要满足‘可验证’这一个硬条件,也就是双方能对着同一条标准给出相同结论。我的做法是把每项交付物拆成三层:成果物形态(是文档、代码、数据表还是样机)、验收动作(谁、用什么方式检查,比如对照清单逐项核对、跑一遍测试用例、抽取样本复核)、通过门槛(缺哪一项算不通过)。
凡是无法用动作验证的要求,比如‘逻辑清晰’‘设计美观’,都要翻译成可观察的替代项,例如‘包含竞品对比章节且不少于三家’‘主流程页面在常见分辨率下无错位’。颗粒度判断有个实用口诀:如果验收人需要靠个人经验才能判断合格与否,说明标准还没写到位。
另外要留出标准变更通道,任务中途需求变了,先改标准再改交付,不要等到验收当天才补。
3. 驳回要不要分级?不分级会出现什么问题?
我们现在所有驳回都是一个处理方式,小到格式错误、大到方向不对,都是打回去重做。结果就是小问题拖成大返工,提交人也不知道哪些要马上改、哪些要重新讨论。我想了解分级到底怎么分才实用,分了之后流程要怎么跟着变。
建议分三级,划分依据是‘缺陷性质’而不是‘严重程度的感觉’。形式驳回针对格式、字段缺失、附件不全这类问题,责任人当场补齐即可,时限按小时计,不需要升级;实质驳回针对内容不满足约定标准,比如数据口径错误、方案缺少关键论证,需要责任人重新整改并再次提交,时限按工作日计,同时通知任务发起方;
终审驳回针对方向性偏差或触及合规、成本红线的问题,必须由 PMO 或项目负责人牵头重新对齐目标和标准,可能伴随任务范围变更。不分级的典型后果是‘小事走重流程、大事走轻流程’:格式问题占用评审资源,方向问题却被当成普通返工处理,越改越偏。
分级落地时配一张对照表最有效,写清每级的判定示例、响应时限、通知范围和升级条件,让验收人照着选,而不是凭感觉。
4. 驳回意见怎么写才能对事不对人,又不至于模糊到没法整改?
我自己写驳回意见时经常两难:写得太直接怕伤同事关系,写得委婉又变成‘再完善一下’这种废话,对方根本不知道怎么改。有没有一套能直接套用的写法?
核心原则是‘只写标准、差距和动作,不写评价和揣测’。一条合格的驳回意见包含四段:对应标准(引用任务下达时约定的第几条要求)、实际交付(客观描述现在的状态,附截图或文件位置)、差距说明(明确指出哪里不满足,不做动机分析)、整改要求(改什么、改到什么程度、什么时候前提交、找谁复验)。
举个对比:′这部分写得不够认真′是评价型表达,必须删掉;′约定需覆盖 A、B、C 三类场景,当前文档只写了 A,请补齐 B、C 并附场景示例,周三前提交复验′是可执行表达。另一个实用技巧是驳回意见先写事实再写要求,把‘我觉得’全部替换成‘对照约定’。
如果一条意见删掉形容词之后还剩明确动作,说明它合格了;如果删完什么都不剩,那这条驳回本身就是无效的,应该退回给验收人重写。
核心关键词
文章包含AI辅助创作:驳回管理指南:PMO如何做好任务验收,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451286
读者评论
驳回分级这个思路确实戳中痛点。我们团队就是所有驳回走同一套流程,改个文件名也要等三天,执行人怨气很大。按形式、实质、终审三级分开处理,简单问题快速闭环,复杂问题给足时间,确实更合理。
标准前置比事后仲裁重要得多。我们验收时吵的架,几乎都是任务下达时没写清验收条件造成的。可核查、可量化、可举证这三个要求很实用,准备在下一个迭代试试把验收条件设为必填字段。
驳回四要素绑定值得借鉴,尤其是复验时限自动升级机制。我们现在驳回后经常卡在已驳回状态没人管,靠人催效率太低。把责任人和时限写进流程,系统自动提醒,能把PMO从日常催办里解放出来。
关于驳回率的看法很反常识但有道理。以前总觉得驳回少就是流程健康,其实可能是验收走过场。更该看驳回分布和二次驳回率,而不是绝对值。不过季度复盘对资源有限的小团队来说,落地成本可能偏高。
工具配置那部分被省略了有点可惜。分级驳回和四要素必填如果没有系统支撑,靠人工执行很容易走样。希望后续能展开讲讲工作流字段怎么设计,以及超时自动升级具体怎么实现,这部分对落地最关键。
