三个必须先想清楚的前置结论
在动手写制度之前,我通常会让客户先回答三个问题,它们决定了整套制度的形态。
结论一:验收标准的颗粒度应该由"被驳回的代价"倒推,而不是由"理想状态"决定。一个任务被驳回一次的返工成本是 0.5 人天还是 5 人天,决定了标准要写多细。低代价任务用清单式验收,高代价任务必须用样本+检查点验收。
结论二:驳回权限应该是分层的,而不是集中在PMO。把所有驳回权收在PMO,结果是PMO变成所有争议的靶子。合理的结构是:一线验收人负责"事实性驳回",PMO负责"标准性驳回",跨部门争议走仲裁。
结论三:驳回率不是越低越好,也不是越高越好,而是应该稳定在一个可解释的区间。制度刚上线的三个月,驳回率上升是正常现象,说明标准在被真正执行。如果驳回率长期低于 5%,大概率是验收人没在认真看。
2. 一句话记住PMO在驳回管理里的角色
不是"守门人",而是规则的定义者、争议的仲裁者、案例的归档者。你不需要成为最严格的验收人,你需要成为让验收标准持续进化的那个角色。
一、背景与真实场景:驳回为什么总是吵成一团
要理解制度设计的方向,先看清楚现实中驳回是怎么失控的。我复盘过十几个不同规模的组织,失控的路径高度相似。
1. 一个典型的驳回失控链路
假设某产品部门向研发交付了一个需求文档,PMO在验收时发现"缺少异常流程的兜底说明",于是驳回。接下来会发生什么?
- 产品经理问:"哪条标准要求必须写异常流程?"
- PMO翻出验收模板第7条,但那条写的是"覆盖主要场景"。
- 产品经理说:"异常场景不是主要场景。"
- 双方进入语义争论,任务停滞 2 天。
- 最后由部门领导拍板:"先过,后面补。"
这个链路里,没有一环是"人不配合"的问题。问题出在验收标准的可判定性上,"覆盖主要场景"是一个无法判定真伪的表述,它必然引发争议。

2. 三种常见组织形态下,驳回冲突的来源不同
我观察到的规律是:组织的协作模式,决定了驳回冲突的主因。用同一套制度去套所有组织,必然失效。
| 组织形态 | 驳回冲突主因 | 典型表现 | 制度设计重点 |
|---|---|---|---|
| 职能型(PMO弱权) | 验收人无权威,驳回被无视 | 驳回后无人回应,任务照常推进 | 升级机制 + 高层背书 |
| 矩阵型(双线汇报) | 权责边界模糊,互相推诿 | "这不是我负责的范围" | 交付物责任矩阵 + 仲裁规则 |
| 项目型(PMO强权) | 标准过严,团队疲劳 | 驳回率长期高于 30% | 标准分级 + 抽样验收 |
如果你所在的PMO处于弱权位置,第一步不是写更严格的制度,而是先争取"驳回必须被响应"这一条基本规则。没有这条,后面所有的流程设计都是纸面工作。
3. 一个我印象很深的真实对比
同一家集团的华南和华东两个事业部,用同一套验收模板,华南的驳回率是 8%,华东是 27%。差异不在人,而在两件事:
- 华南在提交环节加了"自检清单勾选",华东没有。
- 华南要求驳回通知必须写"对应标准条款编号",华东只写原因描述。
这两个动作看起来很小,但它们把"验收"从主观判断变成了可追溯的对照。驳回率 8% 和 27% 的区别不是严格程度,而是可判定性的区别。

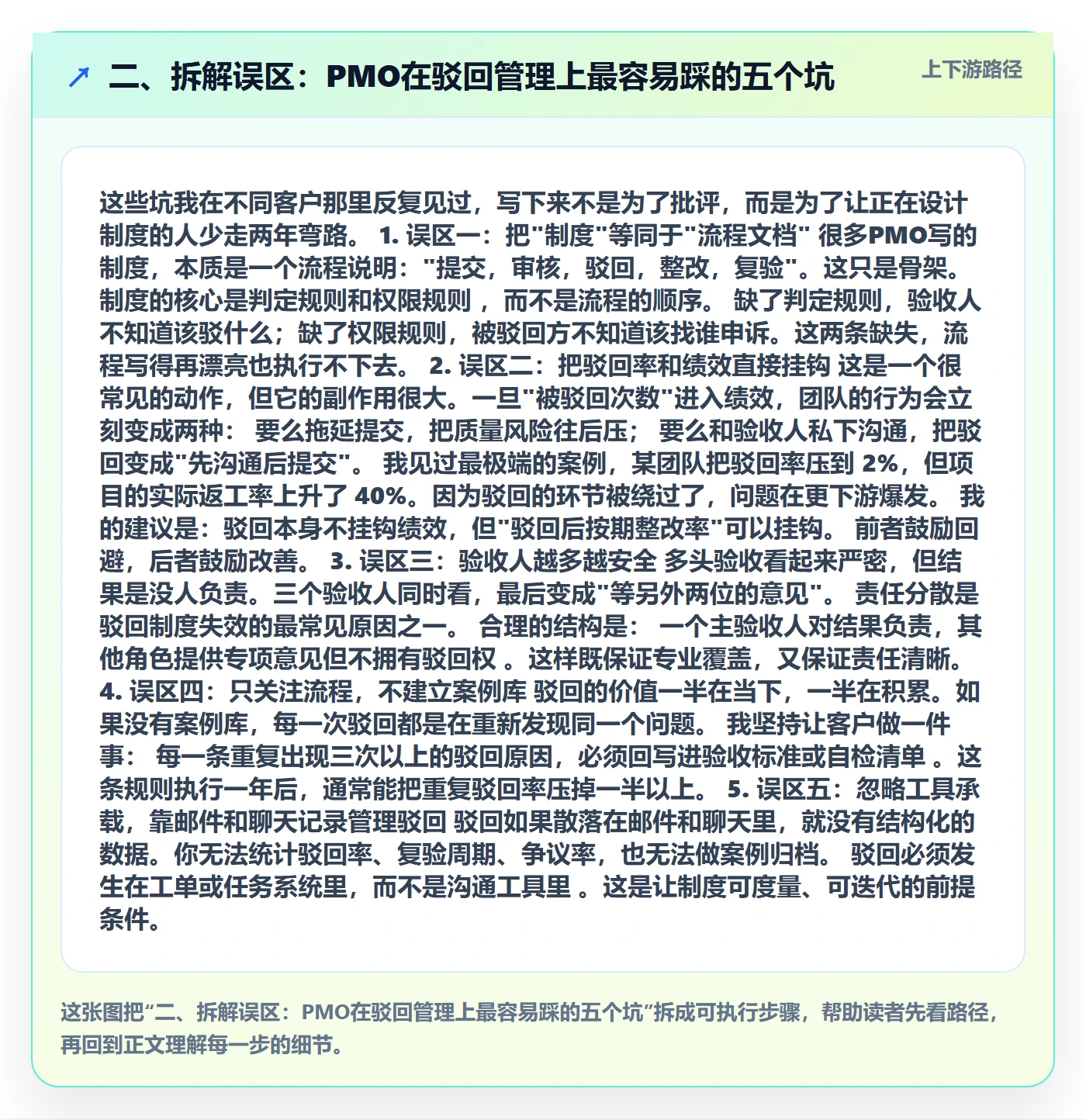

二、拆解误区:PMO在驳回管理上最容易踩的五个坑
这些坑我在不同客户那里反复见过,写下来不是为了批评,而是为了让正在设计制度的人少走两年弯路。
1. 误区一:把"制度"等同于"流程文档"
很多PMO写的制度,本质是一个流程说明:"提交,审核,驳回,整改,复验"。这只是骨架。制度的核心是判定规则和权限规则,而不是流程的顺序。
缺了判定规则,验收人不知道该驳什么;缺了权限规则,被驳回方不知道该找谁申诉。这两条缺失,流程写得再漂亮也执行不下去。
2. 误区二:把驳回率和绩效直接挂钩
这是一个很常见的动作,但它的副作用很大。一旦"被驳回次数"进入绩效,团队的行为会立刻变成两种:
- 要么拖延提交,把质量风险往后压;
- 要么和验收人私下沟通,把驳回变成"先沟通后提交"。
我见过最极端的案例,某团队把驳回率压到 2%,但项目的实际返工率上升了 40%。因为驳回的环节被绕过了,问题在更下游爆发。
我的建议是:驳回本身不挂钩绩效,但"驳回后按期整改率"可以挂钩。前者鼓励回避,后者鼓励改善。
3. 误区三:验收人越多越安全
多头验收看起来严密,但结果是没人负责。三个验收人同时看,最后变成"等另外两位的意见"。责任分散是驳回制度失效的最常见原因之一。
合理的结构是:一个主验收人对结果负责,其他角色提供专项意见但不拥有驳回权。这样既保证专业覆盖,又保证责任清晰。
4. 误区四:只关注流程,不建立案例库
驳回的价值一半在当下,一半在积累。如果没有案例库,每一次驳回都是在重新发现同一个问题。
我坚持让客户做一件事:每一条重复出现三次以上的驳回原因,必须回写进验收标准或自检清单。这条规则执行一年后,通常能把重复驳回率压掉一半以上。
5. 误区五:忽略工具承载,靠邮件和聊天记录管理驳回
驳回如果散落在邮件和聊天里,就没有结构化的数据。你无法统计驳回率、复验周期、争议率,也无法做案例归档。
驳回必须发生在工单或任务系统里,而不是沟通工具里。这是让制度可度量、可迭代的前提条件。

三、专业判断逻辑:驳回管理制度的四层结构
讲完误区,回到正面设计。我通常把驳回管理制度拆成四层,每一层解决不同的问题。这四层不是流程顺序,而是从抽象到具体的判定结构。
1. 第一层:标准层,把"可判定"作为唯一目标
验收标准只有一个要求:任何一条标准,两个不同的人读了之后,对"是否满足"应该得出相同结论。做不到这一点,这条标准就是无效标准。
举个例子,对比两种写法:
| 不可判定表述 | 可判定表述 |
|---|---|
| 需求文档应覆盖主要场景 | 需求文档应包含:正常流程、至少 3 个异常分支、边界条件说明 |
| 代码质量良好 | 单测覆盖率 ≥ 70%,静态扫描无阻断级问题 |
| 设计稿符合规范 | 设计稿标注完整(间距、颜色、字号),且与组件库一致 |
把"不可判定"改成"可判定",是制度设计里最耗时但也最值钱的工作。它决定后面所有环节能否自动化。
2. 第二层:权限层,谁可以驳,谁可以申诉
我推荐的权限结构是三层:
- 事实性驳回:由一线验收人执行,只针对可对照清单的硬性项,不需要审批,即刻生效。
- 标准性驳回:由PMO执行,针对标准解释、跨部门口径不一致的问题,需要记录归因。
- 争议性驳回:当被驳回方不认可时触发,进入仲裁流程,由指定仲裁人裁定。
这三层的关键区别在于是否需要记录和公示。事实性驳回可以轻量,争议性驳回必须完整留痕,因为它会成为案例库的素材。
3. 第三层:流程层,驳回不是一个动作,而是一段闭环
我把驳回闭环拆成六个环节,每个环节都有明确的输入和输出:

其中驳回通知的结构化是最容易被忽略、但收益最高的环节。一份合格的驳回通知应该包含四个字段:
- 原因分类(缺项 / 不符合标准 / 质量不达标 / 依赖未就绪)
- 对应标准条款编号(让被驳回方知道具体依据)
- 整改要求(要改成什么样才算通过)
- 复验时限(明确什么时候重新提交)
缺了"对应标准条款编号",驳回就变成主观判断;缺了"复验时限",任务就变成无限期挂起。这两个字段是驳回通知的最低配置。
4. 第四层:度量层,四个指标构成健康度体系
我建议追踪四个核心指标,它们互相牵制,单看任何一个都会误导。
| 指标 | 定义 | 参考区间(经验值) | 异常信号 |
|---|---|---|---|
| 驳回率 | 被驳回任务数 / 提交任务数 | 10%-20% | 长期 <5% 或 >35% |
| 一次通过率 | 首次提交即通过的任务数 / 提交总数 | 60%-80% | 连续两季度下降 |
| 平均复验周期 | 从驳回到复验通过的自然日 | 2-5 个工作日 | >10 个工作日 |
| 驳回争议率 | 进入申诉流程的驳回数 / 驳回总数 | <10% | >25%,说明标准可判定性不足 |
这四个指标的组合意义远大于单个数值。比如驳回率高、争议率也高,说明标准模糊;驳回率低、返工率高,说明验收被架空。不要只看一个指标就下结论。
四、具体案例与数据观察:工具承载让驳回从"吵"变成"算"
前面讲的都是方法论,这一节讲一个我实际参与过的落地观察,以及工具在其中起到的作用。
1. 一家 300 人左右的组织如何把驳回制度化
这是一家做工业软件的公司,研发团队约 300 人,PMO 3 个人。他们的初始状态是:验收靠邮件,驳回靠口头,争议靠会议。
我们做的事情按顺序是:
- 把 12 类高频交付物各自拆出验收清单,每条清单项写成可判定表述。
- 在提交环节加入自检勾选,未勾选自检不能提交。
- 把驳回通知模板固化为四个必填字段。
- 把驳回全部迁到项目管理系统里执行,邮件仅作为通知。
- 每月复盘一次,把重复三次以上的原因回写清单。
六个月后的观察数据(这是客户内部统计,我参与了口径设计):

这里我要特别说明:数据改善的主因不是"驳回变少了",而是"驳回变得可解释了"。一次通过率上升,是因为自检清单提前拦截了低级缺项;复验周期缩短,是因为驳回通知里写明了时限;争议率下降,是因为每条驳回都对应了标准条款。
2. 为什么工具承载是这套制度的前提
我在这类项目里通常会建议客户用支持任务状态流转和结构化字段的项目管理平台来承载驳回流程,而不是用邮件和聊天。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在任务验收这类需要"状态流转 + 结构化字段 + 权限控制"的场景里比较适配。我们当时用它落地的几个关键点是:
- 为交付物建立独立的验收状态流(待提交 / 待验收 / 已驳回 / 复验中 / 已通过),驳回必须从系统流转,不能口头完成。
- 把驳回原因做成必填的分类字段,对应标准条款编号做成关联字段,这样每一笔驳回天然带数据。
- 用报表功能直接输出驳回率、一次通过率、复验周期,PMO 不需要手工统计。
另外,这家客户原本用的是 Jira,迁移时最担心的就是历史任务和状态流的映射。PingCode 支持 Jira 平滑迁移,这也是当时选型时的一个考虑点;同时它支持私有化部署,对做工业软件、对数据合规有要求的公司来说,国产替代是一个现实选项。
需要强调的是:工具解决的是"可追溯"和"可统计",解决不了"标准可判定"。如果验收标准本身写得模糊,换个再好的系统也只是把争吵从线下搬到线上。
3. 一个反例:有工具但没有制度会怎样
我也见过另一家客户,系统用得挺全,状态流配置得很漂亮,但半年后驳回率只有 3%,返工率却居高不下。原因是:验收人只在系统里做形式确认,真正的质量问题在需求阶段就没被拦下来。
这说明一件事:工具是制度的执行载体,不是制度的替代品。没有标准层和权限层,流程层和度量层就是空转。
五、不同情况下的行动建议
制度设计没有唯一正确答案,关键是匹配你所在组织的当前状态。我按几种典型情况给出建议。
1. 情况一:制度还没建立,从零开始
不要一上来就写完整制度。我建议按这个顺序走:
- 先选一类高频交付物(比如需求文档或测试报告),把它的验收清单写成可判定表述。
- 只在这类交付物上试运行驳回闭环,跑一个月,收集真实驳回原因。
- 根据实际数据调整标准颗粒度,再推广到第二类、第三类。
- 最后再写制度文档,因为此时你写的每一条都有实践依据。
反过来做,先写两千字制度再试点,通常的结果是制度写完就搁置。
2. 情况二:制度已有,但执行不下去
先别改制度,先做诊断。我通常看三个数据:
- 驳回通知里有多少条写了"对应标准条款编号"?低于 50% 说明驳回本身不规范。
- 驳回后有多少任务在 5 个工作日内完成复验?低于 60% 说明流程没有时限约束。
- 重复驳回原因占比多少?高于 30% 说明没有案例回写机制。
这三个问题对应三个改进动作,顺序不要颠倒:先规范驳回通知,再卡时限,最后建案例库。
3. 情况三:驳回率过高,团队出现疲劳
这种情况通常不是"团队不行",而是标准过严或抽样策略缺失。建议做两件事:
- 把验收标准按影响程度分成阻断级和建议级,只有阻断级才能驳回,建议级走备注不改状态。
- 对低风险交付物改为抽样验收,比如每 5 份抽 1 份全检,其余走自检承诺。
这两条能显著降低无效驳回,同时不牺牲关键质量。
4. 情况四:跨部门驳回总是升级成冲突
跨部门驳回的根源通常是权责不清。建议做两件事:
- 建立交付物责任矩阵,明确每类交付物的提交方、验收方、仲裁方。
- 申诉必须有明确时限(比如 2 个工作日内提出),超时视为接受。
没有时限的申诉机制,会变成拖延工具。

六、不同情况下的取舍
制度设计的难点不在"知道要做什么",而在"知道要放弃什么"。以下是我在项目里反复遇到的几组取舍。
1. 取舍一:标准颗粒度,细度 vs 执行成本
标准越细,判定越清晰,但维护成本和执行负担越高。我的判断依据是驳回的返工代价:
| 返工代价 | 建议颗粒度 | 验收方式 |
|---|---|---|
| < 0.5 人天 | 清单式,3-5 条核心项 | 自检 + 抽查 |
| 0.5-2 人天 | 清单式,8-15 条 | 逐项验收 |
| > 2 人天 | 清单 + 样本 + 检查点 | 多方会审 |
不要对所有交付物用同一套细度,那是成本失控的常见来源。
2. 取舍二:驳回权限,集中 vs 分散
集中驳回效率高但容易成为众矢之的;分散驳回覆盖面广但责任模糊。我的偏好是主验收人负责制 + PMO 标准解释权:事实判断交给最懂业务的人,标准解释权留在PMO。
这样既避免PMO陷入每一条技术细节,又保证跨部门口径一致。
3. 取舍三:与绩效的关系,挂钩 vs 不挂钩
如前面所说,驳回次数不挂钩,"驳回后按期整改率"可以挂钩。这个取舍的本质是:你要鼓励的是"减少错误",还是"减少被发现的错误"。前者用整改率,后者用驳回次数,但后者会扭曲行为。
4. 取舍四:工具投入,自研 vs 采购
如果组织规模在 100 人以上、交付物类型超过 5 类、跨部门验收频繁,我倾向于采购成熟平台而不是自研。自研的成本不只在开发,更在于后续的状态流维护、报表迭代和权限管理。
选型时可以重点看三件事:是否支持结构化的驳回字段、是否支持验收状态流的自定义、是否能直接输出驳回相关报表。前两点决定"能不能落制度",第三点决定"能不能做迭代"。
5. 取舍五:制度严格度,一步到位 vs 渐进收紧
我见过太多"一步到位"失败的案例。我的建议是渐进收紧:
- 第 1 个月:只跑流程,不追指标,让大家熟悉驳回闭环。
- 第 2-3 个月:开始统计指标,但只公示不考核。
- 第 4 个月起:把"驳回后按期整改率"纳入团队过程指标。
这个过程看似慢,但能避免制度在上线第一个月就被抵触掉。

七、一个可以直接用的制度框架与最小可用模板
最后给出一个可以直接参考的框架。我不贴完整制度模板,只给结构,因为制度要匹配组织,但结构是可以复用的。
1. 制度文档的六个必备模块
- 目的与适用范围:明确这套制度覆盖哪些交付物、哪些角色。
- 验收标准清单:按交付物类型列出可判定条目。
- 权限与角色:谁提交、谁验收、谁驳回、谁仲裁。
- 驳回闭环流程:六个环节的输入输出与时限。
- 申诉与仲裁规则:触发条件、时限、仲裁人、裁决效力。
- 度量与迭代机制:四个指标的定义、统计频率、迭代触发条件。
这六个模块缺任何一个,制度都会有明确的功能缺口。比如缺第 5 个,争议就会变成私下协调;缺第 6 个,制度就无法自我进化。
2. 驳回通知的最小字段集
如果你现在只能做一件事,我建议先把驳回通知的结构化做起来。最小字段集是:
{
"驳回编号": "REJ-2024-0137",
"任务标识": "REQ-2231",
"提交版本": "v0.3",
"驳回类型": "不符合标准", // 缺项 / 不符合标准 / 质量不达标 / 依赖未就绪
"对应标准条款": "REQ-STD-04-07",
"问题描述": "缺少异常分支的边界条件说明",
"整改要求": "补充异常分支 3 项及对应边界条件,附示例数据",
"复验时限": "2024-07-18",
"验收人": "zhang.li",
"是否可申诉": true
}
有了这套字段,你就能自动统计驳回率、按原因分类分析、追踪复验周期,也能沉淀案例库。结构化的驳回数据,是制度迭代的唯一燃料。
3. 案例库的维护规则
我建议采用一条简单规则:同一类驳回原因出现 3 次以上,必须回写进验收标准或自检清单。
这条规则的执行成本很低,但效果很明显。前面提到的那家工业软件客户,执行 6 个月后重复驳回占比从 41% 降到 16%,主要就靠这一条。
4. 落地节奏建议
如果你现在要启动,我建议的时间线是:
- 第 1-2 周:选一类交付物,写可判定验收清单。
- 第 3-4 周:跑驳回闭环,收集真实驳回原因。
- 第 2 个月:固化驳回通知模板,迁到项目管理系统中执行。
- 第 3 个月:开始统计四个指标,做第一次制度迭代。
- 第 4-6 个月:扩展到全部交付物,把案例库机制常态化。
这套节奏的核心是:先让驳回变得可判定,再让它变得可追溯,最后让它变得可度量。顺序颠倒,制度就会在第二个环节卡住。

八、回到那个 63% 的案例
文章开头提到的那家智能硬件公司,后来做了一件事:他们把"缺乏明确验收标准"从一句抱怨,变成了一个可统计的驳回原因分类。三个月后,这个分类占全部驳回原因的比例从 63% 降到 22%。
这不是因为标准突然变完美了,而是因为每一笔驳回都被迫写清依据,写不清的就被归到"标准待完善",从而暴露了制度的真实缺口。制度不是靠一次设计到位的,是靠每一次驳回往前推一点。
如果你现在正要做这件事,我的下一步建议很具体:
- 今天先挑一类高频交付物,把它的验收清单写成可判定表述。
- 本周内把驳回通知的四个必填字段确定下来。
- 下个月开始,只统计一个指标,一次通过率。
不要一开始就追求制度完整。让第一笔驳回变得可解释,比写完一整份制度文档更有价值。PMO 在驳回管理里的真正价值,不是驳回了多少任务,而是让每一次驳回都成为标准进化的一次输入。

常见问题解答(FAQ)
1. PMO驳回任务时,验收标准的颗粒度应该定到多细?
我们团队最近因为验收标准太粗,交付物被来回驳回三次,开发说“做完了”,PMO说“不达标”,双方各执一词。我作为PMO负责人,很想知道标准到底要细到什么程度才算合理,定得太细又怕团队抱怨流程繁琐。
建议按“可判定”原则定颗粒度,而不是追求无限细化。具体做法是:把每类交付物拆成3到5条硬性验收项,每条验收项必须能用“是/否”或一个明确数值判定,例如“接口文档覆盖全部对外接口,缺失数量为0”“页面加载时间在测试环境不超过2秒”。
凡是需要主观判断的表述,比如“设计美观”“逻辑清晰”,一律不作为验收项,而是转为评审意见。判断依据是:一条验收项如果两个不同审核人独立判断会得出不同结论,就说明颗粒度不够。
经验上,单个任务的验收项控制在3到7条之间,超过7条往往意味着任务拆分本身有问题,应该回到WBS层面重新拆分,而不是继续加验收项。
2. 驳回权限应该集中在PMO,还是分散给业务方和需求方?
我们公司现在的做法是所有任务都由PMO统一验收,结果PMO成了众矢之的,业务方觉得我们不懂业务乱驳回,开发觉得我们卡进度。我也在犹豫,是不是应该把验收权和驳回权还给业务方,PMO只做流程监督,但又怕失去管控。
推荐采用“分层验收、权责对应”的机制,而不是二选一。具体做法:把验收拆成两层,第一层是专业验收,由需求方或业务负责人判断“做的是不是我要的”,这一层拥有业务类驳回权;第二层是合规验收,由PMO判断“交付物是否齐全、是否走了规定流程、是否符合模板规范”,这一层只拥有形式类驳回权。
PMO不替业务方判断业务对错,业务方也不能绕过PMO跳过流程。判断依据是:谁提出需求谁承担验收责任,PMO承担的是流程完整性和标准一致性的责任。这样设计后,驳回争议会明显减少,因为每次驳回都能明确归因到“业务不满足”还是“流程不合规”,而不是笼统的“PMO说不行”。
3. 任务被驳回后,团队和PMO扯皮怎么办,申诉机制该怎么设计?
上个月一个跨部门任务被驳回,开发负责人直接找我们领导投诉,说PMO故意刁难。我们内部没有正式的申诉流程,最后靠领导拍板解决,但双方都不服气。我想知道规范的申诉机制应该包含哪些要素,才能既保护PMO的判断又不激化矛盾。
申诉机制的核心是“限时、限次、有仲裁人、有记录”。具体做法:第一,明确申诉窗口,驳回通知发出后2个工作日内可申诉,逾期视为接受;第二,申诉必须提交书面理由和补充证据,不接受口头申诉;
第三,设置仲裁人,通常是PMO上级或项目 Steering Committee 成员,仲裁人只判断“驳回理由是否成立”,不重新验收任务本身;第四,仲裁结论要归档,同一类驳回争议出现两次以上,就触发验收标准的迭代。判断依据是:申诉机制的目的不是推翻驳回,而是防止驳回被情绪化使用。
经验数据上,有正式申诉机制的组织,驳回争议率通常能控制在5%以内,而没有机制的组织,这个比例往往超过15%,且大量消耗在跨部门沟通上。
4. 驳回管理的效果该用什么指标衡量,合理的驳回率大概是多少?
领导让我季度汇报验收制度的运行效果,我只知道统计驳回了多少次,但说不清这个数字是好是坏。驳回率太高显得制度有问题,太低又怕验收流于形式。我需要一套能说明问题的指标口径和参考区间。
建议追踪四个指标,而不是只看驳回率。第一,一次通过率,即首次提交即通过的任务占比,健康区间通常在70%到85%,低于70%说明标准不清或自检缺失,高于85%要警惕验收走过场;第二,平均复验周期,从驳回通知发出到复验通过的时间,建议控制在3个工作日以内,超过5天说明整改响应机制有问题;
第三,驳回争议率,即进入申诉流程的驳回占比,建议低于5%;第四,驳回原因分布,按“标准不清、交付缺失、流程违规、业务不符”分类统计,如果“标准不清”占比超过20%,说明制度本身需要修订。
判断依据是:驳回率单独看没有意义,因为它受任务类型、团队成熟度影响很大,必须结合一次通过率和争议率一起看,才能判断制度是在有效运转还是在制造摩擦。
核心关键词
文章包含AI辅助创作:驳回管理指南:PMO如何做好任务验收,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450972
读者评论
把驳回从“权力行使”拉回到“标准治理”,这个视角很关键。很多PMO确实在不知不觉中成了跨部门对抗的靶子,核心问题就是标准没有可判定性。
文章中提到的“驳回后按期整改率挂钩绩效”比较实用。单纯考核驳回次数必然导致团队隐藏问题,这个替代方案能鼓励真正的质量改进。
弱权PMO那部分很真实。没有“驳回必须被响应”这条高层规则,后面所有制度设计都是空谈。先解决权威问题再谈流程,顺序不能反。
