去年冬天,我帮一家做工业设备的中型企业复盘一个拖了四个月的验收项目。项目本身两个月就做完了,卡在验收提交这一环整整一百二十天。业务方说"系统跑起来了,但报表口径不对",技术负责人说"需求文档里没写这项",项目经理夹在中间,前后组织了六次验收会,每次都以"再改改"收场。最后一次会上,甲方负责人说了一句话让我印象很深:"你们不是没做完,是没告诉我怎么算做完。"
这句话几乎点破了我见过的绝大多数验收僵局。验收提交失败,很少是因为交付物真的烂到不能用,更多是因为"验收"这件事本身没有被当成一个需要设计的流程来管理。项目经理在这个环节的角色,也从"协调者"被迫变成"救火队长",而这本不该是他的定位。
这篇文章不讲泛泛的项目交付全流程,只聚焦一件事:任务验收提交这一个动作,从制度设计到实操落地,到底该怎么搭。我会把我踩过的坑、观察到的数据、以及不同规模组织下的取舍逻辑,一次讲清楚。
一、先给结论:验收提交的成败,八成在提交之前就定了
如果你只记住一句话,请记住这句:验收提交不是项目尾声的一次汇报,而是项目启动时就应该设计好的一套规则的最后一次执行。提交那一刻的表现,早在需求评审、任务拆解、验收标准确认的阶段就已经被决定了大半。
我梳理过自己和同行经手的六十多个验收案例,把失败原因归了类,得到的分布比大多数人想象的更集中。

从这张分布能看出来,真正属于"提交那一刻"的问题其实不多。换句话说,项目经理花在验收会上的时间,大部分应该提前挪到制度设计阶段。这不是让大家少开会,而是把会议的价值重新分配。
接下来我会先讲清楚验收、交付、结项三者的关系,再拆解制度设计,然后落到全流程和实操清单,最后给出不同情况下的取舍建议。你可以按自己的项目规模跳到对应章节。
二、背景与真实场景:验收、交付、结项到底是不是一回事
1. 三个概念被混用,是很多扯皮的起点
我在做内部培训时发现,哪怕是做了五六年项目的同事,也常常把"交付完成"和"验收通过"当成同义词。这两件事在实际项目里可以相差几周到几个月,而这个时间差恰恰是矛盾的温床。
用最直白的话区分:交付是"我给了",验收是"你认可了",结项是"账算清了"。交付是单方动作,验收是双方动作,结项是组织内部的收口动作。三者顺序不可颠倒,也不能合并。
| 阶段 | 核心动作 | 主要责任人 | 产出物 | 未完成的后果 |
|---|---|---|---|---|
| 交付 | 提交成果物 | 执行团队 | 交付物清单、自检报告 | 验收无从谈起 |
| 验收 | 评审并确认符合标准 | 业务方+项目经理 | 验收结论、签署记录 | 项目无法结项,款项难结算 |
| 结项 | 归档、复盘、资源释放 | PMO/项目经理 | 结项报告、经验沉淀 | 团队资源被长期占用 |
2. 我见过的最典型的翻车现场
回到开头那个工业设备项目。事后复盘时我发现,问题根本不是技术能力,而是验收标准在需求阶段只写了一句"系统运行稳定、报表可用"。什么叫稳定?可用是谁的标准?没人定义。项目上线后,业务方拿着自己心里的"可用"去对照,技术方拿着文档里的字面意思去对照,两边都没错,但就是对不上。
更麻烦的是,这个项目卡住期间,项目经理同时被拉去救另一个紧急项目,验收推进断断续续,业务方逐渐失去耐心,开始用"你们是不是不想做了"这种情绪化表达。项目从技术问题演变成了信任问题。
这类场景在中大型企业里尤其常见,因为项目多、人员交叉、业务方话语权大。我后来在帮一些团队梳理流程时,会把这类复盘沉淀成一套可复用的制度,而不是停留在"下次注意沟通"。
3. 为什么小团队反而很少在这上面翻车
有意思的是,我观察到二十人以下的小团队验收翻车率明显更低。原因不是他们制度好,而是沟通成本低到可以随时"口头对齐"。三个人坐一桌,标准当场就说定了。但这套逻辑一旦组织上到百人规模就彻底失效,因为口头对齐无法跨部门传递,也无法在人员变动后留存。
所以下面讲的制度设计,对中大型组织是刚需,对小团队是"提前建仓"。你不需要现在就上全套,但你需要知道完整的框架长什么样,方便按需取用。

三、拆解误区:关于验收提交,大家最容易信的几件事
1. 误区一:验收标准可以"到时候再谈"
这是杀伤力最大的一条。很多人觉得项目早期谈标准太虚,等东西做出来再谈更实际。恰恰相反,验收标准越晚谈,双方的分歧越大,因为此时沉没成本已经产生,谁也不愿让步。
我的经验是,验收标准应该在需求或合同阶段就写下第一版,哪怕它很粗糙。粗糙的标准可以迭代,空白的标准只会滋生意想不到的期望。
2. 误区二:验收就是让甲方签字
不少项目经理把验收等同于"走个签字流程",于是把精力全放在催签字上。但签字只是结果,签字前的评审、记录、问题收敛才是真正的价值所在。一个只负责催签字的项目经理,在项目里是可替代的;一个能组织评审、收敛分歧、闭环整改的项目经理,才是真正不可替代的。
3. 误区三:验收不通过就是失败
这句话我听过太多次,但它是错的。验收不通过,很多时候说明评审机制在正常工作。真正需要警惕的是两种极端:一是每次验收都轻松通过,可能意味着根本没有认真评审;二是每次验收都卡死无解,说明制度设计有缺陷。一次健康的、带着具体整改项的"有条件通过",往往比一次草率的"全票通过"更有价值。
4. 误区四:流程越复杂越规范
我见过一家公司把验收做成了七级审批,一个内部小工具上线要过七道关卡。结果是大家都在应付流程,真正的问题反而被淹没在形式里。流程的复杂度应该匹配项目的风险和金额,而不是匹配管理者的安全感。

四、专业判断逻辑:制度设计到底要定哪些东西
1. 先定标准的"三个来源"
验收标准不能凭空写,它必须来自三个明确的地方,缺一个都会留下隐患:合同或需求文档的约定、行业或法规的硬性要求、双方口头确认后书面补充的共识。三者冲突时,优先级一般是法规大于合同大于口头共识。
我在设计制度时,会让项目组在启动阶段就把这三类标准分别列出来,做成一张"验收标准来源表"。这样做的好处是,验收时任何一方提出异议,都能快速定位到标准是从哪来的,而不是陷入"我记得你当时说过"的罗生门。
2. 再定角色的"权责边界"
验收中最难的不是技术判断,而是"谁说了算"。我倾向于把验收角色分成四类,各管一段,互不越界。
| 角色 | 核心职责 | 不该做的事 |
|---|---|---|
| 项目经理 | 组织验收、收敛问题、记录结论、推动闭环 | 替业务方判断"够不够用" |
| 业务方 | 确认成果是否满足业务目标、给出结论 | 临时追加合同外的新需求 |
| 技术负责人 | 说明实现范围、评估整改工作量 | 单方面决定验收是否通过 |
| PMO/质量 | 监督流程合规、仲裁争议 | 介入具体技术或业务判断 |
权责对等的核心是:谁提结论,谁承担后果;谁做判断,谁不背锅。现实中恰恰经常反过来,业务方提了结论却不担责,技术方背了锅却无决定权,这才是扯皮的根源。
3. 然后定流程的"分层"
不是所有项目都值得走全流程。我的建议是按风险和金额分三层:小额低风险项目走"简易验收",中型项目走"标准验收",大型或高风险项目走"正式评审验收"。分层的目的不是省事,而是把管理资源投在最需要的地方。

4. 最后定争议的"出口"
再好的制度也会遇到双方僵持。关键是提前约定"僵持之后怎么办"。我通常会在制度里写清楚三级出口:一级是项目经理组织复评,二级是PMO或上级仲裁,三级是合同或法务介入。每级设定时限,避免无限期挂起。
没有出口的流程,本质上是在赌"大家不会僵持"。而现实中,僵持才是常态。

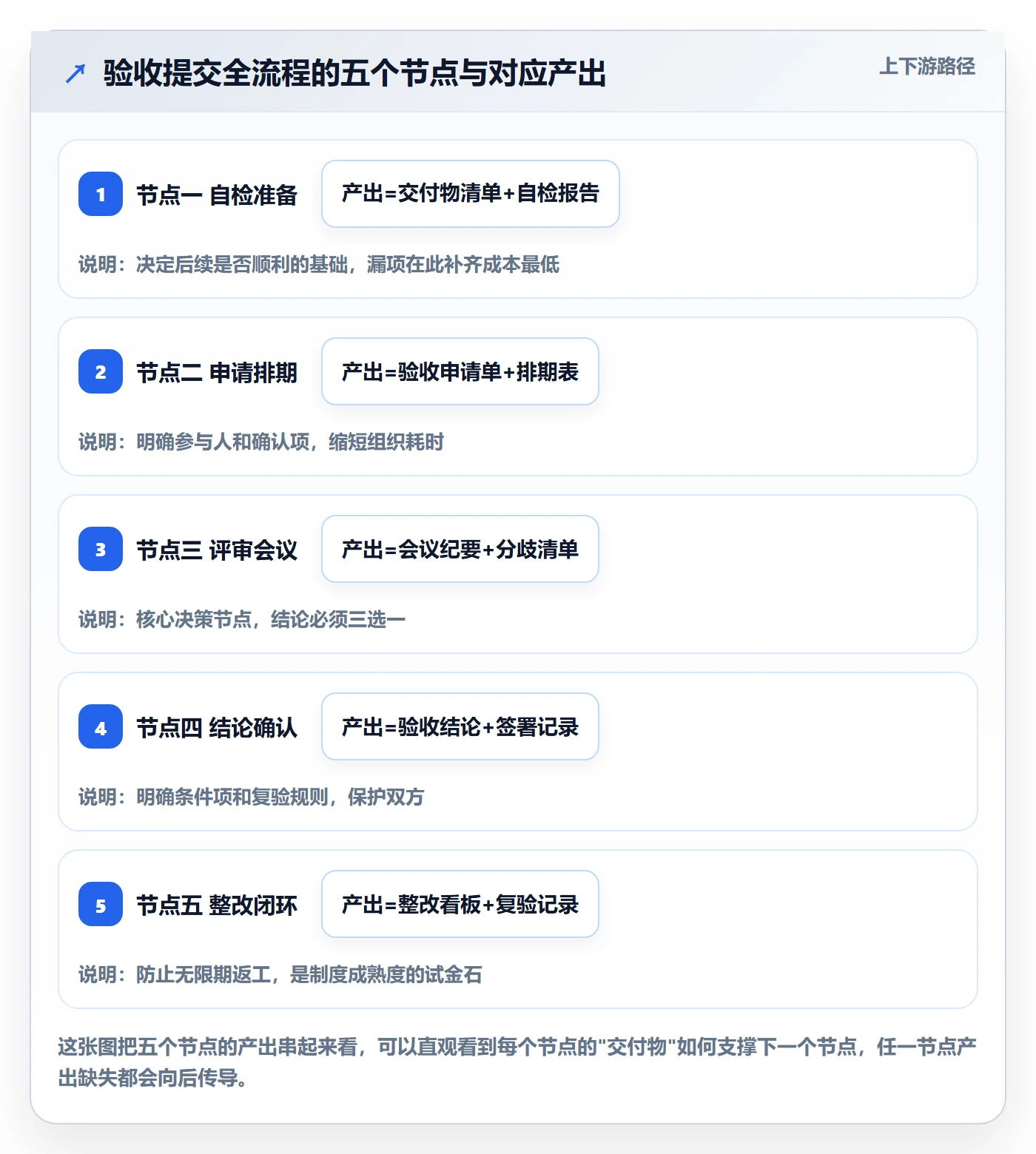

五、全流程拆解:从提交到结论,每一步谁做什么
1. 提交前的自检与材料准备
这是整个验收链条中最容易被低估的一环,也是项目经理能最大程度主动掌控的一环。我要求团队在正式发起验收前,先完成一份自检,确认交付物齐全、版本一致、已知问题有说明。
材料清单我一般会固定成这几项,你可以按项目规模增删:交付物清单(含版本号)、自检报告、测试或验证记录、变更记录、已知遗留问题说明、验收申请单。其中变更记录和遗留问题说明是最常被漏交、也最容易在验收会上引爆矛盾的两项,一定要提前备好。
2. 验收申请与排期
材料备齐后,由项目经理正式发起验收申请,明确验收范围、拟参与人、期望时限。这里有个小技巧:把"需要谁参加、每个人需要确认什么"写清楚,能显著缩短排期拉扯的时间。我见过太多验收会因为"关键人没到"而白开一场。
3. 验收评审会的组织
会议组织不是把人叫齐就行。我的标准议程是:先由技术方简述交付范围(不超过五分钟),再由业务方逐项确认,然后集中讨论分歧点,最后给出结论。结论只有三种,通过、有条件通过、不通过。不允许出现"基本通过,细节再说"这种模糊结论,它等于把矛盾推迟到下一次。
会议结束前,必须当场形成书面记录,写清争议项、责任方、时限。我在帮团队改流程时,把"当天出会议纪要"列为硬性要求,仅这一条就让平均整改周期缩短了将近三分之一。
4. 验收结论的确认与记录
结论确认不是走签字,而是要让每位签署方明确知道自己在签什么。有条件通过时,条件项、验证方式、复验时间都要白纸黑字。验收记录是会说话的,好的记录能在争议时保护双方,坏的记录只会保护其中一方。
5. 验收不通过时的整改闭环
这是制度设计里最容易被忽略、却最能体现专业度的一环。不通过之后,必须有明确的整改项、责任人、时限和复验规则。我通常会设一个整改看板,把每一项的进展可视化,避免整改变成"无限期改下去"。

六、工具与案例观察:制度怎么落地到日常协作里
1. 制度落地的最大敌人是"记不住"
我帮团队设计完制度后,最常见的反馈不是"制度不对",而是"太麻烦,记不住"。制度如果只存在文档里,通常活不过三个月。真正能跑起来的制度,一定被嵌进了日常协作工具里,让流程自己提醒人。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织恰好是验收制度最难靠"口头对齐"维持的规模。在这样的平台上,可以把验收标准、交付物清单、验收节点做成可追踪的任务,把"提交,评审,结论,整改"串成一条可见的链路。当流程被固化进工具,项目经理就不必靠记忆和催促来推动验收,而是让系统替他把节点推到每个人面前。
2. 一个可参考的落地片段
我在一个百人规模的研发团队里,见过把验收做成结构化任务的做法:每一个交付节点都关联验收清单,清单项就是前面提到的自检条目,逐项勾选后才能进入评审状态。这样一来,"材料不齐就发起验收"这种情况从制度上被杜绝了。
如果团队原本用 Jira,迁移到 PingCode 的过程可以做到较为平滑,历史任务和字段结构能够对应过来;同时 PingCode 支持私有化部署,对数据敏感的中大型企业是国产替代的常见选择。工具选型的判断标准很简单:它能不能让你设计的制度自动运转,而不是要求每个人额外记一套流程。
3. 工具不能替你做的三件事
- 工具不能替你定义验收标准,标准永远需要人和人谈出来。
- 工具不能替你拍板争议,它只能记录仲裁结果。
- 工具不能替你建立信任,验收中的人情和预期管理,仍然是项目经理的软实力。
我经常提醒团队:工具是放大器,好的制度被它放大,坏的制度同样被它放大。先把规则想清楚,再谈用什么承载。

七、实操清单:项目经理可以直接对照使用
1. 验收前检查清单
下面这份清单是我在多个项目里反复打磨出来的,你可以直接拿去用,也可以按项目规模裁剪。我的建议是把清单做成勾选式而不是阅读式,因为勾选才会产生"还差一项"的心理压力,阅读不会。
- 交付物清单是否完整,版本号是否唯一且一致。
- 是否存在未记录的变更,变更是否已被双方确认。
- 已知遗留问题是否书面说明,并注明是否影响验收。
- 验收标准是否有书面依据,来源是否可追溯。
- 参与验收的关键人是否都已确认时间。
- 验收范围是否明确,有没有"顺带看看别的"的模糊地带。
- 结论记录的模板是否已准备好,条件项和复验规则是否预留位置。
- 整改责任人和时限是否能在会上一锤定音。
2. 验收会议议程模板思路
我不建议你找一个通用议程模板照抄,因为每个项目的分歧点不同。但议程的骨架可以固定:开场明确目标和时长,中间按"确认无争议项,讨论争议项,给出结论"三步走,结尾当场确认记录和下一步。把"确认无争议项"放在"讨论争议项"之前,能显著降低会议的火药味,因为大家先看到了一大片共识。
3. 验收结论记录要点
我见过太多验收记录只写一句"验收通过",这种记录在后续出问题时毫无保护力。一份合格的记录至少包含:验收范围、结论类型(通过/有条件通过/不通过)、条件项及验证方式、责任人与时限、签署人与日期。
4. 常见踩坑与应对
| 踩坑场景 | 典型表现 | 应对思路 |
|---|---|---|
| 标准模糊 | 业务方说"感觉不对" | 回到书面依据逐项对照,把"感觉"翻译成可验证的条件 |
| 关键人缺席 | 会议开完还得重开 | 制度上要求关键确认人必须到场或书面委托 |
| 临时加需求 | "顺便把这个也做了" | 当场记录为新增变更,走变更流程而非塞进本次验收 |
| 整改失控 | 改了一轮又一轮 | 设时限和复验规则,超期自动升级 |
| 结论含糊 | "基本通过" | 强制三选一,模糊结论不予记录 |

八、常见问题:几个被反复问到的情况
1. 验收标准模糊怎么办
先别急着开验收会,第一步是把模糊标准逐条翻译成可验证条件。怎么做?让提出方把"我要的效果"描述成一个能演示或能测量的场景。比如"报表可用"翻译成"在数据量为X的情况下,报表能在Y秒内出结果且口径与A系统一致"。翻译得越具体,后面扯皮的空间越小。
2. 业务方不配合验收怎么处理
先区分是不愿配合还是没时间配合。前者往往是信任或利益问题,需要上级或PMO介入;后者是资源问题,可以通过明确"每次只占用半小时、只确认几项"来降低参与门槛。不要用"催"来解决"不配合",催只会让人更躲。
3. 验收通过后又冒出新需求怎么界定
原则上,验收通过即意味着原范围闭环,之后的需求属于新范围。制度上应该明确:新需求走变更或新项目流程,不占用原项目验收。这一条一定要在启动时就写进制度,事后才讲几乎没有说服力。
4. 敏捷项目怎么做验收提交
敏捷不是不验收,而是把验收切成多次。每个迭代交付后都可以做一次小范围确认,最终验收时只是对累计成果的复核。这样做的代价是需要业务方持续参与,收益是最终验收几乎不会有意外。如果你做不到持续参与,就别轻易用"敏捷验收"当借口省略验收。
5. 涉及合同或法律效力的验收要注意什么
工程、政府或涉及款项结算的项目,验收文件可能具有法律效力。这类项目的验收标准、签署主体、归档方式都应咨询法务,不要用内部工具里的任务状态替代正式文件。本文提供的是管理视角的流程建议,不构成法律意见,涉及合同时请以法务意见为准。

九、不同情况下的行动建议与取舍
1. 按组织规模取舍
二十人以下的团队,不必上全套制度,先做两件事就够了:把验收标准写下来,把结论当场记录。这两件事成本极低,却能挡住大部分扯皮。百人以上组织,制度必须显性化,并尽量嵌入协作工具,否则无法跨部门传递。
2. 按项目风险取舍
高风险项目值得投入多轮复验和第三方参与,低风险项目越简单越好。把管理精力按风险分配,而不是按流程公平分配,是成熟PMO的标志。公平的流程往往意味着平均的低效。
3. 按团队成熟度取舍
团队刚起步时,制度可以"轻"一些,重点培养记录和自检习惯;团队成熟后,可以逐步引入分层验收和争议升级机制。制度的复杂度和团队成熟度应同步增长,跳级部署只会导致形式主义。
4. 一个必须坚持的底线
无论规模、风险、成熟度如何,有一条不能让步:验收结论必须明确、可追溯、有人负责。做不到这三点的验收,本质上等于没验收,只是在浪费时间制造安全感。

十、结语:验收提交是项目经理专业度的集中体现
把一个项目做出来,靠的是团队的技术和执行;把一个项目验收掉,靠的是项目经理对规则的驾驭。验收提交不是走过场,而是项目管理能力最集中的一次亮相。它同时考验你对标准的理解、对分歧的收敛、对记录的严谨,以及对人的预期管理。
我这些年最大的体会是:越是看起来琐碎、越没人愿意认真做的环节,越藏着一个项目经理真正的价值。验收提交就是这样一个环节。它不性感,不炫技,但它是项目从"做完了"走向"被认可"的唯一通道。
下一步我建议你做三件事。第一,翻出你手上正在推进的项目,检查验收标准是不是白纸黑字,如果只是口头共识,这周就补上。第二,把本文第七节的检查清单存下来,下次验收前逐项勾选。第三,挑一个刚结束的项目做一次复盘,看看失败原因落在第一节那张帕累托图的哪一格,然后针对性地补制度,而不是泛泛地提醒大家"沟通要到位"。
制度的价值不在于它写得多漂亮,而在于它能让你在最手忙脚乱的时候,依然知道下一步该做什么。愿你的每一个项目,都能干净利落地验收掉。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收提交全流程:项目经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450169
读者评论
文章把验收失败原因用帕累托图量化,34%来自标准未前置确认,这个数据很直观。我们团队也常卡在验收标准模糊上,需求阶段只写‘运行稳定’,后期双方理解偏差大。确实该在启动时就定好可量化的验收标准,而不是等到提交时才扯皮。
权责划分那段很有共鸣。项目经理替业务方判断‘够不够用’,技术负责人单方面决定是否通过,结果谁都不担责。我们公司验收会经常变成三方互相推诿,最后项目无限期搁置。文章提出的四类角色边界清晰,谁提结论谁承担后果,这个原则应该写进制度里。
分层验收流程很实用。我们公司所有项目都走七级审批,一个小工具上线也要过五道关卡,大家应付流程,真正风险反而被忽略。按金额和风险分简易、标准、正式三层,能让管理资源聚焦在高风险项目上,避免一刀切拖慢节奏。这个思路值得推广。
验收不通过不是失败,这个观点纠正了我的误区。以前总觉得验收被卡是项目经理能力问题,其实评审机制正常工作才会暴露问题。‘有条件通过’带着整改项,比草率全票通过更有价值。关键是要有整改闭环和复验规则,否则会变成无限期返工。
小团队口头对齐就能验收,上百人组织必须靠制度。我们三十人时验收很顺畅,扩到两百人后跨部门传递信息失真,人员一变就找不到标准。文章说的‘提前建仓’很对,小团队也该了解完整框架,按需取用,避免规模扩大后验收失控。
