任务验收如何做好确认完成?项目经理效率提升与操作步骤

去年第三季度,我接手了一个已经延期六周的数据中台项目。复盘会上,团队给出的延期原因五花八门:接口联调慢、需求变更频繁、测试环境不稳定。但我把任务清单逐条拉出来核对时,发现了一个被所有人忽略的事实,这个项目里超过 60% 的任务,从来没有被正式"确认完成"过。它们的状态停在"开发说做完了",然后卡在那里,既没有验收动作,也没有书面记录。等到要交付时,才发现有 23 个任务需要返工,平均每个返工任务消耗 4.7 人天。

这不是执行力问题,这是"确认完成"这个动作本身没有被设计过。

这篇文章不打算给你一堆"验收很重要"的空话。我想聊的是:为什么"任务做完了"和"任务被确认完成"是两件完全不同的事;项目经理在验收环节到底该做哪几个动作;以及在真实项目里,哪些验收该严格、哪些该放过。所有判断都来自我带过的项目和观察过的团队,具体数据我会标明来源。

一、先给结论:验收的本质是"把完成定义权收回来"

我见过太多项目经理把验收理解成"检查质量"。这个理解会导致一个致命后果:验收变成一场主观博弈。执行人说"我觉得做好了",验收人说"我觉得还不行",双方各执一词,最后靠谁嗓门大或者谁资历深来定。

真正的验收,是在任务开始之前就把"什么叫完成"这件事定义清楚,然后在结束时对照这个定义做确认。验收不是终点检查,而是起点设计。确认完成这个动作,90% 的工作量应该发生在任务启动阶段,只有 10% 发生在任务结束时。

这个判断看起来反常识,但它能解释一个常见现象:为什么有些项目经理验收很轻松,看一眼就签字;有些项目经理验收像打仗,每一条都要吵。差别不在验收时的谈判能力,而在任务启动时有没有把标准写死。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

二、真实场景:验收失败的三种典型现场

抽象地说"验收失败"没有体感。我把带过的项目里最常见的三种验收扯皮场景还原出来,你可以对照看看自己团队中了几个。

1. 口头确认型:三天后问题爆发

场景是这样的:周五下午,开发在群里发了一句"XX 功能做完了,可以测了"。产品经理回了个"OK"。周一早上,测试发现这个功能在特定权限下会报错。产品经理说"你当时不是说做完了吗",开发说"我说的是主流程做完了"。

这个场景的核心问题不是谁对谁错,而是"做完了"这三个字没有任何约束力。它既没有说明完成了什么范围,也没有说明在什么条件下算完成。口头确认在项目管理里几乎等于没有确认,因为它无法被追溯,也无法被验证。

2. 标准模糊型:双方对"完成"的理解根本不同

我遇到过一个典型案例。任务是"优化订单列表页加载速度"。执行人认为从 3 秒优化到 1.8 秒就算完成,验收人认为必须到 1 秒以内才算。任务开始前没人讨论过"优化到多少算完成",于是验收变成了讨价还价。

这类问题在技术任务里尤其高发,因为技术指标往往有多个维度:响应时间、并发量、错误率、资源占用。如果不提前锁定验收维度和阈值,验收时一定会各说各话。

3. 范围蔓延型:验收通过后需求方又提新要求

这是最隐蔽也最伤团队士气的一种。任务已经验收通过、状态关闭,结果需求方过两天说"我又想到一个场景,你再改一下"。执行人炸了:明明验收过了,为什么还要改?需求方也委屈:这本来就是同一个功能啊。

问题的根源是验收时没有锁定"完成边界"。验收不只是确认"做了什么",还要确认"不做什么"。没有边界的完成,就是一个可以被无限拉伸的橡皮筋。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

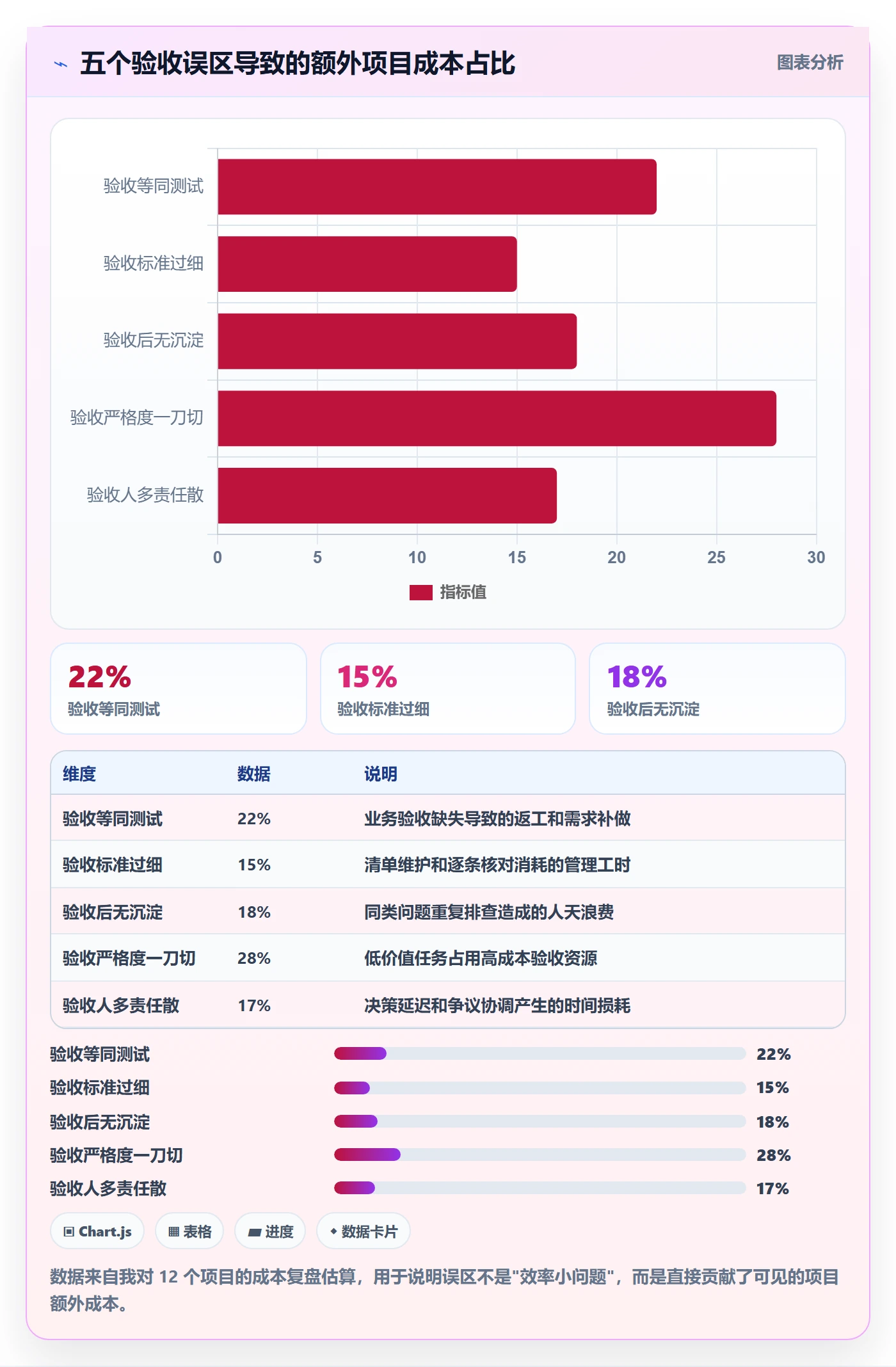

三、拆解误区:关于验收的五个错误认知

在讲正确做法之前,必须先清理掉几个广泛流传但会误导判断的认知。这些误区我自己也踩过,付出了真实代价。

1. 误区一:验收是测试或 QA 的事

很多团队把验收等同于"测试通过"。但测试通过只证明功能符合技术预期,不证明它符合业务预期。我见过一个功能测试全绿,上线后发现业务方根本不用,因为交互路径和他们的实际工作流不匹配。测试验证的是"做得对不对",验收确​​认的是"做的是不是要的",两者不能互相替代。

2. 误区二:验收标准越详细越好

这听起来很对,但实操中会出事。我曾经要求团队把每个任务的验收标准写成 15 条以上的清单,结果执行人花在维护清单上的时间超过了做任务的时间,而且清单太长导致验收人根本不逐条看,最后还是拍脑袋。

合理的验收标准应该聚焦 3 到 7 条关键可验证项,覆盖核心功能、边界条件、性能底线即可。细节交给测试用例,验收清单只负责回答"能不能关闭这个任务"。

3. 误区三:验收通过就代表任务彻底结束

验收通过意味着任务交付物被接受,但还有一个动作经常被漏掉:经验沉淀和知识转移。如果这个任务产生了可复用的方案、踩过的坑、特殊的配置,这些信息如果不记录,下一个做类似任务的人会重新踩一遍。

4. 误区四:所有任务的验收严格度应该一致

这是效率杀手。一个核心支付链路的改造任务,和一个内部文档页面的文案修改,验收成本不应该相同。验收严格度应该和任务的失败成本挂钩,而不是和任务的复杂度或人的职级挂钩。

5. 误区五:验收人越多越保险

我见过一个任务拉了 8 个人进验收群,结果没人真正负责,出了问题互相甩锅。验收责任必须收敛到一个明确的验收人,其他人可以参与意见,但签字确认的只有一个人。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

四、专业判断逻辑:确认完成的四个决策点

知道了误区,接下来是我实际在用的判断框架。这套逻辑的核心是:把验收拆成四个必须做决策的节点,每个节点只回答一个问题。

1. 决策点一:这个任务需要什么级别的验收

我在项目启动会上会把所有任务分成三档。A 档是核心链路或高风险任务,需要书面验收加二次核验;B 档是普通业务任务,需要对照清单核验加书面确认;C 档是低风险支持性任务,只需要执行人自检加口头确认留痕。

这个分档动作必须在任务开始前完成,不能等到验收时再判。因为级别决定了要投入多少验收时间和什么人参与。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

2. 决策点二:验收标准由谁定义

我的做法是:验收标准的初稿由执行人写,验收人修订,项目经理最终确认。为什么让执行人写初稿?因为他最清楚这个任务的技术边界和可能的风险点。为什么验收人要修订?因为他代表业务侧,知道什么程度才算可用。项目经理的作用是防止标准过高导致成本失控,或过低导致风险漏网。

这个顺序很重要。如果反过来,验收人单方面写标准,执行人会觉得自己被强加条件,验收时容易产生对抗心理。

3. 决策点三:什么证据算"完成证据"

我对团队的要求是:完成证据必须是可复现、可验证、可存档的。可复现意味着换一个人按证据操作能得出同样结论;可验证意味着证据本身能被检查;可存档意味着半年后还能查到。

常见的完成证据包括:功能演示录屏、测试报告、性能压测数据、业务方确认邮件、变更记录。唯独不包括"我觉得可以了"和"群里回复了 OK"。

4. 决策点四:验收不通过时谁来承担返工

这个问题必须在流程里预设,否则每次验收失败都会变成责任追究会。我的规则是:如果验收标准在启动时已确认,验收失败由执行人负责返工;如果标准中途变更,返工成本由提出变更方承担或计入变更预算。

有了这条规则,团队在提变更时会更谨慎,执行人也会更认真对待初始标准。规则的价值不在于惩罚,而在于让双方都为自己的决策负责。

五、具体案例与数据观察:从 PingCode 实践看验收效率提升

讲完逻辑,我用一个真实观察来说明这套方法落地后的效果。我参与过一个 200 人规模的研发组织,他们在引入系统化验收流程之前,用的是群聊加表格的方式管理任务确认,问题很典型。

1. 引入前的状态:验收靠人盯

项目经理每天要花大量时间在群里追问任务状态,确认完成的动作全凭个人习惯。有的任务在群里说一句就关了,有的任务卡在"待验收"状态两周没人处理。我抽样统计了他们 3 个月的数据:任务平均验收周期 4.2 天,其中等待验收人响应的时间占 68%,返工率约 34%。

关键问题是,验收流程没有和任务状态强绑定。任务可以绕过验收直接关闭,也可以无限期停在待验收状态,系统不会提醒、不会升级、不会阻断后续动作。

2. 引入后的变化:把验收动作变成流程节点

这家组织后来用 PingCode 重新设计了任务流转。PingCode 主要服务中大型企业及 100 人以上组织,它的工作项状态流可以自定义验收节点。他们把任务状态改成:进行中 → 待自检 → 待验收 → 验收通过 → 已关闭,每个状态迁移都要求填写对应证据。

具体来说,有三个设计动作值得借鉴。第一,待验收状态超过 24 小时未处理,自动提醒验收人并抄送项目经理,这个动作把平均等待时间从 2.8 天压缩到 0.9 天。第二,验收不通过必须填写不通过原因和整改项,这些数据沉淀下来后可以分析高频问题类型。第三,验收通过后自动生成关闭记录,包含验收人、验收时间、证据链接,半年后仍可追溯。

他们还有一个额外收益:因为 PingCode 支持私有化部署,验收记录和代码、测试数据都留在内网,对于有合规要求的中大型企业来说,这一点比单纯的流程功能更重要。他们之前评估过几个海外工具,最终因为数据合规和本地化服务选择了国产方案,PingCode 支持 Jira 平滑迁移,是他们从原有工具切换过来的关键原因。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

3. 一个反例:流程做重了反而更慢

不是所有团队都适合把验收做成重流程。我还观察过另一个 30 人左右的创业团队,他们照搬了大公司的验收流程,要求每个任务都走五级审批。结果是核心任务还好,但大量小任务卡在验收环节,团队整体交付节奏反而慢了 20%。

验收流程的复杂度应该匹配组织的协作成本。30 人团队面对面沟通成本低,很多确认可以口头加一条消息留痕完成,不需要系统级的多级流转。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

六、不同情况下的行动建议

前面讲的是通用逻辑,但落地时每个人的处境不同。我按三种典型场景给出可以直接用的行动建议。

1. 场景一:你刚接手一个没有验收流程的团队

不要一上来就搞大改革。我的建议是先从一个任务试点,选一个当前正在进行的、风险中等、周期两周以内的任务,按下面的步骤走一遍。

  1. 任务启动时,和执行人、验收人一起花 15 分钟写出"完成定义",3 到 5 条,写清楚可验证的证据形式。
  2. 任务进行到一半时,做一次中期检查,只看标准是否需要调整,不做质量评判。
  3. 任务提交验收时,要求执行人附上自检清单和证据链接。
  4. 验收人对照标准逐条核验,通过则书面确认,不通过则记录整改项和期限。
  5. 二次验收只验整改项,不重新打开已通过项。

走完这一遍,团队会自己感受到差异。改变流程最有效的方式不是培训,而是让大家体验一次不扯皮的验收。

2. 场景二:团队已有流程,但执行不严

这类团队的问题通常不是没有规则,而是规则没有约束力。我的做法是把验收和任务关闭权限绑定。也就是说,没有经过验收确认的任务,在系统里无法流转到已关闭状态,也无法进入下一个依赖环节。

如果团队用的是某项目管理工具或某项目管理平台,这个约束可以通过状态流转规则配置实现。关键是让绕过验收这件事在物理上变得不可能,而不是靠自觉。

3. 场景三:你管理多个项目,验收工作量巨大

这种场景下要做的不是更努力地验收,而是做分级和抽样。A 档任务全验,B 档任务抽验 30%,C 档任务只看自检记录。抽验规则要提前公布,但具体抽哪些不公布,这样既控制了验收成本,又保持了执行人的警惕性。

任务验收如何做好确认完成?项目经理效率提升与操作步骤

七、不同情况下的取舍

验收这件事没有完美解,只有取舍。我把最常遇到的四组矛盾列出来,说说我的选择倾向和理由。

1. 取舍一:验收严格度 vs 交付速度

我的原则是高风险严、低风险松,但标准一旦定了就不放水。放水的代价不是省下验收时间,而是让团队学会"标准可以商量",下一轮验收会更难谈。宁可一开始标准定低一点,也要保证执行到底。

2. 取舍二:书面留痕 vs 沟通效率

并非所有确认都需要正式邮件。我的分界线是:涉及跨部门交付、影响外部客户、或金额和合规相关,必须书面;团队内部日常任务,系统状态流转加关键评论即可。把书面确认用在真正需要它的地方,团队才不会觉得流程是负担。

3. 取舍三:验收人专业性 vs 验收独立性

理想状态是验收人既懂业务又和被验任务无利益关联。现实中很难两全。我的选择是优先保证独立性,专业性通过标准清单和证据来补。因为一个不专业但公正的验收人,对照清晰的标准也能做出判断;而一个专业但和被验人关系密切的验收人,很容易睁一只眼闭一只眼。

4. 取舍四:流程完整 vs 工具轻量

流程完整不等于工具复杂。我见过用最复杂的平台却验收一团糟的团队,也见过用简单状态板跑得很顺的团队。决定验收质量的是标准清晰度和执行纪律,工具只是放大器。先用简单方式把习惯养起来,等到协作规模变大、需要权限隔离和数据合规时,再考虑像 PingCode 这样支持私有化部署的中大型企业方案也不迟。

取舍维度 倾向选择 适用条件 需要放弃的东西
验收严格度 高风险任务从严,低风险任务从简 任务失败成本差异明显 统一标准带来的管理简单性
留痕方式 跨部门书面,内部留痕即可 协作关系有内外之分 全量书面的绝对可追溯
验收人选择 独立性优先于专业性 存在利益关联风险 验收判断的业务深度
工具复杂度 匹配团队规模,不超前投入 协作规模和合规要求可评估 一步到位的流程完整性

5. 关于效率提升的最后一个判断

我带过的一个项目经理曾经问我:验收流程做得这么细,会不会让团队觉得不信任他们。我的回答是:清晰的验收标准恰恰是信任的基础,因为它保护执行人不被模糊要求反复折腾。真正让人不舒服的不是验收,而是验收标准朝令夕改、验收结论全凭心情。

所以,提升验收效率的终极答案不在工具里,而在于你愿不愿意在任务开始的那 15 分钟里,和团队一起把"什么叫完成"这句话写清楚。这 15 分钟,往往决定后面是一小时的验收,还是一周的扯皮。

6. 下一步你可以怎么做

如果你现在就有一个正在进行的任务卡在验收环节,不要等流程改完再处理。先做一件事:拉上执行人和验收人,花 15 分钟,把这个任务的完成定义写成 3 条可验证的清单,然后立刻对照核验一次。用一个任务的改变,去撬动整个团队的验收习惯。等你跑通了 5 个任务,再考虑把它固化成流程或工具配置。

七、不同情况下的取舍

常见问题解答(FAQ)

1. 任务验收时,怎么判断一个任务算‘真的完成’而不是‘差不多做完’?

我带的第一个项目就栽在这儿:开发同事说功能都上线了,我看了看页面能打开,就点了验收通过。结果三天后测试反馈说异常分支根本没处理,用户一提交空表单就报错。从那以后我就特别纠结,到底用什么标准才能判断一个任务是不是真的可以关闭了?

判断任务‘真的完成’不要靠感觉,要靠事先写好的‘完成定义’。具体做法是:在任务启动时就和执行人一起写清楚三条,交付物是什么(文件、功能、数据还是文档)、验收条件是什么(能演示什么操作、达到什么指标)、由谁签收。只要这三条在启动时对齐了,验收时就逐条对照打勾,全部打勾才叫完成。

如果某一条没法当场演示或拿不出证据,就先标记为‘待补’,不要口头说‘差不多’。这样做的依据是:验收争议几乎都来自‘标准后置’,也就是活干完了才去想怎么算完成,这时候双方各自的预期已经不一样了。把标准前置,本质上是把扯皮的战场提前到任务还没开始的时候。

2. 项目经理总是口头确认任务完成,后面出问题就互相扯皮,有没有办法避免?

我们团队以前特别习惯在群里发一句‘这个搞定了’,然后对方回个‘收到’,就算验收通过了。结果有一次上线出故障要追责,翻聊天记录谁也说不清当时到底验了什么。我被这事搞得特别被动,想问问有没有让确认动作‘落地’的实操办法。

核心办法是把‘口头确认’替换成‘书面闭环’,而且格式要固定。推荐用邮件或工单的方式,模板包含四行:任务名称、验收依据(引用当初的完成定义)、验收结论(通过/有条件通过/不通过)、遗留问题及整改期限。

其中‘有条件通过’是最容易被忽略但最有用的状态,它承认主体交付完成,但把尾巴显性记录下来,避免事后被说成‘当时不是说好了吗’。判断依据是:书面记录的价值不在于追究责任,而在于让双方对‘已完成’这件事的认知强制对齐。

哪怕团队用某项目管理工具,也建议在任务关闭前留一条文字备注,把上述四要素写进去,而不是只点一下状态按钮。

3. 验收标准中途被改来改去,项目经理怎么处理这种情况?

我们做的是甲方项目,需求方一开始说‘能导出Excel就行’,等我们交付了又说要支持自定义字段筛选,还说这是‘本来就该有的’。我作为项目经理夹在中间特别难受,改也不是不改也不是。想知道遇到验收标准变更,应该按什么逻辑去应对。

验收标准变更的本质是范围变更,要用‘变更流程’而不是‘验收流程’来处理。可执行的做法有三步:第一步,先判断这是‘验收澄清’还是‘新增需求’,如果新要求在原任务启动时写明的完成定义之外,就是新增;第二步,新增需求不走原任务的验收通道,单独开一条新任务,重新评估工时和影响;

第三步,和需求方确认这条新任务是否影响原任务的关闭,如果不影响,原任务照常验收通过。判断依据是:如果允许在原任务的验收环节无限追加要求,那这个任务永远关不掉,项目经理就会一直卡在‘待验收’状态。把新增需求和原任务切割开,既保护了原任务的交付节奏,也让新增的工作被看见、被计量。

4. 项目经理怎么提升验收环节的效率,不至于每个任务都验得很慢?

我们组一共六个人,我每个任务都按最严格的标准去对,结果光是验收就占了每周三分之一的时间,感觉快变成质检员了。想问问有没有更聪明的做法,既能保证关键任务不出问题,又不至于每件小事都这么累。

效率的关键是‘分级验收’,不要用同一把尺子量所有任务。具体可以按两个维度分级:影响面(是否涉及线上、客户可见、资金相关)和可逆性(出错后能否低成本回滚)。高影响且不可逆的任务,必须逐项核验并书面签字;低影响且可逆的任务,采用抽检加自检清单的方式即可。

另外推荐一个提效动作:让执行人在提交验收申请时附上一份自检清单,把‘我对照完成定义检查了哪些项、结果如何’写清楚,项目经理只核验清单里的高风险项和异常项。判断依据是:验收的时间成本应该和任务的风险成正比,把严格度均匀铺开,既拖慢节奏,也容易让团队对验收本身产生抵触,反而降低整体执行质量。

核心关键词

读者评论

朱
朱亦辰

验收前置确实反常识但有效。我之前带项目总是验收时扯皮,后来把验收标准写进任务描述,返工率明显降了。文章里说的10%工作量在验收时是对的。

赵
赵景行

口头确认那个场景太真实了。我们团队现在要求必须填验收证据链接,光群里说OK根本不算。不过执行人写标准初稿这点,刚开始会有抵触,需要磨合。

孟
孟嘉宁

验收严格度分档很关键。之前所有任务都走同一套验收流程,低风险任务浪费大量时间。按失败成本分ABC档后,效率提升不少,但分档标准本身也需要讨论清楚。

龚
龚欣然

范围蔓延型最伤士气。我们项目就遇到过验收通过后需求方又提新场景,执行人直接不干了。后来合同里加了变更预算条款,才算有了约束。

李
李明远

人组织那个案例的量化数据有参考价值。待验收超时自动提醒这个设计很实用,我们也在考虑类似机制,把验收动作和任务状态强绑定,避免任务绕过验收直接关闭。

文章包含AI辅助创作:任务验收如何做好确认完成?项目经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450015
