任务验收如何做好驳回?项目经理制度设计与操作步骤

去年冬天,我陪一家做智能硬件的客户复盘一个延期了四个月的项目。复盘会上,项目经理说了一句让我印象很深的话:"我最大的失误不是没发现供应商交付有问题,而是我明知道有问题,却在验收会上被对方三句话问得开不了口,最后签了'有条件通过'。"结果是什么?设备上线后三个月内,返修率达到17%,客户方运维团队连续加班六周,项目尾款被扣了30万,而那位项目经理在季度述职时被上级追问:"你当时到底验收了什么?"

这个场景在中小企业里反复出现:验收环节形同虚设,驳回要么不敢做、要么做不下去。真正的难点从来不是"看出问题",而是如何在制度上有依据、在流程上有步骤、在关系上不撕破脸地把"不通过"落地。这篇文章我会从制度设计、五步操作法、话术模板和常见坑四个层面,把这件"最考验项目经理成熟度"的事情讲透。

一、先给结论:驳回不是权力,是一套可复用的制度动作

先把核心判断放在最前面:能把驳回做好的项目经理,靠的不是口才和胆量,而是一套提前设计的验收制度。这套制度至少要解决四件事,标准前置、依据固化、权限分级、复验闭环。缺任何一环,驳回都会变成一次"人跟人之间的对抗",而对抗里,项目经理永远是弱势的一方。

我过去几年服务过二十多家中大型企业的PMO,也帮不少团队做过验收制度的重构。一个很稳定的规律是:驳回失败的案例里,超过八成不是发生在驳回当天,而是发生在项目启动会上,因为那时候没人把验收标准写清楚。等到验收时再想讲道理,已经来不及了。

1. 驳回的本质是"标准对账",不是"态度表态"

很多人把驳回理解成一个态度动作:我说不行就不行。但真正的驳回,是一次"标准对账",拿合同条款、需求文档、测试报告这三份东西,逐项对照交付物,把"哪一项不符合、不符合到什么程度、依据是哪一条"说清楚。凡是说不清依据的驳回,都会被对方反击成"你主观臆断"。

我见过最糟糕的一种驳回,是项目经理在验收会上说:"这个东西我们内部觉得不能用。"这句话一旦出口,对方会立刻反问:"你们内部是谁?标准是什么?写在哪里?"三个问题下来,项目经理就只能退让。而如果换成"第4.2.1条款约定接口响应时间≤200ms,实测P95为480ms,连续三次压测结果一致",对方就只能在事实层面回应。

2. 一个反常识的观察:驳回越多,关系往往越好

很多项目经理不敢驳回,是怕破坏关系。但我观察到的真实情况恰恰相反:一家公司如果从不驳回,往往说明验收流程本身就是摆设,交付方会逐渐降低质量标准,最终一次性暴雷;而坚持按标准驳回的公司,反而更容易赢得供应商的尊重。因为专业的交付方知道,一个认真的验收方意味着清晰的边界,边界清晰反而减少了扯皮。

我跟踪过的一家工业软件集成商,2023年开始把驳回制度化,第一年驳回率从3%升到11%,看上去"关系变差了",但同期项目一次性交付合格率从68%上升到89%,返工成本下降约四成。第二年,他们核心供应商的续约率反而提高了。这就是制度的力量:短期看关系,长期看标准。

任务验收如何做好驳回?项目经理制度设计与操作步骤

二、背景与真实场景:为什么大多数项目经理"不敢驳回"或"不会驳回"

要讲清楚驳回方法论,先得看清现实:大部分团队在做验收时并不是故意放水,而是被三个现实条件卡住,没有标准、没有权限、没有后手。这一节我把这三个条件拆开讲。

1. 场景一:验收会上只有一句"我觉得不行"

我参加过一次IT外包项目的终验会,项目经理在演示环节突然说:"这个界面跟我们当初想的不一样。"供应商负责人立刻回:"需求文档第3.7条写的就是这样,你们当时评审通过了的。"会议现场陷入沉默,最后项目经理只能签"有条件通过",承诺后续通过变更单再调整。

事后我看过那份需求文档,确实写得很模糊,"界面简洁、操作流畅",这种表述根本没法验收。这不是项目经理的临场失误,而是需求阶段就埋下的雷。等到验收才想讲清楚,已经晚了。

2. 场景二:怕得罪供应商,选择"睁只眼闭只眼"

另一类常见情况是"人情验收"。供应商是老板介绍来的,或者是长期合作方,项目经理心里知道有质量问题,但担心驳回会得罪对方,于是签了通过,然后在内部找各种理由解释。

这种做法短期保住了关系,但埋下了更大的雷。一旦问题在客户现场爆发,第一个被追问的就是项目经理:"你当时为什么让他通过?"此时你既没有驳回记录,也没有整改要求,只能自己扛。放水的代价,往往比驳回高得多。

3. 场景三:驳回之后没人跟进,整改流于形式

第三种情况更隐蔽:项目经理确实驳回了,也发了驳回单,但之后没人跟进整改,供应商提交了一份"整改说明"就再次要求验收,项目经理嫌麻烦就直接通过了。这种"形式驳回"比不驳回更糟糕,因为它给了所有人一个错觉,我们是有验收制度的。

我见过的极端案例里,有一家公司连续三个项目都出现过"复审未通过但被签署终验"的情况,最终在一次客户事故中集中爆发,公司被罚了接近200万。驳回不是一次动作,而是一段闭环流程。

任务验收如何做好驳回?项目经理制度设计与操作步骤

三、拆解四个常见误区:比"不敢驳回"更致命的是"乱驳回"

前面讲的是不敢驳回的困境。但现实里还有另一类极端,项目经理把驳回当成权力展示,"驳回上瘾"。这两类问题都要拆开讲,因为它们背后的制度缺陷是同一件事。

1. 误区一:把驳回当权力,靠"感觉"判定

有一类项目经理,把驳回当成树立权威的手段,验收会上张口就是"这个不行、那个不行",但说不出具体依据。短期可能让对方妥协,但长期会引发两个后果:一是团队内部会开始绕过他直接找上级签字;二是供应商会逐渐不再认真准备验收,因为"反正都要被驳回"。

驳回的权力来自标准,而不是来自职位。一个项目经理如果不能用文档证明"不通过"是合理的,那他的驳回就是滥用职权,即使结果上"对",程序上也站不住。

2. 误区二:把驳回当敌人,驳回后就不再沟通

另一类误区是认为驳回就是"划清界限",一旦驳回就不再主动沟通,等着对方来"道歉"。这种做法会让整改周期被无限拉长,因为对方也不知道你到底想要什么。

正确的做法是把驳回当成一次结构化的沟通:告诉对方"哪一项不通过、依据是什么、需要改成什么样、什么时间复验"。信息越清晰,对方越快能行动,项目越快回到正轨。

3. 误区三:驳回理由含糊,用"优化一下"代替"不符合"

很多项目经理碍于情面,会把"不符合"说成"可以优化一下",把"硬伤"说成"小问题"。这种表达看似温和,实际上给后续留了一堆麻烦,整改方会认为这只是建议,不是必须项,于是复验时依然带着问题来。

驳回的语言必须区分"硬伤"和"优化项":硬伤是"不满足合同/需求文档/行业强标,必须整改后才能通过";优化项是"满足要求,但建议后续版本考虑改进"。这两种表达一旦混淆,整个验收制度就失真了。

4. 误区四:驳回记录口头化,事后无据可查

最后一个误区也最容易被忽视:验收会上口头驳回,但事后没有形成书面记录。等一个月后对方再提交复审,谁都不记得当初说过什么。这种"记忆验收"在中小团队里非常普遍。

所有驳回动作,必须落在一份可追溯的文档上:验收驳回单、复验纪要、整改确认书。这份文档不仅是对供应商的约束,也是对项目经理自己的保护,万一后续出了事故,你可以拿出证据说明"我当时驳回了,是对方没有整改"。

任务验收如何做好驳回?项目经理制度设计与操作步骤

四、专业判断逻辑:驳回的制度设计三个支点

讲完误区,接下来讲正向的制度设计。我把它概括为三个支点:标准前置、依据固化、权限分级。这三件事做完了,驳回就是一件"照章办事"的动作,而不是"凭感觉对抗"的动作。

1. 支点一:验收标准前置,从项目启动会就开始写

标准前置是整套制度的地基。我的建议是:在项目启动会上就要产出一份"可量化的验收清单",并且要求每一项都必须满足"可测量、可举证、可复验"三个条件。

什么叫"可测量"?比如"界面美观"不可测量,"主流程页面加载时间P95≤1.5秒"可测量。

什么叫"可举证"?比如"系统稳定"不可举证,"连续运行72小时无崩溃,日志留存完整"可举证。

什么叫"可复验"?比如"性能优秀"不可复验,"在并发200用户、数据集100万条的场景下,接口平均响应时间≤300ms"可复验。

这三点写清楚后,验收会上的争论会减少70%以上。很多驳回失败的本质,就是需求阶段没有把话说清楚。

2. 支点二:依据固化,把"三重支撑"写进驳回单

所谓依据固化,就是每次驳回都必须引用三类证据中的至少一类:合同条款、需求文档条款、测试/验收报告。我把它称为"三重支撑"。

  • 合同条款:明确交付范围、质量标准、验收条件和违约责任,是最硬的依据。
  • 需求文档条款:细化功能、性能、接口、数据格式等具体约定,是日常驳回最常用的依据。
  • 测试/验收报告:实测数据、现场记录、第三方检测结论,是"事实层面"的证据。

一份合格的驳回单,应该这样写:"不通过项:数据同步模块;不符项:接口响应时间P95为480ms;依据:需求文档第4.2.1条约定≤200ms;证据:2024年10月15日压测报告第12页;要求:两周内完成优化并提交复测报告;复验时间:10月29日。"

这样的驳回单,让对方既没法反驳,也没法拖延,因为每一条都有据可查。

3. 支点三:权限分级,让驳回动作有层级

第三件事是权限分级。很多团队把"驳回"统一交给项目经理一个人处理,结果要么项目经理不敢用,要么用得太随意。我的建议是按驳回次数和影响范围设计三层权限:

驳回层级 适用场景 审批权限 后续动作
一次驳回 首次验收发现非系统性缺陷 项目经理 出具驳回单+整改时限,供应商整改后复验
二次驳回 同一缺陷重复出现,或影响核心流程 项目经理+PMO负责人 升级到PMO备案,供应商需提交整改方案
终验驳回 整改后仍不满足核心验收条件 PMO+业务/商务负责人 触发合同违约条款评估,启动商务谈判

这种分级设计的好处是:让驳回不再是一个"人"的动作,而是一个"组织"的动作。项目经理第一次驳回不需要背负太大心理压力,因为这是流程授权;反过来,如果一次驳回后问题重复出现,也不再是项目经理一个人扛,而是升级到组织层面处理。

任务验收如何做好驳回?项目经理制度设计与操作步骤

五、驳回的五步操作法:从判定到闭环

制度设计是地基,操作步骤是落地。这一节我把一次完整的驳回拆成五步,每一步都给出具体动作和输出物。你可以把它当成一份验收驳回的标准作业指引。

1. 第一步:对照标准逐项核验,形成书面记录

验收会前,项目经理需要做一件事:拿出验收清单,逐项打勾、逐项记录实测值。这一步不能等到会上做,因为会上时间有限、人多口杂,无法严谨核对。

我建议的做法是:验收会前一天,组织内部预验收,把每一项的实测数据、截图、日志都准备好,形成一份《预验收清单》。这份清单在正式验收会上直接用,避免现场争论。

输出物:《预验收清单》,包含验收项、标准值、实测值、结论、证据链接五列。

2. 第二步:区分"硬伤"与"优化项",确定驳回范围

预验收完成后,把所有不通过项分成两类:

  • 硬伤:不满足合同、需求文档或行业强制标准的项,必须整改,否则不予通过。
  • 优化项:满足要求,但用户体验、可维护性、扩展性等方面可改进,可作为后续版本建议。

这一步的关键是不要把所有问题一锅烩。有些项目经理喜欢一次性列出三十条问题,结果对方觉得"你就是在挑刺",反而拖延核心问题的整改。我的建议是:硬伤集中讲,优化项另附清单,验收会只讨论硬伤。

输出物:《硬伤清单》和《优化建议清单》两份,前一份决定验收结论,后一份作为后续版本输入。

3. 第三步:正式驳回沟通,对事不对人

验收会上的正式沟通,是整件事最考验人的地方。我的建议是采用"事实,标准,影响,建议"四段式表达。

比如:"我们核验发现,数据同步模块在200并发下P95响应时间是480ms(事实);需求文档第4.2.1条约定的是≤200ms(标准);这会导致生产环境数据延迟超过10秒,影响财务对账时效(影响);建议你们在数据层加一层异步缓冲,两周内完成优化后复测(建议)。"

整个表达里没有一句"我觉得"、"你们怎么搞的"、"这不合理",全部是事实和标准。这种表达方式,即使对方心里不服,也很难在会议现场反驳,因为反驳的对象是你的数据,不是你的态度。

4. 第四步:出具验收驳回单,明确整改路径和复验时间

会议结束后24小时内,必须发出一份正式的《验收驳回单》。这份文档是整件事的法律依据,也是后续复验的对照基准。

一份合格的驳回单至少包含以下字段:

  1. 项目名称、验收轮次、验收日期
  2. 参与人员、验收地点
  3. 不通过项列表(含标准值、实测值、依据条款)
  4. 整改要求(具体动作、责任人、时限)
  5. 复验时间、复验方式、复验判定标准
  6. 附证据材料清单(测试报告、截图、日志)

我习惯把这份驳回单做成一个可复用的模板,每次复验时对照上一轮的驳回单逐项打勾,避免"复审时又发现新问题"导致整改方向发散。

5. 第五步:跟踪整改,复验闭环

最后一步也是最多人忽略的一步,跟踪与复验。很多团队的驳回单发出去就"完成使命"了,后续的整改跟踪全靠对方自觉,结果复验时发现问题没改到位,项目经理又不好意思再驳回,于是"有条件通过"。

复验必须由同一个主体执行,并且严格对照驳回单逐项打勾。整改到位就通过,不到位就二次驳回,按前面讲的权限分级升级到PMO。只有这样,驳回才是一个闭环。

输出物:《复验记录表》,每一项都标注"通过/不通过/部分通过"和复验证据。

任务验收如何做好驳回?项目经理制度设计与操作步骤

六、从"人治"到"工具治理":PingCode 类平台如何承接驳回流程

讲完方法论,还得讲工具。上面五步操作法里,最容易失守的不是沟通环节,而是"记录和复验"环节,因为人工记录太容易丢。这正好是项目管理平台可以发力点。

1. 为什么"驳回"必须落到系统里,而不是留在邮件里

我见过大量团队用邮件+Excel管理验收记录,短期能跑,一旦项目数量超过两位数就开始乱:邮件找不到、Excel版本不一、复验时没有对照基准。驳回这件事天然需要"状态机",待验收、已驳回、整改中、待复验、已通过,每一步都有明确的进入条件和输出物。靠人工维护,几乎不可能长时间稳定。

把驳回流程落到系统里的好处很直接:状态不会丢、责任人明确、整改时限自动提醒、复验时能一键调出上一轮的驳回单。这些看似琐碎的功能,恰恰是驳回制度能否长期执行的决定因素。

2. 以 PingCode 为例:中大型团队的驳回流程如何落到系统中

PingCode 主要服务中大型企业及 100 人以上组织,在这个体量下,"验收驳回"往往不再是单个项目经理的动作,而是PMO、业务、商务、供应商多方参与的结构化流程。PingCode 的验收和需求管理能力,能把前面讲的"三重支撑"和"五步操作法"承载下来。

我的观察是,它至少能解决四个具体问题:

  • 验收清单结构化:把合同条款、需求文档、验收标准直接挂到工作项上,验收时逐项核对,避免口头争论。
  • 驳回动作留痕:驳回理由、证据附件、责任人、复验时间都能挂在同一个工作项下,形成可追溯链。
  • 复验自动提醒:整改时限到期自动提醒,避免"忘了复验"导致的流于形式。
  • 权限分级可配置:一次驳回、二次驳回、终验驳回对应不同的审批流,制度设计可以真正在系统里落地。

另外值得一提的是,PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代不二选择。对于金融、制造、能源等对数据合规要求高的中大型企业,这一点的实际价值往往超过功能本身,验收数据往往涉及合同金额、客户信息、技术参数,不能随便放在外部SaaS里。

3. 工具能解决什么,不能解决什么

需要说清楚的是:工具不能替你做驳回判断,它只是让驳回这件事"可追溯、可复用、可升级"。真正决定驳回成败的,还是你是否在项目启动会上把验收标准写清楚、是否在驳回时有依据、是否愿意跟进复验。工具是这些制度动作的放大器,不是替代品。

我的建议是:先把制度设计清楚,再考虑工具选型。如果一家公司连"什么叫硬伤"都说不清楚,上什么系统都只是给混乱加个外壳。而当制度已经跑通一两次后,用工具把它固化下来,是让制度从"靠人"变成"靠组织"的关键一步。

任务验收如何做好驳回?项目经理制度设计与操作步骤

七、驳回话术模板:让"不通过"也能被接受

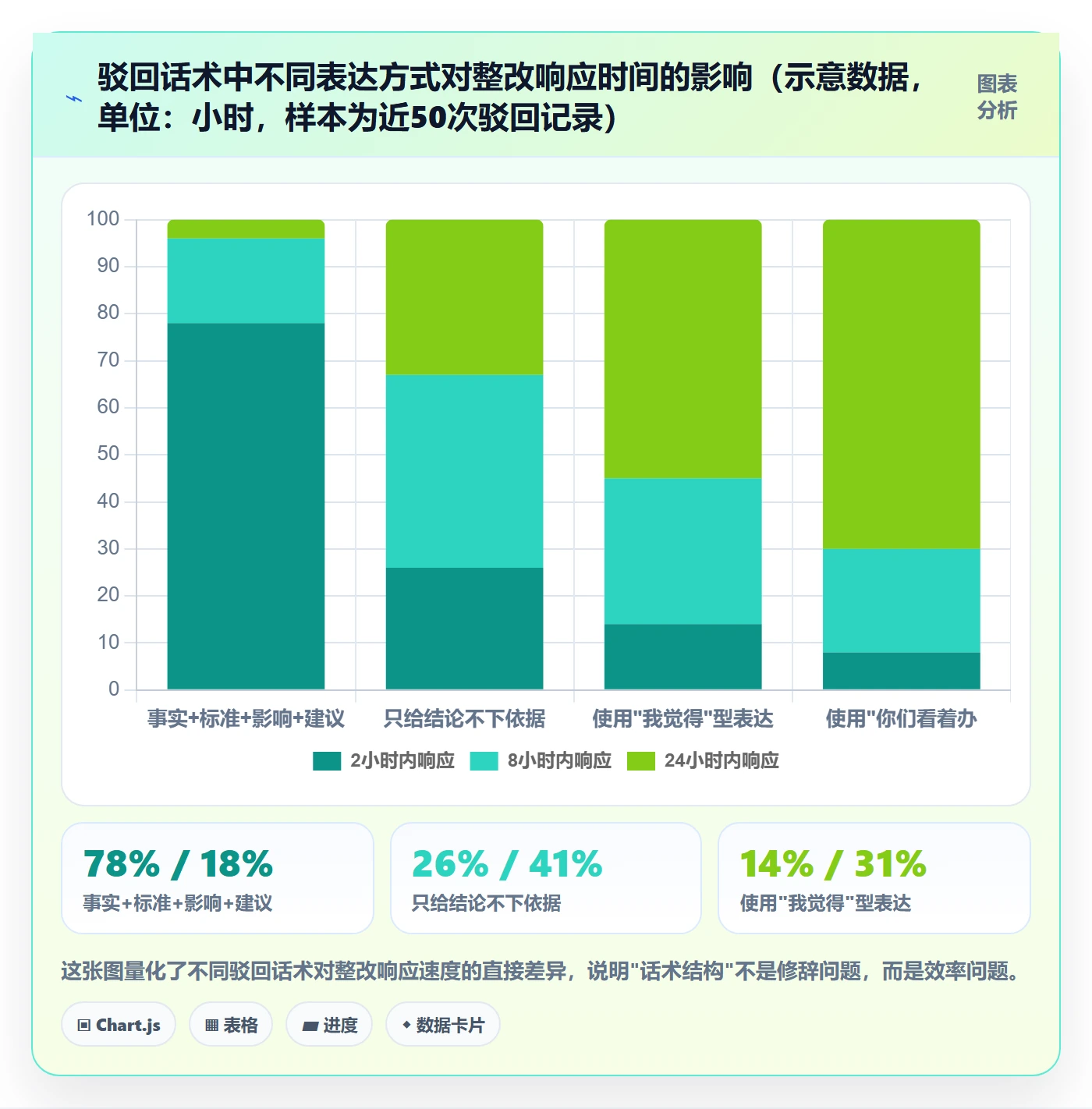

方法论再完整,最后也要落在"怎么说"上。项目经理在驳回时的表达方式,往往决定了整改是两周完成还是拖两个月。我把自己常用的话术结构整理成两套:对供应商/执行方一套,对上级/客户一套。

1. 对供应商/执行方:事实,标准,影响,建议

这是最常用的一套。每一段都不能省:

  • 事实:说清"我们测到的是什么",避免形容词。
  • 标准:说清"约定的是什么",引用条款编号。
  • 影响:说清"如果不改,业务会怎样",把技术问题翻译成业务损失。
  • 建议:说清"我们希望怎么改",给出可执行的方向,避免让对方自己猜。

举个完整例子:"10月15日压测报告显示,数据同步模块在200并发下P95响应为480ms(事实);需求文档第4.2.1条约定P95≤200ms(标准);如果按这个状态上线,生产环境数据延迟会超过10秒,影响财务日结(影响);建议先在数据接入层加异步缓冲,再复测(建议)。"

2. 对上级/客户:结论,依据,风险,下一步计划

对上沟通则要压缩细节、突出结论和风险:

  • 结论:先给结论,"本次验收不予通过"。
  • 依据:用一两句话概括依据,比如"3项硬伤,均不满足需求文档硬指标"。
  • 风险:如果放行会带来什么业务风险,用数字说话。
  • 下一步计划:整改时限、复验安排、升级路径。

这样说的好处是:上级不需要听懂技术细节,也能判断这件事该怎么支持你。很多项目经理在上对沟通里吃亏,是因为把技术细节讲得太深,让上级抓不住重点,最后只能"你自己看着办"。

3. 三个禁忌表达:任何场合都不要出口

最后提醒三个禁区,我见过太多项目因为这几句话翻车:

  1. "我觉得不行",这是主观判断,无法举证,对方一句"标准呢"就能翻盘。
  2. "你们自己看着办",这等于把整改方向交给对方,最后的结果大概率不是你想要的。
  3. "上次就这么过的",这是最毒的,它等于承认标准可以因人而异,直接废掉整个验收制度。

把这三句从你的口头禅里剔除,驳回沟通的质量会立刻上升一个台阶。

任务验收如何做好驳回?项目经理制度设计与操作步骤

八、常见坑与规避建议:把驳回从"事故"变成"流程"

前面讲的是怎么做好。这一节反过来讲:那些最常让驳回翻车的具体坑,以及对应的规避方式。我按发生频率从高到低列出五个。

1. 坑一:标准模糊导致驳回被挑战

这是最根本的坑。很多项目的验收标准写的是"界面友好""操作流畅""性能良好"这种形容词,一到验收时对方就有无数种解释方式。

规避方法很直接:验收标准里不许出现形容词,只许出现可测量指标。响应时间用毫秒,数据一致性用条数,可用率用百分比。凡是你无法在验收现场拿出实测数据的条目,就不是合格的验收标准。

2. 坑二:驳回后无跟踪,整改流于形式

第二个坑前面也提到过。驳回单发出去后不再跟踪,供应商提交一份"整改说明"就默认为通过。这种做法的代价是:所有之前做的制度建设,都会在最后一次"有条件通过"里全部作废。

规避方法是把复验写进流程里,明确复验时间、复验人、复验方式。整改方案必须由对方书面提交,复验时按方案逐项核对,不做口头确认。

3. 坑三:情绪化表达引发对抗

验收会上最容易出现的就是情绪化表达,比如"你们这样也能交付?""这么简单的事都做不好?"。这种话一旦出口,对方的第一反应就从"解决问题"切换到"维护尊严",整场验收会的效率会立刻下降。

规避方法是把所有表达都锚定在"事实,标准,影响,建议"四段式上。哪怕心里着急,出口的也应该是数据,而不是评价。

4. 坑四:忽视书面记录的法律效力

口头驳回在合同意义上几乎等于没有驳回。一旦后续出现法律争端,对方只要主张"我们按你们的要求提交并通过验收",你如果没有驳回单,就很难证明自己曾提出异议。驳回单、复验纪要、变更单,这三类文档是项目经理最重要的自我保护工具。

5. 坑五:不同行业用同一套驳回标准

最后一个坑容易被忽略:很多团队把IT交付的验收标准,直接套到工程分包或服务外包上去,结果完全不适用。这三类项目的驳回条件差异很大。

项目类型 典型硬伤 驳回依据优先序 复验周期
IT/软件交付 功能缺失、性能不达标、数据不兼容 需求文档>测试报告>合同 1-2周
工程分包 质量检测不合格、隐蔽工程未验收、材料不合格 合同>行业标准>第三方检测 2-4周
服务外包 SLA不达标、服务记录缺失、人员资质不符 合同SLA>服务记录>考核数据 1个月

同一个PMO如果要管理多类项目,必须准备多套驳回标准,不能图省事只做一份通用流程。

任务验收如何做好驳回?项目经理制度设计与操作步骤

九、不同情况下的行动建议与取舍

方法论讲到这里,最后我想给两套可执行的建议:一套是不同成熟度团队的行动建议,一套是遇到具体权衡时的取舍判断。这两套东西,比任何理论都更落地。

1. 行动建议:按团队成熟度分三档推进

成熟度低(没有验收制度或只有口头约定):先做三件事,①在下一个项目启动会上产出可量化验收清单;②设计一份驳回单模板;③把一次驳回和二次驳回的权限写清楚。不要一上来就搞复杂流程,先跑通一个项目。

成熟度中(有验收流程,但驳回常流于形式):重点修三件事,①把复验环节固化到流程;②对驳回理由做分类(硬伤 vs 优化项);③给项目经理做一次话术演练。这个阶段的瓶颈不是制度,而是执行力和表达力。

成熟度高(制度已经跑通,想规模化):重点做三件事,①把驳回流程落到项目管理平台(如PingCode这类支持私有化部署、支持Jira平滑迁移的平台);②按项目类型建多套验收标准库;③建立驳回数据看板,跟踪驳回率、整改合格率、复验一次通过率。这个阶段的重点是"从靠人到靠组织"。

任务验收如何做好驳回?项目经理制度设计与操作步骤

2. 取舍:什么时候该驳回,什么时候该放行

验收里最难的判断不是"发现问题",而是"发现问题后该不该驳回"。我的判断原则有三条:

  • 涉及安全、合规、核心业务流程的硬伤,必须驳回,没有例外。这类问题一旦放行,后续代价往往十倍于驳回的成本。
  • 影响用户体验但可通过版本迭代修复的问题,可以"有条件通过+整改计划"。前提是双方书面确认整改时限和责任。
  • 纯审美、命名、文案等优化项,不构成驳回理由。把它们单独列成优化清单,作为后续版本输入。

第三条尤其重要。很多项目经理把优化项当成硬伤来驳回,结果让对方觉得"你根本不想让项目通过",反而破坏后续合作。驳回的力度和依据的强度必须匹配。

3. 取舍:驳回之后,关系要不要维持

第二个取舍是关系问题。有些项目经理在驳回后刻意冷却关系,以示强硬;也有人反过来,驳回后立即约对方吃饭缓和。我的建议是:驳回当天的关系处理遵循"专业优先",驳回之后的关系维护遵循"长期优先"。

具体来说,驳回当天你只需要做到对事不对人、给清整改路径;驳回之后,可以主动约对方复盘一次,讨论如何在下一次交付中提前对齐标准。这种"打完再对齐"的动作,往往比"驳回前安抚"更有长期价值。因为对方真正关心的不是你的态度,而是下一次怎么做得更好。

4. 取舍:用工具还是不用工具

第三个取舍是工具。我的观点是:团队规模在20人以下、项目数量少于5个时,Excel+邮件可以扛住;一旦跨过这个规模,就必须考虑用平台把驳回流程固化下来。因为在人工管理下,驳回记录、复验提醒、权限升级这些动作的失效率会随项目数指数级上升。

选型时的重点不是功能清单长短,而是它能否支持你前面设计的制度动作,是否有结构化的验收清单、是否支持驳回留痕、是否能配置多级审批流、是否支持私有化部署和从现有工具平滑迁移。这几条对中大型企业尤其重要。

最后重申一句:好的驳回不是拒绝,而是让交付回到标准上的最后一次机会。制度设计让驳回有底气,五步操作让驳回有章法,话术模板让驳回有温度,工具平台让驳回有传承。做到这四点,验收就不再是项目经理一个人的战场,而是整个组织在守护交付质量的一道防线。

如果你正打算把验收驳回制度落到团队里,建议从下一个项目启动会就开始,先把那份可量化的验收清单写出来,再准备一份驳回单模板,剩下的,一步一步来。

常见问题解答(FAQ)

1. 任务验收驳回时,项目经理的驳回依据到底应该有哪些?

我之前验收基本靠感觉,觉得哪里不对就说“不通过”,结果被供应商反问“依据是什么”,当场哑口无言。后来我开始琢磨,驳回到底应该拿什么当依据才站得住脚,是合同、需求文档还是测试报告?

驳回依据要形成“三重支撑”,缺一不可。第一是合同条款或验收标准,这是最高效力来源,验收清单里每一项都应能追溯到合同或SOW的具体条款;第二是需求文档或技术协议,用于判定功能是否达标,注意需求变更必须走变更单,否则原需求仍是验收基线;

第三是测试报告或检测数据,用于量化证明不达标,比如缺陷等级、通过率、性能指标。实操中建议在项目启动阶段就把验收清单做成可勾选的检查表,每项标注对应的合同条款号和判定标准,验收时逐项核验并记录,这样驳回时直接引用条款编号和实测数据,对方基本无法反驳。

如果某项确实找不到明确依据,说明它属于“优化建议”而非“硬伤”,不应作为驳回理由。从制度设计角度,还要在验收管理办法里写清楚:驳回依据必须书面化,口头提出的异议不算正式驳回;依据不足时项目经理无权单方面驳回,需提交验收委员会或上级评审。这样既保护项目经理不被质疑“故意刁难”,也让驳回动作有制度背书。

2. 任务验收驳回后,怎么跟供应商或执行团队沟通才不伤关系?

我最怕的就是驳回之后对方情绪反弹,觉得我在针对他们,甚至闹到上级那里去。有一次我直接说“这个不行,重做”,结果对方当场翻脸,后面配合度直线下降。到底怎么开口才能既把问题说清楚又不撕破脸?

核心原则是对事不对人,用“事实,标准,影响,整改建议”四段式结构来说。第一步陈述事实,只讲观测到的客观结果,比如“压力测试并发200时响应时间3.2秒”,不要用“你们做得太差”这类评价性语言;第二步对照标准,指出合同或需求里约定的指标是1秒以内,让差距有参照系;

第三步说明影响,比如“当前状态上线后会导致高峰期用户流失”,把驳回和业务后果挂钩而不是和个人偏好挂钩;第四步给出整改路径和复验时间,比如“建议优化数据库索引,下周三前提交复验版本”。三个禁忌表达要记住:不说“我觉得不行”,要说“对照第X条标准,当前结果未达标”;

不说“你们自己看着办”,要给出具体的整改方向和时限;不说“上次就这么过的”,标准不能因为历史惯例而放松。另外沟通顺序很重要,先口头同步再发书面驳回单,给对方一个心理缓冲,书面单里只写事实和整改要求,不写情绪化评语。如果对方情绪激动,先暂停会议,改为一对一小范围沟通,避免公开对抗。

3. 验收驳回的权限应该怎么分级设计才合理?

我们公司之前所有驳回都是项目经理一个人说了算,结果有次驳回了客户指定的供应商,客户直接投诉到老板那里,项目经理背了锅。我就想搞清楚,驳回权限到底应不应该分级,什么情况项目经理能定,什么情况必须往上走?

建议按驳回次数和影响程度做三级设计。一级驳回是首次发现一般性问题,项目经理有权直接驳回,但必须在验收驳回单上注明依据和整改时限,报PMO备案即可;

二级驳回是同一任务二次驳回,或涉及关键路径、金额超过合同额10%的,需要项目经理发起、部门负责人或PMO复核后才能正式发出,复核重点是依据是否充分、整改路径是否可行;三级驳回是终验驳回或涉及合同重大违约的,必须提交验收委员会或项目指导委员会集体决策,必要时同步法务和商务部门。

这样设计的逻辑是:一级给效率,二级给制衡,三级给风控。同时要在制度里写明,任何级别的驳回都必须有书面记录和整改闭环,禁止口头驳回后不了了之。对于项目经理个人裁量权,制度上要弱化,把判定权交给标准,把复核权交给流程。另外不同行业差异较大,IT交付类项目建议把二级驳回门槛设低一些,因为返工成本高;

工程分包类项目则要更强调三级驳回的法务介入,因为涉及安全和合规风险。企业规模也是变量,50人以下团队可以简化为一二级,但书面记录和复验闭环这两条底线不能省。

4. 驳回之后整改拖了很久没闭环,项目经理该怎么设计复验机制?

我遇到过最头疼的情况是驳回了,对方也说马上改,结果拖了两周没动静,项目上线时间被硬生生拖黄了。催吧显得我在求他们,不催吧最后背锅的还是我。复验机制到底该怎么设计才能让整改不流于形式?

复验机制要在驳回单发出的同时就锁死三个要素:整改时限、复验触发条件、超期处理规则。整改时限按问题等级差异化设定,一般缺陷3个工作日、严重缺陷5个工作日、致命缺陷立即整改并暂停相关模块验收,时限写入驳回单并由双方签字确认。

复验触发条件要明确由谁发起、提交什么材料,比如执行方提交整改报告和自测记录后,项目经理在2个工作日内组织复验,复验只针对驳回项,不重新全面验收,避免范围蔓延。

超期处理规则是最容易被忽略的,建议分两档:超期3天内发书面催办函并抄送双方上级,超期7天以上触发合同违约条款或扣减相应款项,同时项目经理有权将问题升级到验收委员会。

实操工具上,建议用一张验收驳回跟踪表管理所有驳回项,字段包括驳回编号、驳回日期、依据条款、整改时限、当前状态、复验日期、闭环日期,每周在项目例会上过一遍红灯项。如果公司有某项目管理平台或某项目管理工具,可以把这张表做成看板,驳回项自动进入“待整改”列,超期自动变红并通知相关人,减少人工催办。

关键是让闭环有数据可查,而不是靠项目经理个人记忆和人情去推。

核心关键词

读者评论

侯
侯依诺

文章里提到驳回失败的案例八成发生在启动会,这个观察很准。我们团队就是需求阶段写得太模糊,验收时根本无法举证,只能吃哑巴亏。

钱
钱子涵

驳回率上升反而续约率提高,这个数据挺反直觉的。但仔细想想,供应商其实更怕那种平时不提意见、最后突然爆发扣款的甲方,标准清晰对双方都好。

苏
苏晓彤

三类失败场景的损失数据很有说服力。人情放水平均损失27万,比形式驳回高出一倍多,说明怕得罪人的代价其实最大,项目经理应该拿这个数据去说服老板支持制度。

蒋
蒋梦琪

权限分级那部分很实用。我们公司就是把驳回权全压在项目经理身上,结果没人敢用。如果二次驳回能升级到PMO备案,项目经理的压力会小很多,动作也更有底气。

姜
姜书瑶

话术模板是刚需。很多项目经理不是不想驳回,是不知道怎么说才不撕破脸。把‘不符合’和‘优化项’区分开这个建议特别好,回去就改验收单模板。

文章包含AI辅助创作:任务验收如何做好驳回?项目经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449954

赞 (0)
飞飞飞飞
任务验收返工教程:项目经理流程优化,避坑指南
上一篇 5小时前
验收记录管理指南:项目经理如何做好任务验收,制度设计全流程
下一篇 5小时前
