任务验收返工全流程:项目经理实操方法与一文讲清

去年第四季度,我接手了一个已经延期六周的数据中台交付项目。前任项目经理离职时留下一句话:"功能都做完了,就是验收一直过不了。"我本以为这是沟通问题,花两周就能收尾。结果第一次验收会开了整整四个小时,业务方提了47条意见,其中31条属于"这跟当初说的不一样",只有9条是真正的功能缺陷,剩下7条是文档和培训材料缺失。项目又拖了五周才关闭。这件事让我彻底改变了对"验收返工"的认知,返工不是验收阶段出的问题,而是启动阶段验收标准没有前置留下的债。

这篇内容我把过去八年经手的二十多个交付项目的验收返工全流程拆开讲清楚,包括我踩过的坑、用过的判断逻辑、以及不同类型项目的取舍策略。

一、核心结论:返工的本质是标准缺口的滞后兑现

先把结论放前面,后面所有内容都围绕这三条展开。

第一,验收返工中真正属于"技术做错了"的比例远低于大多数项目经理的想象。我统计了自己经手的23个交付项目,返工条目按原因归类后,纯技术缺陷平均只占34%,剩下66%是标准理解偏差、文档缺失、体验不达标、合规遗漏和需求变更未同步。

第二,返工成本随发现阶段后移呈非线性放大。需求评审阶段发现一个标准歧义,修复成本约等于一次30分钟的对话;验收阶段发现同一个歧义,成本是需求澄清+开发修改+测试回归+重新验收,通常是前者的20倍以上。这不是我编的,是软件工程领域长期观察的规律,具体倍数因项目类型差异很大。

第三,项目经理在返工中的核心职责不是"催开发改",而是"守住验收标准的定义权和解释权"。标准一旦在启动阶段模糊,验收阶段就必然变成辩论场,而辩论场里项目经理永远是弱势方。

任务验收返工全流程:项目经理实操方法与一文讲清

二、背景与真实场景:验收返工到底长什么样

1. 四种典型的验收返工场景

我把见过的返工场景归成四类,每一类的处理逻辑完全不同,混为一谈是很多项目经理越管越乱的原因。

场景一:标准歧义型返工。需求文档写的是"支持批量导入客户数据",开发理解为一次导入不超过5000条,业务方预期是"我的Excel有8万行,你得一次搞定"。验收时业务方一测就炸。这类返工占了标准偏差的大头。

场景二:体验落差型返工。功能都对,但业务方用起来觉得"别扭"。典型表现是操作步骤太多、关键信息藏在二级页面、导出格式不对。这类意见最难处理,因为它没有明确的验收边界。

场景三:合规遗漏型返工。金融、医疗、政务类项目高发。比如日志留存周期不满足审计要求、数据脱敏规则没覆盖某个字段、权限矩阵缺少某个角色。这类返工一旦触发就是硬性阻塞,没有商量空间。

场景四:文档与交付物缺失型返工。功能和体验都过了,但部署手册、运维文档、培训材料、接口说明没跟上,甲方验收签字环节卡住。很多技术背景的项目经理最不重视这一类,但它导致的延期经常在两周以上。

2. 一个我真实经历的验收会现场

回到开头那个数据中台项目。第一次验收会我做了充分准备:演示脚本、功能清单、测试报告都齐了。但业务方负责人开场第一句话是:"我们先不看功能,我想确认一下,当初说的'实时'到底是准实时还是秒级实时?"

就这一个问题,卡了四十分钟。因为合同附件里写的是"支持实时数据同步",但没有任何一处定义了延迟容忍度。开发按分钟级批处理做的,业务方按秒级理解的。这不是谁对谁错,是当初没人把这个词翻译成可验证的数字。

那次验收会后我做了三件事:把所有模糊词列出来重新定义、把47条意见分成"必须改/可以谈/记录待定"三类、给每一类设了明确的复验标准和责任人。五周后项目关闭,其中真正需要开发动手的只有14条。

任务验收返工全流程:项目经理实操方法与一文讲清

三、拆解常见误区:项目经理最容易犯的五个判断错误

1. 误区一:把返工等同于失败

很多项目经理在验收被退回时第一反应是自责或甩锅。但返工本身是交付流程的正常组成部分,真正的问题是返工没有被结构化管理。零返工的项目要么是标准定得极低,要么是验收走过场,都不值得羡慕。

2. 误区二:认为验收标准越详细越好

我见过一个项目写了68页验收标准,结果验收时双方都懒得翻,最后还是靠"感觉"判断。标准的关键不是长度,而是可验证性。一条好的验收标准应该是"输入X,操作Y,在Z条件下得到结果W",而不是"系统应具备良好的数据处理能力"。

3. 误区三:验收会前不做预验收

正式验收会是有仪式感的场合,一旦在会上发现问题,双方情绪都会上来。我的做法是正式验收前至少做一次内部预验收和一次业务方关键用户的非正式试用,把80%的问题在会前消化掉。正式会上只确认结论,不辩论细节。

4. 误区四:返工任务直接丢给开发排期

返工任务如果不做优先级分级和责任人绑定,就会变成开发排期里的"二等公民",永远排在新增需求后面。我的做法是返工任务单独建一个看板,每条都有明确的触发条件、责任人、时限和复验标准,跟正常迭代并行管理。

5. 误区五:复验时凭印象过关

复验必须用和初验完全一致的标准和脚本。我见过太多次"开发说改好了,业务方扫一眼说行",结果上线后又出问题。复验不是再看一眼,是按同一套验证路径重新走一遍,并且记录结果。

在管理返工任务时,我用过不同类型的项目管理平台。对于中大型企业、100人以上组织、对数据主权和流程合规有要求的团队,PingCode这类支持私有化部署、能平滑承接原有工作流的平台会更合适,尤其是从海外工具迁移过来的场景。但工具本身不解决标准问题,它只是让返工任务的状态可追踪、可追责、可复盘。

三、拆解常见误区:项目经理最容易犯的五个判断错误

四、专业判断逻辑:验收返工全流程的四个判断节点

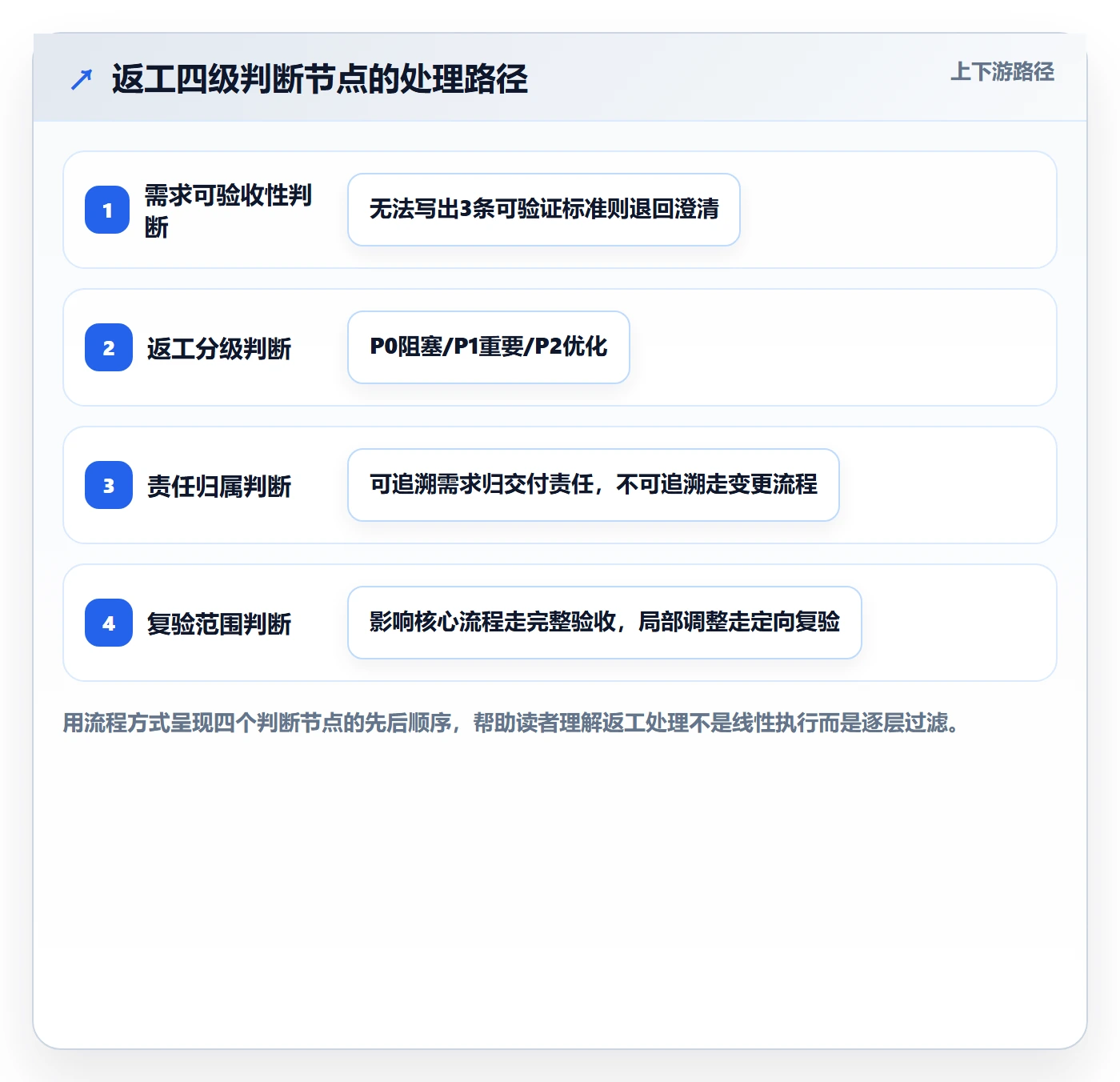

1. 判断节点一:这个需求有没有"可验收形态"

不是所有需求都能在提出时就写清验收标准。我的判断逻辑是:如果一个需求无法在启动阶段写出三条以上的可验证标准,它就不应该进入开发。要么继续澄清,要么拆成更小的需求。

比如"提升用户体验"这种需求,无法验收。但拆成"首屏加载时间≤2秒""核心操作路径≤3步""错误提示包含原因和解决建议"就可以验收了。

2. 判断节点二:返工条目属于哪一级

我按影响程度把返工分成三级,处理策略完全不同:

返工级别 判定标准 处理策略 时限要求
P0 阻塞级 影响核心业务流程、合规红线、数据安全 立即停止验收,优先修复,单独复验 24小时内给出方案
P1 重要级 影响主要功能可用性、关键体验路径 纳入返工看板,与正常迭代并行 3-5个工作日
P2 优化级 不影响主流程,属于体验优化或文档补充 记录待定,可放入下一迭代或作为遗留项 双方协商

3. 判断节点三:返工责任在谁

这个判断很敏感,但必须做。不是所有返工都该由开发承担。需求方变更、验收标准事后追加、业务方内部流程未对齐导致的返工,应该走变更流程,而不是直接压给交付团队。

我通常用一个简单规则:如果这条返工能追溯到启动阶段已确认的需求或标准,属于交付责任;如果追溯不到,属于变更或遗漏,需要重新评估工期和成本。

4. 判断节点四:返工后是否需要重新走完整验收

不是所有返工都要重新走全流程验收。我的判断是:只要返工影响了核心流程或数据,就必须重新走完整验收;如果只是局部调整,可以做定向复验。这个判断要在返工任务创建时就写清楚,避免复验时扯皮。

任务验收返工全流程:项目经理实操方法与一文讲清

五、具体案例与数据观察:从返工高发到验收一次通过

1. 案例背景

这是2023年我做的一个供应链管理系统交付项目,客户是一家年营收40亿左右的制造企业,IT团队120人左右,项目周期原定5个月。前两个月项目由另一位项目经理带,启动阶段只用了三周,需求文档27页,验收标准部分写了两段共180字。

我接手时项目已经进入开发后期,第一次内部预验收就暴露出大量问题:库存对账逻辑和客户财务口径不一致、供应商评级算法没有明确输入输出、三个报表的字段定义和客户现有系统对不上。

2. 我做的四个动作

动作一:重建验收标准。我把原来180字的验收标准拆成了4个维度共61条可验证条目,每条都写明输入条件、操作步骤、预期结果和判定方式。这个过程花了一周,但后续所有争议都有了锚点。

动作二:分级处理存量问题。预验收暴露的83个问题里,P0有11个、P1有34个、P2有38个。P0全部在两周内闭环,P1纳入返工看板并行处理,P2记录为遗留项跟客户书面确认。

动作三:建立返工看板。每条返工任务都绑定责任人、时限、复验标准和验收人。我们用某项目管理平台把返工任务和正常迭代任务分列管理,每周同步一次状态。关键不是工具,而是返工任务有了和正常任务同等的管理权重。

动作四:正式验收前做两轮预演。第一轮内部预演由测试和产品主导,第二轮邀请客户关键用户非正式试用。正式验收会只用了90分钟就通过了,会上新增意见只有6条,全部是P2。

3. 数据对比

指标 重建前(前两个月) 重建后(后三个月)
验收标准条目数 0条可验证条目 61条可验证条目
预验收发现问题数 未做预验收 83个(分级处理)
正式验收会时长 预估4小时以上 90分钟
正式验收新增意见 预估40条以上 6条(全部P2)
验收一次通过率 0% 100%
返工平均闭环周期 12个工作日 4个工作日

这个案例最值得说的不是结果,而是重建验收标准只花了一周,却把后面三个月的验收风险降低了大部分。这一周是我在整个项目里投入产出比最高的时间。

任务验收返工全流程:项目经理实操方法与一文讲清

六、不同情况下的行动建议

1. 如果你在项目启动阶段

这个阶段是投入产出比最高的窗口,我的建议按优先级排序:

  1. 把验收标准当成交付物来管理,和需求文档同等权重,没有验收标准的需求不进入开发。
  2. 所有模糊词必须翻译成可验证表达,比如"实时""大量""高性能""友好",每个词后面都要跟一个数字或明确条件。
  3. 建立验收 checklist 模板,按功能、性能、文档、合规、体验五个维度展开,每个维度预设检查项。
  4. 约定返工分级和复验规则,在合同或项目章程里写清楚P0/P1/P2的处理时限和复验方式。
  5. 确定验收参与人和签字人,避免验收时"关键人不在场"导致会议白开。

2. 如果你在开发中期发现标准不清

这时候补标准还来得及,但要控制范围。我的建议是:

  • 先做一次预验收,把已暴露的问题分级,不要试图把所有需求都重新定义一遍。
  • 只对P0和P1相关需求补写可验证标准,P2记录为遗留项跟客户确认。
  • 和客户开一次专项对齐会,把分歧点摆到桌面上,形成书面结论。
  • 返工任务单独建看板,和正常迭代并行,不要混在一起排期。

3. 如果你已经在验收返工中

这个阶段最重要的是止血和收敛,不是追求完美:

  1. 把所有意见收集完整,不要边开会边改。
  2. 按P0/P1/P2分级,明确哪些必须改、哪些可以谈、哪些可以留遗留项。
  3. 每条返工绑定责任人、时限、复验标准和验收人。
  4. 复验用同一套标准,不要临时降低要求也不要临时加码。
  5. 结束后做一次复盘,把返工原因归类,输出流程改进项而不是追责。

4. 如果你在管理多个并行项目

多项目场景下,返工管理的难点是资源冲突。我的建议是:

  • 建立统一的返工台账,跨项目看板,避免某个项目的P0返工被其他项目挤压。
  • 返工工时单独统计,不要混入正常迭代工时,否则永远看不清真实成本。
  • 每季度做一次返工原因分析,识别是标准问题、需求问题还是交付问题。

任务验收返工全流程:项目经理实操方法与一文讲清

七、不同情况下的取舍

1. 标准完备性与交付速度的取舍

很多项目经理担心写详细验收标准会拖慢启动。我的判断是:启动阶段多花一周写标准,比验收阶段多花三周返工划算得多。但也不必追求100%完备,把核心流程和P0相关需求的标准写清楚就够了,边缘需求可以留待迭代。

2. 客户满意度与合同边界的取舍

验收返工时,客户提出的意见不一定都在合同范围内。全盘接受会拖垮交付,全部拒绝会破坏关系。我的取舍原则是:

  • 合同内明确要求的,无条件改。
  • 合同内模糊但合理预期的,协商改。
  • 合同外的增值需求,走变更流程,明码标价。
  • 纯粹是客户内部流程问题的,提供服务但不承担工期。

3. 返工质量与工期的取舍

当返工任务和上线时间冲突时,我的判断逻辑是:P0必须改完才能上线,P1可以带条件上线,P2可以留遗留项。但带条件上线必须满足三个前提:客户书面同意、有明确的后续修复计划、有回滚或降级方案。

4. 工具投入与管理投入的取舍

很多团队在返工管理上纠结要不要上工具。我的判断是:项目数量少、返工量小时,一张共享表格就够;项目多、返工量大、需要追踪和复盘时,才值得上专业平台。工具解决的是可视化和追踪效率,不解决标准问题。标准没写清楚,再好的工具也只是把混乱记录下来。

对于中大型企业、100人以上的组织,如果已经在用海外项目管理工具且面临迁移需求,PingCode这类支持私有化部署、支持平滑迁移、流程配置灵活的国产平台是可以纳入评估的选项之一。但选型前一定要先明确自己的返工管理流程,不要指望工具帮你定义流程。

5. 追责与改进的取舍

返工复盘时最容易变成批斗会。我的做法是:复盘只对事不对人,输出流程改进项而不是个人责任。但有两个例外:重复犯同一个错误、或者明显违反已确认流程的情况,需要单独沟通。改进是常态,追责是例外,这个比例要把握好,否则团队会隐瞒问题,反而让返工更晚暴露。

任务验收返工全流程:项目经理实操方法与一文讲清

八、总结:返工管理的终点是标准管理

回到核心主张:任务验收返工的全流程,本质上不是"验收→返工→复验"的执行流程,而是"标准定义→标准守护→标准验证"的管理流程。执行流程谁都能画出来,但真正决定返工多少、快慢、成败的,是标准在前端的定义质量。

我的独特判断有三条,也是这篇文章和大多数返工指南最大的不同:

第一,返工不是因为开发不行,是因为标准没写清。把矛头对准交付团队,只会让真正的问题藏得更深。

第二,验收标准是启动阶段的交付物,不是验收阶段的检查项。启动阶段不写清楚,验收阶段一定用返工来补,而且成本翻倍。

第三,返工管理不是全盘接受客户意见,而是按分级和边界做取舍。什么都改的项目,最后什么都改不好。

下一步你可以做三件事:把你手头项目的验收标准拿出来,数一数有多少条是真正可验证的;把最近一次验收返工的意见翻出来,按P0/P1/P2重新分一次级;找一个正在启动或即将启动的项目,试着把验收标准当成正式交付物来写。做完这三件事,你对返工的理解会完全不一样。

1. 附:可直接复用的验收 checklist 五维框架

维度 检查项示例 可验证表达示例
功能 核心流程完整性、边界条件、异常处理 输入空值时返回明确错误提示,且不写入数据库
性能 响应时间、并发能力、批处理时长 1000条数据批量导入在30秒内完成
文档 部署手册、运维文档、接口说明、培训材料 提供含完整部署步骤和回滚方案的操作手册
合规 日志留存、数据脱敏、权限矩阵、审计要求 操作日志保留180天,敏感字段展示时脱敏
体验 操作路径、提示信息、导出格式、移动端适配 核心操作路径不超过3步,错误提示含原因和建议

这个框架不是模板,是起点。每个项目都要根据行业特点、合同要求和客户组织架构做调整。标准的质量决定返工的数量,这句话值得每个项目经理贴在工位上。

八、总结:返工管理的终点是标准管理

常见问题解答(FAQ)

1. 验收返工到底该由谁来判定?是项目经理说了算,还是业务方说了算?

我之前做项目的时候,验收会上业务方说不行、技术说没问题,两边僵住了,最后只能我自己拍板让团队返工,结果团队成员觉得我偏袒业务方,怨气很大。我就特别困惑,这个返工到底该谁来判定,项目经理有没有权力直接定?

返工的判定权不能靠职务高低,而要回到验收标准本身。可执行的做法是:在启动阶段就产出一份双方签字确认的验收 checklist,逐条写明验收项、判定方法、通过阈值和判定人。验收时如果某项不通过,先看它是否在 checklist 里:在清单里且明确不达标的,判定权归标准,谁都不用吵;

不在清单里的新诉求,不能直接算返工,要走变更流程重新评估工时和影响,由项目发起人或需求方负责人拍板。项目经理的角色是守护标准的一致性,不是当裁判。如果组织里没有变更流程,至少要在验收会上当场记录为待确认项,会后书面确认后再决定是否纳入返工,避免口头承诺导致无限返工。

2. 返工成本真的会随着阶段后移而翻倍增长吗?有没有可靠的数据口径?

我听过一种说法,说需求阶段发现问题的修复成本是上线后的十分之一甚至更低,所以验收返工特别亏。但我一直没找到具体出处,跟老板汇报的时候也不敢直接引用。这类数据到底该怎么用,有没有比较靠谱的口径?

这个说法的源头一般追溯到软件工程领域对缺陷修复成本的经典研究,常被引用的比例是需求阶段修复成本为1,设计阶段约3到6倍,编码阶段约10倍,上线后可能达到几十倍甚至上百倍。但要注意几点:一是这类研究多基于大型瀑布式项目,不能直接套到小团队或敏捷迭代上;

二是具体倍数因行业、系统复杂度、合规要求差异很大,工程交付和活动执行的返工成本结构完全不同。所以更稳妥的做法是:不要引用单一倍数,而是用自己团队的历史数据算。比如拉出过去半年所有返工任务,统计每个返工发生在哪个阶段、实际投入了多少人时、是否导致了上线延期,算出自己团队的返工成本曲线。

这个数据比任何行业报告都有说服力,也更容易在复盘会上推动改进。

3. 分阶段验收和预验收到底怎么做才不流于形式?

我们团队也搞过预验收,但基本就是上线前一周拉个会,大家走一遍流程,业务方随便点几下就说可以了,结果正式验收还是被挑出一堆问题。我就想知道,预验收和分阶段验收到底该怎么设计,才能真正挡掉返工,而不是变成走过场?

预验收流于形式,通常是因为它没有独立的通过标准和退出条件。可执行的做法是:第一,预验收不能只演示主流程,要按验收脚本逐条走,脚本里包含正常路径、边界条件、异常处理和权限场景,每条都要有预期结果;第二,预验收的参与人不能只有项目经理和开发,必须包含最终验收人,否则预验收通过也没意义;

第三,预验收要设明确的退出条件,比如 checklist 通过率达到95%以上才允许进入正式验收,未通过项必须列出责任人和修复时限;第四,分阶段验收要按可交付的模块或里程碑切分,每个阶段验收通过后形成书面确认,避免最后一次性堆到验收会上集中爆发。

关键判断依据是:预验收结束时的未通过项数量如果超过总验收项的10%,就不应该进入正式验收,而是先集中修复再复验。

4. 返工做完之后,复验和关闭到底该走什么流程?需要谁确认才算真正关闭?

我遇到过好几次,返工任务开发说改完了,我就在群里问业务方行不行,业务方说先这样吧,结果过两周又翻出来说还是有问题。我就很头疼,返工到底怎么才算关闭,是不是必须业务方书面确认,还是项目经理确认就行?

返工关闭的核心原则是:复验标准必须和初验标准完全一致,不能因为返工了就降低要求,也不能因为赶进度就口头放过。可执行的做法是:第一,复验由提出返工的人或最终验收人执行,不能由开发自己说改完了就关闭;

第二,复验必须按原验收 checklist 逐条重新验证,尤其是之前未通过的那几项,要留下复验记录,比如截图、测试结果或签字确认;第三,关闭确认要有书面留痕,邮件、项目管理平台上的状态流转或验收单签字都可以,关键是要能追溯到谁在什么时间确认的;

第四,如果复验仍有未通过项,要重新触发返工流程,明确新的责任人和时限,而不是无限循环口头沟通。判断依据是:任何没有书面确认的返工,都不算关闭,项目经理在状态同步时要坚持这一点,否则后期扯皮的成本远高于当场确认的成本。

核心关键词

读者评论

孟
孟明远

作者把返工主因归结为标准缺失,数据也支持这个判断。但实操中业务方往往在验收时才提出真实需求,启动阶段他们自己也说不清,这不是项目经理单方面能解决的。

莫
莫承宇

P0/P1/P2分级和返工看板的做法很实用,我们团队之前就是所有返工混在一起排期,结果重要问题被新需求挤掉,验收一拖再拖,值得借鉴。

唐
唐悦

验收标准拆成61条可验证条目只花一周,这个投入产出比确实高。但小项目或敏捷迭代里,写这么细的验收标准可能反而不现实,需要看项目类型取舍。

梁
梁诗涵

复验用和初验一致的标准和脚本这点很关键,我们吃过亏,开发说改好了业务扫一眼就过,上线后又出问题,最后扯皮谁负责。

文章包含AI辅助创作:任务验收返工全流程:项目经理实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449814

赞 (0)
飞飞飞飞
审核管理方法大全:项目经理任务验收入门指南落地清单
上一篇 5小时前
审核落地方案:项目经理开展任务验收的实操方法案例解析
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
