去年我带一个 11 人的交付团队做某银行的私有化部署项目,同时推进 4 条工作流、37 个在途任务、9 个跨部门依赖。项目中期我做了一次统计:那两周里我发出的"催进度"消息一共 63 条,其中 41 条是重复催同一个人同一件事,而真正因为"没人提醒"导致延期的任务只有 2 个。也就是说,我 95% 的跟进动作,是在补偿一套不存在的提醒机制。

这个数据后来成了我重构整个提醒体系的起点。我发现绝大多数项目负责人对"自动提醒"的理解都停在"设个截止日提醒"这一步,而真正决定提醒是否有效的,是三件几乎没人认真讨论的事:提醒的触发条件怎么设计、提醒的渠道和强度怎么匹配任务重要性、提醒失效之后有没有升级路径。这篇文章不讲"有哪些工具支持提醒",而是把我这两年在 3 个不同规模团队里反复试错后沉淀下来的判断框架、配置清单和避坑经验完整写出来。

如果你现在正被"每天手动催任务"折磨,或者已经开了自动提醒但团队成员集体无视,这篇文章的每一条都可以直接对照你的项目做一次体检。

一、先给结论:自动提醒失效,90% 不是工具问题

我把这两年踩过的坑、观察到的团队行为、以及复盘出来的配置逻辑先压缩成几个结论放在最前面。如果你只想看干货,这几条就够用了;如果你想理解背后的判断依据,后面的章节会逐条展开。

1. 提醒机制的价值不在"快",而在"不遗漏 + 可追溯"

很多人以为自动提醒的意义是"提升响应速度",这是误判。提醒系统的第一价值是消除"人忘记"这个变量,第二价值是留下"我提醒过了"的过程记录。速度提升只是副产品。

我做过一个粗略对比:同一个团队,在纯手动跟进的阶段,任务平均延期率约 23%;上线结构化提醒机制后,延期率降到 9% 左右,但任务的平均"响应时长"几乎没变。真正被改善的不是快慢,而是"该发生的提醒一定发生了"。

2. 提醒的有效性 = 触达率 × 响应率 × 闭环率,任何一环断了都等于零

这三个词我后面会反复用,这里先定义清楚:

  • 触达率:提醒有没有真正到达执行人(不是发出去,是"被看到")。
  • 响应率:看到之后有没有采取动作(更新状态、回复、完成)。
  • 闭环率:动作有没有反映回任务系统,让负责人不用再去追问。

大部分团队只优化了第一环,把提醒发出去了,后面两环全靠运气。

3. 提醒不是越多越好,超过阈值后响应率会断崖式下降

我在一个 20 人团队做过一轮对照:把全员每日提醒从 1 条加到 5 条,第一周响应率从 61% 涨到 68%,第二周跌到 43%,第三周只剩 29%。提醒疲劳的临界点,大约在"每人每天 3 条与自身相关度不高的提醒"附近。

4. 真正需要自动提醒的,不是执行人,是"负责人对执行状态的感知"

这是最反直觉的一条。项目负责人最容易忽略的是:你需要的提醒不是"提醒我做事",而是"提醒我某件事已经偏离预期"。把提醒对准自己的感知缺口,而不是对准自己的待办列表,效果完全不同。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

二、真实场景:一个项目负责人的跟进时间都花在哪了

结论讲完之后,我想先还原一个真实场景,因为它解释了为什么"设个提醒"这种轻量做法往往无效。

1. 我在一个 11 人项目里的两周时间日志

2024 年那两个月,我连续记录了自己的工作时间分配。数据大致是:会议占 38%,需求梳理占 22%,任务跟进(含催办、确认、协调依赖)占 27%,其余是文档和杂事。跟进占掉了超过四分之一的时间。

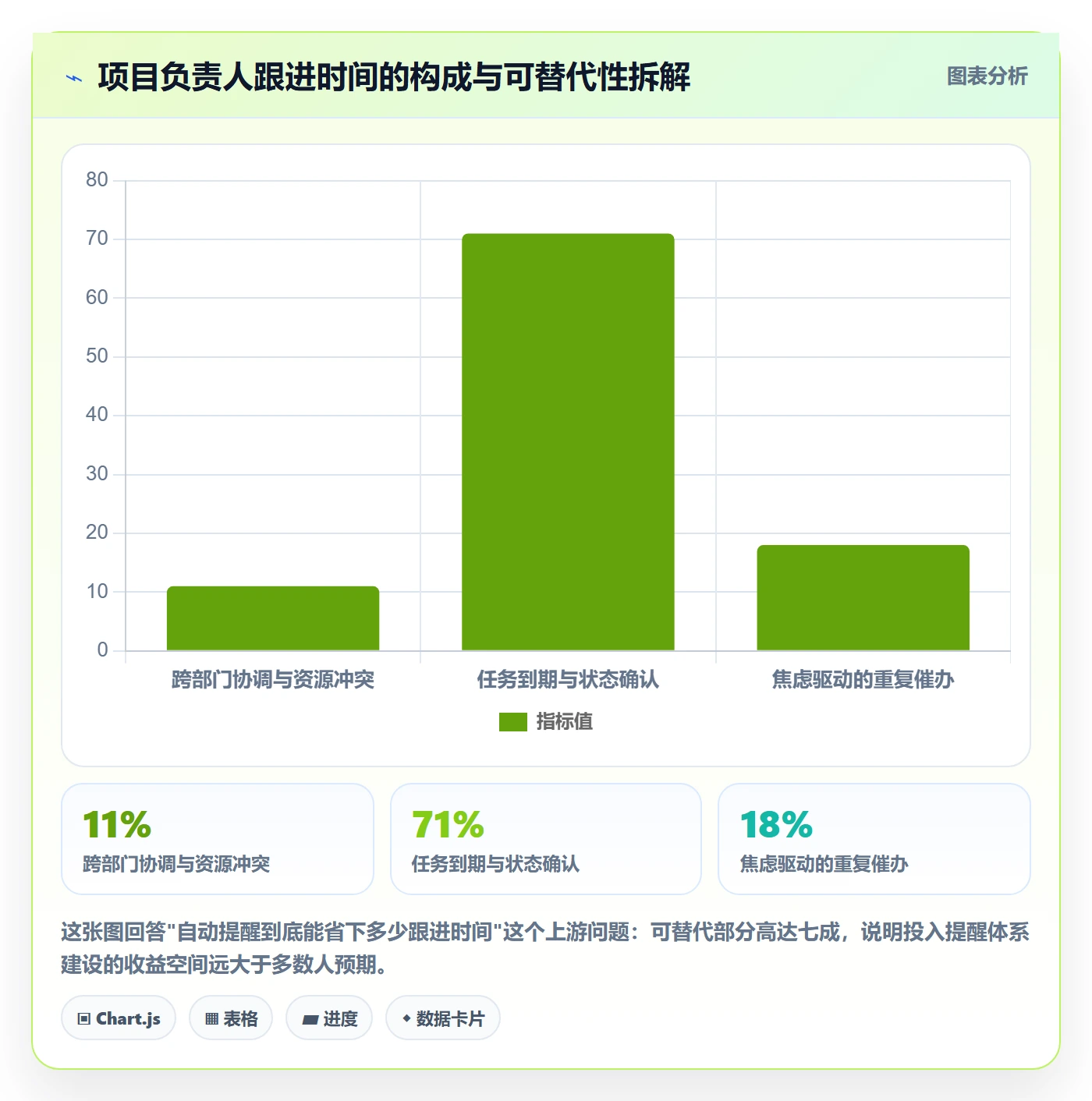

更关键的是这 27% 的跟进时间里,真正必要的是多少?我按"是否因为缺少提醒而必须由我介入"做了二次分类,结果是:

  • 必须由我介入的(跨部门冲突、资源重新分配):约 11%。
  • 可以用系统提醒替代的(任务到期、状态变更确认):约 71%。
  • 纯粹因为我焦虑而重复催的:约 18%。

也就是说,如果我有一套设计良好的自动提醒机制,理论上能释放我这 27% 时间里的近四分之三。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

2. 三种典型失效场景,对号入座

我把过去两年遇到的所有"提醒没起作用"的案例归类,最后收敛成三种。你可以对照自己的项目看属于哪一类。

(1)忘了提醒。最常见,也最容易被误认为"已经解决"。表现是:截止日到了没人发现,或者发现了但忘了转达。根因是提醒触发条件没有绑定到任务状态,而是靠人脑记。

(2)提醒了但没被看到。提醒发在了一个不会有人看的渠道,比如发在项目群但执行人那周休假没看群,或发在邮件但团队成员从不查非工作邮箱。根因是渠道与人的习惯错配。

(3)看到了但没行动。最隐蔽的一类。执行人看到了提醒,觉得"还来得及",然后拖到逾期。根因是提醒缺乏后果和升级路径,看与不看没有区别。

3. 三层目标的对应关系

针对这三种失效场景,我对应的解法是三层目标递进:触达 → 响应 → 闭环。它们不是并列关系,是递进关系。前一环没做到,后一环的投入全是浪费。很多团队上来就做"闭环看板",但触达都没解决,看板上全是过期任务,反而制造了管理假象。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

三、拆解四个最常见的误区

在给出专业判断逻辑之前,我得先把流传最广的四个误区逐个拆掉。因为它们会直接误导你的配置决策。

1. 误区一:提醒越频繁越可靠

这是最普遍的误区,也是杀伤力最大的。前面那组数据已经说明:提醒频率与响应率不是正相关,而是先升后降。

我把这个现象叫"狼来了效应"。当一个人每天收到 5 条"任务即将到期"的提醒,其中 4 条都不紧迫,他就会系统性地降低对所有提醒的权重,包括真正重要那一条。提醒的价值来自稀缺性,不是来自数量。

2. 误区二:把工具的内置提醒当作完整方案

几乎所有项目管理工具都有"任务到期提醒""状态变更通知"。很多负责人以为开启了这些开关就等于有了提醒管理。这是一个危险的幻觉。

内置提醒只解决了"事件发生时的机械通知",它缺失了三件事:跨工具的聚合(你的团队成员可能分布在多个系统里)、与项目阶段的绑定(启动期的提醒逻辑和执行期完全不同)、以及升级机制(逾期后怎么办)。内置提醒是原料,不是成品。

3. 误区三:只提醒执行人,不提醒负责人

这是项目负责人最容易犯的自我牺牲式错误。很多团队把所有提醒都发给任务执行人,认为负责人不用被提醒。

但实际情况是:执行人是否响应,负责人无从知晓,除非有人提醒他"这个任务已经 24 小时没更新"。我见过太多项目,执行人默默逾期,负责人在截止日当天才发现,而补救窗口已经关闭。

4. 误区四:把提醒和考核绑定过紧

这是另一个极端。有的团队把"未响应提醒"直接计入绩效,结果适得其反,执行人为了不被记录,会在不实际完成的情况下先点"已完成",造成数据污染。

提醒是管理工具,不是考核工具。它应该用来暴露问题,而不是用来惩罚人。一旦提醒带上惩罚属性,它就会失去真实性。

三、拆解四个最常见的误区

四、专业判断逻辑:五类提醒实现方式的适用边界

拆完误区,接下来是我认为最有价值的部分,不是罗列工具,而是给出一个判断框架:在什么条件下该用哪一类提醒方式。

我把市面上主流的提醒实现方式归为五类。它们不是替代关系,而是各有适用边界,真实项目往往是组合使用。

1. 五类提醒方式的对比

提醒方式 适用场景 核心优势 主要局限 配置难度
项目管理平台内置提醒 任务状态、截止日、@提及类通知 与任务数据天然绑定,状态可追溯 跨系统聚合弱,升级路径需另建 低
日历/日程类工具 里程碑、会议、周期性节点 触达稳定,个人习惯强 与任务状态脱节,容易变成孤岛 低
IM 群机器人推送 团队级进度播报、每日站会提醒 触达率高,公开透明 易被刷屏淹没,不适合私密或敏感任务 中
邮件/短信自动触发 外部协作、正式交付节点 强触达,有留存记录 成本高,内部团队易忽略 中
低代码/自动化平台串联 跨系统、复杂条件触发场景 灵活度最高,可自定义升级逻辑 维护成本高,需要专人负责 高

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

2. 我的判断逻辑:三个问题定选型

面对五类方式,我现在的决策不靠记忆,而是顺序问自己三个问题:

  1. 这个提醒是否需要反映任务的实时状态? 是 → 必须绑定在任务系统里(内置提醒或自动化平台),否则用日历或 IM 即可。
  2. 这条提醒的接收人是内部还是外部? 外部 → 邮件/短信优先;内部 → IM 或平台内置优先。
  3. 提醒失效之后由谁负责升级? 有明确升级责任人 → 可以用简单方式;没有 → 必须靠自动化平台内置升级逻辑。

这三个问题基本能覆盖 80% 的选型场景。剩下的 20% 属于"跨系统 + 需要复杂条件 + 有专人维护"的高阶场景,才考虑上自动化平台。

3. 中大型企业的特殊约束

上面这套逻辑在 10 人以下团队非常够用。但我后来做的一个 200 人规模的交付组织,判断逻辑就变了。

当组织超过 100 人、项目数量超过 15 个、且存在合规或数据隔离要求时,提醒体系的第一约束就不再是"功能强弱",而是数据能不能留、系统能不能私有化部署、和现有研发流程能不能打通。

这类场景我通常建议用能够私有化部署、且支持从主流工具平滑迁移的项目管理平台作为提醒体系的底座。原因很简单:提醒的有效性依赖数据的完整与实时,而数据一旦散落在多个 SaaS 工具里,聚合提醒的准确度会迅速下降。像 PingCode 这类面向中大型企业、支持私有化部署并支持从 Jira 平滑迁移的平台,在这类组织里更适合作为提醒主链路,把任务状态作为唯一数据源,再向外用 IM 或邮件做触达。

需要说明的是,这不是"工具越好提醒越好"的意思,恰恰相反,中大型组织的提醒难点在治理,不在功能。选平台的核心标准是:数据能不能统一、提醒规则能不能被集中配置和审计、迁移成本能不能控制。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

五、落地清单:按项目阶段设计提醒节点

有了判断逻辑,接下来是可直接执行的清单。我按项目三个阶段(启动、执行、收尾)把提醒节点列全,你可以直接对照自己项目打勾。

1. 启动阶段:把"责任人确认"变成系统动作

启动阶段最大的风险不是延期,是"没人认领任务却没人发现"。所以我在这里设置的提醒都是确认型的。

  • 任务分配后 4 小时未确认提醒:指向执行人,提醒其确认任务归属。
  • 任务分配后 24 小时仍未确认提醒:升级至负责人,提示存在认领盲区。
  • 里程碑责任人确认提醒:每个里程碑指定责任人后立即触发一次确认。
  • 项目启动 48 小时检查点:负责人收到一份"未确认任务清单"。

这四条里,第二条是关键。绝大多数任务的"失踪"都发生在分配后的头 24 小时里,而不是执行过程中。

2. 执行阶段:三档提醒 + 升级路径

执行阶段的提醒是系统的主体,我把它设计成三档递进,对应不同的紧急性。

档位 触发时机 接收人 渠道建议 预期效果
常规提醒 截止前 2 个工作日 执行人 平台内置通知 触发自查,预留调整空间
临期提醒 截止前 4 小时 执行人 IM 单聊 形成紧迫感,避免当天遗漏
逾期升级 逾期 12 小时 执行人 + 负责人 IM + 平台通知双通道 把问题暴露到负责人视野,启动介入

三档之外,我还会加两条周期性提醒:

  • 每周一上午的项目进度摘要:发给负责人,聚合本周到期与逾期任务。
  • 每周五下午的风险提示:扫描所有已逾期未闭环任务,标注责任人。

注意,周期性提醒的接收人是负责人而不是全员。全员收周报的结果就是没人看周报。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

3. 收尾阶段:确认与复盘同样需要提醒

很多团队在收尾阶段撤掉了所有提醒,结果交付确认被拖了一周。我的做法是反向增加两条:

  • 交付物提交后 24 小时未确认提醒:指向验收责任人。
  • 项目结项后 3 个工作日触发复盘提醒:提醒负责人组织复盘,避免"项目做完就散了"。

这两条不复杂,但能显著提升交付体验和团队复盘习惯。复盘提醒是最容易被忽略、长期收益最高的一条。

4. 一份可直接对照的配置清单

把上面所有节点整理成一张清单,你可以打印出来对着自己的项目检查:

  1. 任务分配后 4 小时未确认 → 提醒执行人
  2. 任务分配后 24 小时未确认 → 升级负责人
  3. 里程碑责任人确认提醒 → 立即触发
  4. 截止前 2 个工作日 → 平台内置提醒执行人
  5. 截止前 4 小时 → IM 提醒执行人
  6. 逾期 12 小时 → IM + 平台双通道,执行人 + 负责人
  7. 每周一 09:30 → 项目进度摘要发负责人
  8. 每周五 17:00 → 风险任务清单发负责人
  9. 交付物提交后 24 小时未确认 → 提醒验收责任人
  10. 项目结项后 3 个工作日 → 复盘提醒发负责人

六、案例观察:两个团队上线提醒体系后的三个月数据

光讲方法不够,我把两组真实观察数据放出来。这两组数据来自我亲身参与的两个团队,样本量不大,但趋势稳定,你可以在自己的项目里做类似记录。

1. 团队 A:11 人,敏捷交付项目

团队 A 是我 2024 年带的一个交付组,11 人,敏捷迭代,两周一个 sprint。上线提醒体系前后各观察 6 周。

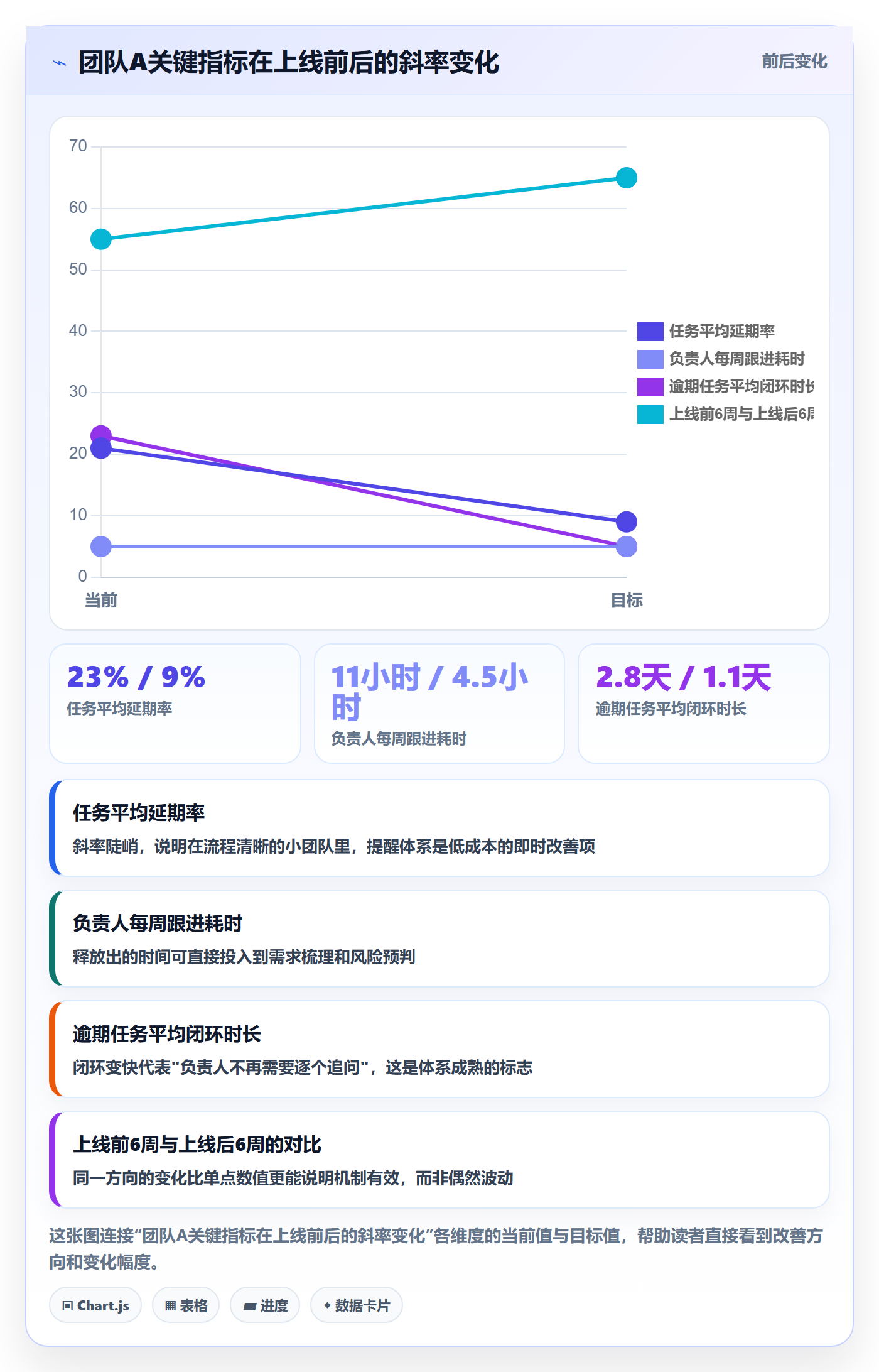

观察指标 上线前 6 周 上线后 6 周 变化
任务平均延期率 23% 9% -14 个百分点
负责人每周跟进耗时 约 11 小时 约 4.5 小时 -59%
逾期任务平均闭环时长 2.8 个工作日 1.1 个工作日 -61%
成员对提醒的抵触反馈 偶有口头抱怨(约每月 2 次) 几乎无反馈 明显下降

这里最值得注意的是最后一行。按直觉,提醒多了抵触应该更多,但实际情况相反,因为提醒变得精准且不频繁,成员不再有"被无差别轰炸"的感觉。

2. 团队 B:180 人组织里的一个交付部门

团队 B 是某中大型企业内部的交付部门,约 180 人,同时推进的项目常年维持在 15 个以上。这个团队原来的提醒靠手工,分散在各处。我们在部门层面引入统一的项目管理平台作为数据底座,把任务状态、里程碑和责任人统一到一处,再把提醒规则集中配置,触达分别走平台通知和 IM。

三个月的观察结果:

  • 跨项目提醒的覆盖率:从原来约 40% 提升到约 95%(未覆盖的主要是临时任务)。
  • 部门层面的项目周例会时长:从平均 90 分钟压缩到约 50 分钟,因为会前摘要已经自动分发。
  • 因"没看到提醒"导致的延期:在 3 个月内从每月约 7 起降到 1 起。

这次经验也印证了我前面说的判断:中大型组织的提醒体系,本质是一个数据治理问题,不是工具功能问题。选平台时更该关注的是数据能不能统一、私有化能不能落地、和现有系统能不能平滑对接,而不是"有没有提醒功能"这个几乎人人都有的开关。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

七、让提醒真正被响应的四个设计原则

清单有了、案例有了,但落地时还有一个隐藏变量:提醒被响应与否,很大程度取决于它的设计细节。我总结出四条原则,每条都来自具体踩坑。

1. 渠道匹配:重要任务用强触达,常规任务用弱提醒

我早期犯的错是"所有提醒一律发 IM",结果真正紧急的任务和日常任务混在一起,紧急的也被忽略。

现在的做法是按任务重要性分三层:核心交付任务 → 平台通知 + IM 双通道;常规任务 → 平台通知单通道;一般性信息同步 → 只发摘要,不单独提醒。这样紧急提醒才保有信号价值。

2. 频率节制:为每个人设一个每日提醒上限

我现在的团队默认规则是:单人单日主动提醒不超过 3 条,超出部分自动合并到当日摘要里。这个规则上线后,提醒被真正阅读的比例提升了将近一倍。

合并逻辑也很重要:三条同一天到期的任务提醒应合并成一条"今日 3 项到期"摘要,而不是分三条发。

3. 责任明确:提醒必须指向具体的人和具体的动作

"XX 项目需要跟一下"这种提醒毫无意义。有效的提醒一定包含三个要素:谁、做什么、什么时候前。

我见过一个反面案例:某团队在群里发"大家记得更新任务状态",结果三天过去无人响应。后来改成"@张三,请在下班前更新任务 A 的状态",两小时内就动了。提醒的有效性一半取决于它有没有精确到人。

4. 升级机制:提醒无效后的自动升级路径

这是最容易被跳过、但收益最大的一条。没有升级机制的提醒,本质上还是"温和请求"。

我的默认升级路径是:执行人未响应 → 负责人收到提示 → 负责人未响应 → 更高级别或项目周会跟进。注意升级不等于惩罚,只是让信息到达该到达的层级。

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

八、常见避坑清单与不同团队的取舍建议

方法讲完,最后一部分是我的避坑清单,以及针对不同团队情况的取舍建议。这一部分更像经验判断,供你参考而非照搬。

1. 七个具体的坑

  1. 提醒设置过多导致全员麻木。症状是提醒发出去没人理,解药是砍掉 60% 的提醒,只留必要节点。
  2. 只提醒执行人不提醒负责人。症状是逾期当天才被发现,解药是加入逾期 12 小时升级规则。
  3. 换了工具但流程没变。症状是工具上了,人还是靠微信群催,解药是先固化流程,再选工具。
  4. 忽略非工作时间提醒的团队感受。症状是成员抱怨被半夜打扰,解药是设定提醒的工作时间窗口(例如 08:00-20:00)。
  5. 提醒没有合并,同一天发多条。症状是消息刷屏,解药是加每日摘要合并逻辑。
  6. 把提醒和考核强绑定。症状是数据失真,解药是把提醒回归为信息工具,考核另设体系。
  7. 没有复盘提醒本身的有效性。症状是提醒机制上线后无人维护,逐渐失效,解药是每季度复查一次提醒的响应率。

2. 不同情况下的取舍建议

我没有一套通吃的方案,因为团队规模和形态差异太大。下面按情境给出取舍建议。

(1)5 人以下小团队。优先做"任务分配确认"和"截止前提醒"两条即可。不要上复杂自动化平台,用工具内置提醒 + 一个共享日历就够。小团队的胜负手是简单可持续,不是功能多。

(2)5-15 人的项目团队。可以落地完整的三档提醒 + 每周摘要。这套配置在两到三周内就能稳定运行,收益也最明显。这是投入产出比最高的规模区间。

(3)15 人以上的中大型组织。提醒体系必须先解决数据源统一的问题。此时选型重点不是"提醒功能多少",而是能不能私有化部署、能不能从既有工具平滑迁移、能不能集中配置和审计提醒规则。像 PingCode 这类面向中大型企业、支持私有化部署与从 Jira 平滑迁移的平台,在这类场景里更适合作为提醒体系的主数据源,再向外用 IM 与邮件做触达。先统一数据,再谈提醒规则,顺序反了会返工。

(4)外部协作占比高的团队。优先用邮件与短信作为强触达通道,平台内置提醒作为记录留存。但要把短信提醒成本纳入预算,并明确使用边界。

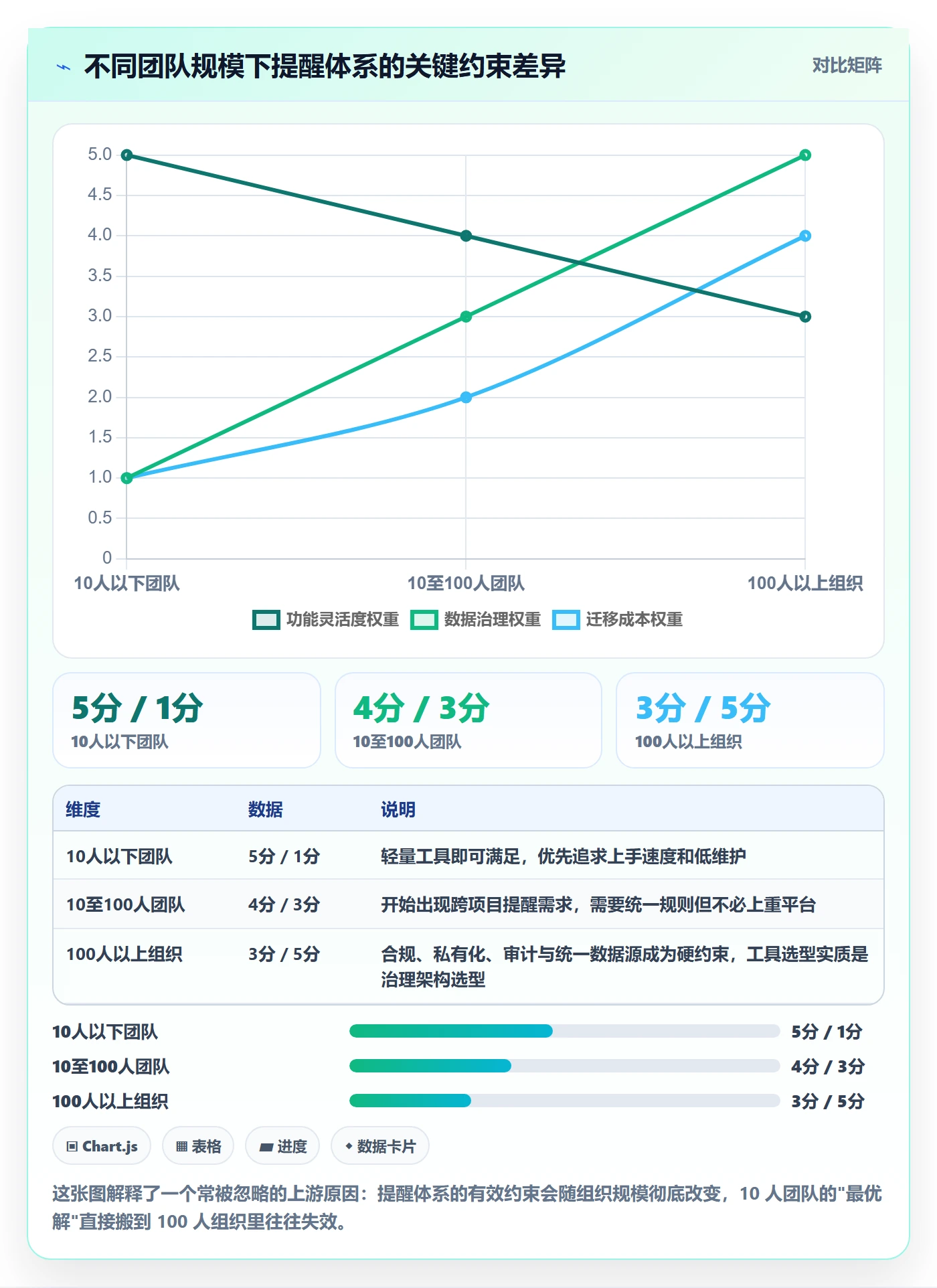

(5)敏捷迭代型团队。提醒应更贴 sprint 边界,周期性提醒可以密集到每日站会前的任务摘要,但单条提醒仍需控制频率上限。

(6)瀑布或强阶段型项目。提醒应绑定阶段门(gate),里程碑提醒优先级最高,日常提醒可以稀疏,重点在收尾和交付确认节点。

3. 一张取舍对照表

团队情境 优先落地的提醒 暂时不做 核心判断
5 人以下小团队 任务分配确认 + 截止前提醒 复杂自动化、升级机制 简单可持续优于功能完整
5-15 人项目团队 三档提醒 + 每周摘要 低代码平台 投入产出比最高,2-3 周见效
15 人以上中大型组织 统一数据源 + 集中提醒规则 分散多工具拼凑 先治理数据,再谈提醒策略
外部协作占比高 邮件/短信强触达提醒 纯内部 IM 提醒 通道选择比频率更重要
敏捷迭代团队 Sprint 边界提醒 + 站会摘要 密集的日常提醒 贴流程节奏,别贴日历
瀑布阶段型项目 里程碑门禁提醒 + 交付确认提醒 日均高频提醒 重点在节点,不在每日

自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单

4. 下一步怎么做:从一个最小试点开始

如果你读到这里还没动手,我给你一个不会踩坑的启动顺序:

  1. 第一步,先记录一周。用一周时间记录你当前跟进时间花在哪了,以及有哪些延期是"因为没人提醒"造成的。这一步是为了让你对收益有真实感知,别跳过。
  2. 第二步,只上两条提醒。"任务分配 4 小时未确认"+"截止前 2 工作日提醒",先观察两周,看看响应率。
  3. 第三步,加入升级机制。逾期 12 小时升级到负责人。这条通常是效果最显著的。
  4. 第四步,再加摘要与复盘提醒。每周摘要与结项复盘提醒,把体系补齐。
  5. 第五步,每季度复查一次。看响应率、延期率、跟进耗时三个指标,动态调整提醒规则。提醒体系是会衰减的,必须定期校准。

最后我想强调一个独特观点:自动提醒管理真正的难点,不在于"配置"这件事本身,而在于对抗提醒系统的天然衰减。任何提醒机制上线时都是有效的,问题在于三到六个月后它会被习惯、被噪音、被组织变化稀释。所以别把它当成一次性配置,而是当成一个需要每季度回访的管理动作。

从"人催人"转向"系统推人",你省下来的不只是每周几小时,更是整个团队对"事情一定会被看见"的确定感。这才是项目负责人最该给团队的东西。

常见问题解答(FAQ)

1. 项目负责人到底该用哪种自动提醒方式,工具内置提醒、日历还是IM机器人?

我刚开始带一个8人的跨部门项目,任务提醒一直靠我自己在群里@人,结果老是漏掉或者被刷屏顶上去。试过用日历建事件,但任务状态变了日历不会跟着变;也试过让实习生每天上午发一遍进度,人一忙就断了。我就想知道,到底哪种自动提醒方式最靠谱,或者说该怎么搭配?

先按触达强度分三层来配,不要指望一种方式包打天下。第一层是任务级提醒,交给项目管理工具内置的截止时间和状态变更通知,它和任务数据绑定,任务改了提醒跟着改,这是地基,不要用日历替代,因为日历和任务状态是两套数据。

第二层是节点级提醒,用日历承载里程碑、评审会这类固定时间点,因为它天然处理跨天、跨时区、提前量。第三层是催办级提醒,用IM机器人定时推送待办摘要给责任人,只在任务临近到期或已逾期时触发。判断依据很简单:凡是需要跟着任务状态动态变化的,用工具内置;凡是固定日期的,用日历;

凡是需要打破沉默主动推给人的,用IM机器人。三者叠加而不是三选一。

2. 提醒频率设多少才合适,怎么避免团队成员对提醒麻木?

我们团队一开始把提醒开得很足,任务提前三天、一天、当天各推一次,逾期每天再推一次,结果不到两周大家就把通知全设成免打扰了。后来我又不敢多提醒,怕漏事,现在完全凭感觉在调,想知道有没有一个可参考的频率口径。

核心口径是:同一个任务同一渠道的提醒不超过三次,且三次要承担不同职责,而不是重复同一句话。推荐的时间锚点是到期前24小时一次(给执行人做计划缓冲)、到期当天上午一次(给执行人最后确认)、逾期后一次(这次要同时抄送负责人或升级)。超过三次的重复推送只会训练团队忽略通知。

另外按渠道分层:IM类轻提醒可以每天一次汇总而非每条任务单独推,邮件类最多一次,短信这类强打扰渠道只留给逾期升级。还有一个容易被忽略的判断依据是看响应数据,如果某类提醒连续两周点开率低于三成,说明频率或时机不对,要调窗口而不是加次数。

3. 只提醒执行人不提醒负责人,会导致什么问题?

我自己带项目时就是只在执行人那边设了提醒,觉得负责人知道大方向就行。结果有一次关键任务逾期了四天,我是从客户电话里才知道的,执行人说看到了提醒但手上另一个急事压着,想着晚点弄,然后就没有然后了。我就纳闷,负责人到底该不该收到提醒,收到的话会不会变成事无巨细都被打扰?

一定要提醒负责人,但必须用升级机制而不是全量同步,否则负责人会被淹没。可执行的做法是设两条线:第一条是执行人提醒,按到期节奏走;第二条是升级提醒,只在任务逾期超过约定阈值(比如24小时或一个工作日)且状态未更新时,自动推送给任务负责人和项目负责人。

这样负责人平时不被琐事打扰,但一旦执行链条断了会立刻被拉进来。判断依据是提醒的目的不是让负责人知道所有事,而是让他在流程失控的第一时间介入。同时升级提醒里要写清逾期时长、当前状态、原责任人和建议动作,别只发一句任务已逾期,否则负责人还得自己去查。

4. 任务提醒怎么和项目阶段绑定,不同阶段该设哪些提醒节点?

我现在的提醒基本是围绕单个任务到期时间设的,感觉很零散,项目整体节奏一乱就全靠救火。比如启动阶段该确认的东西没确认,到执行阶段才发现责任人不清;收尾阶段又反复催交付。我想知道能不能按项目阶段来系统地设计提醒,而不是一个个任务去补。

按阶段设计提醒是对的,思路是把提醒挂在阶段关口而不是散落在单个任务上。启动阶段设两个提醒:责任人与交付标准确认提醒(在启动会后24小时内推给所有任务责任人,要求书面确认),以及里程碑基线确认提醒(推给项目负责人)。

执行阶段设三类:任务到期前提醒、逾期升级提醒、周期性进度摘要提醒(建议每周固定时间推一次整体健康度而非逐条任务)。收尾阶段设交付验收提醒和复盘通知,其中验收提醒要同时给交付人和验收人,避免双方都以为对方在等。判断依据是阶段关口的提醒是防结构性遗漏,任务级提醒是防单点遗漏,两者要同时存在。

落地时可以先从每个阶段挑一个最关键关口做试点,跑顺了再补齐。

核心关键词

读者评论

卢
卢梓萱

提醒不是越多越好"这条我深有体会。我们团队之前把飞书提醒开到最大,结果大家直接把项目群静音了,重要通知也一起被忽略。后来改成只推送到期和阻塞两类,响应率反而回来了。

刘
刘宁

作者把跟进时间拆成11%、71%、18%这个结构很有说服力。我之前一直觉得催进度是负责人的天职,看完才意识到七成其实可以交给系统,人应该只处理真正需要博弈的部分。

杜
杜明远

三类失效场景总结得准。我们项目就是典型的"看到了但没行动",因为提醒没有升级路径,逾期了也没人管。后来加了一条逾期24小时自动抄送上级,情况立刻好转,说明后果比频率重要。

姚
姚远

五类提醒方式的雷达图很实用,尤其是低代码自动化"能力上限最高但维护成本高"这个判断。我们20人团队上过自动化平台,最后因为没人维护而废弃,小团队确实要先解决触达再谈复杂度。

文章包含AI辅助创作:自动提醒管理方法大全:项目负责人任务提醒最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449676

赞 (0)
飞飞飞飞
审核管理指南:项目经理如何做好任务验收,入门指南全流程
上一篇 6小时前
任务验收验收全流程:项目经理入门指南与一文讲清
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
