任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

2023年下半年,我帮一家做智能硬件的公司做协作流程梳理。他们研发总监给我看了一个数据:过去两个季度,跨部门任务的平均超期率是41%,而所有超期任务里,有67%在截止日期当天系统里都发过提醒。换句话说,提醒发了,任务照样超期。这个数字让我意识到,大多数团队对"任务提醒"的理解从一开始就偏了,他们把它当成一个功能开关,而不是一套需要设计的机制。这篇文章不讲某个工具怎么点按钮,而是把跨部门场景下超期提醒的机制设计、角色分工和踩坑清单一次讲透。

一、先说核心结论:提醒失效从来不是提醒功能的问题

我在过去三年里接触过大约二十多个中大型团队的协作流程改造项目,从五十人的创业公司到三千人的制造企业都有。如果只让我说一句结论,那就是:跨部门任务超期的根本原因,90%以上不在"提醒有没有发",而在"提醒之后谁负责推动"这件事上没有人认领。

这个判断听起来简单,但它直接推翻了大多数团队的默认做法。大多数团队的做法是:任务创建时勾选一个"截止前提醒",然后默认这件事就解决了。实际上,一个有效的超期提醒体系至少包含三个独立的部分:触发层(什么时候提醒)、触达层(提醒谁、通过什么渠道)、处置层(超期了谁来推动、推到什么程度)。绝大多数团队只做了第一层,甚至连第一层都做得稀碎。

还有一个反常识的判断:提醒频率越高,超期率反而可能越高。这不是悖论。当团队成员每天收到十几条"任务即将到期"的通知时,大脑会自动把它们归类为噪声,这就是典型的"狼来了"效应。我见过一个团队,项目经理为了盯进度,在群里每天@所有人三次,结果三个月后,群里对@的响应率从最初的80%掉到了15%。

所以这篇文章的结构是这样的:先讲清楚机制设计的完整框架,再拆解七个高频踩坑点,最后给一份可以直接拿去用的落地检查清单。你可以按顺序读,也可以直接跳到第四部分的避坑清单,但我建议至少把第二部分的三层机制看完,因为那是后面所有内容的基础。

一、先说核心结论:提醒失效从来不是提醒功能的问题

二、跨部门场景为什么让普通提醒集体失灵

部门内部的任务提醒相对好做,因为大家在同一套考核体系下,抬头不见低头见,任务超期了当面说一句就解决。但跨部门完全是另一套逻辑。我把它总结为三个结构性障碍。

1. 责任边界模糊,提醒失去了明确的指向对象

跨部门任务的第一个特点是"共同负责",而共同负责在实践中往往等于"没人负责"。一个典型的场景是:市场部需要研发部在两周内提供一个数据接口,任务创建时写的是"研发部支持",提醒设置的是"截止前1天提醒任务负责人"。问题来了,这个"任务负责人"是谁?是研发部接口人,还是研发部主管,还是当初对接需求的产品经理?

我的观察是,跨部门任务里最容易出问题的不是执行人,而是"任务负责人"这个字段本身没有被真正定义清楚。在部门内部,负责人默认就是干活的那个人;但在跨部门场景下,负责人可能只是协调人,真正干活的是另一个部门的某位工程师,而这位工程师甚至可能都不知道自己被设了提醒。

2. 提醒渠道与工作场景错位,关键人根本看不到

不同部门的工作场景差异极大。研发同学可能整天泡在代码仓库和项目管理工具里,很少看企业微信;市场同学可能全天挂在IM上,但从不登录项目管理平台;财务和法务则更多依赖邮件。如果你只在一个渠道发提醒,就等于默认所有人都在那个渠道里,这显然不成立。

我做流程诊断时有个习惯动作:随机抽10条已超期任务,去问对应的责任人"你有没有收到过这条任务的提醒"。十个里有六到七个会说"没注意"或"没看到",而不是"我没收到"。这两个回答的差别很大,提醒发到了,但没有进入对方的信息处理路径。

3. 缺少升级机制,提醒只是通知不是推动

这是最要命的一点。绝大多数工具的提醒逻辑是"到期了,发个通知给负责人",然后就没有然后了。任务继续超期三天、一周、一个月,系统不会做任何进一步的动作。这就好比你家烟雾报警器响了,它不会自动打119,也不会通知物业,只是持续响着,直到电池耗完。

跨部门任务尤其需要升级机制,因为执行人对本部门以外的任务天然缺乏优先级。研发同学的绩效考核来自研发主管,市场部那个接口任务做得快不快,对研发同学来说优先级天然靠后。如果没有升级机制把它推到能调动资源的人面前,任务就会一直躺在那里。

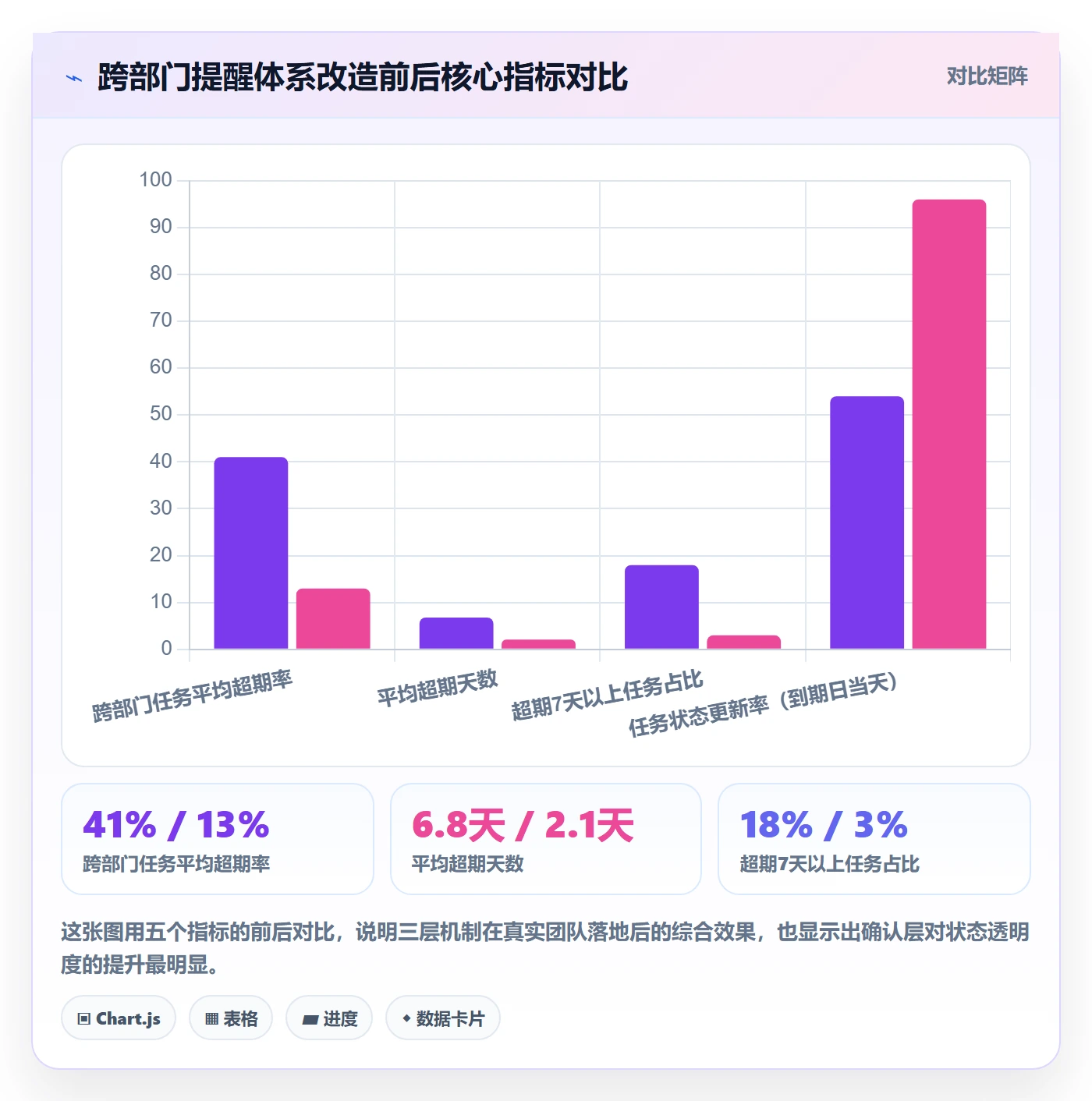

下面这张图对比了三个典型团队在改造前后的超期情况,数据来自我参与的项目统计,采用团队自报的任务系统日志口径,样本为近6个月内的跨部门任务。

任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

三、三层机制:把"提醒"拆成一套可执行的规则

说完问题,来讲方法论。我把有效的跨部门超期提醒体系拆成三层,每一层解决一个独立的问题。这三层不是选做,而是必做,缺任何一层整个体系都会漏。

1. 第一层:到期前预警,解决"来不及"的问题

到期前预警的核心目的不是催,而是给对方留出调整空间。很多团队设置预警只提前一天,这是不够的,因为跨部门任务往往需要协调资源,比如临时找人配合、申请审批、准备数据,一天时间根本排不开。

我的建议是预警时间按任务复杂度分档,而不是一刀切。简单任务(1人天内可完成)提前1天预警;中等任务(2-5人天)提前3天预警;复杂任务(5人天以上或涉及3个以上部门)提前7天预警。这个分档规则应该写进团队协作规范,而不是靠每个人凭感觉设置。

预警的内容也要讲究。"你的任务快到期了"这句话信息量几乎为零。有效的预警应该包含四要素:任务名称、剩余时间、当前状态(未开始/进行中/卡在谁那里)、需要对方做的具体动作。我给客户的模板是这样的:

要素 反面示例 正面示例
任务名称 那个接口的事 【任务】用户中心数据接口开发
剩余时间 快到期了 剩余3个工作日(本周五18:00截止)
当前状态 你看着办 当前状态:未开始,依赖项"接口文档"已于昨天完成
具体动作 抓紧 请在明天中午前确认开发排期,如有阻塞请回复

2. 第二层:到期日确认,解决"假装完成"的问题

到期日当天不是简单发个通知就完事,而是要强制要求责任人做出明确回应。为什么?因为跨部门场景下最常见的逃避方式是"沉默",不回复、不更新状态、不说明情况,让任务挂在系统里,等到有人问起来再说"哦那个啊,我以为不用做了"。

我在给团队做流程设计时,会用一条硬规则:到期日当天,责任人必须在系统里把任务状态更新为"已完成""进行中(附进度%)"或"受阻(附原因和需要的支持)"三者之一,不做更新的任务会在次日自动触发升级流程。这条规则的价值不在于提醒本身,而在于它不给"装死"留空间。

这一层最容易踩的坑是把"确认"做成了"通知"。通知是单向的,确认是双向的。区别在于责任人要不要做出明确动作。如果系统设计允许责任人什么都不做就自动"通过",那这一层就废了。

3. 第三层:超期后升级,解决"没人推动"的问题

这是三层里最关键、也最少被真正实施的一层。升级机制的核心是三个参数:升级条件、升级对象、升级话术。

升级条件建议按超期天数分级。我常用的分级是:超期1-2天,提醒责任人+协调人;超期3-5天,抄送双方部门负责人;超期7天以上,触发项目例会专项讨论或上报更高层级。这个分级不是硬性规定,但核心思路是超期越久,触达的层级越高,且每一级都有明确的介入动作,而不是简单把消息抄送给更多人。

升级对象要区分角色,而不是简单按组织架构往上抄。我建议明确三类角色:直接责任人(干活的人)、协调人(通常就是任务发起方或项目经理)、决策人(能调动资源、拍板优先级的人)。升级的顺序是先到协调人,再到决策人。

至于升级话术,我见过太多团队在这上面翻车,升级消息写成问责信,导致跨部门关系紧张。升级话术的基调应该是"同步信息+请求决策",而不是"追责+施压"。下面是一个可以直接套用的模板:

【超期升级·任务同步】
任务:用户中心数据接口开发

原截止:3月15日

当前超期:5个工作日

当前状态:进行中,完成度约60%

阻塞点:接口联调依赖测试环境,测试环境排期未确定

请求决策:请XX(决策人)确认测试环境排期优先级,或指定替代方案

同步对象:研发部负责人、市场部负责人、项目经理

下面这张图展示三层机制在时间轴上的触点分布,帮助理解每一层的作用窗口。

任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

四、避坑指南:七个跨部门超期提醒的高频错误

下面这七个坑,是我在二十多个项目里反复见到的。每一个坑我都会配一个真实场景片段和对应的正确做法。你可以对照自己的团队,看看中了几个。

1. 只设一个截止提醒,没有预警和升级

这是最普遍的坑。团队在任务系统里只设置了"到期日提醒",到期当天发一条,然后就没了。等到发现超期时,往往已经过去一周。这个坑的根源是把提醒当成"通知",而不是"流程"。

正确做法:把上面讲的三层机制完整配置一遍。哪怕工具不支持自动分级,也可以用一个简单的规则文档+人工跟进来兜底,关键是让每一层都有人负责。

2. 提醒只发群消息,不指向具体人

我见过一个团队的项目群,每天早上自动推送五条"今日到期任务",看起来挺规范。但实际结果是,没人认领。因为群消息的问题在于责任被稀释了,群里十个人看到通知,每个人都觉得"这不是我的事,别人会处理"。

正确做法:群消息只用于同步和公示,真正的提醒必须点对点触达责任人。如果工具支持@具体人,一定要用;如果不支持,就用独立的消息通道(如单独的工作通知或邮件)。

3. 提醒频率过高,导致"狼来了"效应

前面提到过这个现象。有个客户的项目经理很勤奋,每天早上9点、中午12点、下午5点各发一次进度催办,坚持了两个月。第三个月我问他效果,他苦笑着说"现在群里发什么都像没发一样"。

正确做法:提醒频率和紧急程度挂钩。正常任务只在预警点和到期日提醒;真正紧急的任务才用高频提醒,而且高频提醒要配合明确的升级动作,不能只是重复发消息。

4. 跨工具协作时提醒断档

这是中大型团队最头疼的问题。研发用一套项目管理工具,市场用另一套,设计又用第三套,中间靠人工同步。结果就是提醒只在各自的工具里发,跨工具的任务根本没有提醒。我把它称为"提醒孤岛"。

正确做法:要么统一到一个平台,要么在跨部门接口任务上设置人工提醒兜底。这里的取舍后面会详细讲。我个人的判断是,如果跨部门任务占比超过30%,就值得考虑统一平台,因为人工兜底的成本会迅速超过迁移成本。

5. 超期后没有兜底流程

很多团队能做好预警,但超期之后怎么办就没想过。任务挂了三天,谁也不动,最后靠某个人实在看不下去出面催。这种"英雄式救火"不可持续,而且会让那个出面的人越来越累。

正确做法:事先约定超期后的标准处置流程,包括谁负责推动、几天内必须给结论、无法推进时上报给谁。把这个流程写进团队的协作规范文档,新人也照此执行。

6. 把提醒当问责,导致协作关系紧张

这个坑比较隐蔽,但杀伤力很大。有些协调人习惯用问责的语气催办:"这个任务为什么还没做?""都超期几天了你们部门到底什么情况?"短期看似有效,长期会让跨部门协作变成对抗关系,执行人会想方设法逃避而不是解决问题。

正确做法:把提醒定性为"信息同步+请求支持"而不是"追责"。升级话术要客观描述事实和阻塞点,把决策权交给能拍板的人,而不是让执行人独自承担压力。跨部门协作里没有谁欠谁,只有优先级和资源分配问题。

7. 设置了提醒但从不复盘调整

最后这个坑最容易被忽视。很多团队配置了提醒规则之后,就再也没动过。但实际上,团队规模在变、任务结构在变、人员也在变,半年前合理的提醒规则,现在可能已经不合身了。最常见的表现是:提醒阈值一直没调,导致复杂任务预警太晚;或者升级对象已经离职,消息发给了个空号。

正确做法:每个季度做一次超期复盘,统计超期率、平均超期天数、超期任务分布,然后根据结果调整提醒规则。这个复盘不需要很正式,一次半小时的会议加一张表格就够了,关键是要持续。

下面这张图把七个坑按"发生频率"和"危害程度"两个维度做了定位,方便你判断先从哪个坑开始修。

任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

五、专业判断逻辑:为什么我这样设计提醒机制

上面讲的框架不是拍脑袋来的。它背后有一套判断逻辑,我把它拆开讲清楚,这样你在自己团队落地时可以根据实际情况调整,而不是照抄。

1. 提醒的本质是"降低信息延迟",不是"施加压力"

很多管理者把提醒理解成一种压力工具,觉得提醒得越频繁、语气越硬,执行人就越上心。但跨部门协作的现实是,执行人不做的原因通常不是"忘了"或"不上心",而是信息延迟,他不知道你的任务卡在哪里、不知道优先级该怎么排、不知道延期会有什么后果。

所以提醒机制首先要解决的是信息同步问题。这就是为什么我坚持预警消息要包含"当前状态"和"具体动作"两个字段。如果对方知道任务卡在测试环境排期上,他至少能判断是继续等还是找替代方案;如果只知道"快到期了",他什么也做不了。

2. 升级机制的价值不在处罚,在于把决策权送到能拍板的人面前

我见过不少团队对升级机制有抵触,觉得"动不动就升级,显得我们部门协作能力差"。这是误解。升级机制解决的是优先级冲突,当两个部门的任务撞车时,执行人没有权力决定先做哪个,只有部门负责人或更高层级才能拍板。升级就是把这个问题交还给有决策权的人,而不是让执行人夹在中间挨骂。

理解了这一点,升级话术的设计思路就清楚了:不是在告状,而是在请求资源分配决策。

3. 提醒规则要按"任务结构"而不是"任务数量"分档

很多团队设计提醒规则时喜欢按任务数量分档,比如"一个人同时负责5个以上任务时加强提醒"。但我的经验是,按任务结构分档更有效,任务涉及几个部门、依赖几个前置任务、是否需要外部资源,这些结构因素比数量更能预测超期风险。

一个涉及三个部门、依赖两个前置任务的任务,即使责任人只负责这一个任务,超期风险也比一个独立任务高得多。所以预警时长、升级层级都应该跟任务结构挂钩。

4. 工具是执行层,规范是设计层,两者不能颠倒

这一点我反复跟客户强调。先定规范,再选工具。我见过太多团队先买了一堆协作工具,然后试图从工具功能倒推流程规范,结果工具功能很全但没人用,因为规范没定,大家不知道该在什么时候做什么动作。

正确的顺序是:先明确提醒机制的三层设计、角色分工、升级条件,把这些写成团队规范;然后再去看哪个工具能最好地承载这套规范。如果工具不能完全承载,就用人工兜底,而不是反过来削足适履改规范。

五、专业判断逻辑:为什么我这样设计提醒机制

六、具体案例:一套跨部门提醒体系是怎么落地的

接下来讲一个完整案例,这样你能看到三层机制在真实环境里是怎么运转的。案例来自一家约400人的智能硬件公司,研发、产品、市场、供应链四个部门需要高频协作。以下数据为该团队自报任务系统日志和我参与的季度复盘记录,口径为"跨部门接口任务"。

1. 改造前的状态

2023年Q2,这个团队的跨部门任务平均超期率41%,平均超期天数6.8天,超期7天以上的任务占比18%。他们的项目管理平台里配置了"到期日提醒",但提醒只发在项目群里,且不@具体人。协调人(通常是产品经理)每周手动催办一次,靠Excel记录。

我介入时做的第一件事是抽样分析了60条超期任务,发现其中43条的"任务负责人"字段填的都是协调人自己,而不是实际执行人。这就解释了为什么提醒发了没用,提醒对象从源头上就错了。

2. 工具层的调整

在工具层面,这个团队把项目管理平台从原来只服务研发的小工具,切换到了一个支持全公司协作的平台。考虑到他们有私有化部署需求和数据安全要求,最终选择了一个支持私有化部署、且能从原有研发工具体系平滑迁移的项目管理平台。这里我以 PingCode 为例说明,它主要服务中大型企业及100人以上组织,支持私有化部署,也能从Jira等平台平滑迁移,比较贴合这类有强合规要求的企业场景。

但我要强调的是,工具切换只是执行层,真正解决问题的是他们同时修改了任务字段规范。他们把"任务负责人"明确拆成"执行责任人"和"协调人"两个字段,执行责任人必须填实际干活的人,协调人填跨部门对接的人。这一个改动,就让提醒的指向性从根上解决了。

3. 机制层的三层落地

  1. 预警层:按任务复杂度分三档(1天/3天/7天),预警消息模板包含"任务名称+剩余时间+当前状态+具体动作",点对点发送给执行责任人。
  2. 确认层:到期日当天,执行责任人必须更新状态为"已完成/进行中(附进度)/受阻(附原因)",未更新者次日自动进入升级流程。这条规则写进了部门协作规范,由各部门负责人签字确认。
  3. 升级层:超期1-2天提醒执行责任人+协调人;超期3-5天抄送双方部门负责人;超期7天以上进入周例会专项讨论。升级话术统一用模板,禁止问责式表达。

4. 角色分工的明确

角色 职责 介入时点
执行责任人 完成任务、更新状态、报告阻塞 全程
协调人 设置提醒规则、跟踪进度、协调资源 从任务创建到完成
部门负责人 解决优先级冲突、协调跨部门资源 超期3天以上
决策人/项目例会 处理长期超期、调整任务优先级或终止任务 超期7天以上

5. 改造后的数据

经过一个季度的运行(2023年Q4),这个团队的数据变化如下:跨部门任务平均超期率从41%降到13%;平均超期天数从6.8天降到2.1天;超期7天以上的任务占比从18%降到3%。协调人的手动催办时间从每周约4小时降到每周不到1小时。

任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

需要说明的是,这个案例里工具切换是配套动作,不是决定性因素。即使不换工具,只要把字段规范、三层机制、角色分工做对,超期率也能显著下降。工具只是让机制执行得更顺畅。这也是我在选型建议里一直强调的原则:先修机制,再谈工具。

七、不同情况下的行动建议

上面的框架不是所有团队都能一步到位落地。根据团队规模、工具现状和跨部门协作强度,落地路径应该有所不同。我按四种典型情况给出建议。

1. 团队小于50人,跨部门任务少

这个阶段不必上复杂机制。建议先做两件事:一是把"任务负责人"字段填对,明确谁是执行人;二是建立一个简单的到期日确认习惯(可以就在群里做,但要点名)。三层机制里,先做确认层,因为小团队沟通成本低,预警和升级可以靠人盯。

2. 团队50-200人,跨部门任务占比30%左右

这个阶段是机制建设的关键期。建议把三层机制完整配起来,重点在预警分档和到期确认。工具上,如果现有工具支持自定义提醒规则,先用起来;如果不支持,可以考虑升级到更完整的协作平台。这个阶段最容易出的问题是规则定了不执行,所以一定要把规则写进新员工入职文档,并且由一位协调人负责监督执行。

3. 团队200人以上,跨部门任务高频

这个阶段必须走平台化路线。跨工具协作带来的提醒断档成本,在这个规模会迅速吃掉所有效率收益。建议统一到支持全公司协作、可配置分级提醒、支持私有化部署的项目管理平台(如 PingCode 这类主要服务中大型企业及100人以上组织的平台),同时把提醒规范、角色分工、升级机制固化到平台配置里,而不是停留在文档层面。

4. 处于工具迁移期的团队

如果团队正准备从Jira等工具迁移到新的平台,这是理顺提醒机制的最佳窗口期。建议把三层机制的设计和迁移一起做,迁移时顺便把历史任务的字段规范、提醒规则重新梳理一遍。像 PingCode 这类支持Jira平滑迁移的平台,可以在数据迁移过程中保留任务结构,减少迁移期间的提醒真空。这个窗口期如果错过,等系统稳定下来再改成本会高很多。

七、不同情况下的行动建议

八、不同情况下的取舍

机制设计里有很多"既要又要"的诉求,但资源总是有限的。下面讲几个必须做取舍的地方,这些都是我在项目里真切遇到过的两难。

1. 提醒精度 vs. 配置成本

提醒规则越精细,配置和维护成本越高。三层机制、分档预警、分级升级,听起来很美,但要真正跑起来,需要有人持续维护规则、调整阈值、更新对象。所以小团队要敢于做减法,只保留最关键的一层或两层。我的建议是:如果只能做两层,选预警层和确认层,升级层用人工兜底。

2. 强制规范 vs. 团队接受度

"到期日必须更新状态"这条规则,理论上很好,但落地时一定有人抵触,觉得被管得太细。我的判断是这条规则值得坚持,因为它替代的是更糟糕的"沉默逃避"。但执行方式可以柔和,比如第一周只提醒不升级,给团队一个适应期;同时把这条规则和"减少无效会议"这样的好处绑在一起讲,接受度会高很多。

3. 统一平台 vs. 部门自主权

统一平台能解决提醒断档问题,但会牺牲部门选择工具的自由。这个取舍取决于跨部门协作的强度。我的一般建议是:如果跨部门任务占比超过30%,就值得统一平台;如果低于20%,可以允许部门保留自有工具,但在跨部门接口任务上强制使用统一流程。后者的关键是接口任务必须有明确的归属平台,不能靠人工同步。

4. 消息触达率 vs. 信息过载

提高触达率的方法是多渠道推送,但多渠道推送容易变成信息轰炸。我的取舍原则是:预警层用单一渠道(责任人最常用的那个),升级层才用多渠道。因为预警是常规动作,渠道太多会麻木;升级是异常动作,多渠道能确保关键人收到。

取舍场景 倾向方案A 倾向方案B 我的建议
提醒精度 vs 配置成本 精细化三层机制 简化到两层+人工兜底 小团队偏B,大团队偏A
强制规范 vs 接受度 强制执行 渐进推进 目标坚持,执行渐进
统一平台 vs 部门自主 全公司统一 部门保留自有工具 跨部门任务占比30%以上选A
触达率 vs 信息过载 全渠道推送 分层渠道 预警单渠道,升级多渠道
八、不同情况下的取舍

九、落地检查清单:十项可以直接拿去用

最后给你一份检查清单。这不是理论上的最佳实践,而是我实际用过的、能在半小时内对一个团队的提醒机制做出初步体检的清单。建议打印出来或者复制到团队文档里,逐项对照。

1. 机制设计

  • 是否区分了预警、确认、升级三个独立环节?
  • 预警时间是否按任务复杂度分档,而不是一刀切?
  • 是否明确了超期后按天数分级的升级条件?

2. 角色分工

  • "任务负责人"字段是否明确指向实际执行人,而不是笼统的部门?
  • 是否单独设置了"协调人"角色并明确其职责?
  • 升级动作是否指定了明确的决策人,而不是"抄送给领导"?

3. 工具配置

  • 提醒消息是否包含任务名称、剩余时间、当前状态、具体动作四要素?
  • 跨部门任务是否在统一平台上有明确归属,不存在提醒孤岛?
  • 升级消息是否使用了中性的话术模板,避免问责式表达?

4. 复盘迭代

  • 是否保持每季度一次的超期复盘,并根据结果调整提醒规则?
  • 提醒规则和角色分工是否写入了团队协作规范,并覆盖新员工?

这份清单里,如果只做到前六项,你会发现超期率已经有明显改善;如果十项都能做到,那基本上就能进入"提醒自动化、人工干预最小化"的状态。

十、总结与下一步

回到开头那个41%超期率的故事。这家公司最后把数字降到了13%,靠的不是某个神奇功能,而是三件事:把"任务负责人"填对、把三层触发机制建起来、把超期后的升级流程写清楚。这三件事里没有一件是技术难题,全部是机制设计和执行习惯问题。

我的核心观点可以用一句话概括:提醒是机制,不是功能。当你把提醒理解成一个功能时,你能做的只是配置一个开关;当你把它理解成一套机制时,你才会去思考触发条件、触达对象、升级路径、角色分工这些真正决定成败的东西。绝大多数团队的超期问题,本质上是机制缺失,而不是功能不足。

下一步怎么做?我给三个具体建议。

第一,先做一次体检。拿上面的十项清单对照你现在的团队,把没做到的项圈出来,不要试图一次全改,先挑出最容易做的一项(通常是"任务负责人填对")先落地。

第二,做一个小范围试点。选一个跨部门协作最频繁的项目组,把三层机制完整跑一个月,统计超期率、状态更新率、协调人耗时三个指标的前后变化。数字会帮你判断这套机制值不值得全面推广。

第三,把成功经验固化成规范文档。机制跑通之后,一定要写下来,包括提醒规则、话术模板、角色分工、升级条件、复盘频率。文档不是为了好看,而是为了让新加入的成员能直接照着做,避免机制随着人员流动而失效。

如果你所在的团队跨部门任务占比高、超期问题反复出现,我建议把重点放在"升级机制"上,因为这是投入产出比最高的一环。很多团队花大力气优化预警消息,但升级机制一塌糊涂,结果是预警做得再漂亮,超期了还是没人推动。先把升级跑通,再回头优化预警细节,顺序反了就事倍功半。

任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南

常见问题解答(FAQ)

1. 跨部门任务超期提醒应该提前几天设置才合理?

我们团队之前设的是到期当天提醒,结果执行人临时请假,整个链路就断了,最后项目延期还被上级追责。我一直搞不清楚到底该提前多久设提醒才既不会让人麻木、又能留出补救时间。

不要只设一个时间点,建议按任务复杂度分三档:常规任务提前2个工作日预警,跨部门依赖型任务提前3至5个工作日,涉及外部供应商或审批链的任务提前7个工作日。判断依据是‘补救窗口’,从提醒到实际完成之间需要留出至少一次重新协调的时间。同时必须在到期日当天设第二次确认提醒,超期后第1个工作日启动升级提醒。

三层时间点缺一不可,只设当天提醒等于没有预警。

2. 提醒应该发给谁,只发工作群为什么经常没人响应?

我们部门习惯把所有任务提醒都丢进项目群,结果消息一多就被刷走了,真正该做事的人根本没看到。我也试过单独私聊,但对方说不清楚自己是不是第一责任人,最后还是要我再解释一遍。

提醒必须指向具体角色而不是泛泛发群。每条超期提醒至少覆盖三类人:直接责任人(必须@到人)、协作方接口人(同步信息)、上级或协调人(超期后介入)。群消息只作为留痕,不能作为唯一触达渠道。

可执行做法是:到期前预警发群加私聊给责任人,到期日确认只发责任人并抄送协调人,超期升级则直接发给责任人的直属上级和项目负责人。判断标准是,如果一条提醒发出去后没有人明确回复‘收到并确认时间’,就视为触达失败,需要换渠道补发。

3. 超期提醒频率太高导致大家麻木了怎么办?

我们之前为了催进度,每天定时在群里发超期清单,刚开始还有人回,两周后完全没人理了,连真正紧急的任务也被忽略。我现在很纠结,到底还要不要继续发提醒。

高频重复提醒会产生‘狼来了’效应,解决方式不是减少提醒总量,而是做分级降噪。具体做法:把提醒分为常规预警和升级提醒两类,常规预警每周固定一个时间点汇总发送一次,只列变化项;升级提醒仅在任务真正超期且影响下游节点时触发,一对一发送。

判断依据是‘信息增量’,如果本次提醒内容和上次没有实质变化,就不该发。同时建立超期原因标签(等待反馈、人力不足、需求变更等),让提醒附带原因和下一步动作,接收方才知道这条消息需要他做什么,而不是又一次被告知‘你超期了’。

4. 用了项目管理工具自带的提醒功能,为什么跨部门场景还是经常断档?

我们公司用了某项目管理工具,任务到期会自动发通知,但跨部门协作时经常出现A部门在工具里更新了状态、B部门却还在等邮件确认的情况。我怀疑是工具本身不够用,但又不知道问题出在哪。

工具自带提醒通常只覆盖本工具内的任务节点,跨部门断档的根因往往是‘提醒通道不统一’和‘状态定义不一致’。可执行做法有三步:第一,约定一个唯一的状态源,所有部门以同一个任务看板或表格的字段为准,禁止用私聊或邮件口头确认替代状态更新;

第二,把工具提醒和企业微信、钉钉或邮件做一次桥接配置,确保关键节点能触达不在工具内的人;第三,明确跨工具协作时的补位规则,如果对方部门不使用同一工具,由任务发起方负责在对方常用渠道同步一次关键节点。判断依据是:提醒是否覆盖了‘任务状态变更→责任人确认→下游知晓’这三个动作,缺任何一个环节都会断档。

工具只是通道,机制才是保障。

核心关键词

读者评论

林
林予安

文章对‘提醒之后谁负责推动’这个点的剖析很到位。我们团队跨部门任务超期率高,确实不是提醒没发,而是发了没人认领,最后变成谁着急谁去催。三层机制里最缺的就是升级层,看完准备先补这一块。

张
张亦辰

关于提醒频率越高超期率可能越高的观察很真实。我们群里项目经理每天@好几次,现在大家基本免疫了,重要消息反而被淹没。文章建议的按复杂度分档预警、点对点触达,比一刀切设置提醒实用得多。

魏
魏梓萱

跨工具导致的‘提醒孤岛’这个问题深有同感。研发、市场、设计各用各的工具,中间靠人肉同步,提醒往往只覆盖自己部门那一环。文章提到跨部门任务超30%就值得考虑统一平台,这个判断给了我向上提需求的依据。

夏
夏书瑶

三层机制中‘到期日强制状态更新’这个规则设计得很关键。跨部门任务最常见的逃避就是沉默,不回复不更新,最后装死成功。如果系统允许什么都不做就自动通过,那提醒确实形同虚设,必须双向确认。

王
王悦

升级话术的模板很有参考价值。以前超期提醒容易写成问责信,跨部门关系越搞越僵。文章强调‘同步信息+请求决策’的基调,把推动任务和维系关系分开处理,这个思路对实际落地帮助很大。

文章包含AI辅助创作:任务提醒超期提醒教程:跨部门团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/448807

赞 (0)
飞飞飞飞
提前提醒最佳实践:项目负责人任务提醒入门指南,常见问题
上一篇 5小时前
提前提醒落地方案:跨部门团队开展任务提醒的最佳实践案例解析
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
