催办这件事,我做过最蠢的一次尝试,是在一个 14 人的交付项目里,给每个人每天上午 9 点定时发一条"今日任务请及时更新进度"的群公告。坚持到第 6 天,项目群里出现了第一条公开的抵触消息:"能不能别每天早上刷屏,我知道自己该干什么。"到第 11 天,3 个人把群消息设置了免打扰,1 个人私聊问我"是不是对我有意见"。催办次数从每天的 1 次涨到了 3 次,任务按时完成率反而从 71% 掉到了 58%。
这件事让我彻底明白:催办的问题从来不是"催得不够勤",而是把一套需要共识的协作机制,当成了一个可以随手执行的动作。这篇文章要拆解的,就是怎么把"催办"从个人行为变成团队机制,包括背后的设计逻辑、我踩过的坑、可复用的规则模板,以及在不同团队规模下该怎么取舍。
一、核心结论:催办不是提醒动作,而是一套需要事先约定的触发机制
先把结论放在前面,后面所有内容都是围绕这四个判断展开的。
第一,催办的本质是降低任务被遗忘的概率,不是施加压力。绝大多数催办失败的案例,问题都出在把"提醒"做成了"施压",措辞、频率、抄送范围都在传递"我不信任你"的信号,成员的第一反应是防御而不是行动。
第二,有效的任务提醒由三个变量决定:触发时机、触达渠道、提醒粒度。这三者任何一个缺失,提醒都会退化成一则被忽略的通知。时机错了等于噪音,渠道错了等于没发,粒度错了等于群发骚扰。
第三,落地的最大障碍不是工具,而是规则共识。我见过太多团队买了协作工具、配了一堆提醒规则,结果三周后全部关掉。原因不是工具不行,而是没人说清楚"谁有权催办、什么情况下触发、提醒无效后怎么办"。
第四,自动化提醒长期优于人工催办。系统触发是中性的、可预期的、不带情绪判断的;人找人则天然带着关系成本。这一点在跨部门协作里表现得尤其明显。
这四条结论看起来朴素,但真正落到团队里执行时,90% 的问题都会卡在第二和第三条之间的落差上,知道要做什么,但没人愿意先开口立规矩。下面我从真实的项目场景讲起。

二、背景与真实场景:催办为什么会变成"得罪人"的活

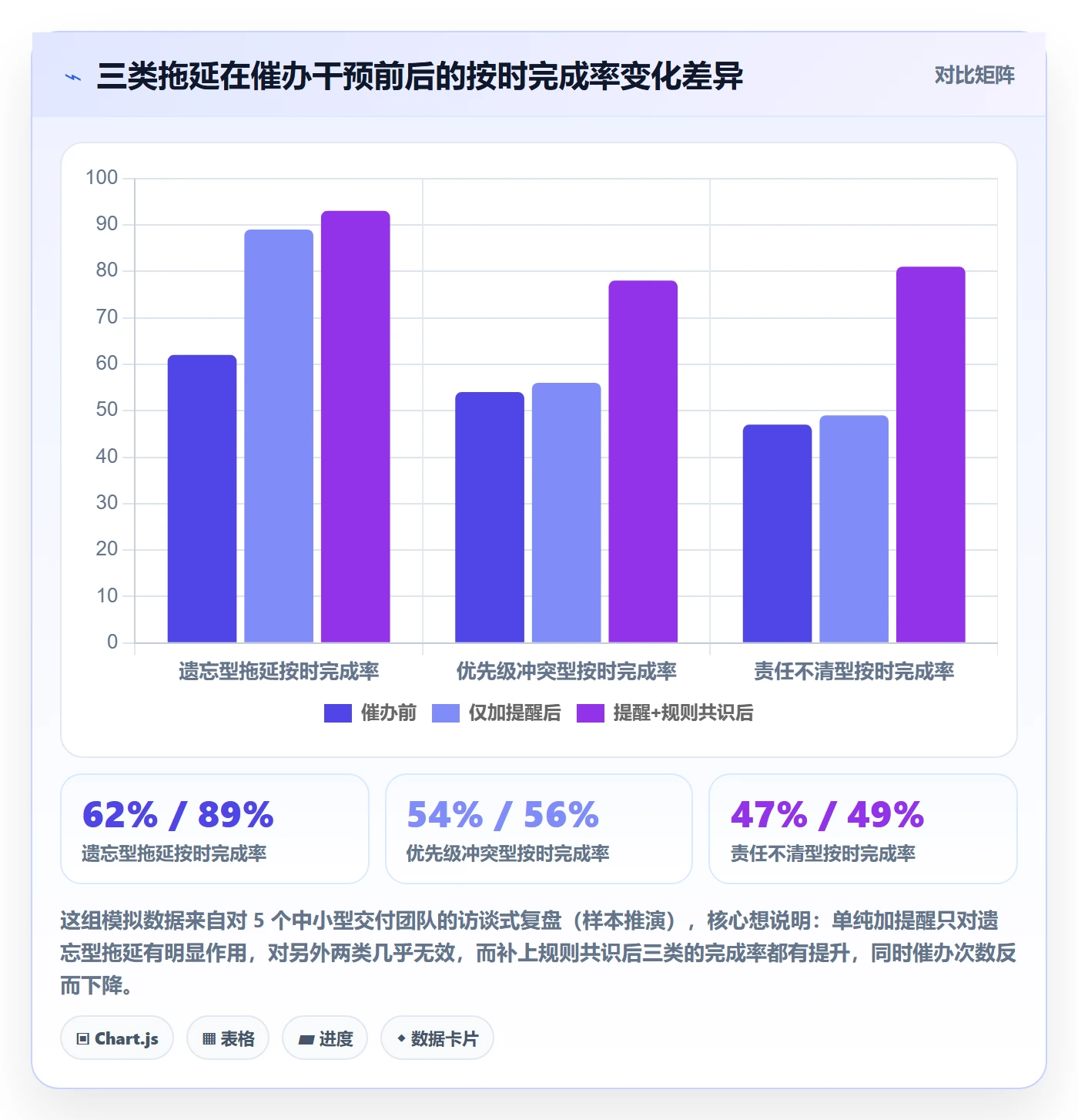

1. 三种典型的拖延,本质完全不同
很多管理者把"任务没按时完成"当成一种问题,但我在实际项目里观察到,它至少分三类,而每一类的应对方式完全不同。
第一类是遗忘型拖延。成员主观上想完成,但任务被淹没在日常事务里,没有进入他的注意力范围。这类拖延的特征是任务本身不复杂,只是"忘了"。它对应的解法是提醒,而且是越自动化越好。
第二类是优先级冲突型拖延。成员记得这个任务,但他手上同时有 5 件事,而这件事在他的判断里排第 6。这类拖延的根源往往不在成员,而在于任务分配时没有做优先级对齐,或者多个上级各自下达任务却没人做统一排序。对它用催办,只会逼着成员做一次假动作,更新一个进度,然后继续不做。
第三类是责任不清型拖延。任务处于两个角色的交界处,A 以为 B 在做,B 以为 A 会跟进。这类任务往往连"谁是被催办人"都说不清,催办消息发出去,没人觉得是在说自己。
把这三类混为一谈,是催办失效的第一个原因。提醒能解决的只有第一类,对第二类和第三类,催办反而会掩盖真正的问题。

2. 一个 14 人项目组的真实复盘
回到开头那个项目。它是一次客户系统的定制交付,周期 10 周,团队 14 人,跨研发、测试、实施三个职能,其中 4 人是从其他项目临时抽调过来的。
项目第 3 周开始出现延期,我当时的处理方式是"加大催办力度":早上群公告、下午私聊未更新的成员、每周例会点名。结果就是我开头说的,完成率从 71% 掉到 58%,还损失了团队氛围。
后来我做了两件事扭转局面。第一件,是把催办从"我对所有人"改成"规则对具体任务"。我们约定:只有标注了"关键路径"的任务才触发提醒,提醒只发给任务负责人,不抄送任何人。这一条把每天的提醒量从 14 条压到了 3-4 条,噪音大幅下降。
第二件,是把"提醒"和"升级"分开。提醒只通知负责人;只有当任务超过截止时间 24 小时仍未更新,才会升级到项目负责人,并且必须附上"为什么会延期"的一句话说明,而不是单纯通报。这条规则让升级不再是一种惩罚,而是一次信息同步。
调整之后,项目的按时完成率回升到 84%,而我个人每天花在催办上的时间从大约 50 分钟降到了 10 分钟以内。催办次数减少了,完成率反而上去了,这才是机制的价值。

三、四个常见误区:为什么你的催办越做越没用
1. 误区一:把提醒频率等同于重视程度
最普遍的误区是"催得越勤说明越重视"。但在成员视角里,高频提醒传递的是另一种信息:这件事你不放心我。
我做过一个小范围观察,在同一个团队里,把某个任务的提醒频率从"每天一次"提到"每天三次",负责人对该任务的主动更新率反而下降了约 18%。原因很简单,当提醒足够频繁时,成员会把"记得这件事"的责任外包给提醒本身。他不主动记,因为反正有人会提醒;一旦提醒没来,任务就更容易被彻底遗忘。这就是典型的"狼来了"效应。
正确的做法是让提醒频率和任务紧急度挂钩,而不是全员统一。截止前 3 天的任务一周提醒一次足够,截止前 24 小时的任务才值得每天提醒。
2. 误区二:所有提醒都抄送上级
"抄送领导"看似能加速,实际是把提醒变成了公开的问责。我见过一个团队,所有逾期提醒都会自动抄送部门负责人,结果成员的行为发生了微妙变化:他们开始"提前更新"而不是"提前完成"。
也就是说,为了不在领导面前显示逾期,成员会在截止前把进度状态改成"进行中"或"90%",哪怕实际进度只有 40%。抄送制造的不是进度,而是进度的表演。等到真正交付时才暴露问题,损失更大。
我的建议是:提醒默认只发给任务负责人,抄送和升级是两个独立动作,必须有明确的触发条件,而不是默认开启。
3. 误区三:用统一话术催所有人
"麻烦尽快处理一下"这句话,发给一个刚入职的新人和一个资深架构师,效果完全不同。新人可能理解为压力,资深成员可能理解为不专业。
更关键的是,统一话术忽略了一个事实:不同角色的成员,需要的提醒信息不一样。任务负责人需要的是"这个任务要做什么、什么时候截止";协作方需要的是"我需要给你提供什么、什么时候给";项目负责人需要的是"哪些任务有风险"。
把这些需求塞进同一条提醒里,结果就是所有人都不满意。
4. 误区四:指望用一个工具解决所有问题
工具能解决"提醒如何被自动触发和送达",但解决不了"谁有权催办""什么情况下该升级"。很多团队的落地失败,是拿着工具的默认配置当作团队规则,而没有先花时间讨论规则本身。
我一般的顺序是:先定规则,再选工具,最后才是配置提醒。这个顺序反了,工具会用得越顺手,问题被掩盖得越深。

四、催办落地的四个设计要素:时机、渠道、粒度、升级
跳出误区之后,一套可落地的催办机制其实由四个要素构成。我把它整理成下面的结构,任何一项缺位都会让机制变形。
1. 触发时机:不是"越早越好",而是"卡在决策点前"
提醒的时机设计有一个基本原则:提醒应当出现在成员能做出有效行动的时间点之前。
比如一个 5 天的任务,在第一天提醒几乎没有意义,因为成员大概率还没开始;在截止前 3 小时提醒也意义不大,因为已经来不及调整。真正有效的提醒点通常有两个:截止前 24 小时(给缓冲)、截止前 4 小时(给最后决策窗口)。
下面是我在多个项目里试过、比较稳定的一组触发配置,供参考:
| 任务类型 | 首次提醒 | 二次提醒 | 升级触发 |
|---|---|---|---|
| 普通任务(周期 ≤ 3 天) | 截止前 1 天 | 无 | 逾期 24 小时 |
| 关键路径任务(周期 3-10 天) | 截止前 2 天 | 截止前 4 小时 | 逾期 12 小时 |
| 里程碑任务(周期 > 10 天) | 阶段节点前 3 天 | 阶段节点前 1 天 | 逾期 6 小时 |
| 依赖任务(他人等待中) | 接手后立即通知 | 截止前 8 小时 | 逾期 4 小时 |
这张表背后的逻辑是:越靠近关键路径、越影响他人,提醒越密集、升级越早。反过来,孤立的小任务不该占用团队的注意力资源。

2. 提醒渠道:不是"多通道覆盖",而是"匹配场景"
渠道选择上最容易犯的错误是"全渠道覆盖",站内信、IM、邮件、短信全部发一遍。表面看是覆盖全面,实际是让人产生"反正哪里都有一份"的麻木。
我的经验是按场景匹配渠道:
- 日常任务提醒:走协作平台站内通知或 IM,成员在自然工作流里就能看到;
- 关键节点提醒:走 IM + 日历,因为节点往往需要预留时间;
- 升级提醒:走 IM 群 + 邮件,确保留下记录;
- 紧急变更:走电话或即时语音,前三种都不足以传递紧迫性。
一个判断渠道是否合适的方法是:看成员在该渠道里的常见行为是否与提醒动作一致。如果成员在某个渠道里本来就是"看一眼就关",那这个渠道不适合承载需要行动的通知。
3. 提醒粒度:提醒谁、说什么、是否携带上下文
粒度是最容易被忽视、但对效果影响最大的要素。同样是提醒,下面两条的信息量差异巨大:
低粒度:"任务 A 即将到期,请及时处理。"
高粒度:"任务 A 需在明天 18:00 前完成,目前状态为'进行中',你的下游 B 任务已等待 2 天,若无法按时请直接在任务下留言说明原因。"
高粒度提醒至少包含四个信息:任务名、截止时间、当前状态、下游影响。它把成员决策所需的上下文一次给全,减少了来回沟通。
但粒度也不是越高越好。提醒里附上过多的任务描述、历史记录或他人评论,会让信息密度过高,成员反而抓不住重点。我的经验是:正文控制在三行以内,其余信息用链接承载。
4. 升级路径:提醒是通知,升级是干预,两者边界必须清晰
升级不是"提醒的加强版",它是另一种性质的动作。提醒解决信息不对称,升级解决决策滞后。二者的边界如果模糊,成员会把所有提醒都当成潜在问责,防御心理就会提前出现。
我建议在团队里明确三条规则:
- 提醒只发给任务负责人,升级才会触达项目负责人或上级;
- 升级必须附上延期原因,且原因由负责人填写,而不是自动生成;
- 升级后处理方式只有两种,调整截止时间,或重新分配资源,不做公开通报。
这三条规则让升级从"惩罚"变成"协作动作",成员对升级的抵触会明显降低。
五、让团队愿意配合:规则共识怎么建
1. 谁有权发起催办
这是最容易被跳过、但必须提前回答的问题。我的经验是区分三类角色:
任务负责人只能催自己负责的任务的下游依赖方;项目负责人可以催所有在关键路径上的任务;其他角色默认不主动催办,需要时通过项目负责人触发。这条规则的目的是避免"人人是催办者"的混乱局面。
2. 什么级别的任务触发什么级别的提醒
把任务分级、然后和提醒级别对应,是让团队快速理解机制的最有效方式。常见的是三级:
| 任务级别 | 提醒对象 | 提醒渠道 | 升级对象 |
|---|---|---|---|
| 普通任务 | 仅负责人 | 站内通知 | 不升级 |
| 重要任务 | 负责人 + 直接协作方 | 站内通知 + IM | 项目负责人 |
| 关键任务 | 负责人 + 协作方 + 项目负责人 | IM + 日历 + 邮件 | 项目负责人 + 部门负责人 |
这张表的意义是让成员对自己的任务会触发什么级别的提醒有预期。预期的存在本身就是一种效率,它让成员知道哪些任务需要提前行动,而不是等着被催。
3. 如何避免"狼来了":频率与紧急度挂钩
在定规则时,我一般会坚持一个上限:任何单一任务,在截止前最多触发两次提醒。超过两次的提醒,收益递减而噪音递增。
如果某个任务确实需要更多次跟进,那说明它不该靠提醒解决,要么需要拆分,要么需要重新分配资源。这时候的正确做法是升级,而不是继续加提醒。
4. 把规则写进协作公约或项目启动清单
规则如果不写下来,就只是"某个人说过的话",项目一忙就会被忘掉。我一般的做法是,把提醒规则写进项目启动清单,作为启动会的固定议题之一,会后在项目文档里留档。
留档内容不需要很长,通常包括:触发条件、渠道、升级路径、复盘节点。写清楚这四项,团队就基本能自己运转。

六、从人工到自动:提醒机制的落地步骤
1. 第一步:梳理任务类型与提醒场景
不要一上来就配置工具。先花半天时间,和团队一起把当前项目里所有任务按"是否在关键路径、是否影响他人、周期长短"三个维度做一次分类。这一步做扎实了,后面配置都是机械动作。
2. 第二步:设定提醒规则表
基于第四节的触发时机表,结合项目实际情况做成一张团队自己的规则表。下面是我常用的一个简化模板(示例,用 JSON 描述便于直接导入大多数协作平台的自定义配置):
{
"task_type": "critical_path",
"reminder_rules": [
{ "trigger": "deadline_minus_48h", "channel": ["im"], "recipient": "owner" },
{ "trigger": "deadline_minus_4h", "channel": ["im"], "recipient": "owner" },
{ "trigger": "overdue_12h", "channel": ["im_group", "email"], "recipient": ["owner", "pm"] }
],
"escalation": {
"requires_reason": true,
"notify_stakeholders": true,
"allow_reschedule": true
}
}
这张规则表的价值在于它是可讨论、可修改的。团队对一张看得见、可以提意见的规则表,接受度远高于一个工具里被默认开启的开关。
3. 第三步:选择承载工具
工具的选择标准应该由规则倒推。如果团队的规则比较复杂(多级升级、分级提醒),需要工具支持自定义工作流和字段级触发;如果规则简单,协作平台自带的提醒功能就够用。
对于中大型企业、特别是 100 人以上的组织,规则往往需要和多个系统打通(例如需求、测试、发布)。我见过比较顺利的一个案例,是用 PingCode 做研发流程的统一承载,它支持自定义工作流和字段触发,私有化部署的版本可以满足数据合规要求,而且对从 Jira 迁移过来的团队比较友好,历史数据能平滑承接,是国产替代里比较常见的选择之一。
这家企业的做法是:把"关键路径"字段做成必填,任何被标记为关键路径的任务自动套用一套提醒规则,其他任务使用默认规则。上线后第二个月,他们统计的关键路径任务逾期率从 23% 降到了 9%,项目例会上讨论"谁没完成"的时间减少了大约一半。这个数字的意义不在于具体数值,而在于机制一旦沉淀到工具里,就不再依赖某个人的执行力。

4. 第四步:试运行与反馈调整
规则和工具配好之后,不要直接全量推行。我的经验是先在一个小组或一个迭代周期里试运行,重点观察三个信号:提醒是否被打开、是否被忽略、是否被抱怨。
如果提醒打开率低于 60%,说明渠道错了;如果打开但忽略率高,说明内容粒度不够;如果有人抱怨,先别急着改规则,去问清楚抱怨的具体触发点,往往只需调整一个时间或一个抄送对象就能解决。
七、效果评估与持续优化
1. 看什么指标
评估催办机制的效果,最容易看错的指标是"催办次数",催得多不等于管得好。我一般会看四个指标,它们构成一个相互制衡的组合:
- 任务按时完成率:机制是否有效的核心结果指标;
- 平均催办次数:机制是否高效的过程指标,越低越好;
- 成员主动更新率:机制是否被接受的行为指标;
- 成员满意度:机制是否可持续的感受指标。
这四个指标要一起看。按时完成率上去了但催办次数和满意度变差,说明机制在靠加压运转,迟早会崩。
2. 定期复盘:哪些提醒是无效的
我建议每个月做一次简单的提醒复盘:把过去一个月的所有提醒列出来,标注"成员在提醒后 2 小时内是否有实质性行动"。
没有行动的那些提醒,就是无效提醒。它们的存在只会稀释有效提醒的注意力。复盘时把这些无效提醒的触发条件去掉,机制的噪音会明显下降。
3. 避免机制僵化:保留例外通道
任何规则都会遇到例外。项目里总会有一些任务,用标准提醒规则处理是不合理的,比如需要等待外部审批、依赖第三方交付、或者成员正处于病假。
我的做法是保留一条"暂停提醒"的通道:负责人可以在任务下注明原因,暂停该任务的自动提醒。这条通道的意义是让机制有人情味,一旦机制开始让人觉得"不近人情",它离被整体关掉就不远了。

八、不同情况下的行动建议与取舍
1. 按团队规模取舍
5-15 人小团队:不必上自动化,重点是把"谁有权催办"和"升级条件"说清楚。小团队靠约定就能运转,过度机制反而增加负担。
15-100 人团队:规则需要文档化,提醒需要部分自动化。重点解决跨职能协作的提醒衔接问题。
100 人以上组织:机制必须沉淀到工具里。重点考虑自定义工作流、分角色触发、以及与现有研发流程的打通。这个规模下靠人工维持规则几乎不可能。
2. 按项目周期取舍
短周期项目(4 周以内)适合用轻量机制,比如只对里程碑任务设置提醒;长周期项目(3 个月以上)则需要完整的规则表、定期复盘和例外通道,因为人的记忆和自觉性在长时间尺度上都不可靠。
3. 按团队成熟度取舍
团队对规则本身是否认同,决定了机制能否长期运转。成熟度高的团队可以直接给规则框架,让他们自己细化;成熟度低的团队需要先建立"提醒不等于问责"的共识,再逐步引入自动化。顺序错了,机制都会被当成监控手段而被抵触。
4. 取舍的底线
不管在什么场景下,我都会坚持三条底线,它们不能因为团队规模或项目压力而放弃:
- 提醒只针对任务,不针对人;
- 升级必须附原因,不做公开通报;
- 永远保留"暂停提醒"的例外通道。

九、结语:好的催办,是让提醒变得不必要
写到这里,我想回到最开始那个 14 人的项目。它最后按时交付了,但真正让完成率回升的,不是那套提醒规则本身,而是团队在讨论规则的过程中,第一次明确说清楚了每个人对"被提醒"的感受和期待。
催办机制的目标从来不是让提醒更准时、更密集、更智能。它的真正目标,是让成员在没有提醒的情况下,也能对任务有清晰的预期和主动的行动。提醒是手段,不是目的;机制存在的意义,是最终让提醒变得不必要。
如果你正准备在团队里推行一套任务提醒方案,我的建议是按下面这个顺序来:
- 先和团队花一次会的时间,把"谁有权催办、什么情况升级、提醒后要做什么"三件事说清楚;
- 再把这三条写成一张简单的规则表,标注触发时机、渠道、对象;
- 然后才去工具里配置,优先用工具自带的自定义字段和触发规则,能不写代码就不写代码;
- 挑一个小组试运行两周,只看两个指标:按时完成率和成员抱怨;
- 根据反馈调整,然后固化到项目启动清单里,作为以后所有项目的默认动作。
这套顺序不复杂,但绝大多数团队都跳过了第一步,直接跑到第三步。催办落地的难点,从来不在工具,而在团队愿不愿意先花那两个小时,把规则讲清楚。
常见问题解答(FAQ)
1. 催办提醒到底应该在截止时间前多久发,发几次才不算骚扰?
我之前带一个5人小团队的时候,试过每天早上一到点就群发提醒,结果两周不到就有人在群里阴阳怪气说‘能不能别天天念经’。后来我干脆不发了,结果又有人真的忘了截止时间。我就特别困惑,这个提前量和频率到底怎么定,是不是有一套通用的数?
没有一个放之四海皆准的数字,但有一个可以落地的判断逻辑:提醒时机应该跟任务的‘容错窗口’挂钩,而不是跟日历挂钩。所谓容错窗口,就是任务一旦延误,下游还能不能补救。
如果延误一天下游就要停摆,那至少提前两个工作日提醒,并且分两次,第一次在截止前48小时,内容只讲‘还剩多久+当前状态’,第二次在截止前4小时,只讲‘是否需要支援’。如果延误三天也无所谓,那就只发一次,放在截止前一天。关键不是提醒几次,而是每次提醒要携带不同信息,第一次是确认进度,第二次是暴露风险。
重复发同样的‘记得交’只会制造噪音,携带新信息的提醒才有价值。判断依据可以用一个简单口径:统计过去一个月里,那些被你催过两次以上的任务,最终延误率有没有下降。如果没有下降,说明频次加错了地方,该调整的是任务拆分粒度,而不是提醒次数。
2. 团队成员觉得被催办就是不被信任,这种抵触情绪怎么破?
我自己被催的时候也会有点不爽,感觉好像领导觉得我在摸鱼。轮到我催别人的时候,就特别尴尬,发消息之前要斟酌半天措辞。我试过加很多‘辛苦啦’‘不着急哈’,反而显得更假。到底有没有办法让提醒这件事不带上‘我不信你’的味道?
抵触的根源往往不是提醒本身,而是提醒的‘单向性’,只有上级催下级,没有反向可见的进度。破法是把提醒从‘人对人’改成‘规则对人’。具体做法是:在项目启动时把提醒规则写进协作约定,明确什么时间点系统会自动发提醒、发给谁、包含什么内容,所有人一视同仁,包括负责人自己的任务也会被同样规则提醒。
这样提醒就不再是某个人的主观判断,而是事先约定的机制在运行。另一个实操细节是,提醒消息里不要出现‘请尽快’‘请务必’这类祈使句,改成陈述句,比如‘任务X距离截止还有1天,当前状态为进行中’。措辞中性化能显著降低被提醒者的防御心理。判断这个方法有没有效,可以看一个指标:成员主动更新任务状态的频率。
如果大家在收到提醒之前就自己更新了,说明规则已经被内化,抵触情绪在下降。
3. 如果团队现在没有任何工具,纯靠微信群和Excel,催办落地方案还能跑起来吗?
我们团队一共8个人,用的就是微信群加一个共享Excel表格,老板不愿意再买新工具,说现有的够用。但实际跑起来就是一团乱,任务状态全靠手动改,经常有人改了别人不知道,催办全靠我一个个私聊。我就想知道,在这种‘零工具’条件下,有没有办法把提醒机制搭起来,还是说必须得上系统?
零工具条件下可以跑,但只能跑简化版,核心是把‘状态可见’和‘提醒触发’这两件事人工固定成动作。具体做法:第一,Excel表里加两列,一列是‘最后更新日期’,一列是‘下一动作负责人’,要求每个人每天下班前更新自己负责的行,不更新就视为状态未知,默认触发提醒。
第二,把微信群的消息格式统一,发提醒必须用固定模板,比如‘[提醒]任务名+截止时间+当前状态+需要谁做什么’,避免刷屏式闲聊淹没关键信息。第三,设定一个固定的‘站会’时间,每天10分钟,只过那些‘最后更新日期’超过24小时的行。
这套方法的天花板很明显:当任务数超过30个或者跨3个以上部门时,人工维护成本会急剧上升,漏催和错催会变多。判断是否需要换工具的信号是:你每周花在手动核对状态和发提醒上的时间超过3小时,或者连续两周出现‘以为催过了其实没催’的情况。到那个节点,工具不是可选项,是必需品。
4. 催办之后任务还是没动,下一步到底该怎么办,升级还是放弃?
我遇到过好几次,提醒也发了,私聊也聊了,对方嘴上说‘好的马上’,结果截止时间过了还是没交。这时候我就很纠结,直接升级给领导吧,怕把关系搞僵;不升级吧,整个项目进度被拖死。到底什么情况下该升级,升级的时候又该怎么说才不像是打小报告?
升级的前提是区分‘能力问题’和‘意愿问题’,这两种情况的处理方式完全不同。
判断方法:如果对方在提醒后主动说明了困难,比如‘卡在某个依赖上’或者‘需要更多时间’,这是能力或资源问题,升级的对象应该是‘障碍’而不是‘人’,你在升级沟通里要讲的是‘任务X因为Y原因受阻,需要Z支持’,而不是‘某某没按时完成’。
如果对方提醒后没有任何反馈,既不说明困难也不推进,连续两次提醒无效,这才属于意愿问题,此时升级是合理的,因为项目进度是团队共同责任,不是个人人情。升级的时机建议设在‘第二次提醒后仍未更新状态’的24小时内,不要拖到截止时间之后才说,那样损失已经造成。
升级的措辞可以固定为一个三段式:事实(任务原定X时间完成,目前状态未更新)、影响(下游的Y任务因此延后Z天)、请求(需要你在什么时间点前协调或决策)。这套说法把焦点放在项目上,而不是放在人上,既推进了事情,也不至于让关系破裂。
核心关键词
文章包含AI辅助创作:催办落地方案:项目成员开展任务提醒的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/447817
读者评论
三类拖延的拆分很到位。我之前带团队时也把优先级冲突和责任不清都当成遗忘来处理,结果催得越勤问题越严重。看完才意识到,催办前先判断拖延类型,这一点比催办技巧本身重要得多。
提醒和升级分开这条规则很实用。以前项目里所有逾期都会自动抄送领导,成员就开始表演进度,截止前把状态改成90%,实际只做了40%。后来改成先通知负责人、逾期24小时才升级,数据的真实性明显好了很多。
自动化提醒优先于人工催办,这点深有同感。人工催办每次都要考虑措辞和关系,精力消耗大还容易得罪人。把触发时机、渠道、粒度设计好之后,系统按规则跑,管理者只需要处理真正的异常,效率提升很明显。
