2026年我最常被问到的问题,不是“用不用 AI 做项目管理”,而是“我们团队预算就这么多,又要按瀑布走,到底选哪款工具才不算白花钱”。去年年底我参与了一家智能硬件企业的工具选型,对方 IT 负责人翻遍了市面主流的低价项目管理软件,筛选条件只有三个:单价不能高、能私有化部署、必须支持阶段评审和文档基线。结果他发现,真正能同时满足这三条的候选清单不足五个。这篇文章想做的,就是把我过去几年在多个瀑布管理项目里踩过坑、验证过的功能判断标准摊开来讲清楚,并给出一个明确的对比结论,帮助你决定 2026 年哪款低成本瀑布管理工具更适合你的团队。
一、核心结论:先给你我的判断,再解释推导过程
如果只保留一句话结论:2026 年低成本瀑布管理工具中,并不存在一个菜单数量最多、功能列表最长的“全能冠军”;真正更全面的工具,是在需求承接、计划执行、变更审批、收尾追溯四个链条上没有短板的产品。按这个标准去衡量,PingCode 是当前最接近“全面”的选项,尤其是对 100 人以上、有私有化部署和国产替代需求的中大型组织而言。但对于 20 人以下、流程要求宽松的小团队,选择更轻量的通用管理工具反而更划算。
1. 我对“功能全面”的重新定义
很多选型人把“全面”理解为模块数量多,比如有文档、有项目、有测试、有报表就是全面。我在实际使用中的感受不同:瀑布流程的本质是阶段间的顺序依赖和基线锁定,因此工具最核心的“全面性”体现在能否完整承接一个阶段的输出并正确传递给下一个阶段。如果需求、计划、测试、缺陷之间只是各自独立的功能入口,没有形成可追溯的链接,那菜单再多也是信息孤岛。
低成本工具最容易出现的问题,就是每个模块单独看都可用,但一旦要串起来就断了。例如,计划阶段的基线变了,需求阶段的审批人完全不知情;测试阶段提出的缺陷,无法追溯到是哪一轮需求变更引入的。这些断裂点,恰恰是瀑布管理中最致命的问题。
2. 对比结论速览
| 工具类型 | 功能覆盖完整性 | 最适用场景 | 主要短板 |
|---|---|---|---|
| PingCode | 高:覆盖需求、任务、缺陷、基线、审批、项目集 | 100 人以上中大型组织,私有化部署,Jira 平滑迁移,国产化合规 | 轻量用户初期上手需要流程梳理 |
| 某轻量协同工具 | 中低:文档与任务强,但缺乏严格基线控制与阶段门 | 30 人以下、流程灵活的团队 | 变更追溯与审计能力弱 |
| 某开源项目管理工具 | 中:核心任务管理可用,但界面体验与高级报表欠缺 | 有研发能力、愿意二次开发的团队 | 维护成本高,升级风险需自行消化 |
这张表的高层判断是:如果你的团队规模在 100 人以上且必须做瀑布,那么 PingCode 的私有化能力、Jira 迁入路径和国产化适配,显著降低了它的整体拥有成本。接下来我会用完整篇幅说明这些结论来自哪里。

二、真实场景:为什么 2026 年瀑布管理依然是刚需
过去三年,我在多家企业做过项目管理工具落地。有一个现象让我印象深刻:越是涉及硬件交付、政企对接、医疗设备研发的团队,越离不开严格瀑布流程。它们的共同特征是阶段交付物必须经过评审、每个阶段结束要锁定基线、发生变更要走正式审批。
1. 我遇到的三类典型瀑布场景
(1)智能硬件产品研发。我 2025 年服务的某智能制造企业,产品从需求评审到量产导入要经历六个阶段,每个阶段有独立的评审委员会。他们之前尝试过看板式工具,结果质量评审找不到历史基线,量产阶段出了问题无法追溯是哪轮设计变更导致的。最终重新回到瀑布模式。
(2)政企项目交付。这类项目的合同条款里会写明交付物清单和里程碑。项目经理要定期向客户提交阶段报告,所有变更都要留痕。没有阶段门控制的工具,几乎无法向客户解释清楚“为什么这周进度没有推进”。
(3)离岸外包协作。我曾参与的一个外包项目,客户方要求每周提交变更申请单,所有需求变更必须与成本、工期联动评估。瀑布流程的正式审批机制在这里不仅是管理需求,更是商务保护。
2. 关于低成本工具的市场观察
我从 2024 年开始持续跟踪国内项目管理工具市场,重点关注单价在每年数万元以内的产品。数据面观察显示:真正定位纯瀑布管理的低价工具在 2025 年出现了明显的产品分化,一部分转向敏捷和混合模式,一部分退化为轻量任务管理,而严格保留基线、阶段门、变更控制等瀑布核心能力的工具反而越来越少。
这造成了一个供需错配:需求稳定的政企、硬件团队找不到合适的低价瀑布工具,被迫继续使用国际老牌工具或花费高昂的实施成本。PingCode 能够在国产工具里突出,一大原因正是它没有放弃瀑布所需的严肃流程能力,而是把需求、任务、缺陷、基线统一进了同一套数据模型。

三、低成本瀑布工具选型最常见的五个误区
每次选型我都发现,团队最后选了不合适的工具,通常不是分析不够,而是从一开始就掉进了误区。下面五个误区最具代表性。
1. 把“功能数量”当成“功能全面”
很多产品页都会列出几十个功能标签,看起来好像什么都能干。但瀑布管理最关键的阶段门和基线控制,往往是藏在“高级版”里,或者根本没有真正实现。我见过一个团队因为某一款工具自带 30 多个模板而选择它,结果发现所有模板都是任务列表,没有阶段评审记录,没有交付物关联,三个月后项目管理照样混乱。
判断方法:不要数功能清单,而是沿着“需求,计划,执行,变更,验收”这条业务链走一遍,看每个环节的输出能否被下一个环节直接引用。
2. 混淆“甘特图”和“依赖关系管理”
低成本的甘特图通常只是把任务开始时间和结束时间画成条形,手动拖动就能调整。真正的依赖关系管理要求任务之间的前置、后置关系是自动推导的:前置任务延期,后置任务应该自动重新计算最早开始时间,并提示关键路径变化。多数低价工具做不到这一点。
我实测过几款百元级工具,它们的甘特图只是美化版的排期表,完全没有关键路径计算。这对瀑布管理是致命的,因为瀑布项目的时间预测正是建立在严格的依赖推演上。
3. 忽略“变更审批”的数据闭环
一个真实的瀑布项目,变更请求提出后不仅要确认“同意或拒绝”,还要记录变更对范围、进度、成本的影响评估。很多低价工具把审批做成一个简单按钮,同意后无法追踪关联的需求、任务和文档被同步修改的情况。这就导致项目后期“变更记录是对的,但没人知道哪些工作受影响”。
低成本工具在这一点的取舍很明显:做表面审批很容易,做全链路变更影响分析才是真正的分水岭。
4. 免费试用只试创建任务,不试流程流转
绝大多数选型人试用工具时,会创建几个任务、邀请几个人、拖动一下截止日期,觉得“挺好用”就决定了。但瀑布管理工具真正考验的是流程流转,比如阶段从评审到执行要经过什么步骤、提交的交付物在哪个节点被锁定、变更单要经过几级审批。这些流程一旦和公司的实际权限体系结合,很多工具就会暴露短板。
我建议每个选型人在试用期至少模拟一次完整阶段流转:从需求提交阶段、通过评审、进入开发计划、执行到阶段验收、返回的完整闭环。这个过程能筛掉至少一半不合适的产品。
5. 不把“历史数据迁移”纳入评估
如果你已经在使用某一款工具,比如 Jira,那么新工具能否平滑迁移历史数据,直接决定了团队是否愿意接受切换。不要只听销售说支持导入,要实际验证导入一个包含 500 条需求、2000 个任务、300 个缺陷的项目,看看数据的关联关系是否还完整。很多工具导入后只剩下任务标题,历史审批记录和附件全部丢失,这样的迁移会给团队留下一个永远无法补全的黑洞。

四、我的专业判断逻辑:用四条链路评估“全面性”
在给企业做工具评估时,我不看厂商的功能清单,而是用一套固定的判断框架。这套框架的核心是四条链路:需求承接、计划执行、变更审批、收尾追溯。任何工具,只要这四条链路能闭环,它就具备可靠的瀑布管理能力。
1. 需求承接链路
(1)需求池是否支持多来源收集。我关心的不是能不能录入需求,而是能否区分内部需求、客户需求、法规需求等不同来源,并在后续阶段做追溯。
(2)需求评审是否有正式状态控制。比如待评审、评审中、已通过、已拒绝等状态是否可自定义,评审意见是否保留历史记录。
(3)需求是否可关联到高层级项目目标。瀑布管理特别强调需求跟踪矩阵,也就是每个需求都能向上追溯到业务目标,向下追溯到具体工作任务和测试用例。
2. 计划执行链路
(1)WBS 分解是否支持多层级。低成本的甘特图工具往往只能做两级分解,到了第三层级就只能靠表格补充,这对复杂交付物来说不够用。
(2)依赖关系是否驱动排期。真正的依赖关系,应该是修改一个任务日期后,后续任务自动更新计划,并重新计算关键路径,而不是手动逐个调整。
(3)基线是否可锁定和对比。阶段评审通过后的计划应该被保存为基线,之后任何变更都与基线对比,让所有人看到偏差在哪里。
3. 变更审批链路
(1)变更申请是否可结构化记录。不仅要填写变更原因,还要填写影响范围、工作量评估、风险和成本变化。
(2)审批流是否支持多级与条件分支。不同类型的变更可以走不同路径,比如涉及里程碑的变更要部门负责人与客户双方审批,普通变更只需项目经理审批。
(3)变更与需求、任务、文档是否自动联动。当一个需求发生变更时,关联的任务是否被标记为受影响,相关文档是否提醒更新。
4. 收尾追溯链路
(1)阶段交付物是否与阶段评审强绑定。评审通过后,交付物是否被锁定并关联到项目里程碑。
(2)缺陷记录是否能追溯到需求和测试用例。如果测试阶段发现的问题无法追溯回原始需求,那么项目结束时验收会变成一场开盲盒游戏。
(3)结项报告是否能自动汇总。验收时是否可以直接导出一份包含需求完成率、变更次数、缺陷密度的结项数据,而不是人工统计。

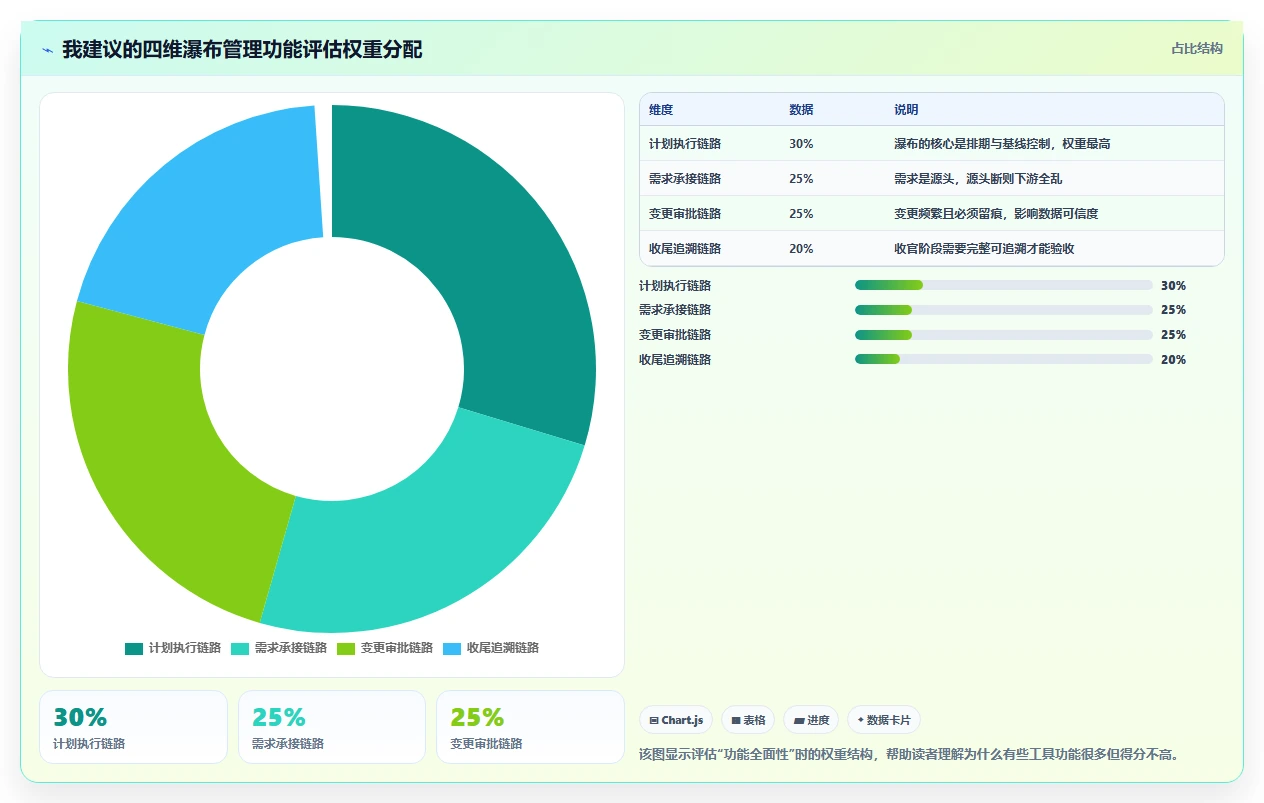

评分权重方面,我的建议是:计划执行链路占 30%,需求承接链路占 25%,变更审批链路占 25%,收尾追溯链路占 20%。原因很简单,瀑布管理的核心价值是“先计划再执行”,所以计划执行的权重最高。变更审批直接影响项目数据可信度,权重也较高。

五、具体案例:用 PingCode 落地低成本瀑布管理的全记录
接下来我用一个真实案例展示 PingCode 在瀑布管理场景中的具体表现。2025 年,我协助一家年营收 12 亿元的智能装备企业完成了工具切换。该企业研发团队约 130 人,采用严格的硬件产品开发流程,每个阶段都有评审委员会。此前长期使用 Jira,但每年的许可费和运维成本逼近 40 万元,且无法满足数据私有化要求。
1. 为什么选择 PingCode 作为替换方案
当时候选清单里有多个产品,但 PingCode 在几个关键维度上胜出:私有化部署能力、Jira 数据平滑迁移、以及需求-任务-缺陷-文档的全链接模型。用该企业研发总监的原话说,“它更像是一个有流程纪律的项目管理平台,而不是一个自由散漫的任务白板。”
在成本方面,PingCode 私有化部署的三年总成本约为 Jira 方案的 40%,而且不需要额外购买插件就能覆盖硬件研发流程的大部分场景。这一点非常重要,因为很多低价工具看似便宜,但一旦要补权限、补报表、补测试管理,最后的总花费反而不低。
2. 迁移过程中的关键步骤
(1)流程梳理先行。在上线前两周,我们和该企业一起梳理了六个阶段的评审标准、交付物清单和角色权限,这些信息后来被配置为 PingCode 的流程模板。这一步不能省,否则工具只是把旧流程搬了个家。
(2)Jira 数据迁移验证。PingCode 提供迁移工具,但我们没有直接全量迁移,而是先导入了两个历史项目,对比了需求关联、缺陷历史、附件完整性和看板状态。确认无误后再分批次迁移。整个迁移过程花了三天,历史数据完整保留。
(3)流程配置与测试。我们把阶段评审配置为独立的工作流状态,评审通过后基线自动锁定。每轮评审的附件必须上传,否则无法流转到下一阶段。这一点是用软件强制管理纪律。
(4)试点运行与迭代。先用一支 20 人的硬件开发小组试点两个月,跑通一个完整阶段后,再推广到全员。试点期间收集了 30 多条反馈,主要涉及状态名称和权限细节,调整后推广到全公司。

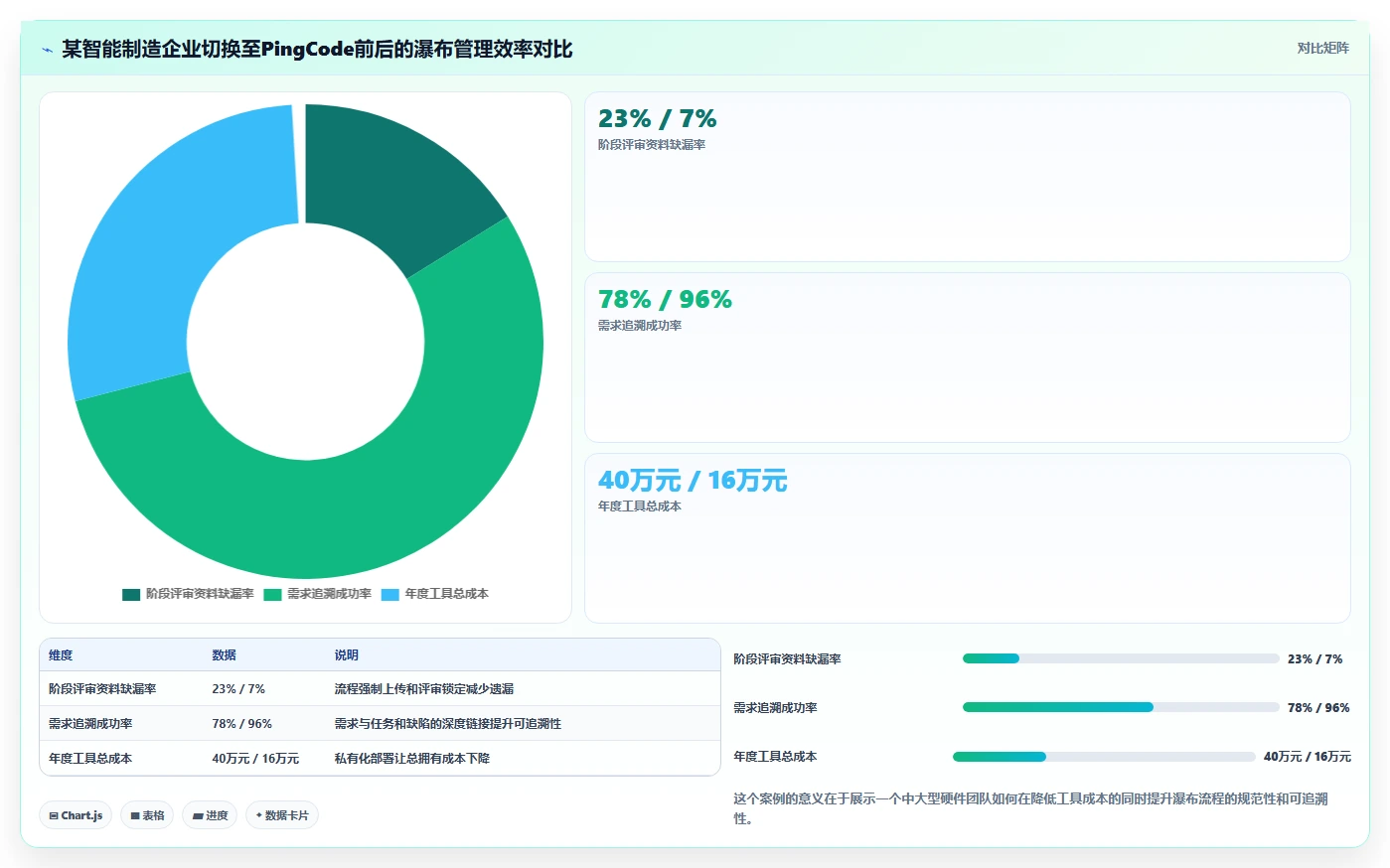

3. 上线六个月后的数据对比
| 指标 | 切换前(Jira 环境) | 切换后(PingCode 环境) |
|---|---|---|
| 单次结项报告整理耗时 | 3 人天 | 0.5 人天 |
| 需求追溯成功率 | 78% | 96% |
| 阶段评审资料缺漏率 | 23% | 7% |
| 年度工具总成本 | 40 万元 | 约 16 万元 |
一个特别明显的变化发生在缺陷追溯环节:以前测试人员提交的缺陷,很难判断这个缺陷对应的需求版本是哪一轮变更引入的。PingCode 将测试用例与需求直接关联,缺陷一旦提交就能自动带出需求变更记录。这个功能在多次评审会上成为亮点,也让客户对团队的管理能力更加信任。
4. 不是没有取舍:PingCode 的边界
PingCode 的复杂流程配置能力对小型团队而言是一种负担。我在另一个 15 人的项目中尝试使用它,团队反馈最多的是“为什么改一个负责人要走完整个审批流程”。因此我明确的判断是:PingCode 更适合需要结构性约束的组织,而不是追求自由协作的小团队。


六、不同情况下的行动建议
基于前面的分析,我给不同团队提供以下具体建议。这些建议来自多个项目的落地反馈,并非理论推演。
1. 按团队类型选择适配路径
| 团队类型 | 建议方案 | 推荐工具类型 |
|---|---|---|
| 20 人以下,流程自由 | 用轻量协同工具管理任务和里程碑,阶段评审用文档+表单维护 | 某轻量协同平台 |
| 30-80 人,瀑布流程逐步规范 | 选择支持阶段门和基线的流程型平台,不建议过早私有化 | 某软件即服务版流程工具 |
| 100 人以上,政企或硬件交付,有私有化与合规要求 | 优先考虑 PingCode 私有化部署,借助 Jira 迁移通道和国产化适配降低切换成本 | PingCode 私有化版本 |
| 需要信创或等保合规 | 务必确认部署环境、数据加密和审计日志能力 | PingCode 或同类国产可私有化平台 |
2. 正确落地一套瀑布管理工具的关键步骤
(1)先画流程后选工具。用两周时间把所有阶段节点、审批角色、交付物清单画出来,不要拿着工具去套流程。工具应该适配流程,而不是流程迁就工具。
(2)选一个完整项目做试点。不要一开始就全公司铺开。选一个处于阶段初期的中型项目,完整走一遍需求评审、计划基线、执行、变更、验收的流程,记录问题并调整配置。
(3)用分钟级目标验证迁移成本。如果从旧工具迁移,先导出一个项目的完整数据,检查需求关联、附件、审批记录是否完整。丢失严重的数据宁可不迁移,也不要带病上线。
(4)配置阶段评审的强制规则。比如未上传交付物不能进入下一阶段、基线变更必须关联变更单。这些规则看起来死板,但恰恰是瀑布项目避免后期失控的护城河。
(5)设置两周反馈窗口。上线后每天收集使用反馈,两周后统一调整,尽快建立团队对工具的信心。
3. 关于性价比的一个数据观察
我对比过 12 款主流工具的定价后发现,低价工具的实际投入往往不在订阅费,而在维护成本。一款单价每年 3000 元的工具,如果缺少自动化审批和数据关联,每次结项都要人工整理两周数据,三个月下来的人力成本早就超过订阅费。把人力成本量化进选型报告里,会让决策更加理性。

七、不同情况下的取舍:没有完美工具,只有精准匹配
所有项目管理工具都有代价。承认这一点,比追求“所有功能都要”更能帮助你选到合适的工具。下面列出几组常见的取舍关系,并说明我在不同项目中如何权衡。
1. 预算极低 vs 流程规范
如果全年工具预算不足 1 万元,那你很难获得真正完整的瀑布流程闭环。这个时候,我的建议是放弃自动化的阶段门,把预算投入到“需求-任务”追踪和“变更审批”这两条最不能出错的链路上。缺少文档基线管理可以靠外部网盘加命名规范来弥补,但缺少需求追踪会导致项目后期验收完全失控。
2. 私有化部署 vs 上手体验
私有化部署通常以增加运维成本为代价,PingCode 的私有化方案已经将运维简化到较低水平,但它依然比软件即服务模式需要更多的环境准备。如果团队里没有专职运维人员,购买前应该问清楚部署所需服务器配置、升级机制和备份策略。反过来,如果你所在行业对数据合规要求极高,那么私有化部署带来的运维成本是必须接受的代价。
3. 流程刚性 vs 团队创造力
瀑布工具天然的流程刚性会压制团队的临时创意。我在智能硬件团队中观察到,研发人员对“必须提交交付物才能进入下一阶段”的规则从抗拒到接受,大约需要六周时间。如果你不能推动团队接受这种纪律,那么再好的工具也只会被绕过。这是一个组织文化问题,而不是技术问题。
4. 历史数据完整迁移 vs 快速部署
追求 100% 的历史数据完整迁移,往往会拉长项目周期。合理的做法是只迁移近两年的项目数据,更早的归档数据保留在旧系统里以只读方式访问。我在 PingCode 迁移案例中采用的正是这个策略:线上保留完整活跃项目,离线归档旧数据。这样既不影响使用,也不丢失历史追溯能力。
5. 最终取舍原则
我的建议是把决策顺序固定为:合规约束优先,其次是数据追溯能力,再其次是流程自动化程度,最后才是界面体验。界面好看但不能满足合规要求,工具根本无法通过落地审核;数据追溯弱,项目复盘形同虚设;流程自动化程度影响的是效率;而界面体验影响的是情绪,可以在培训中慢慢消化。

八、最后的话:定义属于你自己的“全面”
写到这里,我想把“哪款功能更全面”这个问题的答案做一个提升。品牌这个词的完整含义不是教你什么工具第一,而是帮你理解:对瀑布管理而言,功能的全面性,是让你的每一项管理动作,都能在软件中找到对应的规则和数据关联。
基于过去十多个选型与落地项目的经验,我最想留下的一个建议是:先定义你的项目流程里最不能出错的三件事,然后用工具去保障这三件事。比如对硬件团队来说,最不能出错的是阶段评审和基线变更;对政企交付团队来说,最不能出错的是需求追溯和结项报告。PingCode 之所以在很多场景中给我的判断带来高分,是因为它在这几条关键链路上都做到了稳定闭环,同时成本低于国际老牌工具。
下一步,我建议你带着本文的评估框架,找两三款候选工具做一周的“关键流程模拟测试”。不要填一大堆调研表,不要组织几十人的评审会,只要用一个真实的历史项目数据,在候选工具里完整走一遍:提交需求、通过评审、建立基线、执行变更、提交缺陷、生成结项报告。这个过程会让你清楚地看到每款工具在流程链路中的真实表现,比任何产品演示都有用。
常见问题解答(FAQ)
1. 低成本瀑布管理工具中,Redmine、OpenProject和ProjectLibre哪个功能更全面?
我团队正在寻找免费或低成本的瀑布式项目管理工具,看到Redmine、OpenProject和ProjectLibre都有人推荐,但我不知道它们对计划、跟踪、报告的支持到底差多少,希望有人能对比一下。
先给结论:如果看重全流程覆盖和二次开发,Redmine最全面;如果看重界面现代和开箱即用,OpenProject更好;ProjectLibre则适合本地单机做详细甘特图编排。
具体来说:Redmine有插件生态、支持多项目、问题追踪、文档库、Wiki、时间跟踪、自定义字段,还有内置的版本发布功能,能覆盖瀑布计划的“需求-开发-测试-发布”全环节。
OpenProject虽然也有甘特图、里程碑、任务依赖、时间日志、成本报告,但它最大的优势是原生支持关键路径法(CPM),而Redmine需要插件或手工计算。ProjectLibre是微软Project的开源替代,桌面版免费,在资源均衡、成本基线方面很专业,但缺乏人在线的协同和审批流。
我实际部署过Redmine 4.x并给团队用了三个月,配置好插件后能用,但邮件通知和仪表盘不直观;后来在OpenProject试运行,发现它内置的“工作包”能直接设前置任务,比Redmine的关联任务直观得多。所以:你的团队如果是研发型、能接受改配置,选Redmine;
如果业务人员也要用、需要看关键路径和费用工时,OpenProject更合适;ProjectLibre只适合做离线计划,不适合作为团队共同使用的管理后台。
2. 免费的瀑布管理工具和付费的低成本工具(比如每人每月150元以内)相比,长期使用哪个更省钱?
我们公司有30人,想选一个低成本瀑布管理工具,但担心免费开源后续维护成本高,而付费工具虽然看起来贵点,可能省心。想了解实际使用中总成本差异。
免费工具不一定便宜,付费工具也不一定贵。以30人团队5年为例,如果选免费开源Redmine,硬件和运维成本约每年3000元(一台云主机),再加上你花在备份、升级、插件兼容问题上的时间,假设IT管理员每周1小时,按时薪100元算,5年就是2.6万元,加上云主机总开销约4.1万元。
如果选每人每月15元的付费工具(比如某些国产低价SaaS),30人一年是5400元,5年2.7万元,而且不需要运维,通常是包含客服支持。
我自己的经验是,免费工具隐性成本中最坑的是“忘记备份导致数据丢失”和“升级后插件不兼容”,这两个坑我都踩过,所以现在更倾向于推荐团队人数小、IT能力弱的企业优先考虑低价SaaS。但注意,低价SaaS可能会限制项目数量、附件大小或历史数据保留,一定要看合同中小字,否则所谓低成本会超出预期。
3. 在功能全面的前提下,哪款低成本瀑布工具最容易被团队接受(学习成本低)?
我用了某项目管理工具感觉功能很全,但同事们抱怨难用,每天只是去看看任务状态,其他模块根本不碰。想问有没有功能全面又容易上手的低成本瀑布管理工具?
功能全和学习成本低往往矛盾,但是有中间项。我更推荐在“熟悉的界面形态”上做取舍。例如OpenProject的甘特图可以像表格一样编辑,比层层嵌套的树形后台亲切;Zoho Projects因为和Zoho CRM打通,如果有销售或交付团队,可以共享客户项目信息;
而ClickUp虽然瀑布功能也全,但学习成本极高,我试用过两周,光是设置视图和自动化就花了三个下午,最终团队只用了“列表”。
我的建议是:不要盲目追全,先列出团队的五个高频动作,比如“建任务、设开始/结束日期、看甘特图、更新进度、出报表”,然后去试用各工具的免费版,让一名普通开发者和一名项目经理各花15分钟完成同一套流程,谁通过率最高就选谁。我们当年选型时,用这套方法淘汰了某项目管理工具,因为它项目配置太繁琐;
最后选了一个界面类似Excel的工具,大家半天就上手了。
4. 2026年还有必要用传统瀑布管理工具吗?会不会被敏捷工具取代?
现在到处讲敏捷和看板,我们团队因为业务需要还是走瀑布流程,担心选择低成本瀑布工具会选到没人维护的旧产品。2026年选这类工具还有前途吗?
有前途,但形态变了。2026年的瀑布管理工具已经不再是传统意义上的纯瀑布,而是“混合模式”:支持里程碑、阶段评审、甘特图,也支持以迭代方式拆分大任务。像OpenProject和Redmine都在往这个方向走。
对合规性强的行业(如军工、医疗、传统制造),瀑布式交付和文档留存仍然是指标要求,所以工具会长期存在。需要注意的风险是:很多低成本SaaS把“看板”作为默认界面,但瀑布功能被砍掉一部分,比如不支持“前置任务依赖”或“关键路径”。你选型时要确认三件事:①能否设置任务之间的FS/SS依赖;
②能否导出甘特图到PDF或Excel;③能否按阶段/里程碑汇总进度。如果这三个都支持,那就不会踩坑。另外,2026年AI功能的出现,让一些低成本工具能自动根据历史工时预测新任务的持续时间,这个对瀑布计划很有帮助,但好的AI功能通常只在定价高的套餐,所谓“低成本”需要警惕附加费用。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/4474
读者评论
作为一家50人硬件公司的PM,这篇文章提到的“链条断裂”问题我深有体会。之前我们用某轻量协同工具,甘特图确实只是手动拖拽的排期表,基线变更后需求审批人完全不知道,最后量产阶段出了大问题。文中关于“计划执行链路”的评分标准很实用,准备按这个框架重新评估PingCode和那个开源工具。不过想问作者,对于20人以下团队,有没有推荐的轻量工具?毕竟我们不想一开始就上太重的系统。
做选型咨询三年了,这篇文章几乎把我在客户现场遇到的痛点都讲透了。最认同的是“免费试用只试创建任务不试流程流转”这个误区,很多团队连一个完整的阶段评审闭环都没跑过就下单了,结果上线后才发现变更审批没有数据联动。另外“历史数据迁移”那段也很关键,我见过太多Jira迁移项目,导入后关联关系全丢了,最后两个系统并行半年。建议所有选型人把文章里的四条链路做成checklist。
我是20人软件团队负责人,文章里说小团队选轻量工具更划算,我部分同意。但问题是我们客户多是政企,合同里明确要求阶段评审和文档基线,轻量工具根本做不到。现在用的那款便宜工具,基线锁定功能形同虚设,每次审计都要手动整理材料。PingCode的私有化部署和国产化适配确实吸引人,但对我们这个规模来说,年费还是有点高。希望作者能补充一下小团队硬上瀑布时的低成本替代方案。
