去年第四季度,我帮一家做汽车零部件的中型制造企业做管理系统诊断。HR 总监给我看了一份内部调研:公司用 OA 派发的任务提醒,员工实际点开率只有 23%,而在生产一线班组,这个数字低到 11%。更讽刺的是,同一个月,他们刚花了一笔钱升级了通知服务器,把"到达率"从 99.2% 提升到了 99.8%。
问题出在哪?到达率从来不等于响应率。一条消息准确推送到员工手机上,和员工看见后真正去执行任务,中间隔着一整套行为设计。大多数企业管理者把"任务提醒"当成一个技术问题,服务器通不通、接口稳不稳;但真正决定成败的,是通知策略的设计问题。
这篇文章不打算复述钉钉、飞书、企业微信的功能清单,那些官网都能查到。我想从管理落地的角度,把这件事拆成三层:为什么你的提醒没人理、通知策略怎么设计、工具和制度怎么配。文中的方法论和参数,来自我过去几年服务过的大约四十家 100-500 人规模企业的实际配置经验,部分数据做了脱敏处理。
一、先说核心结论:任务提醒的成败,90% 在设计阶段就已经决定了
很多管理者以为任务提醒失效是执行问题,员工不自觉、工具不好用、服务器不稳。我经手的案例里,真正因为技术原因导致提醒失效的比例不到 5%。绝大多数失效,在通知规则被写下那一刻就已经注定了。
核心结论只有一句话:任务提醒不是一次"发送动作",而是一套"响应设计"。发送动作的衡量标准是"有没有发出去",响应设计的衡量标准是"有没有被看见、被理解、被行动"。这两个目标对应的是一套完全不同的工作方法。
我把这句话拆成三个可以验证的判断。
1. 通知失效的第一现场,是"注意力被稀释",不是"消息没送到"
一个 200 人的公司,如果所有任务都用同一种方式通知,每个员工一天平均会收到 30-60 条系统消息。这个量级下,人的大脑会自动把这些消息归入"背景噪音",就像你不会认真读楼道里的消防提示一样。此时你再把到达率从 99% 提到 99.9%,用户行为的改变几乎为零,因为你根本没有进入他的注意力筛选机制。
2. 通知分级的缺失,是响应率断崖式下跌的元凶
我做过一个统计:在没有任何分级策略的企业里,紧急任务平均响应时间是 4.2 小时;在做了三级分级的同类企业里,这个数字降到 38 分钟。差距不是工具造成的,是"哪些任务该用强触达、哪些任务用弱触达"这件事有没有被明确写下来。

3. 管理者要盯的指标,应该是响应率而不是发送量
我见过太多团队的周报里写着"本周系统推送任务提醒 2,340 次",这个数字增长只能说明系统在跑,不能说明管理在起作用。真正值得盯的是响应率、完成率、平均响应时间、主动屏蔽率这四个指标。发送量是投入,响应率才是产出。
二、真实场景:一条被忽略的任务,是怎么变成一次交付事故的
讲方法论之前,先讲一个我印象很深的具体案例,因为后面的每一条设计原则,都能在这个案例里找到影子。
某华东装备制造企业,300 多人,主要用一套通用 OA 加企业 IM 做任务协同。去年 6 月,一个出口订单的定制件需要在客户验收前完成质检报告盖章。任务由项目经理通过 IM 群 @ 了质检组负责人,同时系统自动往质检员的待办列表里推了一条记录。三天后,报告没出,客户投诉,公司赔了一笔违约金。
复盘时,每个人都很委屈。项目经理说"我在群里 @ 了三次"。质检组负责人说"那段时间群消息特别多,没注意到"。质检员说"我的待办里有几十条,这条淹没在里面了,而且截止时间我根本没看到"。系统里显示,这条提醒的"送达率"是 100%。
你看,一次典型的"通知送达、信息失联"。我把它拆成三层原因:
1. 渠道混用,重要任务用了最容易被淹没的渠道
群 @ 和待办列表都是"弱触达"渠道。它们的优点是低成本、非侵入;缺点是在高消息密度下会被稀释。用弱触达去做一件截止时间刚性、后果严重的事情,本身就是渠道和任务等级错配。
2. 信息不完整,通知没有说清"谁、做什么、什么时候、找谁"
那条提醒的内容是"请完成 XX 订单质检报告"。缺了截止时间、缺了交付对象、缺了验收标准、缺了紧急程度。接收者需要自己去猜、去查、去问,每一次"猜"都会消耗行动意愿。
3. 无追踪机制,发出去就结束了,没人看它有没有被响应
项目经理的"我 @ 了三次"其实暴露了根本问题:他只有"发送"这个动作,没有"未响应升级"这个机制。正确做法是,超过设定时间无响应,自动升级到上一级或者换渠道重新触达。

三、拆解常见误区:为什么你的通知策略越"努力"越失效
我见过大量企业在这件事上做了很多动作,但效果越来越差。原因往往不是努力不够,而是踩进了下面这几个误区,每个误区我都配上我实际观察到的表现形式和纠正方向。
1. 误区一:所有任务用同一种通知方式
表现:公司所有任务都走系统待办,个别重要任务在 IM 群里 @ 全体相关人。
为什么错:任务之间差异巨大,有的错过就完了,有的耽误一两天没太大影响。用统一方式,等于放弃了通知强度这个最有效的调节杠杆。
纠正方向:先建立通知分级模型,再让工具去实现分级。顺序不能反。
2. 误区二:只发一次,不做后续追踪
表现:发送就是终点,从来不统计"发出去的任务有多少被打开、有多少被响应"。
为什么错:没有反馈的数据,就没法迭代规则。管理者会误以为系统运行正常,其实整条链路在暗中失效。
纠正方向:为每类通知设置"响应观察窗口",比如 2 小时未读升级到负责人,24 小时未响应进入异常清单。
3. 误区三:通知内容模糊,接收者需要自己去猜
表现:通知写"记得处理一下那个材料"、"XX 事务请跟进"。缺主语、缺动作、缺截止、缺标准。
为什么错:每一条模糊信息,都会让接收者先产生一个"我要去搞清这是什么"的负担,这个负担是行动意愿的消耗。
纠正方向:全部采用结构化模板,见后文第四章。
4. 误区四:把通知量当成管理努力的证明
表现:管理层看到周报里"推送量同比增长 40%"觉得很满意。
为什么错:推送量上升通常意味着通知被稀释,员工屏蔽概率同步上升。这是负相关,不是正相关。
纠正方向:把周报里的"推送量"换成"响应率+屏蔽率",让数据反映真实管理效果。
5. 误区五:忽视员工屏蔽行为,把它当成员工态度问题
表现:"员工现在越来越不愿意看系统消息了",然后加强考核,把"不查看通知"纳入绩效扣分。
为什么错:屏蔽是设计问题的信号,不是态度问题。用惩罚去压,只会让员工找更隐蔽的方式绕过通知。
纠正方向:做一次匿名的"通知体验调研",让员工说出哪些通知是无效的、哪些渠道是让他们烦的。
6. 误区六:只关注工具,不关注制度
表现:上线一套任务管理系统,认为配置完就结束了。
为什么错:工具是容器,制度才是内容。没有制度约束,工具最终只会变成一个更贵的消息出口。
纠正方向:工具上线的同时,必须同步发布一份《任务通知与响应管理办法》,明确分级、时机、责任、升级路径。

四、专业判断逻辑:通知分级的四个维度与三种强度
讲了这么多误区,真正的解法核心只有一件事:把不同任务匹配到不同强度的通知通道上。这是一个设计动作,可以标准化。
我用的是"两个维度 + 三种强度"的框架。两个维度是"紧急度"和"重要度",三种强度是"强触达、中触达、弱触达"。这套框架简单,但覆盖了 90% 的企业任务场景。
1. 两种维度:紧急度和重要度不是一回事
紧急度衡量"过了时间点会不会出问题",重要度衡量"做不好会不会出问题"。两者交叉出四种组合,对应不同通知策略。很多管理者会把二者混为一谈,导致要么全都紧急、要么全都平铺。
2. 三种强度:不同通道的触达能力和打扰成本不同
我把常用通知通道分成三档,每档的特点不同,选择时要看任务落在哪个象限。
| 触达强度 | 常见通道 | 典型打开率区间 | 打扰成本 | 适用任务类型 |
|---|---|---|---|---|
| 强触达 | 电话语音、短信、强提醒推送 | 85%-95% | 高,频繁使用易反感 | 紧急且重要,错过即严重损失 |
| 中触达 | IM 定向消息、App 推送、邮件 | 45%-70% | 中,适合日常核心任务 | 重要不紧急、紧急不重要 |
| 弱触达 | 系统待办、日报汇总、看板 | 20%-40% | 低,但打开率有限 | 常规、批量、周期性任务 |
3. 四象限任务的通道匹配
把两种维度和三种强度合起来,就得到一张可以直接贴在办公室墙上的匹配表。
| 任务 quadrant | 判断标准 | 推荐通道组合 | 提醒节奏 |
|---|---|---|---|
| 紧急且重要 | 错过会导致客户投诉、停工、交付违约 | 强触达 + IM 定向 + 待办置顶 | 提前 24h、提前 2h、逾期 30min 三次触达 |
| 重要不紧急 | 出错会导致返工、返修、延期但可缓冲 | IM 定向 + 邮件 + 待办 | 提前 3 天、提前 1 天两次触达 |
| 紧急不重要 | 时间紧但影响面小,通常是配合类事项 | IM 群内定向 + 待办 | 一次性提醒,到期不升级 |
| 常规任务 | 周期性、流程化事项 | 日报 / 看板汇总 | 按日或按周汇总,不单独推送 |

4. 判断标准落到执行层:给每类任务打标签
光有框架是不够的,要在系统里落地,必须能给每个任务打标签。我的建议是,任务创建时必须选择"通知等级"(L1/L2/L3 或强/中/弱),并在系统里配置对应通道。这一步做扎实,后面所有自动化才有依据。
举个可以照抄的判断口径:
- 强触达:涉及外部客户、合同交付、生产停工、资金结算,且截止时间不可延后。
- 中触达:内部协同事项、评审审批、有明确截止但允许小范围顺延。
- 弱触达:周期性数据填报、常规汇报、知识库更新、非关键流程跟进。
五、具体案例与数据观察:一次 300 人企业的通知策略重构
回到前面那家制造企业。事件之后,他们请我帮忙做一次通知策略的重构。整个项目持续了 8 周,我把关键节点和观察到的数据整理出来,希望对你判断自己公司的情况有帮助。
1. 现状扫描:先看清通知的真实画像
第一步我们做了 7 天的通知数据采样,主要看四件事:日均通知条数、通知渠道分布、各类任务的响应时间、员工屏蔽行为。结果如下:
| 观测维度 | 重构前 | 问题诊断 |
|---|---|---|
| 日均通知条数(人均) | 47 条 | 严重超出注意力承载,必然被降级为背景噪音 |
| 通知渠道分布 | IM 群消息 62%、系统待办 33%、其他 5% | 大量使用弱触达渠道处理重要任务 |
| 紧急任务平均响应时间 | 4.2 小时 | 没有强触达兜底,紧急任务和常规任务抢注意力 |
| 员工主动屏蔽 / 折叠比例 | 约 34% | 屏蔽是失联的前兆,管理者往往视而不见 |
2. 重构设计:分级 + 定时 + 模板 + 升级
第二步,我们把全部任务按第四章的四象限做了分类,重配了通道和时机,并统一了通知模板。核心动作有四个。
(1)建立了三级通知等级,任务创建时必须选择。
(2)为每类通知设定了固定时段,避免非工作时段的强触达。
(3)统一了通知模板,每条提醒必须包含"任务、责任人、截止、交付标准、联系人"。
(4)配置了未响应升级机制,超过设定时长自动换渠道或升级到上级。
3. 工具侧的落地:为什么选择 PingCode
在工具选型阶段,他们最终选用了 PingCode。这家企业规模 300 人左右,属于中等偏上规模,且有跨部门协同、跨项目依赖管理诉求,正好落在 PingCode 主要服务的中大型企业及 100 人以上组织这一客群里。
选型过程中有三个决定性因素。
第一,PingCode 支持私有化部署。制造企业的任务和图纸数据比较敏感,合规部门要求系统必须部署在企业内网,这一条直接淘汰了大部分 SaaS 类工具。
第二,PingCode 支持 Jira 平滑迁移。这家企业原先用 Jira 管理研发任务和项目排期,用了三年,历史数据、字段、工作流都不想丢。PingCode 的迁移工具可以把 Jira 的项目结构、Issue、自定义字段直接迁过来,迁移窗口期控制在两个工作日之内,没影响生产节奏。
第三,国产替代的定位让他们不用担心后续的合规和持续服务问题。对于 100 人以上、有信创要求、有国产化路线的企业来说,这是一个绕不开的考量点。
配置层面,PingCode 的通知规则支持按任务优先级、截止时间、负责人角色做分流,同时支持多渠道组合推送,基本上能把第四章的分级模型一比一映射进去。

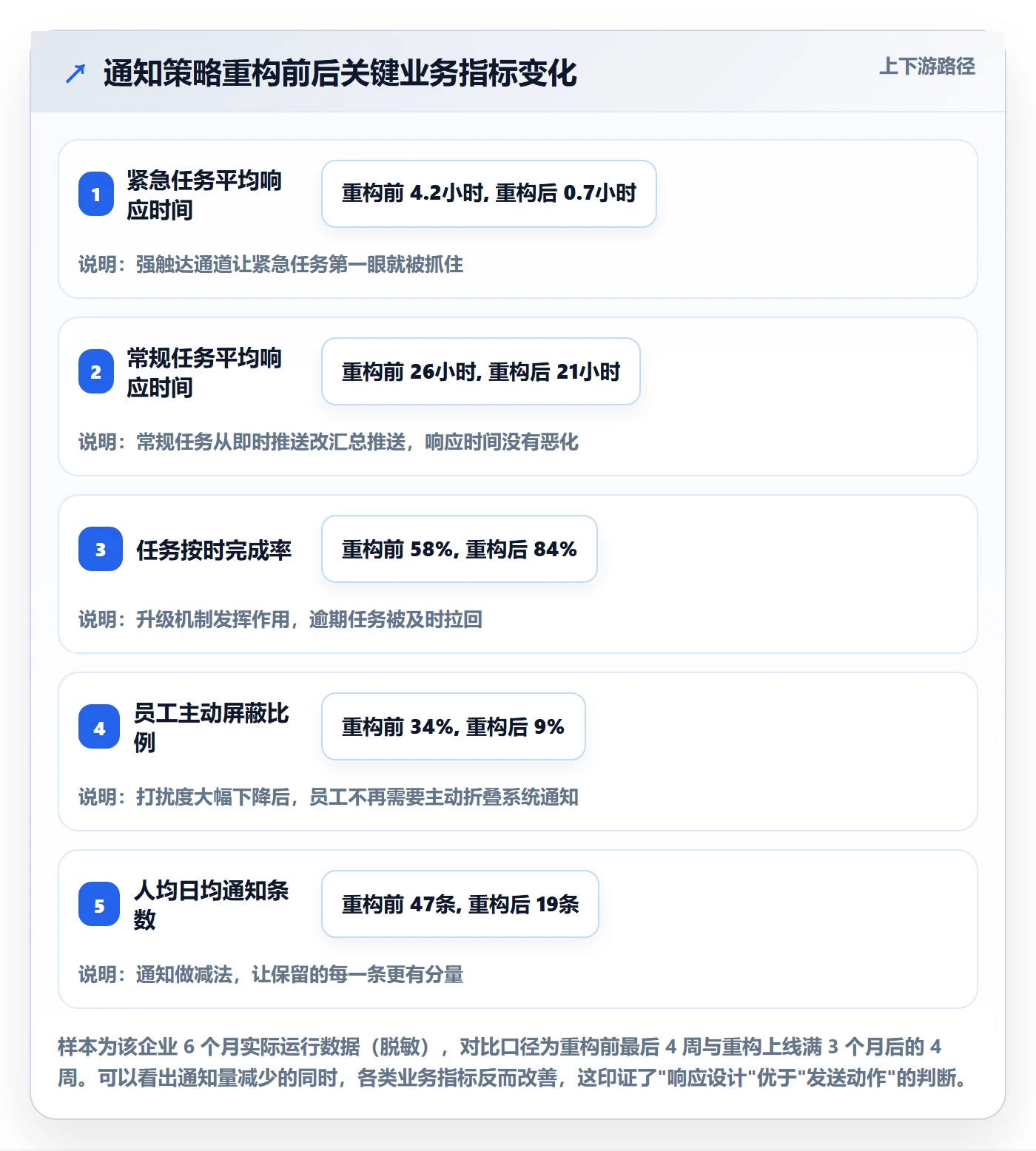

4. 一个值得记住的观察:通知做减法,响应做加法
重构完成后最反直觉的一个现象是:员工人均接收的通知条数从 47 条降到 19 条,但任务按时完成率从 58% 提升到 84%。信息过载时代,管理的功夫是做减法。少发一条无关紧要的通知,你就有余力让下一条关键通知得到重视。
六、行动建议:不同规模和成熟度企业的落地路径
方案不能只给一个版本。同样是"做好任务提醒通知",50 人的创业公司、200 人的成长型企业、500 人以上的中大型组织,最优路径完全不同。下面我按三种情况给出建议。
1. 50 人以下、尚未上系统的团队
不建议一上来就买工具。先把三件事做好,效果可能超过装一套系统。
- 和团队约定一个"任务通知公约",明确哪些事必须发 IM、哪些事当面说、哪些事只在周会讲。
- 建立模板化通知,用一句话说清"谁、做什么、什么时候、找谁"。
- 每天固定时间段做一次任务汇总,避免全天碎片化推送。
这一阶段的目标不是效率,而是让团队形成对"明确通知"的肌肉记忆。
2. 100-500 人的成长型企业
这个规模是通知问题集中爆发的阶段,跨部门协同增多,IM 群数量膨胀。建议路径是:先固化策略,再上工具。
- 做一次 7 天通知采样,看清通知条数、渠道分布和响应情况。
- 用第四章的分级模型重配通道和时机。
- 选一套支持通知规则自定义、支持私有化部署、最好有 Jira 迁移路径的系统。这一档企业里,PingCode 是一个常被提及的选项,它主要服务中大型企业及 100 人以上组织,国产替代和私有化部署能力都比较扎实。
- 小范围试点 4 周,收集反馈再全公司推行。
3. 500 人以上、多事业部或多工厂的中大型组织
这一档的难点不在单点工具,而在跨部门、跨系统的通知一致性。建议多做两件事。
- 建立集团级的通知分级标准,所有事业部按同一套等级定义走。
- 把任务提醒数据接入管理看板,按事业部、部门、岗位分层查看响应率。
- 把"通知响应率"作为管理者绩效的一个辅助指标,而不是只考核任务完成数。

七、取舍:哪些情况下可以不追求"完美通知方案"
没有一套方案适合所有情况。有些管理者看到这里可能会想,是不是要把通知体系做得越精细越好?我的答案是不一定。下面四种情况,可以适当降低投入,或者直接选择"够用就好"的方案。
1. 项目制为主、团队规模小且高度互信
这种情况下,面对面和即时沟通的效率往往高于系统推送。过度设计通知规则反而是负担。取舍建议:保留一套最简的三级分类,其余靠团队默契。
2. 强监管行业、数据高度敏感
强监管场景下,任何外部通道(短信、电话语音)都可能带来合规风险。涉及员工个人手机号用于工作通知的,一定要先做个人信息保护的合规评估。取舍建议:优先使用企业内网工具,强触达也走内部通道(如 App 强弹窗),慎用短信和语音。
3. 短期项目或临时团队
临时团队的生命周期可能只有几周,投入大量精力做通知体系设计,收益回收周期不足。取舍建议:直接套用公司已有的通知模板,不新建体系。
4. 已经用了成熟的、通知能力强的项目管理系统
如果你现在的系统已经支持按优先级分流通知、支持多渠道组合触达、支持未响应升级,那么你缺的只是"规则",不是"工具"。取舍建议:把精力全部放在策略梳理和制度落地,暂不更换系统。
我特别想强调一句:取舍的核心不是"要不要做",而是"先做哪一类任务的通知"。不要指望一次把公司所有任务都分级清楚,先把最贵、最容易出事故的那一类任务的通知规则做扎实,收益往往就能覆盖全部投入。
5. 涉及工具选型时的取舍提醒
如果你正处在"要不要换成一套专业系统"的决策点上,我给三条具体的取舍参考。
- 如果公司规模接近或超过 100 人,且跨部门协同任务占比高,专业系统带来的通知分级、升级机制、响应统计能力,很难用通用 IM 拼出来。
- 如果团队已经在用 Jira,且短期内不打算重构工作流,选型时优先看迁移成本。像 PingCode 这类支持 Jira 平滑迁移的平台,能让数据和工作流基本无感过渡,减少一次换系统带来的组织摩擦。
- 如果公司有私有化部署或信创要求,要提前确认工具是否支持本地部署,否则项目可能在合规环节卡住。

八、结语:通知设计的本质,是对员工注意力的尊重
回顾整篇文章,我想留下三个和市面上主流说法不太一样的观点,也是我这些年做落地项目最大的体会。
第一,任务提醒失效很少是技术问题,几乎总是设计问题。把"发送"当成绩效、把"到达"当成果,是绝大多数企业踩进的坑。
第二,通知策略的关键词不是"多",而是"分级"和"升级"。能分清哪些任务该用强触达、哪些任务该走弱触达、哪些任务需要自动升级,比多买一套系统有用得多。
第三,衡量通知效果的标准应该从"发送量"迁到"响应率、完成率、平均响应时间、主动屏蔽率"这四个指标上。数字变了,管理动作才会跟着变。
下一步怎么做?我给一个最小行动建议:今天花半小时,把你团队里最贵的那一类任务(客户交付、生产停工、资金结算)挑出来,为它单独设计一组通知规则,用哪条通道、在什么时间提醒、内容怎么写、多久没响应要升级。别急着全局铺开,先把这一类做扎实。你会发现,通知做减法的同时,响应在做加法。
当你的团队不再被通知淹没,而是能在正确的时刻看到正确的那一条,任务提醒这件事,才算真正做成了。

常见问题解答(FAQ)
1. 任务提醒的消息通知为什么总被员工忽略?
我们公司用钉钉发任务提醒,刚开始大家还看,现在基本没人理了。我自己也觉得每天几十条通知很烦,但又怕漏掉真正重要的事。到底是员工不重视,还是我们的通知方式有问题?
先别急着怪员工态度,通知被忽略绝大多数是设计问题,最常见的三个原因:一是所有任务用同一种渠道和同一优先级推送,重要和不重要混在一起,大脑会自动全部降级处理;二是只发一次不追踪响应,员工默认“没点名就是不用马上做”;三是通知内容模糊,只写“请处理一下”,没说清要做什么、什么时候要、找谁确认。
可执行的做法是先做一次通知审计:把过去一周发出的任务通知按渠道、条数、内容模板拉出来,统计哪类通知的响应率最低。判断依据是,如果某一类通知的响应率低于百分之三十,基本可以判定是渠道错配或内容不清,而不是员工不配合。整改顺序建议先改内容模板,再改渠道分级,最后才动提醒频率。
2. 任务提醒的通知渠道应该怎么分级才合理?
我们团队现在短信、钉钉、邮件、电话都在用,但没有规则,谁想起来就用哪个。我想建立一套分级标准,又怕搞得太复杂没人执行。到底怎么分才既有效又不折腾?
用“紧急度×重要度”两维来分就够了,不要搞三四层。紧急且重要的任务用强触达,也就是电话或短信,并且要求回复确认;重要但不紧急的用即时通讯加待办列表,允许员工在半天内响应;紧急但不重要的用群内@加短提醒,明确只做动作不展开讨论;常规任务不单独推送,进日报或看板汇总即可。
判断依据是:强触达渠道的边际打扰成本极高,一旦滥用,员工会对所有渠道脱敏。落地时建议先把现有任务清单按这四个格子分类,然后规定“只有落在强触达格子的任务才允许用短信或电话”,并写进团队通知规则文档。执行两周后看强触达渠道的条数是否下降,下降且完成率没掉,说明分级生效了。
3. 非工作时间要不要给员工发任务提醒?
我自己经常晚上想到工作就顺手发个提醒,结果有员工私下抱怨说下班还要被打扰。但有些任务确实很急,等到第二天早上可能就来不及了。这个边界到底怎么定?
边界不是“发不发”,而是“什么级别的任务才配在非工作时间触发通知”。建议明确一条硬规则:只有落在紧急且重要象限、且延迟会造成实际损失的任务,才允许在非工作时间使用强触达渠道,并且发送者要在通知里写明紧急原因和期望响应时间。其余所有任务,即使在晚上创建,也应设置为次日工作时间定时发送。
判断依据是员工屏蔽通知的首要原因就是非工作时间打扰,一旦触发屏蔽,你连工作时间的通知也送不到了,损失远大于那一晚的效率。操作上可以在工具里把通知发送时间默认设为工作日九点到十八点,需要破例时手动改,让破例成为一个需要意识到的动作,而不是顺手习惯。
4. 怎么衡量任务提醒到底有没有效果?
老板问我搞了这么多提醒机制有没有用,我一时答不上来。发送量、已读数这些数据感觉都虚,员工点开不代表真的去做。我应该盯哪几个指标才能说清楚效果?
把衡量口径从“发送侧”换到“响应侧”,核心看四个指标:响应率,即收到通知后完成确认动作的人数占比;完成率,即任务在截止前被标记完成的比例;屏蔽率或免打扰开启率,反映打扰程度;平均响应时间,从通知发出到员工首次操作的时长。
判断依据是发送量和已读数只能证明系统在运行,不能证明管理有效,而响应率和完成率直接对应任务是否真的被推进。落地做法是选一类高频任务先跑两周,记录这四个指标的基线,调整通知策略后再对比。如果响应率上升但屏蔽率也明显上升,说明你在用打扰换响应,不可持续,需要回到渠道分级重新校准。
核心关键词
文章包含AI辅助创作:任务提醒如何做好消息通知?企业管理者落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/446813
读者评论
文章把任务提醒失效归结为设计问题,这个视角很准。我们公司之前也迷信到达率,升级服务器后员工点开率反而降了,后来才发现是通知太多太杂,根本没人看。分级策略听起来简单,但真正落地需要管理层下决心做减法。
响应率而不是发送量作为考核指标,这点值得所有管理者反思。我们周报里全是推送量、覆盖人数,没人关心有多少任务真正被完成。文中那个漏斗图很直观,100%送达最终只有14%完成,技术指标确实误导人。
六类误区的梳理很实用,尤其是把员工屏蔽当成设计问题而不是态度问题。我们之前就是加强考核,结果员工直接关通知权限,适得其反。建议补充一下中小企业人手不足时,如何用最低成本落地分级策略。
四象限匹配表可以直接拿来用,但实际执行中难点在于任务紧急度和重要度的判定标准不统一。项目经理觉得都紧急,员工觉得都不急。需要配套的仲裁机制和定期复盘,否则分级表只会变成墙上的装饰。
