去年第四季度,我在一家约 600 人的制造企业做流程诊断时碰到一个典型场景:季度末盘点时发现,三个关键交付任务卡在"等待审批"环节平均 11 天,而没有任何一个管理层成员意识到这件事,不是因为他们不关心,而是因为系统中根本没有"卡住多久算异常"的提醒机制。任务派发时大家都很积极,但任务一旦进入"中间态",就像进入了一个黑洞。这不是个例,而是我在过去几年服务中大型企业时反复看到的结构性问题:催办失败的根源,往往不是沟通技巧不够,而是任务管理系统缺少"异常识别"和"节奏设计"这两层能力。
这篇文章不谈"怎么说话让人舒服",而是拆解管理层任务提醒的完整实操框架,从催办前的判断、到四种可落地的提醒方法、到向上催办的分寸把握、再到高频问题的避坑逻辑。所有内容基于我在企业流程优化和项目管理平台实施中的真实观察,涉及数据的部分我会标注来源或说明为样本推演。
一、核心结论:催办不是沟通问题,是系统设计问题
先把结论摆在前面:大多数管理层催办失效,不是因为话说得不对,而是因为催办这件事本身没有被设计成一个可运转的机制。它被当成了管理者的个人能力,而不是组织的系统能力。
我观察过几十个跨部门协作团队后,发现一个反常识的规律:催办频率越高的团队,任务按时完成率反而越低。原因不复杂,高频催办意味着任务在派发阶段就没有明确节点,执行者习惯了"被催才动",管理者习惯了"靠催来推进",双方共同制造了一个低效循环。

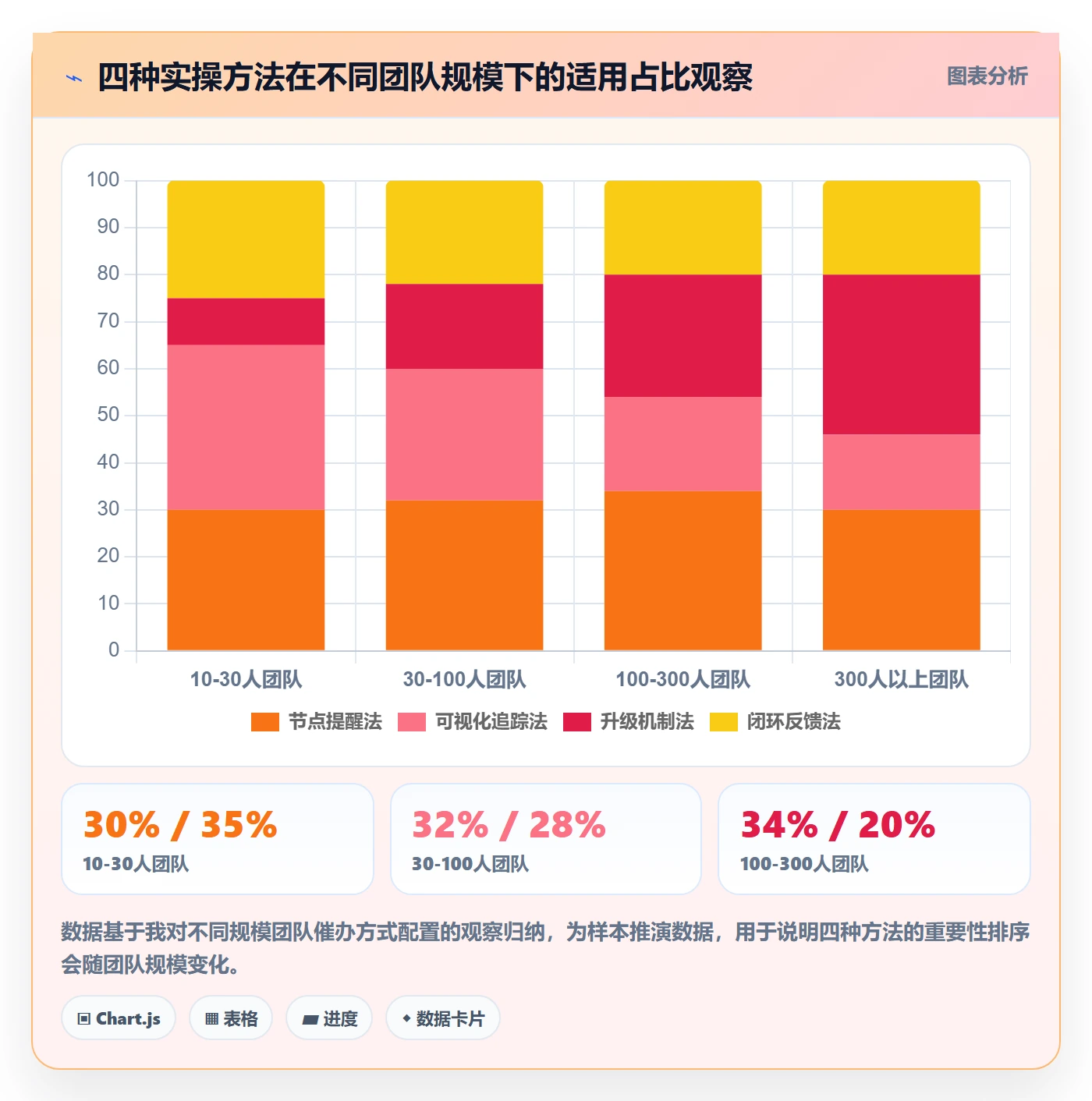

这张图想说明的核心判断是:催办的最佳状态,是让"催"这个动作消失,取而代之的是任务系统自动完成的节点同步和异常识别。管理者的角色不是催办者,而是节奏设计者。
下面这张表,是我对企业催办成熟度四个阶段的划分,可以直接对照你所在团队的现状:
| 阶段 | 催办方式 | 典型特征 | 管理者每周耗时 | 任务按时完成率 |
|---|---|---|---|---|
| L1 人肉催办 | 口头/微信反复问 | 无节点、靠记忆、靠催 | 4-6 小时 | 50%-60% |
| L2 工具记录 | 表格/看板登记 | 有记录但无自动提醒 | 3-4 小时 | 60%-70% |
| L3 节点提醒 | 系统按节点自动触发 | 异常可识别、升级有规则 | 1-2 小时 | 75%-85% |
| L4 自运转 | 系统自动同步+闭环反馈 | 催办动作基本消失 | <1 小时 | 85% 以上 |
二、背景与真实场景:催办为什么会变成管理者的隐痛
1. 任务一旦进入"中间态",就进入了管理盲区
任务管理有一个被严重低估的规律:任务的"派发"和"完成"都有明确信号,但中间的"进行中"状态几乎没有信号。管理者知道任务发出去了,也知道任务最终完成了,但任务在中间卡了多久、卡在谁那里、卡在哪个环节,如果没有机制承载,就是一片黑箱。
我在一家约 300 人的软件企业做访谈时,一位研发总监跟我说了句原话:"我不怕任务难,我怕任务消失了。"他说的"消失"就是这种,任务没有失败,也没有完成,就那么悬着,等你想起来的时候已经过了 deadline。
这不是态度问题。人的短期记忆只能承载有限数量的并行任务,管理者同时跟进 15 个以上任务时,靠记忆追踪必然失效。问题在于,大多数团队没有把"异常识别"这件事从管理者大脑中迁移到系统里。
2. 不同催办对象的心理成本完全不同
催办之所以让人焦虑,是因为它的心理成本高度不对等。催下属、催平级、催领导,三种场景的情绪消耗差异巨大。

这张图解释了一个关键现象:管理者不是不知道要催,而是"催领导"这件事的成本太高,导致他们宁愿拖、宁愿等、宁愿绕过问题。所以向上催办必须被单独设计,不能用催下属的逻辑套用。
3. 工具存在≠催办发生
很多企业已经部署了项目管理平台,任务记录、看板视图、进度条都有,但催办依然靠人。我复盘过一个典型案例:某企业上线项目管理平台半年后,我做了次抽查,系统中登记的任务里,有设定明确提醒节点的不足 18%。也就是说,80% 以上的任务虽然在系统里,但系统根本不会在关键时刻提醒任何人。
这是"工具记录"和"机制提醒"的根本区别。工具把任务存下来了,但没有把"什么时候该提醒谁"这件事配置进去。催办能力的核心不在工具本身,而在任务节点有没有被显式定义。
三、常见误区:大多数催办建议错在哪里
1. 误区一:把催办等同于"话术问题"
搜索"催办"相关内容,排名靠前的几乎全是话术模板,"催工作进度话术简短100句""催促领导进度话术"。这些内容把催办简化成了语言技巧问题,但它回避了一个真相:如果任务节点没有定义清楚,再好的话术也只是在为一个模糊的进度问一个模糊的问题。
"那个任务怎么样了?",这句话之所以让人反感,不是语气问题,而是它要求对方即时汇报一个连他自己都未必清楚的状态。话术再好,也解决不了"任务本身没有节点"这个底层问题。
2. 误区二:催得越勤越有掌控感
这是最普遍的认知误区。很多管理者相信"多问几次总没错",但实际效果恰恰相反。频繁催办会制造"催办依赖",执行者会下意识地把推进责任转移给催办者。
我观察过一个团队,某位项目经理每天在群里 @ 相关人问进度,持续两周后,团队里形成了一个微妙的默契:没人主动更新,因为反正每天会被问。这不是恶意怠工,而是行为被环境塑造的必然结果。
3. 误区三:升级机制等于"打小报告"
很多管理者不敢设置任务升级机制,怕被理解为"告状"或"施压"。但实际上,没有升级机制才是真正的问题,它意味着所有异常都只能靠管理者个人判断要不要处理,且处理方式高度随意。
升级机制的价值不是惩罚,而是让"什么情况该由谁介入"变成事先约定好的规则。规则越清晰,个人情绪参与越少,关系损伤越小。
4. 误区四:催办是单向的"向下"动作
多数催办建议默认管理者的角色是"催别人的人"。但真实场景中,管理者同时是催办的三重角色:向下催下属、横向催平级、向上催领导。这三者的策略完全不同,用一套方法应对必然失效。

四、专业判断逻辑:催办前必须先做的三个判断
1. 判断任务性质:是"不会""不想"还是"没时间"
催办之前,先判断任务卡住的真实原因。这三种原因对应完全不同的应对方式,用错方式会加重问题。
| 卡住原因 | 表现特征 | 正确应对 | 错误应对 |
|---|---|---|---|
| 不会做(能力缺口) | 任务无进展,执行者回避沟通 | 提供资源、拆解任务、配对协助 | 反复催进度,加重焦虑 |
| 不想做(意愿问题) | 有产出但质量低、拖延 | 明确后果、调整激励、重新分配 | 仅靠话术施压,无实质约束 |
| 没时间做(资源冲突) | 执行者很忙但方向不对 | 调整优先级、重新排期 | 加码催办,制造更多任务 |
判断逻辑很简单:催办只对"没时间"型有效,对"不会"和"不想"型几乎无效。前者需要的是资源协调,后者需要的是意愿管理,都不是催办能解决的。
2. 判断催办对象:三种关系,三套策略
催下属、催平级、催领导,核心差异在于"权力方向"和"关系成本"。下面这张对比表是我常用的决策参考:
| 维度 | 催下属 | 催平级 | 催领导 |
|---|---|---|---|
| 可用手段 | 任务分配权、绩效影响 | 互惠、共同目标、上级协调 | 仅能请示、同步、提供选项 |
| 最佳方式 | 节点提醒+闭环反馈 | 共同节点+可视化追踪 | 请示式/同步式/选项式表达 |
| 升级路径 | 直接沟通或绩效反馈 | 共同上级协调 | 换渠道推动,不直接催 |
| 核心风险 | 制造依赖、损伤主动性 | 越界、被理解为指手画脚 | 越权、关系紧张 |
3. 判断催办时机:什么时候催是提醒,什么时候是打扰
催办时机有一个简单的判断标准:你是否掌握了对方需要的新信息,或对方是否错过了事先约定的节点。
如果是前者,任何时间催都是"同步";如果是后者,催办才有正当性;如果两者都不是,只是你"想确认一下进度",那大概率是打扰。没有新信息、没有节点约定、没有异常信号的催办,本质上是在消耗关系额度。

五、实操方法:管理层任务提醒的四种可落地方法
1. 节点提醒法:把"催"变成"同步进度节点"
这是最基础也最有效的方法。核心思路是:在任务派发时就把"什么时候该有阶段产出"定义清楚,把催办变成按节点的自动同步。
具体步骤:
- 任务派发时,与执行者约定 2-4 个关键节点(如"周三初稿""周五评审""下周二终稿")
- 每个节点在任务系统中显式登记,而不是口头约定
- 节点到达时,系统自动提醒双方,而不是管理者手动催
- 节点产出由执行者主动更新,管理者只在异常时才介入
这套方法把一个"人际动作"变成了一个"机制动作"。我用一个具体的配置示例说明,在支持节点提醒的项目管理平台中,任务的提醒配置可以这样定义:
// 任务提醒节点配置示例(伪代码,用于说明配置逻辑)
task: "Q3 核心模块交付"
nodes:
name: "初稿产出"
deadline: "2026-07-15"
remind_before: "1d"
remind_to: ["执行者", "负责人"]
name: "评审通过"
deadline: "2026-07-20"
remind_before: "2d"
remind_to: ["执行者", "负责人", "评审人"]
name: "终稿提交"
deadline: "2026-07-28"
remind_before: "3d"
remind_to: ["执行者", "负责人"]
escalation:
trigger: "节点逾期 1 天"
action: "提醒上级"
trigger: "节点逾期 3 天"
action: "升级至项目负责人"
在评估项目管理平台时,节点提醒和升级机制的配置能力是我优先考察的两个功能。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,任务节点、提醒规则、异常升级都可以在系统里显式配置,而不是依赖管理者的个人记忆。PingCode 支持私有化部署,对于数据合规要求高的企业这一点尤其关键;同时它支持 Jira 平滑迁移,是国产替代场景下值得纳入评估的选项之一。我在服务一家从 Jira 迁移过来的约 400 人企业时,观察到他们迁移后最大的收益不是界面变化,而是把原本散落在各处的任务节点统一到了可配置的提醒机制里。

2. 可视化追踪法:用共享看板替代口头催办
口头催办最消耗关系的地方在于:它要求对方用语言回答一个他可能也不确定的问题。可视化追踪把这层语言交互省掉了,所有任务的进度对相关人都可见,催办变成了"看一眼看板"。
可视化追踪的关键不是"有个看板",而是看板要能回答三个问题:谁在等谁、哪些任务卡在中间态、哪些任务即将或已经逾期。我见过太多企业部署了看板却没人看,原因就是看板只呈现了"任务列表",没有呈现"异常信号"。
有效的看板应该至少包含这几类视图:
- 等待视图:明确标出"等待某人响应/审批"的任务,让"卡在谁那里"一目了然
- 超时视图:按逾期天数排序,逾期越久越靠前,自动置顶
- 即将到期视图:未来 48 小时内到期的任务,提前进入视野
- 本周变更视图:本周状态发生变化的任务,便于管理者快速掌握全貌
3. 升级机制法:什么时候从"提醒"升级为"督办"
升级机制是催办体系里最容易被忽视、却最能降低管理者心理负担的一环。事先约定好"什么情况该升级、升到谁",可以让升级变成一个中性动作,而不是针对个人的施压。
我在实操中常用的升级触发条件设计如下:
| 触发条件 | 升级动作 | 通知对象 | 设计意图 |
|---|---|---|---|
| 节点逾期 1 天且无更新 | 系统自动提醒 | 执行者+负责人 | 给一次自主纠偏机会 |
| 节点逾期 3 天 | 进入负责人待办 | 负责人 | 负责人正式介入 |
| 节点逾期 5 天或影响下游 | 升级至项目负责人 | 项目负责人 | 跨任务协调资源 |
| 影响关键路径且逾期 7 天 | 升级至分管管理层 | 分管管理层 | 决策层介入调整 |
这套机制的关键在于"事先约定"四个字。规则在任务开始时就公开,升级就不是针对某个人的行为,而是系统按规则运转的结果。这能极大降低管理者的心理成本,他不需要判断"要不要升级",系统会告诉他"该升级了"。
4. 闭环反馈法:任务完成后如何为下次催办铺路
大多数催办管理只关注"任务进行中",忽略了一个高杠杆动作:任务完成后的闭环反馈,直接决定了下次同类任务还会不会被拖延。
我的做法是在任务完成后做三件事:
- 记录实际耗时:把"预计"和"实际"做对比,找出估算偏差大的环节
- 标记卡点:这次任务在哪个节点卡了、卡了多久、原因是什么
- 正向反馈:对按时完成、主动上报异常的执行者给予明确肯定,把"催办"的注意力转向"主动同步"
第三点尤其重要。如果管理者只在任务出问题时才出现,那么"被催"就成了负面信号,执行者会本能地回避节点更新。反过来,如果管理者在任务顺利时也有反馈,节点更新就变成了中性甚至正向的动作。

六、向上催办:催领导进度的分寸感
1. 向上催办的前提:你是否有"催的资格"
向上催办最大的误区是把它当成普通的催办场景。实际上,向上催办的本质不是催,而是通过提供信息和选项来推动决策。你没有权力要求领导做什么,但你可以让"不决策"的成本变得可见。
我判断自己是否有"催的资格"时,会问三个问题:
- 这个任务是否影响到我负责的事,或影响下游已经承诺的交付?
- 我手里是否掌握了领导可能还不知道的新信息(风险、成本、时间窗口)?
- 我是否准备好了一个不增加领导负担的推进方案?
三个问题有一个是"是",就有推进的正当性;三个都是"否",那大概率是在为自己的焦虑找出口。
2. 三种向上催办的表达框架
我不推荐背话术模板,因为模板不匹配具体情境时会显得刻意。更实用的是掌握三种表达结构,按情境选择。
3. 请示式:把"催"包装成"需要您决策"
适用于任务需要领导决策才能推进的情况。结构是:说明当前进展 → 说明卡住的决策点 → 给出选项和各自影响 → 请领导选择。
示例表达:"XX 项目已推进到评审阶段,目前需要您在 A 方案和 B 方案之间确认,A 方案成本高但周期短,B 方案反之。如果本周内能确认,可以赶上原定的上线窗口;如果延后到下周,上线时间可能需要顺延 5 天。"
这种结构把"催"变成了"提供决策输入",领导不会被要求"汇报进度",而是被给予"做选择"的主动权。
4. 同步式:只同步信息,不要求回应
适用于任务领导参与度低、但需要知情的情况。结构是:同步当前状态 → 说明下一步计划 → 明确"无需您操作"。
示例表达:"同步一下 XX 项目进展:目前已完成第一阶段,进入测试环节。按当前节奏,预计下周三出结果,届时我会同步结论。中间无需您介入,如果有变化我会及时告知。"
同步式的关键价值在于"降低噪音"。它让领导知道你在推进、你不用他操心、但你有能力识别何时需要他介入。长期使用会显著提升向上沟通的信任度。
5. 选项式:把开放问题变成封闭选择
适用于需要推动领导做决定但不想显得催促的情况。结构是:给出两三个具体选项 → 标注推荐项和理由 → 设定"默认执行"的边界。
示例表达:"关于 XX 事项,有两个推进方式:一是按原计划本周启动,二是等下周数据齐全后再启动。我倾向第二个,因为数据不全可能导致返工。如果您不特别指定,我按第二个执行,本周先把准备工作做好。"
选项式的精髓是"默认执行",如果领导不回应,事情也能向前走。这避免了"等领导回复"变成新的卡点。
6. 什么情况下不要催,而是换渠道推动
有三种情况我建议不直接催,而是换渠道:
- 领导已经明确表达了优先级判断,此时再催是挑战判断,应该通过数据更新推动重新评估
- 问题本质是资源不足而非进度问题,此时应该走资源协调流程,而非催进度
- 你的直接领导不是决策人,此时应该通过正式汇报渠道触达决策人,而不是反复催中间层

七、常见问题与避坑指南
1. 催了没反应怎么办?
先区分"没反应"的类型。如果是"看到了但没处理",说明催办没有形成行动压力,需要引入后果机制(如影响下游、进入升级流程);如果是"没看到",说明催办渠道选错了;如果是"看到了但不知道怎么处理",说明你只提了问题没给方案。
我的判断逻辑是:催办后无反应,80% 的情况是催办没有携带可执行的信息或后果。单纯的"怎么样了"不会推动任何人,而"这个节点逾期会影响周五的对外承诺,需要你今天给一个明确回复"才能真正形成推进力。
2. 催办变成"背锅"怎么办?
这是我见过最隐蔽的催办风险:管理者催得越积极,任务出问题时责任越容易落到催办者身上,"你不是一直在跟进吗?"
避免背锅的关键是角色清晰:催办者是节点协调者,不是任务责任人。在任务派发时就要明确"谁执行、谁审核、谁协调",把协调职责和执行职责分开。同时,所有催办记录留在系统中,形成"何时提醒、何时升级、何时同步"的完整轨迹,出问题时可追溯,而不是靠记忆争论。
3. 跨部门催办被怼回来怎么办?
跨部门催办的核心障碍是"平级之间没有指挥权"。我的经验是:跨部门催办要靠"共同目标+可视化+共同上级",而不是靠个人关系或话术。
具体做法:把跨部门任务挂到一个双方都认可的共同目标上(如共同的交付节点),用共享看板让进度对双方可见,异常时通过共同上级协调而非个人施压。这样催办就不是"你要我做",而是"这个共同目标需要我们同步"。
4. 催办频率多高才不让人反感?
这个问题的答案是:好的催办没有固定频率,它由节点驱动,而非时间驱动。
如果任务是 5 天的周期,中途设 1-2 个节点,那催办就发生 1-2 次,每次都对应明确的节点。如果任务是 3 个月的大项目,就设 4-6 个里程碑。反感往往不来自频率本身,而来自"没有理由的频繁打扰",每一次催办如果没有对应的节点或新信息,就是纯粹的关系消耗。
5. 公文催办和职场催办有什么区别?
这两者常被混为一谈,但实质差别很大。公文催办(常见于体制内、国企)有正式的文书格式和流程规范,强调合规性和留痕,催办本身就是一项有明确文书要求的行政动作。职场催办更依赖人际判断和节点设计,核心是协作效率。
如果你同时面对这两类场景,不要用职场话术去处理公文催办,也不要用公文的严肃格式去处理日常协作,两者对"分寸"的定义完全不同。
6. 工具选型时该看什么?
如果团队规模到了需要专门工具的阶段,我在评估项目管理平台时重点关注这几点:节点提醒是否可配置、升级规则是否灵活、异常是否自动识别、数据是否能私有化部署、迁移成本是否可控。
以中大型企业的场景为例,这类组织任务链条长、跨部门多、合规要求高,所以"可配置的提醒与升级机制"比"界面是否好看"重要得多。PingCode 在这类场景下值得纳入评估,它支持私有化部署,对有数据本地化要求的企业是硬性加分项;对从 Jira 迁移过来的团队,它的平滑迁移能力也能显著降低切换成本。这不是说它是唯一解,而是说在"规则化催办"这个维度上,它是我见过的配置能力比较完整的选项之一。

八、不同情况下的行动建议
1. 如果你是 10-30 人小团队
不要一上来就上重工具。先用一个共享看板加固定的周节点同步,把"节点定义"的习惯建立起来。这个阶段的核心不是系统能力,而是团队对"任务有节点"这件事的共识。小团队最大的优势是沟通成本低,最大的风险是过度依赖口头约定。
2. 如果你是 30-100 人团队
这个阶段该把节点提醒和可视化追踪固化到工具里。任务开始频繁跨小组流转,靠口头同步已经不可靠。优先建设节点提醒能力,升级机制可以简单化,但节点必须显式。
3. 如果你是 100-300 人团队
跨部门协作成为常态,此时升级机制和异常识别是重点。建议明确设计一套公开的升级规则,让"升级"从人际动作变成机制动作。同时开始考虑工具的私有化部署和数据合规能力。
4. 如果你是 300 人以上组织
规则建设优先于工具建设。先把"任务节点定义标准、异常识别标准、升级路径标准"这三套规则明确下来,再用工具承载。大组织里,没有规则的催办只会制造混乱和人际摩擦。工具选型上,配置灵活性、私有化部署能力、迁移成本是核心考量。

九、不同情况下的取舍
1. 效率与关系的取舍
催办效率与关系维护经常冲突。我的判断是:当任务影响客观交付时,效率优先;当任务只影响个人节奏时,关系优先。前者用机制和规则推进,后者用同步和协商处理。搞清楚"这件事影响谁",取舍就清晰了。
2. 规则与灵活的取舍
规则化的催办能降低心理成本,但可能显得僵化。我的建议是:规则定在"升级路径"和"节点定义"上,灵活留在"沟通方式和节奏微调"上。规则管底线,灵活管体验。
3. 工具与习惯的取舍
很多企业纠结"先上工具还是先改习惯"。我的经验是:先用轻量方式把节点习惯建立起来,再上工具固化。反过来,先上工具再建习惯,往往工具会沦为记录本。工具是习惯的放大器,不是习惯的替代品。
4. 向下与向上的取舍
管理者的时间有限,向下催办和向上催办的精力分配常让人纠结。我的判断是:当向下催办已经机制化时,把更多精力放在向上推动上。因为向下可以靠系统,向上只能靠判断和结构化的表达。这也是为什么向上催办的框架值得单独练习。
十、结语:催办的终点是"不需要催"
回到开头那个季度末的案例。那家企业后来做的第一件事,不是换工具,而是把所有关键任务重新定义节点,把"卡住多久算异常"写进规则,然后才谈工具配置。三个月后,他们管理层每周花在催办上的时间从将近 5 小时降到了 1 小时出头,任务按时完成率从 55% 左右升到了 78%。
这个变化不是靠更强的沟通技巧实现的,而是靠把催办从"人的动作"变成"系统的动作"。催办的最佳状态不是催得巧妙,而是让人感觉不到在被催,所有提醒、同步、升级都在机制里自动发生。
下一步,你可以从这张自检清单开始,逐条对照你所在团队的现状:
- 任务派发时,是否约定了 2-4 个明确的阶段节点?
- 这些节点是否登记在系统里,而不是只在对话里?
- 节点到达时,是系统提醒还是你手动催?
- 是否存在公开的、事先约定的异常升级规则?
- 执行者会不会主动上报异常,还是习惯等你问?
- 任务完成后,你有没有做"卡点记录"和"正向反馈"?
- 向上催办时,你给的是"决策输入"还是"进度追问"?
- 跨部门催办时,你依赖的是共同目标,还是个人关系?
这八条里,如果超过三条答"否",那你现在最该做的不是学更多催办话术,而是先把任务节点和提醒机制补起来。催办能力的天花板,从来不在嘴上,而在系统里。
常见问题解答(FAQ)
1. 催办频率多高才不让人反感?
我带一个跨部门项目,任务派下去之后,前两天还能推进,一周后就没人理了。我试过天天在群里问,结果同事私下说我催得太紧;可隔太久再问,任务又彻底凉了。到底多久催一次才既有压力又不伤关系?
催办频率不该按固定天数定,而应该按任务的阻塞成本倒推。判断口径是:如果这件事再拖一天会造成下游返工或错过对外承诺,就值得每天同步一次;如果只是内部排期,三天到一周一次即可。实操上更推荐按节点催而不是按天催,在任务派发时就把两到三个关键节点写进任务描述里,比如初稿、评审、终稿,到点自动提醒。
这样你发出去的每一条消息都是节点同步,对方不会觉得被盯着。另外记住一个信号:如果同一个人在同一任务上被你催到第三次还没动,问题已经不是频率,而是任务本身没被排进他的优先级,这时候要停止加频,转去找他的上级或换一种资源投入方式。
2. 向上催领导进度,怎么开口才不显得越界?
我负责的项目卡在领导审批那一环已经五天了,客户那边一直在问。我知道领导忙,但再等下去就要出问题。直接催怕显得我不懂事,不催又要背锅,到底该怎么开口?
向上催办的关键不是措辞,而是你有没有把催办包装成对领导决策有用的信息。判断依据是:你提供的是压力还是选项。压力型的表达是追问进度,领导只会觉得你在推他;选项型的表达是把决策点摆出来,让他用最低成本做判断。可执行的做法是三步:第一,一句话说明当前风险,比如某节点若在本周五前未确认,下游排期将顺延三天;
第二,给出你已经处理的部分,让领导知道你不是把问题原样丢回去;第三,给出两到三个明确选项并附上你的建议。这样你不是在催他,而是在帮他做一次低成本的决策确认。如果连选项都没有,说明你还没到可以催的阶段,先去把信息补齐。
3. 任务派发时怎么做,能减少后续反复催办?
我最头疼的是每次任务都要反复问进度,感觉自己像个监工。明明派下去的时候说好了时间,到点了却没人交。是不是我一开始派任务的方式就有问题?
绝大多数反复催办,根源都在派发环节信息不完整。一个可直接执行的判断标准是:如果这条任务换一个人接手也能独立推进,才算派清楚了。具体要包含四件事,交付物是什么、完成标准是什么、截止时间是什么、中途的第一个检查点是什么。缺任何一项,后面都会变成你追着问。
特别容易被忽略的是完成标准,比如整理一份资料,是整理成清单还是做成文档,口径不同返工率差别很大。另一个实操技巧是让执行人自己复述一遍关键节点和截止时间,而不是你单方面宣布。愿意复述说明他接受了,不愿复述的任务,基本注定要催。
4. 催了没反应,是该继续催还是直接升级?
有个任务我催了三次,对方每次都回好的收到,然后就没有然后了。我担心再催下去关系会僵,可任务一直在拖。这种情况下是继续磨,还是往上捅?
判断要不要升级,看两个条件是否同时成立。第一,这件事已经影响到对外承诺或关键路径;第二,你已经做过至少两次带明确截止时间的书面同步。两个条件都满足,就不该继续软磨,而要升级。升级不等于告状,正确做法是升级问题而不是升级人。
你可以写一句话,说明任务卡在哪个环节、已经同步过几次、如果不处理会在什么时间点产生什么影响,然后把这段话同步给任务的共同上级或相关方,让流程去施压。反过来,如果这件事并不在关键路径上,只是你自己着急,那升级只会消耗你的信用,此时更该做的是降低它的优先级,或者把资源集中到你真正能推动的任务上。
核心关键词
文章包含AI辅助创作:催办最佳实践:管理层任务提醒实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445461
读者评论
文章把催办从话术问题拉回到机制设计,这个视角很对。我们公司上了项目管理工具但提醒节点没设几个,80%任务确实靠人盯,看完准备去抽查一下系统里的提醒配置率。
三类催办场景的心理成本对比很真实,尤其是向上催办拖延4.3天这个数据,戳中了。不过文章给的向上催办方法偏原则,具体到怎么开口、用什么渠道推动,实操细节还可以再展开。
节点提醒法思路认可,但小团队或临时任务未必值得为每个节点配系统规则,口头约定加日历提醒也能凑合。文章样本偏中大型企业,落地时还是要看团队规模和任务复杂度。
