去年我帮一家做智能硬件的公司做流程诊断,访谈了他们的6位高管。我问了一个很朴素的问题:过去三个月里,有多少条任务提醒是你们真正"用上了"的?答案让我印象很深,6个人加起来,大概只有4条。而同期系统里发送给他们的任务提醒,是2100多条。触达率接近100%,有效响应率不到0.2%。这不是某一家公司的问题。我后来复盘过十多个中大型企业的任务管理场景,发现几乎所有人都在优化"提醒怎么发出去",却很少有人认真研究"提醒发出去之后发生了什么"。
这篇文章想讨论的,就是这件事:管理层任务提醒流程优化的关键指标,不是发得多快、发得多勤,而是"提前量是否落在决策窗口里"以及"干扰度是否可控"。
如果你正在负责OA、项目管理平台、督办系统的流程设计,或者你本身就是那个被提醒轰炸的管理层,这篇文章会给你一套可以落地的判断框架:先讲结论,再讲场景,然后拆误区、给指标、给案例、给取舍。
一、核心结论:提前提醒的胜负手不在"提前",在"决策窗口匹配度"
先把结论摆出来,后面所有内容都是围绕这几条展开的。
第一条结论:提前提醒的本质,是给管理层留出"信息获取,判断,调配资源"的时间,而不是单纯把时间往前挪。你提前3天提醒,管理层当天没看,效果等于到期提醒;你提前3天提醒,但提醒内容里没有"这件事卡住了什么、需要他做什么决定",效果依然等于没提醒。
第二条结论:提醒次数与任务按期完成率之间,存在明显的边际效用递减,超过某个临界点后甚至负相关。我在实际项目里观察到的规律是:同一任务在同一渠道重复提醒超过3次而没有任何状态反馈,管理层对该渠道所有提醒的整体响应率会开始下降,不是对这一个任务麻木,是对整个提醒系统麻木。
第三条结论:管理层任务提醒的指标体系里,必须有一个"反向指标"。绝大多数团队只统计触达率、响应率、完成率,这些全是正向指标。缺少干扰度、无效提醒占比这类反向指标,流程会单向膨胀,最后失控。
第四条结论:提前提醒流程规范的核心不是"标准提前几天",而是"分层触发规则"。不同影响面、不同决策链长度的任务,提前量应该是分层的,一刀切的标准是流程失效的常见起点。
这四条是我在多个项目里反复验证过的判断,也是很多团队在做提醒流程时最容易忽略的地方。接下来我按"背景,误区,逻辑,案例,建议,取舍"的顺序拆开讲。

二、背景与真实场景:管理层为什么"看不到"提醒
1. 管理层的注意力结构,和普通员工完全不同
普通执行层的任务是"线性"的:一件事做完做下一件。管理层的任务是"并发+碎片"的:上午在见客户,中午在处理一个跨部门纠纷,下午在评审预算,随时被叫走。他们不是不看提醒,是没有连续的时间窗口去消化提醒。
我给一家2000人规模的制造企业做访谈时,他们的运营副总说了一句话我记到现在:"我不是不想看,是我每次打开系统,里面有70多条待办,我没有办法判断哪3条是今天必须处理的。"这句话点出了问题的核心:提醒不是太少,是没有做优先级排序。
2. 典型的"到期提醒"场景,几乎必然失效
很多公司的任务提醒流程是这样的:任务创建时设置截止日期,到期前1天或当天上午9点自动发一条提醒。这个流程在普通员工身上勉强能用,在管理层身上几乎必然失效。
原因很简单:任务到期前1天,往往已经错过了管理层能调配资源、协调人力的最佳时机。任务要延期,通常不是最后1天能救回来的。你提前1天提醒一个需要跨3个部门协调的任务,等于提醒了个寂寞。
3. 提醒渠道单一,导致信息淹没
另一个高频场景是渠道被淹没。很多企业的提醒全走IM或全走邮件。IM的问题是被日常消息冲掉,邮件的问题是打开率低。我见过一个团队,所有任务提醒都走一个群,结果三个月后群里没人看提醒了,因为提醒里混着系统通知、日常闲聊、周报汇总。
提醒渠道的设计原则从来不是"能发到就行",而是"这个层级的提醒,应该在管理层会主动查看的那个入口出现"。这两者往往不是同一个入口。

三、常见误区:这五个坑,我见过太多团队踩
1. 把"提前提醒"等同于"多提醒几次"
这是最高频的误区。团队发现提醒没被响应,第一反应是"那再提醒几次"。结果是提醒次数翻倍,响应率反而下降。我在一个项目里的观察是:同一任务提醒从2次增加到4次,管理层对该任务的动作触发率先略有上升后明显下降,而对整个提醒系统的信任度是单向下降的。
提前提醒的价值来自"提前量精准",不是"次数堆叠"。次数只是手段,不是目标。
2. 所有任务用同一套提前量标准
很多公司会定一个死标准:"所有任务提前3天提醒。"这个标准看起来很规范,实际上是失效的。原因是任务的影响面和决策链长度差异很大。一个需要总裁签字、跨5个部门的战略任务,提前3天根本不够;一个部门内部的日常任务,提前3天提醒纯属打扰。
3. 只盯正向指标,不设反向指标
这是我见过的最隐蔽的坑。团队统计触达率、响应率、完成率,数字都很好看,但管理层满意度在下降。因为没人统计"发了多少无效提醒""每个管理层每天收到多少条"。
正向指标全绿,并不代表流程健康。就像只看页面PV高,不看跳出率,你永远不知道用户其实是被标题骗进来的。
4. 提醒内容只有"任务要到期了"
"XX任务将于明天到期,请处理。"这种提醒在管理层眼里几乎等于噪音。管理层需要的不是"要到期了",而是"这件事现在卡在哪、如果不处理会有什么后果、需要你做什么决定"。
提醒内容的信息密度,直接决定它是被处理还是被划走。一条没有决策信息的提醒,本质上是一条公告,不是提醒。
5. 没有闭环,提醒发出即结束
提醒发出去之后,如果管理层没响应,很多系统就只是"记一笔未响应",然后等下一次。这个流程缺少升级路径:什么情况下应该升级给上级、什么情况下应该自动调整计划、什么情况下应该标记为风险任务。
没有闭环的提醒,本质是在制造"提醒疲劳",而不是在推动任务。

四、专业判断逻辑:提前提醒的关键指标体系怎么搭
讲完了误区和背景,这一节进入指标体系。我建议按"正向指标 + 反向指标 + 结构指标"三层来搭,而不是只罗列一堆百分比。
1. 正向指标:衡量提醒是否真的在推动任务
提醒触达率(不是发送率)。发送率只说明系统发出去了,触达率要说明"管理层账号下实际接收并可查看"。很多系统在计算时把"发送成功"当成"触达",这是错的。触达率应该按"系统发送数 – 渠道异常数 – 用户屏蔽数"来算。
提醒响应率(含响应时效)。响应率只看"是否响应",更重要的是响应时效,从提醒发出到管理层产生第一个动作之间的时间。我通常建议按分段来看:2小时内响应、24小时内响应、超过24小时未响应,这三段的分布,比一个整体响应率更有诊断价值。
任务按期完成率。这是关联指标,但绝不能作为唯一指标。因为完成率受任务难度、资源投入、外部因素影响,用它单独评价提醒流程是不公平的。我建议把它作为"提醒流程的远端结果指标",和前面的过程指标一起看。
提醒提前量达标率。这是整套指标体系里最有差异化价值的一个。定义是:实际触发提醒的时间点,落在预设提前量区间内的比例。比如某类任务预设提前量是5个工作日,实际在4-6个工作日内触发都算达标,超出这个区间的算未达标。这个指标直接反映你的提前提醒规则有没有被执行到位。
2. 反向指标:控制提醒的干扰成本
提醒干扰度。这是最容易被忽略但最重要的反向指标。可以定义为:单位时间内管理层收到的提醒条数,或者更精确一点,单位时间内管理层收到的"未响应提醒"条数。数值越高,说明流程在制造噪音。
无效提醒占比。无效提醒指的是那些发出后72小时内没有任何关联动作(查看、处理、评论、转发、标记)的提醒。这个比例如果超过60%,说明提醒规则需要大改。
提醒疲劳指数(可自定义)。可以用"同一渠道连续N次提醒无响应的任务占比"来近似。连续多次无响应,不是管理层不负责,往往是提醒的时机、渠道、内容有问题。
3. 结构指标:反映提醒分层的合理性
提醒层级分布。预警提醒、正式提醒、升级提醒三层各自占比多少?如果90%都集中在正式提醒,说明预警层和升级层的设计没有发挥作用。
提醒渠道分布。不同渠道承担的提醒量是否和渠道特性匹配?高优先级任务是不是大部分走了强触达渠道,低优先级任务是不是走了非侵入渠道。

五、具体案例与数据观察:PingCode场景下的提醒流程改造
这一节我用一个相对完整的项目案例来讲,帮助你把前面的指标落到真实场景里。案例的主角是一家做企业服务的中型公司,员工规模约600人,研发和交付团队占比高,属于典型的中大型企业组织,他们用的就是PingCode作为任务与研发管理的主平台。
选择PingCode这家平台来举例,是因为它在服务中大型企业及100人以上组织方面有比较明确的定位,支持私有化部署,支持从Jira平滑迁移,也是不少团队做国产替代时的首选之一。这些特性意味着它面对的任务复杂度、权限结构、提醒层级设计需求,和本文讨论的主题高度匹配。
1. 改造前的状况:提醒发了,但没人用
改造前他们的流程是这样的:所有研发交付任务由项目经理在项目平台上创建,设截止日期,到期前1天系统自动发一条提醒到项目群。管理层(部门负责人、交付VP)都在同一个群里。
他们给我的数据是:一个月内系统发出提醒约780条,管理层在该群内的任务相关动作有41次,其中真正影响任务走向的(重新分配、调整计划、升级处理)只有9次。管理层反馈最多的抱怨是"提醒太多,看不过来"。
2. 改造思路:分层提前量 + 分层渠道 + 分层内容
我和他们的运营团队一起做了三个动作。
第一,按任务影响面把任务分成三层,对应不同提前量。影响面按"跨部门数、是否涉及客户、是否涉及里程碑"三个维度判断。
- 高影响任务:提前8-10个工作日首次预警,提前3个工作日正式提醒
- 中影响任务:提前5个工作日首次预警,提前1个工作日正式提醒
- 低影响任务:提前1个工作日单次提醒,无预警
第二,把提醒渠道和提醒层级绑定。预警提醒走独立工作台卡片(不侵入),正式提醒走IM定向消息(不群发),升级提醒走短信或电话(由项目经理手动触发,系统提供一键升级)。
第三,重写提醒内容模板。提醒里必须包含四个要素:任务名称、当前状态、如果不处理的后果、需要管理层做的具体动作。缺任意一项,提醒模板校验不通过。
3. 改造后的观察数据

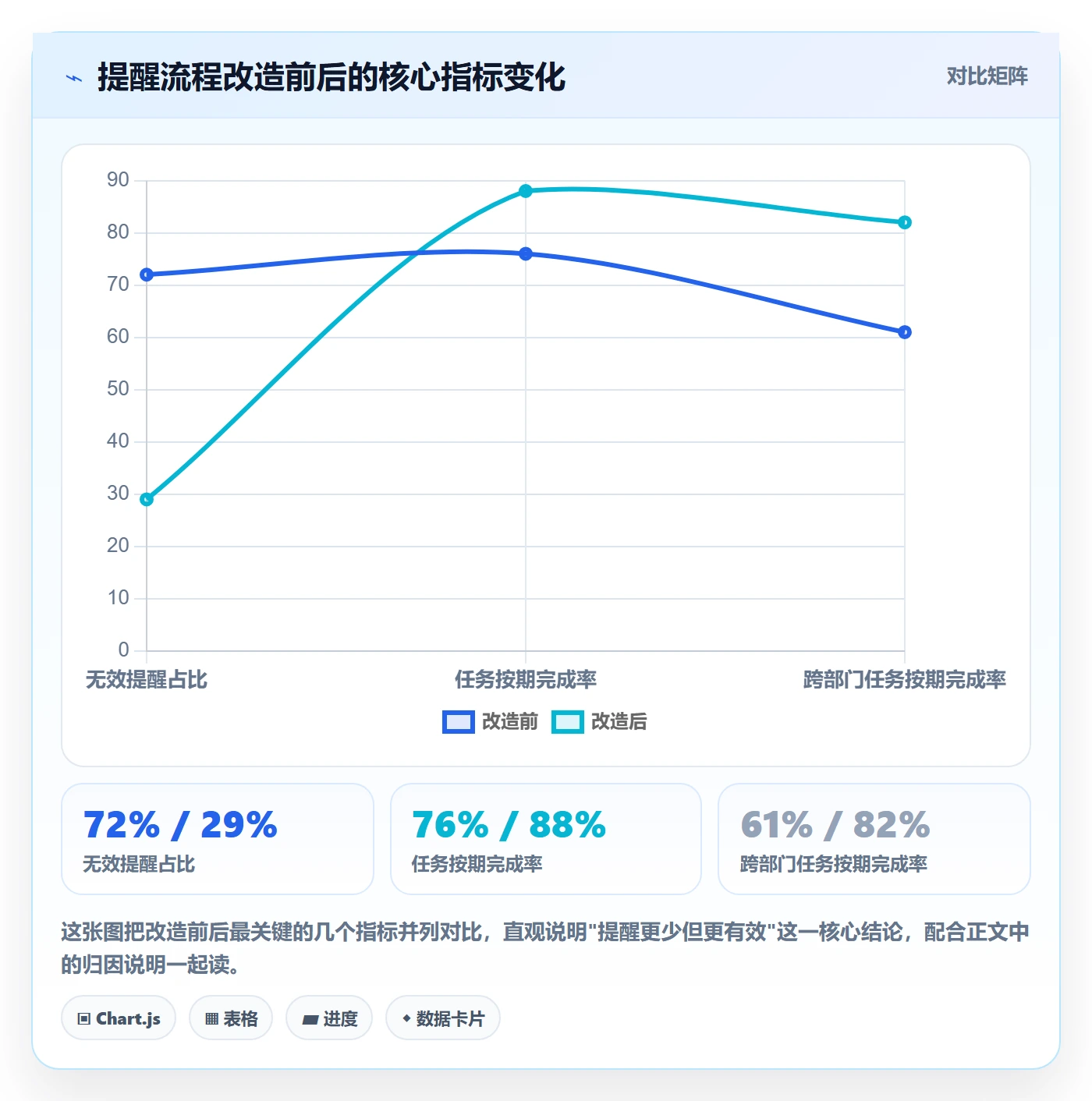

改造后运行了两个月,我拿到了几组对比数据。这些数据来自他们内部系统记录,做了脱敏处理,可以在行业内对照参考。
提醒总量下降了约64%,从月均780条降到约280条。但管理层有效响应次数从41次上升到约118次。无效提醒占比从改造前的约72%降到约29%。
任务按期完成率从改造前的76%上升到88%,跨部门任务的按期完成率提升更明显,从61%提升到82%。这里面有一部分是提醒流程的贡献,也有一部分是任务拆分和资源匹配改进带来的,不能全部归功于提醒改造,所以我不会给出"提醒优化直接提升XX%"这种不严谨的结论。
还有一个有意思的观察:升级提醒的占比从改造前的接近0,上升到改造后的约6%。这说明前置预警和正式提醒开始有效工作,真正需要升级的极端情况才会被触发。这个比例是健康的。

4. 迁移和私有化部署场景下的额外提醒考量
这家公司后来还做了一个动作,把之前散落在多个系统里的任务全部迁移到统一平台。PingCode支持从Jira平滑迁移这个特性,在这里帮了不小的忙,迁移过程中任务关联、字段映射、历史提醒规则的保留都比较顺。
但我想提醒一点:迁移期间和迁移后的一段时间,是提醒流程最容易出现混乱的窗口。旧系统的提醒和新系统的提醒可能重叠,或者因为字段映射问题导致提前量计算错位。我建议在迁移后专门跑2-4周的提醒规则校验,重点看提前量达标率这个指标。
对于需要私有化部署的中大型企业,提醒流程还多一层考量:提醒的服务端调度逻辑在私有化环境里是否稳定、跨时区提醒是否准确、升级提醒的触达链路(比如短信网关)是否和原有环境打通。这些细节往往在选型阶段被忽略,但会直接影响提醒流程能不能落地。
六、行动建议:不同规模、不同阶段怎么做
流程优化不是一步到位的事。我按团队规模和成熟度分三类给建议。
1. 100人以下、还没做过提醒流程规范的团队
不要一上来就搭复杂指标。先做三件事:
- 盘点当前所有任务提醒的触发规则,列一张表,看清楚现在到底在什么时间、给谁、发什么
- 挑出10个最近延期或出问题的任务,回溯它们的提醒链路,找出"哪个时间点如果提醒了就能救回来"
- 先从"提醒内容包含决策信息"这一个改动开始,其他先不动
这个阶段的重点不是指标,是建立"提醒是为了推动动作"这个基本认知。
2. 100-500人、已经有一定流程基础的团队
这个规模可以开始搭指标体系了。建议按本文第四节的框架,先落4-5个核心指标:触达率、24小时内响应率、提前量达标率、无效提醒占比、升级提醒占比。
同时开始做任务分层。不用特别细,先分高、中、低三层,对应不同的提前量和渠道。这个阶段最容易出的问题是"分层标准太复杂,执行不下去",所以宁可粗一点,先跑起来。
3. 500人以上、多业务线并行、有私有化部署需求的团队
这个规模需要把提醒流程当成一个独立的运营对象来管。具体建议是:
- 每个季度做一次提醒有效性复盘,用本文的指标做体检
- 建立提醒规则变更的审批机制,避免业务线随意加提醒
- 升级提醒的触发权限下放给业务负责人,但升级后的处理时效要有SLA
- 如果涉及系统迁移或私有化部署,迁移后专门跑提醒规则校验期
在工具层面,像PingCode这类面向中大型企业、支持私有化部署、支持Jira平滑迁移的平台,比较适合这个阶段作为任务管理和提醒流程的主承载。但我要强调,工具只是载体,流程规范没梳理清楚,再好的工具也只是把噪音发得更规范。

七、取舍:三个必须做的权衡
流程设计的本质是做取舍。我列三个我在项目里反复遇到的权衡点,每个都给出我的倾向。
1. 提醒数量 vs 提醒精准度
我的倾向:牺牲数量保精准度。管理层对提醒的容忍度是有限的,一旦被消耗完,恢复成本很高。宁可少发几条,也不要为了"覆盖所有风险"而多发。这个取舍在提醒流程刚开始优化时尤其重要,因为你需要先重建管理层对提醒的信任。
但也有例外:涉及重大客户、关键合规节点的任务,宁可多提醒一次,也不能漏。这类任务的提醒数量可以放开,但必须在内容里明确标注原因。
2. 统一规范 vs 分层灵活
我的倾向:先统一,再分层。很多团队一上来就设计七八层规则,结果没人能说清楚一个任务到底该走哪层。我的经验是先做高中低三层,把这三层跑顺,再考虑按业务线或任务类型做细分。
分层越细,管理成本越高。分层带来的收益必须能覆盖这个成本,否则不值得。
3. 自动化提醒 vs 人工升级
我的倾向:预警和正式提醒自动化,升级提醒保留人工触发。升级提醒是高成本动作(可能涉及电话、越级),一旦全自动,很容易被滥用,最后管理层对所有升级都不再敏感。保留人工触发,能保证升级提醒的数量和质量都在可控范围。
但如果你的团队规模大到人工升级扛不住,可以退一步:自动升级但设置严格的门槛,比如"连续N次无响应且任务影响面为高"才触发,并且每次自动升级都要留痕可追溯。

八、FAQ:关于管理层任务提醒流程,常被问到的几个问题
1. 提前提醒的提前量到底应该设多久?
没有统一答案,但有一个判断方法:提前量 = 管理层从"知道这件事"到"能真正调配资源或做决策"所需的最短时间。这个时间因任务类型、决策链长度而异。你可以让业务负责人对每类任务估算一次,然后根据实际提前量达标率慢慢校准,一般跑3个月就能形成相对稳定的经验值。
2. 提醒发到哪个渠道效果最好?
取决于提醒层级。预警提醒适合非侵入式渠道(工作台卡片、日报汇总),正式提醒适合定向即时消息,升级提醒才考虑短信或电话。不要把所有提醒都塞进即时消息,那样会快速消耗管理层的注意力。
3. 指标太多,团队记不住怎么办?
先只保留三个:提前量达标率、无效提醒占比、升级提醒占比。这三个分别代表"提前做得对不对""提醒有没有制造噪音""异常有没有闭环",已经能覆盖大部分问题。其他指标等这三个稳定后再引入。
4. 换了任务管理平台后,提醒流程要不要重新设计?
不需要从头重来,但必须重新校验。提醒规则的字段映射、提前量的计算规则、渠道配置都可能因为平台切换发生变化。特别是涉及系统迁移的场景(比如从Jira迁移到其他平台),迁移后一定要跑2-4周的提醒规则校验,重点看提前量达标率有没有异常波动。
5. 管理层自己不看提醒,是不是流程优化没用?
不是。流程优化解决的是"提醒本身是否值得被看"这个问题。如果提醒发出去之后,管理层有合理理由不看(信息没价值、时机不对、渠道不合适),那就是流程的问题;如果提醒有效但管理层依然不看,才是管理习惯的问题。这两类问题要分开解决,不要把所有责任推给流程,也不要都把责任推给管理层。

九、结语:提醒的终点是"不需要提醒"
回到开头那个数字:2140条提醒,4条被真正用上。我不认为这是管理层的问题,也不认为这是工具的问题。它反映的是我们对"提醒"这件事的理解,还停留在"发出去"的层面。
我的核心观点是:提前提醒流程优化的终点,不是让提醒发得更多、更早、更准,而是让管理层在不需要提醒的情况下也能形成稳定的任务节奏感。当你的提前量达标率、无效提醒占比、升级提醒占比都健康时,你会发现管理层开始主动查看任务、主动调配资源、主动反馈状态,那时候提醒就从"推"变成了"衬"。
如果你现在正准备优化团队的提醒流程,我的建议是分三步走:先把当前提醒规则完整盘点一遍(这一步90%的团队都没做扎实),然后按本文的指标框架做一次基线测量,最后从"提醒内容包含决策信息"这个最小改动开始。不要一上来就全面改造,也不要指望一次调整就到位。提醒流程是个持续校准的过程,跑起来、看数据、慢慢调,比一开始设计完美更重要。
常见问题解答(FAQ)
1. 提前提醒的提前量到底该设多久,有没有可参考的判断口径?
我们公司最近在整顿任务提醒流程,领导总说提醒太晚,但真把提前量拉长到三天,他又说信息太早看了也没用。我作为运营负责人特别困惑:提前量到底有没有一套不拍脑袋的定法?
提前量不要按统一天数设,按“决策动作需要占用多少时间”倒推。具体做法是先把任务按影响面和决策链长度分三档:涉及跨部门资源调配的,提前量应覆盖对方排期和审批所需的最长周期;只涉及单点确认的,提前量控制在半天到一天即可。判断依据是任务类型对应的最小决策窗口,而不是领导个人偏好。
落地时给每个任务类型标一个默认提前量,再允许手动上下浮动一档,运行一个月后用提醒响应率校准,响应率长期低于三成的档位说明提前量偏早或偏晚,需要回调。
2. 提前提醒发得越多,管理层真的越容易完成吗?
我负责督办,习惯重要任务提前三天开始,每天发一次提醒,结果领导直接跟我说看着烦。可我又怕减少提醒会漏事。提醒次数和任务完成率之间到底是什么关系,有没有人真的验证过?
不是正相关,多数场景下呈倒U形。提醒的作用是把任务拉回管理层的注意力,但每次提醒都会消耗对方的注意力预算,超过临界点后反而被自动忽略。可执行的做法是同一任务在同一层级只发一次提前提醒,不重复轰炸,确需二次触达时换渠道或换内容角度,比如第一次是文字预警,第二次附上待确认的决策点清单。
判断依据看提醒响应率:如果某类提醒连续两周响应率下滑而任务本身没变,通常就是提醒频次过高,应先降频再观察,而不是继续加量。
3. 提醒触达率和响应率到底怎么区分,考核时该盯哪个?
我们上系统后看板上有触达率和响应率两个数,老板问我优化得怎么样,我盯着触达率觉得挺高,可任务还是拖。这两个指标到底差在哪,考核时应该用哪个做主要抓手?
触达率衡量的是提醒有没有成功送到人,响应率衡量的是人有没有对提醒做出实质动作,两者不能互相替代。触达率的口径是成功送达次数除以应送达次数,适合用来查渠道和发送时机是否失效,比如短信通道被拦截、提醒落在非工作时段。
响应率的口径是产生实质动作的提醒数除以已送达提醒数,实质动作包括确认收到、改期、指派或提交进展,单纯点开不算。考核应主盯响应率,触达率作为保障性下限指标,触达率高而响应率低,说明问题出在提醒内容或时机设计,而不是发送通道。
核心关键词
文章包含AI辅助创作:提前提醒流程与规范:管理层任务提醒流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445349
读者评论
我们公司就是典型的触达率100%、响应率不到1%,管理层每天收到几十条提醒,最后全设成免打扰了。文章说的反向指标很对,我们从来没统计过无效提醒占比,只觉得提醒发得不够。
提前量达标率这个指标挺实用的,比单纯看提前几天科学。不过实际中管理层决策窗口很难标准化,不同高管习惯差异大,落地时可能还得按人配置。
渠道分层那段数据很有说服力,我们以前全走IM群,后来改了工作台卡片,响应确实好了不少。但短信和电话升级提醒要慎用,用多了管理层会直接关机。
文章整体偏方法论,案例如果能再多点具体落地步骤会更好。漏斗图那组数据很真实,说明问题不在发送端,而在提醒内容缺决策信息,这点认同。
