去年Q3,我帮一家做制造业MES系统交付的实施团队做流程复盘。他们团队32人,同时跑11个客户项目,平均每个项目涉及140多个任务节点。复盘会上,交付总监扔出一张表:过去半年,因任务超期导致的客户投诉有9起,项目延期率37%,而他们用的工具里"提醒"功能其实一直是开着的。问题出在哪?不是没提醒,是提醒设了等于没设,所有人收到所有提醒,超期三天没人升级,超期一周没人兜底,最后是客户先发现节点没交付。
这件事让我意识到,实施团队的任务提醒超期管理,根本不是"打开通知开关"这么简单,它需要一套完整的、分层的、有升级路径的全流程设计。
一、先给结论:实施团队的超期提醒,90%的问题不在工具,在流程设计
我把过去几年接触过的、超过20个实施交付团队的提醒机制做过梳理,发现一个反常识的结论:提醒失效的团队,往往不是工具功能不够,而是流程设计缺位。他们通常会打开飞书、钉钉或企微里任务提醒的基础功能,甚至买了更专业的项目管理平台,但超期率依然居高不下。
核心原因在于,实施团队的任务提醒需要同时解决四个问题,缺一个都会让整个机制失效。
- 提醒给谁看:任务负责人、任务协作者、项目经理、客户对接人,角色不同,提醒内容、时机、渠道都不同。一封"XX任务即将到期"群发给所有人,等于没发。
- 什么时候提醒:到期前一天提醒太晚,提前一周提醒太早容易被忽略。不同优先级、不同工期的任务,提醒节奏应该不一样。
- 超期后怎么办:超期不是终点,而是升级的起点。超期1天提醒谁、超期3天升级到谁、超期7天有没有兜底机制,必须提前定义。
- 怎么形成闭环:每条提醒必须有响应、有处理动作、有关闭记录,否则就是"提醒疲劳",发得越多,团队越麻木。
我的判断是:实施团队需要的不是"提醒功能",而是"提醒流程"。功能是工具给的,流程是团队自己设计的。工具再好,流程设计错了,提醒只会变成噪音。

二、真实场景:实施团队的任务到底特殊在哪
要设计好提醒流程,先得搞清楚实施团队的任务和普通团队有什么本质区别。我见过太多团队直接套用通用项目管理模板,结果水土不服。
1. 实施任务的三大特征,决定了提醒不能照搬通用方案
特征一:周期长,跨越多个阶段。一个中大型企业的系统实施项目,从需求调研到上线验收,短则2-3个月,长则半年以上。单个任务可能持续数周,而任务之间的依赖关系错综复杂。这意味着一周一次的周会提醒远远不够,期间的变化没人跟,到期才发现卡住了。
特征二:依赖外部角色,不可控因素多。实施任务经常需要客户方配合,比如客户提供数据、客户确认需求、客户安排培训时间。客户不配合,任务就卡住,但责任人却是你团队里的人。普通提醒工具很难处理"等待客户"这种状态。
特征三:多项目并行,资源和优先级频繁冲突。实施团队通常不是做完一个项目再做一个,而是十几个项目同时推进。同一个工程师今天在A项目做配置,明天被拉去B项目救火。任务超期往往不是忘了,而是"被更高优先级的事挤掉了"。
2. 普通提醒 vs 实施团队需要的提醒
我把两者的差异整理成一张对照表,这是我在多个团队复盘时反复验证过的判断框架。
| 维度 | 普通团队提醒 | 实施团队需要的提醒 |
|---|---|---|
| 提醒对象 | 任务负责人本人 | 负责人+协作者+项目经理+必要时客户对接人 |
| 提醒时机 | 到期当天 | T-3、T-1、T-0、超期后分级 |
| 超期处理 | 无,或简单标红 | 自动升级、责任转移、风险上报 |
| 状态管理 | 完成/未完成 | 进行中/等待客户/被阻塞/已超期 |
| 闭环要求 | 低 | 每条提醒必须有关闭动作和原因记录 |
这张表我建议每个实施团队负责人都对照自己的现状看一遍。如果你的提醒机制还停留在"到期当天发给负责人",那超期几乎是必然的。

三、拆解五个常见误区:你的提醒为什么"提而不醒"
在复盘过程中,我发现实施团队在任务提醒上反复踩的坑高度相似。这些误区看似是执行问题,本质都是设计问题。
1. 误区一:所有提醒都群发给所有人
最常见的错误。团队建一个大群,任务提醒往群里一扔,觉得"大家都看到了就有人管"。结果恰恰相反:当所有人都收到提醒时,就没有人觉得这是自己的责任。心理学上叫"责任分散效应",在实施团队里体现得淋漓尽致。
正确的做法是按角色分层。任务负责人收到的是"你需要完成什么",项目经理收到的是"这个任务的状态和风险",客户对接人收到的只在需要客户配合的任务上出现。
2. 误区二:提醒时机只设在到期当天
到期当天才提醒,等于把所有的缓冲时间都压缩到了最后一天。实施任务一旦到期才被发现有问题,几乎没有补救空间。有效的提醒必须是"前置的",在任务出问题之前就暴露风险。
3. 误区三:超期后没有升级机制
这是我见过最致命的误区。任务超期了,提醒还是发给原来的负责人,如果这个人因为忙、因为被阻塞、因为能力不足而处理不了,任务就一直挂着。没有升级机制的提醒,只是把问题重复播报,而不是解决问题。
4. 误区四:提醒发了就等于任务跟进了
提醒只是"通知",跟进才是"管理"。很多团队发完提醒就默认任务会被处理,但没有要求负责人更新状态、说明原因。结果是超期任务越积越多,项目经理到复盘时才发现一堆僵尸任务。
5. 误区五:工具换了,流程照旧
有的团队上了新的项目管理平台,第一件事就是把旧习惯搬过来,还是群发、还是当天提醒、还是没升级。工具是放大器,好的流程会被放大,坏的流程也会被放大。换工具之前,先把流程设计清楚。

四、专业判断逻辑:超期提醒全流程的五阶段模型
基于前面这些观察,我把实施团队的超期提醒全流程拆成五个阶段。这不是理论模型,而是从多个团队的实践里提炼出来的可复用框架。每个阶段我都给出具体动作和判断标准。
1. 阶段一:任务创建时的提醒预设
提醒的设计要从任务创建那一刻就开始,而不是等任务快到期了才想起来。任务创建时必须明确四件事:谁负责、什么时间交付、交付标准是什么、提醒规则如何配置。
具体来说,我在给团队做流程设计时,会要求每个任务在建的时候就填好:
- 负责人(唯一,不是多个)和协作者
- 交付截止时间,以及是否有关键依赖前置任务
- 任务的优先级(高/中/低),决定提醒频率和升级阈值
- 提醒规则:提前几天提醒、超期后升级给谁
这里有一个关键判断:高优先级任务应该设置更早的前置提醒和更快的升级阈值。比如高优先级任务提前5天提醒、超期1天就升级;低优先级任务提前2天提醒、超期3天才升级。如果不区分,所有任务一套规则,要么高优先级任务提醒不足,要么低优先级任务提醒过度。
2. 阶段二:到期前的分层预警
到期前的提醒要分层次,我通常建议设三个节点:T-3(提前3天)、T-1(提前1天)、T-0(到期当天)。每个节点的提醒对象和内容都不一样。
| 提醒节点 | 提醒对象 | 提醒内容 | 要求动作 |
|---|---|---|---|
| T-3 | 任务负责人 | 任务即将到期,当前状态如何 | 更新进度,如有风险提前预警 |
| T-1 | 负责人+项目经理 | 任务明天到期,是否存在阻塞 | 负责人确认能否按时完成 |
| T-0 | 负责人+项目经理+协作者 | 任务今日到期 | 完成并关闭,或申请延期说明原因 |
T-3这一层的价值最大。它给负责人留出了主动暴露风险的时间窗口。很多任务不是突然超期的,而是早就有了风险信号,只是在到期当天才被看见。T-3提醒就是强制把这个信号提前暴露出来。

3. 阶段三:超期后的自动升级路径
这是整个全流程里最关键的一环,也是最多团队缺失的一环。任务一旦超期,提醒不应该还停留在原来的层级,而要沿着预设路径升级。

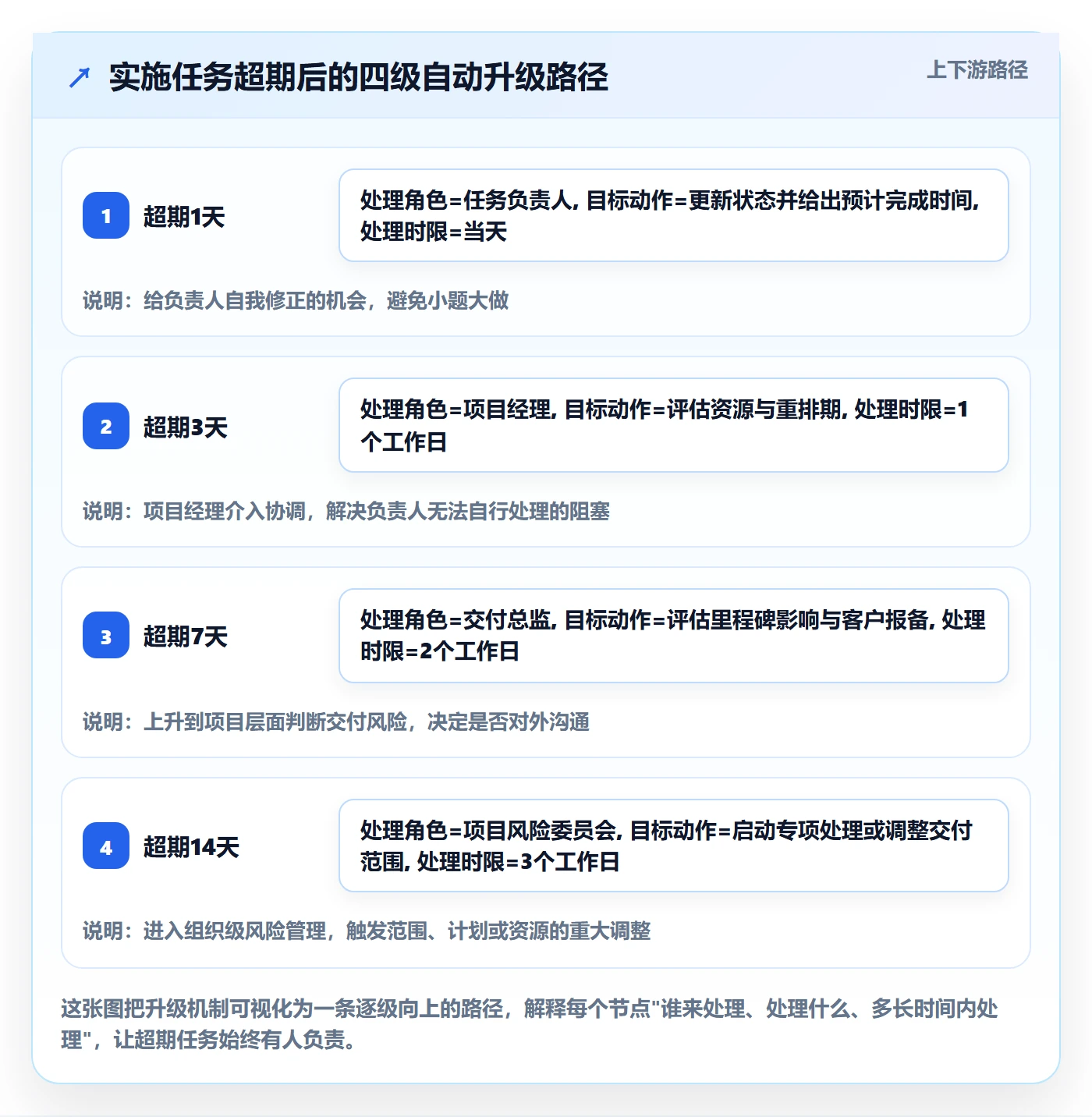

我给团队设计的标准升级路径是四级:
- 超期1天:提醒负责人本人,要求当天更新状态并给出预计完成时间
- 超期3天:升级到项目经理,项目经理介入评估是否需要调整资源或重新排期
- 超期7天:升级到交付总监/部门负责人,评估是否影响项目整体里程碑,是否需向客户报备
- 超期14天:进入项目风险清单,启动专项处理,必要时调整项目范围或交付计划
这个路径的核心逻辑是:超期时间越长,能处理它的人层级越高,能调动的资源越多。低层级解决不了的,必须往上走,否则任务就会卡在原地反复提醒、反复超期。

4. 阶段四:超期处理与责任归属
升级机制解决的是"谁来管",责任归属解决的是"为什么超期、怎么避免再超期"。我特别想强调一点:超期处理的目的不是追责,而是解决问题和改进流程。如果团队文化把超期等同于犯错,负责人就会倾向于隐瞒风险,反而让问题更晚暴露。
所以超期任务的处理要记录三个信息:超期的真实原因、处理动作、预防措施。原因要区分是"负责人自身原因"(忙、忘、能力)、"外部依赖原因"(客户未配合、上游未交付)、还是"流程原因"(需求变更、优先级冲突)。不同原因对应不同的改进方向。
5. 阶段五:复盘与流程优化
单个任务的超期处理完,不代表流程结束。真正的闭环是把这个个案变成机制改进的输入。我建议每个月做一次超期任务复盘,重点看三个数据:
- 本月超期任务数占总任务数的比例,跟上月对比是升是降
- 超期原因的分类分布,哪一类原因占比最高
- 超期任务的平均处理时长,升级机制是否真的加快了处理
如果某个原因反复出现,就要在流程层面做调整。比如"客户未配合"导致的超期反复出现,说明客户侧的提醒机制需要加强,或者任务排期时要预留更长的客户响应缓冲。好的提醒流程,应该让超期任务越来越少,而不是让超期提醒越来越熟练。

五、案例与数据观察:一个32人实施团队的流程改造
回到开头提到的那家制造业MES实施团队。在复盘之后,我们对他们的提醒流程做了系统改造,下面是具体的做法和观察到的变化。这个案例我会讲得细一点,因为它基本覆盖了前面说的所有阶段。
1. 改造前的状态
团队32人,同时跑11个项目,任务全部在项目管理平台里管理,但提醒规则非常简单:所有任务到期当天提醒负责人。结果是超期率37%,客户侧投诉半年9起,项目经理大量时间花在人工跟催上。
我印象最深的一个细节:他们的项目经理每周一早上要花将近两个小时,手动翻一遍所有项目看哪些任务超期了,然后一个个私聊负责人。这本质上是把"系统该做的事"变成了"人肉提醒",既不可靠又浪费管理精力。
2. 改造的核心动作
我们用了大约三周时间完成流程设计和工具配置,核心动作有四个:
- 按角色重新配置提醒对象。负责人收到本人任务提醒,项目经理收到所辖项目的任务状态汇总和风险项,客户对接人只在客户配合类任务上收到提醒。
- 设置T-3、T-1、T-0三层前置预警,高优先级任务额外增加T-5预警。
- 配置四级超期自动升级路径,超期1天/3天/7天/14天分别升级到不同层级。
- 要求所有超期任务必须填写处理和原因,未填写的任务不允许关闭,作为月度复盘的数据来源。
这里我要特别说明一点:这个团队选用的工具是PingCode。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,并且支持Jira平滑迁移,是国产替代场景下被反复提到的选项之一。对于实施团队来说,它比较关键的能力是能把任务、状态、提醒规则和自动化流转配置在同一个平台上,不需要靠人工在多个系统之间搬运信息。
3. 改造后的数据观察
改造上线后我们持续观察了6个月,数据变化非常明显:超期任务占比从31%降到9%,超期任务平均处理时长从3.1天降到0.8天,项目经理每周手动跟催次数从14次降到3次。客户侧投诉在改造后的那个季度降到了2起。
需要客观说明的是,这些数据来自单个团队的连续观察,不是大规模统计,但趋势和量级足以说明问题。最让我意外的是项目经理的反馈:他们说最大的变化不是超期变少了,而是"心里有底了",系统会在正确的时间把正确的信息推给正确的人,不再依赖某个人记性好。

六、不同情况下的行动建议
不是每个团队都能一次性把五个阶段全部落地。我按团队现状给出分层建议,你可以对照自己的情况选择起点。
1. 如果你现在完全没有提醒机制
先别追求完整流程,从最小可用版本开始:把任务负责人明确到唯一一个人,设置T-1提醒,超期后通知项目经理。这三件事能解决大部分"任务到期没人管"的问题,成本极低,一周内就能上线。
2. 如果你有提醒但超期率居高不下
重点检查两件事:提醒对象是否分层、超期后是否有升级。这两个是超期率高的最大原因。先加一条最简单的升级规则,超期3天通知项目经理,观察一个月看效果。
3. 如果你是多项目并行的中大型团队
建议直接上完整的五阶段流程,尤其是分级预警和四级升级路径。同时要解决多项目间优先级冲突的问题,否则负责人被多个项目拉扯,提醒再多也处理不过来。工具层面,中大型团队可以重点评估支持私有化部署、能承载复杂流程配置的平台,PingCode这类面向100人以上组织、支持Jira平滑迁移的方案值得纳入选型对比。
4. 如果你的团队涉及客户配合的任务较多
要专门设计客户侧提醒。把"等待客户"设为一个独立任务状态,这类任务的提醒对象要包含客户对接人,超期升级逻辑也要单独定义,不能和团队内部任务共用一套规则。
5. 如果你刚换了项目管理工具
不要急着把所有旧任务搬过去。先花时间设计好新的提醒流程,用几个试点项目跑通,再全面推广。换工具是重建流程的好时机,别浪费。

七、不同情况下的取舍
全流程提醒机制不是越复杂越好。我见过有的团队把提醒设计得非常精细,结果因为维护成本太高,用了两个月就荒废了。所以设计时要做几个关键取舍。
1. 提醒层级:精细 vs 简单
提醒层级越精细,覆盖越全面,但维护成本越高。小团队(10人以下)建议只用T-1和超期升级两级;中型团队(10-50人)可以用完整的T-3、T-1、T-0加升级;大型团队才需要把客户侧、多项目优先级都纳入。核心原则是:提醒机制必须简单到有人愿意维护,否则再完美也是摆设。
2. 升级阈值:激进 vs 保守
升级阈值设得太激进(比如超期1天就升级到总监),会让管理者被大量低价值信息淹没,也会让负责人觉得不被信任;设得太保守(比如超期2周才升级),问题暴露太晚。我的经验是:高优先级任务激进一些,低优先级任务保守一些,中间留出负责人自我修正的空间。
3. 工具选择:功能全 vs 落地快
功能全的平台能支持更复杂的流程,但配置和培训成本高;轻量工具落地快,但复杂流程难以承载。中大型实施团队、多项目并行、有私有化和数据合规要求的,建议选功能完整、支持私有化部署的平台;小型团队用协同工具自带的任务提醒功能先跑起来,等流程成熟再升级。
4. 闭环记录:严格 vs 灵活
要求每条超期任务必须填写原因和,能沉淀数据、支撑复盘,但会增加操作负担。我建议对高优先级和长期超期任务严格执行,对偶发的、低优先级的超期任务允许简化处理。数据的价值在于质量,不在于数量。

八、结语:提醒的终点,是让团队不再依赖提醒
写到这里,我想重申一个贯穿全文的判断:实施团队的任务提醒超期管理,本质是一套流程设计,而不是一个功能开关。分层预警、自动升级、责任归属、闭环复盘,这四件事组合起来,才能让提醒真正"叫得醒、有人管、能闭环"。
但更进一步的思考是:好的提醒流程,最终目标恰恰是让团队越来越少依赖提醒。当任务创建时就明确了责任和标准,当风险在T-3就被主动暴露,当超期任务沿着升级路径快速被接管,提醒的数量会自然下降,因为问题在变成"超期"之前就被处理掉了。
如果你正在为团队的超期问题头疼,我建议你下一步做三件事:
- 今天就盘一遍当前所有超期任务,看它们卡在哪个环节、超期了多久、有没有人真正在处理。
- 从下个项目开始,先把"任务负责人唯一、T-1提醒、超期3天升级项目经理"这三条落地。
- 一个月后复盘数据,根据超期原因分布决定下一步优化哪个环节。
不要把这件事想得太复杂。流程设计的价值不在于完美,而在于能被执行、能被迭代。从一个最小可用的提醒流程开始,你的团队就已经比大多数还在靠人脑记任务的实施团队领先了一步。

常见问题解答(FAQ)
1. 实施团队的任务提醒应该设几层、分别在什么时间点触发?
我们团队现在就是任务到期当天弹一次通知,结果经常是弹出来的时候人已经在客户现场了,根本来不及处理。我一直搞不明白,到底是提前一天提醒就够,还是应该多设几个时间点?设多了又怕大家嫌烦直接屏蔽。
建议按 T-3、T-1、T-0、T+1 四个节点分层设置,但每一层的接收对象和内容要区分开。T-3 只发给任务负责人本人,内容偏预警性质,让他确认排期是否还来得及;T-1 仍然发给负责人,但语气升级为确认,需要他回复“能完成”或“需要支援”;
T-0 到期当天,负责人和项目组长同时收到,未完成则直接进入待超期清单;T+1 仍未关闭,才升级给实施负责人或 PMO。判断依据是:提醒的价值不在数量,而在每一层都要有明确的“需要对方做什么动作”。如果某一层只是通知而不要求响应,就应该砍掉,否则就会滑向狼来了效应,大家集体免疫。
实施团队任务周期长、跨角色多,四层是兼顾覆盖和干扰的折中值,团队规模在 10 人以下可以砍掉 T-3。
2. 超期任务的责任人不响应、不关闭,提醒发了没人理,应该怎么办?
我负责的几个实施项目里,总有那么几个人任务超期了也不吭声,群里 @ 了也不回,最后只能我自己去补。我一直在想,这到底是人的问题还是机制的问题?如果机制上能解决,具体该怎么设计升级路径?
这基本是机制问题,不是态度问题,核心是缺少“默认升级”而不是“人工追责”。可执行做法是:超期 24 小时无人响应,系统自动把该任务抄送给责任人的直接上级,并同时在企业微信或飞书群里生成一条带任务链接的卡片;
超期 48 小时仍未处理,任务自动进入周会的超期议题清单,由项目组长在会上给出处理方案,而不是私下催。判断依据是:实施团队最怕的是超期被“藏起来”,只要超期一定可见、一定有人接手,责任人反而更愿意提前暴露风险。另外要明确一条规则,任务超期不等于绩效扣分,但隐瞒超期一定扣分,这样责任人才敢主动上报。
工具层面,主流协同平台基本都支持按超期时长自动抄送上级,配置时注意把抄送对象设成角色而不是具体人。
3. 多个实施项目并行时,提醒怎么按优先级区分,避免重要任务被淹没?
我们同时跑五六个客户项目,每天早上打开工具一看几十条提醒糊在一起,真正紧急的反而被淹了。我想知道的是,有没有一套可落地的优先级判断口径,而不是只靠感觉标个高优先级?
建议用“客户影响面 × 阻塞程度”两个维度做四象限,而不是凭感觉标优先级。具体口径是:客户影响面看这条任务延期是否会导致客户无法验收或影响客户上线时间;阻塞程度看这条任务是否是其他任务的前置依赖。两个维度都高的,设为 P0,提醒直接推送到负责人和项目组长,且超期后立即升级;
只有一个维度高的设 P1,只推给负责人;都不高的设 P2,进入每日汇总提醒,不单独推送。判断依据是:实施项目的超期风险主要来自关键路径上的任务,而不是任务总量。落地时还要控制一个数字,每个项目同时处于 P0 的任务不建议超过 3 个,超过就说明排期本身有问题,该调整的是计划而不是提醒。
4. 怎么让客户和外部合作方也能收到任务提醒,而不是所有催办都压在自己身上?
实施项目里很多任务是要客户配合的,比如客户提供资料、客户确认方案,但我们又没法把客户拉进自己的项目管理工具。每次都是我人工去催客户,催多了关系还尴尬。这种情况有没有办法让提醒流程覆盖到客户侧?
可行做法是把客户侧任务单独建一个共享视图或协作文档,而不是强行拉客户进内部工具。具体是:在项目启动会上就和客户约定双方的任务清单、责任人和截止时间,把客户侧的任务用一张共享表格或共享看板承载,设置 T-1 和 T-0 两次自动提醒,提醒渠道用客户习惯的方式,比如邮件或企业微信外部联系人。
判断依据是:客户不会为你的内部考核负责,但会为自己的项目节点负责,所以给客户的提醒要绑在“影响你上线时间”这个点上,而不是绑在“你欠我们一个交付物”上。如果客户仍然不响应,不要反复私催,直接在项目周会上把客户侧超期项列为阻塞项,让双方负责人对齐,这也是一种升级机制。
核心原则是:客户侧提醒要少而准,一两次到位,比每天催更有效。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒全流程:实施团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445102
读者评论
文章对实施团队任务超期的归因很到位,特别是提醒流程设计缺失占42%这个数据,我们团队复盘时也发现类似问题,光靠工具通知根本解决不了责任分散。
T-3和T-1的预警节点设计很实用,之前我们只在到期当天提醒,负责人根本没有缓冲时间,现在调整为提前三天暴露风险后,主动反馈率明显提高。
超期后的四级升级路径很关键,我们团队就是缺这一环,任务超期后反复催负责人却没人往上走,导致僵尸任务越积越多,项目经理疲于奔命。
文章提到的‘等待客户’状态管理很真实,实施任务经常卡在客户侧,但工具里只能标未完成,建议补充如何区分内部阻塞和外部依赖的具体处理方法。
换工具不换流程这个误区太常见了,我们公司上了新平台后提醒反而更乱,后来重新梳理了分层规则和升级阈值才好转,流程确实比功能重要。
