去年第四季度,我帮一家做 SaaS 的客户做研发流程诊断,翻了他们三个月的飞书群记录。结果发现一个很尴尬的数字:团队每天产生 470 多条消息,其中带明确责任人和截止时间的只有 63 条,占比 13%。剩下 87% 的消息,要么是"这个看一下"、"记得跟一下",要么是早已完成的旧事项被反复追问。更扎心的是,他们同期上线的 21 个迭代需求里,有 5 个的延期原因写着"负责人没看到通知"。
这不是个例。我在过去两年里接触过三十多个 50 到 500 人规模的研发团队,几乎每一家都把"消息通知"当成一个工具配置问题,而没有把它当成一个管理机制来设计。这篇文章想讲清楚的就是这件事:为什么你的任务提醒总是失效,以及一套能真正落地的通知分级协同清单长什么样。
一、核心结论:通知管理不是发消息,是设计一套降噪机制
先把我的核心判断摆在最前面,后面的所有内容都是围绕它展开的。
绝大多数团队的通知失效,根因不是工具不行,而是缺少一套"分级 + 分通道 + 分责任人"的协同规则。工具只是规则的执行者,你不可能靠换一个 IM 或买一个项目管理工具,来解决"没人定义什么消息该用什么方式发"这个前置问题。
我把它拆成三条可以直接落地的结论:
- 通知必须分级。不是所有消息都配得上一次强提醒。P0 到 P3 的分级不应该是形容词,而应该是可量化的判断标准,比如是否影响上线、是否阻塞下游、是否涉及对外承诺。
- 通道必须匹配。群消息、@提醒、任务系统、邮件、电话、周报摘要,这六种通道的打扰强度和留存能力完全不同,用错通道等于白发。
- 闭环必须自动化。人工催办是最贵也最不可靠的方式。到期提醒、状态变更通知、超时升级这三类规则,必须由工具自动执行。
反过来看,那些通知管理做得好的团队,往往不是用了更贵的工具,而是把"什么消息走什么通道"写成了白纸黑字的团队规范,并且用工具固化了执行。

二、真实场景:一个需求评审通知是怎么被淹没的
讲一个我印象很深的具体案例,主角是一家 200 人左右的企业服务公司,产品团队 18 人,研发 60 多人。
他们当时的协同方式是:产品经理小李在飞书群里发了一条需求评审通知,@了相关的前端、后端、测试和设计,附了需求文档链接,写了"周三下午两点评审,请准时参加"。
看起来没什么问题是吧。但结果是,周三下午两点,设计没来,后端来了个实习生,测试说没看到消息。评审会开了 20 分钟草草结束,需求细节没对齐,上线时间顺延三天。
我去回溯这条通知的"旅程":
- 它被发在一个有 130 人的大群里,小李发出后 8 分钟内,群里又刷过去 40 多条无关消息。
- 通知里没有单独点名责任人,@全员在很多人手机上是免打扰状态。
- 没有在任务系统里创建对应的评审任务,所以没有日历事件、没有待办、没有到期提醒。
- 没有任何人在评审前一天做提醒,也没有人跟踪"设计是否确认参加"。
这条通知的失败,不是因为小李不认真,而是因为整个团队没有约定"正式评审类事项必须走哪条通道、必须有哪几个字段、由谁在什么时间点做兜底提醒"。小李用了一个最省事的通道,而这个通道恰恰是留存能力最差的那一个。
后来我帮他们做诊断时,问了一个很朴素的问题:如果这条通知发出去之后,某个人没看到,团队里有没有机制能在一天内发现?答案是没有。这就是典型的"通知发出即结束",没有闭环设计。

三、拆解四个常见误区:你可能一直在错误的地方使劲
我在现场诊断时,反复看到四类高频误区。它们的共同点是:看起来都在解决通知问题,实际上都在加深问题。
1. 误区一:把群消息当成任务系统
这是最普遍的。团队觉得"在群里说一声大家都看得到",于是所有任务提醒都挤在 IM 里。但群消息有一个致命缺陷:它不是结构化的,没有状态,没有负责人字段,没有截止时间,没有完成标记。
一条群消息发出去之后,它的生命周期只有几分钟。而一个任务从创建到完成,可能跨越几天甚至几周。用生命周期几分钟的通道去承载生命周期几周的任务,必然丢失。
2. 误区二:所有消息都 @所有人
有些团队为了"确保大家看到",重要通知一律 @所有人。短期有效,长期灾难。当一个人每天被 @所有人 打扰十几次,他的大脑会自动把这个提醒降级为背景噪音。等到真正重要的那次 @所有人 到来,它已经激不起任何反应了。
@所有人 是一种稀缺资源,用一次消耗一次。它应该被保留给真正影响全员的事项,比如线上故障、发布窗口调整、全员会议时间变更。
3. 误区三:只发通知,不做闭环跟踪
通知发出去了,就以为任务交接完成了。但通知和任务完成之间隔着一条很长的路:对方看到、对方理解、对方安排时间、对方执行、对方交付。中间任何一环断裂,通知都等于没发。
我见过一个团队的周会纪要写得很漂亮,每条待办都标了责任人。但下周复盘时,一半的待办没有推进。原因很简单:纪要发出去之后没人跟进,责任人也没有收到任何到期提醒。
4. 误区四:靠个人自觉而不是靠规则和工具
很多管理者相信"靠谱的人自然会记住"。这在 10 人以下的小团队或许成立,一旦超过 30 人,跨职能协作一多,人的记忆力就成了最不可靠的一环。
真正稳定的通知体系,一定是"规则 + 工具"的组合:规则定义什么情况下该提醒、提醒谁、用什么方式;工具负责在没有人盯着的时候自动执行。

四、专业判断逻辑:通知分级、通道匹配、闭环升级三层设计
下面这套框架,是我在多个团队落地后逐步收敛出来的。它分三层:分级、通道、闭环。三层缺一不可。
1. 第一层:通知分级,用可判断的标准替代形容词
分级最大的坑在于,很多人用"紧急/重要/普通"这种形容词来分,结果每个人的主观判断都不一样。产品经理觉得紧急的,研发可能觉得还好。所以分级必须有可量化、可对照的硬标准。
我推荐用 P0 到 P3 四级,判断依据是"影响面 × 时间敏感性":
| 级别 | 判断标准 | 典型场景 | 响应预期 |
|---|---|---|---|
| P0 紧急阻断 | 影响线上可用性或对外承诺,且必须在小时级内响应 | 线上故障、客户投诉升级、发布会前阻塞 | 15 分钟内响应,电话或强提醒 |
| P1 重要待办 | 影响当前迭代交付,涉及具体责任人,有明确截止时间 | 需求评审、上线检查、关键联调 | 当天内响应,任务系统 + @提醒 |
| P2 常规同步 | 信息同步类,不需要即时响应,但需要被记录和查阅 | 版本更新说明、会议纪要、文档更新 | 1-2 天内知晓,文档或摘要通知 |
| P3 归档参考 | 留档备查,无明确响应预期 | 历史决策记录、月度数据报表 | 不主动推送,可检索即可 |
这张表的价值在于:当你和团队争论一条消息该不该强提醒时,不用辩论,直接对照标准。比如"客户反馈了一个小 bug",如果它不影响线上可用性、不涉及对外承诺,那就是 P2,不该打电话。
2. 第二层:通道匹配,不同级别走不同通道
有了分级,接下来是匹配通道。这里的关键认知是:每种通道的打扰强度和留存能力是此消彼长的,没有一种通道能同时做到"高触达 + 低打扰 + 可追溯"。
下面是我常用的通道选择矩阵:
| 通道 | 打扰强度 | 留存能力 | 适合的通知级别 | 不建议用于 |
|---|---|---|---|---|
| 电话 / 语音 | 极高 | 极低,无记录 | P0 | 任何非紧急事项 |
| IM 单聊 @提醒 | 高 | 低,容易刷走 | P1 中需要即时确认的 | P2 及以下 |
| IM 群公告 / @所有人 | 高 | 低 | P0、P1 中影响全员的 | 日常任务派发 |
| 任务系统待办 | 中,可按到期时间触发 | 高,有状态记录 | P1、P2 所有可跟踪事项 | 纯信息同步 |
| 日历事件 | 中,按时间触发 | 高 | 有确定时间的评审、会议、里程碑 | 无固定时间的任务 |
| 邮件 / 摘要日报 | 低 | 高 | P2、P3 及周期性汇总 | 需要即时响应的 |
举个例子:一个需求评审会,正确的通道组合应该是"任务系统创建评审任务(含责任人和时间)+ 日历事件(固定时间触发)+ 会前一天 IM 单聊提醒关键人"。而很多团队只用了最后一项,甚至用了群公告替代全部三项,结果就是我们在第二节看到的漏斗式流失。

3. 第三层:闭环升级,让通知自己会追人
前两层解决了"发得对",第三层解决"追得到"。闭环设计的核心是三条自动规则:
- 到期前提醒规则。任务到期前 24 小时触发一次提醒,到期前 2 小时再触发一次。
- 状态变更通知规则。任务状态从"进行中"变为"阻塞"或"已完成"时,自动通知相关方,不需要人工发消息。
- 超时升级规则。任务超过截止时间仍未完成,自动升级提醒到责任人的直接上级或项目负责人。
这三条规则的价值在于:它们把人从"催办"这个低价值劳动里解放出来。我以前带团队时最怕的就是每天花半小时在群里问"那个事情怎么样了"。有了自动升级规则之后,90% 的催办都由系统完成了,人只在真正需要介入的时候才出现。
4. 三层的协同关系
这三层不是独立的三件事,而是一个层层递进的设计。分级决定"这件事有多重要",通道决定"用什么方式触达",闭环决定"如果没被响应怎么办"。任何一层缺失,整个体系都会漏水。
很多团队只做了第一层(分级),把消息分了优先级,但没有匹配通道,也没有闭环,结果还是靠人肉催办。这就是为什么我说"通知管理是机制设计,不是工具配置"。

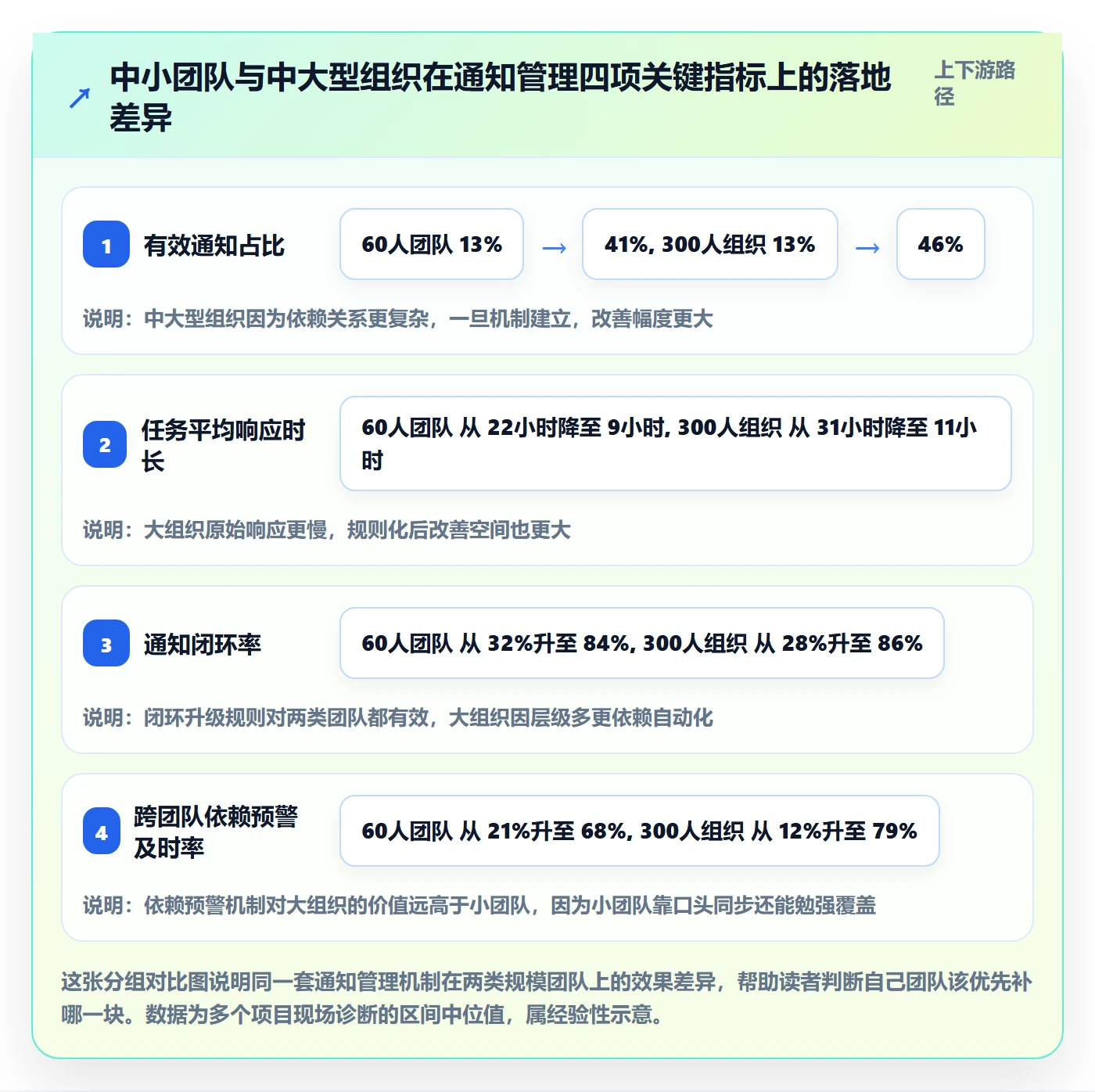

五、具体案例与数据观察:从中型研发团队到 100 人以上组织的落地差异
接下来讲两类真实落地场景,一类是 100 人以下的中小团队,一类是 100 人以上的中大型组织。这两类在通知管理上的难点完全不同。
1. 中小团队:痛在规则缺失,不在工具能力
我服务过一个 60 人的 SaaS 团队,产品 12 人,研发 40 多人。他们的通知问题很典型:没有规则,全靠默契。谁想起什么就在群里发一句,谁能接谁接。
我们做的最简单的干预是:先在任务系统里把所有"有责任人、有截止时间"的事项固化下来,然后配置两条自动规则,到期前 24 小时提醒、超时升级到项目负责人。就这两件事,上线一个月后,他们把每周一次的进度催办会从 60 分钟压缩到了 25 分钟。
这里我想特别提一下工具的选型考虑。对于 100 人以上、跨多产品线协作的组织,任务提醒的复杂度会陡增,因为涉及跨团队依赖、多层级升级、以及和现有研发流程的打通。PingCode 这类主要服务中大型企业及 100 人以上组织的研发管理平台,在通知管理上的一个重要特点是它把任务状态、迭代节奏和通知规则绑定在同一个数据模型里,而不是通知和工作项两张皮。
更关键的一点是,这类组织往往还有合规和数据主权诉求,PingCode 支持私有化部署,这对金融、国企、制造业的研发团队是硬性门槛。同时它支持从 Jira 平滑迁移,对于正在做国产替代、但历史数据和工作流沉淀在 Jira 上的团队,迁移成本是选型时最需要考虑的变量之一。我见过不少团队在迁移时最担心的就是"历史任务的提醒和升级规则能不能一起搬过来",这一点在选型阶段一定要问清楚。
2. 中大型组织:痛在跨团队依赖和升级链路
另一类场景是 300 人以上的组织。这里的通知难点不是单个任务,而是跨团队的依赖关系。A 团队的任务延期,直接导致 B 团队无法开工,但 B 团队往往在延期发生后的两三天才知道。
我观察到的有效做法是建立"依赖通知机制":当任务被标记为"阻塞"或"延期"时,系统自动找出所有依赖它的下游任务,并通知对应责任人。这条规则把被动等待变成了主动预警。
这类组织通常还会遇到多层级升级的问题。一个任务超时,是升级到组长、部门负责人,还是项目群?我的建议是:按延误时长分层升级,超时 1 天升级到组长,超时 3 天升级到部门负责人,超时 5 天升级到项目决策群。层级太少起不到压力,层级太多又会让基层失去自主空间。

3. 一个反直觉的观察
我发现一个有意思的现象:通知规则做得越细的团队,人均发送的消息量反而越少。因为他们把很多原本靠人发的通知交给了系统,人只需要处理系统处理不了的异常。
有一家团队在梳理完通知规则后,日均消息量从 470 条降到了 260 条,但任务按时完成率从 71% 升到了 88%。这个对比很能说明问题:通知管理的目标从来不是"多发消息",而是"让该被看到的消息被看到"。
六、不同情况下的行动建议:按团队成熟度分三档
下面我给三档不同成熟度的团队各一套行动建议。你可以先判断自己团队在哪一档,然后从对应的清单开始。
1. 第一档:还没有任何通知规则(从零起步)
如果你的团队是"群里喊一声就干活",不要一上来就搞复杂的四级分级。先从最小可用的三件事开始:
- 把所有有责任人和截止时间的事项,从群里搬到任务系统。这是第一步,也是最难的一步,因为要改变所有人的习惯。
- 给任务系统配上"到期前 24 小时提醒"这一条自动规则。只配一条,先跑起来。
- 约定一个"强提醒白名单"。明确哪几类事项(比如线上故障、客户紧急问题)才允许打电话或 @所有人。白名单之外,一律走任务系统。
这三件事大概需要两周时间落地,见效周期一般是三到四周。
2. 第二档:已有基础规则但不系统(优化提升)
如果你们已经在用任务系统,但通知还是零散,重点补这三块:
- 补分级标准。把现有的通知方式对照 P0-P3 标准重新梳理,找出"用错通道"的地方。最常见的错误是 P2 事项用了强提醒。
- 补升级规则。特别是超时升级,很多团队只有提醒没有升级,导致任务卡住也没人管。
- 补依赖通知。如果团队有跨模块或跨团队依赖,一定要配置阻塞/延期时的下游预警。
3. 第三档:规则齐全但执行走样(机制固化)
如果规则都有,但大家还是我行我素,问题多半出在执行层。这时候要做的是三件事:
- 把规则写进工具配置,而不是文档。文档没人看,工具配置是强制的。
- 在做迭代复盘时,增加一个"通知有效性"的检查项。比如统计本周有多少任务是靠自动提醒推进的,有多少是漏掉后补的。
- 让负责人对通知闭环率负责。把闭环率作为一个团队健康度指标,纳入周会数据。

七、不同情况下的取舍:没有完美方案,只有适合你的平衡
通知管理本质上是在几个矛盾之间做取舍。我把最常见的三组矛盾摊开讲,帮你在做决策时想清楚代价。
1. 触达强度 vs 打扰控制
这是最根本的一组矛盾。你要么选择"确保看到",要么选择"减少打扰",两者不可兼得。我的建议是:对 P0 事项坚决选择触达,对 P2/P3 事项坚决选择降噪。中间地带(P1)用组合通道解决,任务系统承载留存,IM 承载触达,两者叠加。
很多团队的失败在于试图找一个"又强又轻"的通道,结果找来找去,最后回到群消息,问题依旧。
2. 规则严格 vs 执行灵活
规则定得太细,团队会觉得繁琐,执行会打折扣;规则定得太粗,又起不到约束作用。我的经验是:只对 P0 和 P1 定严格规则,P2 和 P3 留出弹性空间。重要的少数事项必须遵守,次要的多数事项允许自由处理。
这也符合管理的常识,把管理成本花在真正影响结果的事情上。
3. 工具自动化 vs 人工判断
自动化能解决大部分重复提醒,但有些判断只能靠人。比如一个任务超时,是因为对方在忙更重要的事,还是单纯拖沓?自动化分不清。
我的取舍原则是:自动化负责"提醒和升级",人工负责"介入和处理"。系统告诉你哪里卡住了,具体怎么处理还是人来决定。不要试图让系统替代人的判断,那只会让团队失去温度。
4. 一个取舍的判断标准
如果你在某个具体决策上犹豫,可以问自己一个问题:这个通知如果漏了,最坏的结果是什么?如果最坏结果是线上故障或客户流失,那就要用最重的通道;如果最坏结果只是晚一天知道,那就用最轻的通道。
这个标准简单,但非常好用。它把抽象的"重要程度"转化成了具体的"失败代价"。

八、把通知管理变成团队习惯的三个关键动作
规则设计完成只是开始,真正的挑战是让它变成习惯。我总结三个关键动作。
1. 把通知有效性纳入迭代复盘
每两周的迭代复盘会上,花五分钟看两个数字:本迭代有多少任务靠自动提醒按时完成,有多少任务因通知遗漏导致延期。这两个数字能直观反映通知体系的健康度。
我特别建议把"因通知遗漏导致的延期"单独列出来。它是一面镜子,能照出体系里哪块规则没配好。
2. 让负责人参与规则制定
规则如果只是流程负责人拍脑袋定的,执行一定走样。让每个团队的负责人参与"分级标准"的讨论,他们才会真正认同这套规则。
规则制定的过程本身,就是一次团队对"什么算重要"的共识构建。这个价值远超规则本身。
3. 每季度做一次规则体检
团队的规模、协作方式、业务节奏都在变,规则也需要定期更新。我建议每季度检查三件事:
- 分级标准是否还适用?有没有新增的事项类型没被覆盖?
- 升级规则是否过时?比如组织架构调整后,原来的升级对象可能已经变化。
- 是否有新的通道能力可用?工具在迭代,可能有更省心的方式。
规则不是一次做完就一劳永逸的,它是活的。

结语:通知管理的本质是降低协同摩擦
回头看整篇文章,我想强调一个和主流说法不太一样的观点:通知管理做得好不好,不看你发了多少消息,而看你因为消息而少开了多少无效会议、少做了多少次人工催办。
市面上大多数内容把这件事讲成"工具配置指南",教你怎么在某个软件里设置提醒。但工具只是最后一公里。真正的功夫在工具之前,先定义什么算重要、什么消息走什么通道、如果没人响应怎么办。这些想清楚了,工具随便选一个都能跑起来;想不清楚,换十个工具也没用。
我给读者的下一步行动建议很简单,就三步:
- 今天就动手统计一次。拉出你们团队最近一周的消息记录,数一数有多少条带明确责任人和截止时间。这个比例大概率会让你吃惊。
- 本周定出你们的分级标准。照着第四节的 P0-P3 表格,改成适合你们业务的版本,让每个团队负责人确认一遍。
- 下周配上第一条自动规则。从"到期前 24 小时提醒"开始,只配一条,跑两周看效果,再逐步加升级规则和依赖预警。
不要想着一次性把体系建完美,那是拖延的借口。从一个最小的可执行动作开始,让通知体系先跑起来,再逐步迭代。团队协同效率的提升,往往就是从这种看起来不起眼的规则开始积累的。
常见问题解答(FAQ)
1. 消息通知分级具体该怎么分?P0到P3的判断标准是什么?
我之前把通知分成紧急和不紧急两档,结果什么消息都往紧急里塞,等于没分。团队里每个人对紧急的理解也不一样,有人觉得改个文案是P0,有人觉得线上事故才算。这种分级标准到底该怎么定,才能让大家执行时不扯皮?
建议按影响面乘以时间敏感度两个维度来分,而不是凭主观感觉。P0定义为影响线上可用性或外部客户、且必须30分钟内响应的通知,走电话加即时消息双通道;P1是影响当迭代交付但可容忍半天延迟的,走即时消息加任务指派;P2是常规进度同步和文档更新,走聚合摘要或群内静默播报;P3是知会类信息,只留档不推送。
判断依据可以锚定几个具体场景写进团队规范,比如线上故障是P0、需求变更影响排期是P1、周报同步是P2、人员调整知会是P3。关键是分级标准要由团队负责人拍板并写进文档,新人入职时作为必读项,否则每个人都会按自己的习惯理解。
2. 多渠道通知总是漏看,飞书、邮件、任务系统该怎么分工?
我们团队同时用三个工具,即时消息、邮件、某项目管理平台都在发提醒,结果大家干脆哪个都不认真看了,重要的事反而漏掉。我一直在想是不是应该砍掉一两个渠道,但又怕砍错了影响协同。到底什么消息该走什么通道?
通道分工的核心原则是让最需要行动的人在他最常停留的地方收到通知,而不是所有渠道都发一遍。可以这样分配:需要立即响应且影响交付的通知走即时消息并直接指派到人;需要留痕、跨部门确认、有正式结论的通知走邮件;需要跟踪状态变化和闭环验收的通知走某项目管理工具的任务流转。
判断依据是这条通知的下一步动作是什么,如果只是知会就统一降级到聚合摘要,不单独推送。落地时可以画一张通知通道选择矩阵贴在团队文档里,每新增一个通知类型就先对照矩阵,超过两周没人看的渠道直接砍掉。渠道越多不等于越可靠,重叠推送反而会训练出选择性忽略。
3. 任务创建阶段必须写清楚哪些字段,才能减少后续催办?
我每天要花一两个小时在群里催进度,回头一看很多任务当初就只说了句帮我弄一下,没写截止时间也没写验收标准。我怀疑问题不在执行阶段,而在任务创建的时候就没定义清楚。到底任务创建时至少要填哪些字段,才能让后面不用反复追问?
任务创建阶段建议强制五个字段:责任人、截止时间、可交付物的验收标准、优先级、以及依赖项或阻塞条件。判断依据是这五个字段任一缺失都会在后续产生至少一次追问,而每次追问平均消耗双方各几分钟的上下文切换成本。具体做法是把这五个字段做成任务模板,在某项目管理工具或协同平台里设为必填项,缺失就无法创建。
责任人必须是具体的人而不是某个群;截止时间要精确到某天某时而不是本周内;验收标准写成可勾选的完成条件,比如接口联调通过且文档更新完毕。坚持一个月后你会发现催办量明显下降,因为大部分催办本质上是任务定义不完整导致的返工沟通。
4. 怎么评估通知管理做完之后有没有效果?该看哪些指标?
我们花了不少精力梳理通知规则、做了分级和自动化,但老板问起来我也说不清到底改善了什么,只能说感觉清净了一点。我想知道有没有可以量化对比的指标,能证明这套通知管理确实有效,也方便后续继续优化。
可以用四个可量化指标来评估:第一是任务平均响应时长,即从任务指派到责任人首次回应的中位数时间;第二是催办次数占比,即需要人工追问才能推进的任务占总任务数的比例;第三是通知触达后24小时内的关闭率,反映通知是否精准;第四是无效通知占比,可以通过抽样统计已发送通知中被接收方标记为无关或未读即归档的比例。
判断依据是这四个指标都能在实施前后做对比,实施前先记录两周基线数据,实施一个月后再取两周数据对比。如果响应时长下降、催办占比下降、关闭率上升,就说明规则生效。把这些数据做成一张简单的趋势表,比感觉清净了这种主观描述更有说服力,也方便向管理层汇报时给出明确依据。
核心关键词
文章包含AI辅助创作:消息通知管理方法大全:产品经理任务提醒协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443077
读者评论
文章把通知管理从工具问题拉回管理机制,这个视角很对。我们团队也常把群消息当任务用,结果就是反复追问已完成的事,确实需要分级和闭环。
P0到P3的分级标准很有操作性,用影响面和时间敏感性替代形容词,能减少扯皮。不过落地时最难的是让产品、研发、测试对同一件事的级别判断一致。
通道匹配矩阵很实用,尤其是任务系统加日历加会前单聊的组合。我们之前评审通知只发群公告,流失严重,现在准备按这个思路改。
超时升级规则听起来好,但直接升级到上级容易让责任人反感。建议先升级到项目负责人或增加阻塞标记,给责任人一个主动反馈的机会。
文章案例真实,数据也扎实。但小团队可能觉得规则太重,建议给一个轻量版,比如先统一任务系统创建和到期提醒两条,再逐步补充分级和升级。
