我带过的一个 7 人产品小组,曾在一个季度里连续漏掉 3 个关键节点:一次是应用商店素材提交晚了一天,导致首发延期;一次是合规文案没在法务截止日前回签,被强制下架整改;还有一次是灰度名单没有提前同步给客服,上线当天客诉电话被打爆。复盘时我发现,这三件事没有一件是"没人提醒",恰恰相反,钉钉群里至少有 4 个人在不同时间点说过"记得搞",但没有一次提醒同时说清了四件事:谁负责、做什么、什么时候前完成、不做会怎样。
这篇文章想讲的,就是怎么把"提前提醒"从一件靠记性、靠嗓门、靠人情的事,改造成一套自带风险控制的任务提醒机制,并给出可以直接套用的模板。
一、先说核心结论:提醒失效,90% 不是态度问题,是机制缺位

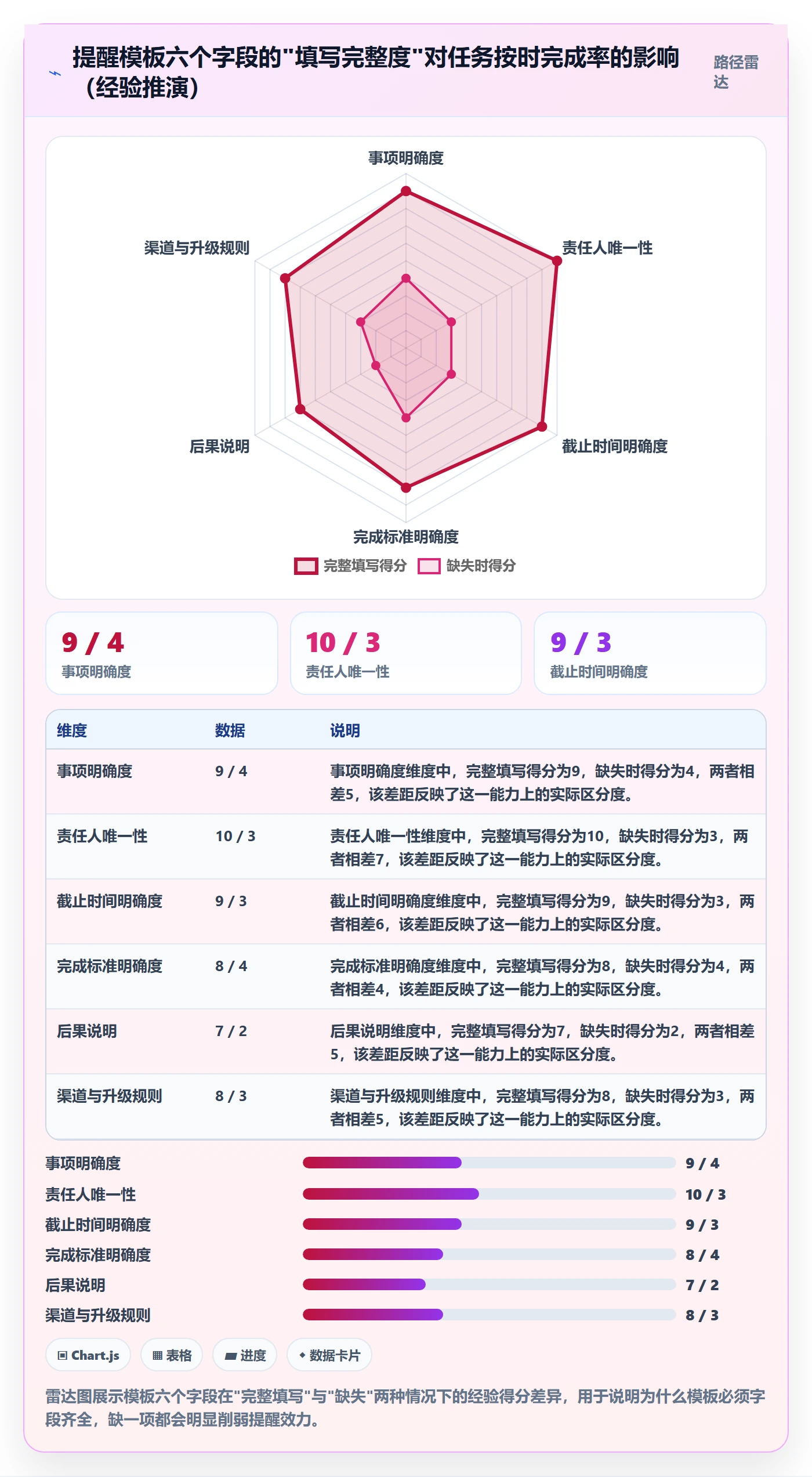

我把过去几年经手和旁观的项目提醒问题做了一次归类,得到一个反直觉的判断:绝大多数提醒失效,根因不在"对方不配合",而在提醒本身缺少可执行结构和可追踪闭环。 一条只有"记得做XX"的提醒,信息量约等于零,因为它没有定义完成标准、时间边界和责任归属。
基于这个判断,我给出的核心结论有四条:
- 提醒的本质是"风险前置",不是"催办"。 催办是事情已经逼近截止时的补救,提前提醒是把风险在它还来得及处理的时候暴露出来。
- 一条合格的提醒必须包含 4 个字段:事项、责任人、时间边界、后果。 缺任何一个,提醒就会退化成"通知",而通知是不需要回应的。
- 提醒需要升级机制。 第一次提醒没回应,就应该有第二次、第三次,并且逐级抬高渠道权重,而不是原地重复发送。
- 提醒机制要工具无关。 机制设计对了,用哪款工具都能跑;机制没设计,换十款工具也救不了。
这四条结论贯穿全文,下面我会拆开讲失效场景、控制方法、模板和自检清单。

二、背景与真实场景:产品经理的提醒困境到底难在哪
1. 产品经理是"提醒密度最高、权限最低"的角色
产品经理日常要协调的角色横跨研发、测试、设计、运营、法务、客服、市场。这意味着一件事:你几乎要对所有节点负责提醒,但你对绝大多数协作方没有考核权。 这是一个天然的权力错配,责任在你,抓手不在你。这个结构决定了,产品经理不能靠"职位权威"推动提醒,只能靠"机制可信度"。
所谓机制可信度,指的是协作方相信:这条提醒背后是有节奏、有追踪、有后果的,不是随口一说。一旦建立起这种可信度,提醒的边际成本会显著下降。
2. 提醒场景高度碎片化,不能用一套打法
我把自己一年内发过的提醒按场景做了归纳,大致分为五类,它们的提前量、渠道、升级策略完全不同:
| 场景类型 | 典型例子 | 建议提前量 | 主渠道 | 升级触发条件 |
|---|---|---|---|---|
| 评审类 | 需求评审、方案评审 | 提前 2-3 天发材料,提前 1 天确认出席 | 项目工具任务 + 日程邀请 | 材料未读或未确认出席 |
| 排期类 | 开发排期确认、联调排期 | 提前 3 天给出排期草案,提前 1 天冻结 | 项目工具 + 群公告 | 到期未回填排期 |
| 跨部门同步类 | 法务回签、客服话术同步 | 提前 5 天发起,提前 2 天确认 | 邮件 + 项目工具 | 提前 2 天未回应 |
| 发布倒计时类 | 版本发布、应用商店提审 | 提前 7 天启动清单,逐日递减提醒 | 项目工具 + 群 + 电话 | 倒计时 3 天有项未完成 |
| 例行类 | 站会、周报、例会 | 固定节奏,无需临时提醒 | 日程自动 | 连续 2 次缺席 |
如果你用同一套提前量和渠道去覆盖这五类场景,结果一定是:评审类提醒得太早被遗忘,发布类提醒得太晚来不及救。

3. 一个真实场景:发布倒计时的连环提醒为什么还是会翻车
上面提到的应用商店素材延期案例,事后我复看聊天记录,发现提醒链条是这样的:发布前 5 天,我在群里发了"记得准备素材";发布前 2 天,运营同事回了个"好的";发布前 1 天,我问"素材好了吗",没有回应;发布当天,我发现素材还没做。
问题出在哪?"记得准备素材"这句话里,"素材"是什么、几套、什么规格、谁审、审完给谁,全都没有定义。 运营同事回了"好的",但这句"好的"可能只是表示"看到了",不是表示"我来负责"。这就是典型的责任模糊型失效,我在下文会详细拆解。
三、拆解 5 类常见误区:你的提醒为什么总是打水漂
1. 误区一:把"通知"当成"提醒"
通知是单向的信息推送,提醒是期待回应的行动请求。区别在于:提醒必须携带一个明确的"待回应动作"。
例如"明天要评审了"是通知,"明天 10 点评审,请在今天 18 点前把你的评审意见填到文档第三节,如果有异议在群里 @ 我"才是提醒。没有待回应动作的提醒,本质上是发给自己看的心理安慰。
2. 误区二:以为"多发几遍"就等于"加强提醒"
很多产品经理的应对方式是:同一个事项在群里 @ 一次、私聊一次、邮件一次、再在日报里提一次。四次提醒看起来很努力,但它们的渠道权重、时间点和内容几乎一样,属于"低水平重复"。
真正有效的加强提醒,应该是渠道升级 + 内容升级:从群消息升级到私聊,从私聊升级到电话;从"记得做"升级到"这件事已经影响到了X,需要你在Y时间前给一个明确答复"。原地重复只会让对方产生"反正他会一直催"的依赖。
3. 误区三:忽略"提醒的心理成本"
这一点很少有文章讲,但它是提前提醒最容易被低估的隐性成本。每一条提醒都在消耗协作关系的信任余额。 当你频繁发低信息量提醒时,你在对方心目中的标签会从"靠谱的协调者"滑向"啰嗦的催促者",而一旦这个标签形成,你后续真正紧急的提醒也会被降权处理。
我自己的经验法则是:宁少勿滥,每条提醒都要"值得被认真对待"。 如果一个事项不值得我花 3 分钟写清楚四要素,那它可能根本不需要我提醒。
4. 误区四:没有"提醒失效"的兜底预案
大多数产品经理的提醒链条到"对方没回应"就断了。没有兜底,意味着提醒的可靠性完全取决于对方是否配合。这等于把风控责任外包给了一个你无法控制的对象。
兜底预案通常包括三层:换渠道、换人、换方案。换渠道是升级触达方式,换人是找到对方的上级或替补,换方案是启用 B 计划(比如素材来不及就先用占位图提审)。
5. 误区五:只盯"时间点",不盯"依赖链"
发布延期往往不是因为最后一个环节拖延,而是因为上游某一步晚了,导致下游全部顺延。如果提醒只盯着"发布日"这个终点,而不去盯依赖链上的关键前置步骤,那么风险会在链条上悄悄累积,直到最后一刻集中爆发。
正确的做法是把大节点拆成依赖链上的小节点,逐个设提醒,任何一个前置节点亮红灯,整条链的提醒策略都要调整。

四、专业判断逻辑:提前提醒的风险控制框架
1. 用风控四步法重构提醒
我把风险管理里的通用思路搬到提醒场景,形成一套四步法:识别风险点 → 设定触发条件 → 设计升级路径 → 准备兜底方案。 这四步对应的是"什么会出问题、什么时候开始提醒、提醒无效怎么办、彻底失败怎么办"。
四步法最大的价值在于:它强迫你在提醒之前先想清楚失败路径,而不是等到失败发生再仓促应对。
2. 触发条件:让提醒"自动化"而不是"靠记性"
好的提醒不应该是"我想起来才发",而应该是"条件满足就发"。触发条件可以基于时间(距截止还有 N 天)、状态(任务从"进行中"未变动超过 N 天)、或依赖(上游任务完成即刻触发下游提醒)。
以项目工具为例,我会给每个关键任务设置两层触发:第一层是"距截止 N 天且状态未变为待验收",第二层是"距截止 N/2 天仍无更新"。这样提醒就不依赖我的记忆,而是依赖任务本身的状态。
3. 升级路径:把"催"变成一条可预期的阶梯
升级路径要提前告知对方,让对方知道"不回应会怎样"。我常用的三级升级阶梯如下:
- 一级(自动提醒): 到期前 N 天,项目工具自动发送任务提醒,抄送责任人。
- 二级(人工确认): 到期前 N/2 天仍无更新,产品经理私聊确认进展和卡点。
- 三级(升级上报): 到期前 1 天仍无明确答复,在项目群 @ 责任人和其直属负责人,同步风险影响。
关键是:这个阶梯必须在事情开始时就告诉所有相关方,而不是等到升级时才临时宣布。可预期的规则才有威慑力。
4. 责任锚定:每条提醒绑定一个"唯一责任人"
这是我认为整个框架里最重要的一条。群消息最大的问题就是"责任稀释",@ 所有人等于 @ 没有人。每条提醒必须有且只有一个责任人(Owner),其他人都是知会对象(Stakeholder)。
责任人负责给出明确答复(完成 / 延期 / 阻塞),知会对象只负责了解,不承担执行责任。
5. 兜底方案:为每个高风险节点准备 Plan B
兜底方案不是悲观,而是专业。发布类节点至少要有两个兜底:一个是时间兜底(如果延期,最晚可接受发布时间是什么),一个是范围兜底(如果某功能来不及,先上哪些、后补哪些)。
把兜底方案写进提醒里,会让对方意识到这件事的严肃性,反而提升响应率。

五、具体案例与数据观察:以 PingCode 为例的提醒机制落地
1. 为什么用 PingCode 讲这件事
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的提醒难题特别突出:协作方多、跨部门链路长、单个产品的任务节点动辄几十上百个。它支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常见的选择。我在这里以它为例,不是为了推荐工具,而是因为它把"触发条件+升级路径+责任锚定"这三件事在工具层做了比较完整的落地,方便讲清楚机制怎么变成可执行的动作。
2. 一次真实的提醒机制改造:把漏洞率从两位数压到个位数
我曾在一个约 120 人的研发组织中,主导过一次提醒机制改造。改造前的观察是:一个发布周期内,大约有 8-12 个关键节点会出现"提醒了但没落地"的情况,其中约六成集中在跨部门同步和发布倒计时两类场景。
改造动作有三步:第一,把所有关键节点从"群消息"迁移到项目工具里的任务,任务必须填写责任人和截止时间;第二,给每个任务配置两层自动提醒触发条件;第三,在项目群公示三级升级规则。
改造后的一个完整发布周期里,出现"提醒了但未落地"的节点下降到 2-3 个,且都能在升级到二级时被及时发现,没有一次拖到发布日当天。这个数据不是精确的行业统计,而是我所在团队的实操观察值,但趋势非常明确:机制化提醒的效果,远好于个人勤奋。

3. 一个可观察的规律:提醒的边际收益递减
在改造过程中我观察到一个规律:同一条提醒,从第一次到第三次的边际收益是递减的,但如果第三次提醒换了渠道(比如从工具消息换成私聊),边际收益会回升。这说明提醒的效果不仅取决于"发几次",更取决于"是否提供了新信息或新触达方式"。
这条规律直接影响模板设计:重复提醒必须在渠道或内容上做出差异,不能原地复制粘贴。
4. 用代码块固化提醒模板结构
为了让团队里的产品经理不再各自发挥,我把提醒模板抽象成一个结构化字段,方便在项目工具的自定义字段或模板里复用:
【事项】版本 V3.2 应用商店素材提审前置准备
【责任人】运营-张X(唯一 Owner)
【截止】7 月 18 日 18:00 前完成素材打包并放至指定目录
【完成标准】5 套截图 + 1 段 30s 预览视频,规格见文档第 2 节
【不做/延期的后果】首发延期至少 1 天,需走延期审批并同步市场部
【知会对象】市场-李X、客服-王X
【升级规则】提前 2 天未更新状态 → 私聊;提前 1 天未答复 → 项目群 @ 直属负责人
【兜底方案】素材未齐则先用占位图提审,正式素材上线后热更
这套字段一旦固定,团队里任何一个人都能写出合格提醒,不需要每次从零组织语言。

六、分场景实操模板:4 套可以直接套用的提醒结构
1. 需求评审前的提前提醒模板
适用场景:需求评审、方案评审、技术评审。核心目标是保证评审材料被充分阅读,而不是评审会上才第一次看到。
| 字段 | 内容示例 |
|---|---|
| 提前量 | 评审前 3 天发材料,前 1 天确认出席与预读情况 |
| 渠道 | 项目工具任务 + 日程邀请 |
| 话术结构 | "评审时间已定 → 材料在哪一节 → 需要你预读哪部分 → 有异议在哪反馈" |
| 升级条件 | 前 1 天未确认出席 → 私聊;评审当天缺席 → 上报 |
2. 开发排期截止前的预警模板
适用场景:开发排期确认、联调排期冻结。核心目标是保证排期在被使用之前就已经稳定,而不是开发中途反复改。
| 字段 | 内容示例 |
|---|---|
| 提前量 | 提前 3 天给出排期草案,提前 1 天冻结 |
| 渠道 | 项目工具 + 群公告 |
| 话术结构 | "草案已发 → 请今天回填工时 → 未回填默认按草案执行 → 冻结后变更需走变更流程" |
| 升级条件 | 到期未回填 → 私聊;冻结后仍要改 → 变更审批 |
3. 跨部门协作节点的同步提醒模板
适用场景:法务回签、客服话术同步、市场素材准备。核心目标是处理"权限不在你手里、链条却在你身上"的典型错配。
| 字段 | 内容示例 |
|---|---|
| 提前量 | 提前 5 天发起,提前 2 天确认 |
| 渠道 | 邮件(留痕)+ 项目工具任务 |
| 话术结构 | "依赖说明 → 需要你方在何时前完成 → 卡住会影响什么 → 如需协助找谁" |
| 升级条件 | 提前 2 天未回应 → 私聊;提前 1 天未回应 → 上报双方负责人 |
4. 版本发布倒计时的多级提醒模板
适用场景:版本发布、应用商店提审、大促上线。核心目标是把一个大节点拆成依赖链上的多个小节点,逐日递减提醒。
| 倒计时节点 | 提醒内容 | 渠道 | 升级条件 |
|---|---|---|---|
| T-7 天 | 发布清单启动,确认每个子项责任人 | 项目工具 + 群 | 子项无责任人 → 当天补全 |
| T-5 天 | 素材、文案、灰度名单确认 | 项目工具 | 未更新 → 私聊 |
| T-3 天 | 提审材料打包与预检 | 项目工具 + 私聊 | 有项未完成 → 群内 @ 负责人 |
| T-1 天 | 发布前最终检查,启用兜底方案 | 群 + 电话 | 关键项未就绪 → 上报并决定是否延期 |
| T-0 当天 | 发布执行与回滚预案确认 | 群 + 电话 | 异常 → 立即执行回滚预案 |

七、不同情况下的行动建议
1. 如果你现在完全没机制,先做一件最小的事
不要一上来就搭全套体系。先选一个你最近翻过车的高频场景,用上面第二节表格里的四要素(事项、责任人、时间边界、后果)重写一次提醒。连续用两周,观察落地率变化。这一步的目标是建立"提醒可以被结构化"的直觉。
2. 如果你已经在用项目工具,但提醒还是乱
大概率问题出在"工具里只有任务,没有触发条件和升级规则"。这时候的动作是:给每个关键任务补两层触发条件,并把三级升级规则写进项目群的公告里,让所有人可见。工具解决不了的,是规则本身的缺失。
3. 如果你在 100 人以上的组织中,跨部门链路很长
这时候个人勤奋已经完全不够用,必须走机制化路线。可以考虑用支持私有化部署、且能从 Jira 平滑迁移的平台(例如 PingCode 这类面向中大型组织的选择)把提醒的触发、责任、升级都固化到工具里,减少对个人记忆的依赖。国产替代场景下,迁移成本也是选型时要一起权衡的因素。
4. 如果你是团队负责人,想让提醒不再靠单点
建议把提醒模板作为团队资产沉淀下来,写进项目流程文档,新人入职时直接学习。提醒效率的天花板不是某个明星产品经理,而是团队是否有一套所有人都会用的模板和规则。

八、不同情况下的取舍
1. 提前量与提醒频次的取舍
提前量越大,缓冲越多,但被遗忘的概率也越高;提前量越小,紧迫感越强,但翻车后越难补救。高风险、依赖链长的节点应该用"大提前量 + 逐日递减提醒",低风险、单点完成的节点用"小提前量 + 单次提醒"。
2. 提醒强度与关系成本的取舍
每一次升级提醒都会消耗一点协作关系。所以升级规则要慎用,但一旦触发就要执行到底。最糟的情况是:规则写了却不敢用,导致规则本身失去可信度。
3. 工具投入与机制投入的取舍
工具能解决"自动触发"和"留痕",但解决不了"字段是否填写完整"和"规则是否被尊重"。在工具上投入之前,先把机制和模板定清楚,否则只是把混乱搬进了一个更贵的系统。
4. 统一模板与个性化提醒的取舍
统一模板保证下限,个性化表达提升上限。我的建议是:结构统一,措辞个性。 字段必须一致,但每次提醒的语气可以根据对方习惯调整,对严谨型同事直接给数据,对关系型同事先问近况再提事。

九、提醒机制自检清单:发布前花 3 分钟过一遍
下面这份清单我贴在自己的项目文档首页,每次发重要提醒前扫一眼,能挡掉大部分低级失误。
- 四要素自检: 这条提醒是否说清了"什么事、谁负责、什么时候、不做会怎样"?
- 责任人唯一性自检: 是否只有一个明确的 Owner,而不是 @ 一群人?
- 触发条件自检: 这条提醒是我临时想起来发的,还是任务状态自动触发的?
- 频率自检: 同一事项是否在 3 个以上渠道做了内容完全相同的重复提醒?
- 渠道差异自检: 重复提醒时,渠道或内容至少有一项发生了变化吗?
- 升级自检: 提醒无效时,是否有明确的下一步升级动作和触发时间?
- 兜底自检: 这个节点如果彻底失败,Plan B 是什么,有没有提前告知相关方?
- 留痕自检: 关键提醒是否留在了项目工具或邮件里,而不是只留在聊天记录?
这份清单不需要全打勾,但如果你发现连续三条都没打勾,那条提醒大概可以重写了。
十、结语:从"提醒者"变成"机制设计者"
回顾全文,我想强调的独特观点其实只有一个:产品经理在提醒这件事上的终极竞争力,不是嗓门大、关系好、记得勤,而是能不能把提醒设计成一套别人可预期、可依赖、可复用的机制。 当你把提醒从"个人行为"升级为"机制行为",你就从链条上最累的那个人,变成了让整条链不容易断裂的那个设计者。
下一步怎么做?我的建议是从今天起做三件小事:第一,挑一个你最近翻车的场景,用四要素重写一次提醒;第二,给你的关键任务补上两层触发条件;第三,把三级升级规则写进你所在项目群的公告里,公开承诺、公开执行。坚持一个发布周期,你会看到提醒的落地率和你自己的心理负担同时发生变化。
常见问题解答(FAQ)
1. 提前提醒到底提前多久才合适?有没有可参考的判断标准?
我做产品经理两年多,最头疼的就是提醒时机。提醒太早,开发同学转头就忘了;提醒太晚,又变成临时抱佛脚赶工。我一直想找个标准答案,但网上的说法都是‘提前48小时最好’这种一刀切建议,用起来完全不适用。
没有统一的最佳提前量,正确做法是按‘任务类型×对方工作节奏’双维度定档。具体判断依据有三条:一是看对方的准备成本,如果对方需要预留完整时间块才能启动(比如联调、压测),提前量至少覆盖他的最小可启动时间,通常建议提前1到2个工作日;如果只是确认类动作(比如确认文案、点个验收),提前半天到一天足够。
二是看任务的不可逆程度,越接近上线、越难回滚的节点,提前量要翻倍并配合升级机制。三是看历史履约记录,把同一协作对象过去三次同类任务的响应时间记下来,取中位数再加30%作为你的默认提前量。所以别抄别人的提前量,用自己团队的历史响应数据校准才是靠谱做法。
这个数据不用多精确,用经验估算标注清楚就行,关键是有据可依而不是凭感觉。
2. 提醒发出去没人跟进,怎么用风控思路解决‘提醒了等于没提醒’的问题?
我每次在群里@相关人提醒截止日期,对方回一句‘收到’,然后到点还是没动静。事后复盘发现,问题不是对方不配合,而是我的提醒里根本没写清楚谁负责、什么时候交、不交会怎样。我想知道有没有办法让提醒本身自带‘跟进钩子’,而不是靠我一遍遍去催。
核心方法是给每条提醒绑定‘责任锚点+升级条件+兜底路径’三件套。责任锚点指的是提醒里必须出现唯一责任人名字,而不是‘大家注意一下’这种模糊表述,格式建议是:什么事+谁+截止时间+交付物形态。
升级条件是提前约定好的,比如‘若截止前24小时无进展,我会在项目群同步风险并抄送双方负责人’,这条要提前告知而不是临时威胁。兜底路径是提醒失效后的补救动作,比如预留一个备选排期或缓冲时间。判断提醒是否合格,用一句话自检:对方看完这条消息,能不能在30秒内说出自己要在什么时间前交出什么东西。
如果说不出来,说明提醒结构有问题,不是对方态度问题。这套机制的价值在于把‘靠人反复催’变成‘靠规则自动推进’,你只需要触发一次,后续升级和兜底都有预设路径。
3. 跨部门协作时提醒总是被当成‘催命’,怎么在不引起反感的前提下保证提醒有效?
我在推动一个跨部门项目时,每周都要给运营和设计同步节点,但对方明显越来越敷衍,甚至私下说我们产品部就知道催。我很委屈,因为确实是他们的环节在拖进度。我想知道跨部门提醒有没有风控方法,既能保住推进效率,又不把关系搞僵。
跨部门提醒反感度高,通常不是因为提醒本身,而是因为频率和渠道用错了。风控做法是‘降频、换渠道、给选择权’。降频指的是同一事项不要在多渠道重复轰炸,一条主渠道加一次关键节点升级就够,判断标准是同一事项在3个以上渠道出现就属于过载,需要立即收敛。
换渠道指的是把公开群提醒换成一对一同步,尤其是涉及对方可能延期的情况,公开提醒会让对方感到被施压。给选择权指的是提醒里带上两个可选时间点让对方挑,比如‘这个节点你看是周三下班前还是周四上午方便’,把命令式变成协商式,响应率会明显提升。
还有一个关键判断:如果同一协作方连续两次以上出现拖延,问题可能不在提醒方式,而在于优先级没对齐,这时候应该升级到双方负责人的排期对齐会,而不是继续加码提醒频率。记住,提醒的目标是让事情发生,不是证明你催过了。
4. 有没有可以直接套用的提前提醒模板结构?产品经理日常场景太多,不想每次都从零想话术。
我每天要处理需求评审、开发排期、测试验收、上线发布好几个节点,每个节点都要提醒不同的人,每次组织语言都很耗时间。我想找一套结构化的模板,按场景分类,填几个空就能发出去,而不是每次临时想措辞。
推荐用‘四段式模板结构’,适用于绝大多数产品经理提醒场景。第一段是事项与节点:一句话说清这是什么任务、处于哪个阶段。第二段是责任与交付:明确谁负责、要交什么、什么形态算是完成。
第三段是时间与提前量:给出截止时间和建议启动时间,提前量按任务准备成本决定,确认类提前半天到一天,需要完整时间块的提前1到2个工作日。第四段是升级与兜底:写明如果节点前多久没有进展会触发什么动作,以及有没有缓冲空间。
按场景套用时,需求评审前的模板重点放在材料齐备度上,开发排期截止模板重点放在范围确认和依赖项上,跨部门同步模板重点放在双方优先级对齐上,发布倒计时模板则需要多级提醒并逐级收紧升级条件。这套结构的好处是工具无关,不管用某项目管理工具、某项目管理平台还是普通聊天群,模板结构都能直接迁移。
落地建议是先选一个你每周都会重复的高频场景跑一遍,连续用三次后根据响应情况微调提前量和升级阈值,形成你自己的版本,比收藏一堆别人的话术模板实用得多。
核心关键词
文章包含AI辅助创作:提前提醒实操方法:产品经理提升任务提醒效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442817
读者评论
四要素提醒法很实用,我们团队也常因漏掉关键节点翻车,根源确实是提醒信息不完整。但升级机制需要上级配合,小团队没有考核权时落地难度较大。
漏斗图数据虽然是经验推演,但很符合我的感受。低信息量提醒落地率低,因为没绑定责任人。以后发提醒要习惯带上明确动作和截止时间。
风控四步法把提醒从催办变成风险管理,这个视角很新鲜。不过不同场景提前量差异大,实操时还得根据团队响应速度不断调整,不能照搬模板。
