任务提醒如何做好督办?产品经理制度设计与操作步骤

去年第三季度,我接手了一个跨部门协作平台的督办模块重构项目。上线三个月后,我拿到一组让我有点难堪的数据:系统日均发出任务提醒 470 条,但提醒后 24 小时内的任务状态更新率只有 19%,有将近三分之一的提醒被同一批人连续忽略超过 5 次。更有意思的是,当我拉出"提醒响应最快"的前十名用户做访谈时,发现其中 7 个人根本不是被提醒驱动的,而是本来就会每天主动看板。换句话说,我们的提醒系统对"本来就会做的人"是冗余,对"本来就不做的人"是空气。

这件事让我重新思考一个被讲烂了的话题:任务提醒到底怎么才能做好督办?大多数产品经理写督办方案时,脑子里想的是"把提醒发出去",但督办的本质不是信息触达,而是让任务在偏离预期时自动产生纠正压力。这两者之间的差距,就是为什么很多团队买了工具、配了提醒、发了通知,任务照样延期的根本原因。

下面我把自己踩过的坑、做过的规则设计、以及跑出来的数据完整拆一遍。不是教科书式的"五步法",而是一个产品经理在真实项目里怎么把"提醒"变成"督办"的全过程。

一、核心结论:督办不是提醒的加强版,而是一套"偏离检测,压力传导,闭环确认"的规则系统

先给结论,省得你看到一半发现方向不对。

提醒解决的是"知不知道",督办解决的是"动不动、什么时候动、不动怎么办"。把提醒频率调高、把通知渠道铺满,只是在"知不知道"这一层反复加码,对"动不动"没有任何约束力。这是我做了三个督办项目之后最核心的认知转变。

我现在的判断标准很简单:如果一套机制里,任务延期与否完全取决于责任人自觉,那它就不是督办,只是一套比较吵的备忘录。真正的督办机制必须包含三个缺一不可的部件:

  • 偏离检测:系统能自动识别"任务该动了但没动"的状态,而不是等人来汇报。
  • 压力传导:偏离发生后,压力要能沿着预设路径向上传递,而不是永远停在责任人那里。
  • 闭环确认:每一次督办动作都要有明确的收敛条件,否则督办本身会变成新的噪音源。

这三个部件里,压力传导是最容易被产品经理忽略的。大多数督办方案在"检测"上做得很细,在"确认"上也有交代,但一到"升级给谁、升级后谁负责推动"就含糊其辞。结果就是提醒发了一轮又一轮,责任人的上级根本不知道这件事,督办链条在第一个节点就断了。

任务提醒如何做好督办?产品经理制度设计与操作步骤

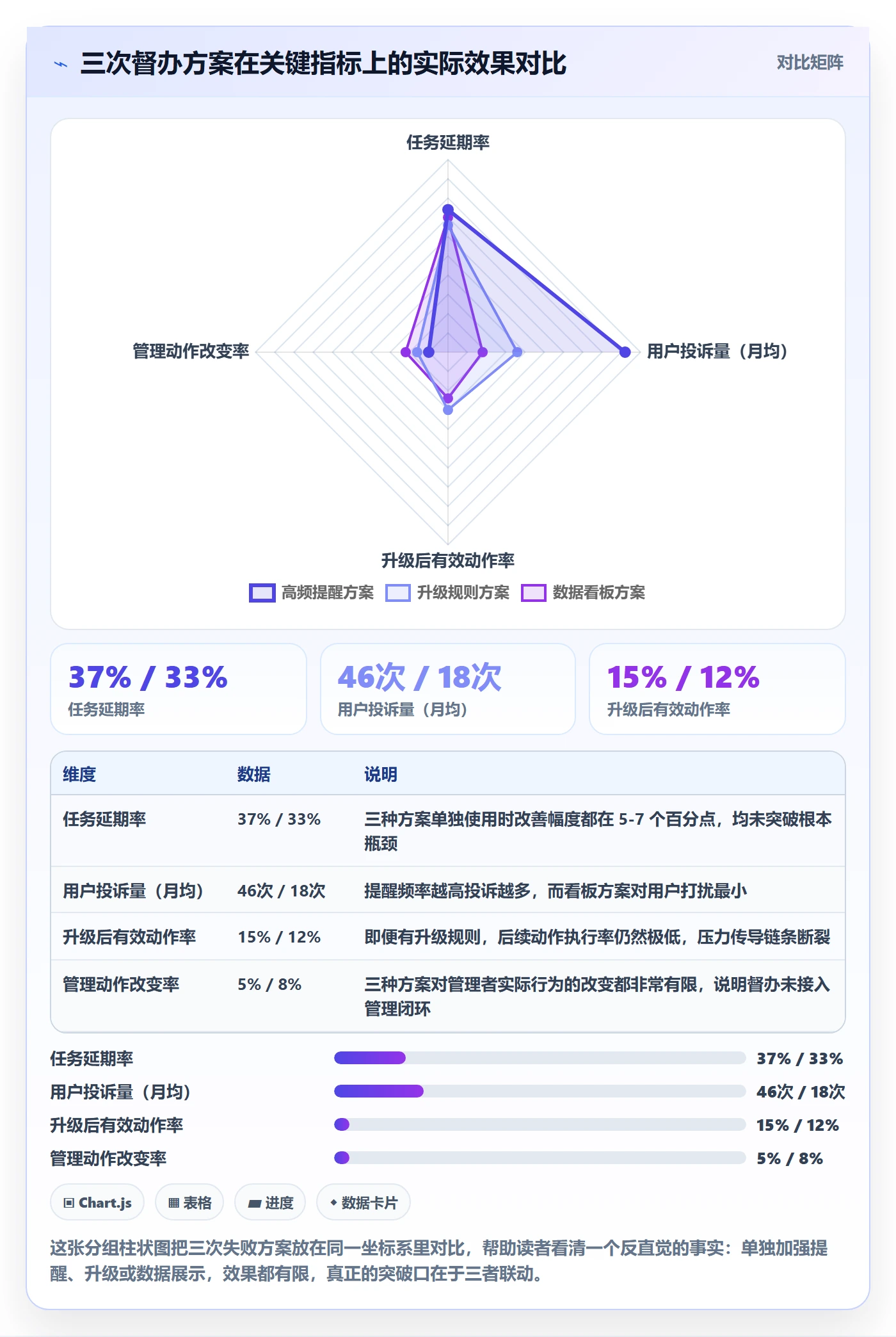

二、背景与真实场景:我经历的三次督办失败

讲方法论之前,先说三个我真实踩过的坑。这三个场景分别对应督办机制设计中最常见的三类错误,我觉得比任何框架都更能说明问题。

1. 第一次失败:把提醒频率当督办力度

那是一个 80 人左右的研发团队,项目管理系统里的任务延期率长期在 40% 上下。我的第一反应是"提醒不够",于是把到期提醒从提前 1 天改成了提前 3 天、提前 1 天、当天上午、当天下午各一次,还在企业IM里加了 @ 提醒。

结果呢?延期率从 40% 降到了 37%,基本在噪声范围内。但用户投诉量翻了两倍,有人在群里直接说"你们的系统比领导还烦"。更糟的是,高频提醒让真正重要的延期任务被淹没在通知流里,团队负责人反而更难发现哪些任务真的出了问题。

这次失败教会我一件事:提醒的价值不在于数量,而在于"这条提醒是否对应一个需要行动的状态"。如果提醒发出时任务状态本身没有问题,那这条提醒就是纯噪音。

2. 第二次失败:有升级规则,但没人执行升级后的动作

吸取第一次教训后,我在第二个项目里设计了一套看起来很完整的升级机制:任务延期 24 小时升级给直属上级,延期 72 小时升级给项目负责人。规则写得很清楚,系统也实现了自动通知。

上线一个月后我抽查数据,发现升级通知发出去了 210 条,但其中只有 31 条在升级后有后续动作记录。也就是说,85% 的升级通知发出去之后,被升级的人看了一眼,然后就没有然后了。

问题出在哪?我访谈了几个被升级的上级,得到的反馈很一致:"我知道这事延期了,但这个任务不是我的优先级,我也不好直接去催下属,显得不信任他。"换句话说,升级机制只解决了"通知谁",没有解决"通知之后谁必须做什么"。没有动作定义的升级,只是把噪音从一个收件箱转发到另一个收件箱。

3. 第三次失败:数据看板做得很漂亮,但没人用它做决策

第三次我学乖了,不光做机制,还做了一套督办数据看板:延期任务数、平均延期时长、升级触发率、闭环率,每周自动生成报告推送给管理者。我想的是,有了数据,管理者总该重视了吧。

现实是,看板推送了 8 周,我拉了后台数据,周报的平均阅读率是 34%,其中真正点开图表详情的只有 11%。有个团队负责人跟我说得很直接:"这报告我每次都看,但看完也不知道该改什么,数据是数据,我的管理动作还是那几样。"

这次失败让我意识到,督办数据如果不能直接对应到一个可执行的管理动作,那它就只是报表,不是工具。产品经理做督办看板时,最容易犯的错误是把"能展示什么"当成"管理者需要什么"。

任务提醒如何做好督办?产品经理制度设计与操作步骤

三、拆解常见误区:为什么大多数督办方案从一开始就设计错了

上面三个失败案例背后,其实是四个反复出现的认知误区。我把它们拆开讲,因为不搞清楚这些,后面的制度设计你也落不了地。

1. 误区一:把"提醒"等同于"督办"

这是最普遍也最致命的误区。很多产品经理在设计督办功能时,第一反应就是"加一个提醒按钮""支持多级提醒""支持多种通知渠道"。这些功能本身没错,但它们是提醒能力的组成部分,不是督办能力的组成部分。

提醒是单向的信息推送,督办是双向的状态管理。提醒发出后,系统不关心你是否收到、是否理解、是否行动;督办则要求系统持续追踪任务状态,在偏离预期时主动介入,直到状态回归正常或触发升级。两者的设计目标根本不同。

我现在的判断方法是:如果一个功能只增加了"通知次数"或"通知渠道",而没有增加"对任务状态的追踪"或"对偏离的处理",那它就不是督办功能。

2. 误区二:认为"责任到人"就万事大吉

很多团队的督办制度里,"明确责任人"是唯一一条被认真执行的规则。这当然重要,但远远不够。责任人明确只解决了"找到谁",没有解决"他不做怎么办"。

我见过一个团队,每个任务都清清楚楚标了责任人,但延期率依然居高不下。原因是责任人知道自己是责任人,但他同时背着 12 个任务,这 12 个任务里没有优先级排序,也没有任何机制告诉他"哪个必须先做"。在这种情况下,"责任到人"反而成了一种心理负担,他知道自己该做,但不知道先做哪个,最后索性都不做。

3. 误区三:升级机制设计成"通知链"而非"动作链"

这是第二次失败的核心原因。好的升级机制不应该只回答"通知谁",而应该回答"谁在什么时限内必须做什么动作"。

举个例子,同样是"任务延期 24 小时升级给上级",差的写法是"系统通知上级",好的写法是"系统通知上级,并要求上级在 4 小时内做出以下三选一操作:确认延期理由、重新分配责任人、调整截止时间"。没有动作要求的升级,等于把问题从一个人手上传到另一个人手上,问题本身没有变化。

4. 误区四:把督办数据当成绩展示,而非决策输入

数据看板的失败让我意识到,督办数据的价值不在于"证明我们做了督办",而在于"告诉管理者下一步该做什么"。如果一张报表只能告诉管理者"延期率是 37%",那它和没有报表区别不大;如果报表能告诉管理者"本周有 5 个延期任务集中在需求评审环节,建议下周评审会缩短单次时长",那它才有价值。

这个误区在向高层汇报时尤其常见。我见过很多督办周报,全篇都是"本周共督办 X 项任务,闭环 Y 项",但没有一句话说"哪个环节出了问题,建议怎么改"。这种汇报做多了,高层对督办数据的耐心会被消耗殆尽。

任务提醒如何做好督办?产品经理制度设计与操作步骤

四、专业判断逻辑:督办机制设计的底层思考框架

搞清楚了误区,接下来讲我现在的设计逻辑。我不打算给你一个万能模板,因为不同团队的任务类型、协作模式、管理风格差异太大。我想给你的是一个判断框架,你可以用它来推导适合自己团队的方案。

1. 先判断任务类型:不是所有任务都值得督办

这是我最想强调的一点。很多团队督办失效,不是因为机制不好,而是因为把督办资源平均分配给了所有任务。事实上,一个团队里真正需要督办的任务通常不超过 30%。

我常用的任务分类维度有两个:任务的可逆性和任务的依赖复杂度。可逆性低、依赖复杂度高的任务,督办优先级最高;可逆性高、依赖复杂度低的任务,提醒就够了,不需要督办。

任务类型 可逆性 依赖复杂度 督办策略
关键决策评审 低 高 全流程督办,含升级机制
跨部门交付物 低 高 全流程督办,责任人+接口人双确认
个人独立任务 高 低 提醒即可,不设升级
日常例行任务 高 低 周期性提醒,不进督办池
高风险合规任务 低 中 督办+自动升级至合规负责人

产品经理在督办设计中的第一项工作,不是设计提醒规则,而是定义"什么任务进督办池"。这个定义做错了,后面所有规则都是在错误的地基上盖楼。

2. 再判断偏离类型:不同偏离对应不同压力等级

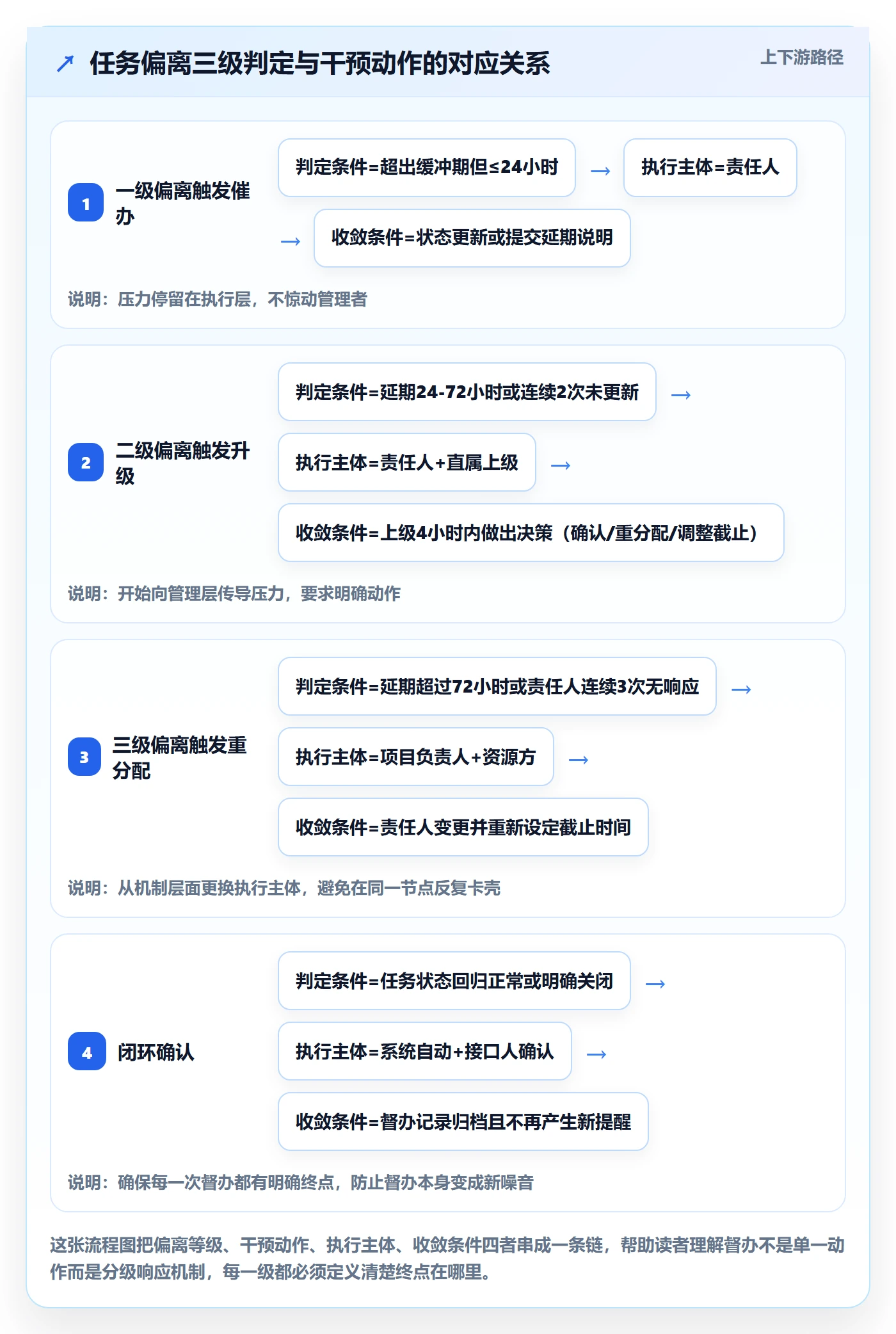

任务偏离预期有很多种形式:进度落后、质量不达标、责任人失联、依赖方延迟。这些偏离的严重程度不同,对应的督办压力也应该不同。

我现在的做法是把偏离分成三个等级:

  • 一级偏离(轻微):进度落后但在缓冲期内。处理方式是系统提醒责任人,不触发升级。
  • 二级偏离(中等):超出缓冲期,但任务仍可挽回。处理方式是提醒责任人+通知接口人,要求 24 小时内给出说明。
  • 三级偏离(严重):任务已不可能按期完成,或责任人连续无响应。处理方式是自动升级至管理者,并要求管理者在 4 小时内做出决策。

这个分级的关键在于,每一级偏离都必须有明确的判定条件,而不是靠人主观判断。判定条件可以是时间阈值(延期超过 X 小时)、状态阈值(连续 N 次未更新)、依赖阈值(上游延迟超过 Y 小时)等。条件越明确,系统的自动督办能力越强。

3. 最后判断干预方式:提醒、催办、升级、重分配是四种不同工具

很多团队把"督办"理解为一种动作,其实它是一组动作的组合。我通常把这组动作拆成四种:

  1. 提醒:适用于状态正常但需要保持关注的任务。目的是维持注意力,不产生压力。
  2. 催办:适用于一级偏离任务。目的是推动责任人加快动作,压力停留在责任人层面。
  3. 升级:适用于二级及以上偏离任务。目的是引入更高权限或更多资源,压力向管理层传递。
  4. 重分配:适用于责任人持续无响应或能力不匹配的任务。目的是更换执行主体,从根本上解决执行问题。

这四种动作的触发条件、执行主体、收敛标准都不一样。产品经理在设计督办机制时,需要为每种动作定义清楚"什么时候用、谁来执行、什么条件下结束"。

任务提醒如何做好督办?产品经理制度设计与操作步骤

五、具体案例与数据观察:用规则引擎思路重做一次督办模块

理论讲完了,讲一个我最近做的项目。这是一个 300 人规模的硬件研发团队,跨部门任务特别多,之前用过几款项目管理工具,督办效果都不理想。我参与的是他们内部协作平台的督办模块重构。

1. 项目背景:为什么之前的督办方案失效

这个团队之前的问题很典型:任务提醒发出后没人理,项目经理只能靠人工在群里催,催了三次还没动静就上报给部门负责人。整个督办链条依赖项目经理的个人精力和人际关系,不可复制、不可扩展。

我做的第一件事是把过去半年的延期任务拉出来分析,发现三个数据特征:

  • 延期任务中,72% 集中在跨部门交付环节,而不是个人任务环节。
  • 延期超过 3 天的任务中,有 68% 从未触发过任何升级动作,说明升级机制基本没被使用。
  • 项目经理平均每个任务要人工催办 2.7 次,最多的一次催了 11 次。

这组数据说明,问题不在于提醒不够,而在于督办责任过度集中在项目经理一个人身上,系统没有承担起自动检测和压力传导的职责。

2. 解决方案:把督办规则拆成可配置的规则引擎

我们最后的方案不是做一个新的督办流程,而是把督办拆成一组可配置规则。每个规则包含四个要素:触发条件、执行动作、执行主体、收敛条件。管理员可以根据任务类型选择启用哪些规则。

这里我拿这个团队实际用的规则举例。他们在选型阶段对比过几款项目管理平台,最终选择了一个支持私有化部署、且能平滑迁移历史数据的国产平台(也就是 PingCode)。这个平台主要服务中大型企业及 100 人以上组织,对跨部门任务的规则配置支持比较完整,特别是升级路径和闭环确认这两块。

他们配置的第一条规则是这样的:

规则名称:跨部门任务延期自动升级
触发条件:任务状态=进行中 AND 截止时间已过 AND 延期时长>24小时

执行动作:

向责任人发送催办通知(含延期原因填写入口)
24小时后仍未更新状态,向上级发送升级通知
升级通知中附带三个决策选项:确认延期/重新分配/调整截止时间
执行主体:系统自动触发,责任人负责回应,上级负责决策

收敛条件:任务状态更新为"已完成"或"已关闭",或上级完成决策操作

这条规则上线后,跨部门任务的升级触发率从几乎为零提升到了 23%。更关键的是,升级后的有效动作率达到了 71%,因为升级通知里不再只是"通知你一下",而是明确要求上级做出三选一决策。

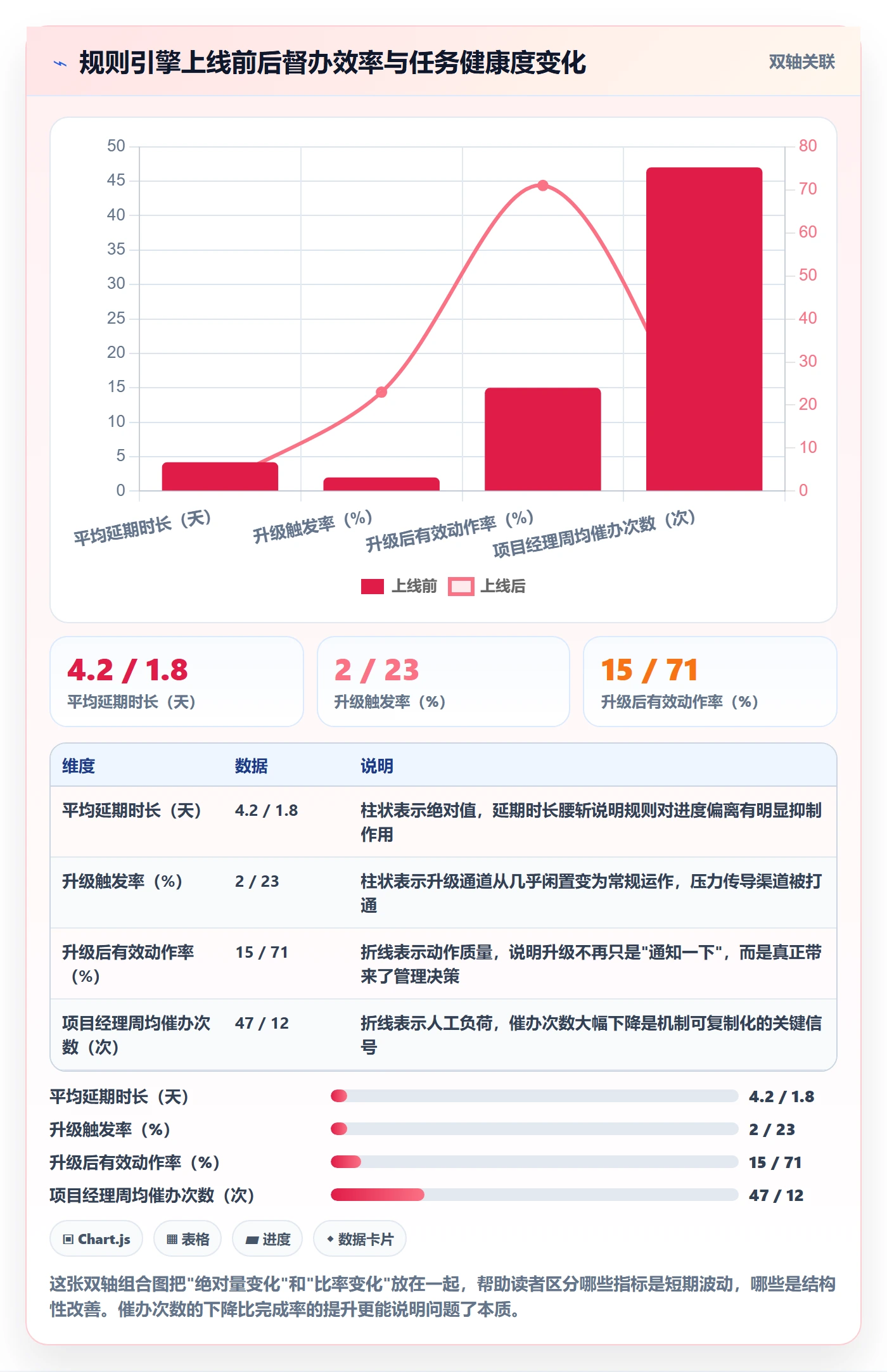

3. 数据观察:上线三个月后的真实变化

项目上线三个月后,我拿到了几组对比数据。这些数据来自系统后台统计,统计口径是"规则生效前后各 90 天的同类型任务"。

指标 上线前(90天) 上线后(90天) 变化幅度
跨部门任务平均延期时长 4.2 天 1.8 天 -57%
升级触发率 2% 23% +21pp
升级后有效动作率 15% 71% +56pp
项目经理人工催办次数(周均) 47 次 12 次 -74%
任务按时完成率 58% 79% +21pp

这里面我最看重的不是"按时完成率"提升了 21 个百分点,而是项目经理人工催办次数下降了 74%。因为按时完成率的提升有一部分可能来自规则刚上线时的"新鲜效应",但催办次数的下降说明系统真的接过了人工督办的活。这才是督办机制可复制、可扩展的标志。

任务提醒如何做好督办?产品经理制度设计与操作步骤

4. 一个反直觉发现:升级率上升不是坏事

项目刚上线时,团队里有个争议:升级触发率从 2% 涨到 23%,是不是说明问题变多了?我当时坚持认为这是好事,理由有三点。

第一,原来的 2% 不是真实水平,而是机制失效的结果。大量本该升级的任务因为没人操作升级流程而沉没了。23% 更接近真实的偏离发生率。

第二,升级触发率上升的同时,平均延期时长在下降。这说明升级不是为了惩罚,而是为了更早介入、更快解决。介入得越早,问题解决得越快。

第三,升级率会随着团队习惯的建立自然回落。果然,上线第 4 个月开始,升级触发率稳定在 17% 左右,不再继续上升。这说明团队已经形成了"该升级就升级"的正常预期,不再需要靠新鲜感驱动。

这个发现让我更确信一件事:督办机制成功与否,不能只看延期率这一个指标,还要看压力传导通道是否畅通。通道畅通了,短期数据可能有波动,但长期一定更健康。

六、不同情况下的行动建议

上面讲的是我做的项目,但每个团队情况不同,不能照搬。下面我按几种常见情况给出行动建议,你对号入座即可。

1. 如果你的团队还没上任何督办机制

不要一上来就设计复杂规则。我的建议是先做一件事:把过去一个月的延期任务拉出来,看看它们集中在哪些环节。是跨部门交付?是个人任务?是评审环节?还是上游依赖?先找到重灾区,再从重灾区开始设计第一条督办规则。

第一条规则也不宜复杂。可以从最简单的"任务延期 24 小时自动通知责任人"开始,跑两周看数据。如果责任人响应率超过 60%,说明提醒本身有效,可以进入下一级;如果响应率低于 30%,说明问题不在提醒,而在任务本身就不合理(比如截止时间拍脑袋定的、责任人根本没有资源完成)。

2. 如果你的团队已经有督办机制但效果不好

先做诊断,不要急着推翻重做。我通常用三个问题做诊断:

  • 偏离检测是否自动化?如果还需要人工发现延期任务,说明检测环节没做好。
  • 升级是否有明确动作要求?如果升级通知只是"告知",没有要求接收人做决策,说明压力传导是断的。
  • 闭环是否有明确收敛条件?如果督办动作发出后不知道什么时候算结束,说明闭环环节缺失。

这三个问题里,只要有一个答"否",你现有机制的核心瓶颈就在那里,不需要大改,先把这一环补上。

3. 如果你是跨部门协作场景,督办特别难推

跨部门督办的难点在于权限。你对兄弟部门的任务没有直接管理权,单靠提醒和催办很难推动。这种情况下,我建议重点做两件事:

第一,把升级路径明确写进协作协议。不是靠个人关系,而是靠两个部门事先约定的规则。规则里要写清楚:什么条件下触发升级、升级到谁的层面、升级后多长时间内必须有回应。

第二,让数据成为升级的依据。跨部门升级最容易引起摩擦,如果升级时能附上"该任务已延期 3 天、已提醒 4 次、已影响下游 2 个任务"这样的数据,升级就从"我觉得你不配合"变成了"数据表明这里有问题需要一起解决"。

任务提醒如何做好督办?产品经理制度设计与操作步骤

七、不同情况下的取舍

做督办机制设计,最难的不是知道该做什么,而是在资源有限时知道该放弃什么。下面是几个我真实做过取舍的场景。

1. 取舍一:规则严格度 vs. 用户接受度

规则越严格,督办效果越好,但用户抵触越强。我在第三个项目里试过把升级阈值设得很低(延期 4 小时就升级),结果是升级通知满天飞,管理者抱怨"每天收到几十条升级",最后不得不重新调回 24 小时。

我的取舍原则是:先用宽松规则培养习惯,再用数据证明严格化的必要性。比如一开始 24 小时升级,跑一个月后如果数据显示"延期 24 小时以内的任务有 60% 能自行解决",那就不需要严格化;如果数据显示"延期 12 小时内的任务最终仍有 40% 会拖延到 3 天以上",那就可以把阈值调到 12 小时,并且用这份数据说服团队接受。

2. 取舍二:自动化程度 vs. 灵活度

自动化程度高,督办效率高,但灵活度低。有些团队的特殊任务(比如老板临时插入的紧急任务)不适合走标准督办规则,如果强制走规则会造成误伤。

我的做法是设置"免督办白名单"。不是所有任务都必须进督办池,允许一部分任务被标记为免督办,但要求标记人填写理由,并且这些任务会被单独统计。这样既保留了灵活度,也让免督办这件事本身可被审视。

3. 取舍三:数据全面性 vs. 数据可读性

督办数据指标越多,分析越全面,但管理者看得越累。我见过一个督办报表有 17 个指标,结果没人看。

我的做法是把指标分成两级:核心指标 3-5 个,辅助指标按需下钻。核心指标是管理者每周必看的,比如延期任务数、升级后有效动作率、平均闭环时长;辅助指标放在详情页,需要时再点进去看。核心指标要能让管理者在 30 秒内抓住本周最需要关注的问题。

4. 取舍四:工具能力 vs. 制度成熟度

这是一个常被忽略的取舍。工具能力强,可以支撑复杂督办规则;但如果团队制度成熟度不够,再强的工具也跑不起来。我在第二个项目里就遇到过这个问题:系统支持七级升级路径,但团队里连"升级给谁"都没定义清楚,最后这些能力全部闲置。

我的判断是:工具能力应该匹配制度成熟度,而不是超过它。制度成熟度低的团队,先用最简单的规则把流程跑通;等流程跑顺了,再逐步引入更复杂的能力。这个顺序不能反。

任务提醒如何做好督办?产品经理制度设计与操作步骤

八、FAQ:关于任务督办,我被问得最多的几个问题

1. 督办和 KPI 考核应该挂钩吗?

我的建议是温和挂钩,不要硬挂钩。所谓温和挂钩,是指督办数据作为考核的参考项之一,而不是唯一依据。硬挂钩会导致两个问题:一是责任人为了规避考核,会想方设法把任务标记为完成,导致数据失真;二是会让跨部门协作变得更僵,因为大家都不愿意承接可能延期的任务。

温和挂钩的典型做法是:督办数据进入季度绩效面谈时作为讨论素材,而不是直接对应扣分。这样既保留了约束力,又给了责任人解释空间,避免"数据好看但协作变差"的局面。

2. 提醒频率到底多高合适?

没有统一答案,但我有一个判断标准:提醒的频率应该匹配任务的"行动窗口"。行动窗口是指从任务开始到截止之间,责任人真正需要动手的那段时间。如果行动窗口是 3 天,那提醒提前 3 天、提前 1 天、当天就够了,不需要每天提醒。如果行动窗口是 2 小时(比如线上故障处理),那提醒频率可以高得多。

我见过太多团队不管任务类型一律每天提醒,结果重要任务和次要任务的提醒混在一起,用户干脆全部忽略。按行动窗口设定频率,是把提醒做得"重要"而不是"多"的关键。

3. 小团队需要复杂的督办机制吗?

通常不需要。10 人以下的团队,口头沟通和站会就能完成大部分督办工作,上复杂机制反而增加负担。但如果小团队的任务跨部门、跨时区,或者涉及外部合作方,那仍然需要基础督办机制,因为督办的本质是应对"协作界面"上的失控风险,而团队规模小不代表协作界面就简单。

4. 数据看板做得越详细越好吗?

不是。前面讲过,看板的核心价值是引导管理动作,而不是展示数据。我做看板时的一条经验是:每一张图表都要能回答"看完这张图,管理者下一步该做什么"。如果一张图看完只是"哦,知道了",那它就不该出现在核心页,应该放到详情页。

5. 督办机制的规则多久调一次合适?

我建议上线初期每两周调一次,稳定后每季度调一次。上线初期团队习惯还没建立,规则容易过松或过严,需要频繁校准;稳定后主要根据季度数据做微调,不需要频繁变动。频繁变动规则本身会损害规则的权威性,让团队觉得"反正过两周又会变",反而不当回事。

八、FAQ:关于 任务督办 ,我被问得最多的几个问题

九、总结:好的督办,是让提醒"有牙齿"

回到开头那个让我难堪的数据:470 条提醒,19% 的更新率。这个结果不是提醒发得不够,而是提醒背后没有一套能自动检测偏离、传导压力、确认闭环的规则系统。

我现在的核心观点可以浓缩成三句话。第一,督办不是提醒的加强版,而是提醒+检测+升级+闭环的组合机制。第二,督办设计的重点不在"做什么",而在"什么条件下触发什么动作、由谁执行、什么时候结束"。第三,好的督办机制应该让项目经理从催办员变成规则设计者,让系统承担重复性的压力传导工作。

如果你正在为团队设计督办机制,我的建议是:从梳理过去一个月的延期任务开始,找出重灾区,定义一条最简单的规则(提醒+24小时升级+明确动作),跑两周看数据。不要一上来就追求完整规则体系,也不要迷信某个工具能自动解决问题。工具能提供能力,但规则和动作定义必须由你来做。

下一步具体怎么做?先列出你团队里最重要的三类任务,为每一类写出"什么情况算偏离、偏离后第一步做什么、做到什么程度算闭环"。写完这三条,你的督办机制草图就有了。

任务提醒如何做好督办?产品经理制度设计与操作步骤

常见问题解答(FAQ)

1. 任务提醒和任务督办到底有什么区别?

我之前一直觉得,只要在群里@了人、在系统里点了提醒,就算是在督办了。结果每次任务延期复盘时,领导还是说我‘没有跟进到位’,我挺不服气的,明明提醒都发了。我想搞清楚,提醒和督办的本质差别到底在哪,不然我永远在背锅。

提醒是信息触达,督办是闭环管理,两者最大的差别在于‘是否对结果负责’。提醒只保证消息发出去了,至于对方看没看、做没做、做到什么程度,提醒方并不承担后续责任;督办则要求发起人对任务从下达到关闭的全过程负责,包括确认对方是否接收、是否理解、进度是否正常、卡住了谁来解决、最终是否闭环。

判断标准很简单:如果你的动作止于‘发送’,那就是提醒;如果动作延伸到‘确认接收,跟进节点,异常升级,结果验收’,那才是督办。实操上建议给每个任务加两个字段:一是‘确认回执’,要求责任人在规定时间内点击确认或回复;二是‘闭环凭证’,任务完成必须附带可验证的交付物。缺任何一个,都不能标记为已完成。

2. 督办规则里的升级机制应该怎么设计才合理?

我们团队现在是任务一延期我就去找领导告状,结果责任人和我关系搞得很僵,领导也嫌我老是拿小事烦他。但不升级吧,任务就一直拖着没人管。我很纠结,升级的触发条件、升级对象、升级后做什么,到底怎么定才不会得罪人又真的有效。

升级机制的核心原则是‘对事不对人、自动触发、逐级递进’,而不是靠督办人主观判断去告状。建议设计三级升级:一级是到期前预警,系统自动提醒责任人,此时不涉及任何人际压力;二级是到期后进入宽限期,自动通知责任人的直属上级,措辞是‘该任务已进入延期状态,请协助确认是否需要调整资源或时间’;

三级是宽限期结束仍未闭环,才升级到项目负责人或跨部门协调层。关键点有三个:第一,升级条件必须提前写进制度并公示,让所有人知道延期多久会自动触发,而不是督办人临时决定;第二,升级通知要抄送责任人本人,避免背后操作;第三,升级后要明确‘需要对方做什么’,是给资源、调优先级还是重新排期,而不是单纯施压。

这样升级就变成了规则的自然结果,而不是个人恩怨。

3. 产品经理怎么判断一个任务该不该纳入重点督办?

我们团队任务太多了,如果每个都盯着督办,我自己先累死;但如果只挑几个盯,又怕漏掉关键任务。我想知道有没有一个相对客观的判断口径,帮我在有限精力下决定哪些任务必须重点督办、哪些可以放养。

可以用‘影响面×不可逆性×依赖度’三个维度做快速筛选。影响面指任务延期会影响多少下游环节或多少人,影响面越大越要督办;不可逆性指延期是否会导致窗口期关闭、合同违约、上线推迟等无法补救的后果,不可逆的必须督办;依赖度指该任务是否是其他任务的前置条件,卡住它等于卡住一整条链,这种也要优先督办。

具体操作上,建议给任务打三个标签:高影响、硬截止、关键路径。三个标签命中两个及以上,纳入重点督办,采用人工跟进加自动提醒双保险;只命中一个的,纳入常规督办,靠系统自动提醒加周报汇总;一个都不命中的,不督办,只做记录。这样你的精力就集中在真正会产生连锁反应的任务上,而不是平均分配给所有任务。

4. 督办效果怎么用数据衡量,而不是靠感觉?

每次复盘的时候我都只能说‘感觉这周催得挺紧的’,但到底有没有效果、比上个月好了还是差了,我拿不出证据。领导问我督办机制有没有用,我也说不清楚。我想知道应该盯哪几个指标,怎么算,才能让督办效果变得可衡量。

建议盯四个指标,都能从任务系统里直接取数,不需要额外人工统计。第一,按时完成率,等于规定时间内闭环的任务数除以总任务数,这是最直接的结果指标,建议按周和按月分别看趋势。

第二,提醒响应率,等于责任人在收到提醒后规定时间内做出确认或回复的任务数除以发出提醒的任务数,这个指标反映提醒是否有效触达,如果低于六成,说明提醒渠道或频率有问题。第三,升级触发率,等于触发过升级的任务数除以总任务数,这个指标不是越低越好,而是要看趋势,如果长期为零,可能说明规则太松或没人执行;

如果突然飙升,说明任务分配或排期出了问题。第四,平均闭环时长,等于所有任务从下达到关闭的平均耗时,用来判断整体效率是在提升还是恶化。把四个指标做成一张周报趋势图,你就能用数据回答‘督办机制到底有没有用’,也能快速定位问题出在提醒环节、执行环节还是规则环节。

核心关键词

读者评论

孔
孔沐阳

漏斗图数据很直观,提醒发出100%但闭环仅5%,说明光靠提醒频率根本无法解决督办问题,产品经理需要从状态追踪和压力传导入手。

欧
欧阳安琪

三次失败案例很真实,尤其‘升级机制没动作定义’这一点,很多团队都卡在这里,通知了上级但没规定必须做什么,督办链条自然断掉。

万
万一凡

任务分类的思路很实用,不是所有任务都值得督办,把资源集中在低可逆性、高依赖复杂度的任务上,比平均用力有效得多。

邓
邓子涵

数据看板没人用这个问题很普遍,报表如果不能告诉管理者下一步该改什么,就只是数据展示,产品经理应该把看板和管理动作直接绑定。

文章包含AI辅助创作:任务提醒如何做好督办?产品经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442743
