去年 Q3,我接手了一个跨 5 个部门、涉及 23 名成员的中台重构项目。上线前两周,我自信满满地在项目群里发了一条排期确认消息,附上了详细的里程碑表格,并 @ 了所有相关方。三天后,当我逐个私聊确认进度时,有 7 个人回复"啊,我以为下周才需要开始",2 个人说"消息太多刷过去了",还有 1 个关键依赖方告诉我,他理解的时间节点和我表格里的差了整整 5 天。
那个项目最终延期了 11 天。复盘时我发现,问题不出在排期不合理,也不出在团队不配合,而是出在提醒管理上,我以为"发过消息"就等于"完成了提醒",但实际上,一次有效的任务提醒需要解决的远不止"告知"这一个动作。
这件事之后,我开始系统性地研究产品经理的任务提醒问题。过去一年多,我在 4 个不同规模的项目中反复测试和改进提醒策略,踩过不少坑,也总结出了一些可复用的方法。这篇文章就是这套方法的完整拆解,希望能帮你少走一些弯路。
一、核心结论:有效提醒是一套三级管理动作,不是一次消息推送
先说结论,可能和你之前的认知不太一样:产品经理做任务提醒,本质上不是"通知行为",而是"管理行为"。通知只需要把信息发出去,管理则需要确保信息被接收、被理解、被承诺、被执行。
我观察到一个很普遍的现象:很多产品经理把"提醒"等同于"发消息",发完就默认对方已知晓。但从实际项目数据来看,这个假设极其脆弱。在我追踪的 4 个项目、累计 187 次任务提醒中,单纯发消息的提醒方式,最终任务按时交付率只有 54%;而采用"消息+确认+跟进"三级动作的提醒方式,按时交付率提升到了 83%。
换句话说,提醒的有效性,取决于你做了几个层级的动作,而不是你发了多少条消息。
我把有效的提前提醒拆解为三个层级:
- 第一级:信息触达,确保对方看到了提醒内容,包括任务是什么、截止时间、交付标准。
- 第二级:理解确认,确保对方理解了任务的优先级和依赖关系,而不是只看到了一条消息。
- 第三级:承诺锁定,确保对方对完成时间做出了明确承诺,并且你留下了可追溯的记录。
大部分提醒失败,都是因为只做了第一级就停了。

二、真实场景:产品经理的提醒困境为什么比其他角色更复杂
产品经理做提醒,比直属领导做提醒要难得多。原因不复杂,但很多人没有认真想过。
1. 你大概率没有直接管理权
产品经理的典型工作模式是"对结果负责,但不对人负责"。研发、设计、运营、市场这些协作方,在组织架构上不向你汇报。你可以定义需求优先级,但你不能直接考核他们的绩效。
这意味着你说"这个任务明天必须完成"的时候,约束力远不如他们的直属上级。你的提醒天然缺乏"组织权力"的支撑,只能依靠"专业信任"和"协作关系"来推动。
2. 多任务并行导致提醒对象高度分散
一个产品经理同时推进 3-5 个项目是常态。每个项目涉及不同的协作方,每个人手头不止你一个需求。你需要在几十个不同角色之间来回切换提醒节奏,而这个过程中最大的风险不是忘记提醒,而是错误地假设对方记住了你的优先级。
对方的优先级排序和你的排序往往不一致。你觉得 A 任务是 P0,但在他那里可能排在第 5 位。如果你不主动确认优先级共识,你的 P0 在他眼里就是"有空再说"。
3. 提醒的时机窗口很窄
提醒太早,对方没有紧迫感;提醒太晚,对方来不及调整排期。我自己的经验是,对于 3 天以内的短期任务,最佳首次提醒窗口是截止前 36-48 小时;对于 1-2 周的中期任务,最佳首次提醒窗口是截止前 5-7 天。
但问题在于,当你同时管理多个项目时,你很难精准地为每个任务卡住这个时间窗口。这就需要一个系统化的提醒管理机制,而不是靠脑子记。

三、常见误区:你可能一直在做无效提醒
在讨论正确做法之前,有必要先看看大多数人(包括曾经的我)在提醒这件事上犯过哪些典型错误。
1. 把"群发消息"当作"完成提醒"
这是最高频的误区。在项目群里发一条消息,@ 所有人,然后默认每个人都看到了、理解了、记住了。现实是:群消息的阅读率和理解率远低于你的预期。
我曾经在一个 18 人的项目群里做过一个非正式测试:发一条包含 3 个关键时间节点的消息,然后第二天逐个私聊询问是否记得这 3 个节点,18 个人中只有 6 个人能完整复述,8 个人记得 1-2 个,4 个人完全不记得。
群发消息的问题不在于"没发到",而在于它没有触发任何确认机制。对方可能看到了,但没有义务回复;可能没看到,但你也无从知晓。
2. 提醒频率走向两个极端
一种极端是"提醒一次就够",发完消息就等着交付。另一种极端是"天天催",每天在群里或私聊里问进度,搞得协作方很烦躁。
这两种方式都有问题。提醒频率应该和任务的紧急程度、依赖复杂度、对方的可靠程度挂钩,而不是凭感觉来。我的经验是根据任务风险等级决定提醒节奏,而不是一刀切。
3. 只提醒"做什么",不提醒"为什么现在要做"
很多提醒只包含任务描述和截止时间,缺少上下文。比如"请在周三前完成接口联调",但没说清楚为什么是周三,是因为下游有测试排期?还是因为客户演示?
当对方不知道"为什么是这个时间"时,他的大脑会自动把这个任务的优先级降低。因为你没有给他一个"必须现在做"的理由。
4. 忽略了"提醒衰减效应"
同一个渠道、同一种形式的提醒,随着次数增加,效果会递减。第一次在群里 @ 某人,他可能立刻响应;第五次用同样的方式 @ 他,他可能已经形成"屏蔽反射"了。
这就像产品推送通知一样,用户第一次收到推送可能点开看,第十次可能直接划掉,第五十次可能关掉通知权限。任务提醒也需要渠道轮换和形式变化。

四、专业判断逻辑:提醒前必须想清楚的三件事
在发出任何一条提醒之前,我会先问自己三个问题。这三个问题的答案,决定了提醒的方式、时机和力度。
1. 这个任务不被提醒会怎样?
不是所有任务都需要主动提醒。有些任务对方已经在稳定推进,你的提醒反而会打断他的节奏。判断标准很简单:如果我不提醒,这个任务会不会在截止时间前被遗忘或降级?
如果答案是"不会",那你不需要提醒,只需要在关键节点做一次确认即可。如果答案是"很可能会",那就要立刻进入提醒流程。
我会用下面这个判断清单来快速评估:
| 判断维度 | 高提醒需求 | 低提醒需求 |
|---|---|---|
| 任务是否跨人依赖 | 需要多人协作或有上下游依赖 | 独立完成,不依赖他人 |
| 对方当前任务密度 | 对方同时推进 3 个以上任务 | 对方手头任务较少 |
| 历史履约可靠性 | 对方有过延期记录 | 对方历史交付稳定 |
| 截止时间弹性 | 硬截止,不可延期 | 有缓冲空间 |
| 任务复杂度 | 需要多步骤、多角色配合 | 单一步骤,操作简单 |
2. 现在提醒是否是最佳时机?
提醒的时机比提醒的内容更容易被忽视。我见过很多产品经理在任务刚分配下去 2 小时就开始追问"进展怎么样了",这不仅无效,还会损害信任。
我的判断原则是:首次提醒的时机应该让对方有足够的时间规划,但不至于长到遗忘。具体来说,短期任务(1-3 天)在截止前 36-48 小时首次提醒,中期任务(1-2 周)在截止前 5 天首次提醒,长期任务(2 周以上)在截止前 7-10 天首次提醒,并在中间设置 1-2 个检查点。
3. 提醒谁最有效?
有时候,你需要提醒的不是执行者本人,而是影响执行者优先级的人。比如,某个研发任务迟迟排不上期,你提醒研发工程师可能效果有限,但如果你能和他的技术主管确认这个任务的优先级,效果会好得多。
这不是"打小报告",而是通过正确的影响路径来推动任务。关键是要判断:谁是这个任务真正的"优先级决策者"?

五、案例观察:一个中大型团队如何用系统化提醒把延期率从 34% 降到 11%
说一个我深度参与的案例。2025 年上半年,我作为外部顾问参与了一家 SaaS 公司的研发效能改进项目。这家公司研发团队大约 160 人,分 12 个敏捷小组,使用 PingCode 进行项目管理和任务跟踪。
他们当时的痛点是:跨组依赖任务经常延期,平均延期率达到 34%。项目复盘时发现,大部分延期不是因为技术难度,而是因为"忘了""以为还早""不知道对方在等"。
我帮他们设计了一套基于 PingCode 的提醒管理机制,核心思路是把提醒从"人的记忆"转移到"系统的规则"上。具体做法包括四个层面:
1. 依赖关系自动触发提醒
在 PingCode 中为跨组依赖任务设置前置依赖关系。当前置任务状态变更时,系统自动通知下游任务的负责人,而不是靠产品经理手动去提醒。这个规则上线后,跨组依赖任务的"遗漏率"从 28% 降到了 7%。
2. 分级提醒规则
把任务的提醒分为三级:
- 常规提醒:截止前 3 天,系统自动发送站内通知。
- 升级提醒:截止前 1 天仍未更新状态,自动通知任务负责人和其直属主管。
- 紧急提醒:已过期且影响下游任务,自动触发项目群通知和看板标红。
这套分级机制的关键在于:提醒的升级条件是基于任务状态和时间自动判断的,不依赖产品经理的人工监控。
3. 确认闭环机制
要求接收方在收到升级提醒后,必须在 PingCode 中更新任务状态或添加评论说明进展。如果 4 小时内没有响应,系统会再次推送。这个机制把"提醒是否被看到"从不确定变成了可追踪。
4. 周度提醒健康度复盘
每周导出一次提醒响应数据,包括:提醒发送次数、平均响应时间、未响应任务数、因提醒触发的状态更新数。团队在周会上用 5 分钟快速过一遍,识别哪些组的提醒响应率偏低,针对性调整。

6 个月后,这套机制的效果很明显:任务平均延期率从 34% 降到了 11%,产品经理每周花在手动提醒上的时间从平均 6.5 小时降到了 1.8 小时。
但我想强调的是,工具只是载体,真正起作用的是背后那套"分级触发+闭环确认+定期复盘"的提醒逻辑。PingCode 在这里的价值在于它支持复杂的自动化规则配置,同时支持私有化部署,对于数据安全要求高的中大型企业比较友好。如果你的团队用的是其他项目管理平台,逻辑一样可以迁移。
六、行动建议:不同场景下的提醒策略
不同规模、不同协作模式、不同任务类型的团队,提醒策略应该有差异。我根据自己踩过的坑和观察到的有效实践,给出以下建议。
1. 小团队(10 人以下):轻量规则 + 口头确认
小团队不需要复杂的系统规则。核心做到两点:一是每天站会上快速确认跨人依赖任务的进展,二是产品经理对关键任务做一对一确认。重点是建立"确认"的习惯,而不是依赖工具自动化。
2. 中型团队(10-50 人):建立提醒分级规则
这个规模已经超出"靠脑子记"的能力范围了。建议在项目管理工具中配置基础的提醒规则:到期前自动通知、过期自动升级。同时每周做一次提醒效果复盘,识别哪些提醒方式有效、哪些被忽略。
3. 中大型团队(50 人以上):系统自动化 + 数据驱动
这个规模必须依赖系统化的提醒机制。建议使用支持自动化规则和依赖关系管理的项目管理平台(如 PingCode),把提醒逻辑沉淀为可配置的规则。同时建立提醒响应率的度量体系,用数据驱动提醒策略的持续优化。
PingCode 在这类场景下的优势比较明显:支持复杂的依赖关系配置、自动化规则引擎、以及私有化部署,对于 100 人以上的组织和有数据安全要求的企业比较匹配。如果团队之前使用 Jira,PingCode 也支持平滑迁移。
| 团队规模 | 核心提醒策略 | 推荐工具能力 | 复盘频率 |
|---|---|---|---|
| 10 人以下 | 口头确认+日站会 | 基础看板即可 | 无需正式复盘 |
| 10-50 人 | 分级提醒+周复盘 | 到期通知+过期升级 | 每周一次 |
| 50-100 人 | 自动化规则+度量 | 依赖关系+自动化引擎 | 每两周一次 |
| 100 人以上 | 系统化机制+数据驱动 | 私有化部署+复杂规则+数据看板 | 每月一次 |
4. 远程/异步协作场景:默认公开 + 书面记录
远程环境下,口头沟通的机会大幅减少,提醒必须更加"显性化"。我的建议是:所有任务提醒都在公开渠道(项目群或项目管理工具)留痕,避免纯私聊;提醒内容必须包含上下文和截止时间;重要提醒要求对方在 24 小时内以文字形式确认。

七、取舍:提醒管理的四个关键权衡
做提醒管理没有"完美方案",只有"适合当前情况的取舍"。以下是我认为最重要的四个权衡点。
1. 提醒频率 vs 关系损耗
提醒越频繁,任务被记住的概率越高,但同时你对协作关系的消耗也越大。我的建议是:对高优先级任务可以承受一定的关系损耗,但对长期协作伙伴,要尽量用系统提醒替代人工催促。
系统提醒的好处是"对事不对人",是系统在提醒你,不是我在催你。这能显著降低关系损耗。
2. 自动化程度 vs 灵活应变
自动化规则能减少人工负担,但规则是死的,实际情况是活的。如果一个任务因为外部原因需要延期,自动化提醒可能会产生"误报"。
我的取舍原则是:把重复性高、判断逻辑清晰的提醒自动化(如到期前通知),把需要判断的提醒保留人工处理(如优先级调整后的沟通)。不要试图把所有提醒都自动化。
3. 信息公开 vs 个人隐私
在项目管理工具中,任务提醒的可见性设置是一个需要权衡的问题。公开提醒能形成"社会压力",促使对方尽快响应,但也可能让某些人感到不适。
我的建议是:任务状态和截止时间公开,个人沟通和催促私聊。前者让所有人看到任务进展,后者保护个人感受。
4. 工具投入 vs 管理成本
引入复杂的提醒管理工具需要学习成本和维护成本。对于小团队来说,投入太大可能得不偿失。但对于中大型团队,不投入的代价更大,靠人工管理的提醒,最终会变成产品经理个人的瓶颈。
我用一个简单的公式来判断:如果每周花在手动提醒上的时间超过 3 小时,就值得考虑引入系统化的提醒工具。

八、我的提醒管理工作流:从每天 15 分钟开始

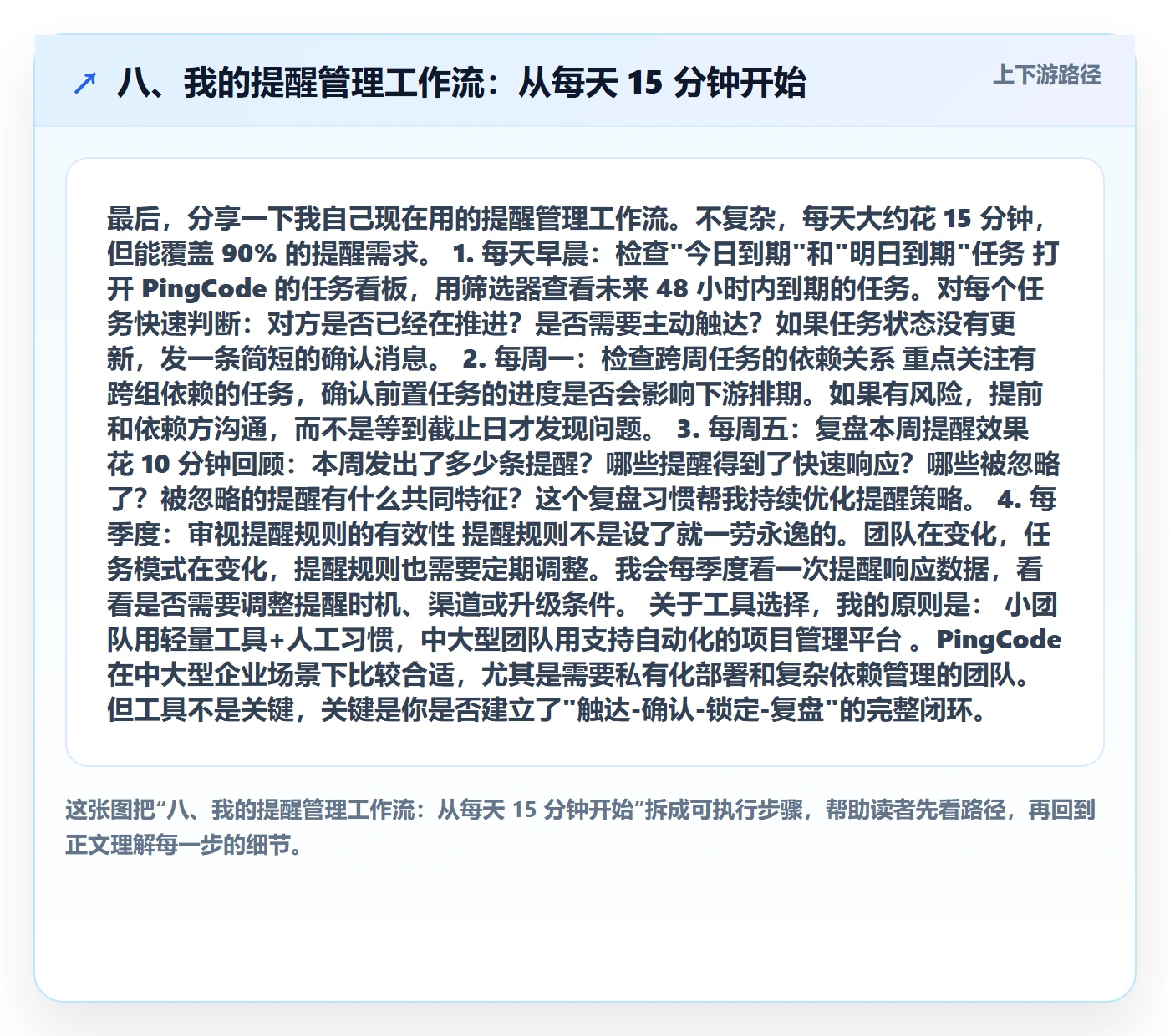

最后,分享一下我自己现在用的提醒管理工作流。不复杂,每天大约花 15 分钟,但能覆盖 90% 的提醒需求。
1. 每天早晨:检查"今日到期"和"明日到期"任务
打开 PingCode 的任务看板,用筛选器查看未来 48 小时内到期的任务。对每个任务快速判断:对方是否已经在推进?是否需要主动触达?如果任务状态没有更新,发一条简短的确认消息。
2. 每周一:检查跨周任务的依赖关系
重点关注有跨组依赖的任务,确认前置任务的进度是否会影响下游排期。如果有风险,提前和依赖方沟通,而不是等到截止日才发现问题。
3. 每周五:复盘本周提醒效果
花 10 分钟回顾:本周发出了多少条提醒?哪些提醒得到了快速响应?哪些被忽略了?被忽略的提醒有什么共同特征?这个复盘习惯帮我持续优化提醒策略。
4. 每季度:审视提醒规则的有效性
提醒规则不是设了就一劳永逸的。团队在变化,任务模式在变化,提醒规则也需要定期调整。我会每季度看一次提醒响应数据,看看是否需要调整提醒时机、渠道或升级条件。
关于工具选择,我的原则是:小团队用轻量工具+人工习惯,中大型团队用支持自动化的项目管理平台。PingCode 在中大型企业场景下比较合适,尤其是需要私有化部署和复杂依赖管理的团队。但工具不是关键,关键是你是否建立了"触达-确认-锁定-复盘"的完整闭环。

九、常见问题解答
1. 提醒了但对方总说"忘了",怎么办?
"忘了"通常不是真的忘了,而是这个任务在他那里的优先级不够高。解决思路不是更频繁地提醒,而是提升任务在他优先级列表中的位置。
具体做法:一是帮他理解任务的上下文和影响("如果不做,下游的测试排期会整体后移 3 天");二是和他的主管确认优先级;三是把提醒频率提高的同时,也提高提醒的"等级"(如从站内通知升级到直接电话沟通)。
2. 如何提醒比自己级别高的人?
向上提醒的核心不是"催",而是"帮他做决策"。不要说"您还没审批这个需求",而是说"这个需求目前卡在审批环节,如果今天能确认,可以在本周五前完成上线;如果推迟到下周,上线时间会顺延到下周三"。
把提醒转化成"决策信息",让对方感受到你是在帮他管理时间,而不是在催他做事。
3. 远程协作中如何确保提醒被看到?
远程环境下,我的建议是"多渠道+强确认"。重要提醒至少通过两个渠道触达(如项目管理工具+即时消息),并要求对方在约定时间内以文字形式确认。如果 4 小时内没有确认,更换渠道再次触达。
4. 提醒频率多高算合适?
没有绝对标准,但有一个参考原则:每次提醒都应该有"新信息"。如果这次提醒和上次说的完全一样,那说明你在做无效重复,应该换方式或换渠道。有效的提醒节奏是:首次提醒(告知)→ 中期确认(检查进度)→ 到期前提醒(确认能否按时交付)→ 过期跟进(了解原因和补救方案)。

十、总结:提醒管理是产品经理的隐性竞争力
回到开头那个延期 11 天的项目。如果我当时做的不是"发一条群消息",而是"发消息+一对一确认+系统到期提醒+中期检查",结果可能完全不同。
提醒管理之所以是产品经理的隐性竞争力,是因为它直接影响两个关键指标:项目交付的确定性和协作关系的质量。做得好,团队觉得你靠谱、项目推进顺畅;做得不好,你永远在救火,团队还觉得你烦。
我的核心建议是三点:
- 把提醒从"个人记忆"转移到"系统规则"上。人的记忆不可靠,系统规则可以持续执行。PingCode 这类支持自动化规则和依赖管理的平台,在中大型团队中价值很明显。
- 提醒不是"发消息",而是"触达-确认-锁定-复盘"的闭环。缺少任何一个环节,提醒的有效性都会打折扣。
- 用数据驱动提醒策略的优化。记录提醒响应率、延期率、手动提醒耗时等关键指标,每季度复盘一次,持续改进。
下一步怎么做?我建议你从明天开始,做一件最小的事:把你当前手头所有跨人依赖任务列出来,标注截止时间和对方姓名,然后为每个任务设定一个"首次提醒时间"。只做这一件事,坚持两周,你就会发现提醒效果有明显变化。
然后,当你觉得靠手动管理开始吃力的时候,就是考虑引入系统化提醒工具的时候了。
常见问题解答(FAQ)
1. 产品经理怎么判断一个任务该提前多久提醒,而不是提醒太早被忘掉?
我每次在项目群里提前一周提醒开发同学,结果到了交付前一天他还是说没印象,我就很困惑,到底该提前多久提醒才有用。是不是我提醒得太早了,还是方式不对?
提前量不是固定天数,而要按任务的认知负荷和依赖链条来定。判断口径可以拆成三类:第一类是需要他人产出前置物的任务,比如设计稿、接口文档、测试环境,提前量应覆盖对方一次完整的排期周期,通常3到5个工作日,并明确给出截止时间而不是只说要做什么;
第二类是只需要对方记住并出席或确认的任务,比如评审会、验收确认,提前1到2个工作日通知即可,太早反而会被后续信息淹没;第三类是有外部依赖或跨部门审批的任务,要按对方流程的最长耗时倒推,比如对方审批通常要2天,就至少提前3天发出并留出催办缓冲。
实操上更有效的方法不是只调天数,而是做两次触达:首次提醒负责同步背景和截止时间,临期提醒负责确认进度和风险,两次之间用任务管理工具把状态可见化,减少靠记忆的压力。判断提醒是否有效的标准也很简单,看对方是否在首次提醒后主动给出排期或确认,如果没有,说明提前量或提醒方式需要调整,而不是继续加天数。
2. 提醒领导推进某个决策时,怎么说才既起到提醒作用又不显得在催促?
我在做项目时经常需要领导拍板一个方案才能继续,但直接去问又怕显得我在催他,发消息也常常石沉大海。我到底该怎么开口,才能既提醒到又保持边界感?
向上提醒的核心不是催,而是降低领导的决策成本。做法是把提醒包装成一次信息同步加选项确认,而不是一句在吗或者进度怎么样了。具体结构可以分三步:先说明当前进度和卡点,再给出你已经准备好的选项和各自影响,最后给出一个明确的时间锚点,比如如果今天能确认A方案,本周的联调就能按计划开始,否则需要顺延两天。
这样领导接收到的是一条可判断的信息,而不是压力。判断依据是看领导是否直接给出选择或让你按建议执行,如果只是回复好的,说明信息还不够决策。提醒频率上,同一件事不要连续追问,建议间隔一个完整工作日,且每次补充新增信息而不是重复原话。
如果涉及更高优先级的决策,可以借周报或例会这类正式场合再提一次,把它放进议程而不是私聊催促,这样既保留边界感,也提高被处理的概率。
3. 任务提醒发出去了但对方总是说忘了,我该怎么让提醒真正落地?
我最头疼的就是明明在群里提醒了,也私聊说了,结果对方还是说忘了,最后延期还要我来兜。我很想知道,问题到底出在提醒方式上,还是我根本没让对方形成承诺?
对方说忘了,通常不是记性问题,而是提醒没有形成明确的责任确认。可执行的做法是把提醒从通知升级为确认闭环:第一步,提醒时带上具体动作、截止时间和交付标准,避免只说你记得弄一下;第二步,要求对方给出一个简短回应,比如确认今天下班前给到初版,这个回应就是一次轻量承诺;
第三步,把这条承诺记录在任务管理工具或共享看板里,让状态和负责人可见,而不是停留在聊天记录中。判断依据是看任务是否有唯一负责人和可查看的状态,如果一件事同时@了多人,往往等于没有人真正负责,这也是提醒失效的高频原因。
跟进策略上,到期前半天做一次临期确认,到期当天只问结果不重复背景,如果仍未响应,就把问题升级为风险同步给相关方,而不是继续单独催促。长期来看,把重复出现的提醒沉淀成固定节奏的检查点,比如每周固定时间对齐关键节点,能明显减少临时提醒带来的遗忘。
4. 远程和跨时区协作时,提前提醒应该怎么做才不容易被忽略?
我们团队有一部分同事在异地甚至跨时区,我发提醒经常对上别人下班时间,第二天就被新消息刷下去了。我很想找一套在远程场景下也能确保提醒被看到的做法。
远程协作的提醒关键是把时区和信息载体一起考虑。做法上先确认对方的可用工作时段,把提醒安排在其工作时段开始后的第一个小时发出,这样最容易进入当天待办而不是被夜间消息淹没。
内容上要一次说清三件事:这件事是什么、需要对方做什么、截止到什么时间点,并尽量用书面形式沉淀到任务管理平台或共享文档,避免只在即时通讯里说。
判断提醒是否有效的口径,可以看对方是否在自己的工作时段内给出回应或更新状态,如果超过一个工作日没有任何动作,就应换一种触达方式,比如在例会中口头确认或在共享看板里标记阻塞。
对于跨时区的关键节点,建议把截止时间统一换算成对方本地时间并写清楚,同时预留至少半个工作日的缓冲,避免因时差导致最后时刻无法响应。最后,把高频提醒固化成团队共同的节奏,比如每日异步站会同步进展和风险,能减少对个人提醒的依赖,也让远程协作更可控。
核心关键词
文章包含AI辅助创作:提前提醒管理指南:产品经理如何做好任务提醒,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442461
