任务提醒如何做好督办?PMO数据分析与操作步骤

去年我在一家 800 人规模的制造企业做 PMO 流程梳理,碰到过一个非常典型的现象:一个涉及研发、采购、财务三个部门的供应商准入任务,PMO 连续 11 个工作日发提醒,企业内部沟通工具的已读率接近 100%,但这条任务在两个星期里状态一次都没更新过。复盘时大家才发现,不是没人看提醒,而是这个任务从头到尾没有一个唯一责任人,三个部门都默认对方是主责方。这件事让我彻底改变了对"任务提醒"的理解:提醒发得再勤,也只是在通知,不是在督办。

这篇文章我想把"PMO 如何用数据做任务督办"这件事讲透。它不是工具使用教程,而是一套机制设计方法:为什么你的提醒总是已读不回,督办需要哪些数据指标,这些指标的口径怎么定义,从提醒到闭环的操作步骤具体分几步,以及在什么规模、什么成熟度下该做多重、什么情况下该往回收。全文基于我过去几年在十几个中大型组织里做流程落地的观察,涉及的具体数字如果来自样本推演,我会明确标注。

一、先说结论:督办失效,九成不是"提醒"的问题

很多 PMO 在遇到任务推不动时,第一反应是"提醒不够多、不够响",于是把提醒频次从一天一次改成一天三次,从系统消息改成群里 @ 全员,从文字改成电话。折腾一个月,超期率可能下降 5 个百分点,然后迅速反弹。原因是这些动作都在同一个层面上加码,而这个层面根本不是问题所在。

1. 提醒、催办、督办是三件不同的事

我习惯把这三件事拆开看,因为它们解决的是完全不同的问题,混在一起谈就会失焦。

动作 解决的核心问题 主要手段 失效表现
提醒 信息不对称:对方不知道有这件事 系统通知、群消息、邮件 已读不回,消息淹没
催办 优先级不明确:对方知道但没排上 一对一沟通、临时协调 催一次动一次,不催就停
督办 责任与后果缺位:没人必须对结果负责 状态机、升级链、指标看板、复盘 催到最后变成 PMO 自己干

提醒是信息层,催办是推动层,督办是机制层。三层里任何一层缺失,都会表现为"任务推不动",但补错层次就是白费力气。绝大多数团队的实际情况是:提醒严重过剩,催办靠人肉硬扛,督办基本没有。

2. 督办的本质,是让"不行动"的成本高于"行动"的成本

这句话听起来有点功利,但它是督办的底层逻辑。一个任务在系统里挂着不动,如果对责任人来说没有任何后果,不影响考核、不影响项目节点、不影响上级对他的评价,那么理性选择就是继续不动。PMO 发一百条提醒,只是在反复告知"有个任务挂着",并没有改变任何成本结构。

真正的督办机制要做到三件事:让任务的状态被看见、让责任的归属无歧义、让超期有明确的升级路径和后果。前两件靠状态机和责任定义,第三件靠升级链。数据在这里的作用不是"监控人",而是把机制缺陷暴露出来,当某个部门连续三个月超期率都在 40% 以上,问题大概率不在这个部门的人不努力,而在任务分配或资源供给的机制上。

任务提醒如何做好督办?PMO数据分析与操作步骤

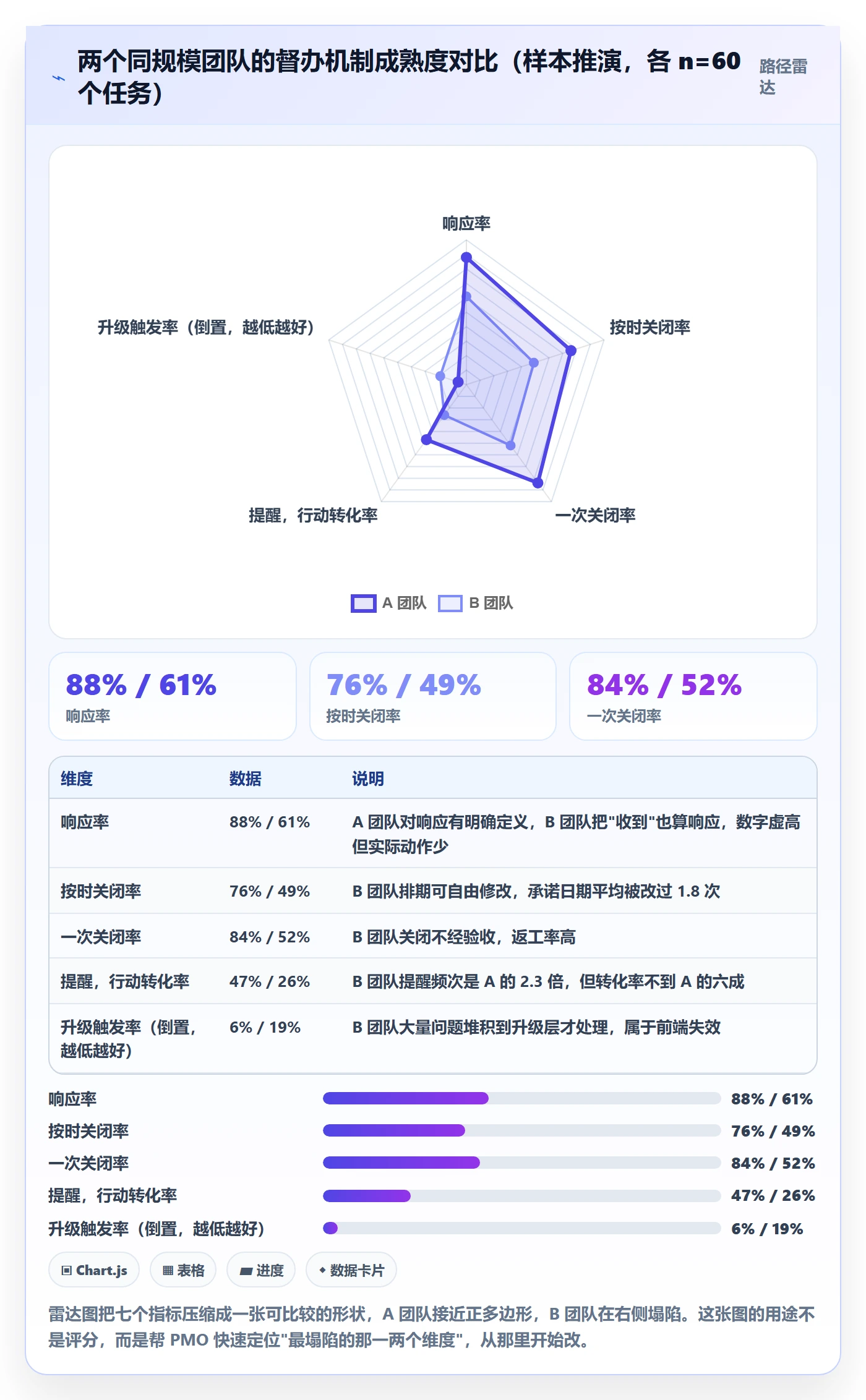

3. 一个反常识判断:督办做得好,提醒会变少

我服务过的一个研发中心,上线督办机制半年后,系统的自动提醒条数下降了约 60%,但按时关闭率从 54% 提到了 81%。乍看矛盾,其实很合理:当状态机、责任人、承诺日期都清晰时,大部分任务在到期前就自然完成了,不需要触发提醒;而提醒条数的下降,恰恰说明机制在往前端走。

反过来说,如果你所在的团队提醒条数逐月上升,就要警惕了,这通常不是任务变多了,而是机制在退化,PMO 正在用人力弥补机制的窟窿。

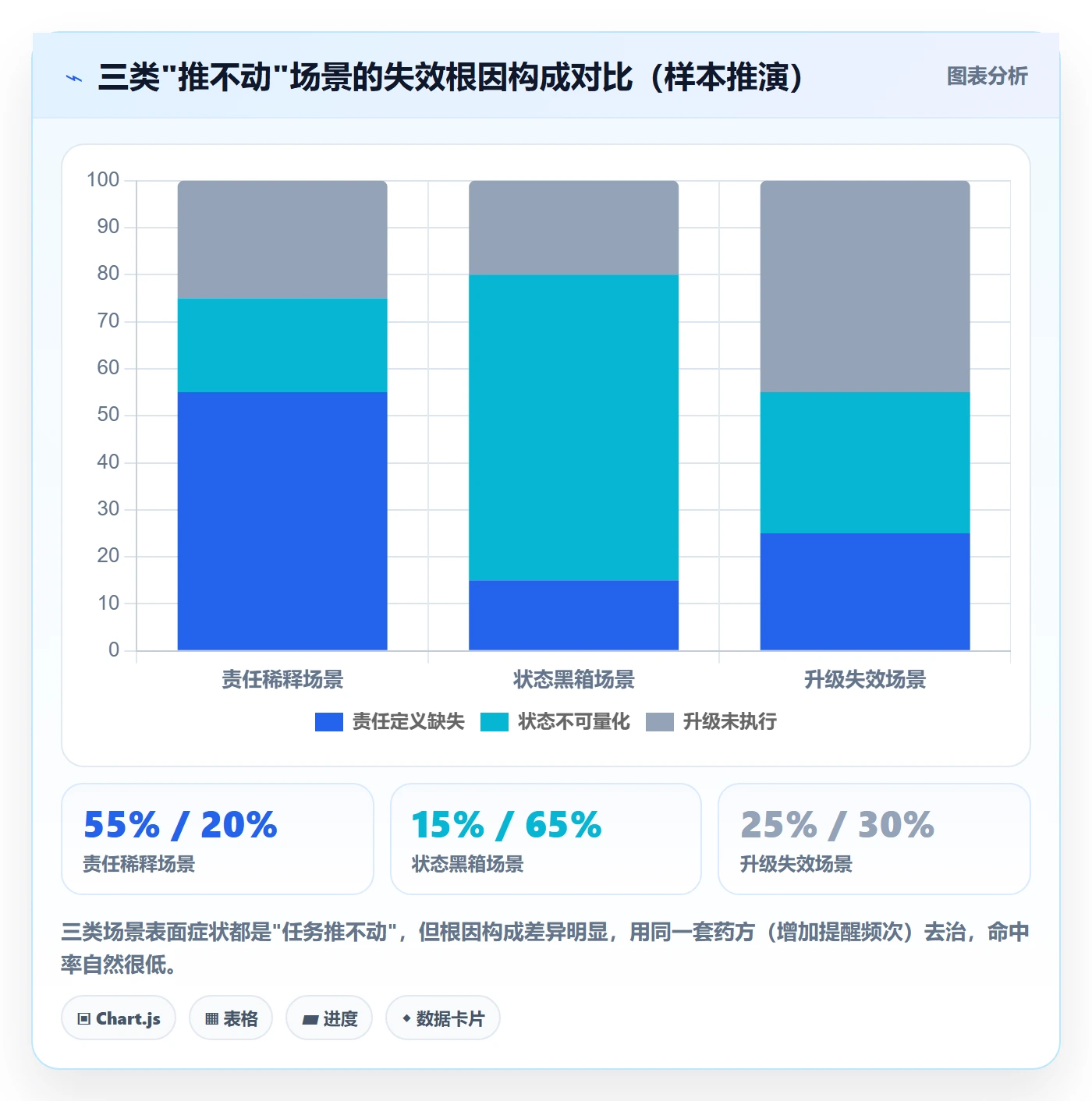

二、真实场景:三个让我印象深刻的"推不动"

抽象讲机制容易飘,我先说三个具体的场景。它们来自不同行业、不同规模的组织,但失效的模式高度相似。

1. 场景一:跨部门任务的责任稀释

前面提到的供应商准入任务,就是典型的责任稀释。任务的描述是"研发、采购、财务协同完成供应商准入评估",这个"协同"就是问题的根源。三个部门都能理解自己要做一部分,但没有任何一方认为自己是这件事的最终交付人。

PMO 在群里提醒时,三个部门的接口人都会回复"收到"。但"收到"只表示信息送达,不表示有人承担责任。两周后 PMO 追问进度,三方的回答分别是:"等采购给资质清单""等研发给技术评估结论""等财务给付款条件"。这是一个完美的死循环,而且每一方都觉得自己没错。

责任稀释的判定信号很简单:如果你问"这件事谁负责",得到的答案超过一个,或者答案是"大家一起",这个任务就有问题。

2. 场景二:没有状态机,进度无法量化

另一个案例是一家互联网公司的合规整改任务。PMO 每周让各部门汇报进度,收到的回答是"推进中""大概完成 70%""差不多了"。三个月后项目上线前一周,突然发现三个关键整改项根本没启动。回溯时才发现,所谓的"70%"是接口人的主观估计,背后没有任何可验证的状态依据。

这个案例的教训是:没有状态机的进度汇报,本质上是不可信的。进度必须是离散的、可枚举的状态,而不是百分比的主观估计。因为百分比可以随口说,状态变更却会留痕。

3. 场景三:升级机制形同虚设

第三家是一家金融机构,PMO 制度写得很完整,明确写了"任务超期 3 天升级至部门负责人,超期 7 天升级至分管领导"。但我翻了三个月的升级记录,触发升级的任务只有 2 个,而同期的超期任务有 137 个。

原因很现实:PMO 担心升级会得罪人,部门负责人也习惯了"要升大家都不好看",最后升级变成了纸面条款。更微妙的是,一旦升级机制从不执行,它反而成了负资产,因为没有后果的超期,会让所有责任人默认超期是可以接受的。

任务提醒如何做好督办?PMO数据分析与操作步骤

三、五个常见误区:为什么你的督办没有牙齿

在讲正确做法之前,先把常见误区拆开。误区之所以顽固,是因为它们在短期内看起来"有效"。

1. 误区一:把提醒频次当成督办力度

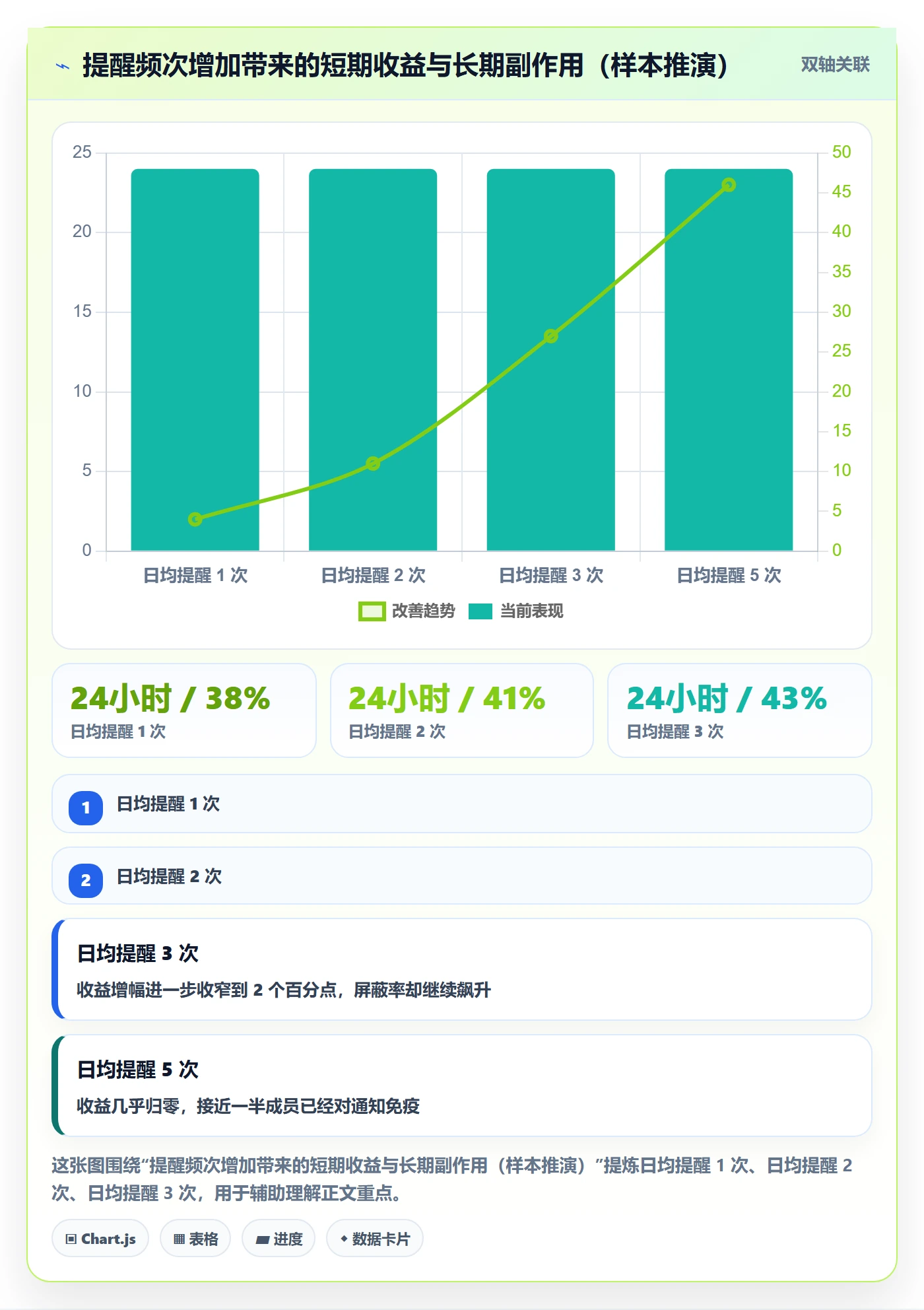

这是最普遍的误区。提醒的边际效用衰减得极快,第一次提醒有效,第三次开始递减,第五次之后基本变成噪音。我做过一个粗略的统计:在同一个任务上,日均提醒从 1 次增加到 3 次,24 小时内状态变更率从 38% 提升到 43%,但任务屏蔽率(成员关闭通知)从 4% 涨到 27%。

更麻烦的是,高频提醒会把真正重要的提醒淹没。当一个成员每天收到几十条系统通知时,他不可能对每一条都做判断,最终结果是全部忽略。

任务提醒如何做好督办?PMO数据分析与操作步骤

2. 误区二:只盯超期数,不看超期结构

很多 PMO 周报上的核心指标是"本周超期任务数",然后要求超期数下降。但超期数是结果指标,它不能告诉你该做什么。10 个超期任务里,可能有 6 个超期 1 天、2 个超期 3 天、2 个超期 20 天,这三种情况的处理方式完全不同。

我通常建议看超期时长分布,而不只是一个总数。超期 1 天以内的,往往是排期摩擦,靠提醒就能解决;超期 3,7 天的,通常是资源冲突,需要 PMO 介入协调;超期 7 天以上的,多半是任务本身定义有问题,或者根本不该由这个人承接。

3. 误区三:任务没有唯一责任人

这条在上一节已经说过,但值得再强调一次,因为它是所有督办失效里最致命的一条。在系统层面,一条任务如果没有唯一 owner 字段,那么它在数据上就是不可督办的,你无法统计"这个人的按时关闭率",也无法定义"该升级给谁"。

实践中我见过很多变通做法,比如设置"责任人 + 协同人",但协同人字段往往是摆设。我的建议是:一条任务只能有一个责任人,其他人只能是参与者或者审批者,且这些角色在系统里必须是独立字段,不能写在描述文本里。

4. 误区四:升级机制只有形式,没有后果

升级不是目的,升级是让后果可见的手段。如果升级之后只是领导在群里说一句"大家重视一下",那升级就是无效的。有效的升级必须绑定具体动作:资源追加、范围裁剪、排期调整、或者明确的责任归属变更。

我在一家公司推动过一个简单的做法:任何升级到分管领导的任务,必须当场在三个选项里选一个,加人、砍范围、改排期。不接受"回去再推动推动"这个第四选项。实行两个季度后,任务的平均超期时长从 6.3 天降到 2.1 天。

5. 误区五:督办数据只用来追责

这是我最想纠正的一条。如果 PMO 拿超期数据去点名、去考核,那么用不了多久,数据就会失真,大家会开始提前关闭任务、把大任务拆成小任务凑数、或者干脆不建任务。

我的立场很明确:督办数据的第一用途是修机制,第二用途是识别系统性风险,追责应该排在很后面,而且必须由业务负责人来做,不是 PMO 来做。PMO 一追责,就从"共同解决问题的伙伴"变成了"监工",数据质量会迅速崩塌。

四、专业判断逻辑:督办机制的四层设计

讲完误区,进入正题。我的经验是,一套可运行的督办机制由四层构成,必须自下而上依次建好,跳层搭建一定会返工。

1. 第一层:任务状态机,让进度可观测

状态机是督办的数据地基。没有状态机,后面所有指标都算不出来。一套够用的状态机不需要太复杂,我通常建议五到六个状态。

状态定义(最小可用集):

待启动(Created):任务已创建,责任人已明确,尚未开始

进行中(In Progress):责任人已开始工作

阻塞(Blocked):因外部依赖无法推进,必须填写阻塞原因和解除条件

待验收(In Review):责任人自认为完成,等待验收方确认

已关闭(Closed):验收通过,闭环完成

已取消(Cancelled):任务不再需要,需记录取消原因

关键约束:

  1. 进入"阻塞"必须填写阻塞原因 + 预计解除时间 + 依赖方
  2. 进入"已关闭"必须经过验收,不允许责任人自关闭(除非任务等级为最低)
  3. 状态变更必须记录时间戳和操作人,不允许直接改字段不产生历史

这里有三个细节值得单独说。第一,"阻塞"状态必须有强制字段。没有强制字段的阻塞状态是垃圾桶,所有推不动的任务都会往里扔,而且扔进去就出不来。第二,关闭必须经验收。如果责任人可以自己关任务,那按时关闭率这个指标就完全失真了。第三,状态历史必须留痕。没有历史记录,你就无法计算"平均阻塞时长"这类关键指标。

2. 第二层:责任与升级链,让后果可执行

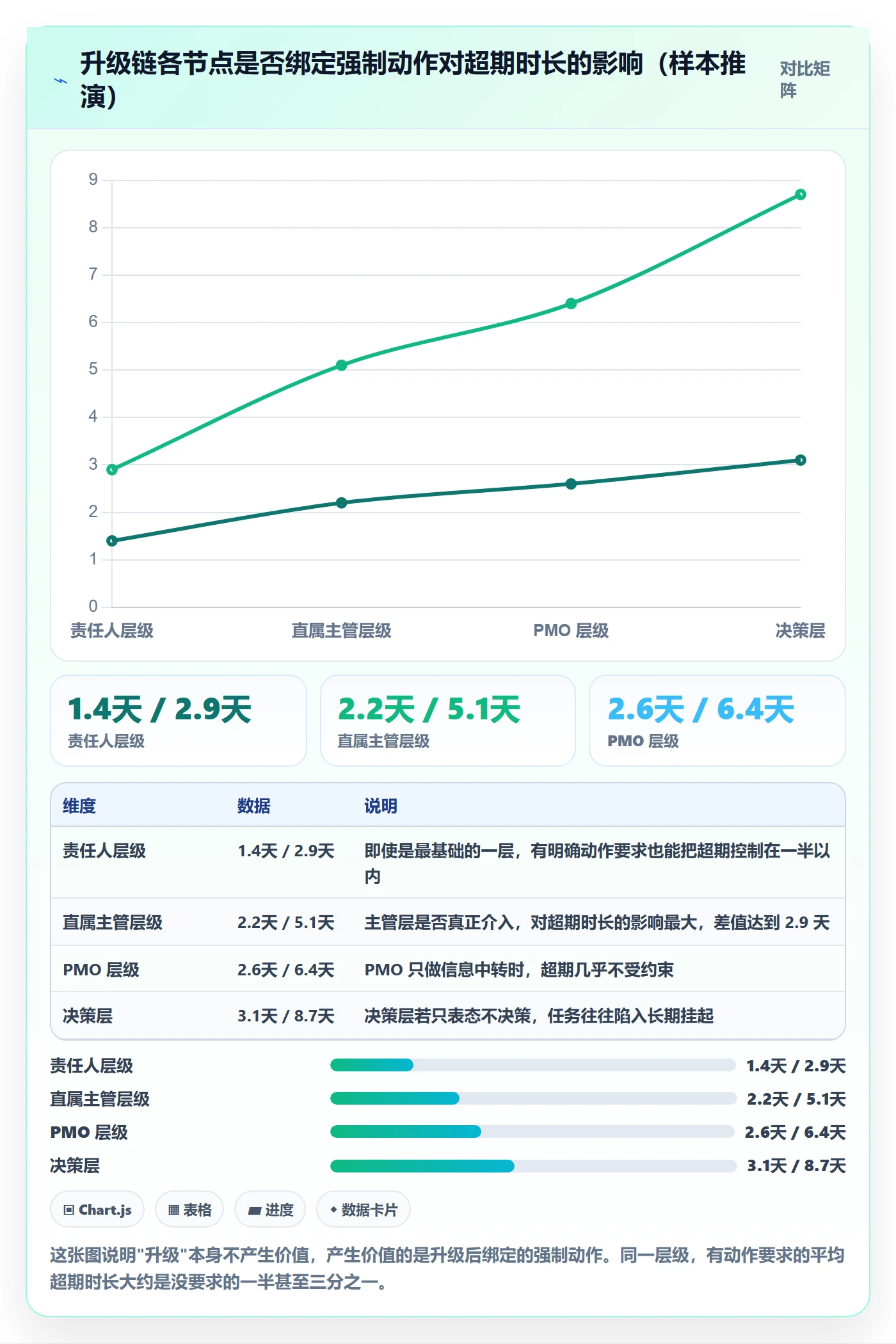

状态机解决了"看得见",升级链解决"有后果"。一条完整的升级链通常有四棒。

  1. 第一棒:责任人。任务到期未完成,系统自动提醒责任人,这是所有机制里最基础的一环。
  2. 第二棒:责任人直属主管。超期达到阈值(比如 1 个工作日)自动抄送,让主管知道下属手上有个卡住的事。
  3. 第三棒:PMO。超期达到更高阈值(比如 3 个工作日)进入 PMO 待办,由 PMO 判断是资源问题、依赖问题还是责任问题。
  4. 第四棒:项目决策层。超期超过 7 个工作日,或涉及关键路径,升级到能拍板加资源或改范围的人。

升级链的设计要点不在于层级多,而在于每一棒的触发必须是自动的、有阈值的、可统计的。如果升级靠 PMO 手动判断"要不要上报",那么出于人际顾虑,绝大多数升级都不会发生。

任务提醒如何做好督办?PMO数据分析与操作步骤

3. 第三层:指标口径,让判断有依据

指标口径是 PMO 最容易被忽视、也最容易出问题的一层。同样叫"按时关闭率",不同团队算出来的数可能差一倍。原因往往是三个:分母口径不一致、时间基准不一致、任务范围不一致。下一节我会给一套可以直接抄的口径表。

4. 第四层:看板与复盘节奏,让机制能自我修正

前三层是静态设计,第四层是动态运行。我的建议是三级节奏:日看提醒与阻塞、周看超期结构与升级、月看趋势与机制修正。

月度复盘是最容易被跳过、但价值最高的一环。复盘的产出不应该是一份报告,而应该是下个月要改的一到两条机制规则。比如"某部门的任务平均阻塞时长 8 天,其中 70% 卡在同一个外部依赖上",那么下个月的机制修正就是:这个外部依赖前置到项目启动阶段解决。

五、PMO 督办指标怎么定:口径、阈值与陷阱

这一节是全文最实用的部分。我列出七个指标,每个都给出定义、计算口径、建议阈值和常见陷阱。请注意,阈值是经验参考值,不同行业差异很大,务必按自己团队的历史数据来校准。

1. 指标一:响应率

定义:任务被分派或提醒后,责任人在规定时间内做出首次实质性响应的比例。口径:分子是"24 小时内状态发生变更或留下有效评论"的任务数,分母是"当期被分派或提醒的任务数"。

这里的关键词是"实质性"。很多团队把"回复收到"算作响应,这会让响应率高得离谱却毫无意义。我的做法是:只有状态变更、或者包含具体计划/障碍说明的评论,才算有效响应。"收到""好的""在看"一律不计。

2. 指标二:按时关闭率

定义:在承诺日期前完成并验收通过的任务占比。口径:分子是"实际关闭时间 ≤ 承诺关闭时间"的任务数,分母是"当期应到期的任务数"。

陷阱在于承诺日期可以被随意修改。如果系统允许责任人自由改排期,"按时关闭率"就变成了数字游戏。建议的做法是:排期变更需要审批或至少留痕,并把"排期变更率"作为一个独立的观察指标。一个团队如果按时关闭率 90%、排期变更率 60%,那前面的 90% 是不可信的。

3. 指标三:超期率与超期时长分布

定义:超期率是当前超期任务占在办任务的比例;超期时长分布则按 1 天内、1,3 天、3,7 天、7 天以上分档统计。口径:超期时长 = 当前时间 – 承诺关闭时间,只对未关闭任务计算。

我坚持建议同时看这两个数。只看超期率,你会看到一个 15% 的数字,感觉还行;但加上分布,你可能发现其中 3 个任务已经超期 30 天以上,这三个才是真正需要 PMO 介入的,那 12 个超期 1 天的任务会自然消化。

4. 指标四:平均闭环周期与中位数闭环周期

定义:任务从创建到关闭的平均耗时。口径:只统计已关闭任务,且建议同时输出中位数。

强烈建议用中位数而不是平均值做判断。闭环周期的分布通常是右偏的,少数任务拖了几个月,会把平均值拉得很难看,但反映不出大多数任务的真实体验。中位数更能代表"典型任务的耗时"。

5. 指标五:一次关闭率

定义:关闭后未被打回重开的任务占比。口径:分子是"关闭后 15 天内未被重开"的任务数,分母是当期关闭任务数。

这个指标是质量指标,很多 PMO 不关注,但它极其重要。如果一次关闭率只有 50%,说明有一半任务"关了个寂寞",前面所有效率指标都是虚的。

6. 指标六:升级触发率

定义:触发升级的任务数占在办任务的比例。口径:按升级层级分别统计。

这个指标的意义在于观察趋势。健康的团队,升级触发率应该稳定在低位。如果逐月上升,说明前端在恶化;如果突然降到接近零,反而要警惕,很可能是大家不愿意升级了,问题被捂着。

7. 指标七:提醒,行动转化率

定义:发出提醒后 24 小时内产生状态变更的任务占比。口径:分子是"提醒后 24 小时内有状态变更"的任务数,分母是当期提醒总数。

这是衡量督办机制健康度最直接的单一指标。我的经验参考值是:健康的机制在 40%,55% 之间,低于 30% 说明提醒已经失去作用,高于 70% 反而可能说明提醒发得太少、只在对的时间点发。

指标 类型 建议观察频率 经验参考值 最需要警惕的失真方式
响应率 过程指标 周 ≥ 75% 把"收到"计入响应
按时关闭率 结果指标 周 / 月 ≥ 70% 承诺日期被随意修改
超期率 风险指标 周 ≤ 20% 只看总数不看时长分布
闭环周期(中位数) 效率指标 月 按任务类型分档 用平均值替代中位数
一次关闭率 质量指标 月 ≥ 80% 不统计重开,虚高
升级触发率 机制指标 月 ≤ 8% 靠人工判断是否升级
提醒,行动转化率 机制健康度 周 40%,55% 提醒与状态变更时间戳对不上

任务提醒如何做好督办?PMO数据分析与操作步骤

六、操作步骤:从提醒到闭环的七步落地法

前面讲的是机制和指标,这一节讲具体怎么做。这七步是我在多个团队实际推行过的顺序,建议不要跳步。

1. 步骤一:任务建档,先解决"唯一责任人"

建档的第一件事不是写描述,是确定唯一责任人。我在推动时用的规则是:如果这条任务涉及超过两个部门,必须由发起方指定一个主责人,其他人作为参与者或审批者。如果发起方指定不出来,说明任务本身还没想清楚,先退回。

建档时至少要强制填四个字段:唯一责任人、承诺关闭日期、验收人、完成定义。缺任何一个,这条任务在系统里就不应该被允许创建。

2. 步骤二:状态机标准化并设置强制字段

在项目管理工具里把前文说的六个状态配好,并为"阻塞"状态配置强制字段。这里要特别注意工具能力:如果工具不支持状态流转的前置校验,那么规则就只能靠人自觉,机制的可靠性会下降一个量级。

我在给中大型团队做方案时,通常建议选那些支持自定义工作流、字段级权限和状态流转校验的平台。比如 PingCode 这类面向 100 人以上组织的研发管理平台,工作项状态机、必填字段、状态流转条件都可以在后台配置,不需要开发介入;对于有数据合规要求的团队,它还支持私有化部署,这对金融、制造这类行业是硬性门槛。另外如果团队原来用 Jira,迁移路径是否平滑也很关键,迁移成本往往是决策里被低估的那一项。

3. 步骤三:设定提醒节点,从"高频"改成"精确"

提醒的关键不是次数,是时机。我推荐的五个节点:

  1. T-3 天:温和提醒,目的是让责任人提前评估是否需要调整排期。
  2. T-1 天:明确提醒,要求责任人回复进展或提出调整。
  3. T+0(到期日):状态检查,未完成的任务自动标记为待处理。
  4. T+1 天:抄送直属主管,进入升级链第二棒。
  5. T+3 天:进入 PMO 待办池,由 PMO 判断并决定是否上报。

注意这五个节点里没有"每天提醒"。高频提醒的唯一结果是让所有人对提醒脱敏。

4. 步骤四:配置自动化规则,把判断交给系统

提醒和升级如果能靠人工执行,就一定会漏。建议在系统里配置自动化规则,下面是一段规则配置的示意结构。

自动化规则示意(伪配置):
rule: 到期前提醒

trigger: 当前日期 == 承诺关闭日期 – 3天

condition: 状态 not in [已关闭, 已取消]

action: 通知责任人

rule: 超期抄送主管

trigger: 当前日期 > 承诺关闭日期 + 1天

condition: 状态 not in [已关闭, 已取消] AND 升级层级 action:

通知责任人直属主管

更新任务字段: 升级层级 = 2

rule: 进入PMO待办

trigger: 当前日期 > 承诺关闭日期 + 3天

condition: 状态 not in [已关闭, 已取消]

action:

加入 PMO 待办视图

打标签: 需人工介入

rule: 阻塞超时预警

trigger: 状态 == 阻塞 且 停留天数 > 5

action: 通知责任人和 PMO,要求更新解除计划

5. 步骤五:定义升级路径与每一棒的后果

升级链的四棒前面说过,这里强调的是"每一棒必须绑定动作"。我在方案里通常这样写:

  • 第二棒(主管):主管必须在 1 个工作日内给出处理意见,要么调整排期并说明理由,要么协调资源。
  • 第三棒(PMO):PMO 必须完成三选一,协调资源、裁剪范围、调整排期,并在系统里记录决策。
  • 第四棒(决策层):涉及关键路径的任务,必须在周会上形成明确决议,不能以"继续跟进"结案。

每一棒的响应时限和动作选项都要写进规则里,否则升级就变成了单纯的信息抄送。

任务提醒如何做好督办?PMO数据分析与操作步骤

6. 步骤六:建看板,把数据放到大家都能看到的地方

看板的目的不是监督,是让状态可见。我建议至少建三个视图:

  • 责任人视图:我这个月有哪些任务在办、哪些临近到期、哪些已超期。这是最常用的视图,应该默认推送。
  • PMO 待办视图:所有超期 3 天以上、以及所有阻塞超 5 天的任务。PMO 每天花 10 分钟过一遍。
  • 部门/项目视图:按部门聚合的响应率、按时关闭率、超期时长分布。这个视图在月度复盘会上用。

7. 步骤七:每月复盘,产出机制修正项

复盘会的固定议程我建议就三项:超期结构分析、升级案例复盘、机制修正项确认。第三项必须有产出,且控制在两条以内,改多了执行不了。

一个有效的机制修正项长这样:"发现研发部的任务有 63% 卡在等待测试环境,下月起将测试环境申请提前到任务创建环节,由 PMO 在立项时确认环境可用性。"它具体、可执行、有责任方、有验证方式。反例是"加强部门间沟通",这不是修正项,是口号。

七、数据观察:一个中大型研发团队的 12 周变化

下面这组数据来自我为一家约 600 人的研发组织做流程梳理时的记录,样本是跨部门任务,观察周期 12 周,前 4 周为基线期,第 5 周上线状态机与自动升级规则。数据为样本推演后的整理结果,用于说明趋势而非精确统计。

1. 前四周基线:提醒很多,行动很少

基线期团队已经在用系统发提醒,但规则是"任务到期后每天提醒"。四周的平均数据是:响应率 58%,按时关闭率 51%,平均超期时长 5.8 天,一次关闭率 62%,提醒,行动转化率 29%。

最值得注意的数字是转化率 29%,也就是说,每 100 条提醒里只有 29 条在 24 小时内带来了实际状态变化,其余 71 条基本等于噪音。这个数字是推动管理层下决心改机制的关键证据。

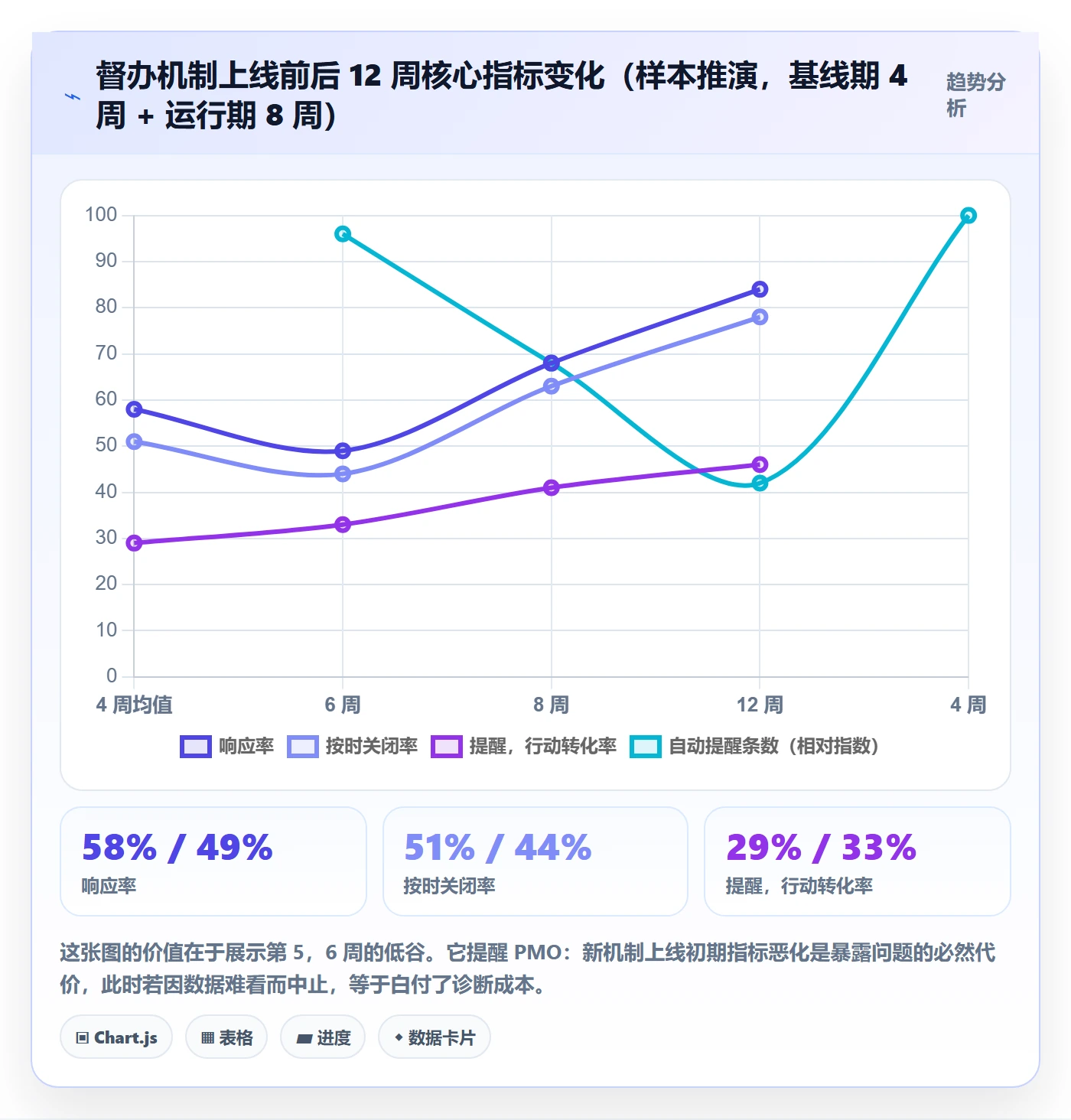

2. 第五到八周:状态机上线,前两周数据反而变差

上线状态机后,前两周的数据是恶化的:响应率降到 49%,超期率上升。原因不难理解,状态机暴露了之前被掩盖的问题,很多任务从"差不多完成"变成了明确的"阻塞",数据自然难看。

这一步非常关键,很多团队就是在这里放弃的。我的建议是:上线新机制时,前四周的数据不要用来考核,只用来诊断。如果一开始就挂钩考核,所有人都会想办法把数据做漂亮,机制就白建了。

3. 第九到十二周:指标全面改善

稳定运行后,第 12 周的数据是:响应率 84%,按时关闭率 78%,平均超期时长 2.1 天,一次关闭率 81%,提醒,行动转化率 46%。同时系统自动提醒条数下降了约 58%。

任务提醒如何做好督办?PMO数据分析与操作步骤

4. 一个意外发现:升级触发率并没有下降

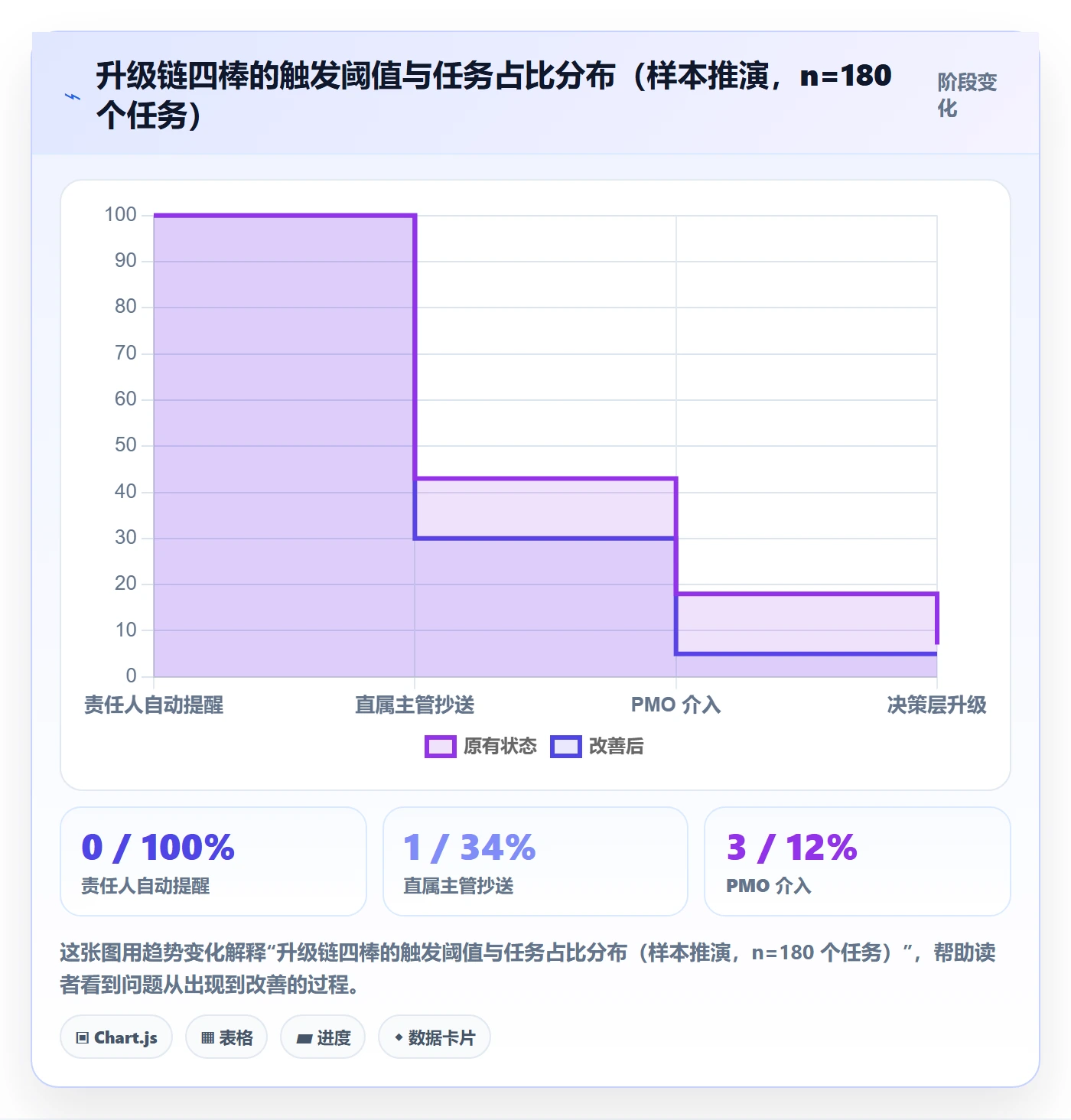

这个团队有一个数据出乎我的意料:12 周后,升级触发率稳定在 7% 左右,几乎没有变化。按常理推断,机制改善后升级应该减少。

深挖后发现,前期不触发升级是因为"没人管",而后期触发是因为"机制真的会升级"。也就是说,升级触发率不是越低越好,它反映的是机制的灵敏度而非问题多少。一个健康的团队,升级触发率应该稳定在一个小比例上,而不是趋近于零,趋近于零通常意味着机制在空转。

八、不同情况下的行动建议

机制设计没有银弹,团队规模、任务特征、组织文化都会影响做法。下面按常见情况给出建议。

1. 情况一:50 人以下小团队

不建议上完整的四层升级链。这个规模下,成员之间彼此熟悉,任务量也不大,过度机制化反而增加负担。我的建议是只做三件事:任务有唯一责任人、有承诺日期、每周一次 15 分钟的站会过一遍超期项。指标只保留响应率和超期率两个就够了。

2. 情况二:100,500 人的中大型组织

这是督办机制收益最明显的区间,也是我服务最多的区间。跨部门协作变多、接口人互不认识、责任靠"默认理解"已经不可行。建议完整推行前文七步,指标保留五到七个,月度复盘必须固定下来。

这个规模下的一个现实问题是工具能力。任务量上来之后,手工维护的表格很快会失控。建议选择支持自定义工作流、状态流转校验、自动化规则和字段级权限的管理平台,且要评估迁移成本和部署方式。对于有合规要求的组织,是否支持私有化部署往往是选型的第一道门槛;对于原本使用海外工具、需要做国产化替代的团队,迁移的平滑程度比功能多寡更影响落地成败。

3. 情况三:任务以研发交付为主

研发任务的特点是需求会变、排期会调。这种情况下,"按时关闭率"这个指标容易失真,建议把重点放在阻塞时长和阻塞原因结构上,而不是单纯盯交付日期。同时一定要区分"主动排期调整"和"被动超期",前者是正常的,后者才是要治的。

4. 情况四:组织文化偏强势考核

这类组织推督办机制要格外小心。如果一开始就把超期数据接入考核,大概率会出现两种失真:一是提前关闭(质量下降,一次关闭率暴跌),二是任务不建(数据消失)。建议的做法是先跑两个季度的"只诊断不考核",用数据证明机制价值,再逐步接入评价体系,且只接入机制指标(如响应率)而不直接接入结果指标(如超期数)。

八、不同情况下的行动建议

九、不同情况下的取舍:督办强度的边界在哪里

做督办时间长了,我越来越意识到一个事实:督办是有成本的,而且是双向成本。过度督办带来的隐形成本,往往比督办不足更隐蔽、更危险。

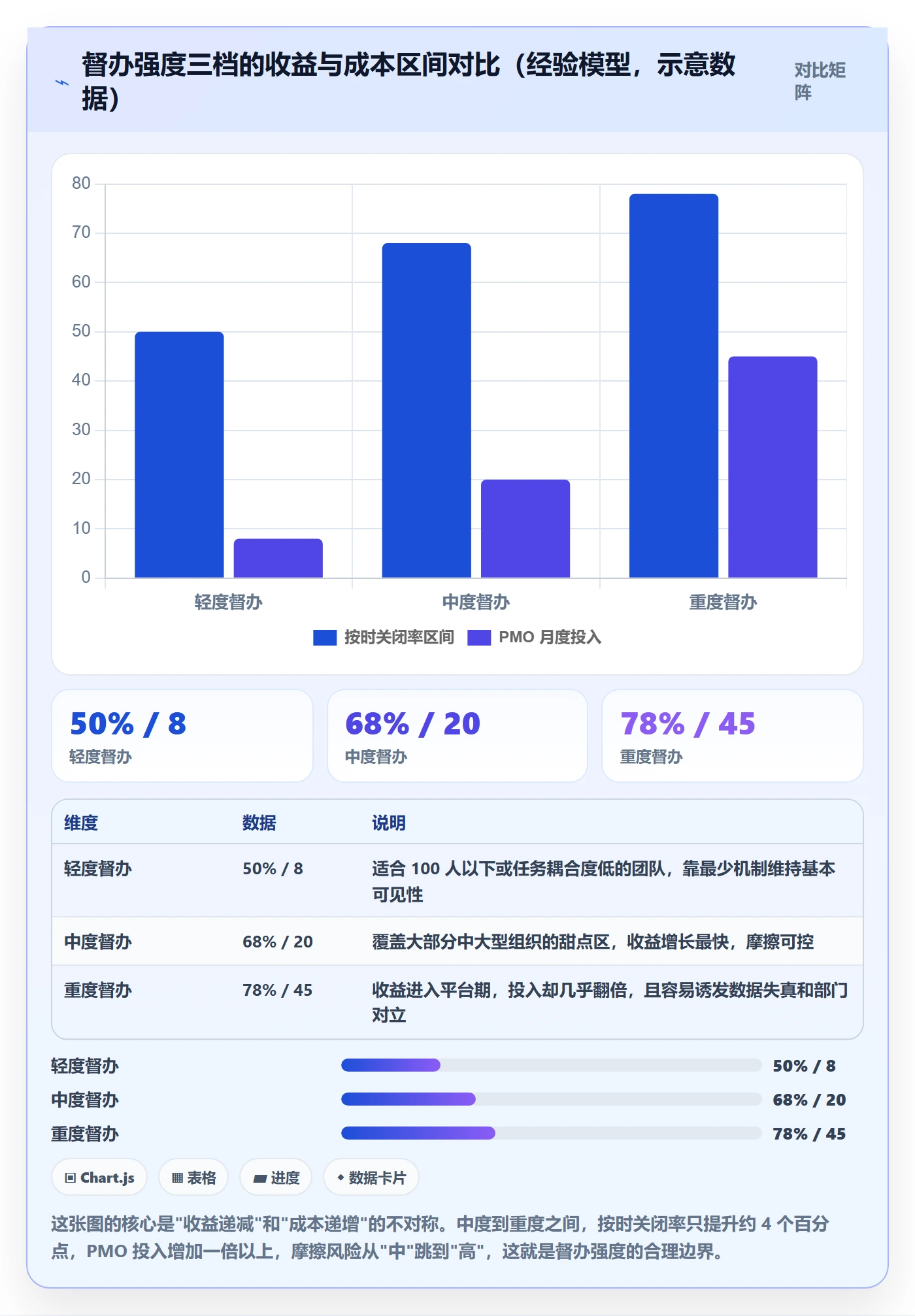

1. 取舍一:督办粒度与 PMO 人力

督办到任务级还是里程碑级,直接决定 PMO 的工作量。任务级督办精细,但一个 500 人组织可能有几百上千条在办任务,PMO 根本看不过来;里程碑级督办省力,但问题暴露晚。

我的建议是按任务等级分层:关键路径任务做任务级督办,普通任务只做例外督办(即只看超期和阻塞)。这样 PMO 的注意力集中在 10%,20% 的任务上,其余任务靠自动化规则兜底。

2. 取舍二:自动化程度与灵活性

自动化规则越多,机制越一致,但遇到特殊情况的处理空间越小。我的经验是:自动提醒和自动升级要做到 100% 自动化,但自动关闭、自动扣分这类涉及结论的动作,一定要保留人工确认。因为一旦系统会自己下结论,大家就会开始和系统博弈。

3. 取舍三:数据透明与组织摩擦

看板越透明,压力越大。有些团队一开始就把所有部门的超期数据公开,结果部门之间开始互相甩锅,PMO 反而更难协调。我的建议是分两步:第一阶段只对自己可见(责任人看自己的超期),第二阶段再做部门间透明。等大家对数据脱敏了,公开才不会变成互相指责的工具。

任务提醒如何做好督办?PMO数据分析与操作步骤

4. 取舍四:短期压降与长期机制

还有一个常见的取舍:当领导要求"下个月超期率降一半"时,PMO 是选择集中催办快速压降,还是坚持机制建设慢慢改善?

我的答案是两者并行但主次分明。集中催办能在一个月内看到数字变化,这有助于争取管理层支持;但机制建设必须同步推进,否则三个月后指标会反弹。经验上,纯粹靠催办压降的超期率,在停止催办后的 6,8 周内会回到原有水平。

十、可直接套用的操作清单

最后给一份可以直接拿去用的清单。我建议按顺序执行,不要跳步。

1. 清单 A:机制搭建检查表

  • 每个任务是否有且仅有一个唯一责任人字段(不是写在描述里)
  • 每个任务是否有承诺关闭日期和完成定义
  • 是否配置了包含"阻塞"的六状态状态机
  • "阻塞"状态是否强制填写原因、依赖方、预计解除时间
  • "已关闭"是否需要验收人确认
  • 状态变更是否自动留痕(时间戳 + 操作人)
  • 提醒节点是否为 T-3 / T-1 / T+0 / T+1 / T+3 五个,而非每日提醒
  • 升级链四棒是否全部配置为系统自动触发
  • 每一棒是否绑定了明确的动作选项(如"加人/砍范围/改排期")
  • 是否建好了责任人视图、PMO 待办视图、部门视图

2. 清单 B:首次上线时的避坑提示

  1. 前四周不要考核。新机制上线初期数据会变难看,这是暴露问题,不是失败。
  2. 先选一个项目试点。不要全组织一刀切上线,试点项目的数据说服力最强。
  3. 指标口径先在文档里写清楚。口径不清,后面所有数字都会被质疑。
  4. 提醒文案要具体。不要写"任务即将到期请及时处理",要写"任务 X 将于明日到期,当前状态为阻塞,阻塞原因为等待测试环境"。
  5. 不要给 PMO 追责权。PMO 负责机制和协调,追责交给业务负责人。
  6. 小心"提前关闭"。上线初期盯紧一次关闭率,一旦下降说明有人在刷数据。

3. 清单 C:提醒与升级话术模板

话术看起来是小事,但它直接影响响应率。我见过的最有效的三类模板:

  • 到期前提醒(T-1):"【任务提醒】任务《XXX》将于明天(MM月DD日)到期,当前状态为进行中。如需调整排期,请在今日内提出并说明原因。"
  • 超期第一棒(T+1):"【超期提醒】任务《XXX》已超期 1 个工作日,当前状态为阻塞。请于今日内更新阻塞原因及预计解除时间,或提出排期调整申请。"
  • 升级至 PMO(T+3):"【升级提示】任务《XXX》已超期 3 个工作日,已进入 PMO 待办。PMO 将在 1 个工作日内完成判断,并与相关方确认资源、范围或排期的调整方案。"

注意这三段话的共同点:都包含了具体的任务名、时间、当前状态和明确的下一步动作选项。没有一句是"请重视""请关注"这类模糊表述。

4. 清单 D:月度复盘议程

环节 时长 输入数据 必须产出
超期结构分析 10 分钟 超期时长分布、超期原因分布 识别出 1,2 个集中超期原因
升级案例复盘 10 分钟 本期所有升级至 PMO 及以上的任务清单 每例给出处理结论,无结论的挂起追进
指标趋势回顾 10 分钟 响应率、按时关闭率、一次关闭率、转化率 判断机制是在改善还是退化
机制修正项确认 10 分钟 前三项的结论 不超过 2 条可执行修正项,明确责任人和验证时间

结语:督办的终点,是不需要督办

回到开头那个供应商准入任务的例子。后来我们把那条任务拆成了三条,每条指定唯一责任人,明确了完成定义,并设了 T-1 和 T+1 两级提醒。任务在四天内就闭环了,而在此之前它挂了整整两周。

这个对比说明了一件事:绝大多数"推不动"的任务,问题不在人,而在任务本身没有被定义清楚,机制没有把后果显性化。PMO 的价值不在于催得更勤,而在于把机制设计得让催办变得不必要。

我给 PMO 同行的建议是三步走。第一步,先花一周时间把手上在办任务的责任人和承诺日期补齐,这一步就能解决相当一部分问题。第二步,把状态机和自动升级规则配好,让机制 24 小时运转,而不是靠人的记忆和情绪。第三步,把月度复盘固定下来,每月只改一到两条机制规则,一年下来就是十几次迭代。

至于工具,它只是载体。判断标准很简单:能不能支持你要的状态机和强制字段,能不能把升级规则自动化,能不能让你的团队以足够低的成本把机制跑起来。想清楚这三条,选型就不会跑偏。而机制一旦跑顺,你会发现提醒条数在下降,闭环率在上升,那才是督办真正起作用的信号。

常见问题解答(FAQ)

1. 任务提醒和任务督办到底有什么区别?

我们团队现在每周都在群里发任务提醒,但项目还是经常延期,老板问我提醒做了没有,我说做了,可结果就是不好。我自己也隐约觉得,光发提醒好像不等于真的在督办,但说不清楚这两者的边界在哪里。

提醒是单向通知,督办是闭环管理。提醒只解决“对方知不知道”,督办要解决“对方做没做、卡在哪、超期怎么办”。判断标准很简单:如果你发完提醒后,没有任何机制去追踪任务状态、没有超期升级动作、没有数据留痕,那它就只是提醒,不是督办。

PMO做督办,必须让每个任务有唯一责任人、有明确截止时间、有状态更新要求,并且超期后能自动触发升级路径。提醒是督办的起点,不是终点。

2. PMO做任务督办,应该盯哪几个数据指标?

我刚接手PMO,领导让我每周出一份督办报告,但我不知道该放什么数据。之前看别人做的报告,有的一堆表格,有的只写几句话,我判断不了哪种才算专业。我担心指标选错了,报告做出来没人看,还会被质疑PMO没什么价值。

建议盯四个核心指标,口径要提前定义清楚。第一,响应率:任务下发后责任人首次反馈的比例,建议按24小时或48小时为窗口。第二,按时关闭率:在截止时间前完成并关闭的任务占比,这是最硬的交付指标。第三,超期率与平均超期时长:超期任务数量占比,以及超期后平均拖了多少天,用来判断问题是偶发还是系统性。

第四,平均闭环周期:从任务下发到关闭的平均时长,按任务类型分开统计更有参考价值。不要贪多,先把这四个指标连续统计四周,趋势比单周数字更有说服力。

3. 任务提醒发了没人理,怎么设置升级机制才有效?

我们公司跨部门任务特别多,我在群里@了责任人,也发了邮件,但经常已读不回。领导说要有升级机制,可我担心直接升级到对方主管会得罪人,不升级又推不动。我不知道升级的触发条件该怎么定,路径该走几步,才能真正起作用又不把关系搞僵。

升级机制要提前约定、自动触发、对事不对人。具体做法:第一步,在任务下发时就写清楚升级规则,比如超期24小时未响应,自动通知责任人主管;超期48小时仍未更新,通知PMO负责人;超期72小时,进入项目周会议题。第二步,升级动作由系统或PMO按规则执行,而不是由个人情绪决定,这样就不会显得是针对谁。

第三步,升级内容只呈现事实数据,比如任务名称、责任人、超期时长、当前状态,不写评价性语言。关键点是规则前置,大家事先认可,执行时就不会有人觉得被针对。

4. PMO督办数据怎么用来复盘,而不是变成追责工具?

我们每季度做项目复盘,但一放督办数据就变味,责任部门觉得是在针对他们,会上互相解释、推责任,最后复盘变成吵架。我作为PMO很尴尬,本来想用数据推动改进,结果反而让协作关系更紧张。我想知道怎么呈现数据、怎么引导讨论,才能让复盘真正落在流程改进上。

核心原则是看趋势和分布,不看单点和个人。复盘时不要展示“某某人超期几次”,而是展示“本季度超期任务中,70%集中在需求变更环节”或“跨部门任务平均闭环周期比部门内任务长6天”。这样讨论的焦点就从人转移到流程卡点上。具体操作上,督办报告只呈现三类信息:整体趋势变化、问题集中的环节、与上季度的对比。

讨论环节固定问三个问题:哪个环节拖得最久、根因是什么、下季度改什么动作。数据留痕的目的是让流程问题可见,而不是给谁打分。PMO的角色是呈现事实、推动改进,不是裁判。

核心关键词

读者评论

严
严知夏

作为PMO从业者,文中提到的“责任稀释”问题太真实了,我们公司跨部门任务几乎都是这样,看似有人对接,实则没人真正负责,最后全变成PMO兜底。

欧
欧阳欣然

提醒频次增加反而导致屏蔽率上升这段深有体会,之前我们系统一天推好几条,后来大家直接关通知,真正紧急的任务反而被淹没了。

丁
丁清越

升级机制形同虚设这个点很扎心,制度写得再漂亮,PMO不敢执行、领导不想得罪人,最后超期任务越来越多,考核也就失去了意义。

卢
卢宇轩

状态机那部分很实用,没有离散状态就只能听“大概70%”这种模糊汇报,出问题时根本追溯不了,建议所有PMO先把状态定义清楚。

韩
韩晓彤

作者说督办数据第一用途是修机制不是追责,这点我认同,但现实中老板往往要求直接点名考核,PMO夹在中间很难平衡。

文章包含AI辅助创作:任务提醒如何做好督办?PMO数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442035
