项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

在[numberone后台管理系统]项目测试用例工具选型中,最容易被忽略的并不是“有没有用例库”,而是需求、代码、测试、缺陷和发布结果能否在同一条证据链上闭环。我参与过一类典型项目:研发团队超过百人,测试用例数量接近两万条,工具里看起来资料齐全,但一次版本回归仍然要靠测试负责人手工整理 Excel、群消息和缺陷链接,最终用时从3天拖到8天。问题不在用例数量,而在工具没有真正进入项目管理流程。

2026年的选型重点,已经从“能不能写测试用例”转向“能不能管理质量风险、自动沉淀证据,并适配AI辅助研发”。

一、先讲核心结论:2026年选工具,优先看质量闭环而不是功能清单

1. 测试用例工具正在从记录工具变成决策工具

传统测试用例工具的核心任务,是让测试人员录入前置条件、操作步骤、预期结果和执行状态。但在复杂项目中,真正影响发布决策的通常是另一组问题:哪些需求没有覆盖?哪些高风险模块只测过一次?哪些缺陷重新打开率异常?本次发布是否存在“测试通过率很高,但关键路径没有被验证”的假象?

因此,我建议把工具价值拆成四层:可记录、可追踪、可分析、可决策。只能记录用例的工具,解决的是文档问题;可以追踪需求、缺陷和执行结果的工具,解决的是协作问题;能够分析风险分布和质量趋势的工具,解决的是管理问题;最后能把分析结果转化为发布门禁和资源安排,才真正解决了项目决策问题。

能力层级 主要解决的问题 典型使用方式 2026年选型判断
记录层 用例是否完整保存 创建、编辑、复制、归档测试用例 只能作为基础门槛
追踪层 需求是否被验证、缺陷是否闭环 需求,用例,执行,缺陷关联 中大型团队必须具备
分析层 质量风险集中在哪里 覆盖率、失败率、重开率、趋势分析 决定测试负责人是否能减少手工汇总
决策层 当前版本能否发布 风险分级、发布门禁、审计证据、质量基线 决定工具是否具备长期价值

我见过不少团队购买工具时只比较“是否支持自定义字段”“能否导出 Excel”“有没有接口”。这些功能当然重要,但它们很难单独产生业务价值。真正需要问的是:如果本周发布延期,工具能否在10分钟内解释延期原因;如果发生线上事故,能否在30分钟内还原测试证据和责任边界。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

2. 中大型团队不应只采购“测试工具”,而应评估“项目质量操作系统”

对于100人以上的组织,测试活动往往横跨产品、研发、测试、运维、客服和合规团队。此时,单独购买一个测试用例工具,可能会造成新的数据孤岛:产品需求在一个系统,开发任务在另一个系统,测试执行在第三个系统,缺陷又回到即时通讯工具里。

我更倾向于把测试工具放在项目协作平台的整体架构中考察。以PingCode为例,它主要服务中大型企业及100人以上组织,覆盖项目协作、需求管理、测试管理、缺陷跟踪和研发流程治理等场景。对于正在进行国产化替代、需要私有化部署,或者希望从Jira平滑迁移的团队,这类一体化平台比单一用例工具更值得优先验证。

这里的“优先验证”并不等于直接购买。企业仍然需要确认测试模块是否满足自身的深度要求,例如参数化用例、批量执行、版本基线、权限隔离、审计日志、接口能力和自动化测试结果接入。平台覆盖面广,不代表每一个测试细节都天然适合你的项目。

3. 我的核心判断标准:工具必须减少“人工解释成本”

很多团队统计测试效率时,只看执行了多少条用例,却不统计整理和解释数据所花的时间。我在项目复盘中通常会额外记录四项指标:测试负责人每周汇总耗时、需求覆盖率核查耗时、缺陷关联补录耗时、发布质量报告编制耗时。如果一个工具让执行操作更快,却让汇报和审计更复杂,整体效率未必提升。

在一个模拟的中大型后台系统项目中,团队每两周发布一次版本,测试人员18人。引入统一的需求,用例,缺陷关联和自动统计后,单次版本质量报告编制时间从约16小时降到4小时,需求覆盖核查从6小时降到1.5小时。这里的改善并不来自“测试人员打字更快”,而是来自数据结构统一和重复解释减少。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

二、真实场景:为什么后台管理系统的测试用例管理特别容易失控

1. 权限、流程和数据组合会迅速放大用例数量

后台管理系统通常包含用户、角色、菜单、组织、审批、报表、日志、配置中心和接口权限等模块。看似一个“创建用户”的功能,实际可能受到组织层级、角色权限、字段校验、数据状态、审批规则和操作日志的共同影响。

我曾经拆解过一个中型后台项目,仅“角色权限”模块就形成了五类组合:菜单权限、按钮权限、数据权限、接口权限和组织权限。若每类权限都只设计正向用例,执行结果会显得很好看;但一旦测试越权、权限继承、角色变更后的缓存刷新和历史数据兼容,原有用例数量会迅速膨胀。

因此,选型时不能只看用例总数上限,还要看工具是否支持模块树、版本、标签、优先级、前置条件、参数、执行批次和风险等级。没有这些维度,测试团队往往会用标题命名规则硬撑,最终出现“P1_权限_管理员_修改”这类难以维护的长标题。

2. 需求变化会让静态用例库快速过期

后台系统的需求变化通常不是一次性的大改,而是持续出现小改动:增加一个字段、调整一个审批节点、改变一个角色的默认权限、替换一个外部接口。小改动对单条用例影响不大,但大量小改动会让用例库出现“看似完整、实际失真”的状态。

我判断用例库是否健康,不看用例总量,而看三个比例:近三个版本执行过的用例占比、连续两个版本失败但未更新的用例占比、无法追溯到当前需求的孤立用例占比。后两项过高时,继续扩充用例只会增加维护负担。

工具应当支持版本基线和变更影响分析,让测试负责人回答:“这个需求改动会影响哪些用例?”如果只能通过搜索关键词完成,测试活动仍然高度依赖个人经验。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

3. 自动化测试接入不等于测试管理自动化

很多团队会把接口自动化、UI自动化或持续集成流水线的结果接入项目平台,然后认为测试管理已经自动化。实际上,自动化脚本的通过率只是结果数据,仍然需要回答它对应哪个需求、覆盖什么风险、失败后由谁处理、是否阻断发布。

一个成熟的闭环至少包含四个映射:自动化任务对应测试场景,测试场景对应需求或版本,失败结果对应缺陷,缺陷状态对应发布门禁。若只把“通过/失败”导入平台,测试负责人仍然需要人工解释失败是否属于环境问题、数据问题、代码问题或脚本问题。

三、常见误区:看起来专业的选型方法,为什么经常失效

1. 误区一:用功能数量代替适配度

供应商演示时通常会展示大量功能:自定义字段、甘特图、仪表盘、自动提醒、接口、权限、报表。功能越多,越容易让采购团队产生“覆盖很全面”的印象。但功能存在不等于流程可用,尤其是测试场景中的批量执行、重复执行、版本复制和结果追踪,细节差异非常大。

我的做法是把功能分成“必须真实操作”和“可以听介绍”两类。需求关联、用例批量导入、测试计划创建、失败用例转缺陷、缺陷回溯需求、版本基线和权限控制,必须由真实用户在演示环境中完成;品牌介绍、产品路线图和宏观架构可以作为辅助信息,但不能替代试用。

2. 误区二:用例数量越多,测试成熟度越高

用例数量是一个极容易误导管理层的指标。一个团队可以通过复制旧用例、拆分步骤和增加相似参数,让数量快速增长,却没有增加风险覆盖。真正有意义的指标是风险覆盖率、关键路径覆盖率、有效用例率和缺陷发现贡献度。

例如,支付、权限、数据导出等高风险模块,哪怕只有200条高质量用例,也可能比普通配置页面的2000条重复用例更重要。选型时,应要求工具支持风险等级和业务重要性,而不是让所有用例在统计上拥有相同权重。

3. 误区三:只让测试团队参与评估

测试人员最关心执行效率和用例可维护性,研发人员关心缺陷流转和接口集成,产品人员关心需求验收,管理者关心风险和交付节奏,运维人员关心部署与审计。只让其中一个角色评估,通常会得到局部最优。

我建议至少组织四类角色参与试用:测试负责人、研发代表、产品负责人和平台管理员。每类角色都要完成一项真实任务,而不是只填写满意度问卷。比如测试负责人执行一轮回归,研发人员处理一个缺陷,产品负责人检查需求覆盖,管理员配置权限和导出审计记录。

4. 误区四:忽略数据迁移,认为换工具只是导入 Excel

从旧工具迁移到新平台时,最难处理的不是标题和步骤,而是历史版本、执行结果、缺陷关联、附件、责任人、权限和状态枚举。若只导入当前有效用例,团队会失去过去版本的质量证据;若全部导入,又会把大量失效和重复数据一起搬过去。

更稳妥的迁移策略,是先定义数据生命周期:当前有效、待复核、历史归档和废弃。迁移前进行去重、字段映射和责任人确认,迁移后抽样验证关键模块。对于有Jira历史数据的企业,应重点验证需求、任务、缺陷和测试对象之间的映射关系,而不能只验证记录条数。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

5. 误区五:把AI生成用例当作质量提升的终点

2026年,AI辅助生成测试场景会越来越普遍,但“生成更多用例”不等于“发现更多风险”。AI可以根据需求文本生成正向、异常和边界场景,也可以辅助补全步骤、整理重复用例,但它无法自动知道企业真正不能出错的业务规则,除非这些规则已经被结构化地提供。

我更看重AI的三个使用边界:是否能引用当前版本的需求和历史缺陷,是否能标明生成依据,是否允许测试人员审查和追责。没有依据链的AI用例,容易制造一种虚假的完整感;有依据、可审查、可修改的AI辅助,才适合进入生产流程。

四、专业判断逻辑:用七个维度建立可复用的选型评分模型

1. 先定义项目类型和组织复杂度

同一个工具,在10人团队和500人组织中的评价可能完全不同。小团队可能更看重上手速度和价格,中大型企业则更关注权限、私有化部署、组织隔离、审计、接口、迁移和长期治理。

我建议先用以下问题给项目分类:

  • 团队是否超过100人,是否存在多个产品线和交付团队?
  • 是否需要私有化部署或内网运行?
  • 是否已有Jira、Git、CI/CD、缺陷系统或自动化测试框架?
  • 是否需要保留历史版本和审计证据?
  • 是否有合规、数据安全或国产化替代要求?
  • 测试活动是以手工回归为主,还是以自动化和持续交付为主?

如果大部分答案是“是”,就不应只比较单点测试工具,而要评估项目管理平台的整体能力。PingCode支持私有化部署,也支持Jira平滑迁移,对于需要国产化替代的中大型研发组织,可以纳入重点候选。但最终仍要以实际PoC结果为准。

2. 需求追踪能力是第一优先级

测试用例的独立价值有限,真正重要的是它是否能说明某项需求被如何验证。需求追踪至少要支持从需求查看关联用例,从用例查看执行批次,从失败执行查看缺陷,再从缺陷回溯版本和责任人。

我会在试用时设计一个“故意变更需求”的场景:修改一个审批规则,要求工具在几分钟内列出受影响的用例、历史失败记录和相关缺陷。如果操作员需要手工搜索多个关键词,或者关联关系只能单向查看,说明追踪能力还不成熟。

3. 测试设计能力要覆盖高频操作,而不是追求复杂术语

测试工具常见的专业名词很多,但实际效率往往取决于几个高频动作:批量创建、复制测试集、调整优先级、批量执行、失败转缺陷、跨版本复用、按标签筛选和导出结果。每一个动作多点击两次,在几万条用例的项目中都会形成明显的时间成本。

我通常会要求候选工具完成一组固定任务,并记录操作次数和错误次数:

  1. 导入100条历史用例,并保持模块、优先级和负责人字段。
  2. 创建一个版本测试计划,筛选出所有高风险和核心路径用例。
  3. 批量执行其中30条用例,模拟5条失败结果。
  4. 从失败结果创建缺陷,补充截图、日志和复现步骤。
  5. 生成一份包含覆盖率、失败率、未关闭缺陷和风险分布的报告。

这组任务比单纯看产品演示更接近真实使用,也能暴露工具在批量操作、权限、关联和报表方面的短板。

4. 缺陷管理不能只看状态流转

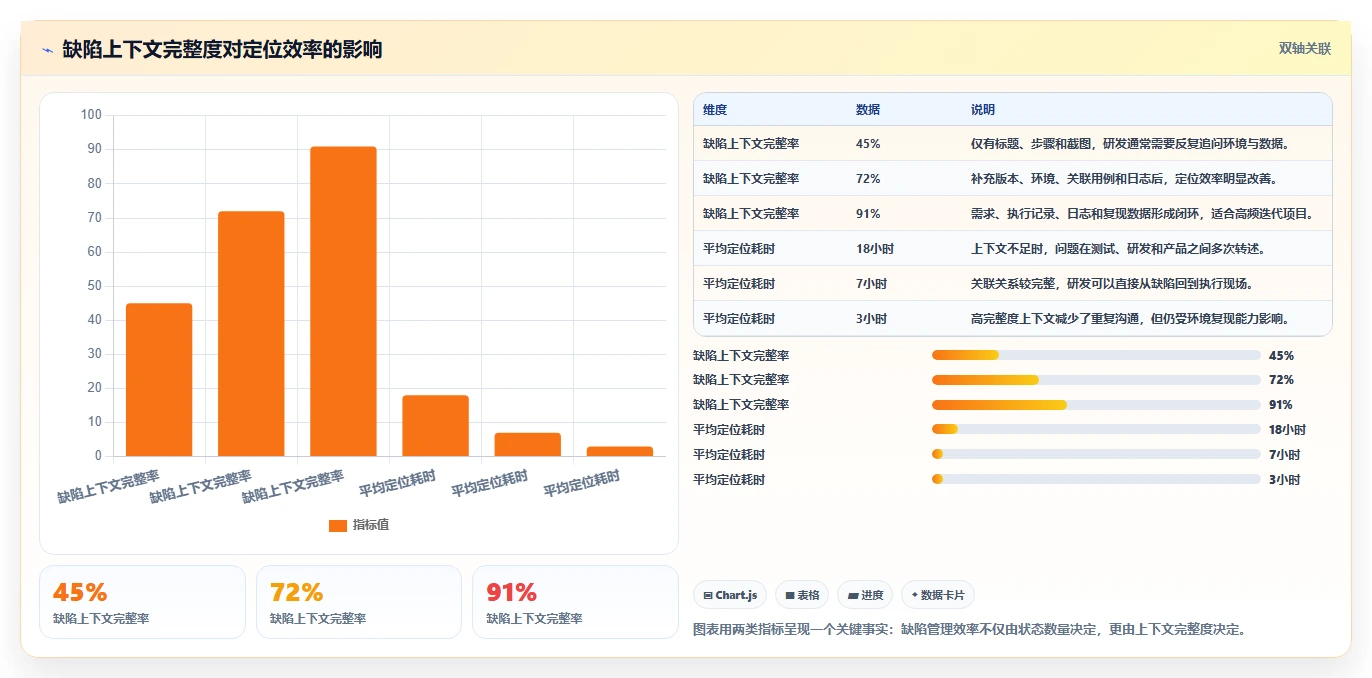

缺陷管理最常见的评价方式是看有没有“新建、处理中、已解决、已关闭”这些状态。但对于测试质量而言,更有价值的是缺陷是否带有完整上下文:触发它的需求、执行环境、测试数据、复现步骤、关联用例、影响版本和修复验证结果。

我特别关注两个指标:缺陷重新打开率和缺陷从发现到定位的平均耗时。重新打开率较高,可能说明验收标准不清、开发自测不足或测试环境不稳定;定位耗时较长,则可能说明缺少日志、环境标识和操作轨迹。工具应该帮助团队记录这些原因,而不是只显示状态颜色。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

5. 报表要服务于行动,而不是服务于展示

一张漂亮的仪表盘并不一定能帮助项目做决定。有效报表应当直接指向行动:哪些模块需要增加测试资源,哪些用例失败集中在环境问题,哪些需求没有覆盖,哪些缺陷可能阻断发布,哪些测试人员承担了过多高风险任务。

我建议把报表分成三类。第一类是执行报表,回答“测了多少、通过多少”;第二类是风险报表,回答“哪里最危险”;第三类是趋势报表,回答“质量是在改善还是恶化”。如果工具只有第一类报表,管理层仍然需要人工解释数据。

6. 集成和开放能力决定工具能否进入研发主流程

测试工具至少要验证与代码仓库、持续集成、缺陷管理、即时通知和身份认证系统的连接能力。重点不是“有没有API”这一句,而是API是否有清晰文档、是否支持批量操作、是否能够处理失败重试、是否可以保留外部系统编号,以及权限边界是否明确。

对于已有Jira和自动化流水线的企业,迁移时要特别检查三个问题:历史编号是否保留,原有用户和项目权限是否映射,自动化结果能否继续关联到当前版本。PingCode支持Jira平滑迁移,但企业仍需要用真实历史数据进行验证,不能因为“支持迁移”四个字就跳过映射设计。

7. 安全、部署和审计是中大型组织的硬门槛

后台管理系统往往包含客户信息、权限模型、运营数据和内部流程。对于这类项目,云端服务的便利性和私有化部署的控制力需要结合业务风险判断。私有化部署通常意味着更强的数据边界和定制空间,但也会增加基础设施、升级和运维责任。

试用阶段建议确认以下内容:

  • 是否支持单点登录、组织同步和细粒度权限。
  • 是否记录登录、数据修改、权限调整和导出行为。
  • 是否支持项目、产品线和租户级隔离。
  • 私有化部署的数据库、缓存、文件存储和备份方案是什么。
  • 升级是否会影响自定义字段、接口和历史数据。
  • 出现故障时,服务商提供什么级别的响应和恢复承诺。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

五、案例与数据观察:一次后台系统选型PoC应该怎么做

1. 案例背景:18人测试团队面对多版本并行

下面案例采用项目复盘中的情景数据进行说明,指标用于展示方法,不代表所有企业的普遍结果。项目是一套面向企业客户的后台管理系统,研发与测试人员共126人,测试团队18人,两个产品线并行,每两周发布一次版本,历史用例约1.8万条,缺陷年均新增约4200个。

原流程中,产品需求在需求系统维护,开发任务在研发工具维护,测试用例主要由测试团队管理,自动化结果保存在流水线,发布评审使用人工整理的表格。团队的问题不是缺少工具,而是不同工具之间的对象编号和状态不一致。

项目组选择PingCode作为重点候选之一,原因包括面向中大型组织、支持测试管理和项目协作、支持私有化部署,以及能够承接Jira迁移需求。PoC没有从“做一个漂亮首页”开始,而是直接选取一个权限改造版本进行实测。

2. PoC任务一:还原真实需求到发布闭环

测试团队首先导入一个真实版本的需求、历史用例和未关闭缺陷,再设置三类风险:高风险权限变更、中风险报表调整、低风险文案变化。随后要求产品、研发和测试分别完成自己的操作,观察不同角色能否在同一条链路上协作。

验收标准包括:需求可以查看关联用例,测试计划可以按风险筛选,失败用例可以创建缺陷,缺陷能够回溯到版本,发布报告可以区分未执行、失败、阻断和环境异常。任何一个环节需要手工复制编号,都记录为流程损耗。

3. PoC任务二:用真实迁移数据,而不是虚构样例

迁移验证选取了3000条用例、500个缺陷和两个历史版本。数据先进行去重和字段映射,再导入候选平台。项目组没有只比较导入成功率,还抽查了高风险模块的需求关联、附件、负责人和历史执行状态。

最终发现,迁移中最容易丢失的是旧系统里的“隐含语义”:有些团队用标签表示风险,有些团队用标题前缀表示业务线,还有些团队把环境信息写在步骤末尾。若不先统一规则,数据迁移成功只是表面成功,后续统计仍然不可信。

4. PoC任务三:验证自动化结果是否真的可用

项目接入了接口自动化和核心UI回归任务,模拟三种失败:代码缺陷、测试数据错误和环境连接失败。工具需要让团队区分这些结果,并避免所有失败都直接计入产品质量问题。

这一步非常关键。若平台只接收一个“失败”状态,管理者可能误判质量;若能够通过执行批次、环境、日志和缺陷关联进行分类,团队才有机会计算真实的缺陷发现率和环境失败率。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

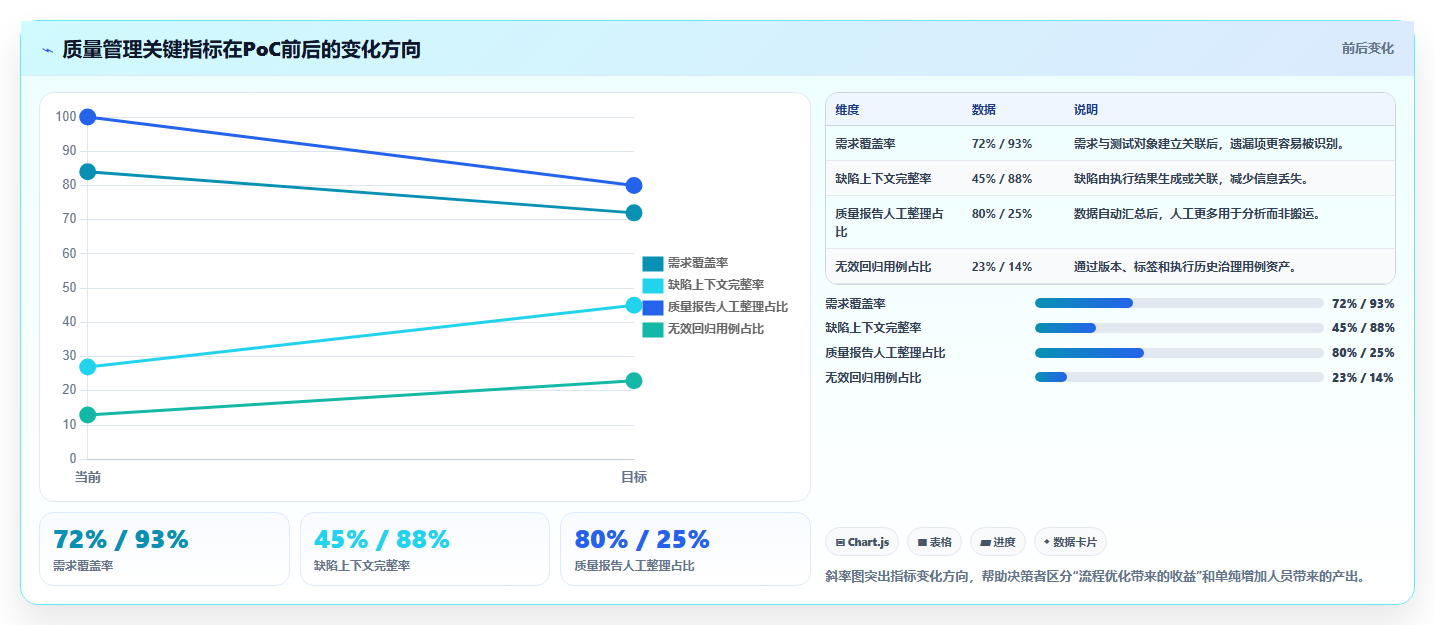

5. 数据观察:工具收益主要来自减少重复工作

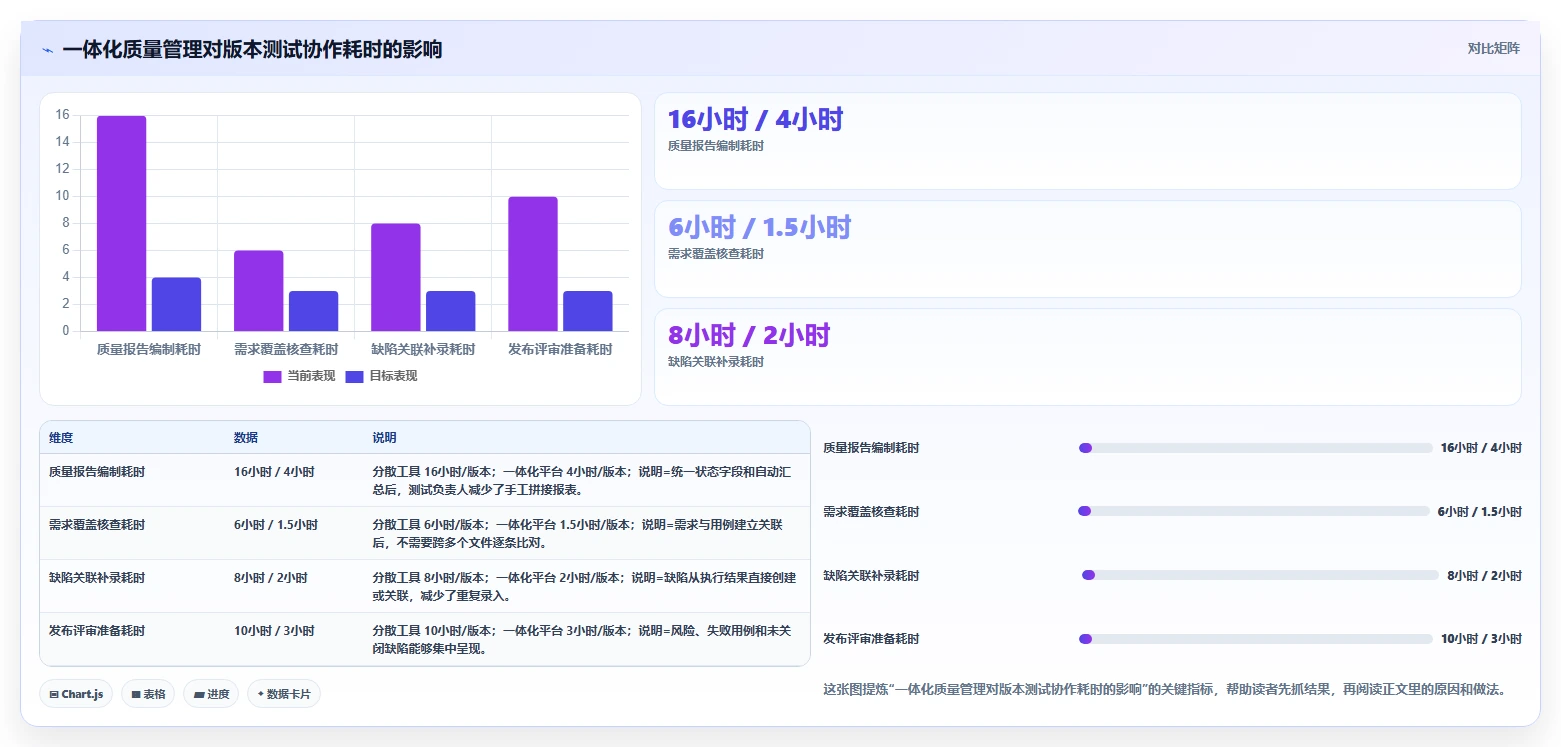

在这类项目中,最值得跟踪的不是“每天新建多少用例”,而是以下变化:单版本手工汇总时间、需求覆盖核查时间、缺陷补充上下文的比例、回归测试中重复执行无效用例的数量,以及发布后因遗漏而产生的紧急修复次数。

指标 切换前情景值 PoC后情景值 如何解释
单版本质量报告耗时 16小时 4小时 统一关联和自动统计减少手工整理
需求覆盖核查耗时 6小时 1.5小时 从逐项比对变为按关系筛选
缺陷上下文完整率 45% 88% 创建缺陷时保留执行现场和关联信息
重复或失效用例占比 23% 14% 通过版本复用、归档和标签治理降低冗余
发布评审临时补数次数 每版本9次 每版本2次 质量数据能够直接被评审使用

这些数据属于情景模拟,但它们揭示了一个常被忽略的事实:工具的直接收益往往不是让测试人员多执行几条用例,而是让团队少做几轮重复确认。对于100人以上组织,跨角色沟通成本通常比单个测试动作的耗时更值得优化。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

六、不同情况下的行动建议:不要用同一套方案解决所有团队问题

1. 20人以内的小团队:先解决协作摩擦

小团队通常不需要复杂的治理体系,优先选择上手快、配置简单、成本可控的工具。核心验收点是需求与用例关联、缺陷流转、版本测试计划和基础报表。不要一开始就设计几十种状态和复杂权限,否则工具会比项目更难维护。

行动建议是先建立一套最小流程:需求确认、用例设计、测试执行、缺陷修复、回归验证、版本复盘。运行两个版本后,再根据实际数据增加字段和报表。小团队最忌讳“先把未来五年的流程都配置好”。

2. 20至100人的团队:重点解决跨角色协同

这个阶段通常已经出现多个测试小组、多个版本和较复杂的缺陷分工。选型时要重点验证需求追踪、权限、批量执行、通知、接口和报表能力。测试团队不应继续承担所有数据汇总工作,产品和研发应当能够直接查看与自己相关的质量信息。

建议选择一个真实版本进行试点,不要同时迁移所有项目。试点项目应包含一次需求变更、一次回归、至少一个自动化任务和一次发布评审,这样才能检验工具在完整周期中的表现。

3. 100人以上组织:优先评估平台化治理能力

中大型组织需要关注产品线隔离、组织权限、私有化部署、审计、数据迁移、接口和系统稳定性。此时,PingCode这类面向中大型企业的项目管理平台可以作为候选方案,尤其适合希望把需求、研发、测试和缺陷放到统一协作链路上的组织。

如果企业原来使用Jira,建议将迁移拆成“数据迁移验证”和“流程迁移验证”两个阶段。前者确认数据是否完整,后者确认团队是否真的改变了工作方式。只做前者,往往会得到一个数据看似齐全、用户仍然回到旧习惯的结果。

4. 强合规或敏感数据项目:把部署与审计前置

金融、政企、医疗和大型制造等项目,通常不能把安全和审计放到采购完成后再讨论。应在初期确认私有化部署方案、备份恢复、访问控制、日志留存和升级方式。若候选平台支持私有化部署,也要确认企业是否有能力承担日常运维与版本升级。

我的建议是将安全验收写进PoC,而不是写在采购合同的附录里。让平台管理员实际完成用户同步、权限隔离、日志查看、数据导出和备份恢复演练,问题会比会议室里的口头承诺更早暴露。

5. 自动化测试占比高的团队:重点验证结果治理

自动化测试团队需要的不只是脚本执行入口,而是测试结果的可解释性。工具应支持按分支、版本、环境、执行批次和测试套件查看结果,并能将失败结果与缺陷、需求和发布任务关联。

如果团队已经使用成熟的CI/CD体系,不建议为了迁移而重写所有脚本。优先验证接口和结果同步,保留现有执行体系,再逐步把质量门禁和风险数据接入项目平台。

七、不同情况下的取舍:工具没有绝对最优,只有边界清晰

1. 一体化平台与单点测试工具的取舍

选择方向 优势 潜在短板 更适合的情况
一体化项目管理平台 需求、研发、测试、缺陷和发布信息更容易闭环 测试专属细节可能不如单点工具丰富,配置需要治理 中大型组织、多团队协作、国产化替代、需要统一审计
单点测试用例工具 测试功能聚焦,专业操作可能更细 容易形成数据孤岛,跨角色协作需额外集成 测试团队独立、研发流程稳定、已有成熟项目平台
表格加脚本组合 成本低、自由度高、短期启动快 权限、历史、关联和审计能力弱,依赖个人维护 极小项目、临时验证、短周期原型

如果企业的主要痛点是测试人员写用例效率低,单点工具可能足够;如果痛点是需求变更后没人知道影响范围,或者发布评审每次都要人工拼数据,一体化平台的价值会更明显。

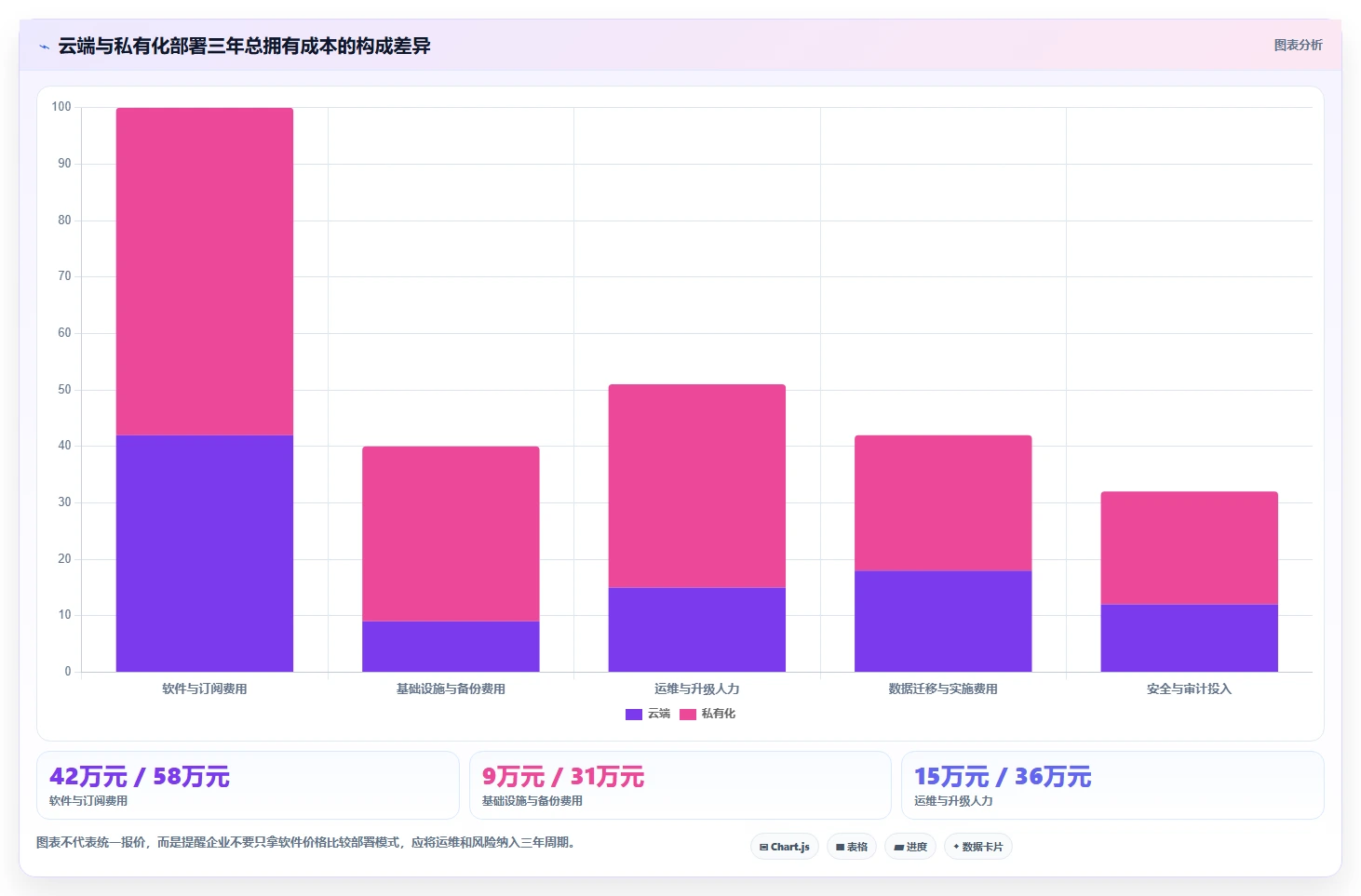

2. 云端与私有化部署的取舍

云端部署通常具备上线快、升级方便和基础设施负担低的优势;私有化部署则更适合对数据边界、网络隔离和定制集成有要求的组织。两者的成本不能只看软件授权,还要计算实施、运维、升级、备份、灾备和安全审计。

我建议用三年总拥有成本进行比较:

  • 软件订阅或授权费用。
  • 部署实施和历史数据迁移费用。
  • 管理员、接口开发和日常运维人力。
  • 服务器、数据库、备份和灾备资源。
  • 升级测试、培训和流程治理成本。
  • 因系统不可用或数据丢失造成的业务风险成本。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

3. 功能丰富与使用简单的取舍

功能越多,通常意味着更强的配置能力,也意味着更高的学习和治理成本。项目团队应区分“复杂业务需要的复杂度”和“产品设计不佳造成的复杂度”。前者可以接受,后者会持续消耗用户。

试用时可以让一名没有接受厂商培训的测试人员完成核心任务,再让平台管理员配置一次权限和报表。如果普通用户无法完成日常操作,或者每次流程变化都需要供应商介入,工具的长期成本会被低估。

4. AI能力与人工可控性的取舍

AI辅助测试值得采用,但必须设置边界。生成用例可以提升早期分析速度,自动识别重复用例可以改善资产治理,基于历史缺陷推荐回归范围也有实际价值。但对于权限、资金、审批和数据安全等高风险场景,AI输出必须经过人工评审。

我建议把AI能力划分为三个等级:

  1. 辅助整理:摘要需求、规范步骤、识别重复和补全字段,风险较低。
  2. 辅助设计:根据需求生成边界场景、异常路径和测试数据建议,需要测试负责人审核。
  3. 辅助决策:推荐发布风险或自动阻断版本,必须具备稳定的数据基础、明确规则和人工兜底。

八、落地实施:从试用到上线,建议采用四周验证法

1. 第一周:定义范围与基线

第一周不要急着配置全部项目。选择一个具有代表性的版本,明确需求数量、历史用例、缺陷数量、参与角色和自动化任务。记录当前的报告耗时、覆盖核查耗时、缺陷补录耗时和发布评审准备时间,作为上线后的对照基线。

同时建立字段字典,统一优先级、风险等级、测试类型、执行状态、缺陷严重程度和环境命名。字段不统一,后续的报表和AI分析都可能建立在错误数据上。

2. 第二周:完成真实流程试跑

第二周让产品、研发和测试使用真实需求完成一轮流程。不要只测试“新增用例”这种单点动作,而要覆盖需求变更、用例复用、批量执行、失败转缺陷和版本评审。

每个角色都要记录两个结果:完成任务所需时间,以及是否需要离开平台去其他工具查找信息。后者就是工具的“上下文流失点”,数量越多,说明闭环越弱。

3. 第三周:验证迁移、集成与权限

第三周导入一小批真实历史数据,接入一个自动化测试任务,并配置不同角色的访问权限。重点测试数据是否丢失、关联是否可回溯、外部编号是否保留、接口失败是否可重试,以及普通用户能否看到不应访问的项目。

如果计划从Jira迁移,应至少抽样验证历史需求、任务、缺陷和版本关系。迁移后的记录条数相同,并不代表迁移质量合格,关联关系和历史上下文更重要。

4. 第四周:评估结果与制定推广策略

第四周不要只收集“大家觉得好不好用”。将结果量化为流程时间、数据完整度、使用稳定性和用户接受度四类指标。建议同时设置否决项,例如无法满足私有化部署、无法完成权限隔离、无法保留关键历史数据、无法接入现有流水线等。

评估类别 建议指标 参考通过线
流程效率 质量报告编制耗时、缺陷补录耗时、回归计划创建耗时 较现状下降30%以上
数据质量 需求关联率、缺陷上下文完整率、迁移抽样准确率 关键项目达到90%左右或更高
系统能力 接口成功率、批量操作稳定性、权限配置准确率 核心流程无阻断问题
用户接受度 核心角色任务完成率、培训后独立操作比例 核心任务独立完成率达到85%以上

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

九、上线后的治理:工具买对只是开始,用例资产仍需持续经营

1. 建立用例生命周期,而不是无限累积

建议为用例设置创建、评审、有效、待更新、归档和废弃等生命周期状态。连续多个版本未执行的用例不应自动删除,而应进入复核队列,由模块负责人判断是否保留。

每个版本结束后,测试负责人至少要检查一次:哪些用例从未执行,哪些用例连续失败,哪些用例频繁因环境原因失败,哪些缺陷没有关联测试用例。这样才能让用例库持续反映当前产品,而不是变成历史文档仓库。

2. 用风险权重替代简单通过率

通过率适合描述执行结果,不适合单独支撑发布决策。建议对用例设置业务风险权重,例如核心权限、关键审批、数据一致性和对外接口属于高风险;普通展示和低影响配置属于中低风险。

一个版本即使整体通过率达到98%,如果剩余失败集中在高风险核心路径,也不能简单判定为“质量良好”。工具应支持按风险等级查看失败情况,并允许设置高风险失败的发布门禁。

3. 用缺陷趋势观察流程问题

缺陷数量下降不一定代表质量提升,可能是测试范围缩小,也可能是团队减少了缺陷录入。应结合需求覆盖率、有效执行率、线上逃逸缺陷、重新打开率和环境异常率一起观察。

例如,测试执行量增加而线上缺陷不变,可能说明测试有效性提高;测试执行量下降、缺陷数量也下降,则不能得出相同结论。工具报表应该帮助管理者看到指标之间的关系,而不是只提供单项数字。

项目管理新趋势:2026年[numberone后台管理系统]项目测试用例工具选型指南

4. 让项目经理看到质量风险,而不是只看到测试进度

项目经理需要知道测试是否按计划推进,但更需要知道哪些风险会影响交付。建议在项目仪表盘中同时展示版本进度和质量风险,例如高风险需求覆盖率、阻断缺陷、未执行核心用例、自动化失败类型和线上逃逸缺陷。

如果测试状态和项目进度完全分离,项目经理往往只能在发布会议上临时询问测试负责人。将质量指标纳入项目管理平台,能够让风险更早进入计划和资源讨论。

十、最终选型清单:在签约前问清楚这十五个问题

1. 业务与流程问题

  • 能否从需求直接查看关联测试用例、执行结果和缺陷?
  • 需求变更后,能否快速识别受影响的测试范围?
  • 是否支持多个版本、多个产品线和多个团队并行管理?
  • 是否可以按风险、模块、环境和测试类型建立测试计划?
  • 失败用例转缺陷时,能否自动带入执行上下文?

2. 数据与集成问题

  • 是否支持批量导入历史用例,并保留模块、负责人、优先级和附件?
  • 从Jira迁移时,历史编号和关联关系如何处理?
  • 是否支持与代码仓库、流水线、身份认证和通知系统集成?
  • 自动化测试结果能否按版本、分支、环境和执行批次归档?
  • 接口是否支持批量操作、失败重试和权限控制?

3. 安全与长期运营问题

  • 是否支持私有化部署,部署架构和升级责任如何划分?
  • 是否具备登录、修改、导出和权限变化的审计记录?
  • 不同项目、产品线和角色之间能否进行细粒度隔离?
  • 数据备份、灾备恢复和系统故障响应如何执行?
  • AI生成的测试建议是否有来源、版本和人工审核记录?

这些问题没有统一标准答案,但必须要求候选方用实际操作回答。尤其是私有化部署、Jira迁移、AI辅助和自动化接入,不宜只看宣传材料。能够在真实数据和真实角色下完成闭环,比演示环境中的漂亮功能更有决策价值。

十一、总结:2026年的最佳工具,不是功能最多的工具

围绕[numberone后台管理系统]项目测试用例工具选型,我的判断非常明确:2026年最值得投资的,不是一个单独保存测试文档的系统,而是能够把需求变化、测试执行、缺陷处理、自动化结果和发布风险连接起来的质量管理平台。

对于小团队,先解决用例复用和缺陷协作;对于成长型团队,重点验证需求追踪、批量执行和跨角色报表;对于100人以上的中大型组织,则应把私有化部署、权限审计、数据迁移、开放接口和平台治理放在同一张评估表中。PingCode可以作为这类组织的重点候选,特别是需要私有化部署、Jira平滑迁移和国产化替代的场景,但仍应通过真实项目PoC确认适配度。

我最想提醒的一点是:不要用“用例数量增长”证明测试管理成熟,也不要用“通过率很高”证明版本可以发布。真正成熟的系统,应该让团队更快看见风险、更少重复解释、更容易还原证据,并能把质量问题提前转化为项目计划和资源决策。

下一步可以这样做:先选一个包含权限、审批或数据导出的真实版本,记录当前四项人工耗时;再邀请产品、研发、测试和管理员共同完成四周PoC;最后依据覆盖率、上下文完整率、迁移准确率、报告耗时和发布风险识别能力做决定。先验证闭环,再比较价格;先确认组织边界,再选择功能深度。这比单纯查看产品功能列表,更接近2026年项目测试用例工具选型的真实方法。

常见问题解答(FAQ)

1. 2026年选择项目测试用例工具,最应该优先看哪些能力?

我正在为一个后台管理系统重新选择测试用例工具,团队大约有12名研发和测试人员。过去我们主要看功能数量和价格,但实际使用后发现,真正影响效率的似乎是需求追踪、缺陷闭环和权限配置,我想知道选型时应该怎样排序这些指标。

我参与过一次12人团队的工具迁移,最初把“有没有用例库、有没有缺陷管理、能不能导出报告”作为主要判断条件,结果试用两周后发现,真正拖慢项目的不是功能缺失,而是需求、用例、执行结果和缺陷之间无法形成稳定链路。因此,2026年选型时,我建议把指标分成三层,而不是简单比较功能数量。

第一层是交付闭环,包括需求关联、用例执行、缺陷回溯和版本报告;第二层是协作效率,包括批量操作、评审、权限和通知;第三层才是智能生成、自动分析等加分能力。

评估层级核心问题建议权重 交付闭环能否证明每条需求被验证,并快速定位失败原因40% 执行效率测试人员是否能少做重复录入和状态维护25% 协作治理不同角色能否看到恰当的信息,流程是否可审计20% 智能与扩展是否支持用例建议、接口集成和数据分析15% 我尤其建议把“需求到用例的覆盖率”设为硬指标。

某次试用中,一款功能很多的工具在演示时表现很好,但实际导入历史需求后,只有约68%的用例能正确关联需求,剩余内容需要人工补链。另一款界面朴素的工具虽然少了几个高级报表,却能把覆盖率稳定在94%左右,最终更适合团队。

判断工具是否适合自己,最好不要只看销售演示,而是拿一个真实迭代做三天试跑:导入20条需求,创建50条用例,执行其中30条,制造10个失败结果,再让产品、开发和测试分别查看数据。三天后如果仍需要大量人工同步状态,说明工具的流程设计与你的团队不匹配。

2. 项目测试用例工具是否应该优先选择带AI生成功能的产品?

我看到不少工具都在宣传AI生成测试用例,感觉可以根据需求自动产出正常流程、异常流程和边界条件。可是我担心生成内容看起来很完整,实际上遗漏权限、数据隔离和并发场景,这种能力到底应该怎样测试和验收?

我的判断是:AI生成用例可以提高“覆盖起点”,但不能直接代替测试设计。我们曾用一组包含登录、角色权限、批量导入和审批流的真实需求做对比,AI在十分钟内生成了约80条用例,其中正常流程和常见参数校验覆盖得不错,但跨角色数据隔离、重复提交和中途撤销等场景明显不足。

在这类功能上,最容易踩的坑是把“生成数量”误认为“测试深度”。生成100条相似的必填校验,并不等于覆盖了真正高风险的业务规则。更有价值的验收方法,是看AI能否根据领域规则产生不同风险层级的场景,并且允许测试人员追溯每条用例为什么被生成。

验收项目低质量表现可接受标准 需求理解只复述页面字段和按钮能识别角色、状态、前置条件和业务约束 异常覆盖集中生成空值、格式错误覆盖越权、重复操作、超时、回滚和并发 可执行性步骤笼统,无法直接执行包含数据准备、操作步骤和明确预期结果 可追溯性无法说明用例来源可回链需求、规则或历史缺陷 我建议把AI功能放在“初稿生成”和“遗漏提醒”两个位置,而不是放在最终发布环节。

实际流程可以是:产品需求进入工具后,AI生成候选用例;测试负责人按风险标签筛选;领域专家补充关键规则;最后通过评审后进入正式用例库。采购前可以要求供应商现场完成一个盲测:不给预先整理好的示例,而是直接提供一份你们自己的需求文档,要求生成用例并标出覆盖依据。

随后由两名资深测试人员独立评分,重点看高风险场景召回率,而不是看总条数。只要AI能稳定发现人工容易漏掉的场景,它才具有实际价值。

3. 后台管理系统的测试用例工具,如何判断集成能力是否真的够用?

我们的项目同时使用代码仓库、持续集成、接口测试和缺陷跟踪工具,过去经常因为状态不同步,导致测试报告显示通过,但缺陷实际上还没有关闭。我想知道集成测试应该关注哪些细节,而不是只看工具是否提供接口。

集成能力最容易被演示误导。很多产品都能展示“支持API”和“支持Webhook”,但这只说明能传数据,不代表业务状态能够正确同步。一次迁移测试中,我们发现缺陷关闭后可以同步到测试工具,却无法反向更新关联用例的执行状态,最终报告仍显示该场景失败。我建议把集成拆成三类检查。

第一类是对象映射,确认需求、用例、执行记录、缺陷和版本之间的唯一标识是否稳定;第二类是状态映射,确认“待验证、验证中、通过、失败、阻塞”等状态不会被粗暴压缩;第三类是异常处理,确认接口超时、重复推送和权限失效后,数据能否重试且不产生重复记录。

测试场景需要观察的结果风险信号 缺陷从发现到关闭关联用例、版本和修复记录保持可追溯关闭后关联关系丢失 持续集成失败回传自动测试结果能对应具体用例只显示构建失败,无法定位场景 重复Webhook系统幂等处理,不重复生成记录一次事件产生多条缺陷 账号权限变化同步失败可告警并支持补偿数据静默丢失 在采购验证阶段,我会安排一个最小闭环演练:创建一条需求,拆出两条用例,执行后故意让其中一条失败,自动生成缺陷,再把缺陷改为已修复,重新触发测试,最后检查版本报告是否准确反映结果。

这个过程通常比看接口文档更能暴露问题。还有一个经常被忽略的指标是同步延迟。后台系统的发布节奏较快时,五分钟以内的延迟通常可以接受;如果状态要等半小时甚至更久才刷新,测试负责人会继续使用表格或聊天工具补充记录,最终形成两个事实源。工具集成的目标不是“连接得上”,而是让团队不再重复维护同一份状态。

4. 小型研发团队如何控制测试用例工具的成本,并避免买到用不起来的系统?

我们团队只有7名研发、2名测试和1名产品经理,预算有限,但项目版本越来越多,靠表格管理已经开始失控。我担心购买复杂平台后需要专人维护,最后只有测试人员在使用,想知道小团队应该怎样评估投入产出比。

小团队最常见的错误,是按大团队的功能清单采购,却没有计算维护成本。曾经有一个10人左右的团队购买了功能非常完整的平台,首月配置了十多个流程和二十多个字段,三个月后实际仍主要使用用例、执行和缺陷三个模块,因为其他配置增加了录入负担。我更建议用“每个有效测试结果的成本”来衡量,而不是只比较账号单价。

公式可以简单写成:月度总成本÷当月完成并可追溯的有效执行记录。月度总成本不仅包括订阅费,还应包含培训、管理员维护、数据清洗和迁移时间。

成本项目轻量方案复杂方案 首期配置约2至5个工作日约2至4周 每月维护约半天至1天约2至4天 适合团队规模5至30人30人以上或流程高度规范的组织 主要风险高级分析和复杂权限不足配置过重,使用率下降 选型时可以采用“最小可用流程”原则:先只保留需求关联、用例设计、执行记录、缺陷关联和版本报告五个环节。

连续使用一个版本周期后,再根据真实痛点增加字段或自动化规则,而不是在上线前一次性把所有流程设计完。我还建议用30天试用期做量化验收,设置四个指标:用例按时执行率、需求覆盖率、缺陷回归平均耗时、测试报告整理时间。

如果报告整理从每周4小时降到1小时,缺陷回归平均耗时下降20%以上,即使工具少一些高级功能,也可能比“全功能但低使用率”的方案更划算。最后要特别检查数据导出和退出机制。小团队未来可能更换研发流程或平台,如果无法完整导出用例步骤、历史执行结果、附件和关联关系,低价采购很可能变成长期锁定。

能否带走数据,是判断一款工具是否值得信任的基本条件。

读者评论

戴晓彤

文章把测试工具从“记录用例”提升到“支撑发布决策”这一点讲得比较到位。尤其是需求覆盖率、缺陷重开率和发布证据完整率,比单纯统计用例数量更能反映工具价值。

韩俊杰

后台系统的权限组合确实容易让用例失控。建议选型时除了看批量导入和执行,还要实际验证版本基线、变更影响分析以及高风险用例筛选,否则后期维护成本可能比预期高很多。

夏明远

文中的迁移成本提醒很有参考价值。很多团队只核对导入记录数,却忽略历史执行结果、附件、权限和缺陷关联。迁移前先区分有效、待复核和归档数据,确实能减少后续返工。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/44130

(0)
飞飞飞飞
2026年效率神器:6大bat任务计划程序工具全面对比
上一篇 2026年8月27日 下午10:01
如何制定一份完美的测试计划书?5个步骤让你的项目更上一层楼
下一篇 2026年8月27日 下午10:03

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
