任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

我复盘过自己带过的 23 个项目,发现一个反常识的规律:任务逾期率最高的项目,往往不是提醒发得最少的,而是提醒发得最多的。2023 年我在一家做企业服务的公司做 PMO 复盘时,拉出了一组数据,某个 8 人小组的群里,一周内系统自动提醒 + 人工催办合计 147 条,平均每人每天被提醒 2.6 次,但该小组的任务准点完成率只有 61%,反而低于另一个几乎不发提醒、只靠周会对齐的 5 人小组(准点完成率 78%)。

这个结果当时让我很意外,也逼着我重新思考一件事:任务到期提醒到底在解决什么问题?如果你只是把"提醒"理解成"发消息通知对方",那你做的其实不是提醒,而是噪音。这篇文章,我想把项目经理做到期提醒的制度设计和操作步骤,讲成一套可以直接抄回去用的东西,而不是又一篇"推荐几个提醒工具"的文章。

一、先给结论:到期提醒真正要管的是"责任触发",不是"信息通知"

很多项目经理把提醒当成一个"通知动作",所以关注点全在"什么时候发、用什么发、发几遍"。但我在实际项目里反复验证过:提醒失效的根本原因,几乎从来不是通知没到位,而是通知之后没有触发任何确定的动作。

一条有效的到期提醒,必须同时满足三个条件:对象明确、动作明确、后果明确。缺任何一个,这条提醒就会退化成"已读不回"的群消息。

1. 提醒无效的三个典型症状

我把这些年见过的失效场景归了三类,你可以对照自己团队看中了几条。

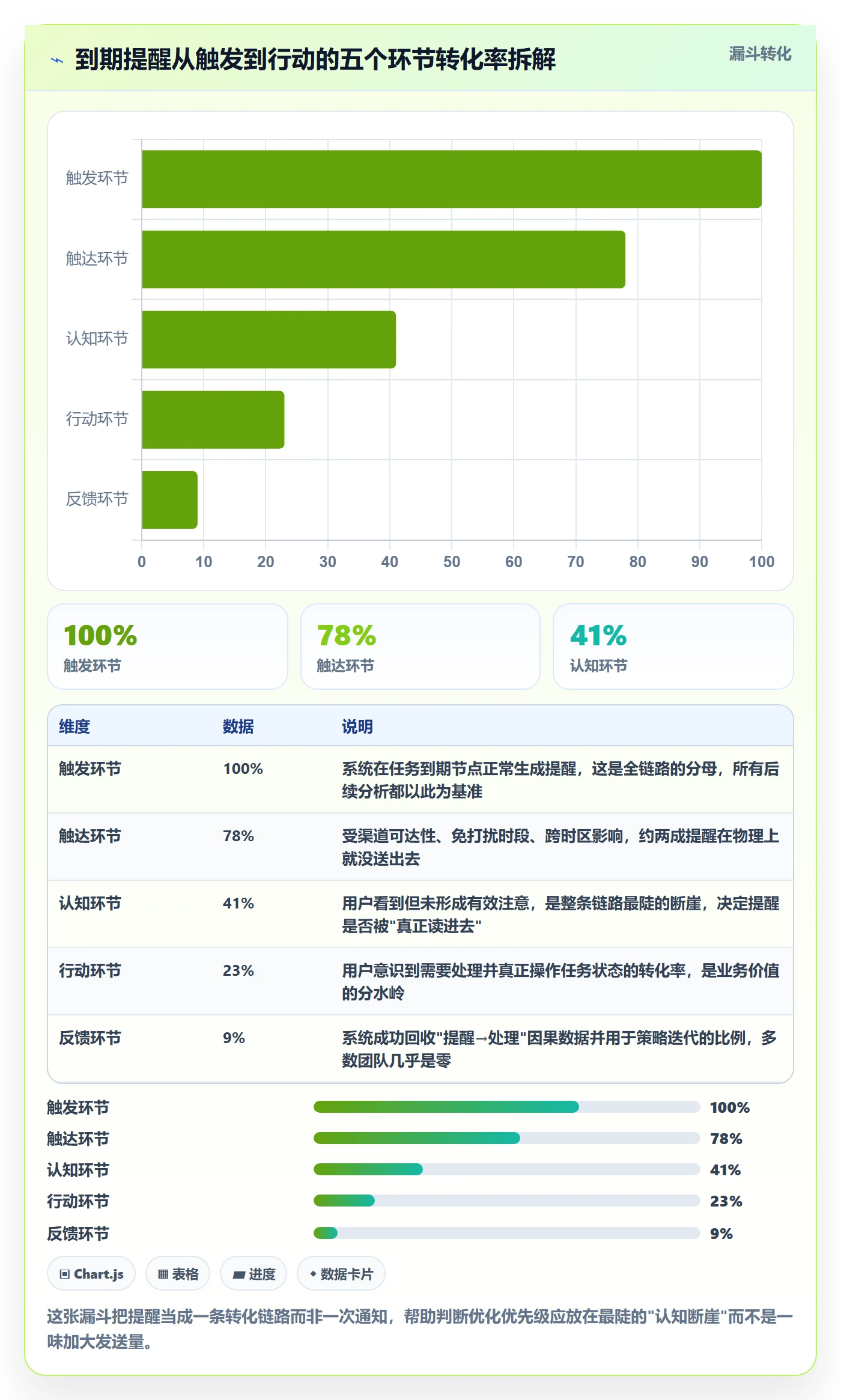

  • 提醒无对象:提醒发在群里,@了所有人,结果所有人都以为"别人会处理"。责任被稀释,等于没有责任人。
  • 提醒无动作:提醒只说"XX任务快到期了",但没说"你要做什么",是更新进度?是提交交付物?还是申请延期?接收方不知道下一步,就只能先放着。
  • 提醒无后果:逾期了也没关系,下一次提醒照发,久而久之大家形成预期,"反正逾期了还会再提醒,不急"。

这三个症状背后是同一个问题:提醒被设计成了广播,而不是契约。

2. 项目经理在提醒里的角色,是规则设计者不是催办员

我见过太多项目经理,每天最重要的工作就是挨个私聊催进度。这种模式有个致命天花板,项目经理的精力是线性资源,任务量一旦翻倍,催办就会崩盘。

正确的定位是:项目经理负责设计"谁在什么时间点、通过什么方式、被谁提醒、必须反馈什么",然后让这套规则自己去跑。你从"催办执行者"变成"规则设计者",才算真正把到期提醒做成了能力,而不是靠人力续命。

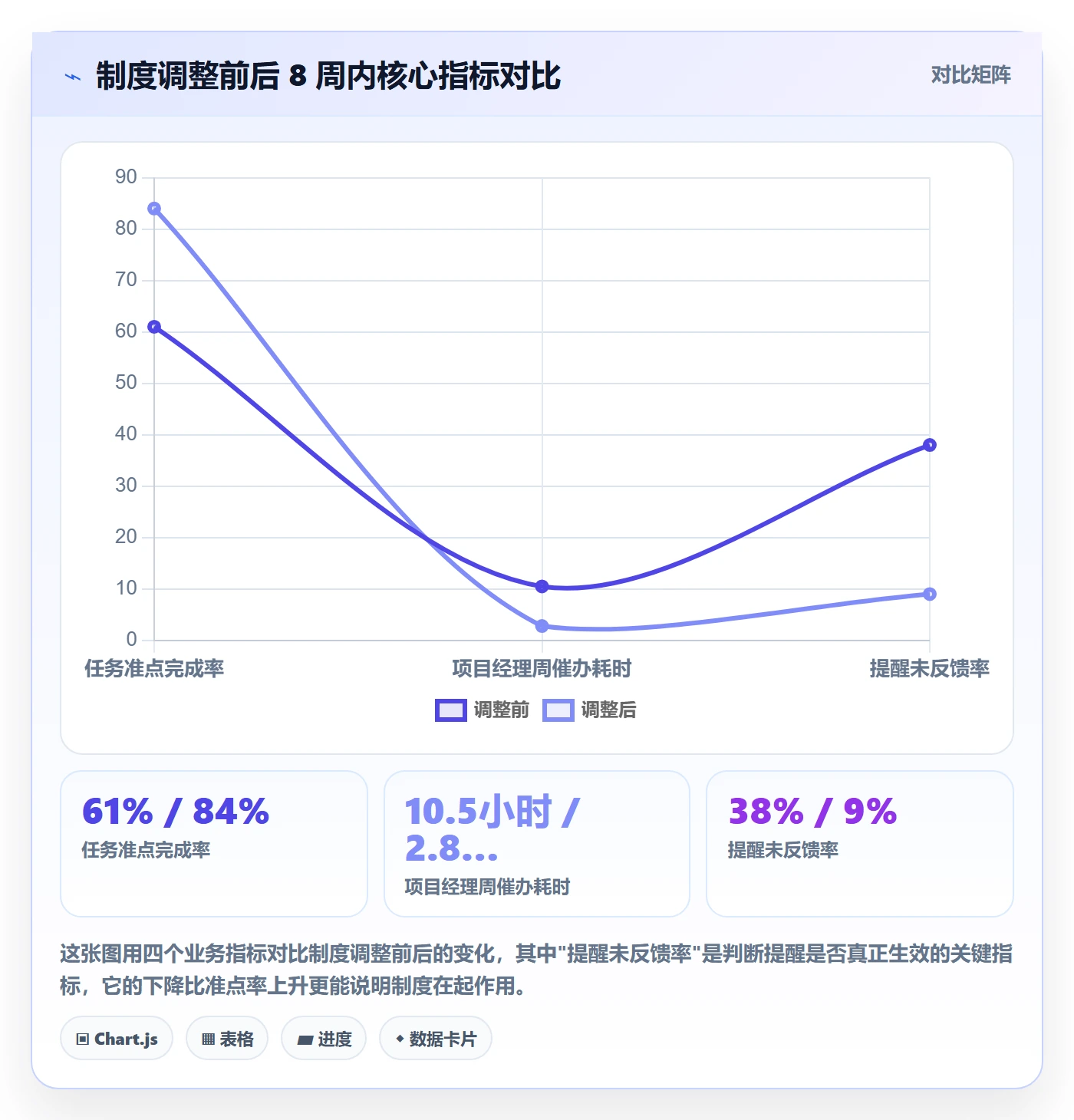

下面这张图,是我在同一个团队里对比"人肉催办"和"制度驱动"两种模式时记录的观察数据,可以直观看到两种模式在成本上的差距。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

二、背景与真实场景:为什么越提醒越没人当回事

要讲清楚制度设计,得先回到具体的场景里。下面三个场景,是我在不同规模团队里真实遇到的,你应该会很熟悉。

1. 场景一:8 人小组的"提醒轰炸"实验

2023 年那家企业的 8 人小组,用的是某项目管理工具自带的到期提醒,配置是"到期前 2 天、到期前 1 天、到期当天各推一次",加上项目经理每天早会再口头提醒一次。结果是提醒总量爆炸,但准点完成率只有 61%。

后来我们做了一件事:把提醒频次砍掉一半,同时给每条提醒强制加上"接收方必须点确认并更新进度"。三周后,提醒总量下降 42%,准点完成率反而涨到 79%。结论很直接:提醒的有效性不取决于数量,取决于每条提醒是否绑定了确定动作。

2. 场景二:跨部门依赖任务,谁都不认账

更麻烦的是跨部门任务。比如市场部要等研发部交付一个数据接口,研发部说"我在等产品确认需求",产品说"我以为市场那边不急"。这种链条里,任何一方的到期提醒都失效,因为提醒指向的是"任务",但没人对"任务的上下游依赖"负责。

我处理这类问题的办法,是给依赖任务单独设一个"接口人",到期提醒直接发给接口人,而且提醒内容里写清"你负责的是与谁对接、缺什么、几号前必须给出明确结论"。责任一旦落到具体人头上,扯皮空间就小了。

3. 场景三:老板也在群里,但没人敢先说延期

还有一种隐性失效:群里所有人都看到任务快逾期了,但没人主动提。因为一旦提延期,就等于承认自己没做好,而老板也在群里看着。

这种场景下,提醒制度必须给出一条"安全的延期通道",允许在到期前主动申请延期,并且不把"申请延期"等同于"失败"。否则大家宁可拖到逾期,也不愿提前暴露风险。我在制度里加了一条"提前 24 小时申请延期,视为风险预警,不扣分;逾期后才说,才算履约问题",主动申请延期的比例立刻上来了,同时真正逾期的情况反而减少了。

二、背景与真实场景:为什么越提醒越没人当回事

三、拆解常见误区:你可能一直做错了这几件事

在讲具体制度之前,我先把最常见的五个误区拆开讲,因为如果不纠正这些认知,后面的操作步骤你也用不起来。

1. 误区一:提醒越多越安全

这是最贵的误区。心理学上有个"提醒疲劳"现象,当同类提醒重复出现且不带来后果时,接收方会主动降低对它的敏感度。我前面那组数据已经说明,提醒砍一半反而准点率上升。判断标准很简单:一条提醒如果不带动作和后果,它就是噪音,删掉比留着强。

2. 误区二:用了工具就等于有了制度

很多人以为把提醒配到某项目管理平台里,制度问题就解决了。工具解决的是"能否自动发",但解决不了"发给谁、发什么、发完之后怎么闭环"。工具是制度的执行载体,不是制度的替代品。没有制度,工具只会让你更快、更批量地制造噪音。

3. 误区三:所有任务用同一套提醒规则

一个 3 天就能完成的小任务,和一个跨 6 周、涉及 5 个部门的里程碑,用同一套"T-2 提醒"规则,效果一定差。任务的重要度、影响面、依赖复杂度不同,提醒策略就应该分层。一刀切的提醒规则,本质上是对所有任务都不负责。

4. 误区四:提醒只发一次就够

单次提醒的问题在于,如果接收方当天正好忙,错过就错过了。但"多发几次"又不是答案(见误区一)。正确的做法是分级触发:T-3 做预告、T-1 做确认、T-0 做提醒、T+1 做升级,每个节点提醒的内容和强度都不一样。

5. 误区五:逾期是执行者的问题,跟制度无关

这是我特别想纠正的一点。当一个团队逾期率高的时候,首先要怀疑的是制度设计,而不是执行者态度。如果提醒制度本身没有给出反馈路径、没有升级机制、没有安全的延期通道,那逾期就是制度的必然产物,不是个人的失误。

三、拆解常见误区:你可能一直做错了这几件事

四、专业判断逻辑:到期提醒制度的四个核心规则

讲完误区,进入制度设计的正题。我认为一套能跑的到期提醒制度,必须包含四个规则:提醒分级、提醒路径、反馈机制、升级机制。这四个规则缺一不可,而且有先后顺序,先分级,再定路径,然后绑反馈,最后设升级。

1. 规则一:提醒分级

分级的维度我建议用两个:任务影响面(影响 1 个人 / 1 个小组 / 跨部门 / 公司级)和任务紧急度(可延 / 必须准点 / 逾期即阻塞)。两个维度交叉,可以分成四档,我通常用 A/B/C/D 来标记。

等级 影响面 紧急度 提醒策略
A 级 跨部门及以上 逾期即阻塞 T-5 预告 + T-2 确认 + T-0 提醒 + T+1 升级
B 级 跨部门 必须准点 T-3 预告 + T-1 确认 + T-0 提醒
C 级 小组内 必须准点 T-1 确认 + T-0 提醒
D 级 个人 可延 T-0 提醒,逾期后合并到周会处理

分级的意义在于把有限的提醒注意力,集中投到真正重要的任务上。如果一个团队 80% 的任务都是 C/D 级,那提醒规则就应该轻,反之则重。

2. 规则二:提醒路径

路径要回答的问题是:谁来提醒、提醒谁、抄送谁。我建议的默认路径是"系统提醒责任人 + 项目经理抄送上级",而不是"项目经理直接催责任人"。

区别在哪?前者是制度在提醒,项目经理只是知情人;后者是项目经理在催,责任转移到了项目经理身上。长期看,前者能让团队形成"对制度负责"的习惯,后者只会让团队"对项目经理负责",一旦你请假,提醒就停摆。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

3. 规则三:反馈机制

这是最容易被忽略、却最关键的一环。每条到期提醒,都必须绑定一个"接收方动作"。动作通常有三选一:

  • 确认已收到,并更新当前进度百分比;
  • 确认可以准点交付,无需额外支持;
  • 申请延期,并说明原因和新的交付时间。

没有反馈的提醒,视为"未生效",系统要标记出来,并在下一次提醒时把"未反馈"这件事本身作为提醒内容。这样一来,"不回复"就变成了一个需要被处理的异常状态,而不是默认可以被忽略的沉默。

4. 规则四:升级机制

升级机制存在的意义,是避免项目经理独自兜底。我设计的升级规则是:任务逾期 24 小时且责任人未反馈,自动升级至其直属上级;逾期 48 小时仍未处理,升级至部门负责人。

这里有个坑要提醒,升级不是为了追责,是为了暴露风险。如果升级被团队理解为"打小报告",那这个机制一定会被绕过。所以升级通知的措辞要客观,只陈述事实(任务、逾期时长、未反馈状态),不带评价。

五、具体案例与数据观察:一家 120 人企业如何把逾期率压下来

前面讲的都是方法和判断,可能你会觉得"听起来有道理,但真的能跑起来吗"。我用一个真实案例来说明,顺便讲讲工具在其中扮演的角色。

1. 案例背景

2024 年上半年,我参与了一家做智能硬件的企业(约 120 人研发 + 产品 + 运营)的项目管理流程调整。当时他们的情况是:研发项目多、依赖复杂、跨部门扯皮严重,任务准点完成率长期在 60% 上下,项目经理平均每周花 10 小时以上在催办上。

2. 我们做的三件事

  1. 任务分级:把所有在途任务按前面说的 A/B/C/D 重新标记,只对 A/B 级启用完整提醒链路,C/D 级简化为单一提醒。
  2. 反馈强制化:与工具团队配合,把"收到提醒后必须选一个反馈状态"做成必填,未反馈的任务会被自动标记为"提醒未生效"。
  3. 升级自动化:逾期 24 小时自动升级上级,逾期 48 小时升级部门负责人,全程系统触发,项目经理只做记录。

3. 结果观察

调整运行 8 周后,几个关键指标的变化是比较明确的:任务准点完成率从 61% 提升到 84%,项目经理每周催办耗时从 10.5 小时降到 3 小时以下,跨部门扯皮工单数量下降约 55%。

顺便说一句工具层面的经验。这家企业原本用的是某海外项目管理平台,在权限分级、私有化部署和跨部门审批流上一直不太顺。后来他们迁到了 PingCode,主要看中的就是它面向中大型企业的定位、支持私有化部署、以及支持从海外平台平滑迁移的能力。对 100 人以上、有数据合规要求的组织来说,这种国产替代方案在提醒规则配置和工作流定制上确实更贴合国内团队习惯。当然,工具只是把前面那套制度落地,换工具不换制度,结果不会有本质差别。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

4. 数据背后的判断

这个案例让我更确信一件事:提醒效果的天花板,是由制度决定的,不是由工具决定的。同一批人、同一批任务,只是把规则从"广播式提醒"改成"分级 + 反馈 + 升级",结果就变了。工具的价值在于让这套规则可以被稳定、低成本地执行。

六、操作步骤:从 0 到 1 搭建到期提醒流程

接下来是这篇最实操的部分。我把它拆成六个步骤,你可以按顺序做,也可以先做 1-3 步试点。

1. 第一步:梳理任务类型与到期节点

先别急着配提醒。拿出一张表,把当前在途任务按"任务类型 / 影响面 / 紧急度 / 关键交付节点"列出来。这一步的目的是搞清楚你团队的任务到底长什么样。很多团队跳过这步直接配规则,结果规则和任务对不上。

2. 第二步:制定提醒时间表

基于任务分级,给每级任务配一条时间表。我建议的最小时间表是四节点:

  1. T-3 预告:只发给责任人,内容是"你有一个 X 级任务将在 3 天后到期",不要求反馈。
  2. T-1 确认:要求责任人回复进度状态,这是第一次强制反馈。
  3. T-0 提醒:当天提醒,要求责任人确认交付或申请延期。
  4. T+1 升级:逾期未反馈自动升级。

3. 第三步:编写提醒模板与话术

话术的质量直接决定了提醒会不会被认真对待。我常用的模板结构是:任务编号 + 任务名 + 到期时间 + 你需要做的动作 + 不做的后果。下面是三条可以直接改用的模板。

【T-1 确认提醒】
任务:[任务名](编号 XXX)

到期时间:明天 18:00

你需要做:回复当前进度(未开始 / 进行中 X% / 已完成 / 需延期)

不回复后果:将在 T-0 升级提醒并通知你的直属上级

【T-0 到期提醒】

任务:[任务名](编号 XXX)

状态:今日到期

你需要做:确认交付 或 申请延期(延期需说明原因和新时间)

不回应后果:24 小时后自动升级至直属上级

【T+1 升级通知】

任务:[任务名](编号 XXX)已逾期 24 小时

当前状态:责任人未反馈

处理人:责任人的直属上级

所需动作:确认该任务实际状态并给出处理结论

注意模板里都带了"不做的后果"。没有后果的提醒,本质上不是提醒,是请求。而请求是可以被拒绝的。

4. 第四步:确定反馈与记录方式

反馈方式要尽可能降低接收方成本。我的建议是让反馈动作变成"点一下",而不是"写一段"。进度状态用选项代替文字,延期原因用固定几类下拉(需求变更 / 资源不足 / 依赖阻塞 / 其他),这样既省时间,又方便后续统计。

记录方式必须统一到一处。不管是表格、项目管理平台还是自建系统,都要保证每次提醒和反馈都有留痕,否则出了纠纷无法追溯。

5. 第五步:设置升级触发条件与责任人

升级条件建议用时间触发而非人工判断,即"逾期 X 小时且未反馈"这个条件一旦成立,系统自动触发,不依赖任何人去判断"要不要升级"。人工判断会带来两个问题:一是标准不统一,二是项目经理又要做决策又要催办,精力分散。

6. 第六步:定期复盘提醒效果

制度不是配完就不管了。我建议每 4 周复盘一次,重点看三个指标:提醒未反馈率、逾期升级次数、准点完成率的变化。如果提醒未反馈率长期高于 20%,说明提醒内容或渠道有问题;如果升级次数激增,说明任务分级或资源分配有问题。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

七、工具如何配合制度落地

讲完步骤,必须聊聊工具。因为再好的制度,如果全靠手工执行,一定撑不过三个月。工具的作用是让制度可以被稳定、低成本地跑下去。下面按团队规模给三种配合思路。

1. 轻量团队(10 人以下):表格 + 日历 + 群通知

没必要上重型工具。用一个共享表格记录任务和到期时间,配合日历提醒,群通知只发 A/B 级任务。关键是表格里必须有一列记录"反馈状态",不然就退化成任务清单了。

2. 中度团队(10-50 人):项目管理工具的提醒配置

这个规模建议用带提醒功能的项目管理平台。配置思路是:把任务分级做成标签或字段,提醒规则按标签触发,反馈做成必填字段。核心是让提醒规则和任务分级挂钩,而不是所有任务一套规则。

3. 复杂团队(100 人以上):自动化规则 + 多通道提醒

100 人以上、跨部门依赖多的组织,提醒链路会很长,必须靠自动化。这时候选型就要看平台是否支持复杂工作流、分级权限和私有化部署。前面提到的 PingCode 就是这类场景的一个选择,它面向中大型企业,支持私有化部署和从海外平台平滑迁移,在工作流和权限分级上能承接前面那套多级提醒制度。当然,最终选哪个平台,要看你团队实际的依赖复杂度、合规要求和迁移成本。

团队规模 推荐方案 关键配置要点 主要风险
10 人以下 表格 + 日历 必须有反馈状态列 人少时容易随意跳过反馈
10-50 人 项目管理工具 提醒规则绑定任务分级 规则配得太细,维护成本高
100 人以上 自动化平台 + 私有化 多级升级、权限分级、留痕 迁移成本与团队适应期
七、工具如何配合制度落地

八、常见问题与避坑指南

最后这部分,是我在不同团队里踩过的坑和看到的坑,直接列出来给你避。

1. 坑一:提醒太频繁,出现"狼来了"效应

前面说过,提醒多不等于有效。判断标准是"提醒未反馈率",如果超过 20%,说明提醒被当成了背景噪音。解决办法是砍频次、提质量,而不是加频次。

2. 坑二:只提醒不记录,出问题无法追溯

很多团队提醒发完就完了,没有留痕。一旦项目出问题要复盘,谁也说不清当时提醒了没有、反馈了没有。每一次提醒和反馈都必须留痕,这是制度的证据链。

3. 坑三:升级机制形同虚设

升级机制失效通常有两个原因:一是没人执行,二是执行了但被当成"打小报告"。解决办法是让升级自动化触发,并且措辞去情绪化,只陈述事实。

4. 坑四:项目经理过度承担提醒责任

这是最隐蔽的坑。项目经理越负责,团队越依赖,最后提醒变成项目经理一个人的事。制度设计的核心目标之一,就是把提醒责任从项目经理身上转移出去,交给规则和系统。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

九、不同情况下的行动建议

制度设计不能一刀切,我按三种典型情况给出具体建议。

1. 情况一:团队刚开始建制度

别一次上全套。先只做 A/B 级任务的分级提醒和强制反馈,跑 4 周看数据。先跑通一个闭环,再复制到其他任务等级。一次性上全套规则,团队会因为反馈负担太重而集体抵触。

2. 情况二:团队已有制度但效果差

先别加规则,先诊断。重点看提醒未反馈率和升级执行率两个指标。如果未反馈率高,问题在提醒设计;如果升级不执行,问题在机制权威性。对症下药,不要盲目加码。

3. 情况三:团队规模快速扩张

规模扩张期是提醒制度最容易崩的阶段。这时候要优先保证"留痕"和"自动化触发",因为人一多,人工判断和口头提醒就完全不可靠了。这个阶段上带私有化部署和复杂工作流能力的平台,会比继续用轻量方案更划算。

十、不同情况下的取舍

做制度和选工具,本质都是取舍。我把我做决策时的取舍逻辑列出来,供你参考。

1. 取舍一:提醒精度 vs 维护成本

提醒规则配得越细,越精准,但维护成本越高。我的建议是只对 A/B 级任务精细配置,C/D 级用默认规则。因为精细规则的价值,只在重要任务上才体现得出来。

2. 取舍二:强制反馈 vs 团队体验

强制反馈能保证闭环,但会增加团队的操作负担。取舍点是把反馈动作做到最轻,点选而非书写。如果反馈要写一段话,团队一定会抵触;如果只是点三个选项中的一个,接受度会高很多。

3. 取舍三:自动化升级 vs 人情压力

自动升级能保证制度刚性,但可能带来人情压力。我的取舍是优先保证制度刚性,同时把升级措辞做成纯事实陈述。人情压力是短期的,制度失效是长期的。

4. 取舍四:轻量工具 vs 重型平台

轻量工具上手快、成本低,但撑不住复杂依赖;重型平台能力强,但有迁移和适应成本。判断依据是你的团队是否有跨部门、跨系统的复杂依赖,以及是否有数据合规要求。如果没有,轻量方案足够;如果有,早迁移比晚迁移省事。

任务提醒如何做好到期提醒?项目经理制度设计与操作步骤

写到这里,我想把核心观点再收一遍。任务到期提醒做不好的根源,几乎从来不在提醒本身,而在于你有没有把提醒当成一套制度来设计。提醒分级解决"提醒谁的问题",提醒路径解决"谁来提醒的问题",反馈机制解决"提醒之后怎么办的问题",升级机制解决"没人管怎么办的问题"。这四个规则加上六个操作步骤,就是一套可以抄回去用的完整框架。

如果你现在就想动手,我建议你从最小的一步开始:挑一个正在进行的 A 级任务,按 T-3 / T-1 / T-0 / T+1 配一遍提醒,强制要求反馈,跑到任务结束,看一遍数据。跑完这一个任务,你就能判断这套制度在你们团队能不能行得通。制度不是设计出来的,是跑出来的。

常见问题解答(FAQ)

1. 任务到期提醒应该在提前几天发?T-3、T-1、T-0 都要发吗?

我之前带一个 8 人小团队,任务一多我就每天在群里刷屏发到期提醒,结果大家直接把我消息免打扰了,反而真到期的没人理。后来我就一直在想,到底提前多久提醒、要不要每天都发,是不是我发得太频繁了。

不用每个节点都发,按任务影响面分三档最省事。影响面小、单人可独立完成的任务,只在 T-1 发一次就够,发多了就是噪音;涉及跨角色交付、别人要等你产出的任务,用 T-3 提醒对方预留时间、T-1 确认进度、T-0 当天只发给还没完成的人;

只有对上线、对外交付、有硬截止的里程碑任务,才值得加 T-0 当天的强提醒和 T+1 的逾期首轮升级。判断口径很简单:这条任务如果晚一天,会不会影响别人或影响对外承诺?不会就别加频次。

另外 T-0 的提醒不要群发全员,只发给未确认完成的执行人,抄送其直属负责人即可,把群提醒留给真正需要全员知道的关键节点,这样群消息才有分量。

2. 提醒发出去了,对方已读不回、到期还是没做,该怎么处理?

我遇到过最崩溃的情况是:提前三天提醒了,对方回了个"收到",到期当天问他,他说"我以为你说的是下周"。我当时特别困惑,已读不回和回了却不做,到底该怎么区分处理?

关键是提醒里必须带一个"可执行动作",而不是一句"记得做"。有效提醒要写清三件事:任务名和交付物、明确到几点几分的时间点、收到后需要做的动作(回复确认排期 / 更新任务状态 / 申请延期并说明新时间)。只回"收到"不算有效反馈,因为它没有承诺具体动作。

如果对方在 T-1 前没有完成确认动作,不要等到期再问,直接按升级规则处理:先私聊执行人,两小时无回应就同步到其负责人,负责人无回应再上提到项目决策层。判断依据是"确认动作有没有发生",而不是"消息有没有被读"。把已读状态当成反馈,是很多人做提醒时最常踩的坑。

3. 项目经理到底该不该亲自催办每个到期任务?

我刚做项目经理那会儿,每天晚上都要逐个翻任务列表、挨个私聊催进度,一天花两小时在催人上,累到怀疑人生。后来我开始想,这活到底是不是项目经理必须亲自干的,还是我一开始就把自己干成了催办员?

项目经理不应该承担逐条催办,你要做的是设计和维护规则,不是当人肉定时器。判断标准是:如果某个提醒动作每天固定发生、内容几乎一样,那它就该被制度化或自动化,而不是靠你手动发。具体做法是把提醒责任分层,执行人对自己的任务负责,组长对本组到期任务负责,你只负责升级上来的异常和跨组协调。

你可以先做一件事来自检:连续记录一周你花在催办上的时间,如果超过每天 30 分钟,说明制度缺位,你只是在用时间补规则的窟窿。真正健康的团队,项目经理在到期提醒上的日常投入应该压到 10 分钟以内,主要精力放在异常处理和复盘,而不是挨个催。

4. 团队小、没用专业项目管理工具,怎么低成本把到期提醒跑起来?

我们团队就 5 个人,一直用表格和微信群协作,看别人讲什么自动化提醒、提醒分级,感觉都是大团队才玩得起的东西。我想知道小团队有没有可能不买工具也把到期提醒做规范,还是说非得上一套系统才行。

小团队完全不需要先上系统,表格加日历加固定群通知就能跑起来,关键是规则先立住。具体做法:维护一张共享任务表,必须包含任务名、负责人、交付物、截止日期(写到具体时间)、状态五列;每周固定时间在群里发一次"本周到期清单",到期当天由系统日历或群机器人只提醒未完成项;

逾期任务当天由负责人本人在群里同步新时间,不允许沉默。判断该不该上工具的信号是:当提醒发出后你无法快速查到"谁在什么时间确认了什么",或者手动整理到期清单每周超过 20 分钟,就该考虑换成有提醒和状态追踪能力的项目管理平台了。工具是制度的执行载体,没有规则,再贵的系统也只是把混乱搬到线上。

至于具体选哪个平台,各家提醒能力差异不小,建议按你团队的协作习惯实测后再定,以实际工具功能和当前版本为准。

核心关键词

读者评论

毛
毛若溪

提醒绑定明确动作和后果这点很关键,我们团队之前就是群里@所有人,结果谁都不认领,后来改成指定责任人加确认反馈,逾期率确实降了。

郝
郝可欣

项目经理从催办者变成规则设计者这个定位说得很对,我之前每天花大量时间私聊催进度,后来把规则固化到工具里,精力才释放出来。

程
程远

分级提醒的思路实用,但不是所有团队都有条件做系统配置,小团队用表格加日历也能实现简化版,关键是别一刀切。

周
周婉清

提前24小时申请延期不算失败这条很人性化,很多团队逾期严重就是因为没人敢先说,给了安全通道反而能提前暴露风险。

沈
沈静怡

工具迁移那部分有参考价值,不过换平台成本不低,建议先把制度和反馈机制跑顺再考虑换工具,否则新工具也只是换个地方发噪音。

文章包含AI辅助创作:任务提醒如何做好到期提醒?项目经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/440869

赞 (0)
飞飞飞飞
自动提醒实操方法:项目经理提升任务提醒效率的制度设计方法与模板
上一篇 48分钟前
任务提醒督办全流程:项目经理制度设计与一文讲清
下一篇 48分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
