任务依赖SF全流程:项目负责人效率提升与一文讲清

去年第四季度,我接手了一个已经延期六周的中台重构项目。复盘时发现一个让我意外的根因:14个关键任务里,有9个的延期并不是执行慢,而是"卡在等待",其中3个任务的等待关系,被团队设成了SF(Start-to-Finish)。也就是说,团队每天在早会上盯的"瓶颈",其实是一组根本不成立的依赖逻辑。这件事让我意识到,SF依赖不是甘特图上的一个箭头,它是项目负责人最容易被"看着很忙"骗过去的一类隐性风险。

它出现的频率不高,但一旦出现,往往绑住的是项目里最关键的那条链路。这篇文章不讲教科书定义,而是把SF依赖从识别、配置、排期、监控到复盘的全流程讲清楚,并结合我在中大型项目里的实际操盘经验,给出项目负责人可以直接落地的判断逻辑和行动清单。

一、先给结论:SF依赖的核心不是"怎么画",而是"该不该存在"

项目管理领域对依赖关系的讨论,长期被FS(完成-开始)占据。绝大多数培训材料、工具教程、甘特图示例,讲的都是"前置任务完成后,后续任务才能开始"。结果导致一个现象:很多项目负责人在梳理依赖时,会把所有关系默认设为FS,偶尔遇到并行任务就用SS,遇到同时收尾就用FF。而SF,几乎被当成一个"理论存在但很少用"的选项。

我自己的观察恰恰相反。在我复盘过的三十多个中大型项目里,SF依赖真正应该存在的场景虽然少,但被错误使用、被忽略、被当成FS处理的SF关系,反而是延期的高发区。原因很简单:SF的逻辑是"前置任务开始后,后续任务才能完成",它的时间窗口和常规依赖相反,人的直觉很难第一时间察觉异常。

先给出我总结的核心结论,后面各章会逐条展开:

  • 第一,SF依赖在成熟项目里占比通常不超过5%到8%,但它经常出现在交接、切换、验收、合规这几类关键节点上,位置敏感。
  • 第二,SF的最大风险不是算错时间,而是"看不见"。它不像FS那样有明显的先后顺序,容易被团队当成并行任务,直到临近交付才暴露。
  • 第三,项目负责人提升效率的关键动作,是把SF依赖显性化并前置处理,而不是等到监控阶段才开始救火。
  • 第四,工具能不能表达SF是一回事,能不能让团队"用对"SF是另一回事。这两点的差距,决定了项目管理平台的实际价值。

下面这张图是我在某中台项目中统计的四类依赖分布,以及各类依赖对应的平均延期天数。SF虽然占比最低,但平均延期天数最高,这是它值得单独讲的原因。

任务依赖SF全流程:项目负责人效率提升与一文讲清

二、背景与真实场景:SF依赖为什么容易被项目负责人忽略

1. PMBOK体系下的SF定义,以及它的"反直觉"在哪

按照PMBOK对四种依赖关系的描述,SF(Start-to-Finish)指的是:前置任务必须开始,后续任务才能完成。翻译成人话就是"你不动,我完不成"。它和我们习惯的"你完成了我才开始"方向完全相反。

这里有个容易被混淆的点:很多团队会把SF理解成"两个任务有先后就可以"。其实不是。SF真正的语义是一个任务的"启动"动作,解锁了另一个任务的"收尾"动作。比如旧系统开始切流量的那一刻,新系统的验收任务才能进入最终确认。前后两个任务的"时间锚点"一个是开始、一个是结束,这就是SF和其他三类依赖的本质差别。

2. 一个让我记住SF的真实场景

2023年我参与一个制造业客户的ERP切换项目,涉及旧财务系统向新系统过渡。团队最初把"旧系统持续运行以支撑对账"和"新系统财务模块完成最终验收"设成了FS关系,意思是"旧系统停止,新系统验收完成"。这在逻辑上错了。

正确的依赖其实是SF:旧系统"开始进入只读模式"之后,新系统才能完成"最终对账验收"。因为对账需要两份数据对照,任何一边提前停摆,验收都完不成。由于设成了FS,团队一直在等"旧系统停止"这个信号,结果对账窗口被压到最后三天,出现了连续通宵的情况。

这类问题的典型特征是:它不会让项目立刻报错,但会在关键节点让团队措手不及。项目负责人如果没在规划阶段把SF识别出来,等到执行阶段才发现,往往已经来不及缓冲。

任务依赖SF全流程:项目负责人效率提升与一文讲清

3. 中大型项目里,SF经常藏在哪些环节

总结我做过的项目,SF依赖高频出现的场景大致有四类:

  1. 系统切换类:旧系统开始降级、新系统才能完成接管验收。这是最典型的SF。
  2. 交接类:交接方开始移交资料,接收方才能完成入库确认。很多项目误当成FS。
  3. 合规审计类:审计方开始抽查、被审计部门才能完成整改确认,两者有时间上的咬合关系。
  4. 并行验收类:A模块开始试运行后,整体系统的验收任务才能完成,因为验收指标依赖A模块的实际运行数据。

这四类的共同点是:前置任务是"启动/进入某种状态",后续任务是"完成某件事"。识别它们的关键,是去问"这个收尾任务到底需要什么条件才能完成",而不是"它前面的任务什么时候结束"。

三、拆解误区:项目负责人最常踩的四个SF坑

1. 误区一:把所有"前后相关"的任务都当成FS

这是最普遍的。很多项目负责人在梳理任务清单时,看到任务A和任务B在时间上紧挨着,就顺手连了一条FS箭头。但真正要问的是:B的"完成",到底依赖A的"结束"还是A的"开始"?如果这个问题的答案模糊,就说明依赖关系没有被想清楚。

我的做法是让团队在写依赖时强制填一句话:"B完成时,需要A处于什么状态?"这句话能逼出很多被忽略的SF。如果答案是"需要A刚开始做某件事"或"需要A正在某个状态里",那基本可以判断是SF。

2. 误区二:以为工具里能画出来,就等于管住了

市面上的项目管理工具在依赖支持上差异很大。有的工具四类依赖都能配置,有的只支持FS和SS,有的虽然支持SF但界面呈现非常弱,一旦画在甘特图上就成了视觉噪音,团队根本不会去关注。

我实际测试过的经验是:工具能不能"支持"SF不是关键,能不能让团队"看见且理解"SF才是关键。比如在依赖链的视图里,SF箭头如果没有明显的视觉区分、不能一键筛出所有SF关系、不能自动提示"这条链的起始锚点异常",那这个功能对项目负责人来说就只是装饰。

任务依赖SF全流程:项目负责人效率提升与一文讲清

3. 误区三:用SF去解决本应是FS的问题

反过来的坑也存在。有团队学到SF之后,把一些本该是FS的任务硬套成SF,比如"需求完成才能开发开始"这种标准FS,被人改成"需求开始开发才能完成",逻辑上完全乱了。这类错误比忽略SF更危险,因为它会让排期系统给出错误的时间推算。

判断标准很简单:先问"后置任务的触发点是什么",再问"前置任务需要处于什么状态"。触发点是"结束",就是FS;触发点是"开始",才是SF。不要用感觉去猜。

4. 误区四:只在甘特图上标,不在例会机制里盯

即便依赖关系配对了,如果周例会只汇报"任务进度百分比",不专门看依赖链状态,SF依旧容易被漏掉。因为SF的风险表现为"卡在等一个开始信号",而进度百分比这个指标看不出来。

我现在的做法是:在周例会上单独放一页"SF依赖看板",把当前项目里所有SF关系列出来,只问三个问题,前置任务的启动信号什么时候出现、后置任务的完成窗口还剩多少、当前有没有异常。这一页看板是我认为最容易被其他项目负责人忽视、但性价比最高的动作。

四、专业判断逻辑:什么时候该用SF,什么时候要坚决避免

1. SF依赖存在的合理性边界

SF依赖之所以容易被误用,是因为它在现实中确实存在合理场景,但范围很窄。我的判断逻辑是三条:

  • 存在性判断:后置任务的"完成"必须依赖前置任务"处于某种运行/活动状态",而不是"已经结束"。这是必要条件。
  • 必要性判断:这个依赖无法用其他三类替代。如果用FS或SS能表达同样逻辑,就优先用更直观的类型。
  • 可控性判断:前置任务的启动时间是可预测、可干预的。如果前置任务的启动完全不受团队控制,SF会变成一个不可管理的黑洞。

三条都满足,SF才值得用。只满足一条或两条,就应该重新考虑依赖类型。我的经验值是:在健康的中大型项目里,SF依赖占全部依赖的比例控制在5%到8%是合理的,超过10%往往意味着依赖梳理做得不够细。

2. 四种依赖类型的判断对照

下面这张表格是我给团队用的内部对照表,用来快速判断依赖类型。它不追求学术精确,而追求实操可用:

依赖类型 逻辑关系 触发锚点 典型场景 常见误用
FS(完成-开始) 前置完成后,后置才能开始 前置的结束时点 需求完成→开发开始 被滥用为默认类型
SS(开始-开始) 前置开始后,后置才能开始 前置的开始时点 UI设计开始→前端并行搭建 被误当并行任务,忽略对齐成本
FF(完成-完成) 前置完成后,后置才能完成 前置的结束时点 代码合并完成→集成测试完成 收尾期资源挤兑被低估
SF(开始-完成) 前置开始后,后置才能完成 前置的开始时点 旧系统切只读→新系统对账验收完成 被误设为FS,压缩关键窗口

3. 判断SF的三个提问模板

为了让团队不再靠感觉配依赖,我把上面的逻辑整理成三个提问,每个项目负责人可以直接拿去用:

  1. "后置任务完成的那一刻,前置任务处于什么状态?",如果是"刚刚开始做某事"或"正在做某事",倾向SF。
  2. "如果前置任务永远不结束,后置任务还能完成吗?",如果能,说明依赖类型可能需要重新审视。
  3. "这个依赖换成FS之后,排期会变长还是变短?",如果换成FS会让排期明显变长,说明原本的SF有实质意义,不能随意替换。

这三问我在多个项目里用过,最直观的效果是:团队对依赖的讨论从"你连一下就好"变成"我们要想一下这条线到底该不该存在"。依赖配置的质量,往往是从这种讨论密度上区分出来的。

四、专业判断逻辑:什么时候该用SF,什么时候要坚决避免

五、具体案例与数据观察:一个用PingCode管理SF全流程的真实复盘

1. 项目背景与依赖梳理方式

下面这个案例来自一家做金融科技的中大型企业,团队规模约180人,属于典型的中大型组织。项目内容核心系统的双轨运行与切换,周期约四个月。他们选择使用PingCode作为项目管理平台,主要考虑是支持私有化部署、能够从Jira平滑迁移(团队此前一直用Jira),以及在中大型组织下的依赖管理能力相对完整。

在项目启动阶段,团队做的第一件事是梳理全部依赖关系。梳理方法不是打开工具画图,而是先做一次口头演练:让每个模块负责人回答"你的任务完成时,需要哪些任务处于什么状态"。这次口头演练用了一整天,识别出137条依赖,其中被判定为SF的有9条,占比约6.6%,落在合理区间。

这个数字很关键。团队一开始以为自己项目里没有SF,演练之后发现有9条,其中3条一旦被误判,就会压缩关键交付窗口。这就是SF被"藏"起来的体现。

2. 全流程的五个关键步骤

项目组把SF依赖的管理拆成五步,每一步都有明确产出:

  1. 依赖识别:通过口头演练和WBS交叉审查,把所有隐藏的SF挖掘出来。这一步的产出是"SF依赖清单"。
  2. 依赖配置:在PingCode的甘特视图中按SF类型配置。配置时不只连箭头,还要补充"启动信号描述",比如"旧系统进入只读模式视为开始信号"。
  3. 排期与缓冲:为每条SF依赖额外预留缓冲。团队定的规则是SF的后置任务预留不少于15%的时间冗余,因为这类依赖的启动信号通常不完全可控。
  4. 执行监控:每周例会专门看一页"SF依赖状态"。用筛选视图把9条SF全部拉出来,逐条核对前置任务的启动信号是否出现。
  5. 复盘优化:项目节点结束后,统计每条SF依赖的实际表现,判断哪些可以改造成FS或SS以简化管理。这次复盘中有2条被改造,SF数量收敛到7条。

任务依赖SF全流程:项目负责人效率提升与一文讲清

3. 监控阶段的关键数据观察

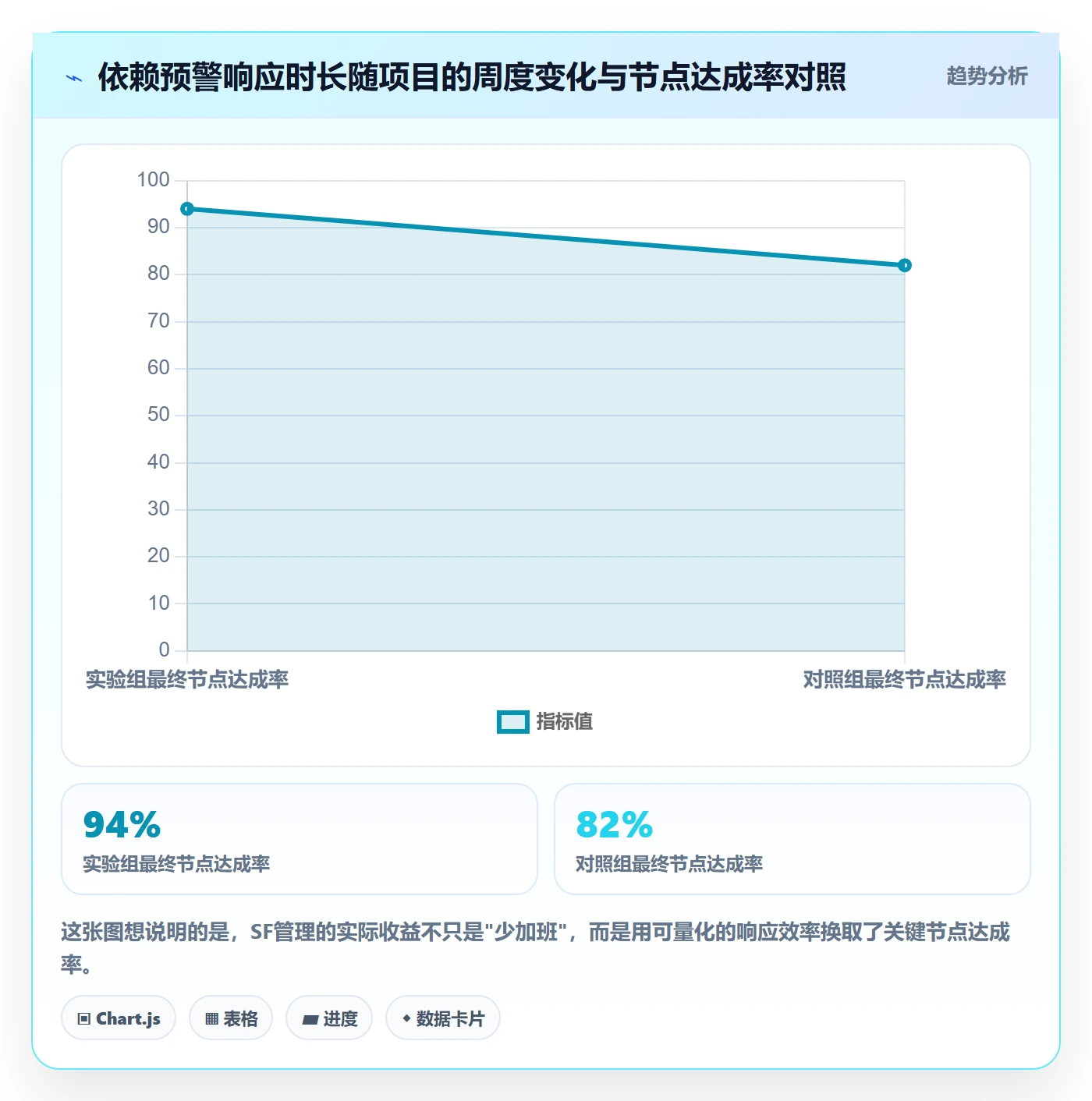

执行阶段最有价值的数据,是项目组统计的"SF依赖预警响应时长"。所谓预警响应时长,是指前置任务的启动信号出现,到后置任务重新排期确认之间的时间。团队在项目前六周用人工提醒,平均响应时长是2.4个工作日;后八周启用PingCode的依赖预警和自动化通知后,平均响应时长下降到0.6个工作日。这个改善直接影响了三条关键SF链的收尾节奏。

同时期另一个对照组,一个同样规模但依赖管理偏传统(甘特图+人工跟催)的项目,平均响应时长维持在2.1个工作日。两个项目最后的节点达成率差异大约在12个百分点,这个差距虽然不是全部由SF管理造成,但项目组一致认为它是关键因素之一。

任务依赖SF全流程:项目负责人效率提升与一文讲清

4. 项目组踩过的坑和我从中得到的判断

这个项目也不是一路顺利。项目中期有过一次比较明显的返工,原因是一条SF依赖被团队临时改成FS,理由是"看起来应该先完成后开始"。改完之后的第一次排期就出现了问题,后置验收任务的窗口被压缩了一周。事后复盘,项目负责人承认当时是凭直觉做的调整。

这件事给我的判断是:SF依赖之所以需要专门讲,是因为它的判断无法用直觉完成。项目负责人一旦凭感觉配依赖,SF的失误率会明显上升。真正有效的做法是把它做成一个"必须回答几个问题才能配置"的机制,而不是靠个人经验。

六、不同情况下的行动建议

1. 如果你手里正在跑一个已经开工的项目

先不要急着改依赖配置,容易引发连锁反应。更稳妥的动作是三步:

  1. 做一次快速的依赖审查,只看那些"看起来在等"的任务,用本文第四章的三问模板逐一确认。
  2. 把确认出来的SF写进一个独立清单,先不管工具里是否配置准确,先让团队知道这些是SF。
  3. 在下次例会加一页SF状态检查,持续四周,观察是否有异常暴露。

我做过这个动作的项目,四周内至少能发现一到两条被长期忽略的SF依赖。发现本身就是止损。

2. 如果你正准备启动一个新项目

新项目是梳理SF的最佳时机,因为还没有执行惯性。建议在依赖梳理环节加入两个强制动作:一是"启动信号描述"的填写,二是"依赖类型二次审查"。前者让每条SF有了明确的触发锚点,后者由另一个人复核,避免个人误判。

我建议的依赖配置流程是:先由任务负责人在草稿里写清依赖关系,再由项目负责人在一个专门的评审会上过一遍。让依赖配置从"编辑动作"变成"评审动作",是质量提升的最大分水岭。

3. 如果你在多项目并行的中大型组织里

这种情况下SF管理的复杂度会成倍上升,因为跨项目的依赖链会形成新的SF。建议做两件事:

  • 建立组织级的依赖评审规范,明确哪些类型的依赖必须显式记录SF、哪些必须经过评审。
  • 选择支持私有化部署、能承载跨项目依赖视图的平台。对于中大型组织而言,数据安全、跨项目视图、依赖预警这三项能力,比单纯的甘特图美观度重要得多。PingCode在这类需求上相对成熟,也是因为这个原因被不少中大型组织在国产替代场景中选为Jira的迁移目标。

需要坦白说一句:工具不是决定因素,但没有合适的工具,跨项目SF管理几乎无法执行。人盯得住的SF不会超过三五个,超过这个数量就需要系统支撑。

六、不同情况下的行动建议

七、不同情况下的取舍:什么时候该用SF,什么时候该换成别的

1. 保留SF的三种情况

当以下三种情况同时出现时,建议保留SF:

  1. 后置任务的完成条件,确实是"前置处于某种活动/运行状态";
  2. 换成FS或SS会导致排期失真或窗口压缩到不可接受;
  3. 前置任务的启动信号是可干预、可预测的。

这种情况下,SF带来的是更贴近现实的排期,而不是更复杂的配置。

2. 换成FS或SS的三种情况

反过来,以下三种情况建议换成更简单的依赖类型:

  • 启动信号完全不可控。比如前置任务的开始取决于外部监管或第三方排期,这时保留SF会让整条链无法管理,不如用FS + 缓冲来表达。
  • SF只是"看起来更严谨"。团队并没有真正理解SF语义,纯粹为了"配得好看"而设。这种情况直接换成FS更安全。
  • 后置任务有多个可选触发点。此时任何单一依赖类型都会失真,应该拆成多个任务分别配置。

我个人的取舍原则很简单:能用简单表达清楚的,绝不用复杂类型包装。SF是为了解决特定场景而存在的工具,不是用来展示专业度的标签。

3. 特殊情况的处理:跨组织SF

有一类情况稍微特殊,跨组织的SF依赖,比如甲方和乙方之间存在的"你开始做某事,我才能完成验收"这种关系。这类SF的风险更高,因为前置任务的启动信号传递链路长,延迟大。我的建议是:这类SF一定要在合同或SOW里显式约定"启动信号"和"通知机制",否则项目管理工具再强也管不住。

在我做过的跨组织项目里,凡是把"启动信号"写进合同条款的,后续扯皮都明显少一些。这不是项目管理技巧,而是契约设计问题,但确实影响SF管理的成败。

七、不同情况下的取舍:什么时候该用SF,什么时候该换成别的

八、把SF依赖做成项目负责人的效率杠杆

写到这里,我想回到文章开头的那次复盘。那次项目之所以延期六周,根因并不是执行团队不努力,而是三条SF依赖被误设为FS,导致对账窗口被压缩、验收节奏被打乱。如果当初有一个机制让团队去问"这条依赖到底该是SF还是FS",损失本来是可以避免的。

所以这篇文章的独特观点是:SF依赖管理的核心价值,不在于"多掌握一种依赖类型",而在于它逼着项目负责人去理解"完成"和"开始"这两个动作之间的真实关系。大多数依赖混乱,不是因为工具不支持,而是因为没人认真想过这件事。SF只是一个切入点,真正重要的是建立一种"先问语义,再配依赖"的习惯。

如果你现在就有一两个项目在手,我建议的下一步动作只有一件:本周找 30 分钟,把你项目里所有"看起来在等"的任务列出来,用本文第四章的三问模板过一遍。不用急着改配置,先让这些隐藏的SF被看见。你会发现,很多你以为的"执行瓶颈",其实是"依赖逻辑"的问题。

再往后,如果你的团队规模在百人以上,或者项目依赖关系已经复杂到一个人盯不过来,那就值得去认真评估一下项目管理平台在依赖管理上的能力边界。像PingCode这类面向中大型组织的平台,在SF依赖的可配置、可筛选、可预警、可复盘这几个层级上做得相对完整,也支持私有化部署和从Jira平滑迁移,适合作为国产替代的候选之一。但工具只是放大器,真正的杠杆,仍然是项目负责人对依赖关系的判断力。

八、把SF依赖做成项目负责人的效率杠杆

常见问题解答(FAQ)

1. SF依赖到底是什么意思?和FS依赖有什么区别?

我做了三年项目经理,每次跟团队解释任务依赖类型都有人搞混。上次复盘会上有人问我‘SF是不是就是FS反过来’,我一时没答上来,只能含糊说‘差不多但不太一样’。后来想想这个问题不搞清楚,排期逻辑根本没法对齐。

SF是Start-to-Finish的缩写,意思是前置任务必须开始后,后续任务才能完成。它和FS(Finish-to-Start)的区别在于约束的锚点不同:FS看的是前置任务的‘完成’,SF看的是前置任务的‘开始’。

日常项目里FS占比超过90%,SF属于极少数场景才会用到,典型例子是旧系统交接期间,旧系统必须先开始跑新流程,新系统的下线任务才能完成确认。实操建议:先默认用FS,只有当业务逻辑明确要求‘不等前置做完,只要它启动了我就得收尾’时才考虑SF。

2. 项目里哪些场景真的需要用到SF依赖?能不能举几个实际例子?

我之前一直觉得SF是个学术概念,实际工作中根本用不上。直到去年做系统迁移项目,旧平台要等新平台开始承载流量才能正式下线,当时用了FS导致排期多出两周空等。我才意识到不是SF没用,是我没识别出对应的场景。

SF依赖在项目管理中确实罕见,但有三个场景会真实出现。一是新旧系统切换:旧系统下线的前提是新系统已经开始承接流量,这是一个典型的SF关系。二是交接类任务:交接方开始交接动作后,接收方才能完成接收确认,而不是等交接方全部做完。

三是审批流中的特殊节点,比如某个前置审批一旦启动,后续的归档动作就可以开始准备完成。判断方法很简单:问自己‘后续任务是否只需要前置任务启动就可以收尾’,如果答案是肯定的,那就是SF。如果必须等前置完全做完,那就是FS,别硬套SF。

3. SF依赖在工具里怎么设置?设置时最容易踩什么坑?

我们团队用某项目管理工具管排期,有一次我尝试设置SF依赖,结果甘特图上的连线方向和预期完全相反,差点把整个排期搞乱。后来花了一个下午才搞明白逻辑方向的问题。

在主流项目管理工具中设置SF依赖,核心操作是两步:先选中后续任务,再指定前置任务并选择SF关系类型。最容易踩的坑有三个。第一是方向混淆:SF的箭头是从前置任务的起始点指向后续任务的结束点,和FS的箭头方向不同,画出来容易看反。

第二是软件支持差异:不是所有工具都原生支持SF,部分轻量级工具只提供FS和SS,设置前先确认工具是否支持。第三是联动效应:SF依赖一旦设置,前置任务的开始时间变动会直接拉动后续任务的完成时间,排期缓冲要留够。建议设置完成后立刻拖动前置任务的开始时间做一次联动测试,确认方向和行为都符合预期再正式启用。

4. 项目负责人怎么用SF依赖提升效率而不是被它拖累?有没有系统的管理方法?

我以前觉得依赖管理就是画个甘特图看看,后来发现真正花时间的不是画图,而是判断哪些依赖该设、哪些不该设。设多了排期僵硬,设少了又失控,一直没找到平衡点。

核心原则是区分硬依赖和软依赖。硬依赖是业务逻辑上不可违背的,比如旧系统必须开始跑新流程才能下线,这种SF必须设。软依赖是出于管理习惯或资源偏好人为加上去的,这种尽量不设或用FS替代。具体做法分三步:第一步,在WBS分解阶段标注每条依赖的类型和理由,只给有明确业务逻辑的依赖设SF。

第二步,对关键SF依赖设置预警信号,比如提前三天自动提醒前置任务的负责人,避免‘等发现时已经来不及’。第三步,每两周做一次依赖审计,检查有没有可以转化为FS或SS以简化管理的SF关系。我的经验是,一个20人规模的项目里,SF依赖通常不超过3条,超过5条就要警惕是不是过度约束了。

核心关键词

读者评论

邵
邵文博

SF依赖确实反直觉,我们项目里也常把交接任务设成FS,结果对账窗口被压缩,最后通宵赶工。文章点出的“该不该存在”比“怎么画”更关键,值得项目负责人反思。

范
范雪

工具支持SF不等于团队会用。我们用的项目管理工具能配SF,但甘特图上没高亮,例会也不看依赖链,等于白配。建议选型时重点看异常预警和筛选能力。

白
白诗涵

作者提出的三条判断标准很实用:存在性、必要性、可控性。我之前把SF当FS用,排期全乱。现在按这三条自检,依赖梳理清晰多了,延期也少了。

邵
邵诗涵

周例会单独放一页SF看板,只问三个问题,这个动作成本低但效果明显。我们团队试了,确实能提前发现“卡在等开始信号”的风险,比盯进度百分比有用。

毛
毛星宇

四类依赖分布图很有说服力,SF占比最低但延期最长。说明风险高低和数量不成正比,中大型项目真得单独管理SF,不能靠默认FS蒙混过关。

文章包含AI辅助创作:任务依赖SF全流程:项目负责人效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/440080

赞 (0)
飞飞飞飞
任务依赖如何做好后置任务?项目负责人风险控制与操作步骤
上一篇 6小时前
任务依赖关键路径全流程:项目负责人风险控制与一文讲清
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
