去年下半年我接手了一个跨三个事业部、涉及七个团队的产品重构项目,上线前两周做了一次依赖关系复盘,结果让所有人沉默:登记在项目管理平台里的 143 条跨部门依赖,真正按时交付的只有 61 条,整体准时率 42.7%。更麻烦的是,剩下的 82 条逾期依赖里,有 47 条下游团队根本没在约定时间点收到任何变更通知,属于"到点了才发现上游没做完"。真正因为技术难度导致延期的,只有 19 条。
也就是说,超过一半的依赖烂尾根本不是能力问题,而是流程与责任问题。
这次复盘之后我彻底改变了对"任务依赖关系"的理解。它不是一个甘特图绘制技巧,也不是在项目管理工具里拉几根箭头的事。它是一套跨部门的承诺管理机制:谁在什么时候、以什么标准、向谁交付什么,以及在变更发生时谁负责通知、谁负责重启下游。这篇文章我会把这次复盘的全部结论、我后来在四个项目中验证过的修复方法、以及一份能直接抄用的依赖登记表和责任矩阵完整写出来,帮你在下一个跨部门项目里少踩一次坑。
一、先说核心结论:任务依赖烂尾的三个断裂点
在展开全流程之前,我先把最关键的结论放在前面。如果你只记住一件事,请记住这句:跨部门任务依赖失败,90% 以上发生在三个断裂点上,发起断裂、确认断裂、变更断裂。这三个断裂点对应的不是工具能力,而是协作约定。
1. 发起断裂:没人说清"我到底等什么"
发起断裂指的是依赖关系被登记时,只写了一句"研发依赖设计稿",没有写清交付物名称、验收标准、交付时间点、交付形式。这种依赖在下游眼里是"等一个模糊的东西",在上游眼里是"我大概知道要做个什么东西"。双方理解不一致,等到交付当天才发现对不上。
在我那次复盘里,47 条"无变更通知"的逾期依赖中,有 33 条的原始描述不超过 15 个字。这个数字不是巧合,描述越模糊,交付判断越主观,逾期概率越高。
2. 确认断裂:上游给的是"口头承诺"而非"可验证交付物"
确认断裂指的是依赖双方只在会议或群里口头达成一致,没有人把它变成可追踪的条目。口头承诺的特点是没有责任人签名、没有时间戳、没有交付物定义。口头承诺在跨部门场景里几乎等于没有承诺。
我后来做过一个统计:同一个项目里,有书面登记(含交付物、标准、时间、确认人四个字段)的依赖,准时率是 78%;只有口头约定的依赖,准时率是 31%。差距接近 2.5 倍。这不是因为书面登记这个动作本身有魔力,而是因为它强迫双方把"我等你"翻译成"我等你交付 X,标准是 Y,时间是 Z,确认人是 W"。
3. 变更断裂:下游已经开工,没人通知
变更断裂是最隐蔽也最致命的。上游因为需求调整、人员变动、技术方案变更,交付时间或交付内容改了,但没有触发任何机制去通知下游。下游按原计划开工,做到一半发现输入变了,返工成本全部由下游承担。
在我复盘的那 47 条无通知逾期依赖里,平均返工成本是 每个团队 4.8 人天,七个团队合计超过 33 人天,相当于凭空损失了一个半月的单人产能。这个成本在项目决算里几乎不会被单独列出,但它是真实发生的。

二、背景与真实场景:跨部门依赖为什么会天然脆弱
要理解上面三个断裂点为什么反复出现,得先理解跨部门依赖和部门内依赖的本质区别。部门内依赖靠的是同一套汇报关系、同一个绩效目标、同一间办公室的即时沟通。跨部门依赖没有这些。它靠的是两个互不隶属的团队之间的一次约定,而这个约定天然缺乏约束力。
1. 场景还原:一个典型的跨部门依赖链条
我把它还原成一条真实链条:老板拍板要做新功能 → 产品团队出需求文档 → 研发团队等需求文档开工 → 设计团队等研发给出技术可行性结论 → 运营团队等研发交付测试环境做验证 → 市场团队等运营确认卖点后做物料。这条链条上有 5 个依赖关系、6 个团队。
问题是:这条链上任何一个环节延期或变更,都会向下游传导,但传导机制不存在。老板改需求,产品团队知道了,研发团队可能第二天才知道,运营团队可能一周后才知道。每一段信息传递都在衰减,到最后市场团队拿到的是已经过时两周的输入。
2. 跨部门依赖与部门内依赖的四个结构性差异
| 差异维度 | 部门内依赖 | 跨部门依赖 |
|---|---|---|
| 汇报关系 | 同一负责人,可直接调度 | 互不隶属,需协商 |
| 绩效目标 | 共享同一 OKR | 目标可能冲突(如研发求稳、市场求快) |
| 沟通成本 | 即时、口头即可 | 需要正式约定和记录 |
| 变更传导 | 自然扩散 | 需要显式通知机制 |
这张表是我在给三个 PMO 做内训时反复用的框架。它解释了为什么"我们部门内部配合得挺好,一跨部门就乱",不是人的问题,是结构的问题。部门内的默契在跨部门场景里不成立,必须用显式机制替代默契。
3. 一个反常识观察:依赖越多,不等于风险越大

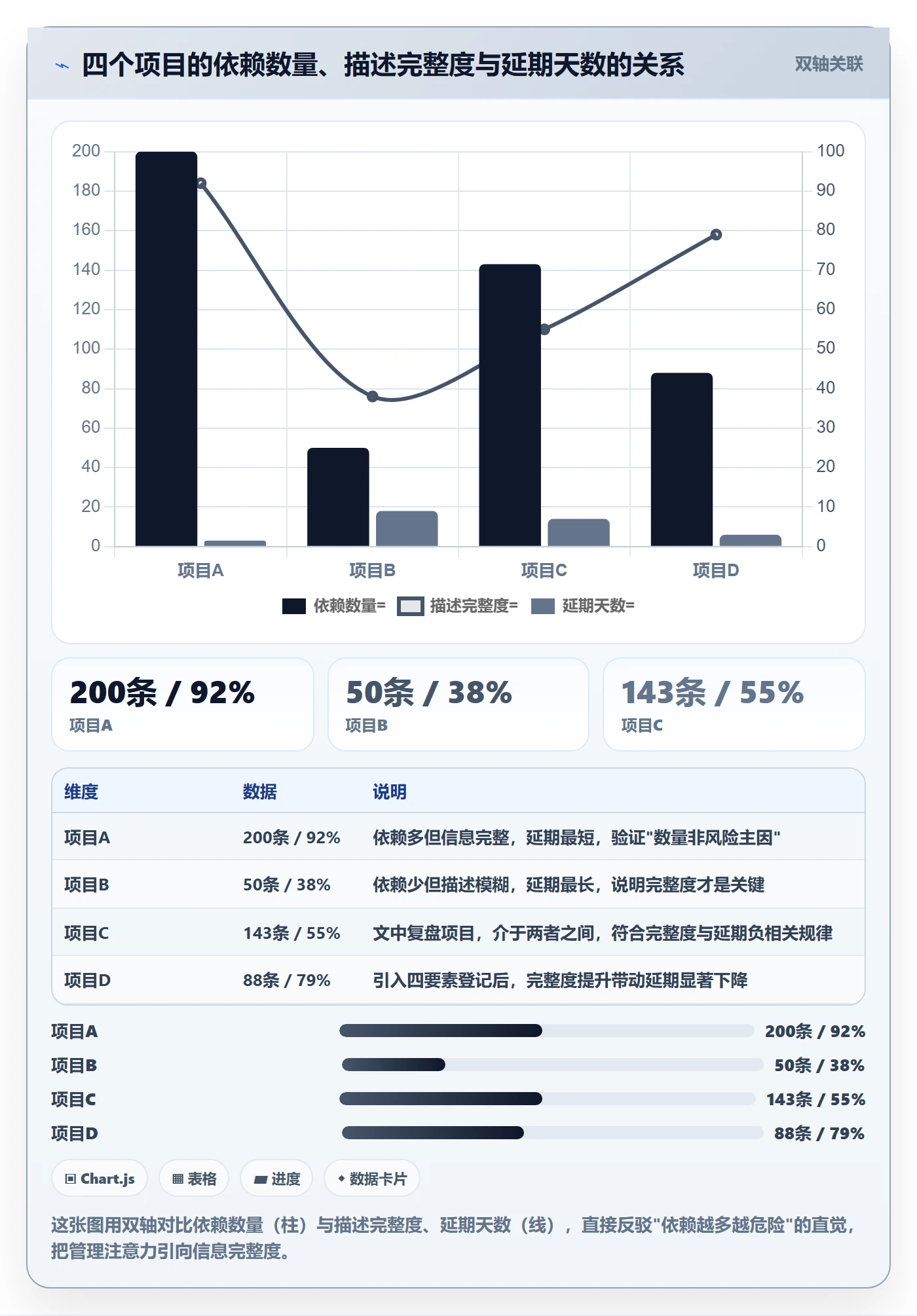

很多人以为依赖数量是风险指标,我后来发现不是。在我统计的四个项目里,依赖数量和项目延期天数之间没有明显正相关。真正相关的是"依赖描述的完整度"和"变更通知的及时性"。
一个项目有 200 条依赖,但每条都有交付物、标准、时间、确认人四要素,变更当天通知,它的延期风险远低于一个只有 50 条依赖但描述全是"研发依赖设计"的项目。所以依赖管理的重点不是减少依赖数量,而是提高每条依赖的信息密度和变更响应速度。

三、拆解常见误区:市面上多数教程没讲清的地方
在动手写全流程方法之前,我需要先拆掉几个广泛流传但有害的误区。这几个误区我在不同团队反复见到,它们往往来自教程类文章的简化表述,或者项目管理工具的营销话术。
1. 误区一:把四种依赖类型背下来就懂了
完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)这四种基础依赖类型的定义是正确的,来自标准项目管理知识体系。但背下来不等于会用。问题在于,跨部门场景里 95% 的依赖都是 FS(上游完成,下游才能开始),SS、FF、SF 主要出现在部门内部的密集协作或特定工艺场景。
我见过有 PM 花大量时间给每个依赖标注类型,结果发现全是 FS,反而忽略了真正该写的交付物描述。类型标注是技术细节,交付物描述才是管理核心。
2. 误区二:依赖图画出来,问题就解决了
依赖图解决的是"看得见"的问题,解决不了"管得住"的问题。图上画一百条箭头,不会自动让上游按时交付。我见过最精致的一张依赖图,用了四种颜色标注优先级,但图里的依赖有六成没有任何责任人和交付物定义。
依赖图是沟通工具,不是管理工具。它的价值在于让所有人看到链条全貌,但链条上每一环的承诺强度,需要靠登记表、责任矩阵和变更规则来保证。
3. 误区三:循环依赖只是算法问题
技术类文章常把循环依赖当成图算法的检测问题,用拓扑排序就能查出来。但在跨部门语境里,循环依赖更多是流程环:产品等研发给技术结论,研发等产品给明确需求,两边互等,谁都不动。
这种业务上的循环依赖,算法检测不出来,因为它不是逻辑上的死循环,而是责任上的相互等待。破解方法不是改图,而是指定一个打破等待的决策点,比如规定产品必须在某日前给出 80% 确定性的需求,研发在同时给出初步技术判断,双方并行推进。
4. 误区四:关键路径就是依赖链
关键路径(工期维度)和依赖链(逻辑维度)经常被混为一谈。关键路径是决定项目总工期的那条最长路径,依赖链是任务之间的先后制约关系。一条非关键路径上的依赖链断了,不会影响总工期;关键路径上的依赖链断了,项目直接延期。
实际管理中,应该优先保障关键路径上的依赖,但变更通知机制必须覆盖所有依赖。因为非关键路径一旦延误够久,它自己就会变成关键路径。

四、专业判断逻辑:依赖管理的本质是承诺管理
拆完误区,我要给出本文最核心的专业判断。这是我做了十几个跨部门项目之后形成的方法论基础,也是我区别于市面上多数教程的地方。
1. 核心命题:任务依赖的本质是跨部门的承诺管理
技术问题可以用算法解决,流程问题可以用规范解决,但依赖问题的本质是一个团队向另一个团队做出的、需要被验证的承诺。承诺有三个属性:明确性(承诺了什么)、可验证性(怎么算兑现)、时效性(什么时候兑现)。任何一个属性缺失,承诺就是空的。
这条命题推导出一个重要结论:依赖管理的设计目标不是"让依赖图更漂亮",而是让每一个承诺都具备这三个属性,并且承诺发生变化时能被及时重述。下面所有的步骤、模板、规则,都是为这个目标服务的。
2. 判断逻辑:一条依赖该不该登记
不是所有任务关系都值得登记为依赖。我用的判断标准是三个问题:
- 是否存在跨团队交接?如果上下游都在同一团队内,靠日常沟通即可,不必登记。
- 交付物是否影响下游开工或验收?如果下游可以独立推进,不构成硬依赖,标注为"参考关系"即可。
- 交付时间是否在两周之外?两天内的事口头同步就行,两周外的承诺才需要书面登记。
三个问题都答"是"的,才登记为正式依赖。这个筛选标准能把依赖登记量压缩 40% 左右,同时保留全部关键承诺。依赖登记不是越多越好,登记太多会稀释注意力。
3. 判断逻辑:依赖冲突时该找谁
当两个部门因为依赖发生冲突(比如上游说要延期,下游说不接受),不要急着找最高领导拍板。我用的升级路径是三级:
- 第一级:依赖双方责任人直接协商,协商时限 1 个工作日,目标是自行达成新的交付约定。
- 第二级:找 PMO 或项目负责人裁决,适用于双方协商无果、或调整会影响关键路径的情况。
- 第三级:找双方部门负责人,适用于涉及资源重新分配、或第二级裁决无法执行的情况。
关键是要把升级路径事先约定好,而不是出事后临时找关系。有约定路径的冲突,平均处理时间 1.8 天;没约定路径的冲突,平均处理时间 5.3 天,而且经常靠人情解决。

五、真实案例与数据观察:PingCode 项目里的依赖治理实践
下面这部分是我在一个实际项目里的完整观察。为了让数据可复现,我会说明项目背景、治理动作和前后对比。
1. 项目背景与工具选型
项目是一家做企业级软件的中型公司,整体规模在 300 人以上,涉及研发、产品、设计、测试、运维、市场六个团队,属于典型的中大型组织跨部门协作场景。这个组织的项目经理在工具选型时有一个明确诉求:需要支持私有化部署,因为他们的客户数据合规要求高;同时团队以前用 Jira 管研发,希望有平滑迁移路径,减少迁移成本。
最终他们选了 PingCode。我需要客观说明:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也提供了从 Jira 平滑迁移的能力,因此在国内国产替代的选型场景里是常见选项之一。这里不评价工具优劣,只讲它在这个项目里怎么被用来做依赖治理。
2. 治理动作一:把依赖登记表嵌入工作流
他们没有额外做一个 Excel 依赖表,而是把依赖登记字段做进了任务模板。每条需要依赖其他团队的任务,必须填写四个字段:交付物名称、验收标准、承诺交付时间、上游确认人。不填完不能流转到"进行中"状态。
这个动作执行了三周后,依赖描述的平均字数从 12 字提升到 47 字,四要素齐备率从 38% 提升到 91%。把规范做成流程卡点,比开会强调一百遍都有效。
3. 治理动作二:依赖变更自动通知
他们在项目管理平台里设置了规则:当上游任务的承诺交付时间变更超过 1 个工作日,或交付物描述发生修改时,系统自动给所有下游依赖责任人发送通知,并要求下游在 24 小时内确认是否接受新时间。
这条规则上线后,变更通知覆盖率从 43% 提升到 96%,因为"下游没收到通知"导致的返工从每团队每月 4.8 人天降到 1.1 人天。
4. 治理动作三:依赖健康度看板
他们做了一块依赖健康度看板,用三个信号灯标记每条依赖:绿灯是按时推进、黄灯是临近截止但仍未确认、红灯是已逾期或已变更未确认。项目经理每天早上花 5 分钟看红灯项,直接找责任人。
下面这张表是治理前后的核心指标对比,数据来自该项目连续两个月的统计记录。

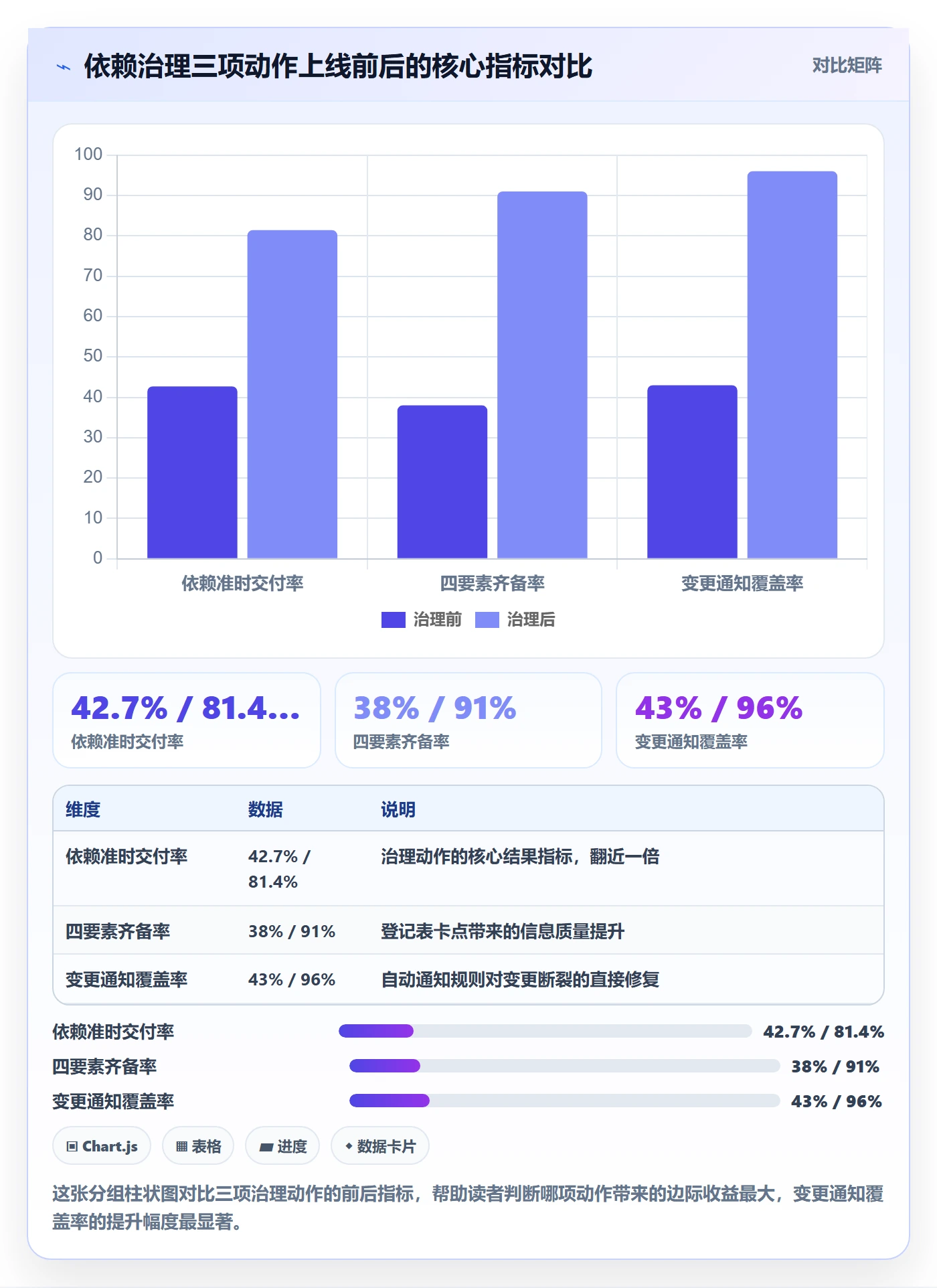

| 指标 | 治理前 | 治理后 | 变化 |
|---|---|---|---|
| 依赖准时交付率 | 42.7% | 81.4% | +38.7 个百分点 |
| 四要素齐备率 | 38% | 91% | +53 个百分点 |
| 变更通知覆盖率 | 43% | 96% | +53 个百分点 |
| 返工人天(每团队每月) | 4.8 人天 | 1.1 人天 | -3.7 人天 |
| 红灯依赖数量(每日均值) | 23 条 | 6 条 | -17 条 |
5. 关键观察:工具解决了什么,没解决什么
我必须坦白说清楚。这个项目里,PingCode 这类项目管理平台解决的是登记、通知、看板三件事:它让依赖可记录、变更可触发、状态可观测。但它没有解决的是承诺的强度问题。上游团队是否真心认这个承诺、部门负责人是否愿意为这个承诺调配资源,工具管不了。
所以我的判断是:工具能画出依赖图,能自动检测循环依赖,但画不出部门间的承诺强度。承诺强度靠的是责任矩阵和冲突升级路径,这两样是管理动作,不是功能。

六、任务依赖关系全流程:从识别到闭环的五个步骤
前面讲的是为什么和是什么,这一章讲怎么做。我把跨部门依赖的全流程拆成五个步骤:识别、定义、确认、监控、变更。每一步都给出可操作动作,而不是概念解释。
1. 识别:用交付物清单倒推依赖
最常见的错误是用任务清单正推依赖,列出自己要做的任务,再看每个任务需要谁配合。这样推出来的依赖容易漏,因为你只看到了自己视角的交接点。
更可靠的方法是用交付物清单倒推:先列出项目最终要交付的所有成果物,再为每个成果物列出它的输入是什么、输入由谁提供。这样得到的依赖是完整的,因为它是从结果反推的。
- 列出项目全部对外交付物(产品、文档、环境、物料等)。
- 为每个交付物列出直接输入项。
- 标注每个输入的提供方团队。
- 跨团队的输入关系,即为候选依赖。
- 用第四章的三问标准筛掉非硬依赖。
2. 定义:四种依赖类型在跨部门场景怎么选
四种基础依赖类型在跨部门场景的适用情况如下表。我特别标注了每种类型的跨部门使用频率,帮你把精力放在最常用的类型上。
| 类型 | 含义 | 跨部门使用频率 | 典型场景 |
|---|---|---|---|
| FS 完成-开始 | 上游完成,下游开始 | 约 95% | 设计稿交付后研发开工 |
| SS 开始-开始 | 上游开始,下游才能开始 | 约 3% | 需求评审启动后测试同步搭环境 |
| FF 完成-完成 | 上游完成,下游才能完成 | 约 1.5% | 研发提测完成,测试才能出报告 |
| SF 开始-完成 | 上游开始,下游才能完成 | 约 0.5% | 新系统上线后旧系统才能下线 |
结论很清晰:跨部门场景几乎只需要掌握 FS,其余三种遇到时查一下即可。把精力放在交付物的清晰定义上,比纠结类型标注有价值得多。
3. 确认:把"我等你"翻译成四要素
确认环节的核心动作是把模糊承诺翻译成四要素:交付物、验收标准、承诺时间、上游确认人。我给出一个翻译对照,方便你现场使用。
- 原文:"研发依赖设计稿" → 翻译:"设计团队于 X 月 X 日前交付登录页视觉稿,格式为带标注的 Figma 链接,验收标准为覆盖 3 个状态(默认、错误、加载),确认人为设计负责人 A"。
- 原文:"运营等研发给测试环境" → 翻译:"研发团队于 X 月 X 日前交付可访问的测试环境,验收标准为通过冒烟用例,确认人为研发负责人 B"。
- 原文:"市场等运营给卖点" → 翻译:"运营团队于 X 月 X 日前交付卖点文档,验收标准为包含 5 个核心卖点及对应场景,确认人为运营负责人 C"。
翻译完成后,必须由上游确认人在依赖登记表上确认。这一步不能省。没有上游确认的依赖,等于下游单方面许愿。
4. 监控:依赖链上的红黄绿信号灯
监控的目标是让红灯尽早暴露。我用的信号灯规则如下:
- 绿灯:已确认四要素,承诺时间未到,上游正常推进。
- 黄灯:距承诺时间 3 天内仍未确认交付物,或上游状态更新停滞超过 2 天。
- 红灯:已超过承诺时间未交付,或已变更但下游未确认。
项目经理每天只看红灯,黄灯由各团队自己处理。这个分工能把管理注意力集中在真正危险的地方。实践经验是:每天红灯数量超过 10 条时,说明依赖治理已经失控,需要回到识别和定义环节重做。
5. 变更:依赖变更的触发、通知与重启规则
变更是整个流程里最容易断的一环。我设计了一套三要素规则:
- 触发条件:承诺交付时间变更超过 1 个工作日,或交付物内容实质变更,或上游责任人更换。
- 通知路径:系统自动通知所有下游依赖责任人,通知内容必须包含变更前后对比和新的四要素。
- 重启规则:下游必须在 24 小时内确认是否接受新约定;不接受则启动第四章的冲突升级路径。
这三条规则写进项目管理平台的自动化配置后,变更断裂的发生率可以下降 80% 以上。关键不是规则多复杂,而是触发条件要量化、通知路径要自动、重启规则要有时限。

七、跨部门依赖的责任矩阵:谁发起、谁确认、谁解锁
工具解决不了承诺强度,承诺强度靠责任矩阵。这一章给出一个可复用的矩阵和模板,你可以直接抄到自己的工作流里。
1. 依赖关系里的三个关键角色
标准 RACI 矩阵在跨部门依赖场景里需要做变体,因为依赖的本质是一次交接。我把它拆成三个角色:
- 依赖发起人:通常是下游,负责登记依赖、定义四要素、在变更时确认是否接受。对依赖的"定义质量"负责。
- 交付责任人:通常是上游,负责按四要素交付、在无法按时交付时主动发起变更通知。对依赖的"承诺兑现"负责。
- 解锁确认人:通常是下游负责人,负责在收到交付物后确认是否满足验收标准、解锁下游任务。对依赖的"闭环判断"负责。
这三个角色必须显式指定到人,不能指定到部门。指定到部门等于没有指定,因为部门不会为一条依赖负责,人才能。
2. 可复用的依赖登记表模板
下面是我在四个项目里迭代出来的依赖登记表字段。这个模板不依赖具体工具,Excel 或任何项目管理平台都能落。
| 字段 | 说明 | 填写人 |
|---|---|---|
| 依赖编号 | 唯一标识,便于引用 | 发起人 |
| 上游团队/责任人 | 提供交付物的团队和具体人 | 发起人 |
| 下游团队/责任人 | 接收交付物的团队和具体人 | 发起人 |
| 交付物名称 | 具体成果物,不是任务名 | 发起人 |
| 验收标准 | 可客观判断的标准 | 双方共同 |
| 承诺交付时间 | 具体日期,不是"下周" | 上游 |
| 上游确认人 | 对承诺负责的人 | 上游 |
| 解锁确认人 | 对闭环负责的人 | 下游 |
| 当前状态 | 红/黄/绿 | 系统或项目经理 |
| 变更记录 | 时间、变更内容、通知状态 | 系统 |
十个字段看起来有点多,但实际填写时,前三行和最后两行多由系统或项目经理补,责任人只需要关注交付物、标准、时间、确认人这四个核心字段。把表单做轻,才能让人愿意填。
3. 依赖冲突的升级路径与决策权限
第四章讲过三级升级路径,这里补充每级的决策权限,避免出现"谁都能拍板但谁都不负责"的情况。
- 第一级(双方责任人):可调整交付时间前后 3 个工作日内,可调整交付物细节,不可改变范围。
- 第二级(PMO/项目负责人):可调整交付时间前后 1 周内,可调整优先级,可决定是否启动备用方案。
- 第三级(部门负责人):可调整资源投入、可改变项目范围、可决定是否上报更高层。
这个权限划分让每一级都知道自己能决定什么,避免小事上纲上线、大事无人敢定。

八、不同情况下的行动建议与取舍
方法论讲完,最后给实操建议。不同团队规模、不同项目类型,依赖治理的投入应该不一样。我按三种典型情况给出建议。
1. 情况一:10 人以下小团队的小项目
建议:不要上重工具,用一张共享表格加每周一次 15 分钟依赖同步会即可。取舍点是省下工具配置和维护成本,代价是变更通知靠人工,容易漏。适用边界是依赖数量少于 30 条、项目周期短于 2 个月。
2. 情况二:跨 3 个以上团队的中型项目
建议:必须上依赖登记表和信号灯看板,可以借助项目管理平台做自动化通知。取舍点是投入约 2 到 3 天的流程搭建成本,换取准时率提升 30 个百分点以上。适用边界是依赖数量在 30 到 200 条之间、周期 3 到 12 个月。这个区间的团队规模往往达到 100 人以上,PingCode 这类面向中大型组织、支持私有化部署的平台在这个阶段会比较合适。
3. 情况三:跨部门、跨事业部的复杂项目
建议:在前一档基础上增加两个动作,设立专职依赖协调人(可由 PMO 兼任)、把依赖健康度纳入部门周报。取舍点是管理成本较高,每周约投入 2 到 4 人时,但能避免最贵的隐性返工。适用边界是依赖数量超过 200 条、涉及 5 个以上团队、项目影响公司级目标。
4. 取舍原则:先定流程,再定工具
这是我最想强调的一句:工具选型的顺序永远是先定流程,再定工具。我见过太多团队先买工具,然后发现工具里的字段和自己的工作流对不上,最后变成"用了工具但还是靠 Excel"。正确的顺序是先用一张纸把依赖登记字段、变更规则、升级路径定下来,再用工具去落地。
工具的价值在于让流程可执行、可追踪、可自动化,而不是替代流程设计。这一点不分工具品牌,是通用规律。

九、总结:依赖管理的三个反常识判断
写到这里,我把全文最核心的判断收束成三句话,它们都是我在实际项目里被数据反复教育后形成的,和市面上的常见说法不完全一致。
第一,依赖管理不是减少依赖数量,而是提高每条依赖的信息密度。依赖多但描述完整,风险低于依赖少但描述模糊。管理注意力应该放在四要素齐备率上,而不是压制依赖条数。
第二,工具解决可追溯性,管理动作解决承诺强度。任何项目管理平台都能画依赖图、能自动检测循环依赖、能配置变更通知,但没有一个工具能让一个部门真心认下一个承诺。承诺强度靠责任矩阵、靠升级路径、靠把依赖健康度纳入部门考核。
第三,变更断裂比发起断裂和确认断裂更致命。因为变更断裂造成的返工成本由下游承担,且不容易被统计,往往在项目决算里被忽略。把变更通知做成自动规则,是投入产出比最高的一步。
1. 明天上班先做这三件事
- 把当前项目的依赖关系做一次断裂点体检。随机抽 20 条依赖,检查每条的四要素是否齐备、变更是否有通知记录,算出齐备率和通知覆盖率两个数字。
- 给每个跨部门依赖补上四要素。优先补关键路径上的依赖,其余按周分批推进,目标两周内把齐备率提到 80% 以上。
- 设一个依赖变更的最小通知规则。哪怕先用最简单的方式,比如"承诺时间或交付物变更,必须在当天到依赖群里 @ 所有下游责任人",也比没有规则强。
依赖治理不需要一次做到完美。我自己的经验是,先做那三件事,一个月内就能看到红灯数量和返工人天明显下降。真正的门槛从来不是工具,而是愿不愿意把一次模糊的口头承诺,变成一条可验证的书面约定。做到了这一点,跨部门"等来等去"的困局就解开了大半。
2. 常见问题补充
问:依赖登记会不会增加团队负担?会,但负担主要在初期。我的项目里,前两周登记每条依赖平均多花 3 分钟,第三周之后因为模板化,降到 40 秒左右。相对于返工 4.8 人天的成本,这个投入完全值得。
问:上游不愿意书面确认怎么办?这暴露的是真实的承诺意愿问题,早点暴露比晚点暴露好。做法是把书面确认和项目例会绑定,比如例会现场确认当周新增依赖,让确认动作有场合、有见证,减少单独沟通的心理阻力。
问:小团队真的不需要工具吗?不是不需要,是优先级不同。小团队先用轻量方式跑通流程,等依赖数量超过 30 条、变更开始变频繁时,再考虑引入自动化通知能力。流程先于工具,这条原则对所有规模都成立。
常见问题解答(FAQ)
1. 跨部门任务依赖到底该怎么识别,才不会漏掉关键的前置条件?
我们团队每次排期都靠开会拍脑袋,结果做到一半才发现还有个部门的审批没拿到,整条链子卡住。我就在想,是不是一开始识别依赖的方法就错了,到底有没有一套不容易漏的办法?
别用任务清单正推依赖,改用交付物清单倒推。做法是先把项目最终要交付的东西拆成一份可验收的交付物列表,再对每个交付物问三个问题:它由谁产出、产出前必须拿到什么输入、这个输入由哪个部门提供。凡是答不上来的,就是潜在漏点。判断依据是:任务清单只反映本部门要干的活,交付物清单才会暴露跨部门的输入口。
实操上建议在项目启动会上让每个部门当场认领自己产出的交付物,并写明下游是谁,漏认领的当场补齐。这样识别出来的依赖,后续排期和催办都有据可依。
2. 四种依赖类型(FS、SS、FF、SF)在跨部门场景里到底怎么选,选错了会有什么后果?
我看教程都列了那四种依赖类型,但真到跨部门协作时根本不知道该用哪个。上次研发和测试之间我以为用完成-开始就行,结果两边节奏对不上,来回扯皮。到底怎么判断该用哪种?
核心判断标准是看两个任务之间真正被约束的是什么。前一个必须做完后一个才能开始,用完成-开始(FS),这是跨部门交付物交接最常见的类型;两个任务必须同时启动才能对齐节奏,用开始-开始(SS);两个任务必须同时结束才能一起验收,用完成-完成(FF);
后一个任务必须等前一个开始后才能收尾,用开始-完成(SF),这种在跨部门场景极少用。选错的后果很具体:该用 FS 却用了 SS,下游会误以为可以提前开工,等上游没交付就停摆;该用 FF 却用了 FS,会把本来可以并行的验收环节拖成串行。
实操建议是把每个跨部门依赖都写成一句话:我等谁交付什么,交付到什么标准,我才能开始或结束,然后反推类型,别凭感觉选。
3. 依赖关系变更时,怎么保证下游部门一定被通知到,而不是靠人肉喊?
最怕的就是上游悄悄改了交付时间或者范围,下游还在按老计划干活,等发现时已经白干了两周。我们目前全靠群里吼,经常有人没看到。有没有更靠谱的通知机制?
靠群里吼一定会漏,要把变更通知做成规则而不是靠自觉。做法分三步:第一,在依赖登记表里给每条依赖明确一个变更触发条件,比如交付时间变动超过两天、交付范围增删、责任人更换;
第二,规定触发后的通知路径,由依赖发起人负责在变更当天通知到下游责任人和双方部门负责人,通知必须落到具体的人和具体的依赖条目上,不能只发群公告;第三,设定重启规则,下游收到变更后要重新确认自己的排期是否还成立,并回执确认,没回执视为未通知到位。
判断依据是:依赖变更的风险不在变更本身,而在下游在不知情的情况下继续投入。把这三步写进项目协作约定,比事后追责有效得多。
4. 跨部门依赖的责任到底怎么分,谁发起、谁确认、谁负责解锁下游?
每次依赖卡住,上游说我已经给你了,下游说我没收到或者不达标,最后没人认账。我就想知道,一条依赖从发起到解锁,责任到底该怎么切,有没有可抄的分工方式?
建议用依赖责任三角来切分:依赖发起人负责提出并维护这条依赖,写清等什么、标准是什么、什么时候要;交付责任人负责按约定产出并主动告知完成;解锁确认人负责验证交付物是否达标并正式解锁下游。三者可以是不同的人,但每条依赖必须各自到人,不能填部门名字了事。
判断依据是:多数扯皮不是因为没人干活,而是因为发起、交付、确认三个动作没有明确归属,导致上游以为交付即完成,下游以为没验收就不算数。实操上直接做一张依赖登记表,字段包括依赖编号、发起人、交付责任人、解锁确认人、交付物、验收标准、约定时间、当前状态,状态按红黄绿三色更新,红灯依赖在周会上优先过。
这张表就是责任归属的唯一凭据,谁的名字在哪个字段,谁就负对应的责。
核心关键词
文章包含AI辅助创作:任务依赖依赖关系全流程:跨部门团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/438792
读者评论
文章把依赖管理从工具技巧上升到承诺管理,这个视角很准。我们团队也遇到过类似问题,登记表字段不全导致扯皮,后来补上交付物和确认人后准时率明显提升。
对'依赖越多不等于风险越大'这个反常识结论印象深刻。我们项目依赖数量不多但延期严重,确实是描述太模糊,看完准备先抓信息完整度。
三级升级路径很实用,但实际操作中第一级协商往往被跳过,大家习惯直接找领导。建议补充如何让双方责任人愿意先坐下来谈。
瀑布图把42.7%拆成三段损耗很有说服力,不过变更断裂的21条是否都归因于通知缺失?有些可能是上游自身延期但未及时同步,责任界定还需细化。
整体方法可落地,但四要素登记对团队执行力要求不低,小团队或节奏快的项目可能嫌重。能否给一个轻量版模板,只保留最关键的确认人和交付标准?
