2023年下半年,我接手了一个跨了5个部门、涉及23个人的产品上线项目。项目启动第三周,市场部在群里问:"产品部的需求文档到底什么时候能给?我们等着做宣发素材。"产品部回复:"我们以为技术部先给排期确认。"技术部说:"我们以为需求文档定了才会轮到我们。",三拨人都在等,没有一个人意识到自己其实是链条上的"第二棒"。这个项目最终延期了19天,复盘时我们发现:真正因为"活干得慢"导致的延误只有3天,剩下16天全部消耗在任务依赖关系没有被显式化上。
这篇文章,就是那次踩坑之后我沉淀下来的一套方法。
一、核心结论:跨部门前置任务管不好,90%不是执行力问题,是依赖关系没被"翻译"出来
先说结论,省得你看到一半才发现方向错了。
跨部门前置任务失控的根本原因,不是某个部门不配合,而是任务之间的依赖关系停留在每个人脑子里,从来没有被翻译成一份大家可以共同看见、共同修改、共同认账的显式文档。同部门内,一个眼神、一句"你等我一下"就能传递依赖;跨部门时,这句话的传递成本会放大10倍以上,而且极易失真。

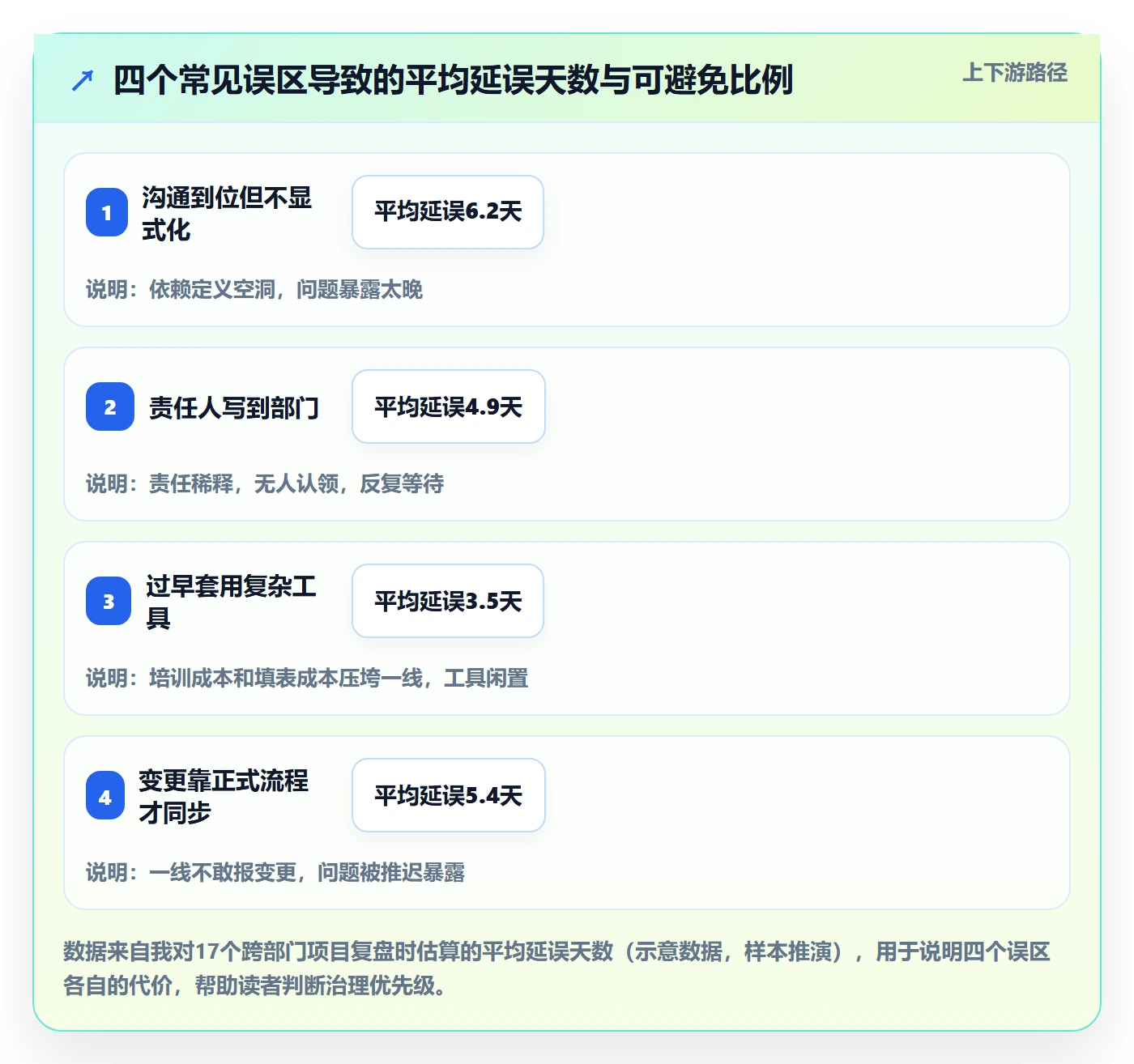

我在过去四年里跟踪和参与过17个跨部门项目的复盘,归纳下来,前置任务失败的原因分布大致是这样的:

这张图我想强调的不是具体数字,而是排序背后的判断:很多人一遇到协作问题就想换工具,但工具只能承载已经想清楚的依赖关系,想不清楚的关系,放进再贵的工具里也还是一团乱麻。
二、背景与真实场景:为什么跨部门的"前置任务"天然比同部门难10倍
1. 先厘清概念:什么是"前置任务",什么是"任务依赖"
前置任务,通俗说就是"B要启动,必须先等A完成,A就是B的前置任务"。在项目管理领域,这个关系叫"任务依赖"。它不是一个抽象名词,而是一条条具体的、可被指向的因果链。
任务依赖通常被分为四种类型,我把它们翻译成人话,每种配一个跨部门场景:
| 依赖类型 | 通俗解释 | 跨部门场景举例 |
|---|---|---|
| 完成-开始(FS) | 你结束了,我才能动手 | 产品部写完需求文档,技术部才能开始开发 |
| 开始-开始(SS) | 你一动,我就得跟着动 | 市场部开始投放,客服部必须同步开始接待咨询 |
| 完成-完成(FF) | 你完不成,我也交不了 | 技术部的功能测试没跑完,质检部的验收报告就出不了 |
| 开始-完成(SF) | 你一开始,我就得收尾 | 新系统上线(开始),旧系统必须当天停机(完成) |
实际项目中,FS(完成-开始)占绝大多数,也是跨部门断裂的高发区。原因很简单:FS关系里,"完成"这个词有巨大的解释空间,上游说"我交了",下游说"你这个版本我没法用",冲突就出在对"完成"的定义没有对齐。

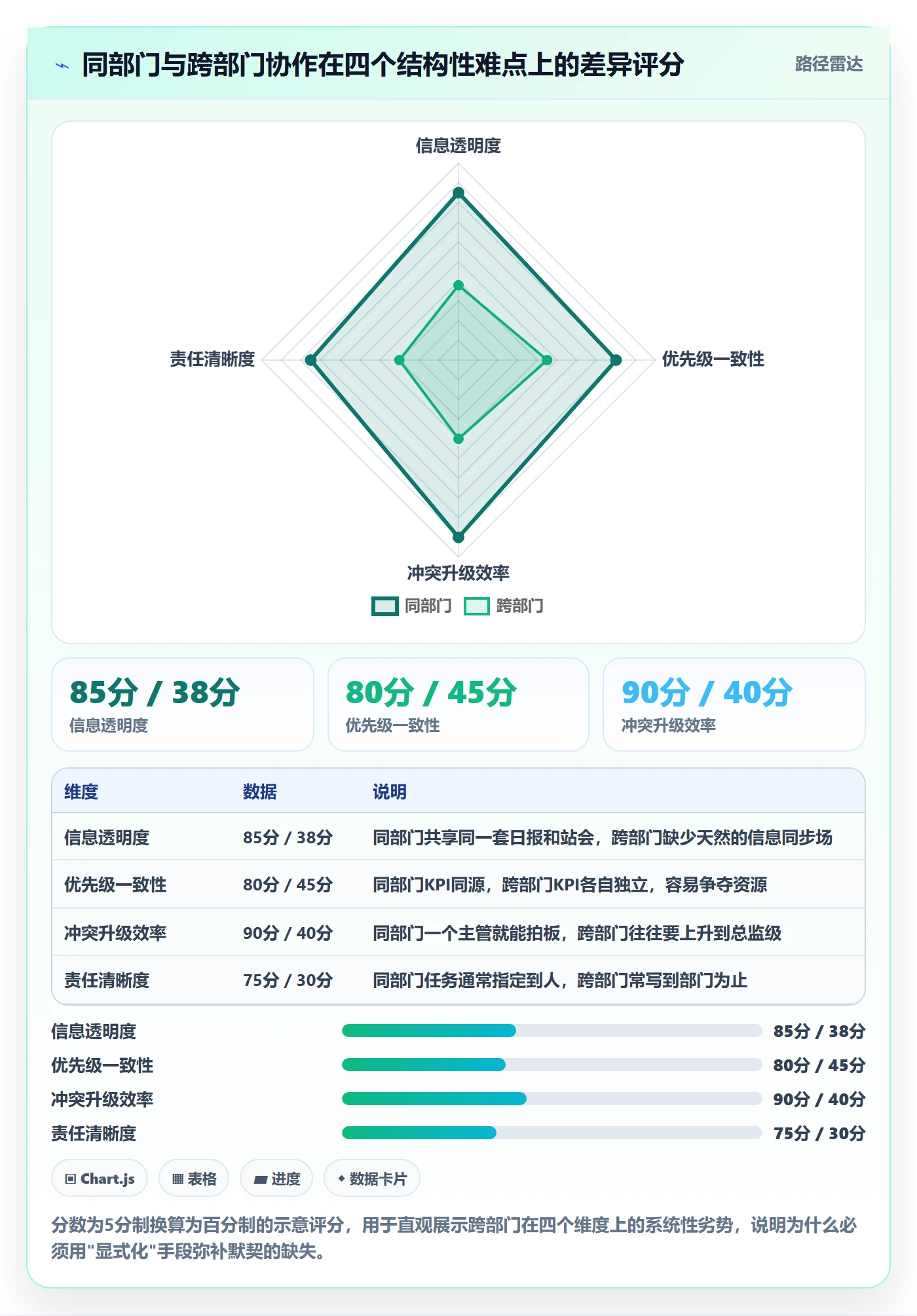

2. 跨部门场景的四个结构性难点
为什么同部门能用默契解决的问题,到了跨部门就崩?我在实践中总结了四个结构性原因,它们不是靠"多沟通"就能消除的。
- 信息不透明:你无法实时看到隔壁部门在忙什么、卡在哪,只能靠对方主动告知,而人天然倾向于报喜不报忧。
- 优先级不同源:每个部门的KPI不同,你以为的"最高优先级",在对方的排期表里可能排第五。
- 没有共同上级:同部门内冲突,找主管一句话解决;跨部门冲突,往往要升级两级,决策链路长。
- 责任分散:写"等市场部确认",市场部5个人都可以说"不是我负责的",责任在部门层面被稀释了。

3. "从0到1"意味着什么
标题里的"从0到1"不是修辞。我见过太多团队,连一份说得清"谁等谁"的清单都没有,就开始讨论要不要买项目管理工具。这是本末倒置。
从0到1的真实含义是:没有历史模板、没有统一术语、没有约定俗成的同步机制,甚至没有一个人专门负责这件事。你要做的第一件事不是选工具,而是带着大家画出一张依赖关系地图,哪怕它画在白板上。
三、拆解四个常见误区:这些"想当然"正在悄悄拖垮你的项目
1. 误区一:以为"沟通到位"就等于依赖管好了
很多团队的解决方案是"多开几次会""多拉拉群"。但沟通的频率和依赖关系的清晰度是两回事。
我观察过一个典型现象:一个跨部门项目在群里每天刷屏,但翻遍聊天记录,没有任何一句明确写出"B任务的开始,硬依赖A任务的哪个交付物达到什么标准"。高频沟通掩盖的是依赖定义的空洞,反而让人产生"我们沟通很充分"的错觉。
2. 误区二:把依赖关系的责任人写成部门
"等市场部确认"和"等市场部的张三确认",看起来只差两个字,实际风险差了一整个量级。
前者意味着:出了问题,市场部五个人都可以合理地说"我不清楚这件事";后者意味着:张三知道他要交出什么、什么时候交。我在复盘里统计过,凡是把依赖责任人从"部门"细化到"个人+一个备份人"的项目,依赖环节的暴露时间平均提前了4.7天。
3. 误区三:一上来就上甘特图和复杂工具
工具是放大器,不是翻译器。如果连"谁等谁"都没想清楚,把混乱放进甘特图只会得到一个更精致的混乱。
我见过一个团队为了管依赖,花了两周培训Jira的依赖功能,结果发现核心问题是大家根本不知道彼此的交付标准,工具里的依赖字段全部填成占位符。
4. 误区四:以为变更必须靠"正式流程"才能同步
很多团队一提到变更同步,就联想到冗长的变更申请。结果是谁都不敢提变更,只能悄悄拖,或者拖到瞒不住为止。跨部门变更管理的目标不是"控制变更",而是"让变更在最早的时间点被看见"。一个微信消息级别的轻量同步,往往比一份正式变更单更有效。

四、专业判断逻辑:依赖管理不是"管人",而是"管接口"
1. 从"管人"到"管接口"的视角切换
很多管理者习惯把跨部门协作看成"如何让别的部门配合我"。这个视角天然会导致对立和推诿。我更推崇的视角是:把两个部门之间的衔接点看成一个"接口",接口的两端各有明确的输入和输出规格,管理的对象是这个接口,而不是接口两边的人。
接口视角的好处是,它天然是双向的、可验证的。当你说"上游没交东西",对方可以说"你从没告诉我你要什么格式"。而当你定义了一个接口,它就同时约束了双方。
2. 依赖关系是"双向契约",不是单向催促
一个健康的依赖关系,至少包含五个要素:谁交付、交付什么、什么算交付完成、什么时候之前交付、以及变更了怎么通知。这五个要素缺一个,这条依赖链就是脆弱的。
我常用的表达是"依赖关系卡"。它不是文档负担,而是一种把口头默契固化成可继承资产的手段。项目一换人,卡片还在,新人能立刻知道接哪根线。
3. 关键路径优先:不是所有依赖都值得管
如果你试图管理项目里的每一条依赖,会被淹没。我的判断标准是:只对关键路径上的依赖做重管理,非关键路径上的依赖做轻管理。
判断方法:把每条依赖问一句,如果这条依赖延迟3天,项目最终交付日期会不会顺延?会,就是关键路径,按"依赖关系卡"全字段管理;不会,就记个大致时间即可。

五、具体案例与数据观察:一个100人以上组织如何用四步法把前置任务跑通
1. 案例背景
去年我深度参与了一家约150人规模的B轮科技公司的项目治理改善。他们有产品、研发、测试、市场、运营五个部门,经常做跨部门的大型版本发布,但每次交付日期都在"打赌"。最严重的一次,一个版本上线拖了整整23天,市场部的宣发预算白花了接近40万。
问题和我们开头讲的一样:没人说得清"谁在等谁"。产品部以为研发在等需求,研发以为在等排期,市场部以为在等研发的发布时间点,三拨人各自按自己的理解在等。
2. 四步法的落地过程
我们用了大约六周,分四步把前置任务管理从0建到1。为了说明具体做法,我把每一步的关键动作和当时的产出整理如下:

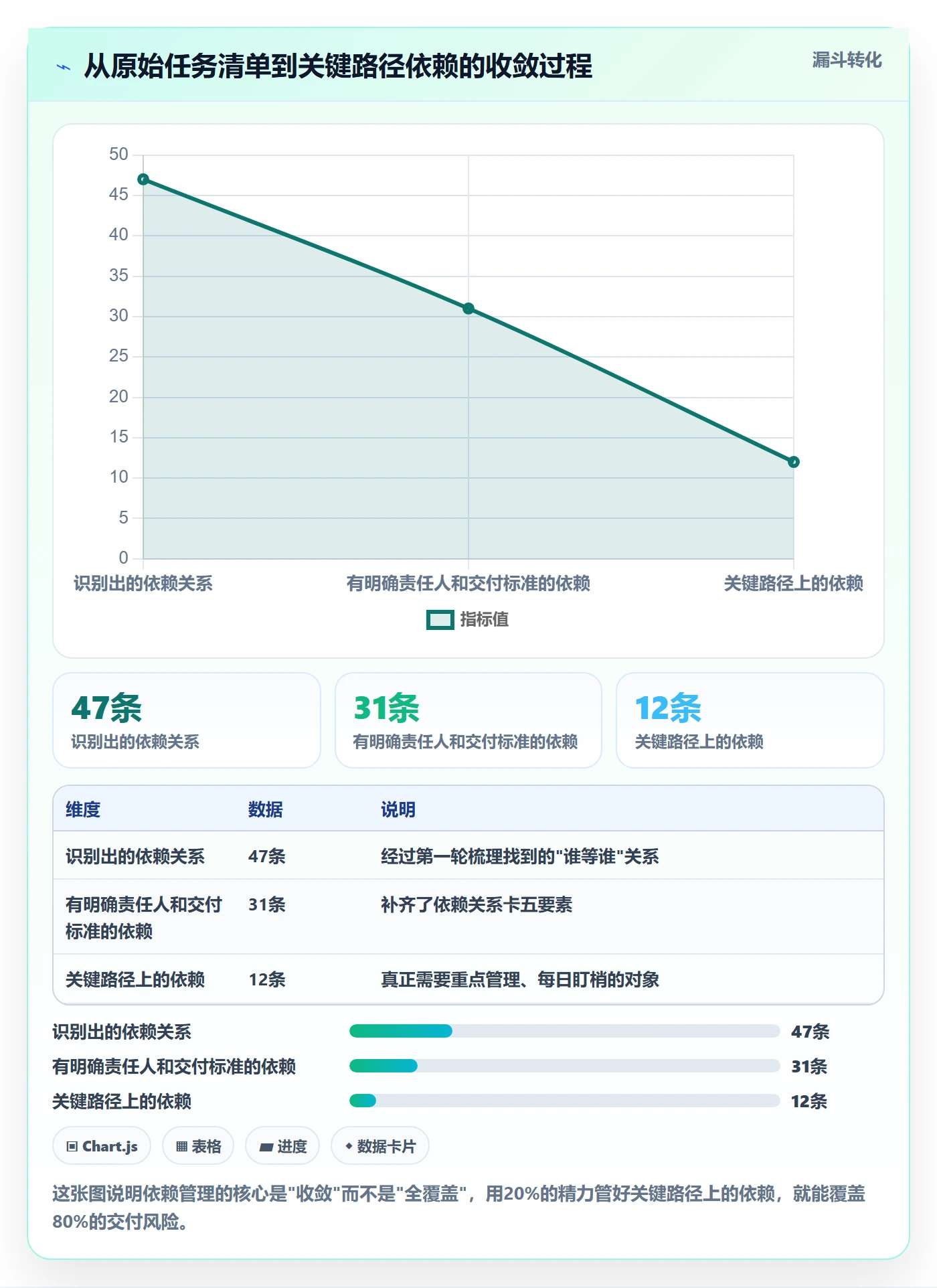

- 第一步:手绘依赖关系地图。召集五个部门的负责人,用一面白板,每人把自己部门在这个版本里的核心任务写成卡片贴上去,然后连线。这一轮暴露出47条依赖关系,其中9条是所有人都没意识到的"隐性依赖"(即双方从未正式确认过,但实际存在)。
- 第二步:给每条关键依赖写"依赖关系卡"。字段包括:前置任务名、责任部门、对接人+备份人、交付物描述、交付标准(用可验证的语句写)、预计完成时间、变更通知方式。31条关键依赖全部补卡。

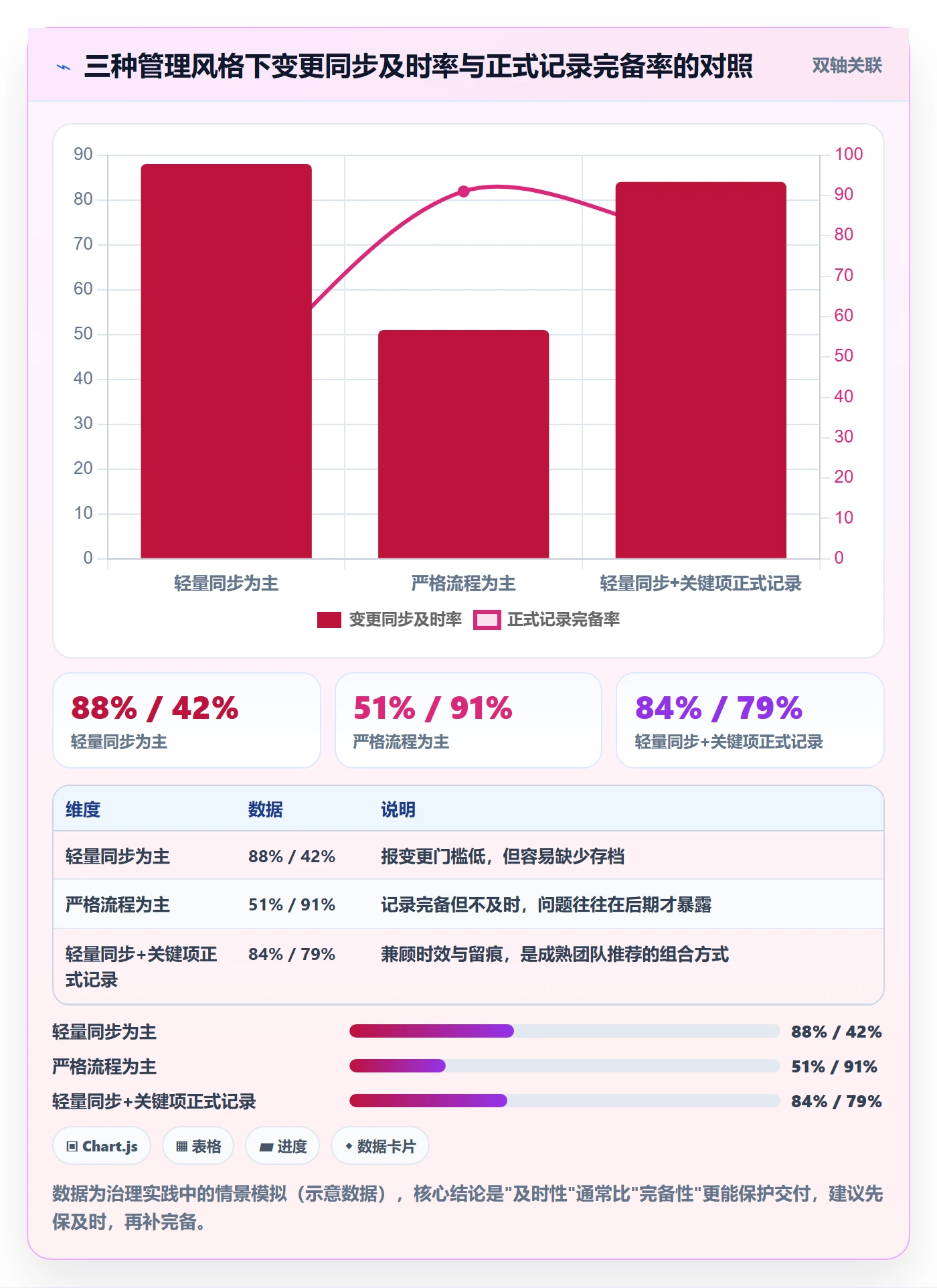

- 第三步:建立变更同步机制。规定任何对接人发现前置任务可能延迟超过1天,必须在两小时内通知下游对接人,并同步到项目群。同步不需要走正式变更单,一句"我要延2天,因为你等的那份文档我要到周三下午才能给"就够。
- 第四步:用工具承载依赖关系。这一步他们是最后才做的。有意思的是,前三个月他们甚至用共享表格就撑住了,直到任务量再上一层,才开始考虑更专业的项目管理工具。
3. 引入专业工具的时机与选择
当团队从"一个版本"走到"五个版本并行"时,共享表格开始力不从心,尤其是依赖关系的动态调整和跨版本视图。他们这时才评估专业工具。
在同类选择中,PingCode是一个值得中大型企业重点考虑的方案。它主要服务中大型企业及100人以上组织,恰好匹配这家公司的规模;它支持私有化部署,对数据敏感的公司是刚需;同时它支持从Jira平滑迁移,对于此前已经用Jira管过部分项目、又希望做国产替代的团队,迁移成本可控。需要强调的是:工具是最后一步,不是第一步。先想清楚依赖关系,再选择能承载这套关系的工具,顺序反了钱就白花。

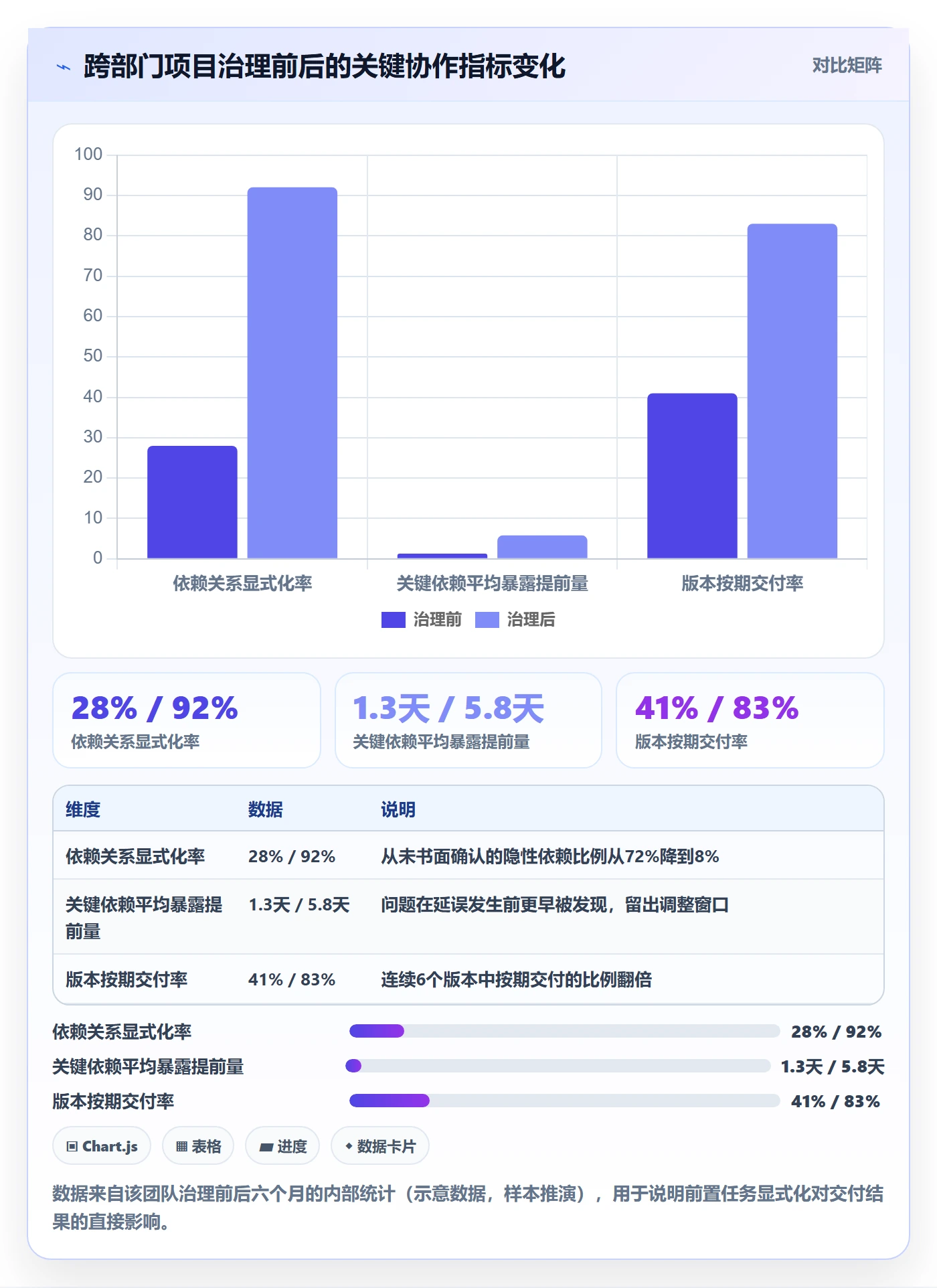

我记录了这个团队在治理前后的几个关键指标变化:

4. 一个反直觉的观察
治理过程中最反直觉的一点是:写依赖关系卡并没有增加多少工作量,反而减少了大量重复沟通。最初的几天看起来"多了填表的活",但两周后,团队发现群里的"这个到底什么时候好"这类无效追问下降了60%以上。信息被固化到卡片上之后,每个人都可以自助查询,不需要去问。

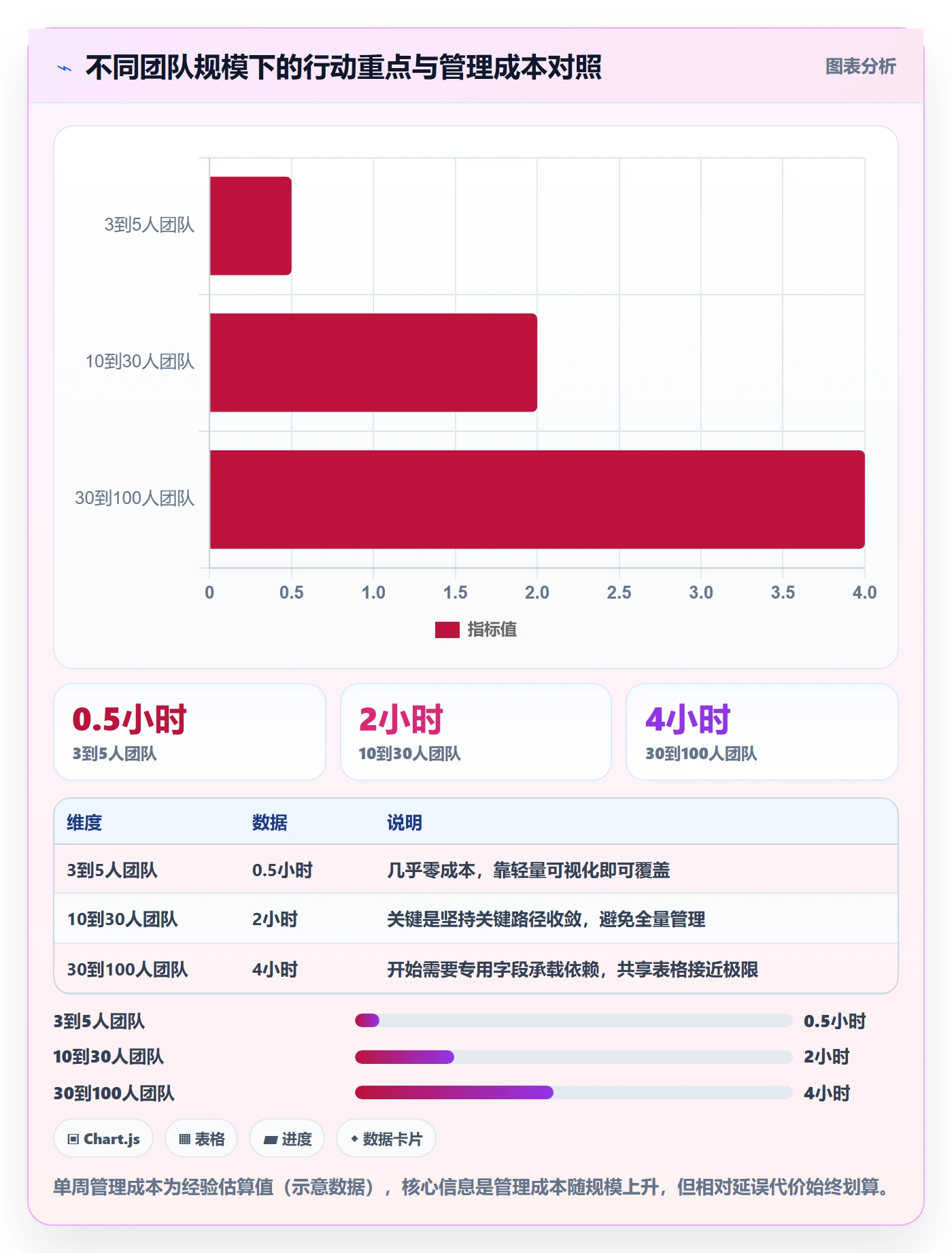

六、不同情况下的行动建议:找到适合你团队的那一档
1. 三五个人的小跨部门项目,还没有任何流程
不要上工具,不要写复杂文档。找一面白板或者共享文档,把所有任务列出来,用箭头标出"谁等谁",把每条依赖的对接人写成具体的人名,把交付标准写成一句可验证的话,就完成了80%的工作。
这个阶段最忌讳的是一上来就讨论"我们要不要建流程",你需要的是一张纸和一小时会议。
2. 十到三十人的多部门项目,已有基本协作习惯
开始使用"依赖关系卡"模板,并把关键路径上的依赖纳入周会的固定议程。每周过一遍关键依赖的状态:是否按期、是否有变更、变更是否已通知下游。
工具上可以先用多维表格或轻量项目工具,重点是坚持"关键路径优先"的收敛原则。
3. 一百人以上的组织中大型项目,多版本并行
当依赖数量超过30条、并行版本超过3个时,共享表格会崩。这个阶段值得评估专业的项目管理工具。评估时的核心指标是:能不能把依赖关系结构化存储、能不能自动识别和标记关键路径、变更时能不能自动通知下游对接人、以及数据安全和迁移成本。
像前面案例提到的PingCode这类面向中大型组织的平台,支持私有化部署和从Jira平滑迁移,是国产替代场景下可以重点考察的选项之一。但请记住,工具能省下的时间,永远小于依赖关系没想清楚所浪费的时间。

七、不同情况下的取舍:没有完美方案,只有匹配当下阶段的方案
1. 显式化程度 vs 执行速度的取舍
依赖关系写得越细,前期投入越大,但后期返工越少。没有绝对的最优解,只有阶段最优。
项目早期、方向还不确定时,可以只显式化关键路径上的依赖,允许非关键部分保持模糊;项目进入执行期、方向锁定后,应该把依赖补齐。我的经验是:把80%的显式化投入,放在项目进入稳定执行期之后,而不是一开始。
2. 工具化 vs 手工化的取舍
工具的优势是自动提醒、依赖联动、历史留痕;劣势是引入成本、学习成本和维护成本。手工方案(白板、表格)成本低、灵活,但无法应对规模增长和人员流动。
决策的临界点通常是:当你发现"同步依赖状态"这件事本身开始占用人天,且人数超过大约30人,就是考虑工具的合理起点。在那之前,手工往往更划算。
3. 严格变更流程 vs 轻量同步的取舍
严格流程的好处是有据可查,坏处是让人不敢报变更。轻量同步的好处是及时,坏处是可能遗漏。我的判断是:在依赖关系还不成熟的团队,优先选择轻量同步,让"报变更"这件事的门槛足够低;当团队已经形成习惯后,再逐步引入正式的变更记录作为补充。

八、把前置任务真正管起来:从今天开始可以做的三件事
如果你读到这里,说明你已经认同"依赖显式化"是跨部门前置任务的核心解法。那么,不要等到下个项目再开始,从手头这个项目就能动起来。我建议你今天做三件事:
- 打开一份共享文档,把项目里所有任务列出来,用箭头手动画出"谁等谁"。这一步不需要工具,一小时能完成。
- 把每条依赖的责任人从"部门"改成"具体的人+一个备份人",并写下一句可验证的交付标准。
- 和所有对接人约定一个变更同步的最简规则,比如"预判延迟超过1天,两小时内必须通知下游对接人"。
这三件事加起来,通常不超过半天时间。但它们能带来的,是一条真正被打通的跨部门协作链。
前置任务管理的独特之处在于:它不是某一个部门的事,而是所有部门之间的"接口契约"。你把接口定义清楚,责任就不再是踢来踢去的皮球,而是一条条可以被看见、被跟踪、被改进的链路。当你能清楚回答"我的任务在等谁、谁在等我、我们之间靠什么确认"时,跨部门协作这件事,才算真正从0走到了1。

常见问题解答(FAQ)
1. 跨部门的前置任务到底该怎么定义,和普通任务有什么区别?
我们团队最近推一个跨部门项目,几个人在会上吵了半天,有人说前置任务是‘必须先干完的活’,有人说就是‘准备工作’,我听得一头雾水。我自己是从业务岗转过来带项目的,之前没系统学过项目管理,现在要排一张跨部门的任务表,不知道该怎么把‘前置任务’这个概念落地,怕定义不清后面全乱套。
前置任务的本质是‘被依赖的那个任务’:B任务要开始,必须先等A任务交付,A就是B的前置任务。它和普通任务的区别不在内容,而在关系,普通任务只对自己负责,前置任务还要对下游能不能开工负责。
落地时建议按三个字段来定义:一是‘交付物’,写出前置任务结束时下游能拿到什么具体东西,比如《需求文档V1》而不是‘需求梳理完成’;二是‘验收人’,即下游对接人是谁,不能只写部门名;三是‘触发条件’,说明下游在什么状态下可以启动。
判断一个任务是不是前置任务,标准很简单:如果它延迟了,会不会导致别人无法开工?会,就是前置任务,必须显式写进依赖表;不会,就只是自己的内部任务,不用拉进依赖关系里。
2. 跨部门任务依赖从零开始,第一张依赖表具体该怎么做?
我们是个20多人的小公司,没有项目经理,也没用什么专业工具,每次跨部门协作全靠微信群吼。这次老板让我牵头把几个部门的前置任务理清楚,我完全不知道从哪下手,Excel倒是会用,但不确定第一张表该怎么画。我不想一上来就搞得很复杂,就想先跑通一个项目看看效果。
第一步不要上工具,先拿一张纸或白板把‘谁等谁’画出来。具体做法是:先列出这个项目里所有需要跨部门协作的任务,每个任务标注责任部门和对接人;然后一条条问‘这件事开始前,必须等哪件事完成’,把箭头连起来。画完你会看到有些任务被很多箭头指向,那就是关键路径上的节点,要重点盯。
我自己的经验是,第一张表只保留五列就够,任务名、责任部门、对接人、前置任务、预计完成时间。别急着加优先级、工时、状态这些字段,字段越多填得越糊。跑通一个项目后再根据实际踩的坑补字段,比如‘变更通知方式’这类,往往是吃过亏才会想到加。
3. 上游部门总是延迟还不通知,前置任务卡住了怎么救?
上次做活动,我们运营部等设计部的海报,说好周三给,结果周五还没动静,我去问才说‘需求改了要重做’。这种事发生过好几次了,每次都是我最后一个知道。我想知道有没有什么机制能让上游一变就通知到我,而不是靠我天天去催。
这个问题靠‘催’是解不掉的,得靠机制。三个动作可以立刻做:一是把‘变更通知’写进依赖关系卡,明确上游一旦预计延期超过约定时间的一半(比如承诺周三给,周二中午前没动静就算异常),必须主动在协作群里@下游对接人,这是义务不是帮忙;
二是设一个‘检查点’,不要等到交付日才去看,而是在承诺完成时间的前一天做一次轻量确认,一句话问‘明天能按时给吗’,成本极低但能提前暴露问题;三是准备一个‘升级路径’,明确当对接人解决不了时找谁,通常是对接人的直属上级或项目发起人,写清楚什么情况下升级、找谁,避免每次都在群里干耗。
这三件事写进项目启动时的约定里,比事后追责有用得多。
4. 跨部门任务依赖要不要上工具,Excel和项目管理平台怎么选?
我们团队现在用Excel排任务,但一改前置任务后面的时间全乱了,手动改容易错。有人建议上某项目管理平台,也有人说Excel够用别折腾。我担心上了工具大家不用,反而多一层负担,也怕选错工具以后迁移麻烦。到底什么阶段该上工具,怎么判断?
判断标准只有一个:当前的手工方式是否已经开始频繁出错或耗费大量沟通成本。如果团队只有一两个跨部门项目、依赖关系不超过20条,Excel加一张依赖表完全够用,甚至共享文档都行。但当你遇到这三种情况,就该考虑上工具了:一是改一个前置任务的日期,需要手动调整好几个下游任务,改一次花十分钟以上;
二是依赖关系超过三四十条,肉眼已经看不出关键路径;三是经常出现‘我以为你改了’这类信息不同步。选工具时有个原则:优先用团队已经在用的工具,不要为了管依赖专门引入新平台。如果团队本来就在用某项目管理平台或办公协作套件,先看它自带不支持任务依赖字段和自动顺延,支持就不要另起炉灶;
只有现有工具确实做不到,再考虑迁移,迁移成本远高于学习成本。
5. 前置任务管好了,怎么沉淀成团队能复用的模板?
我们上一个跨部门项目算是磕磕绊绊跑完了,前置任务那张表也确实起了作用。但项目一结束,大家各回各部门,下次再做类似的事又得从头吵一遍。我想把这次的经验固化下来,让下个项目能直接套用,不知道该沉淀哪些东西、怎么沉淀才有人用。
沉淀的核心不是把那张Excel存进共享盘,而是抽出三类可复用的资产。第一类是‘依赖关系卡模板’,把任务名、责任部门、对接人、交付标准、预计完成时间、变更通知方式这几个字段做成空白模板,下个项目直接填,这一步能省掉一半的沟通成本。
第二类是‘典型依赖清单’,把这次项目里反复出现的跨部门依赖关系记下来,比如‘市场部物料设计依赖产品部卖点确认’这种,下次类似项目一立项就能对照着查,避免漏项。第三类是‘踩坑记录’,写清楚这次哪几个依赖断过、为什么断、后来怎么解决的,这比任何流程文档都让人愿意看。
沉淀完之后要做一件事:在下个项目启动会上花十分钟过一遍这三样东西,让大家知道有现成的可参考,否则模板做得再好也没人翻。关键是一开始别追求大而全,先把一个项目的经验变成半页纸,用起来再慢慢补。
核心关键词
文章包含AI辅助创作:前置任务怎么做?跨部门团队实操方法:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/438762
读者评论
数据挺有说服力,但帕累托图和雷达图的百分比像是示意值,如果能标注真实样本量或调研方法会更可信。
依赖关系卡这个做法很实用,但落地时最怕部门负责人不认账。建议补充如何让各部门愿意为跨部门依赖签字确认。
案例里共享表格撑了三个月才换工具,这点很真实。很多团队一上来就买系统,最后字段全填占位符,反而增加负担。
把依赖责任人从部门细化到个人加备份人,这个细节最值得学。我们项目就是写'等测试部确认',结果三周没人管。
