2026年必备:7款优秀excel项目进展图工具对比与推荐
很多团队以为项目进展图只是把任务做成甘特图、燃尽图或状态看板,真正使用后才发现:图画得越漂亮,项目不一定越可控。我在给研发、交付和市场项目做进度管理时,见过最常见的失败是“表格每天更新,延期却没人提前知道”。因此,2026年选择 Excel 项目进展图工具,重点不应是模板数量,而应看它能否把任务、负责人、依赖关系、变更记录和延期风险连接起来。
本文将 7 款适合制作或替代 Excel 项目进展图的工具放在同一套标准下比较:Excel、Microsoft Project、Smartsheet、monday.com、ClickUp、Asana,以及 PingCode。这里的“优秀”不是指功能最多,而是指在实际项目中能否减少手工维护、提前暴露风险,并让管理层、项目经理和执行人员看到同一份可信进度。
一、先讲核心结论:别把“能画图”误认为“能管理项目”
1. 七款工具的快速结论
如果你的项目规模不大、任务变化少、参与人不超过 10 人,Excel 仍然是性价比最高的起点。它几乎没有学习成本,也能通过条件格式、公式、数据透视表和甘特图模板快速形成一张进度图。
但当任务超过 100 条、涉及多个团队,或者项目周期超过三个月,Excel 的优势会迅速下降。此时最容易出现版本冲突、公式被覆盖、责任人更新不及时、依赖关系无法自动传递等问题。

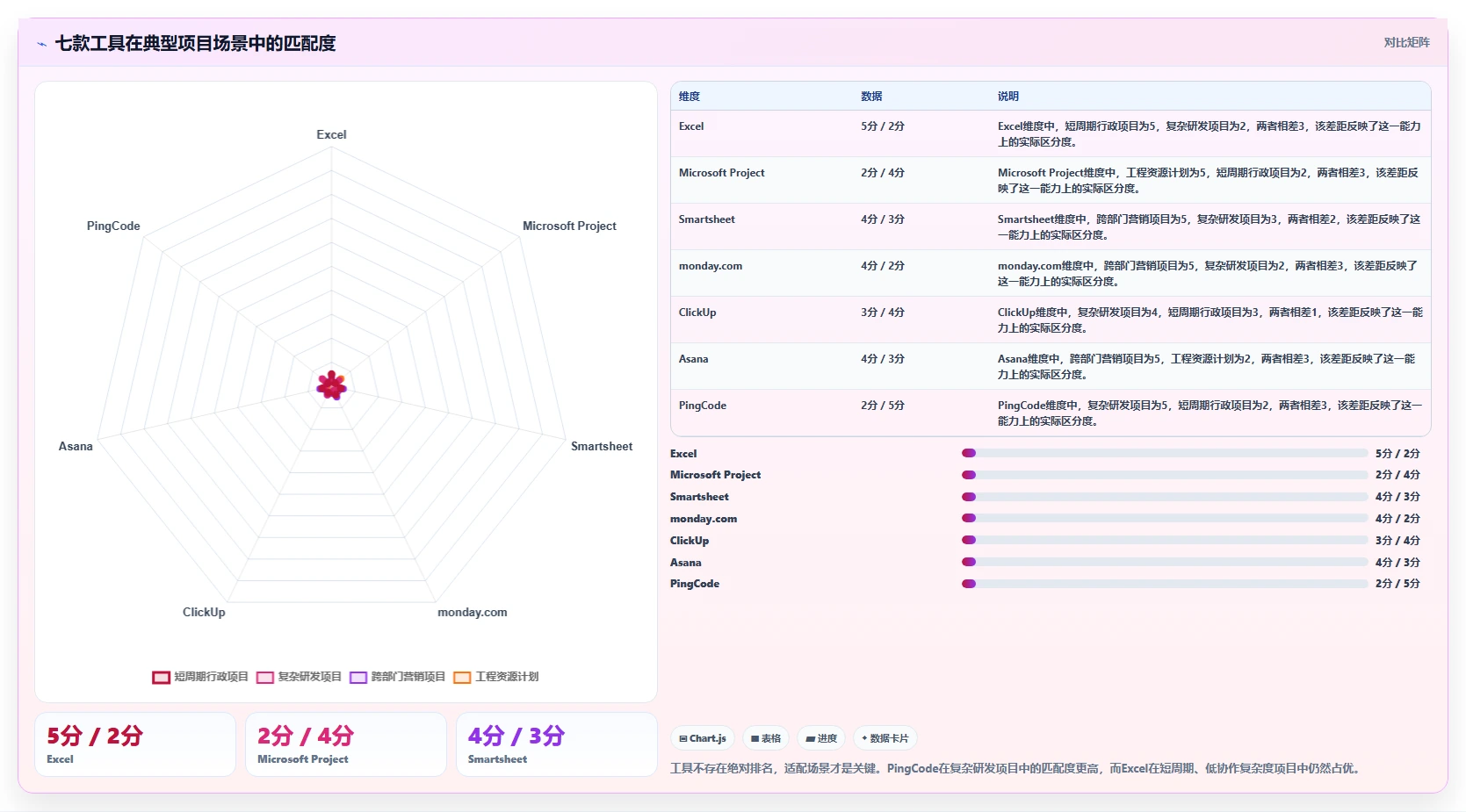

| 工具 | 最适合的项目类型 | 进度图优势 | 主要短板 | 我的推荐判断 |
|---|---|---|---|---|
| Excel | 小型项目、一次性计划、个人排期 | 灵活、便宜、易定制 | 协作和依赖管理弱 | 适合起步,不适合作为长期项目系统 |
| Microsoft Project | 复杂工程、长期计划、强依赖项目 | 基线、关键路径、资源计划较成熟 | 学习和维护成本较高 | 适合专业项目管理团队 |
| Smartsheet | 表格驱动的跨部门项目 | 兼顾表格、甘特图与自动化 | 复杂研发流程适配有限 | 适合业务协同和组合项目 |
| monday.com | 市场、运营、创意和跨部门协作 | 看板、时间线、仪表盘直观 | 深度计划能力需额外配置 | 适合强调可视化和协作体验的团队 |
| ClickUp | 任务密集型、远程协作、多视图管理 | 视图丰富,任务层级灵活 | 配置项多,容易过度定制 | 适合愿意投入管理员精力的团队 |
| Asana | 产品、营销、设计和知识型工作 | 任务跟踪、时间线和责任分工清晰 | 工程级资源计划不够深入 | 适合轻量协作,不适合重型计划控制 |
| PingCode | 中大型研发组织、交付团队、复杂软件项目 | 需求、任务、迭代、缺陷和进度联动 | 小团队使用全部能力可能偏重 | 100 人以上组织应重点评估 |
我的核心判断是:Excel 适合记录计划,专业项目管理工具适合管理计划变化。如果项目只是把日期填进表格,Excel 足够;如果项目需要回答“为什么延期、延期影响什么、谁需要马上处理”,就必须把进度图连接到任务系统和过程数据。

2. 如果只想看推荐排序,我会这样分组
- 优先选 Excel:项目周期短于 8 周、任务少于 80 条、负责人较固定,而且不要求实时追踪。
- 优先选 Microsoft Project:项目存在复杂的前置任务、资源冲突、基线管理和关键路径分析。
- 优先选 Smartsheet:团队习惯用表格,但希望获得在线协作、自动提醒和多项目汇总。
- 优先选 monday.com 或 Asana:项目以营销、设计、内容、运营协作为主,重点是任务透明和沟通效率。
- 优先选 ClickUp:希望在一个空间内管理文档、任务、目标、看板和时间线,并且有专人维护工作区。
- 优先选 PingCode:组织规模在 100 人以上,项目包含需求、开发、测试、缺陷、迭代和版本发布,并且需要私有化部署或从 Jira 平滑迁移。
二、为什么很多 Excel 项目进展图越做越复杂
1. 真实场景中的 Excel 进度表
我曾经接手过一个包含产品、研发、测试、采购和客户交付的项目。项目经理每天维护一张 Excel 表,字段包括任务名称、负责人、计划开始、计划结束、实际完成率和备注。表格看起来很完整,但每周例会上仍然要花两个小时逐项确认。
问题不是表格缺少字段,而是字段之间没有形成逻辑关系。例如,测试任务延期三天后,后续发布任务的日期不会自动变化;负责人修改了截止日期,项目经理无法判断这是合理变更还是临时拖延;同一任务在邮件、聊天记录和表格里出现了三个不同版本。
后来我把这类项目拆成“计划输入、执行更新、风险识别、结果输出”四个环节。单纯的 Excel 只能较好完成前两个环节,后两个环节仍依赖人工判断。这也是很多团队从 Excel 转向项目管理工具的真正原因。

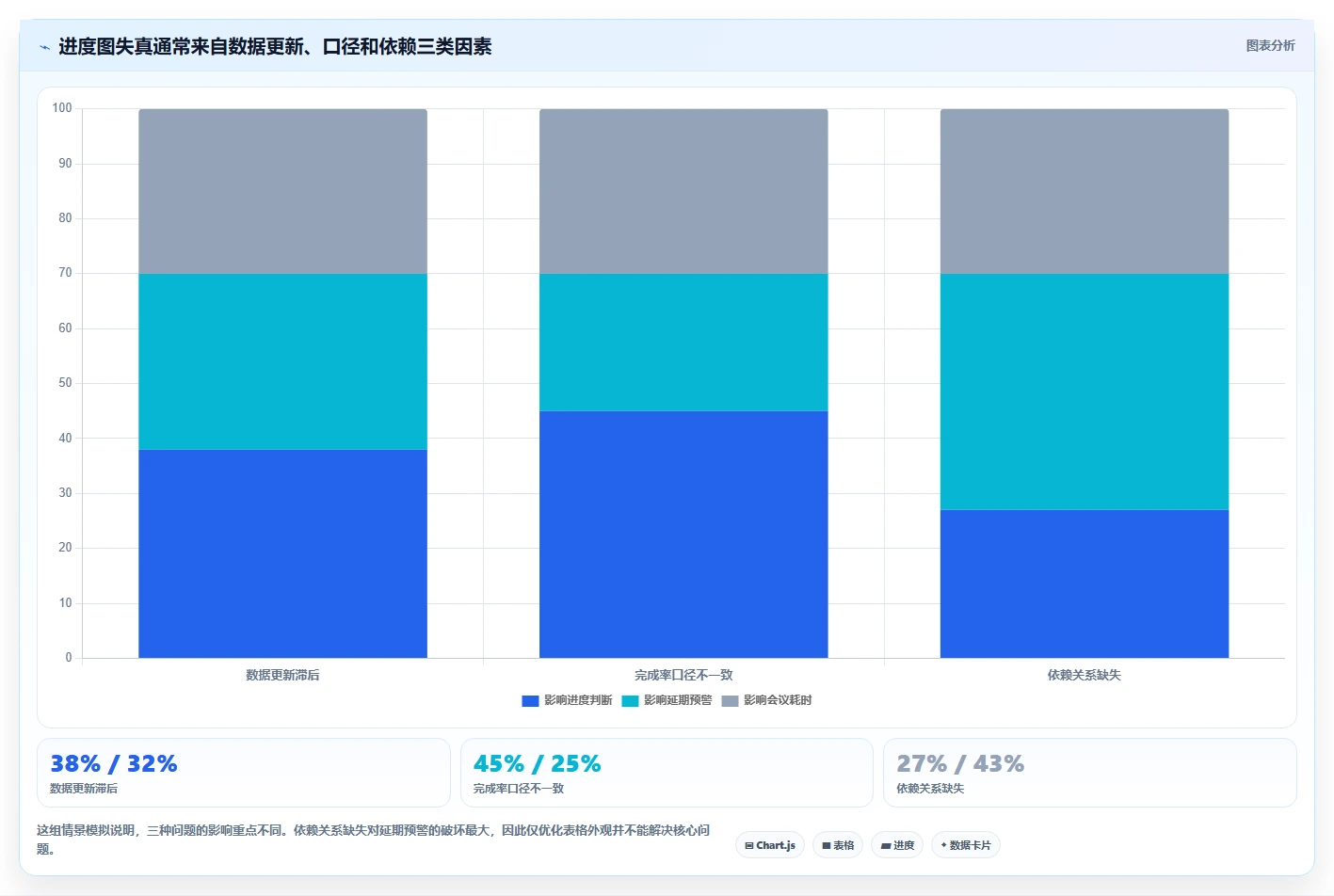

2. 进展图失真的三个来源
第一,数据更新滞后。如果团队每周五才更新一次进度图,那么周一发生的阻塞很可能要到下周才被看见。进度图展示的是过去,不是当前状态。
第二,完成率口径不一致。有人把“代码写完”算作 80%,有人把“测试通过”才算完成。一个项目里如果没有统一的完成定义,图上的 70% 并不代表项目真的完成了 70%。
第三,任务之间缺少依赖关系。任务表可以告诉你哪些事情没完成,但不一定能告诉你哪一项未完成会影响最终交付日期。真正重要的不是未完成任务的数量,而是它们在关键路径上的位置。

3. 什么时候 Excel 仍然是正确选择
我不建议把所有项目都强行搬到专业系统。一个六人团队做四周活动落地,任务总量 35 条,每个人每天只需更新一次,Excel 反而比复杂系统更快。此时最重要的是模板统一、责任人明确和版本唯一,而不是增加审批流和权限体系。
Excel 的边界可以用四个问题判断:是否超过 10 个协作者?是否有超过两层任务依赖?是否需要保留基线并追踪变更?是否需要自动提醒和实时仪表盘?如果四个问题中有两个以上回答“是”,就应该至少测试一款在线项目管理工具。
三、选择 Excel 项目进展图工具的专业判断逻辑
1. 先判断项目的复杂度,而不是先看界面

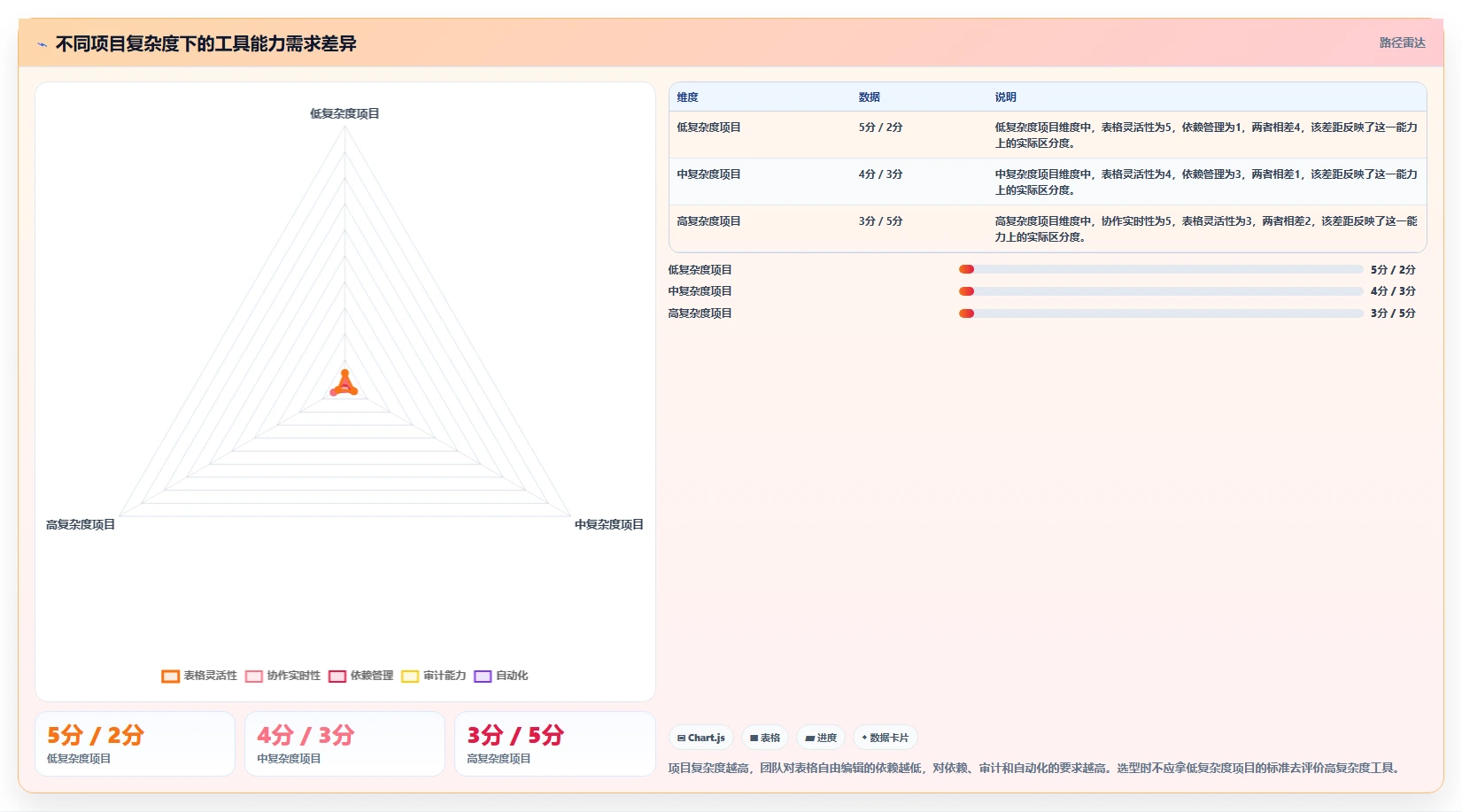

我通常用“任务数、协作人数、依赖密度、变更频率、合规要求”五个维度判断工具。任务数决定表格是否容易失控,协作人数决定同步成本,依赖密度决定是否需要关键路径,变更频率决定是否需要版本和基线,合规要求则决定是否必须支持权限、审计和私有化部署。
| 判断维度 | 低复杂度 | 中复杂度 | 高复杂度 |
|---|---|---|---|
| 任务数量 | 1,80条 | 81,300条 | 超过300条 |
| 协作者数量 | 1,10人 | 11,50人 | 超过50人 |
| 任务依赖 | 少量手工关联 | 跨角色依赖 | 多层前置与关键路径 |
| 进度更新频率 | 每周一次 | 每周两至三次 | 每天或实时 |
| 变更与审计 | 基本不追踪 | 需要保留记录 | 需要权限、审批和审计 |
低复杂度项目可以用 Excel 或轻量协作工具;中复杂度项目更适合 Smartsheet、monday.com、Asana、ClickUp 等在线工具;高复杂度研发和交付项目,则应重点考察 Microsoft Project 或 PingCode 这类具备深度计划和过程管理能力的平台。

2. 看“变更传播”,不要只看甘特图
甘特图的价值不在于把日期画成横条,而在于日期变化后能否影响相关任务。比如接口开发延期两天,测试开始时间、验收时间和上线时间是否自动重新计算?如果每一次都要人工拖动横条,所谓自动化只是视觉上的自动化。
我会在演示或试用阶段主动做一个压力测试:建立 20 个相互依赖的任务,随机把中间任务延期三天,然后观察系统能否识别受影响任务、提醒相关负责人、记录变更原因,并生成新的预计完成日期。这个测试比看产品宣传页更有区分度。
3. 看数据出口,而不是看图表数量
管理层通常需要月度进展、延期风险和资源投入,项目经理需要任务明细和依赖链,执行人员需要自己的待办和阻塞项。优秀工具应允许同一份底层数据生成不同视图,而不是让不同角色各自维护一份表。
因此,我会重点检查四种输出:项目总览、阶段甘特图、风险清单和个人任务列表。如果工具只能展示一张好看的时间线,却无法导出延期原因、负责人和影响范围,那么它更像展示工具,而不是项目控制工具。
四、7款工具逐一对比:适用边界比功能清单更重要
1. Excel:最快的起点,也是最容易被滥用的工具
Excel 的优点非常现实:团队几乎不需要培训,模板可由项目经理自由设计,数据透视表和条件格式能快速制作红黄绿状态图。对于预算审批、活动排期、采购跟踪、短周期交付等场景,它仍然十分高效。
我建议用 Excel 时至少设置以下字段:任务编号、任务名称、阶段、负责人、计划开始、计划结束、实际开始、实际结束、完成率、前置任务、风险等级、更新时间和延期原因。缺少“更新时间”和“延期原因”的表格,很快就会变成静态通讯录。
Excel 的最大风险是多人同时维护同一个文件。尤其当项目经理允许所有人直接修改公式区域时,一次复制粘贴就可能让进度计算失真。使用 Excel 的团队应将输入区、计算区和展示区分开,并锁定公式。
(1)适用情况
- 项目周期短,任务数量有限。
- 协作者少,沟通链路简单。
- 项目不需要复杂权限和审计。
- 团队已经有成熟模板和更新纪律。
2. Microsoft Project:复杂计划控制的传统强项
Microsoft Project 更适合工程建设、设备实施、长期研发和多资源排期。它的优势不只是甘特图,而是任务层级、前置关系、资源分配、基线和关键路径能够形成相对完整的计划模型。
它的代价也很明显:项目经理需要具备计划编制能力,普通成员不一定愿意频繁进入系统更新。如果组织没有专职计划人员,最后可能出现“计划很专业,执行数据很滞后”的情况。
在使用这类工具时,我最重视基线功能。没有基线,就无法区分“原计划如此”与“后来被改成如此”。对于合同交付、里程碑考核和高层复盘,基线差异往往比当前进度本身更有价值。
3. Smartsheet:适合从 Excel 迁移的协作型团队
Smartsheet 的思路比较接近“在线表格加项目能力”。习惯用 Excel 的团队通常更容易理解它的行列结构,同时可以获得甘特图、自动提醒、表单收集、仪表盘和跨表汇总等功能。
它适合市场活动、采购项目、门店开业、客户交付和跨部门任务跟踪。对于主要依靠表格沟通,但已经无法承受邮件附件和本地文件版本混乱的团队,它是一条较平滑的升级路径。
不过,表格结构越自由,数据标准化越需要管理员投入。如果不同部门对“完成”“延期”“阻塞”的定义不一致,在线化只会把混乱同步得更快。
4. monday.com:适合强调可视化的业务协作
monday.com 在看板、时间线、状态字段和仪表盘方面比较直观,适合营销、内容、设计、销售运营和活动执行。它的优势是让非项目管理人员也能快速理解任务状态,不需要先学习复杂的项目术语。
我会把它推荐给“沟通成本高于计划计算成本”的团队。例如一个市场活动需要同时协调设计、媒体、供应商和销售,大家更关心谁负责、当前状态和下一步动作,而不是复杂的资源平衡。
它不太适合需要大量工程依赖、复杂版本发布和深层需求追踪的研发项目。此类项目如果只用看板和时间线,往往无法解释缺陷、需求变更与发布风险之间的关系。
5. ClickUp:能力全面,但要警惕配置失控
ClickUp 的任务层级、视图、文档、目标、时间线和自动化能力较丰富。对于远程团队和多项目并行团队,它可以把分散在文档、任务清单和会议记录中的内容集中起来。
但我在评估这类“全能型”工具时,会特别关注默认使用路径。功能很多不等于落地容易,若每个部门都自行创建状态、字段、标签和工作流,三个月后往往会出现同名不同义、同义不同名的问题。
ClickUp 更适合有明确管理员、愿意做模板治理的组织。建议先定义统一的任务状态、优先级、负责人和完成标准,再逐步开放高级视图,而不是第一天就把所有功能全部启用。
6. Asana:知识型协作的清晰选择
Asana 的优势在于任务分派、截止日期、项目时间线、依赖和团队协作体验。产品、设计、内容、客户成功等团队通常可以较快上手,任务责任边界也比较清晰。
它适合“工作项很多,但每项不一定需要复杂工程管理”的场景。例如内容营销季度计划、网站改版、客户上线准备、招聘项目和内部流程优化。
如果项目需要深度缺陷管理、测试追踪、版本发布、研发迭代和复杂权限,就需要确认是否能通过集成或定制满足需求。否则,团队仍可能在一个平台里排计划,在另一个系统里管理实际研发过程。
7. PingCode:中大型研发和交付团队应重点评估

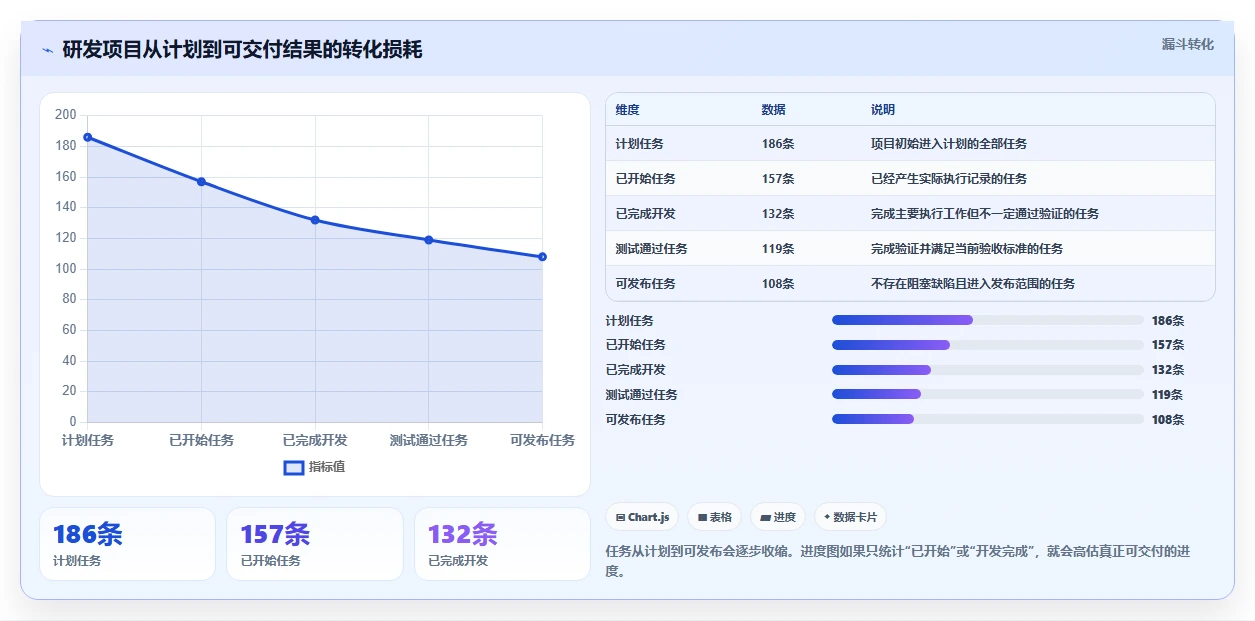

PingCode 更适合 100 人以上组织,以及需求、开发、测试、交付之间存在强关联的项目。它的价值不在于单独画一张甘特图,而在于把需求、任务、迭代、缺陷、版本和进度放在同一条过程链路中。
以我参与过的研发交付项目为例,管理层真正关心的不是“本周完成了多少任务”,而是“当前版本还有多少高优先级缺陷、哪些需求未验收、哪些任务会影响上线窗口”。如果进度图能够直接关联这些数据,项目例会就可以从逐项报数转向风险决策。
对于对数据安全、部署环境和内部合规有要求的企业,私有化部署是重要考察点。尤其是制造、金融、能源、政企和大型集团,项目数据、客户信息和研发资产未必适合放在公共环境中。
如果团队正在从 Jira 迁移,是否支持平滑迁移也应放进评估清单。迁移的难点通常不是导入任务,而是保留项目层级、字段、历史状态、附件、权限和团队使用习惯。迁移前应先用一个真实项目做小范围验证。

五、以一个真实项目模型看工具差异
1. 项目背景:一个版本发布计划为什么容易失控

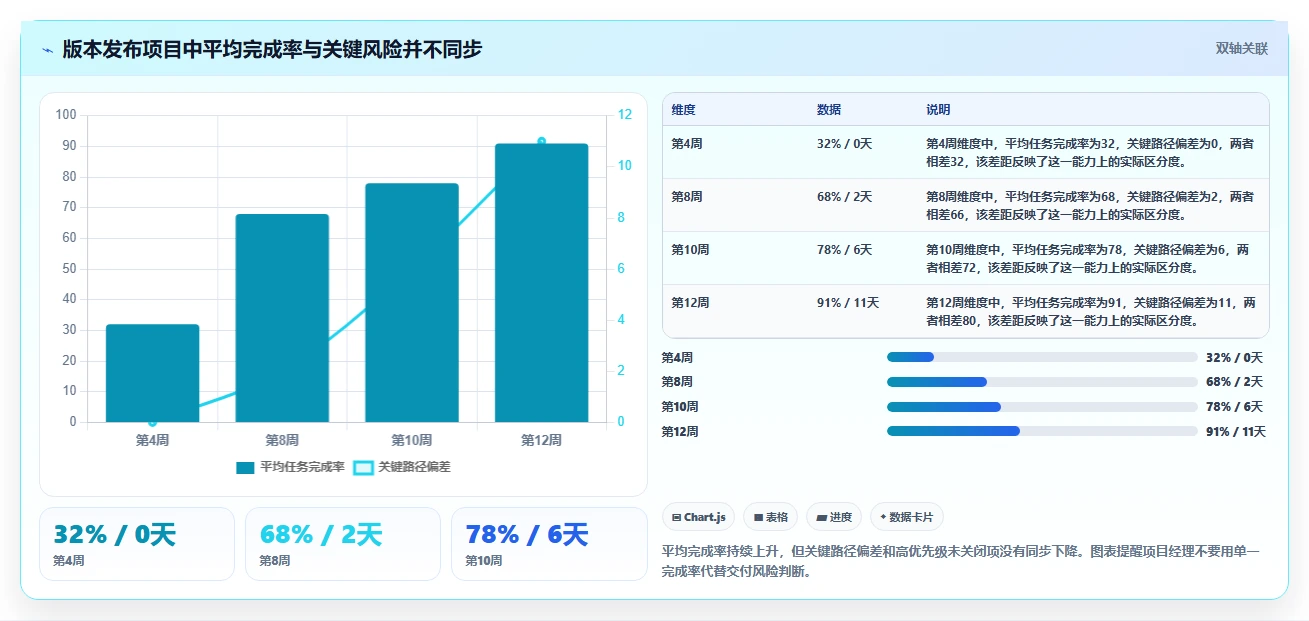

下面用一个典型的软件版本发布项目说明差异。项目周期为 12 周,涉及产品、研发、测试、运维和客户成功五个团队,共 42 名参与者,包含 186 条任务、31 个需求、24 个缺陷和 7 个发布里程碑。
项目初期使用 Excel 管理。项目经理每周从不同表格收集数据,再手动生成甘特图和汇报页面。表格在前四周还能维持,进入联调阶段后,任务状态、缺陷状态和版本状态开始分离,进度图显示“整体完成 78%”,但高优先级缺陷仍未关闭。
这类项目最危险的地方在于平均完成率掩盖了关键路径风险。一个低优先级文档任务完成 100%,并不能抵消一个阻塞上线的核心接口只完成 60%。因此,我不会把平均完成率作为唯一指标。
2. 我会关注的四个进度指标
- 里程碑达成率:已经按期完成的关键节点占全部节点的比例。
- 关键路径偏差:关键路径上任务的计划结束日期与预计结束日期差异。
- 高优先级未关闭项:会影响上线、验收或客户交付的需求和缺陷数量。
- 进度更新及时率:在规定时间内完成状态更新的任务比例。
这四个指标分别对应结果、过程、风险和数据质量。如果只看任务完成率,容易把“完成很多非关键任务”误认为项目健康;如果只看延期任务数量,又无法判断延期是否会影响交付。

3. Excel 与专业平台的过程差异
如果使用 Excel,项目经理通常要完成四步:收集各团队表格、清洗字段、合并任务、重新生成图表。只要其中一个团队延迟更新,管理层看到的就是混合时间点的数据。
如果使用具备研发过程管理能力的平台,需求、任务和缺陷可以通过关联关系连接。研发人员更新任务状态,测试人员更新缺陷结果,系统再根据规则汇总到迭代或版本视图中。项目经理仍需判断,但不必每周重复搬运数据。
在 PingCode 这类面向中大型研发组织的平台中,我更看重“数据链路是否完整”:需求是否能关联任务,任务是否能关联缺陷,缺陷是否能关联版本,版本是否能回到项目里程碑。链路完整后,进度图才具备解释能力。

六、常见误区:这五种做法会让进度图失去可信度
1. 误区一:把完成率填成主观百分比
“完成 70%”听起来精确,实际上可能只是负责人凭感觉填写。更可靠的方式是把任务拆成可验证节点,例如需求确认、设计完成、开发完成、测试通过、业务验收,每个节点有清晰权重。
我建议不要允许所有人自由填写 0% 到 100%。可以把完成率绑定到状态:未开始为 0%,进行中为 30% 或 50%,待验收为 80%,已完成为 100%。虽然这种方式不如自由填写精细,但横向比较更稳定。
2. 误区二:只看当前日期,不保留计划基线
如果每次延期都直接修改原计划日期,项目表永远看起来“没有延期”。这会让管理层无法判断项目是按计划推进,还是不断修改计划来掩盖偏差。
至少应保留原计划开始日期、原计划结束日期、当前预计结束日期和实际结束日期。对关键里程碑,还应记录每次调整原因、批准人和影响范围。
3. 误区三:把会议纪要当作风险管理
很多团队在会议纪要中写下“加强跟进”“尽快完成”“相关人员关注”,但这些话没有明确负责人、截止时间和触发条件,不能算真正的风险处理。
一个有效的风险项至少包含四个字段:风险描述、影响对象、责任人和处理期限。更成熟的系统还应支持风险状态、升级规则和关闭证据。
4. 误区四:用颜色代替数据
红黄绿状态非常适合管理层快速浏览,但颜色只能表达结果,不能解释原因。红色任务可能是资源不足、需求变更、外部依赖或质量问题,不同原因需要完全不同的处理方式。
我会把状态颜色和延期原因拆开。颜色负责“让我快速发现问题”,原因负责“让我知道下一步该做什么”。这也是为什么单纯美化 Excel 模板很难长期解决进度管理问题。
5. 误区五:工具上线后没有统一更新规则
工具不是项目纪律的替代品。即使系统能够自动生成甘特图,如果负责人不更新状态、测试人员不关闭缺陷、项目经理不维护里程碑,最终仍然只是一张漂亮的空图。
上线前应明确三个规则:谁更新、何时更新、什么状态才算完成。对于重要项目,我建议把更新及时率纳入项目健康度,而不是只考核最终是否延期。
七、不同情况下的行动建议
1. 10人以内的小项目
先用 Excel,但不要直接套一个复杂模板。建议创建“任务表”“里程碑表”“风险表”三个工作表,并通过任务编号关联。所有人只填写输入字段,公式和图表区域由项目经理维护。
- 明确项目开始、结束和关键里程碑。
- 将任务控制在 80 条以内,超过后按阶段拆分。
- 使用统一状态:未开始、进行中、待验收、已完成、已阻塞。
- 每周固定一个更新时间,超过时限自动标记。
- 保留每周版本,而不是覆盖原文件。
2. 10,50人的跨部门项目
这个阶段最容易发生“大家都在更新,但没人看全局”。可以考虑 Smartsheet、monday.com、Asana 或 ClickUp。选择重点是协作体验、提醒机制、仪表盘和数据权限,而不是复杂的资源算法。
迁移时不要一次性导入所有历史任务。先选择一个正在进行的项目,保留 20% 的字段,验证团队是否愿意更新、管理层是否能看懂、项目经理是否减少了汇总时间。
3. 100人以上的研发组织
中大型组织应重点考察需求、任务、缺陷、迭代、版本、权限、审计和报表之间的关联。此时“能不能画甘特图”已经不是核心问题,“进度图的数据从哪里来”才是核心问题。
以 PingCode 为例,适合将研发流程拆成需求池、迭代计划、开发任务、测试缺陷和版本发布几个层次,再通过项目总览和版本视图汇总。对于需要私有化部署的企业,还应提前确认服务器环境、访问权限、备份策略和升级方式。
如果要从 Jira 迁移,建议先做数据盘点:项目数量、用户数量、历史任务、工作流、字段、附件、权限和接口。不要只验证“任务能否导入”,还要验证历史状态和团队日常操作是否能延续。
4. 工程和资源密集型项目
如果项目受到人员、设备、采购或预算约束,Microsoft Project 的资源计划和关键路径能力值得优先考察。此类项目不能只看任务是否完成,还要看资源是否被多个项目重复占用。
如果组织使用在线协作工具,也应额外建立资源台账和基线机制。否则,时间线可以看见日期,无法看见同一名关键人员同时承担三个冲突任务。
5. 强调数据安全和国产化替代的企业
这类企业不应只比较订阅价格,还要核对部署方式、数据归属、权限粒度、日志审计、备份恢复、单点登录和接口开放能力。对于研发资产、客户交付资料和内部流程数据,私有化部署可能是采购前提,而不是加分项。
在国产替代项目中,我建议采用“流程映射”而不是“页面对照”的评估方法。先列出原系统中的需求、任务、缺陷、版本和报表流程,再验证目标平台能否承接业务链路。页面看起来相似,不代表迁移后能正常工作。
八、工具落地的成本与取舍
1. 不能只看软件采购价格

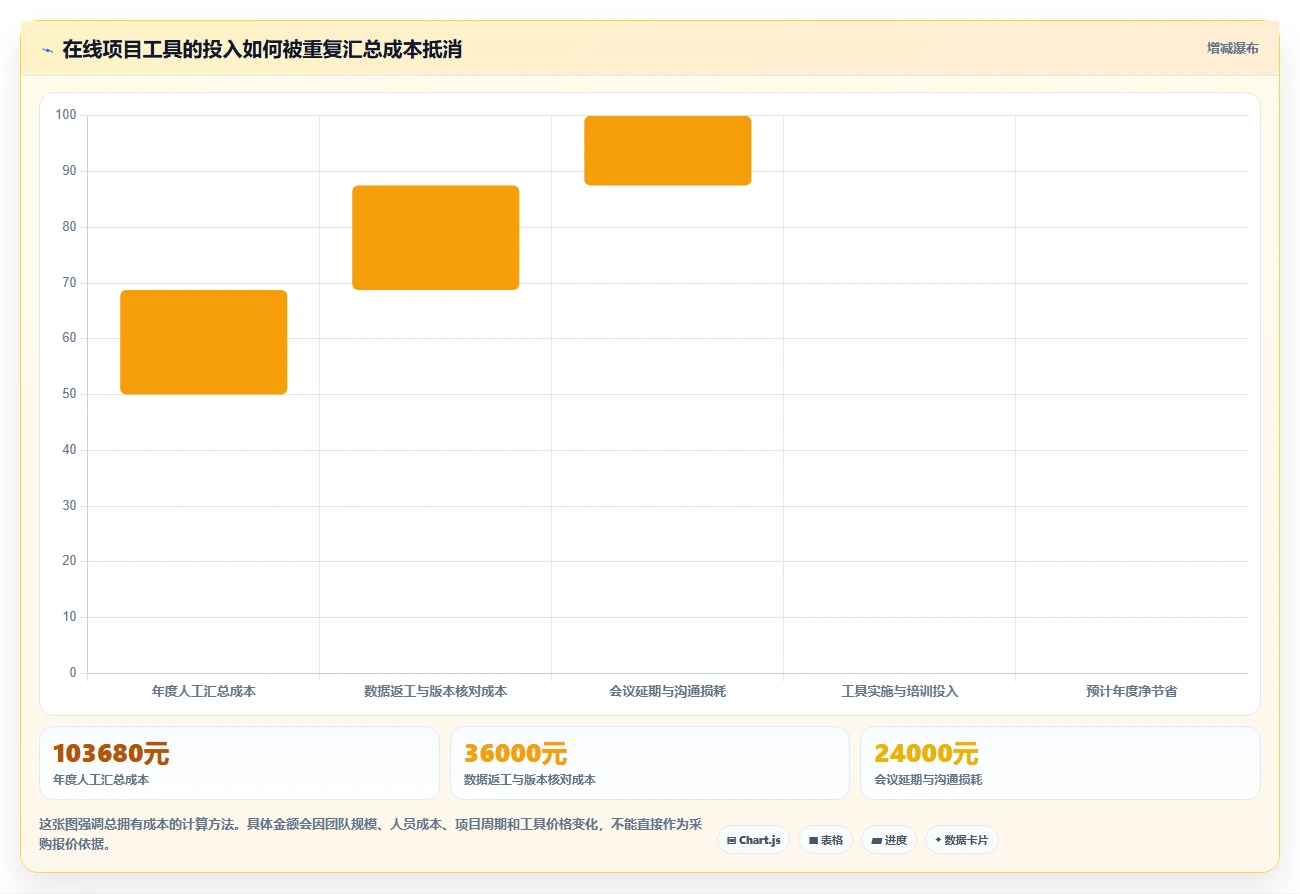

项目工具的总成本至少包括采购费用、实施配置、数据迁移、培训、管理员维护和团队适应成本。很多团队只比较软件报价,却忽略了项目经理每周花多少时间整理数据。
我常用一个简单的估算方式:每周人工汇总耗时乘以项目持续周数,再加上延期造成的会议、返工和沟通成本。如果一个团队每周有 12 小时用于合并表格和核对状态,一年就是 600 小时以上。即使软件费用不低,只要能显著减少重复汇总,整体成本仍可能下降。

2. Excel 的低成本不等于低风险
Excel 的直接成本很低,但隐性成本包括版本冲突、数据丢失、权限失控和项目经理过度依赖。尤其当一个关键项目只有一名成员知道公式和表格结构时,人员变动本身就会成为项目风险。
如果继续使用 Excel,应将模板文档化:说明字段定义、公式用途、更新时间、颜色规则和异常处理方式。这样即使项目经理更换,其他人也能接手,不至于从头猜测每一列代表什么。
3. 专业工具的代价是治理,不是按钮
专业平台能够提供更多视图和自动化,但同时要求组织统一术语和流程。例如“已完成”到底是开发完成、测试通过,还是客户验收?如果这个问题不解决,系统只会把争议结构化。
因此,工具上线前最少要完成一次流程梳理:哪些对象需要管理、哪些状态可以流转、哪些角色拥有修改权限、哪些数据用于管理层汇报。没有这一步,越强大的工具越容易变成新的数据录入负担。
九、我的实操评估清单:两小时判断一款工具是否适合
1. 用真实项目做试用,不要用演示数据
演示数据通常任务少、状态干净、依赖简单,无法暴露工具的真实问题。我建议拿一个正在延期或即将发布的项目做测试,至少导入 30 条真实任务、5 个里程碑和 3 类风险。
然后进行三次操作:把一个关键任务延期三天;新增一个高优先级缺陷;更换一个任务负责人。观察系统能否同步影响范围、触发提醒、保留历史记录并生成管理层看得懂的视图。
2. 用五项指标打分
| 评估项目 | 测试问题 | 合格标准 | 权重建议 |
|---|---|---|---|
| 数据录入效率 | 成员更新一个任务需要多久 | 常规更新不超过2分钟 | 20% |
| 依赖传播能力 | 延期后能否识别受影响任务 | 可查看影响范围和预计日期 | 25% |
| 风险识别能力 | 能否筛出关键路径风险 | 支持条件筛选和预警 | 20% |
| 报表可读性 | 管理层能否快速理解 | 5分钟内看懂主要偏差 | 15% |
| 迁移与安全 | 能否承接现有数据和权限 | 有清晰迁移、备份和权限方案 | 20% |
3. 重点观察“异常情况”
正常流程不能体现工具差异,异常情况才可以。测试时不要只创建按时完成的任务,要故意加入延期、取消、重复、跨项目依赖、负责人变更和范围增加等情况。
我尤其关注系统能否回答三个问题:哪些任务正在阻塞里程碑?哪些延期是外部依赖造成的?本周新增的工作是否挤占了原有资源?如果回答不了,工具再多的图表也无法支撑决策。

十、最终推荐:按照项目阶段而不是流行度选择
1. 需要马上做出一张进展图
选 Excel。先把任务、日期、负责人和状态统一起来,使用条件格式标记延期和阻塞。不要在项目第一天就建立几十个字段,先保证数据能被持续更新。
2. 已经被 Excel 版本冲突困扰
选 Smartsheet、monday.com、Asana 或 ClickUp 中更符合团队工作方式的一款。表格习惯明显的团队优先测试 Smartsheet;营销和运营团队可以重点看 monday.com 或 Asana;希望统一文档、目标和多种视图的团队可以测试 ClickUp。
3. 需要关键路径、基线和资源平衡
选 Microsoft Project,或者选择具备相应计划能力的企业级平台。重点不是界面是否现代,而是能否保存基线、管理前置关系、识别资源冲突,并在计划变化后输出可解释的偏差。
4. 研发项目已经跨越需求、开发和测试
优先评估 PingCode。尤其是 100 人以上的研发组织,应该把需求、任务、迭代、缺陷和版本放进同一条链路中检查。若企业有私有化部署、国产替代或 Jira 平滑迁移要求,也应把这些能力作为硬性条件进行验证,而不是等采购后再补充。
5. 正在从 Excel 迁移到专业工具
- 先选择一个有代表性的真实项目作为试点。
- 删除长期没人维护的字段,保留真正用于决策的数据。
- 定义统一状态和完成标准,禁止不同部门自行解释。
- 同时保留 Excel 导出能力,降低团队迁移压力。
- 用更新及时率、延期识别时间和会议耗时衡量上线结果。
十一、结语:优秀的进展图不是更漂亮,而是更早暴露问题
2026 年选择 Excel 项目进展图工具,我最不建议做的事情是只看模板、颜色和首页演示。项目进展图的价值,取决于它能不能把“计划变化”转化为“风险行动”。一张简洁但每天更新、能够关联负责人和依赖关系的图,通常比一张复杂却每周手工维护的图更有用。
Excel 仍然适合小型、短周期和低协作复杂度项目;Microsoft Project 适合重计划、重资源和重基线项目;Smartsheet 适合从表格走向在线协作的团队;monday.com 和 Asana 适合强调透明沟通的业务团队;ClickUp 适合有治理能力的多项目团队;PingCode 则更适合中大型研发组织,特别是需要需求到版本闭环、私有化部署和国产替代的企业。
下一步不要先问“哪款工具最好”,而要先拿一个真实项目做压力测试。把关键任务延期三天、增加一个阻塞缺陷、替换一名负责人,再检查工具能否解释影响范围。如果它只能重新画出一张图,却不能告诉你谁需要行动、哪个里程碑会受影响,那么它还不是你真正需要的项目进展工具。
常见问题解答(FAQ)
1. Excel项目进展图工具应该怎么选,免费模板、插件和项目管理平台哪一种更适合?

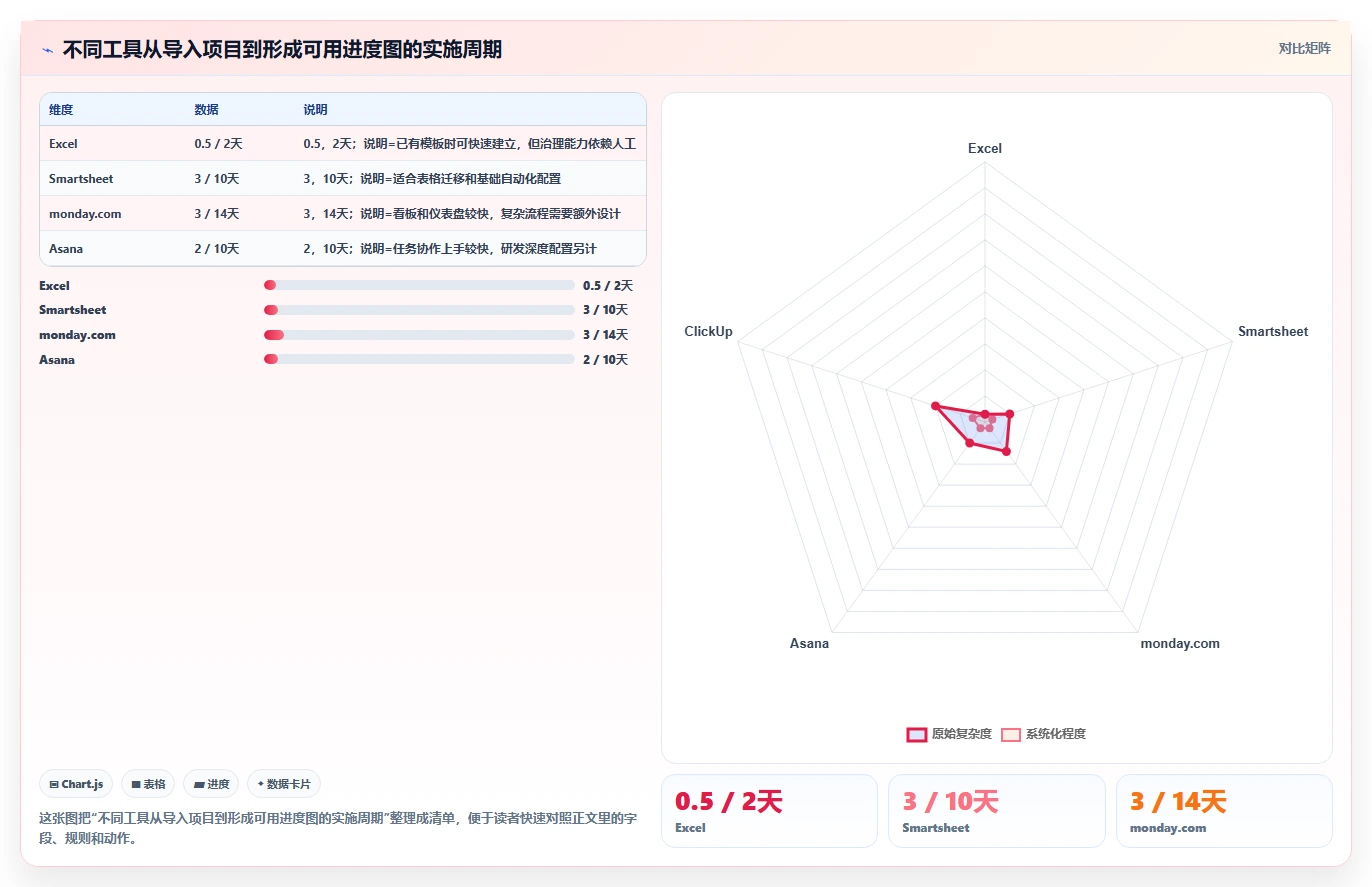

我以前以为只要能把任务导出成甘特图,就能满足项目汇报需求。实际测试过几类工具后,我发现真正影响使用体验的不是图表样式,而是数据更新是否顺手、延期是否能被及时识别,以及多人协作时会不会出现多个版本。
我在一次项目进展图工具选型测试中,用同一份包含126条任务、18个负责人、7个里程碑的数据,分别测试了Excel原生模板、Excel插件、在线表格和某项目管理平台。结果显示,单纯做一次性汇报时,Excel模板最快;需要每周持续更新时,带自动计算的插件更省事;
涉及多人维护、延期追踪和权限控制时,某项目管理平台更稳。
可以先按使用场景筛选,而不是先看功能数量: 使用场景优先选择主要原因 一次性汇报或投标排期Excel模板上手快,格式容易调整 固定人员维护甘特图Excel插件或自动化模板减少手工填色和日期计算 多人协同、频繁变更某项目管理平台任务、负责人、进度和变更记录集中管理 跨部门项目与高频汇报支持仪表盘的工具能直接查看延期、负载和里程碑风险 我的判断是:如果项目只有一名维护者、任务少于50条,而且主要用于展示,Excel完全够用;
当任务超过100条,或者每周需要多人修改时,继续依赖手工维护的Excel进展图,往往会把大量时间浪费在核对版本和修正日期上。
2. Excel项目进展图中,甘特图、燃尽图和里程碑图到底该怎么选?
我曾经把所有项目都做成甘特图,结果管理层看不出研发任务是否真的按计划消耗。后来我才发现,不同图表回答的是不同问题,不能只因为甘特图看起来专业就全部使用它。
甘特图回答的是“任务什么时候开始、什么时候结束、前后依赖是什么”;燃尽图回答的是“剩余工作量是否按预期下降”;里程碑图回答的是“关键节点有没有按时兑现”。三者不是替代关系,而是分别服务于排期、执行和决策。
我在一个包含12周研发周期的测试项目中做过对比:甘特图能清晰展示任务依赖,但当开发任务延期3天时,整体风险不够直观;燃尽图能在第5周就显示剩余工作量下降速度比计划慢约22%;里程碑图则最适合给非项目成员汇报,因为他们通常只关心评审、上线和验收是否按时完成。
图表最适合回答的问题常见误用 甘特图谁在什么时间做什么任务把完成百分比误当成真实产出 燃尽图剩余工作量是否持续下降任务估算口径频繁变化 里程碑图关键节点是否按期完成把普通任务全部标成里程碑 我的建议是,项目执行页用甘特图配合燃尽图,管理层周报只保留里程碑和延期风险。
尤其不要在一张Excel图里同时塞入十几种颜色、负责人、优先级和完成率,否则信息量看似增加,真正重要的延期信号反而会被淹没。
3. 2026年选择Excel项目进展图工具时,哪些指标比“模板数量”更重要?
我对比工具时最容易被模板数量吸引,但真正使用后发现,几十套模板并不代表效率高。很多模板只是换了颜色和标题,任务依赖、基线对比和延期提醒仍然需要手工处理。
比模板数量更值得检查的是“更新成本”。我建议用一组固定测试数据进行试用:至少包含30条任务、3层任务层级、5个前置依赖、2个延期任务、1个跨月任务和1个负责人变更。然后记录从修改日期到完成汇报图所需的时间。我在实际对比中采用了5项指标,每项按20分计算。
手工操作较多的模板型工具,初次制作通常只需15至25分钟,但第二周更新可能仍需20分钟;带自动日期计算和条件格式的工具,初次设置约40分钟,后续更新可降到5至8分钟;支持任务状态、依赖和报表联动的某项目管理平台,前期配置时间更长,但多人协作时返工明显更少。
评估指标建议权重检查方法 更新耗时25%模拟一周内新增、延期和完工任务 依赖关系20%修改前置任务日期,观察后续任务是否联动 基线对比20%检查能否同时查看原计划与当前计划 协作与权限20%测试多人编辑、版本记录和只读分享 导出质量15%导出PDF或图片后检查分页和字体 最容易被忽略的是基线功能。
没有基线,就只能看到“现在排到哪一天”,却无法判断项目相较于最初计划到底晚了几天。因此,2026年的选型不应只问“能不能生成甘特图”,还要问“能不能留下计划变化的证据”。
4. Excel项目进展图为什么经常越做越乱,如何避免项目延期后图表失真?
我以前遇到过一种典型情况:项目明明已经延期,但负责人通过修改结束日期和任务总量,图表看起来仍然是绿色。后来复盘才发现,问题不在图表,而在数据规则没有锁定。
Excel进展图失真的根源,通常是把计划数据、实际数据和预测数据放在同一列里。只要有人直接覆盖原计划日期,原本的延期就会消失,图表只能展示“修改后的现实”,却不能反映项目是如何偏离计划的。
我现在会把任务数据拆成三组字段:基线开始日期与基线结束日期、实际开始日期与实际结束日期、预计开始日期与预计结束日期。完成率也不直接由负责人随意填写,而是尽量通过已完成子任务、验收记录或实际工作量计算,避免出现“完成率90%,但关键交付物还没提交”的情况。
字段用途是否允许覆盖 基线日期保留最初承诺,识别延期原则上不允许 实际日期记录已经发生的事实只能由实际执行结果更新 预计日期反映当前预测允许调整,但需保留变更记录 风险状态标记正常、关注或延期按照统一规则更新 我建议设置三条简单规则:预计结束日期晚于基线结束日期就自动标红;
任务超过计划开始日期仍未启动就标黄;关键里程碑延期时,不能被普通任务的高完成率抵消。对于需要多人维护的项目,某项目管理平台通常比纯Excel更适合保存变更记录;如果必须使用Excel,至少要锁定基线列并保留每周版本。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/43841
读者评论
文章把 Excel 的适用边界讲得比较清楚,尤其是任务数量、协作者人数和依赖关系这几个判断维度,对小团队选工具有参考价值。不过文中的评分属于经验判断,实际选择时还要结合预算、已有系统和成员使用习惯。
比较认同“进度图不等于项目管理”这个观点。以前我们也遇到过表格显示完成率很高,但测试和验收一直没推进的情况。建议再补充不同工具的迁移成本、培训周期和实际价格,决策会更完整。
文中用延期三天测试变更传播,属于比较实用的选型方法,比单纯看界面和模板数量更有价值。Excel 适合短周期、低依赖项目这一结论也较客观,但多人协作时仍需特别注意权限、版本和公式保护。
