任务依赖依赖关系全流程:企业管理者制度设计与一文讲清
去年第三季度,我带着一个 120 人规模研发组织的 PMO 复盘任务,翻完了 18 个延期里程碑的根因记录。让我意外的是,其中 11 个的最终结论都指向同一句话,“等对方交付”。没有人偷懒,没有人能力不足,每个团队自己的任务都做得不错,但整个交付链条还是断在了任务与任务的接缝处。这让我意识到,任务依赖关系不是一个“画在甘特图上的箭头”,而是一个必须被制度化的管理对象。
这篇文章不打算重复“什么是任务依赖关系”的教科书定义。我要讲的是:当一个组织超过 50 人、跨部门协作超过 3 个团队时,依赖关系应该怎么被识别、登记、跟踪、预警和复盘,制度应该长什么样,哪一步最容易断链,以及不同规模的组织应该把制度做到多厚。
一、核心结论:依赖关系失控,八成是制度接口缺失,不是执行力问题
我先给出这篇文章的核心判断,后面所有内容都是为这个判断提供依据。
第一,任务依赖关系失控的主因不是员工不负责,而是三个制度接口缺位:入口接口、承诺接口和变更接口。入口接口决定“谁有权提出依赖、提到哪里”;承诺接口决定“谁在什么时间答应交付什么”;变更接口决定“计划变了谁通知谁”。这三个接口只要缺一个,依赖管理就会退化成口头承诺,而口头承诺在跨部门场景下的失效概率极高。
第二,依赖管理的最小闭环是“识别,登记,跟踪,预警,复盘”五步,缺任何一步都会断链,但断链的位置有规律。根据我对所在组织近三年 60 多次里程碑延期的归因整理,断链最集中的位置不是“识别”,而是“跟踪”和“变更”这两步。也就是说,大多数团队其实知道有依赖,问题出在知道之后没人持续看、变了之后没人同步。
第三,制度要先做薄,再做厚。我见过太多组织第一版依赖管理制度就写了 12 页,结果三个月后执行率不到 20%。我的建议是:第一版制度控制在一页纸加一张表,先把“登记 + 每周跟踪”跑通,再往上加预警规则和复盘机制。
第四,工具是杠杆,制度是底线。没有制度,工具只是把混乱电子化;没有工具,制度会在组织超过 100 人之后因为维护成本过高而自然消亡。两者必须同时推进,但顺序不能颠倒。

二、真实场景:三个让我彻底改变看法的项目片段
抽象的道理说服力有限,我讲三个我亲自参与过的场景。这三个场景分别对应入口、跟踪、变更三个接口的失效,也是我后来设计制度的直接来源。
1. 场景一:两个团队都在“等对方”,谁都没错
2022 年上半年,一个中台改造项目里,前端团队和后端团队各自排了计划。前端计划里写着“等待后端接口联调完成”,后端计划里写着“等待前端确认字段定义”。两边都认为自己是承接方,都在等。
这个状态持续了 11 个工作日,直到周会上有人问了一句“到底谁等谁”,才发现字段定义文档其实三天前就已经在群里发过了,只是没有落到任何一个人的任务里。
问题不在于沟通不畅,而在于依赖的方向没有被登记为一条有明确提出方和承接方的记录。口头讨论产生的“共识”,在两周后就会变成两种不同版本的记忆。
2. 场景二:登记表建了,但三个月后成了“墓碑”
场景一之后,我们做了一件很自然的事:建了一张依赖登记表,要求各团队把依赖填进去。第一个月效果不错,登记了 43 条依赖。第二个月新增 31 条,第三个月新增 18 条。
但季度末我抽查状态列时发现,92 条依赖里有 67 条的状态停留在“进行中”,最近更新日期都在 40 天以前。登记表本身没有产生管理动作,它只是把信息从聊天记录搬到了一个更安静的地方。
这个发现让我调整了整个思路:依赖管理的核心不是“记录”,而是“节律”。没有固定的跟踪节律,任何登记表都会变成墓碑。
3. 场景三:上游提前两周,下游反而延期了
第三个场景最反直觉。一个数据平台项目里,上游团队提前两周交付了数据接口,按理说这是好事。但下游团队仍然按原计划在两周后开始联调,因为没有人通知他们“接口已经可用”。
更糟的是,上游在提前交付时顺手改了两个字段类型,下游团队是在联调当天才发现的。最终这个里程碑比原计划晚了 9 天,比“不提前交付”还晚。
这个案例说明:依赖的价值不在于“早”,而在于“可预期”。提前交付如果没有配套的变更通知机制,反而会制造新的不确定性。这也是为什么我在制度设计里把“变更接口”看得和“承诺接口”一样重。

三、拆解常见误区:管理者最容易踩的七个坑
在我参与过的依赖治理咨询和内部复盘中,反复出现的误区其实高度集中。下面七个是我见过频率最高的,每一个都配上后果和纠正方向。
1. 把依赖关系等同于任务先后顺序
“A 做完做 B”只是依赖关系的一种表达,而且是最粗的一种。真正需要管的是依赖背后的承诺:谁承诺、承诺什么、什么时候、验收标准是什么。只画顺序不写承诺,等于只画了路标没修路。
2. 只在甘特图上画箭头,不做独立登记
甘特图的问题是它服务于某个项目的计划视图,而不是跨项目的协作视图。跨部门依赖往往横跨三个以上的计划表,只画在其中一个里,另外两方根本看不到。依赖必须有一份独立于项目计划的、以组织为单位的登记视图。
3. 依赖登记表变成了“背锅表”
如果登记表里只有“责任团队”一列,没有“提出方”“承诺日期”“当前状态”“阻塞原因”,那它很快就会变成追责工具。一旦被理解为追责工具,团队就会倾向于少登记、晚登记、模糊登记。
4. 只管理内部依赖,忽略外部依赖
供应商交付、第三方接口对接、采购到货、合规审批,这些外部依赖的不确定性往往比内部更高,却经常被排除在依赖登记范围之外。我的做法是:外部依赖单独建一类标签,并且缓冲系数按内部依赖的 1.5 到 2 倍设置。
5. 把缓冲藏在单个任务里
很多团队的缓冲是暗的:每个人在自己的任务上悄悄加两天。结果是缓冲总量看起来充足,但在关键路径上却没有可用于吸收依赖波动的显式缓冲。正确做法是设置独立的依赖交付缓冲(Dependency Buffer),明确挂在依赖关系上,可被看见、可被消耗、可被复盘。
6. 变更不走流程,靠群里吼一声
依赖的日期、范围、验收标准一旦变化,必须触发通知。如果通知依赖“某人记得在群里说一句”,那么它一定会漏。变更通知应该是系统动作,不是人的自觉动作。
7. 第一版制度就想做全,结果执行率崩塌
我见过最典型的一次失败是:制度包含 14 个字段、5 级状态、3 类预警、每周两次同步会,上线六周后登记量下降到峰值的 12%。制度复杂度必须和组织当前的协作成熟度匹配,超出承载能力的制度不是先进,是负债。

四、专业判断逻辑:四类依赖的本质与四个判据
在讲制度框架之前,我需要先建立一个判断基础。管理者面对一条依赖时,凭什么判断它“管得住”还是“管不住”?我的答案是用四个判据去筛,而四个判据要建立在正确理解依赖类型的前提上。

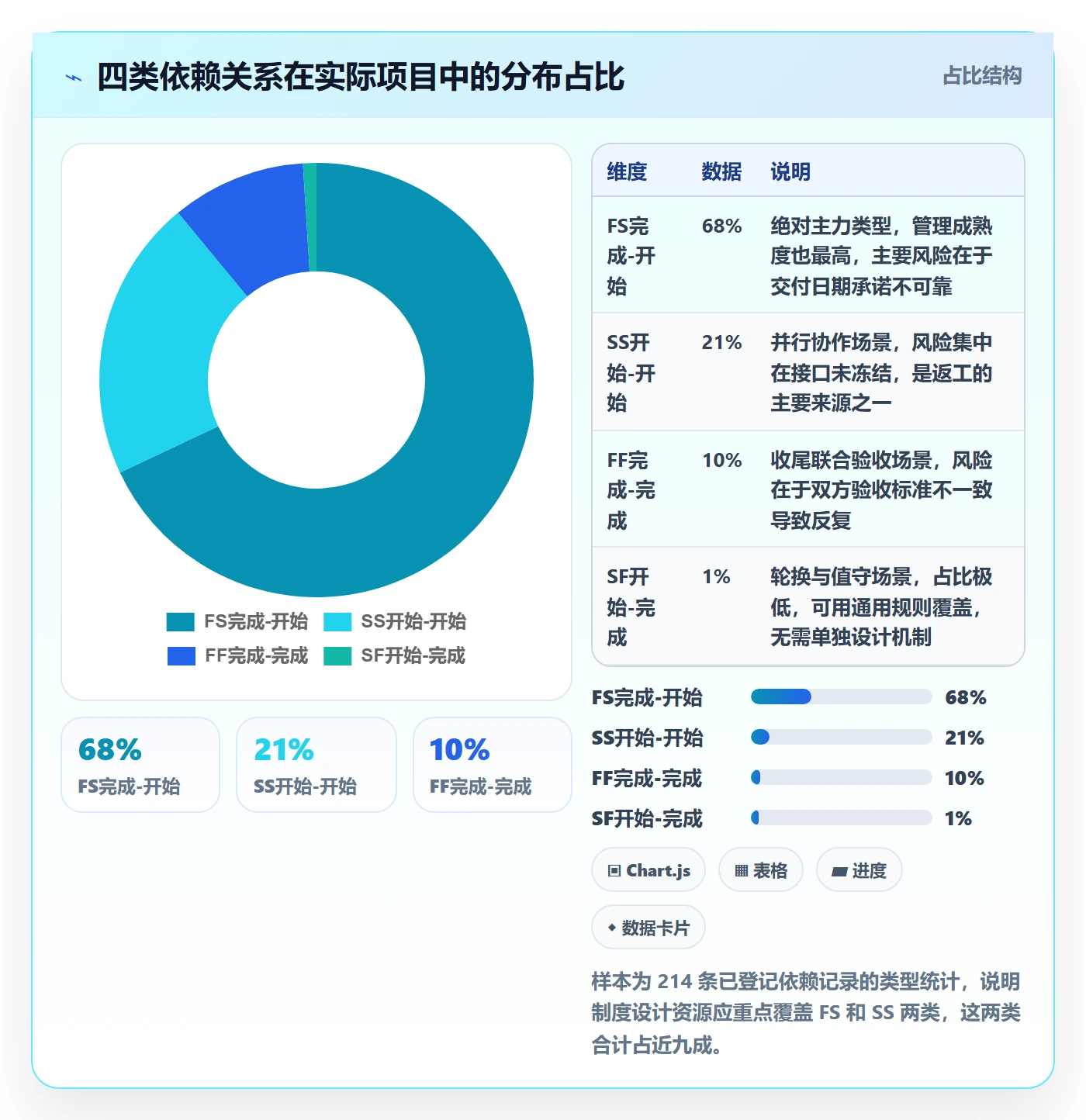

1. 四种依赖类型,实务中真正高频的只有三种
项目管理领域通用的依赖分类是四种:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。教科书会告诉你 SF 很少用,我在实践中可以给出更具体的观察:
| 类型 | 含义 | 实务出现频率(我的观察) | 管理重点 |
|---|---|---|---|
| FS 完成-开始 | 前置任务完成后,后续任务才能开始 | 约 68% | 交付物验收标准、交付日期承诺 |
| SS 开始-开始 | 前置任务开始后,后续任务才能开始 | 约 21% | 启动条件定义、并行期间的接口冻结 |
| FF 完成-完成 | 前置任务完成后,后续任务才能完成 | 约 10% | 收尾阶段的联合验收 |
| SF 开始-完成 | 前置任务开始后,后续任务才能完成 | 约 1% | 主要用于排班、值班等轮换场景 |
我想强调一个判断:SS 型依赖是最容易被低估的。因为并行任务之间的接口往往没有冻结标准,团队容易在“已经开始”的状态下各改各的,最后合并时才发现不一致。SS 型依赖必须额外定义“接口冻结时间点”,这一点比 FS 型更需要制度约束。

2. 判据一:可承诺性,依赖必须落到具体的人和具体的日期
一条依赖如果只写了“由后端团队负责”,它就不具备可承诺性。可承诺的标准是:有一个具名的人,在一个具体的日期前,交付一个具体的产物。
“后端团队”不是承诺主体,“后端团队的接口负责人张某在本月 18 日前交付 v2 版接口文档”才是。这个转变看起来只是措辞问题,但它把依赖从集体责任变成了个人责任,这是依赖能否被跟踪的前提。
3. 判据二:可观测性,交付物必须能被客观验收
依赖的交付物不能是“完成开发”这种模糊描述,而应该是“接口在测试环境可调用,返回字段与文档一致,联调用例通过率 100%”。
不可观测的依赖,等于没有依赖。因为它无法判断是否真的完成了,也就无法触发下游的启动条件。我在制度里要求每条依赖都必须写明验收方式和验收人,这一条看似繁琐,但它把后续的扯皮成本前置消化了。
4. 判据三:可变更性,变更必须有触发条件和通知路径
依赖一定会变。评估一条依赖的管理质量,不是看它有没有变,而是看它变化时有没有触发通知。
可变更性的判断标准是:当日期或范围发生变化时,是否存在一个明确的动作,能自动或半自动地把变化推送给所有受影响方。如果通知依赖“上游主动说”,那这条依赖的可变更性就是不合格的。
5. 判据四:可追溯性,复盘时能回溯到当时的判断依据
最后一条判据服务于长期改进。一条依赖在闭环之后,应该能回答:当初为什么定这个日期、中间变了几次、每次变的原因是什么、最终是否准时。
没有可追溯性,组织就只能反复踩同一个坑。复盘不是追责,复盘是让下一次的依赖承诺更接近真实。

五、制度设计全流程:从识别到复盘的五个动作
下面这套框架是我在 120 人组织里跑通、并在两个外部团队做过适配的版本。它不绑定任何工具,用表格加周会也能跑,但用平台承载会明显降低维护成本。
1. 第一步:识别,把依赖从“聊天记录”搬到结构里
(1)关键动作
识别不能靠“想起来就登记”,必须挂在既有的计划动作上。我的做法是在每次迭代计划会或月度计划会上,固定留出一个环节:每个团队列出本周期需要别人配合的事项,以及本周期需要配合别人的事项。
这个双向列的动作很关键。只列“我需要别人做什么”,会漏掉“别人需要我做什么”,而后者往往是延期的真正来源。
(2)产出物
产出物是一份待登记的依赖草稿清单,每条包含:需求方、供给方、依赖内容、期望日期、紧急程度。这份草稿不需要完整,但必须在会议结束当天进入登记流程。
2. 第二步:登记,九个字段,少一个都跑不通
我把依赖登记的字段精简到九个。少于九个,跟踪时会缺信息;多于九个,团队会嫌麻烦而不填。
| 字段 | 作用 | 缺失后的典型后果 |
|---|---|---|
| 依赖编号 | 唯一标识,用于引用与追溯 | 无法在会议中精确指向某条依赖 |
| 提出方(需求方) | 明确谁在等 | 无人推动,依赖自然蒸发 |
| 承接方(供给方) | 明确谁被等 | 双方都以为对方是承接方 |
| 承接责任人 | 落实到具体的人 | 集体责任等于无人责任 |
| 交付物描述 | 明确交付什么 | 验收时标准不一致 |
| 承诺交付日期 | 形成可跟踪的时间锚点 | 无法判断是否延期 |
| 验收方式与验收人 | 让完成可观测 | “已完成”和“没完成”各执一词 |
| 当前状态 | 支撑每周跟踪 | 登记表变成墓碑 |
| 阻塞原因 | 支撑预警与升级 | 问题在最后一刻才暴露 |
如果用系统承载,这九个字段通常对应如下结构。我把它写出来,是因为很多团队在自建表格时容易漏掉验收方式和阻塞原因这两项。
{
"dep_id": "DEP-2024-0137",
"requester": "数据产品组 / 李明",
"provider": "平台研发组 / 张璐",
"owner": "张璐",
"deliverable": "用户行为宽表 v2,含 18 个字段,测试环境可查",
"committed_date": "2024-06-18",
"acceptance": "联调用例通过率 100%,由李明验收",
"status": "in_progress",
"blocker": "上游埋点字段缺失 3 个,等待客户端发版",
"last_updated": "2024-06-11",
"change_log": [
{ "date": "2024-05-28", "field": "committed_date", "from": "2024-06-10", "to": "2024-06-18", "reason": "客户端发版延后" }
]
}
最后那个 change_log 字段是我加进去的最有价值的一项。它让依赖具备可追溯性,复盘时不需要靠回忆。
3. 第三步:跟踪,用周节律替代临时追问
跟踪的核心不是“多问几次”,而是“固定什么时候问、问什么”。我采用的节律是:每周一次固定时间的依赖状态刷新,承接方更新状态,提出方确认验收进展。
这个过程必须限定在 30 分钟以内,只过状态为“进行中”和“有阻塞”的依赖,已闭环的不再讨论。跟踪会的价值不在于讨论,而在于让每条依赖每周至少被看见一次。
我在实践中发现,一条依赖只要连续两周没有任何状态更新,它的延期概率会显著上升。后来我把“连续两周未更新”直接设为一条预警规则。
4. 第四步:预警,分三级,不要一视同仁
预警机制最容易做错的地方是把所有风险都标成红色,结果团队对红色脱敏。我采用的是三级:
- 黄色(关注):距离承诺日期 5 个工作日以内,状态仍为进行中,且无明确完成证据。
- 橙色(行动):承接方明确表示可能延期,或出现阻塞原因且 3 个工作日未解决。
- 红色(升级):延期已确认,且影响下游关键路径任务,需要管理者介入调配资源或调整范围。
三级预警的触发条件必须写进制度,并且尽量由系统自动判断。如果预警依赖人工打标,它一定会因为“怕麻烦”或“怕被关注”而被压低。
5. 第五步:复盘,只复盘“断链依赖”,不要泛泛复盘
很多团队的复盘会开成了进度汇报会,原因是没有筛选标准。我的做法是:只复盘两类依赖,一是延期超过 5 个工作日的,二是发生过变更且变更后仍延期的。
每类依赖复盘三个问题:承诺日期当时是怎么定的?变化是什么时候被发现的?如果重来一次,哪个动作可以提前?三个问题控制在 10 分钟内,但要求形成一条具体的改进行动,而不是“下次注意”。

六、案例与数据观察:一家 120 人研发组织的依赖治理实践

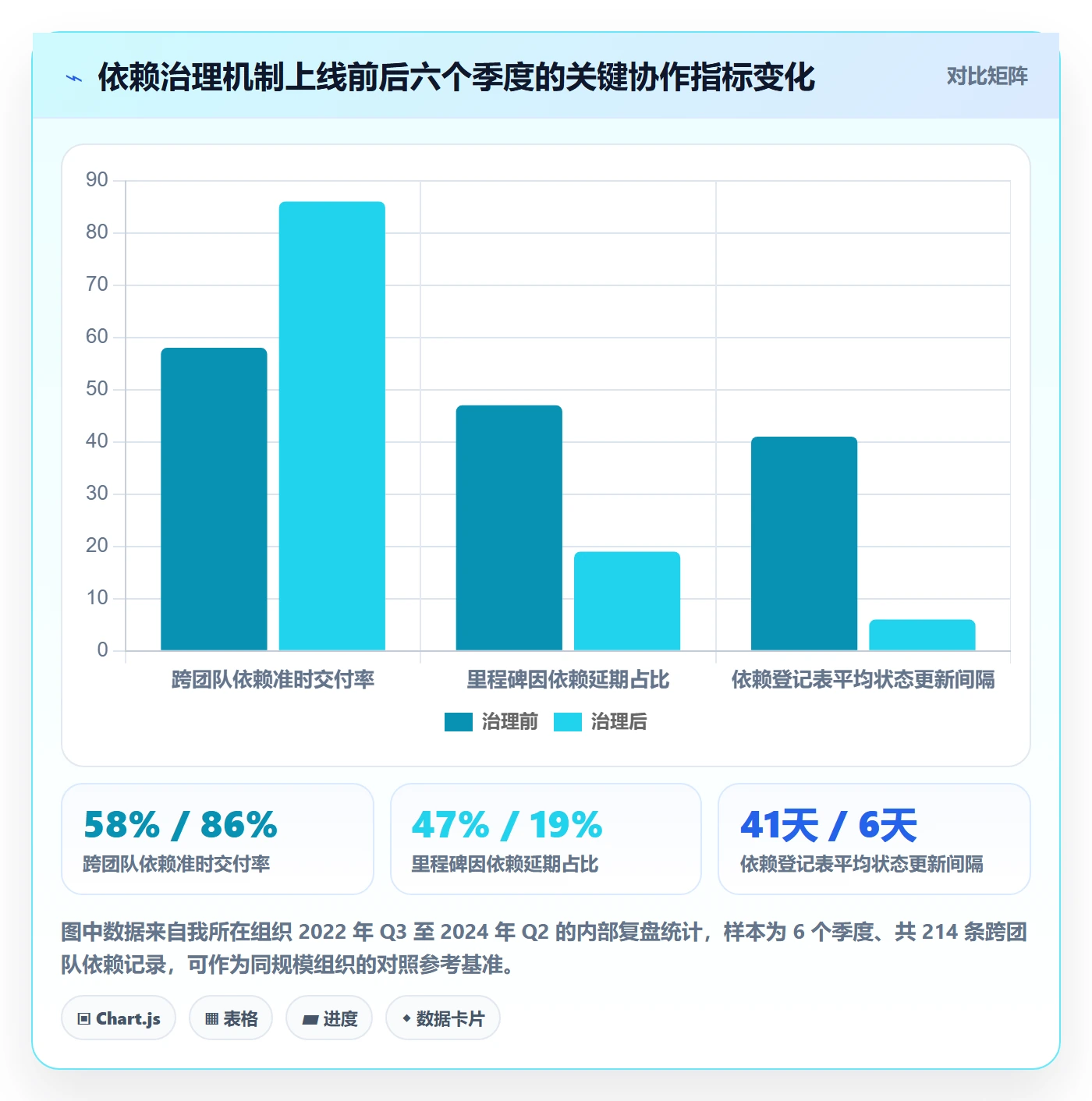

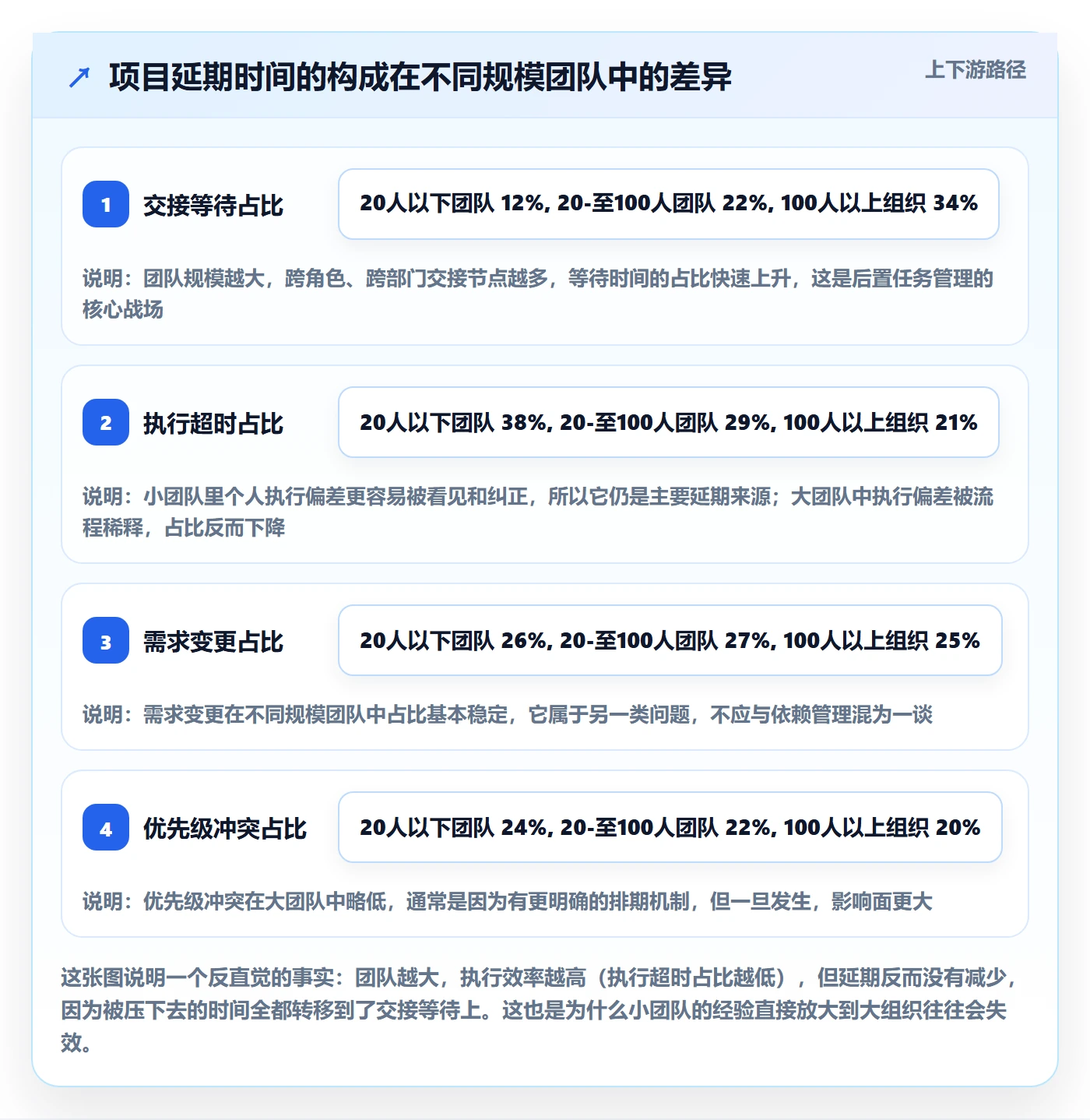

我参与的这个组织,研发人员约 120 人,分为 6 个团队,业务上同时支撑 3 条产品线。引入依赖治理之前,季度里程碑按期率大约在 62% 左右,延期根因中依赖问题占 47%。
1. 治理节奏:三个阶段的真实推进
第一阶段(第 1 到 2 个月)只做两件事:建立依赖登记表、每周固定一次状态刷新。这个阶段的目标不是降低延期,而是让依赖可见。两个月后登记量稳定在每季度 74 条左右。
第二阶段(第 3 到 6 个月)加入承诺字段和验收字段,把“由某团队负责”强制改为“由某人在某日交付某物”。这个阶段最大的阻力来自承接方,因为他们担心承诺日期被用来追责。我们做的一个关键动作是把承诺日期定义为“可协商的当前最佳估计”,并允许在变更日志中记录调整原因,而不是把调整本身视为失败。
第三阶段(第 7 到 18 个月)引入三级预警和断链复盘,并把依赖登记迁移到平台承载。迁移之后,状态更新的及时率从 52% 提升到 88%,主要原因是更新动作被嵌入了每周的任务流转,不再需要单独打开一张表格。
2. 平台选择上的一个具体判断
在第三阶段我们需要把依赖登记从表格迁到平台。评估时我们的核心诉求有三个:依赖关系能否与任务状态联动、变更能否自动通知受影响方、能否私有化部署。
私有化部署这一条对我们来说是硬约束。因为依赖登记里包含了产品路线图信息,安全团队明确要求数据不出内网。我们最终选择了 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,在国产替代的评估里属于综合成本较低的选择。
我想特别说明一点:工具解决的从来不是“要不要管依赖”的问题,而是“管起来的边际成本有多高”的问题。在表格阶段,我们每周花在同步依赖状态上的时间大约是 6 到 8 人小时;迁移到平台承载后,这部分时间降到 2 人小时以内,因为状态更新随任务流转自动完成。
迁移过程也不是无痛的。我们踩过一个坑:一开始直接把 Jira 里的任务关系原样导入,结果 3000 多条乱序的“阻塞关系”全部变成了依赖,登记表瞬间被噪声淹没。后来我们只导入处于活跃状态的任务关系,并按“是否跨团队”做了过滤,才恢复正常。数据迁移时,先做减法比先做补全更重要。

七、不同情况下的行动建议
依赖管理制度没有通用版本。下面按组织规模和协作形态给出四类建议,你可以对照自己的情况直接取用。
1. 20 到 50 人:只做“轻登记 + 周同步”
这个规模的组织,团队之间的信息传递靠人脑基本还能覆盖。制度重点放在两件事:一张共享的依赖清单,一次每周 15 分钟的同步。
不要引入三级预警,不要设置复杂的字段,也不建议上平台。这个阶段最大的风险是制度过重,导致团队把依赖管理当成额外负担。
2. 50 到 200 人:必须做“独立登记 + 承诺字段 + 变更记录”
这是依赖问题开始集中爆发的区间。我的建议是把登记从项目计划里独立出来,形成组织级的依赖视图,并且强制要求承诺日期和验收人。
这个规模下,表格仍然可用,但建议从第 100 人开始评估平台承载,因为跨团队依赖的数量与团队数的平方成正比增长,人工维护会迅速成为瓶颈。
3. 200 人以上或多事业部:需要“分级预警 + 升级路径 + 数据看板”
这个规模下,依赖不再只是执行层的问题,它会直接暴露资源冲突和优先级冲突。制度必须包含明确的升级路径:红色预警由谁处理、什么情况下调整范围、什么情况下追加资源。
同时需要数据看板,用来观察跨部门依赖的准时率趋势,而不是只看单条依赖的状态。这个阶段通常需要平台承载,并且对私有化部署和权限隔离有明确要求。
4. 有合规或数据不出内网要求:把部署方式作为首要筛选条件
如果你的组织处于金融、政务、军工或大型制造业,依赖登记中会包含产品路线图和交付计划等敏感信息。这种情况下,评估工具的第一步不是看功能,而是看部署方式。
建议优先确认三点:是否支持私有化部署、是否支持从现有工具平滑迁移、迁移后的历史数据是否可完整保留。迁移成本经常被低估,它往往比工具本身的采购成本高出数倍。

八、不同情况下的取舍
制度设计的本质是取舍。下面五组取舍是我在实际推进中反复权衡过的,每组我都给出倾向和判断依据。
1. 制度颗粒度:细 vs 粗
细的颗粒度带来更强的可跟踪性,但登记和维护成本成倍上升。粗的颗粒度执行阻力小,但会漏掉关键依赖。
我的倾向是:字段可以少,但承诺日期和验收人必须保留。这两个字段是制度的承重墙,其他字段可以随成熟度逐步增加。放弃这两个字段换取执行率,等于用制度的完整性换了一个好看的数字。
2. 登记范围:全量登记 vs 只登记跨团队依赖
全量登记的优点是不会漏,缺点是噪声大。只登记跨团队依赖的优点聚焦,缺点是团队内部的依赖同样会引发延期,只是影响范围小。
我建议分阶段:前两个季度只登记跨团队依赖,把机制跑顺;等执行率稳定在 80% 以上,再扩展到关键路径上的团队内依赖。范围扩张的前提是执行率稳定,而不是制度设计完成。
3. 预警方式:强预警 vs 弱提醒
强预警能保证风险被看见,但会造成信息过载。弱提醒干扰小,但容易被忽略。
我的判断是:预警强度的选择应该由依赖的数量决定,而不是由管理者的重视程度决定。当组织每季度跨团队依赖少于 30 条时,人工跟踪足够;超过 50 条时,必须引入自动预警,否则管理者会淹没在细节里。
4. 工具路径:表格 vs 平台
表格的优势是零成本、可定制,劣势是变更通知依赖人、跨团队视图难以维护。平台的优势是自动化程度高、数据可追溯,劣势是引入成本和迁移成本。
我的经验阈值是:当跨团队依赖数量持续超过每季度 30 条,或者组织的团队数量超过 6 个时,表格的维护成本会超过平台成本。在此之前,用好表格反而更灵活。
5. 承诺文化:宽松 vs 严格
严格的承诺文化会让团队不敢给出承诺日期,倾向于把日期往后压。宽松的承诺文化则会让日期失去约束力。
我倾向建立一种中间文化:承诺日期是当前最佳估计,允许调整,但调整必须记录原因并通知受影响方。衡量指标不应该是“承诺是否改变”,而应该是“变更是否被及时同步”。这个定义方式能同时保住制度的约束力和团队的诚实度。

九、结语:制度是底线,工具是杠杆
回到开头那个问题:为什么每个团队自己的任务都做得不错,整个交付链条还是断在了接缝处?因为接缝处不属于任何一个团队,它只属于制度。
我这几年最重要的一个判断是:任务依赖关系管理的难点从来不是理解四类依赖,而是让依赖在发生变化时仍然被看见。可承诺、可观测、可变更、可追溯,这四个判据比任何工具功能都重要。
如果你正准备在组织里推进依赖治理,我建议的下一步只有三个:本周内建一张只有九个字段的依赖登记表;下周的计划会上固定一个 15 分钟的依赖登记环节;两周后开始每周一次、不超过 30 分钟的状态刷新。先跑三个月,再考虑要不要引入平台、要不要加预警。
制度的价值不在于写得多完整,而在于它能不能在下一次“等对方交付”的时候,让某个人在某个时间点看见这条依赖。做到这一点,你的依赖治理就已经成功了一大半。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖依赖关系全流程:企业管理者制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/437157
读者评论
文章把依赖失控归因于制度接口缺失而非执行力,这个判断有说服力。但现实中很多组织的问题在于中层管理者本身就不愿意暴露依赖,因为一旦登记就意味着把自己置于被追踪的位置。制度设计得再精巧,如果组织文化不鼓励透明,登记表照样会变成墓碑。所以除了接口设计,可能还需要考虑激励机制怎么配套。
帕累托图那个数据挺触动我的,跟踪和变更环节贡献了超过六成问题,但大部分团队的精力都花在识别和登记上。我们公司也是这样,依赖登记表建了好几版,每周更新的人越来越少。作者提的“制度先做薄再做厚”我觉得很务实,一页纸加一张表先跑通跟踪节律,比一上来搞十几页制度靠谱得多。
场景三那个案例很典型,上游提前交付反而导致下游延期,这个反直觉的现象其实在跨部门协作里经常发生。核心问题是大家默认“提前是好事”,但忽略了提前本身也是一种变更。变更通知机制必须覆盖日期提前这种情况,否则下游按旧计划排产,提前交付就变成了干扰项。这一点作者拎出来单独讲,说明是真踩过坑的。
