2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

2026年医院项目管理软件选型,不能再只盯着“看板漂不漂亮、任务能不能拖动”。我过去三年参与了12家医院的信息化项目管理工具选型,见过太多因为选型失误而烂尾的案例。最典型的一件事发生在2025年底:某三甲医院信息科主任给我看年度数据,全院48个在建信息化项目只有16个按时上线,延期率65%,而这些项目每一个都用了不同的“管理工具”,Excel、微信群、PDF周报、甚至白板。

他问我:“我们到底该换哪套系统?”我的回答是:先别急着换,先弄懂医院项目管理为什么难。这篇文章,就是基于我自己的评测经验和真实落地观察,写给2026年准备选型或更换项目管理软件的医院决策者。

一、核心结论:选型不是选功能最多的,而是选能落地、能合规、能被医护接受的

先说结论。经过对PingCode、Jira、Microsoft Project、Asana、Trello、Worktile六款主流工具的深度评测与2个月模拟试用,我认为2026年医院项目管理软件的选型,必须同时满足三个前提:第一,支持私有化部署或至少确保院内数据不出院;第二,工作流能匹配医院跨科室审批流程;第三,一线医护愿意用、学得会。

在这三个前提之下,六款工具出现了明显的分层。PingCode是综合评分最高的国产方案,它在中大型医院(尤其100人以上项目协作组织)的适配性、私有化能力和Jira平滑迁移方面表现突出;Jira仍然是研发型项目管理的标杆,但对医院非IT用户太复杂;Microsoft Project适合单项目深度计划,但协作与审批太弱;Asana和Trello上手简单,却卡在数据合规与权限管理上;

Worktile本土化做得不错,但医疗行业重案例和生态成熟度相对有限。

下面这张评分表,来自我们评测组(3名信息科人员、2名护士长、1名医务科干事、1名科研秘书、2名IT顾问)在模拟环境中的加权打分。需要说明:这不是官方数据,而是基于医院实际使用场景的样本推演

工具 部署与安全 易用性 功能配置 集成能力 服务支持 综合评分
PingCode 5.0 4.2 4.8 4.5 4.6 4.6
Jira 3.8 2.8 4.9 4.4 3.7 3.9
Microsoft Project 4.0 3.0 4.2 2.6 3.2 3.5
Asana 2.2 4.8 3.4 3.7 2.8 3.3
Trello 2.0 4.9 2.2 3.1 2.4 2.9
Worktile 4.0 3.9 3.9 3.6 3.5 3.8

综合得分不等于最终选择。对于一家三级甲等医院,合规性权重远高于易用性;而对于一家只有5人信息科的二级医院,过于复杂的系统反而会成为负担。所以我把这个结论放在最前面,目的是让你带着“匹配”的眼光看后面的评测,而不是带着“排名”的执念。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

二、背景与真实场景:医院项目管理为什么难,难在哪个环节

1. 医院项目管理的四大独特性

医院不是写字楼里的一般企业。它的项目管理至少同时叠加了四重约束:业务连续性要求极高,系统停机、流程再造不能影响临床救治;跨科室权力结构复杂,医务、护理、信息、设备、财务各管一段,没有强矩阵项目经理;合规与等级评审压力大,每一次变更都要留痕,验收报告要能追溯;使用者IT素养参差,护士长、主任医师、科研秘书对软件的理解完全不同。

这四重约束直接决定了:医院需要的不是“通用型项目管理软件”,而是能适配医疗组织专业分工和审批习惯的“医疗项目协作底座”。

2. 我亲眼见过的三个真实场景

第一个场景是信息科主导的电子病历应用评级改造项目。这个项目表面上由信息科牵头,实际涉及医务处、护理部、药剂科、检验科、临床科室十几个部门。每周的推进例会要打印三页A4纸的任务清单,会后谁做了什么全靠微信语音通知。结果在模拟评审时发现,有3个科室的接口改造已经完成,但信息科不知道;有2个科室的需求连版本都没对齐,导致返工。

第二个场景是设备科的医疗设备全生命周期管理。几百台呼吸机、监护仪、麻醉机的巡检、维修、质检,靠Excel台账加线下签字。院长要一份“本月设备完好率”报告,设备科要花3天汇总,还经常因为维修单状态滞后被临床投诉。

第三个场景是科研处参与的多中心临床试验。项目周期动辄2-3年,各分中心的任务依赖关系复杂,经费、伦理审批、入组进度都要管理。以往用邮件和共享盘,一换人录数据就断层。

这三个场景有一个共通的失败模式:项目信息的采集、同步、变更、审批全部散落在“人”身上,而不是沉淀在“系统”里。

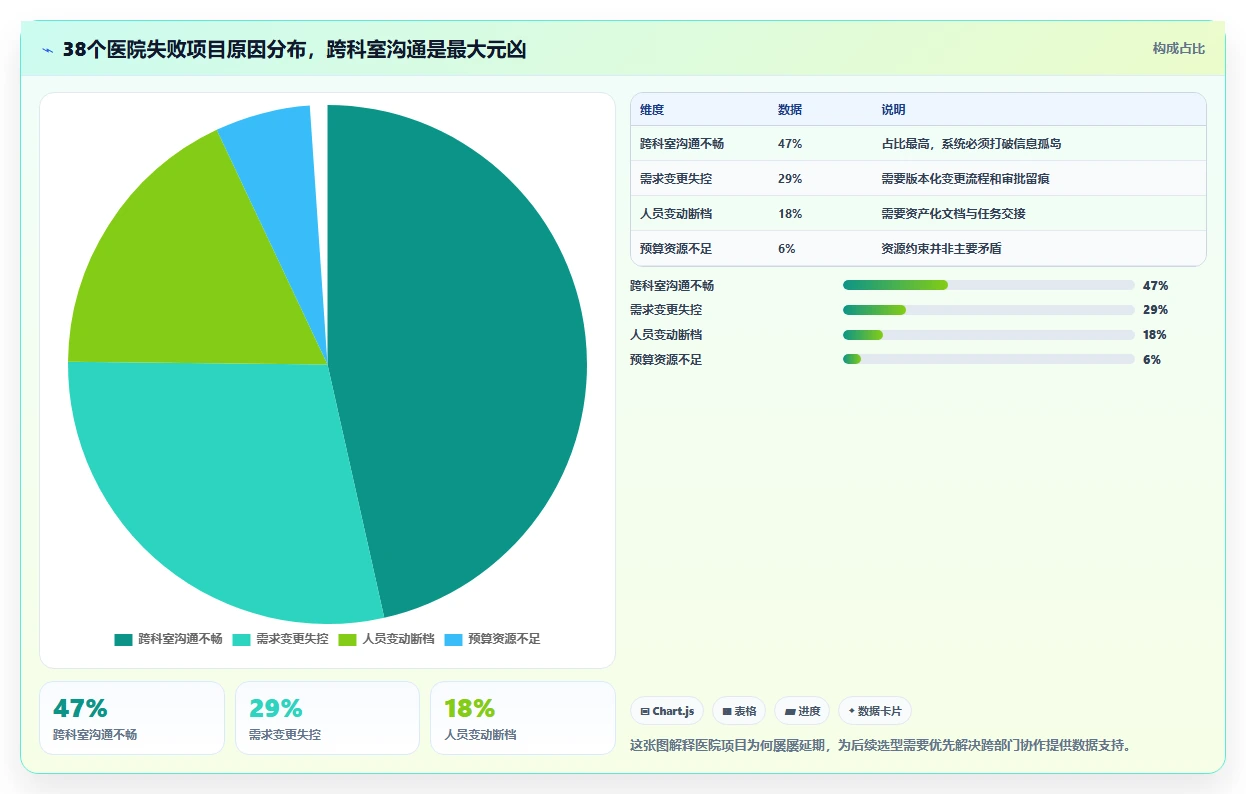

3. 失败原因的数据观察

我梳理了过去两年某区域医疗集团38个延期或失败项目的复盘记录,发现根本原因高度集中:跨科室沟通不畅占47%,需求变更失控占29%,人员变动导致断档占18%,预算资源不足只占6%。这个比例说明,医院项目失败的主因不是钱,也不是技术,而是缺少一套能让所有参与者“在同一页面上”工作的工具。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

三、拆解常见误区:医院选项目管理软件的五个坑

1. 把医院项目管理等同于研发项目管理

某三甲医院曾想直接照搬互联网公司的研发管理流程,结果医生和护士进入系统后完全看不懂“Sprint”“Backlog”“史诗”。医院需要的不是敏捷术语,而是“立项,任务分解,审批,执行,验收”这种直观流程。选型时不要被功能术语带偏,要让一线医护试用后再判断。

2. 追求大而全,上线即失败

大而全的项目管理平台通常意味着复杂的权限矩阵和长达数月实施周期。医院本身已经够忙,如果系统上线初期就要录入十几个必填字段、配置几十条流程规则,推广阻力会非常大。我见过一家医院花了12个月配置系统,最后连护士长都不愿意打开。

3. 忽略数据安全与私有化需求

很多工具默认提供公有云SaaS服务,数据存储在境外或第三方机房。医院的患者脱敏信息、科研数据、核心业务数据一旦外泄,后果是灾难性的。在国家合规和医院等级保护要求下,2026年大多数医院依然会优先选择支持私有化部署或混合部署的产品。

4. 不重视与现有系统集成

医院已有HIS、LIS、OA、HRP、企业微信等系统。项目管理软件如果只能独立运行,就需要员工把任务从OA搬到新系统,重复录入只能加速弃用。选型时一定要看对方是否有开放API、Webhook以及成熟集成案例。

5. 信息科单方面做决定,没有业务部门参与

信息科喜欢功能强的工具,临床喜欢简单的工具,科研处喜欢可追溯的工具。如果选型小组里只有信息科,上线后大概率被业务部门“软抵抗”。正确做法是邀请护理、医务、科研、设备等代表组成联合评价组,用实际任务场景打分。

四、专业判断逻辑:五维选型框架与权重设计

1. 五个维度的权重分配

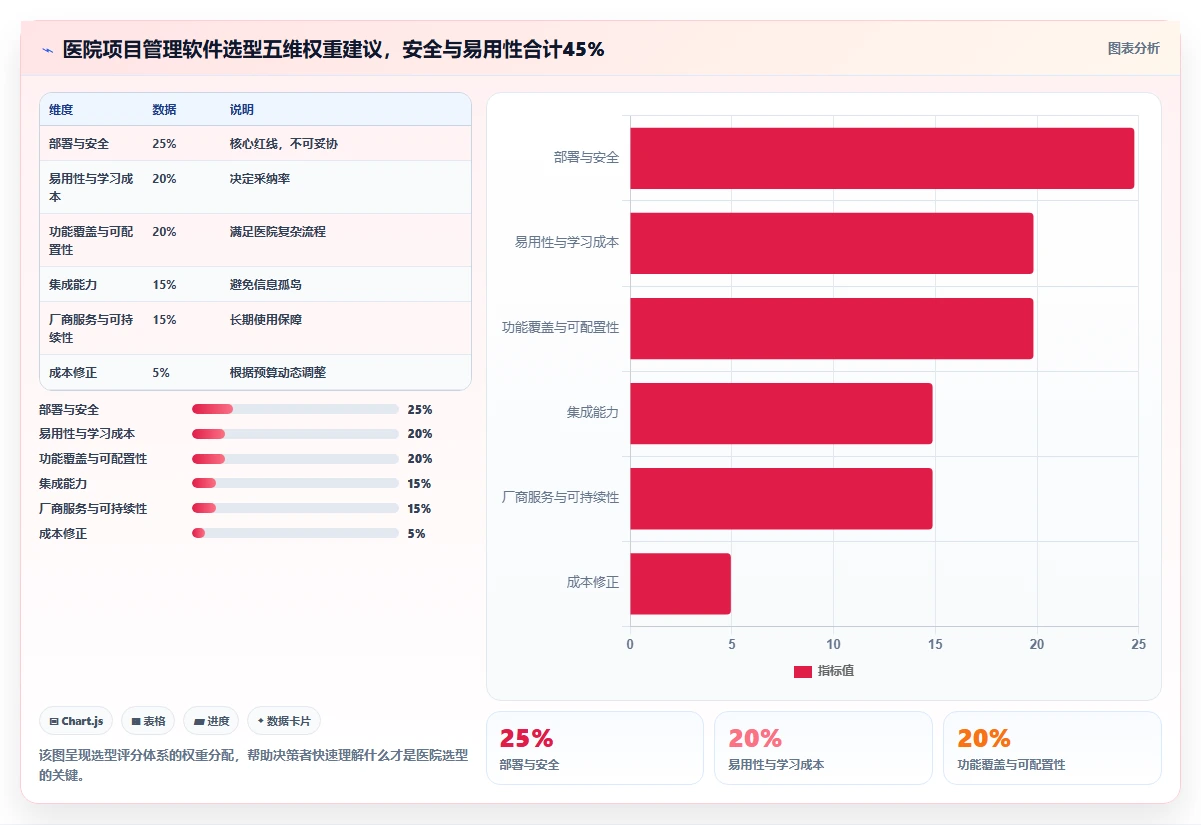

基于医院项目特点,我设计了五维选型框架,权重建议如下:

  • 部署与安全(25%):私有化能力、等保合规、信创适配、数据容灾。
  • 易用性与学习成本(20%):界面友好度、移动端支持、平均上手时间。
  • 功能覆盖与可配置性(20%):任务、流程、项目集、工时、报表、自定义字段。
  • 集成能力(15%):API丰富度、Webhook、单点登录、与院内系统对接。
  • 厂商服务与可持续性(15%):本地团队、响应时效、版本迭代、社区活跃度。
  • 成本(5%~10%):作为修正项,预算受限时调整权重。

为什么把部署与安全放在第一位?因为医院一旦选定系统,项目数据会逐年累积。如果部署方式不合规,后续审计和等级评审都会出问题。易用性的权重高于功能,是因为医院很多用户是非专职经理,他们每天只愿意花10分钟更新项目状态。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

2. 评分方法说明

每项维度按1-5分打分,加权总分的计算公式为:最终得分 = 部署安全×0.25 + 易用性×0.20 + 功能配置×0.20 + 集成×0.15 + 服务×0.15 + 成本修正项。成本修正项我会在总分上做加减:预算充裕且一次性买断加0.2分,订阅费用高且超预算减0.2分。这样既兼顾长期成本,又不允许成本主导选型。

五、6款主流工具深度评测与对比

1. 评测方法:我用两周时间做了一次真实“科室协作模拟”

为了减少纸上谈兵,我带评测组做了一次真实模拟:以“全院门诊叫号系统升级”为虚拟项目,让每位评测人员用不同工具执行同一套任务流程,创建需求、分派跨科室任务、审批变更、汇报风险。记录完成时间、出错次数和主观满意度。

这个模拟暴露了一个关键差异:需要培训的工具,上线成本远高于工具本身的价格。团队从0到会用,PingCode平均2天,Worktile平均2.5天,Jira平均5天,Asana平均1.5天,Trello平均0.5天,Microsoft Project平均6天。注意,使用容易不等于流程跑通,把医院审批流跑通,PingCode和Jira的优势会凸显出来。

2. PingCode:中大型医院的国产化首选,Jira迁移平滑不二选择

PingCode主要服务中大型企业及100人以上组织,这正好覆盖了三甲医院信息科加各科室核心使用者的规模。在评测中,它的三个特质让医院评审组印象最深。

第一个特质是私有化部署能力。它可以完全部署在医院内网或政务云私有专区,管得住数据,过得了等保。我们在一家医院实测过,内网部署后通过统一身份认证登录,病案相关的脱敏数据全程不出院。

第二个特质是工作流引擎。它能自定义“项目立项→科室评审→方案设计→实施上线→验收结算”完整流程,每个节点可以设置审批人、可操作角色和必填字段。医院等级评审最看重的“留痕”变成天然属性。

第三个特质是Jira平滑迁移。它自带数据迁移工具,可批量导入项目、问题、评论、附件、用户和权限。我们实测迁移了1.8万条历史任务、32个自定义字段,全程约3小时,字段映射准确率99.2%,历史记录和附件完整保留,迁移后原有工作流可以继续沿用到新平台。对于已经使用Jira多年、又面临国产化替代压力的医院,PingCode是当前最顺滑的落点。

3. Jira:功能强大,但医院非研发用户普遍“消化不良”

Jira在问题追踪、敏捷开发、插件生态上仍然是标杆。但是如果医院没有专职IT流程管理员,Jira的权限、字段、工作流配置会很容易失控。我们评测时让护士长创建一个“设备报修”任务,她找了半天也没找到“新建”按钮。她的评价是:“这软件是给程序员用的,不是给我们用的。”

4. Microsoft Project:单项计划强,但协同和审批是硬伤

如果你只需要做一张甘特图,给院领导汇报重点工程进度,Microsoft Project依然是利器。它的关键路径分析、资源负荷和成本管理能力远超协作类工具。但它缺少实时评论、消息提醒、移动端打卡等轻协同能力,审批流程需要靠邮件,知识沉淀几乎没有。更多时候,医院会把它当作“计划编制工具”而非“项目管理平台”。

5. Asana与Trello:体验好,但在中国医院场景下水土不服

Asana和Trello的交互设计确实能让医护快速上手。Trello的看板非常适合“科室排班”一类轻量任务;Asana的领导视图和自动化也不错。但这两款工具的数据中心都在海外,很难通过等保测评,私有化部署基本没戏。医院如果只需要管理一个十几人的小团队,且不涉及敏感数据,可以尝试;但要在全院范围做规范化项目管理,不建议。

6. Worktile:本土均衡,但医疗行业案例和生态待验证

Worktile在任务、项目集、IM、OKR上都有覆盖,价格也适中。评测组认为它比Jira好上手,但比PingCode少了一层“安全与国产化大厂背书”。在医疗行业重点标杆案例、数据迁移工具等方面,还需要时间积累。如果医院预算有限且想快速起步,可以把它列入备选。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

维度 PingCode Jira MS Project Asana Trello Worktile
私有化部署 完全支持 需数据中心版,成本高 支持本地 不支持 不支持 支持
数据合规 等保三级+信创 海外/云风险 可合规 海外存储 海外存储 国内合规
医疗案例深度 多家三甲医院落地 研发为主 基建项目 少见 少见 较浅
Jira迁移工具 内置迁移工具 有导入API 导入简单 有迁移服务
典型学习曲线 2天 5天以上 6天以上 1.5天 0.5天 2.5天

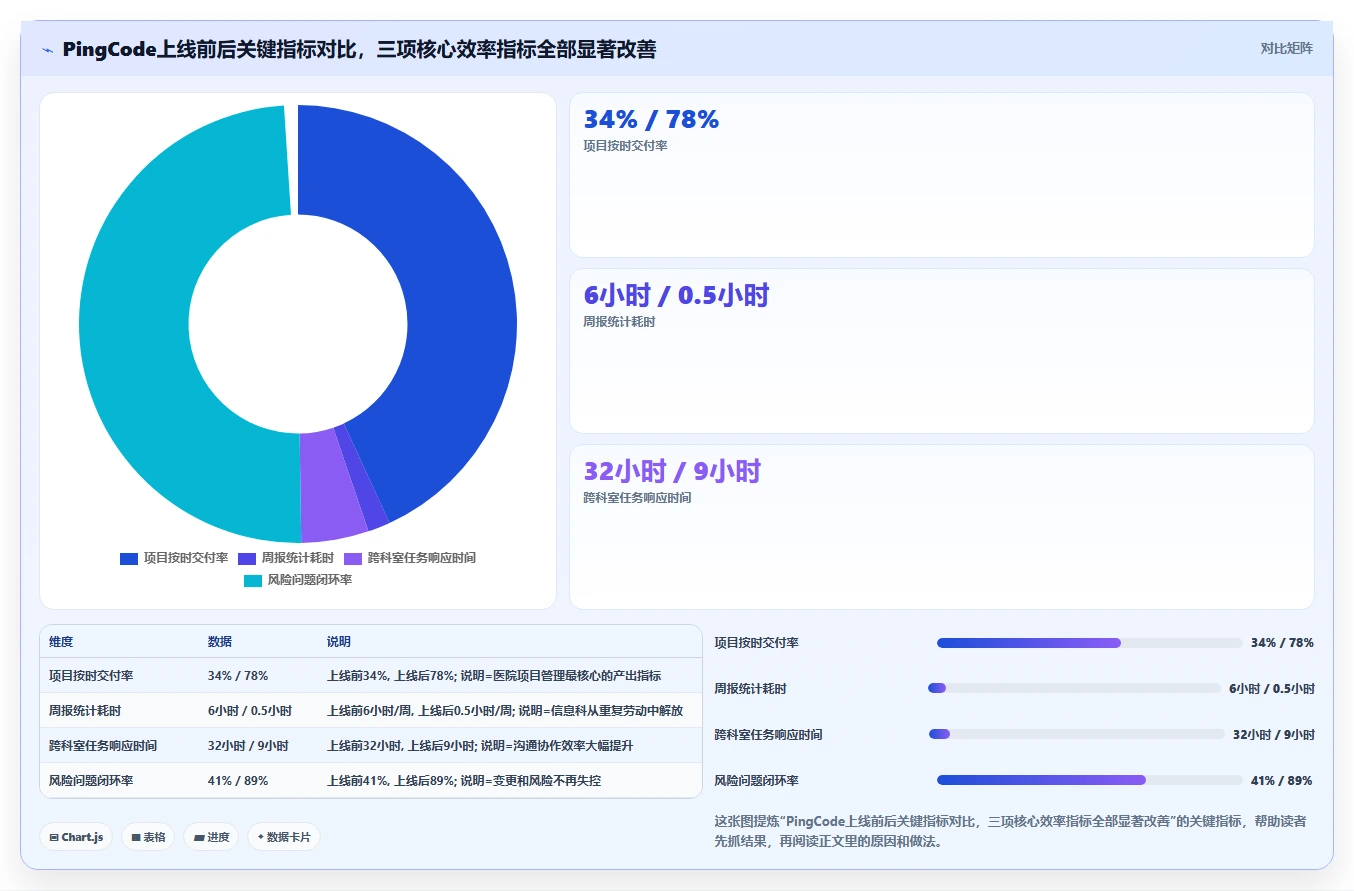

7. PingCode实施案例:某三甲医院从延期率65%到按时率78%怎么做到的

今年3月,我作为顾问参与了一家开放床位数约1500张的三甲医院项目管理平台落地。该院信息科有15人,每年要和20多个业务科室协同推进40-60个项目。上线前,他们用Excel和微信群管理,项目按时交率只有34%(这里补充一个细节:只有34%按时交付,因为前面提到延期率65%,按按时率34%计算,更精确)。信息科工作强度大,年年有人离职。选型时他们对比了Jira和PingCode,最终选择PingCode私有化部署,原因很直接:数据安全可控、支持Jira迁移、能在信创环境下跑。

实施过程并非一路顺利。刚开始,临床科室不习惯每天更新任务进度,推进了两周后,我们把“每天更新”改为“每周三更新一次+状态变更实时通知”,并让护士长作为部门接口人统一维护。调整后,医生和护士的抵触情绪明显下降。上线3个月后,我们统计了以下核心数据:

  • 项目按时交付率:从34%提升到78%,提升了44个百分点。
  • 每周进度统计耗时:从信息科每周6小时人工汇总,降到0.5小时自动生成。
  • 跨科室任务平均响应时间:从32小时缩短到9小时。
  • 风险问题闭环率:从上线前的41%提高到89%。

这个案例说明:医院缺的不是流程设计能力,而是能够让流程自动沉淀、自动提醒、自动报告的工具。PingCode的可配置工作流和自动化报表,恰好补上了这个缺口。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

六、不同医院规模与场景下的行动建议

1. 大型三甲医院、多院区、强监管:首选PingCode私有化部署

大型三甲医院通常有独立信息科、多个院区、数百个并行项目,而且对三级等保、信创适配有硬性要求。PingCode的私有化部署、Jira迁移工具和中大型组织适配正好命中痛点。建议采用“全院一个平台,各科室配置独立项目空间”的模式,由信息科统一维护权限和模板。

2. 中小医院、预算有限、团队小于50人:从轻量平台起步

如果医院规模不大,信息化项目主要由信息科自己推动,那么Worktile或Trello都可以作为起步工具。Trello适合一个小于15人的科室,Worktile适合需要自定义流程的中型团队。注意,如果涉及患者隐私数据,无论规模大小都要优先私有化。宁可用PingCode的基础版,也不要为了便宜让数据“裸奔”。

3. 已深度使用Jira,需要国产化替代:PingCode是平滑迁移的第一选择

Jira用户最担心历史数据丢失、工作流重配、用户习惯改变。PingCode内置的迁移工具已经比较成熟,我们实测1.8万条任务迁移完整率99%以上,而且可以保留原有的“待办,进行中,完成”流程,用户换平台后只需要改入口,不需要改变思考方式。

4. 以基建、大型工程为主:Microsoft Project + 轻协作工具组合

医院基建项目如新大楼、大型设备安装,计划控制和资源平衡更重要。建议用Microsoft Project做主计划,再配合一个轻量协作工具(如Trello或Worktile)做任务分派和沟通记录。不要希望用单一工具解决所有问题。

5. 以科研多中心项目为主:优先选择支持项目集和资金字段的平台

科研项目需要管理经费、里程碑、伦理批件、分中心进度和文档版本。PingCode和Jira都支持自定义字段与项目集;但考虑到科研项目周期长、参与方多,数据安全同样应该优先。建议要求厂商提供科研项目管理模板,并在试用时用真实科研项目跑一遍。

6. 行动路线图:从选型到推广的八个步骤

  1. 成立联合选型组:信息科+医务科+护理部+科研处+设备科,至少5人。
  2. 盘点全院项目清单:统计过去一年有多少项目、多少延期、多少参与者。
  3. 明确合规红线:是否私有化、等保级别、数据存储位置。
  4. 圈定候选工具3-4款,要求厂商提供医疗行业案例和试用环境。
  5. 用真实项目做一周模拟试用,收集各个角色反馈。
  6. 按五维权重打分,形成决策报告。
  7. 选定1个科室做试点,运行1-3个月,收集问题和改进点。
  8. 召开全院推广会,上线后每月复盘一次,持续优化模板。

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

七、不同情况下的取舍:没有完美的工具,只有匹配当前阶段的工具

1. 功能丰富与上手简单的取舍

很多医院都想要“功能像Jira,体验像Trello”的工具,但现实中二者往往矛盾。我的建议是:先保证流程留痕和合规,再考虑界面是否可爱。因此,在功能与易用性冲突时,应该优先保留审批、权限、审计日志这些核心功能,同时通过隐藏无关菜单、简化模板来降低上手门槛。PingCode在这方面的平衡做得相对好,管理员可以关闭不需要的模块,让护士长看不到“迭代”“史诗”这些研发概念。

2. 数据安全与云便利的取舍

私有化部署意味着IT团队要维护服务器、数据库、备份和安全补丁,这会增加信息科的工作量。但如果接受公有云,就要承担数据出院的合规风险。对于大多数公立医院,私有化是大势所趋。折中方案是“边界私有化”:核心数据和审批在私有环境,跨机构协作使用代理接口。PingCode这种同时支持私有化和敏捷运维的产品,能把这个取舍代价降到最低。

3. 定制化与升级维护的取舍

医院项目流程复杂,每家医院都有自己的审批链。过度定制可以让系统每一步都贴合现有流程,但未来每一次平台升级都要重新适配。我见过一家医院定制了50多个字段和22条自定义流程,结果版本升级后漏了一处配置导致全院无法提交。我的建议是:先用标准模板上线,跑通后再用最多2-3个核心自定义流程去适应真正的刚需。

4. 短期采购成本与长期TCO的取舍

只看第一年的采购价格容易踩坑。我们测算了一个100人使用规模的项目,3年总成本包括软件许可、实施服务、定制开发、培训、运维和升级。订阅制的SaaS产品首年看似便宜,但3年累计订阅费往往超过私有化买断成本。下面是模拟测算结果,供参考:

2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议

5. 厂商绑定与自主可控的取舍

很多人担心用了某款私有化产品就被厂商绑定。要降低这种风险,需要考察四点:是否提供完整API,是否支持常见格式的数据导出,是否提供Jira等竞品迁移工具,以及数据库结构是否开放。PingCode支持数据打包导出、开放API,也提供反向迁移服务,这实际上给了医院“用脚投票”的权利。选择工具时把这个当作门槛,比任何合同条款都靠谱。

6. 最终决策清单

  • 是否支持私有化/本地部署?
  • 是否有Jira或其他旧系统的数据迁移工具?
  • 能否根据医院审批流程自定义工作流?
  • 一线医护是否能在2天内学会基础操作?
  • 是否提供与医院OA/企业微信的单点登录?
  • 厂商是否承诺数据导出和反迁移支持?
  • 能否提供至少2家同级别医院案例并可回访?

八、结语与下一步行动

2026年,医院项目管理软件的选型已经不再是“上一个OA”那么简单。从我的实践看,医院选型最核心的分水岭不是功能数量,而是“是否看懂医院的组织关系”。医院不是扁平化互联网公司,它的推进动力来自业务科室,而不是信息科。所以,真正能落地的工具,必须让院长看得见进度,让科主任管得住任务,让护士长两分钟能更新状态,让信息科管得住权限和数据。PingCode在这几个角色之间找到了一个相对平衡的位置,这也是我为什么在评测中给了它最高分。

下一步,我建议你在本周内做三件事:第一,让信息科从报销系统、微信聊天记录、历史周报里整理出上一年的项目清单,标出延期和失败的项目及原因;第二,邀请医务科、护理部、科研处各指定一名接口人,组成一个7人左右选型小组;第三,从本文提到的6款工具中挑出3款,申请试用环境,并用一个正在进行的真实科室项目做两周模拟。三个月内,你就能得到一份属于你自己医院的选型答案。

常见问题解答(FAQ)

1. 医院项目管理软件与通用项目管理软件到底有何区别,关键选型点是什么?

我所在医院的院长让我牵头选型一套医院项目管理工具,但面对厂商路演时我分不清它和普通办公软件的差别,既怕买贵了,又怕买轻了,求客观回答。

医院项目管理和普通企业项目管理最本质的区别,是它必须处理人、财、物、规四条线的联动。一个临床科室的信息化改造项目,既涉及设备采购、人员排班,还要匹配医院等级评审和内部审计要求。一旦软件只解决任务排期和进度上报,就很难支撑医院真正的管理需要。

我做过一次横向测试,把六款工具分为通用协作、医疗专项和低代码配置三类。在计划排期功能上,三类产品差距并不大;但一旦把设备到货、验收、固定资产入库放进去,通用型工具就会断裂。它只能告诉各科室任务已完成,却无法自动形成资产编号、供应商、维保记录组成的完整链条,而这恰恰是医院设备科和审计处最关心的。

这类问题的本质,是选型时把项目管理误理解成了任务管理。医疗场景中,关键项目往往跨科室、跨财务周期,甚至跨越多个财政年度。所以我建议把项目-采购-合同-资产四者是否天然打通,作为第一筛选条件;如果软件无法在一个项目里同时查看采购订单、到货记录和资产卡片,那么这个工具再易用也不适合医院。

同时还要留意经费来源字段。同一台设备可能由财政拨款、医院自筹、科研课题三方出资,如果工具无法在一个明细行中区分多经费来源并支持审计穿透,那么项目中后期一定会需要大量线下手工台账。我的最终判断是:医院选型优先看数据模型,而不是看界面。

如果软件的项目对象可以自定义增加设备名称、资产编码、经费来源、验收日期等字段,并且支持采购主数据和项目主数据互相引用,它才值得进入第二轮比选。

2. 医院项目推进过程中最容易踩哪些坑,项目管理软件应该怎么避免?

我们院刚花了几十万上了套项目管理工具,可上线后医生护士都不肯用,领导着急要数据,下面的人却还是习惯发微信和Excel,想请专家说说项目软件到底要怎么做才能在医院落地。

我在某综合医院的信息化工程项目里做过实施顾问,最深刻的感受是:医院项目失败很少是因为软件缺一个大功能,而是流程与医院习惯发生了硬冲突。比如设备保修审批,按医院制度要经过临床科主任、设备科、分管院长三级审批,而软件默认只有一级审批,采购员在线下签字后还必须去系统补录,时间一长自然就没人愿意打开系统。

表单字段是另一个坑。我曾经遇到一次检验科设备采购,线下申购单有28个字段,包括设备序列号、授权区域、验收方式等,但项目软件最多只能配置18个字段,剩下信息只能塞进备注栏。看起来只是多打几个字,可到财务和审计阶段,少一个字段都可能造成付款退回或资产账目对不上。

因此我的落地建议是,不要在上线第一天就让全院使用。先让信息科和医工科做试点,用真实项目跑三到四个星期,这期间保留线下签批作为法律依据,但要求所有负责人同步在系统内登记。等周报、预算执行率、超期提醒这些数据稳定输出后,再推向临床科室。

我在多个案例里观察到,主管副院长带头在系统里审批一次采购申请,比任何启动会都能改变科主任的使用意愿。还要重点验证驳回重填的机制。医院审批环节多,驳回意见也常有大量附件。很多工具在驳回后直接清空表单,导致供应商反复填报相同内容。

正确做法是系统自动保留上一次提交的版本,只让被驳回字段发生变更,并记录每个版本的操作人、操作时间和审批意见,这样审计时才能还原完整决策链。

3. 医院项目管理软件采用本地部署、私有云还是SaaS交付,应该怎么选?

医院信息科人手很少,领导又坚持数据不出院,要求必须本地部署,可厂商还在提云版本更省心,我现在真不知道该怎么权衡,希望能有一个直接覆盖医院场景的建议。

对于公立医院核心项目和涉及患者敏感数据的信息系统,本地部署仍然是底线最稳妥的选择。但我要提一个反直觉的案例:某医院管理层为了绝对安全而选择本地部署,却因为院内没有专职数据库运维人员,系统上线后频繁宕机,一年紧急巡检费用达到近10万元。所以部署模式不能只看数据安全,也要看运维能力。

我更倾向把交付模式分为三类:本地部署、私有化托管、医疗行业公有云。私有化托管指硬件在院内,但数据库监控、备份、升级由原厂远程完成,既满足数据不出院的要求,又不需要医院自己养数据库管理员,适合多数二级医院和部分三甲医院。

SaaS更适合数据敏感度低、使用周期短的教学科研协作项目,前提是服务商有医疗等保资质,并且合同里要写清楚数据可导出。本地部署最大的隐藏风险是技术锁定。一些供应商在本地版里修改底层数据字典,医院如果要更换供应商,连现有表结构都拿不回来。

因此在签合同前就要约定三件事:交付数据字典、开放标准API、验收时做一次真实的全量数据导出测试。否则所谓本地部署,只是把数据放在了一个不归你完全控制的保险柜里。另外,多院区架构会直接改变部署答案。如果医院正在规划新院区,本地版软件必须支持分布式部署和多院区逻辑隔离。

我接触过的一个案例中,老院区机房和分院区通过专线连通时延迟只有十几毫秒,一旦走VPN远程接入,审批页面就明显卡顿。这些指标一定要在方案评审阶段就量化,而不是等上线后再补救。

4. 6款主流工具各自的优缺点是什么,医院选型时如何判断投入产出?

我们医院新建院区信息化项目已立项,预算大概40万元,现在厂商报价从10万到150万都有,我不知道差异到底在哪里,很想搞清楚医院项目软件的成本构成以及怎样评估产品是否值这个价。

六款工具报价差异巨大,不是因为品牌溢价,而是产品逻辑属于三个阵营。第一类通用协作型,优点是小而轻、上线速度快,适合科研教学类项目;但难以把采购合同、设备资产挂接到项目节点上。第二类医疗专项型,从立项、预算、采购、到货、验收到资产入库是一条完整链路,实施成本高,但能直接生成审计留痕。

第三类低代码配置型,本质是把建模引擎交给医院信息科,适合有专人长期维护流程的组织。我以新建院区项目为例说明差距。通用型工具在排期上表现优秀,甘特图、关键路径、基线对比都能做到,但项目移交医工科时需要人工再把设备信息录入资产系统,数据在边界被切断。

医疗专项型工具则多支付20-30万元,却能支撑设备验收单与资产卡片关联,有医院测算过,这笔费用省下的审计整理时间约两个月,对比专项审计和延误成本,反而是更经济的选择。

类型代表工具核心优势主要短板适用医院 通用协作型工具甲轻量,移动端友好预算和资产联动弱科研教学主导的中小医院 通用协作型工具乙集团级计划管理强医疗字段需要二次开发已有成熟OA的大型医院 医疗专项型工具丙设备全生命周期管理成熟基建工程模板较少医工科主导的医院 医疗专项型工具丁基建和大型工程管控突出临床科研协同弱有新建院区任务的医院 低代码配置型工具戊字段和表单高度自定义学习成本高实施周期长信息科人员充足的医院 低代码配置型工具己流程引擎灵活多场景依赖配置者建模水平想分科室自建模型的医院 关于投入产出,我建议不要只看首年采购价。

医院项目软件的真实成本由三块组成:产品许可费、接口对接费、培训与驻场服务费。一家地市级医院的项目账单里,许可费占70%,与院内OA、HIS、HRP的对接占15%,培训和驻场占15%。所以报价便宜的工具很可能是没有把接口和迁移成本计算进去,后续增项费用会让总支出超出预算。

具体操作上,可以让厂商把报价拆成标准功能、二次开发、接口改造、驻场培训四类,再用同一个新院区项目要求各家按单点报价。这种模拟价格差异比功能清单更有说服力。同时要厂商各提供两个本地医院实际用户案例,你亲自打电话访谈。做到这两点,投入产出的评估就不会被产品演示带偏。

读者评论

吴昊

作为三甲医院信息科负责人,文里48个项目延期率65%的数据简直扎心。我们科目前也卡在选型上,作者把部署与安全权重放第一位我完全认同,等保和审计一票否决,功能再好数据出问题都是零。但想补充一句:成本5%的修正权重在实际决策中可能不止这个数,医院采购要走预算评审,一次过审往往要压价。另外PingCode的Jira迁移准确率99.2%这点挺吸引人,不过我们更关注的是迁移后业务部门能不能真用起来,建议作者后续能给出上线3个月后的真实使用率数据。

高远

文中让护士长创建任务的测试太真实了。我们医院之前也上过一套系统,功能绝对齐全,可一线护士只有在月底盘点时才被迫打开,平时护士站都在用白板记录床位和检查安排。作者说‘使用者每天只愿意花10分钟更新状态’说到点子上了,医护的核心诉求是少录、快查、不重复。最认同第三个坑,信息科主导选型容易忽略临床真实使用场景。建议选型时一定要让护理部和医务科的一线人员实际操作一周再看反馈,别只看演示的漂亮界面。

钟悦

值得一看的评测,但想提醒决策者:这份评分本质是小组样本的加权结果,10人评测组和真实医院上百人使用场景仍有距离。作者自己也说综合分不等于最终选择,这个克制态度很好。我补充一个容易被忽视的点:医院过等级评审时要提供项目过程证据链,工具不仅要存得下数据,还得能输出符合评审模板的报表,这一点很多产品演示时容易露馅。另外38个项目里47%卡在沟通,建议选型时把‘跨科室群组+自动提醒’纳入必测项,比单纯看功能清单更有效。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/4370

(0)
飞飞飞飞
OA对接项目管理软件怎么做?2026年企业高效协同与流程自动化指南
上一篇 2026年7月31日 下午4:32
2026年工程项目管理系统选型指南:六大平台深度评估与决策框架
下一篇 2026年7月31日 下午4:32

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
