去年我帮一家做智能硬件的公司做PMO诊断,他们研发副总裁说了一句让我印象很深的话:“我不怕任务多,我怕的是没人告诉我A团队卡着B团队的脖子,等我知道的时候已经晚了三周。”这家公司年营收约8亿,研发团队260人,同时跑着17个项目。我调取了他们过去半年的项目周报和延期记录,发现一个规律:在最终延期的项目里,有73%的根因可以追溯到某个未被及时识别的跨团队依赖,而不是执行效率不够。
这就是我写这篇文章的起点。依赖冲突不是执行层的沟通问题,它本质上是管理层的信息盲区问题。当任务依赖不可见、不可量化、没有流程约束时,管理层做的每一个排期决策、每一次资源调配,都建立在残缺的信息之上。这篇文章要解决的就是:如何用一套流程规范把依赖显性化,用一组数据指标把依赖健康度变成管理层可监控、可决策的依据。
一、核心结论:依赖管理的本质是管理层的信息治理
先把结论摆出来,后面再展开论证。
依赖冲突频发的根本原因,不是团队不配合,而是依赖关系从未被当作管理对象来对待。大多数组织的项目管理只管理“任务”,不管理“任务之间的关系”。任务有负责人、有截止日期、有进度百分比,但任务之间的依赖关系往往停留在口头约定和会议纪要里,没有登记、没有指标、没有责任人。
由此推导出三个管理层必须接受的判断:
- 依赖冲突的解决权限在管理层,不在执行层。两个团队之间的优先级冲突、资源争抢、交付标准分歧,执行层没有仲裁权,只有管理层能拍板。
- 依赖管理必须流程化,否则无法沉淀。如果每次依赖冲突都靠临时拉会解决,组织就永远在救火,无法形成可复用的管理能力。
- 依赖健康度必须指标化,否则管理层无法判断。“感觉最近协作还行”不是管理依据,依赖满足率从82%降到67%才是。
我见过太多管理者把依赖管理等同于“加强沟通”,这是最危险的误区。沟通是手段,不是管理机制。真正的管理机制是:依赖被登记、被评估、被排期、被监控、被复盘,每一步都有明确的输出物和责任人。

二、真实场景:依赖冲突是怎么一步步失控的
1. 一个典型的多项目并行场景
回到开头那家智能硬件公司。他们当时同时推进三条产品线:一款旗舰耳机、一款入门音箱、一款车载模组。三个项目共用一个嵌入式底层团队(12人)和一个结构设计团队(8人)。
旗舰耳机的固件升级依赖底层团队提供的蓝牙协议栈优化,原计划第6周交付。但底层团队同时被车载模组项目拉去做CAN总线适配,因为车载客户的验收节点提前了两周。底层团队负责人没有权限决定先做哪个,只能在两个项目经理之间来回协调,协调了两周没结果,最终旗舰耳机的固件集成被迫推迟。
等到研发副总裁在一次月度评审上发现这个问题时,旗舰耳机的上市窗口只剩5周,固件还没集成完。最终结果是:旗舰耳机延期11天上市,错过了首发促销节点,按他们内部估算,损失约340万的首发销售额。
这个案例里,依赖冲突的失控路径非常典型:
- 依赖关系没有登记,只存在于两个项目经理的口头约定中;
- 底层团队被两个项目同时依赖,但没有统一的优先级裁决机制;
- 执行层协调了两周,管理层毫不知情;
- 问题暴露时,已经错过了最佳干预窗口。
2. 依赖冲突的三种高发形态
在我服务过的中大型企业里(100人以上组织),依赖冲突几乎都会以以下三种形态出现:
| 冲突类型 | 典型表现 | 决策层级 | 失控信号 |
|---|---|---|---|
| 资源冲突 | 同一团队被多个项目同时依赖,人力排不开 | 管理层/PMO | 关键人员排期冲突超过2周未裁决 |
| 优先级冲突 | 两个项目都要求上游团队优先支持自己 | 管理层 | 上游团队频繁切换任务方向 |
| 交付标准冲突 | 下游对上游交付物的质量/格式/粒度理解不一致 | 项目经理+技术负责人 | 交付物被反复退回返工 |
这三种冲突有一个共同特征:它们都不可能在执行层被彻底解决,因为执行层缺乏跨团队的决策权限。资源冲突需要管理层决定人力分配,优先级冲突需要管理层裁定项目排序,交付标准冲突需要技术负责人对齐接口定义。管理层如果不主动建立依赖管理的流程和指标,这些冲突就会以“沟通不畅”“配合不够”的表象反复出现。

三、常见误区:为什么大多数依赖管理做了等于没做
1. 误区一:把依赖管理等同于沟通管理
这是最普遍的误区。很多管理者的第一反应是“那就多开对齐会”。我见过一家公司为了管理跨团队依赖,每周开三次跨部门对齐会,每次一小时,参与人数15人以上。结果呢?依赖冲突并没有减少,反而因为会议占用了大量执行时间,交付效率更低了。
沟通只能传递信息,不能替代管理机制。依赖管理的核心是:谁负责登记、谁负责评估、谁负责裁决、谁负责监控。这些是流程问题,不是沟通频率问题。
2. 误区二:依赖关系只在项目内部管理,不跨项目
大多数项目经理会管理自己项目内的任务依赖,但跨项目的依赖关系往往无人管理。原因是:项目经理的职责边界通常只覆盖自己项目,跨项目依赖需要更高层级的协调机制。
我在一家金融科技公司看到的情况是:每个项目内部的任务依赖管理得井井有条,但项目之间的依赖关系完全没有登记。结果是一个项目延期,连锁影响三个下游项目,但每个项目经理都只对自己项目的延期负责,没有人对跨项目依赖的健康度负责。
3. 误区三:用Excel管理依赖,数据不联动
Excel是依赖管理最常见的工具,也是最容易失效的工具。失效的原因不是Excel不好用,而是Excel里的依赖关系是静态的,不会随着任务状态变化自动更新。
比如任务B依赖任务A的输出,Excel里标注了这条关系。但任务A延期了三天,Excel不会自动提醒任务B的负责人,也不会自动计算任务B的最早可开始时间。管理层看到的仍然是一份“看起来正常”的表格,直到问题积累到不可收拾。
4. 误区四:指标只考核执行层,不服务管理层决策
有些公司确实定义了依赖相关指标,但指标的使用方式错了。他们把“依赖按时交付率”作为执行团队的考核指标,导致团队为了完成指标而隐瞒依赖风险,反而让问题更隐蔽。
依赖指标的第一服务对象应该是管理层决策,而不是执行层考核。依赖满足率下降时,管理层需要知道的是“哪个项目的哪个依赖出了问题、需要什么决策”,而不是“哪个团队该被扣分”。

四、专业判断逻辑:依赖冲突管理的四层架构
基于我过去几年在十几家中大型企业的实操经验,我把依赖冲突管理拆解为四层架构。这个架构的核心逻辑是:先让依赖可见,再让依赖可控,然后让依赖可量化,最后让依赖可优化。
1. 第一层:依赖识别与登记
这一层解决的是“看不见”的问题。核心动作是建立跨团队依赖登记机制,要求每个项目在排期阶段就必须识别并登记所有跨团队依赖。
登记的内容至少包括:
- 依赖提供方(哪个团队/哪个人)
- 依赖接收方(哪个任务/哪个交付物)
- 依赖类型(完成-开始FS、开始-开始SS、完成-完成FF、开始-完成SF)
- 约定交付时间
- 交付标准(格式、质量要求、验收条件)
- 依赖当前状态(待确认/已确认/进行中/已交付/已延期)
关键判断:依赖登记必须是强制的,不能靠自觉。我的建议是把依赖登记作为项目排期的Gate条件,没有完成跨团队依赖识别和登记的项目,不允许进入排期基线。
2. 第二层:依赖评估与排期
登记之后要评估。评估的核心问题是:这个依赖对项目关键路径的影响有多大?如果依赖延迟,下游任务的缓冲时间够不够消化?
我通常建议管理层关注两个评估维度:
- 影响面:这个依赖影响几个下游任务?影响的任务是否在关键路径上?
- 可替代性:这个依赖是否有替代方案?如果提供方无法按时交付,有没有Plan B?
评估完成后,依赖关系必须纳入项目排期基线。这意味着依赖的交付时间不是“期望时间”,而是“约束时间”,它和任务截止日期一样,是项目计划的硬约束。
3. 第三层:依赖监控与预警
这是管理层介入的核心环节。依赖监控的目标是:在依赖出问题之前发出预警,而不是在依赖已经延迟之后才发现。
我建议设置三级预警机制:
| 预警级别 | 触发条件 | 响应动作 | 责任人 |
|---|---|---|---|
| 黄色预警 | 依赖交付时间剩余3天,状态仍为“进行中” | 项目经理与提供方确认进度 | 项目经理 |
| 橙色预警 | 依赖交付时间剩余1天,状态未变为“已交付” | 上报PMO,评估影响面 | PMO |
| 红色预警 | 依赖已延期超过2天 | 管理层介入裁决,启动备选方案 | 管理层 |
这套机制的关键在于:预警必须自动化,不能靠人工巡检。如果依赖状态需要项目经理手动更新、手动比对、手动上报,那这套机制在项目紧张时一定会被忽略。
4. 第四层:冲突仲裁与复盘
当依赖冲突升级到需要管理层介入时,仲裁流程必须清晰。我见过太多管理层仲裁依赖冲突时靠“拍脑袋”或“和稀泥”,根本原因是没有仲裁依据。
我的建议是:仲裁依据必须是数据,不是感觉。管理层做仲裁决策时,至少需要看到以下信息:
- 这个依赖延迟影响了哪些项目的哪些关键节点
- 各项目的业务优先级和战略权重
- 如果调整资源分配,各方案的延期成本和收益对比
- 历史类似依赖冲突的解决方式和效果
复盘环节同样重要。每次依赖冲突解决后,需要复盘:这次冲突能否在更早的阶段被预警?流程规范中哪一步失效了?指标体系中是否需要新增监控维度?

五、数据观察:PingCode在依赖管理指标化上的实践
讲完方法论,必须讲落地。因为流程规范如果没有工具承载,执行成本会高到无法持续。
我以PingCode为例来说明依赖管理指标化的落地方式。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,同时支持Jira平滑迁移,是国产替代场景下被比较多讨论的选择。我之所以选它做案例,是因为它在依赖关系管理和数据看板方面的配置逻辑,能比较完整地演示前面讲的四层架构如何落地。
1. 依赖关系的显性化配置
在PingCode里,任务之间的依赖关系可以直接在任务详情中设置。设置完成后,依赖关系会以可视化方式呈现在甘特图和工作项关联图中。
我特别关注的是它的“跨项目依赖”视图。在前面讲的那个智能硬件案例中,旗舰耳机项目的固件集成任务和车载模组项目的协议栈任务,在PingCode里会呈现为一条跨项目的依赖链路。这意味着管理层不需要去问项目经理“有没有依赖问题”,打开视图就能看到所有跨项目的依赖关系及其状态。
2. 指标看板的搭建
依赖管理的关键指标可以直接在PingCode的仪表盘中配置。我通常会建议客户搭建以下看板模块:
- 依赖总览:当前所有未完成依赖的数量、状态分布、涉及团队
- 延期预警:即将到期和已延期的依赖清单,按影响面排序
- 依赖满足率趋势:按周/月统计依赖按时交付比例的变化趋势
- 跨团队依赖热力图:哪些团队之间的依赖最密集、冲突最频繁
这些看板的数据来源是任务状态和依赖关系的自动联动更新。也就是说,当依赖提供方更新任务状态时,依赖接收方的预警状态会自动刷新,不需要人工干预。
3. 我观察到的一个实际效果
在一家采用PingCode做依赖管理的中型制造企业(研发团队约180人),我对比了他们上线前后的数据:
| 指标 | 上线前(3个月均值) | 上线后(3个月均值) | 变化幅度 |
|---|---|---|---|
| 依赖满足率 | 71% | 88% | +17个百分点 |
| 依赖平均延迟天数 | 4.6天 | 1.8天 | -61% |
| 依赖冲突平均解决周期 | 6.3天 | 2.9天 | -54% |
| 管理层介入仲裁频次(月均) | 7.2次 | 3.1次 | -57% |

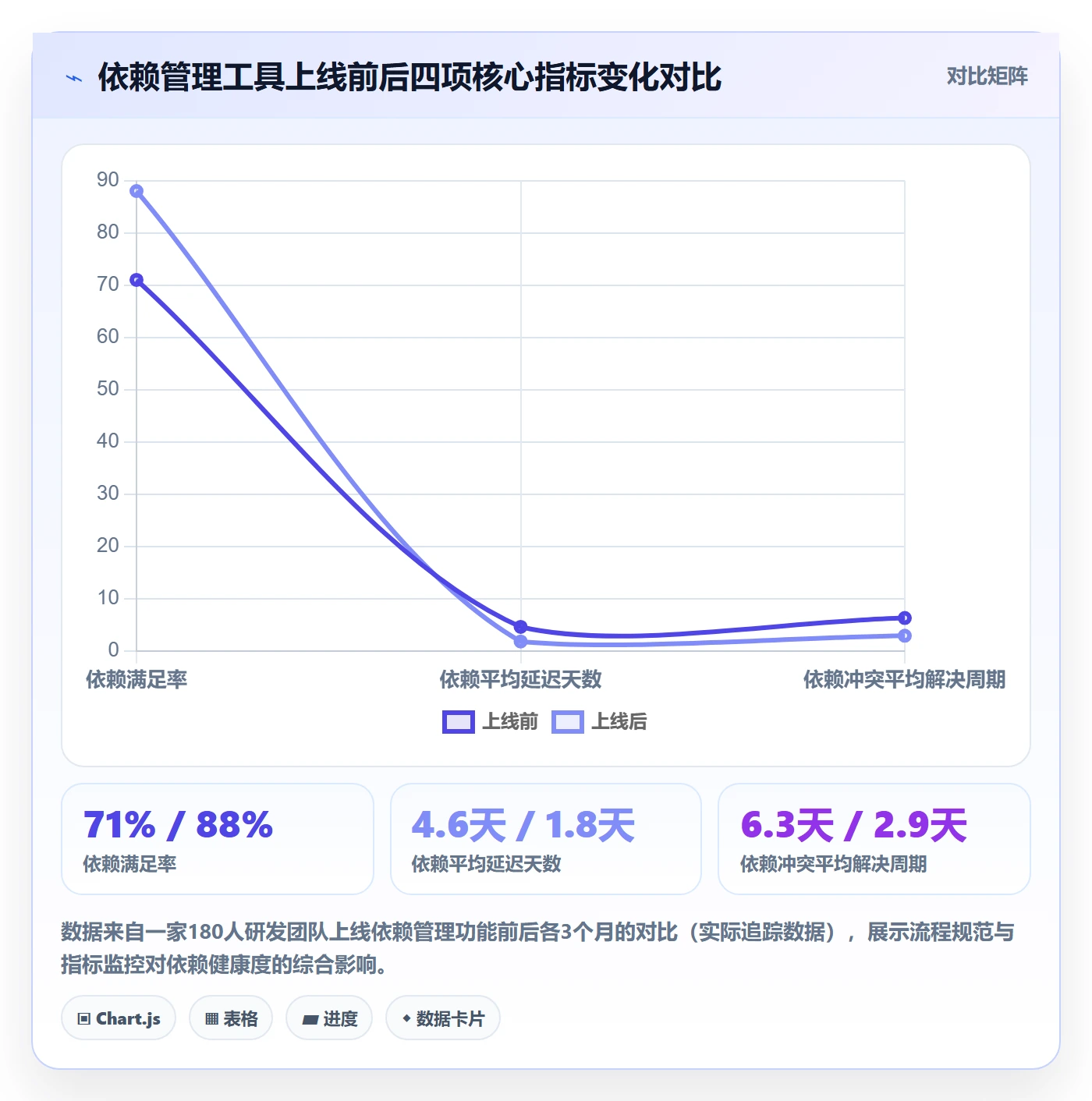

这组数据的关键不在绝对数值,而在于趋势方向的一致性:依赖满足率上升、延迟天数下降、解决周期缩短、管理层介入频次降低。这四个指标同时改善,说明依赖管理从“靠人盯”转向了“靠机制跑”。
需要说明的是,这不是PingCode独有的效果,任何具备依赖关系管理和数据看板功能的项目管理平台都可以实现类似目标。我把PingCode作为案例,是因为它在中大型企业和私有化部署场景下的配置灵活性比较适合这套方法论,而不是暗示它是唯一选择。

六、关键指标详解:管理层应该盯住哪些数据
前面提到了依赖满足率、延迟天数等指标,这一节我把管理层最应该关注的七个指标逐一拆解。每个指标我会给出定义、计算方式、建议监控频率和管理层用法。
1. 依赖密度
定义:单位项目或单位周期内,跨团队依赖的数量。可以按项目维度计算,也可以按团队维度计算。
计算方式:依赖密度 = 跨团队依赖总数 ÷ 项目内任务总数。或者:依赖密度 = 某团队被其他团队依赖的次数 ÷ 该团队同期承担的任务数。
管理层用法:依赖密度过高说明组织耦合度过高,任何一个团队出问题都会连锁影响多个项目。我通常建议管理层关注“关键团队依赖密度”,如果一个12人的底层团队同时被4个以上项目依赖,这个团队就是组织的单点风险。
2. 依赖满足率
定义:在约定时间内完成交付的依赖数 ÷ 总依赖数。
计算方式:建议按周统计,按“依赖约定交付日”为基准判断是否满足。注意要区分“约定交付日”和“实际需求日”,前者是双方确认的时间,后者是下游真正需要的时间。
建议阈值:根据我的观察,依赖满足率低于80%时,项目延期风险显著上升;低于70%时,管理层必须介入排查系统性原因。
3. 依赖延迟率与平均延迟时长
定义:延迟率 = 延迟交付的依赖数 ÷ 总依赖数。平均延迟时长 = 所有延迟依赖的延迟天数之和 ÷ 延迟依赖数。
管理层用法:延迟率反映“有多少依赖出问题了”,平均延迟时长反映“出问题的依赖有多严重”。两个指标要一起看:延迟率低但平均延迟时长高,说明少数依赖出了大问题;延迟率高但平均延迟时长短,说明依赖管理不够稳定但影响可控。
4. 关键路径依赖数
定义:位于项目关键路径上的依赖数量。
管理层用法:这是管理层最应该盯住的指标。关键路径依赖一旦延迟,项目必然延迟,没有缓冲空间。我建议管理层要求PMO每周汇报关键路径依赖的状态,特别是那些交付时间在两周以内的关键路径依赖。
5. 跨团队依赖占比
定义:跨团队依赖数 ÷ 总依赖数。
管理层用法:这个指标反映组织的协作复杂度。跨团队依赖占比越高,沟通成本和协调难度越大。如果这个比例超过60%,管理层需要考虑是否在组织架构上做调整(比如合并强依赖的团队,或者设立专门的接口人角色)。
6. 依赖冲突解决周期
定义:从依赖冲突被正式记录到冲突被解决(达成一致方案)的平均时长。
管理层用法:这个指标直接反映管理层的响应效率。如果解决周期超过5个工作日,说明仲裁流程有问题,要么是升级路径不清晰,要么是决策依据不充分导致反复讨论。
7. 依赖延期影响面
定义:一个依赖延期后,受影响的下游任务数和项目数。
管理层用法:这个指标帮助管理层判断哪些依赖需要优先保障。影响面大的依赖,即使当前没出问题,也应该被列入重点监控清单。

七、落地建议:管理层推动依赖管理规范化的具体动作
1. 第一步:定义依赖管理的责任人机制
流程和指标都需要人来执行。我的建议是设置三层责任人:
- 项目层:每个项目的项目经理负责识别和登记本项目的跨团队依赖
- PMO层:PMO负责汇总跨项目依赖视图,运行预警机制,评估影响面
- 管理层:指定一位管理层成员(通常是研发VP或PMO负责人)作为依赖冲突的最终仲裁人
这三层责任人必须是明确的角色,不能是“大家一起负责”。没有明确责任人的流程,等于没有流程。
2. 第二步:把依赖指标纳入项目健康度评估
依赖指标不能只存在于PMO的报表里,必须进入项目健康度评估体系。我的建议是把“依赖满足率”和“关键路径依赖状态”作为项目健康度的两个否决项,如果依赖满足率低于70%,或者关键路径依赖出现红色预警,项目健康度直接标记为“高风险”,触发管理层评审。
3. 第三步:选择合适的工具承载流程和指标
工具选型的核心标准不是功能多少,而是三个匹配度:
- 依赖关系管理能力:是否支持跨项目依赖的设置、可视化和自动状态联动
- 指标看板配置能力:是否支持自定义依赖指标的仪表盘和预警规则
- 组织适配性:是否支持私有化部署、是否支持现有流程的平滑迁移
对于100人以上的中大型组织,我建议优先考虑支持私有化部署和Jira平滑迁移的平台,因为这类组织通常有数据安全要求和历史工具迁移成本。PingCode在这个场景下是一个值得评估的选项,它的依赖管理配置和指标看板能力能够较好地承载前面讲的四层架构。
4. 第四步:建立依赖管理的复盘节奏
复盘不是开一次会就结束,而是要形成固定节奏。我的建议是:
- 每周:PMO输出依赖健康度周报,重点关注红色和橙色预警
- 每月:管理层评审依赖指标趋势,判断是否需要调整流程或资源分配
- 每季度:复盘依赖冲突的典型案例,更新流程规范和指标阈值

八、不同情况下的行动建议与取舍
1. 按组织规模选择行动路径
| 组织规模 | 优先动作 | 工具策略 | 预期见效周期 |
|---|---|---|---|
| 100人以下 | 先建立依赖登记机制,用轻量工具管理 | 现有工具+自定义字段即可 | 1-2个月 |
| 100-500人 | 建立完整四层架构,配置指标看板 | 评估支持跨项目依赖管理的专业平台 | 2-4个月 |
| 500人以上 | 分层管理,设立专职PMO依赖管理角色 | 私有化部署+定制化看板 | 4-6个月 |
2. 按管理成熟度选择取舍
如果组织连基本的任务管理都不规范,我的建议是先不要上依赖管理。依赖管理建立在任务管理规范化的基础之上,任务粒度不统一、状态更新不及时的情况下,依赖管理只会增加混乱。
如果组织已经有基本的任务管理,但依赖冲突频发,优先做两件事:建立跨团队依赖登记机制,以及设置关键路径依赖的预警规则。这两个动作投入不大,但能快速见效。
如果组织已经有一定依赖管理基础,但管理层仍然觉得“看不清”,重点做指标看板的升级:把依赖满足率、延迟率、解决周期等指标可视化,并与项目健康度评估挂钩。
3. 工具投入的取舍
依赖管理工具的选择,核心取舍在于功能深度与使用成本的平衡。
功能越深的工具,配置和维护成本越高,但能实现的自动化和可视化程度也越高。我的判断逻辑是:
- 如果依赖冲突每月少于5次,用现有工具的轻量配置即可,不必专门引入新平台
- 如果依赖冲突每月5-15次,且已经影响到项目交付,建议评估专业项目管理平台的依赖管理模块
- 如果依赖冲突每月超过15次,或跨项目依赖已成为组织级问题,需要引入支持私有化部署和深度定制的平台,并配套建立PMO级别的依赖管理机制
另一个重要取舍是自建还是采购。有些技术能力强的组织倾向于自建依赖管理工具,但我的经验是:自建工具的隐性成本很高,需求变更、维护升级、数据迁移都需要持续投入。除非组织有非常特殊的流程需求,否则采购成熟平台通常比自建更划算。
4. 私有化部署与SaaS的取舍
对于中大型企业,特别是金融、制造、军工等对数据安全有要求的行业,私有化部署几乎是必选项。PingCode支持私有化部署,也支持Jira平滑迁移,这在国产替代场景下是一个实际优势。
但私有化部署也有代价:需要IT团队维护服务器、需要定期升级版本、需要自己处理数据备份。如果组织没有足够的IT运维能力,SaaS方案可能更合适。
我的建议是:如果组织有明确的合规要求或数据安全红线,选私有化部署;如果没有,优先选SaaS,把运维精力省下来做管理优化。

九、结语:依赖管理的终极目标不是消除冲突,而是让冲突可管理
回到文章开头的那个问题:为什么管理层必须关注任务依赖冲突?
因为依赖冲突本质上是组织协作的必然产物。只要有分工、有跨团队协作,依赖冲突就不会消失。管理层能做的,不是消除冲突,而是让冲突发生的规律可见、让冲突解决的路径可控、让冲突带来的影响可量化。
这篇文章的核心观点可以浓缩为三句话:
- 依赖关系必须被登记,否则管理层永远在盲区里做决策。
- 依赖健康度必须被指标化,否则管理层的干预永远滞后。
- 依赖冲突的仲裁必须基于数据,否则管理层的决策就是在和稀泥。
如果你现在就想开始行动,我建议从下一个项目排期开始,做三件事:第一,要求项目经理在排期时登记所有跨团队依赖;第二,设置关键路径依赖的到期预警;第三,在项目周报里增加依赖健康度一栏。这三件事不需要任何工具投入,但能让你在两周内看到依赖冲突的分布规律。
等到你有了第一手数据,再决定是否需要引入专业平台、是否需要建立更完整的指标体系。依赖管理的落地,从来不是一次性工程,而是一个从可见到可控、从可控到可优化的持续过程。
常见问题解答(FAQ)
1. 管理层到底该盯哪几个任务依赖指标,才不会陷入一堆数据里?
我们公司最近上了项目管理平台,仪表盘一下子冒出几十个指标,我作为PMO负责人反而不知道该重点看什么。老板每周只给我十分钟汇报,他希望听到的是能直接决定资源怎么调、风险什么时候爆的关键数字,而不是一堆漂亮的图表。
管理层不需要看全部依赖指标,建议锁定五个核心口径就够:第一是依赖满足率,等于按期交付的依赖数除以计划交付的依赖数,低于85%说明承诺不可靠;第二是依赖延迟率与平均延迟时长,用来判断问题是偶发还是系统性;第三是关键路径依赖数,落在关键路径上的依赖超过3个就要预警;
第四是跨团队依赖占比,占比越高协作复杂度越大,仲裁成本越高;第五是依赖冲突解决周期,从冲突登记到闭环的平均天数,超过5个工作日说明决策链太长。汇报时只讲这五个数字加环比变化,再配一页Top3风险依赖清单,十分钟足够。
2. 跨部门任务依赖总是说不清,有没有一套能落地的识别和登记流程?
我们每次项目启动会大家都说得好好的,到了执行阶段才发现A部门的输出其实是B部门的前置条件,但谁都没提前提。我试过让大家填依赖表,结果填回来的东西要么太粗要么漏项,最后表躺在共享盘里没人看,冲突照样发生。
识别依赖不能靠自觉填表,要绑定在计划动作上。具体做法是三步:第一步在任务拆解工作坊里强制做前置追问,每条任务必须回答我需要谁的什么交付物、对方什么时候给我、我给谁交付什么,问不出来就不允许进入排期;
第二步设立统一的依赖登记口径,至少包含提出方、承接方、依赖类型(完成-开始最常见)、约定交付日、可接受的缓冲天数、影响的任务和里程碑六个字段,缺一项视为无效登记;第三步把登记结果反向写回双方的计划基线,让依赖日期成为任务日期的一部分,而不是挂在计划外面的备注。
判断流程是否真的落地,看一个信号:排期变更时如果依赖登记没同步更新,说明流程还是形式主义。
3. 依赖冲突已经发生了,管理层介入仲裁应该按什么顺序处理?
我最头疼的是两个团队都来找我评理,一个说对方延期害了自己,一个说自己需求被插队。我如果直接拍板谁先谁后,总有一方觉得委屈,下次还是照样吵,而且同样的冲突隔几周又重演一次。
仲裁要按固定顺序走,避免每次重新谈判。第一步先对齐事实,把依赖登记里的约定交付日、实际状态、已产生的延迟天数摆出来,先确认是信息差还是真延期;第二步做影响面量化,评估这条依赖延迟会传导到哪些任务和里程碑,影响的工期和成本是多少,把谁的损失更大算清楚;
第三步才做优先级裁定,依据是公司层面的目标优先级而不是部门嗓门大小,裁定结果要明确谁让路、让多久、需要什么补偿资源;第四步把裁定写回依赖登记并同步更新双方计划。判断仲裁是否有效,看同一个依赖是否在四周内重复上会,重复出现说明根因没解决,要从资源或排期机制上动刀,而不是继续个案裁决。
4. 依赖数据要能监控起来,前期需要做什么准备,多久能见效?
我们团队不到五十人,也不想一上来就买很重的工具。我担心的是如果任务粒度不统一、依赖关系全靠口头说,做出来的报表根本不可信,反而浪费大家时间。我想知道有没有轻量起步的路径,以及多久能看到实际效果。
轻量起步的关键是先统一口径再上工具。准备阶段做三件事:一是把任务粒度标准化,建议单条任务控制在3到10个工作日,超过就拆,低于1天的合并,否则依赖密度会被严重高估;二是选一个试点项目把依赖关系显性化,先用共享表格登记,跑满一个迭代周期;
三是确定数据采集方式,能从项目平台自动取数就不要人工填报,人工填报的字段最多保留六个。见效节奏上,通常试点项目两周内能产出第一批依赖满足率和延迟数据,一到两个月后指标才具备横向比较的意义,因为第一个周期主要是校准口径和纠正漏登。
判断是否可以推广,看两个条件:依赖登记覆盖率是否达到关键任务的全覆盖,以及指标数据与团队实际感受是否一致;如果不一致,先修采集口径,别急着扩大范围。
核心关键词
文章包含AI辅助创作:依赖冲突流程与规范:管理层任务依赖数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436633
读者评论
文章把依赖管理拔高到管理层信息治理,观点犀利但落地太难。中小企业PMO往往一人多职,连任务都管不过来,跨项目依赖登记更没精力。我觉得应先从关键项目试点,积累数据再逐步推广,否则容易流于形式。
依赖健康度指标这个提法很实用。以前我们只看任务完成率,忽略了任务间关系。但指标设计要小心,比如依赖满足率下降时,管理层得先问是需求变更还是资源不足,不能一刀切怪执行层。指标得配归因分析才有价值。
案例里底层团队被两个项目争抢,两周没人裁决,这太真实了。我们公司也这样,项目经理平级协调不动,只能等总监拍板。文章建议的红色预警机制很好,但前提是依赖状态能自动更新。如果还要手动填表,紧急时肯定没人更新,预警就失效了。
四层架构逻辑清晰,但我觉得最难的是第四层仲裁。管理层往往缺乏数据支撑,只能凭感觉拍板。文章说要参考历史冲突解决效果,可很多公司根本不记录这些。建议先建立依赖冲突的复盘档案,否则仲裁依据永远不够。
读完最大的收获是:依赖指标不该考核执行层,而应服务管理层决策。我们公司就是拿依赖按时率扣绩效,结果团队瞒报风险,最后暴雷更惨。指标方向错了,越努力越糟糕。管理层得先转变观念,把依赖当资源来管,而不是当错误来罚。
